石材幕墙施工方案(1)

合集下载

石材幕墙施工方案(1)

石材幕墙施工方案(1)

石材幕墙施工方案(1)
一、施工准备工作
石材幕墙作为建筑外立面的重要组成部分,其施工需经过一系列准备工作。


开始实际施工前,施工单位应做好以下准备工作:
•完成设计方案的审查确认,确保施工方案符合设计要求。

•制定详细的施工计划和施工方案,包括施工工艺、施工顺序、施工周期等。

•聘请具有相关经验的施工队伍,保证施工质量。

•准备施工所需的设备、材料等。

二、施工流程
1. 基础处理
在进行石材幕墙施工前,需对建筑基础进行检查和处理。

确保基础稳固、平整,能够承受石材幕墙的重量。

2. 框架安装
石材幕墙框架的安装是整个施工过程的重要环节。

施工人员应根据设计要求,
将预制好的石材框架安装到建筑外墙上。

3. 面板安装
在框架安装完成后,施工人员将石材面板逐一安装到框架上。

需要注意的是,
安装过程中应保证面板间的间隙均匀,确保整体效果美观。

4. 补隙处理
石材幕墙安装完成后,需对面板之间的缝隙进行处理,以防止水渗漏和风化。

5. 清洁保养
最后,施工人员应对石材幕墙进行清洁保养,保证其长期的美观和使用效果。

三、施工注意事项
•施工人员在施工过程中应佩戴安全防护装备,确保施工安全。

•施工单位应严格遵守相关施工标准和规范,保证施工质量。

•如遇恶劣天气,应停止施工,避免影响施工质量。

•施工完成后,应及时清理施工现场,确保周围环境整洁。

以上即为石材幕墙施工方案的基本内容,希望能为您提供一些参考和帮助。

石材幕墙工程施工方案

石材幕墙工程施工方案

石材幕墙工程施工方案一、前期准备1.1 工程概述石材幕墙工程是建筑外墙的一种装饰性工程,通过在建筑外墙表面覆盖石材板材和构件,提高建筑的外观质感,增强建筑的整体观感。

本次施工项目为一幢高层商业大厦的石材幕墙施工,涉及面积约5000平方米。

1.2 施工要求1.确保施工过程安全,遵守相关安全操作规定;2.严格按照施工图纸和施工标准进行施工,保证施工质量;3.落实施工进度计划,保证按时完工;4.做好与其他工程的协调配合,确保施工顺利进行。

二、施工流程2.1 材料准备1.采购符合国家标准的石材板材和构件;2.准备所需的安装辅材和工具设备。

2.2 基础处理1.对建筑外墙进行清洁处理,确保表面平整无尘;2.对建筑外墙进行防水处理,确保幕墙施工质量。

2.3 安装石材板材1.根据设计要求确定石材板材的布置方式;2.进行石材板材的安装,注意板材之间的间隙和垂直水平度。

2.4 安装构件1.安装石材幕墙上的构件,如挂件、角件等;2.保证构件与石材板材的连接牢固稳定。

2.5 整体调试1.进行整体幕墙的调试和整体效果检查;2.解决可能存在的问题和缺陷,确保施工质量。

三、施工质量控制3.1 质量验收1.施工完成后进行质量验收,确保各项指标符合规范要求;2.对石材幕墙的整体效果进行评估,并及时处理发现的问题。

3.2 安全保障1.施工期间加强安全防护,做好施工现场安全管理;2.对施工人员进行安全教育和培训,提高安全意识。

3.3 施工报验1.施工完成后向相关部门进行施工验收,办理相关手续;2.及时处理验收中出现的问题,确保项目正常完工。

四、施工总结经过本次石材幕墙工程的施工,工程顺利完成,达到了设计要求和规范标准。

在施工过程中,我们严格遵守施工要求,严格把控质量,加强安全管理,最终取得了良好的效果。

希望通过我们的努力,为建筑行业的发展贡献一份力量,实现更多高质量的工程。

石材幕墙工程施工方案

石材幕墙工程施工方案

石材幕墙工程施工方案一、前期准备工作1.1 施工前的准备工作1.1.1 勘察定点在施工前,要对安装石材幕墙的地点进行勘察定点,了解建筑结构、地形地貌、气候环境等情况,为后续施工工作提供可靠的数据和信息。

1.1.2 技术方案制定根据勘察定点的情况,制定相应的技术方案,包括施工方法、主要工艺流程、施工时间节点等内容,以确保施工过程安全顺利。

1.1.3 施工图纸设计制定石材幕墙工程施工图纸,包括平面布置图、立面图、结构图等,确保施工过程中各个部分的准确施工。

1.1.4 施工方案论证对技术方案和施工图纸进行论证,确保各项规范和要求的满足,做好施工的准备工作。

1.2 施工计划编制1.2.1 施工进度计划根据技术方案和施工图纸,编制详细的施工进度计划,明确施工过程的各项工作任务和时间节点,以便统筹协调施工进度。

1.2.2 施工资源计划根据施工进度计划,合理安排施工人员、设备、材料和现场管理等资源,确保施工过程的顺利进行。

1.2.3 安全生产计划编制安全生产计划,明确施工过程中的安全防范措施和应急预案,确保施工过程中的安全生产。

1.3 施工准备工作1.3.1 施工人员培训对参与石材幕墙工程施工的施工人员进行培训,提高他们的安全意识和施工技能,确保施工过程中的质量和安全。

1.3.2 施工设备准备准备好所需的施工设备和工具,确保施工过程中的施工条件和施工效率。

1.3.3 材料准备准备好所需的石材幕墙材料,包括石材板材、连接件、胶粘剂等,确保施工过程中的材料供应和质量。

1.3.4 现场管理组织建立健全的现场管理组织,明确各项工作任务和责任,并做好施工过程中的各项协调工作。

二、施工过程2.1 基础处理2.1.1 基础检查对石材幕墙的基础进行检查,确保基础的平整、牢固和符合设计要求。

2.1.2 基础处理根据设计要求,对基础进行处理,包括清理、修补、防腐等工作,确保石材幕墙的安装基础符合要求。

2.2 石材幕墙安装2.2.1 安装前的准备工作根据安装图纸,确认石材板的型号规格和数量,做好安装准备工作。

石材幕墙安装施工方案

石材幕墙安装施工方案

石材幕墙安装施工方案一、安装施工准备1、检查幕墙安装基本条件检查幕墙安装基本条件是否具备。

并对建筑物安装幕墙部份的外形尺寸进行复查,要求达到与幕墙配合尺寸允许偏差范围。

2、检查幕墙构件、附件检查幕墙构件、附件的品种、规格、色泽是否符合设计;构件必要的加工(如钻孔、铣切、装配插芯和安装连接附件等)尺寸、位置是否符合设计要求;杆件不得有变形、划痕和污染,并有检验合格证。

3、构件的存放和管理运到工地的构件应按公司制定的关于构件存放管理标准进行存放和管理。

二、锚固点定位(关键工序)1、检查预埋件逐个找出预埋件,清除埋件表面的覆盖物和埋件内的填充物(槽形埋件)。

并检查预埋件与主体结构结合是否牢固、位置是否正确。

如果预埋件位置发生偏差,则应采取补救措施。

2、测量放线(1)放线环境对高层建筑的测量放线应应在风力不大于4级的情况下进行。

每天定时进行二次校核,以确保测量放线的准确性。

(2)放线要求首先应和土建施工单位协调,明确主体结构的测量基准。

幕墙分格轴线的测量放线应与主体结构的测量放线配合,对误差进行控制、分配、消化、不使其积累。

放线时应多次进行校正,确保其准确性。

(3)放线a.按幕墙分格尺寸放线,在预埋件上划出幕墙分格轴线的十字中心线。

当埋件中心点与十字中心点水平方向偏差大于30mm,标高偏差大于10mm,预埋件面凹进主体平面大于20mm时,应采取补救措施。

b.对不设埋件的主体结构(如钢结构等),按幕墙分格尺寸放线,并在主体结构上划出幕墙分格轴线的十字中心线。

检验:按幕墙分格图,检验测量放线质量。

3、装焊转接底板在预埋件上装焊转接底板。

转接底板中心点与预埋件上十字中心点在二维方向上偏差应小于10mm。

检验: 检验转接底板位置偏差和焊接质量。

4、安装转接件在预埋件上安装转接件。

转接件中心点与预埋件上的十字中心点在二维方向上偏差应小于5 mm。

注意:转接件与预埋件如果是不同的金属,则接触面间须加绝缘隔离垫。

检验:检验转接件位置偏差和螺栓紧固质量。

石材干挂幕墙工程施工方案

石材干挂幕墙工程施工方案

石材干挂幕墙工程施工方案一、技术准备1、施工图纸审核交底施工人员要充分熟悉施工图,对图纸疑点逐项记录,结合设计交底配合设计,共同完善设计图纸。

2、实测结构的偏差偏差的实测是骨架安装和石材安装的先决条件,应配足人力在短时间内完成并保证数据准确。

3、图纸排板设计把排版图做好后,现场施工人员马上进行结构复测,确认无误后,再下单厂家生产。

排板放线的依据是排板图,任何更改必须与二次设计人进行协商。

二、安装施工准备1、搬运、吊装构件时不得碰撞、损坏和污染石材。

2、石材应依照安装顺序排列放置,放置的地方应有足够的承载力和刚度。

3、角钢槽钢安装前应检查合格,不合格的构件不得安装。

4、配电箱需安放在靠近施工的现场,方便施工。

5、对土建使用的脚手架及时地进行整改,使之符合幕墙施工要求。

三、放线测量外墙面水平线以设计轴线为基准。

放线的具体原则是:以设计各内墙轴线定窗口立线,以各层设计标高+50cm 线定窗口上下水平线,弹出窗口井字线并根据二次设计图纸弹出钢龙骨位置线。

每个大角下吊垂线,给出大角直控制线。

放线完成后,进行自检复线,复线无误再进行正式检查,合格后方可进行下步工序。

1、考虑到也许土建施工允许误差较大,幕墙工程施工要求精度很高,所以不能依靠土建水平基准线,必须由基准轴线和水准点重新测量,并校正复核,如果主体结构的水平、轴线误差大于规定的允许偏差时,包括垂直偏差,应在得到业主、监理和设计人员的同意后,适当调整幕墙的标高、轴线,使其符合幕墙的构造需要;2、按照设计在底层确定幕墙定位线和分格线。

3、使用水平仪和标准钢卷尺等引出各层标高线,沿每层楼板外沿弹出水平墨线并用钢丝标定,从而决定整片幕墙水平位置;4、确定好每个立面的中线。

5、测量时应控制分配测量误差,不能使误差积累。

6、测量放线应在风力不大于4级的情况下进行,并要采取避风措施。

使用铅垂线作业时,必须严格等待至无风力影响的静止状况才能开始测量。

四、后置预埋件安装根据幕墙施工图纸,进行后置预埋件安装,主要是采用φ12*160的化学螺栓,并使用230*180*8和200*100*8的镀锌铁板,化学螺栓必须固定在混凝土结构上。

幕墙石材工程施工方案

幕墙石材工程施工方案

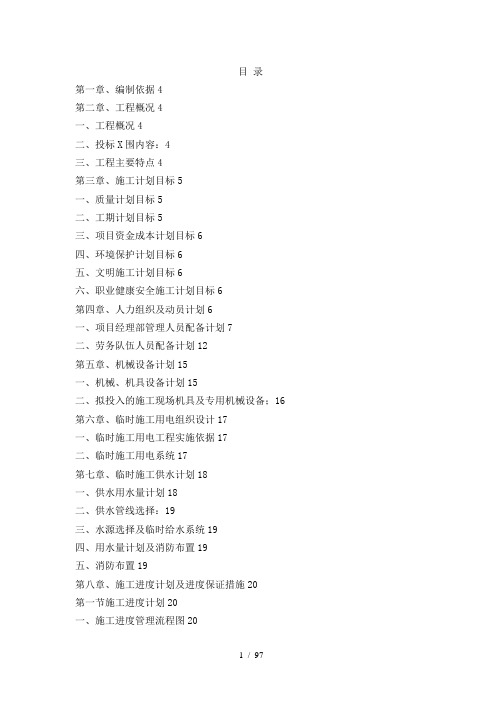

目录第一章、编制依据4第二章、工程概况4一、工程概况4二、投标X围内容:4三、工程主要特点4第三章、施工计划目标5一、质量计划目标5二、工期计划目标5三、项目资金成本计划目标6四、环境保护计划目标6五、文明施工计划目标6六、职业健康安全施工计划目标6第四章、人力组织及动员计划6一、项目经理部管理人员配备计划7二、劳务队伍人员配备计划12第五章、机械设备计划15一、机械、机具设备计划15二、拟投入的施工现场机具及专用机械设备;16 第六章、临时施工用电组织设计17一、临时施工用电工程实施依据17二、临时施工用电系统17第七章、临时施工供水计划18一、供水用水量计划18二、供水管线选择:19三、水源选择及临时给水系统19四、用水量计划及消防布置19五、消防布置19第八章、施工进度计划及进度保证措施20第一节施工进度计划20一、施工进度管理流程图20二、施工进度计划安排21第二节施工进度保证措施21一、设计进度控制计划21二、材料组织进度控制22三、项目组织进度措施22四、资金控制24第九章、石材安装工艺24一、工程主要材料:24二、石材干挂安装24三、石材安装流程50第十章、工程技术标准及检测方案51一、应遵照的施工规X、规程及标准51二、实验室测试项目简介54第十一章、质量保证措施60一、质量意识是质量管理的灵魂60二、质量控制标准60三、质量保证体系64四、质量保证措施64五、石村色差控制措施73六、质量通病防治措施75七、质量重点控制点76八、工程质量奖惩制度78第十二章职业健康安全施工计划80一、安全管理体系80三、各级安全生产岗位责任制86第十三章、环境保护及文明施工计划89一、实施企业CI战略,搞好文明施工89二、文明施工措施90四、消防保卫措施93第十四章、工程保修及售后服务计划94 一、工程服务体系94二、服务保障能力95三、工程保修、服务计划95四、工程保修、服务措施96五、维修与检查97设计计算书98第一章、编制依据1、招标文件、答疑等相关资料。

石材幕墙施工方案

石材幕墙施工方案石材幕墙施工方案(一)哈尔滨长途电信枢纽楼扩建工程,位于南岗区繁华地区中山路一侧,地下2层,地上2重层,建筑物总高度99.7m,建筑面积32556平方米,该楼外墙面均采用干挂花岗岩火烧板饰面,挂石面积约13700平方米。

背栓式干挂石材幕墙是在石材背面钻成燕尾孔与凸形胀栓结合然后与龙骨连接,并由金属支架组成的横竖龙骨通过埋件连接固定在外墙上。

背栓式外墙干挂石材是近几年从国外引进的施工工艺,它具有以下优点:第一,背栓式干挂石材,由于每块石材均有四个背栓式挂件,每个挂件都均匀承受石材重量且石材挂件与龙骨挂件间接触面积大,相应的强度和稳定性好。

因此它可适用于高层和超高层外墙饰面。

第二,背栓式干挂石材,因各个挂件均承载石材重量破裂后石材不易脱落且易于更换。

第三,背栓式干挂石材表面清洁,不易受污染,而且用水泥砂浆粘结石材表面因受水泥浆侵蚀易变色形成色差。

1、施工准备1.1石材选择石材幕墙使用的材料应符合国家现行产品标准的规定,要求具右耐侯,耐火和抗风化性能。

由于本工程外墙挂石石材用最人,为防止出现色差和供货能力,由业主带队到福建进行实际考察,最后确定福建鼎盛石材加工厂生产的为603的火烧花岗岩石材,厚度为30mm。

1.2外脚手架要求龙骨安装阶段利用主体围护封闭脚手架,挂石安装阶段由于围护脚手架离墙30mm左右,无法满足挂石安装要求,所以挂石安装阶段采用吊挂脚手架,在9层、12层、16层和21层屋面外伸Ф133钢管牛腿,钢管从墙面外伸出1.5米,墙里侧用吊环将钢管固定在楼板上,吊挂用Ф16园钢制作,吊挂安装要进行荷载计算和加荷试验,确认安全后才允许使用。

2、主要分项工程的施工方法与技术措施2.1施工工序2.2放线定位将土建方提供的基准中心线、标高线进行复测,无误后根据图纸给出的横、竖龙骨的位置和轴线放钢线,定出横、竖龙骨位置和石材幕墙位置。

先由中间向两端测录,然后由两端向中间复核尺寸。

放出的横、竖龙骨位置线误差心符合设计要求。

石材幕墙工程专项施工方案

石材幕墙工程专项施工方案
一、前言
石材幕墙工程在建筑装饰中具有独特的美观性和功能性,其施工方案的合理性
和严谨性对工程质量至关重要。

本文将从材料准备、施工流程、质量控制等方面,阐述石材幕墙工程的专项施工方案。

二、材料准备
1.石材材料选择:在选择石材时,应保证石材质量合格,并考虑其外
观色泽和纹理与整体建筑风格的协调性。

2.幕墙结构材料:幕墙结构应选择耐候性好、强度高、耐腐蚀的材料,
如优质铝合金或不锈钢材料。

三、施工流程
1.基础处理:进行基础处理,确保基础平整、牢固。

2.幕墙结构安装:根据设计图纸要求,搭建幕墙结构,确保结构安全
可靠。

3.石材安装:将石材根据设计要求进行铺贴,注意石材之间的间隙和
水平垂直度。

4.密封胶施工:对石材幕墙进行密封处理,确保幕墙防水防潮。

四、质量控制
1.验收标准:按照相关标准规范验收石材质量、幕墙结构安全性和施
工质量。

2.监控措施:在施工过程中,加强对各环节的监控,确保施工质量合
格。

3.质保服务:施工完成后,提供一定期限的质保服务,及时处理可能
出现的质量问题。

五、总结
石材幕墙工程的专项施工方案需要严格执行,保证工程质量和安全。

只有在材
料准备充分、施工流程规范、质量控制到位的前提下,才能顺利完成石材幕墙工程,提升建筑外观品质。

以上是关于石材幕墙工程专项施工方案的文档,希望对相关从业人员有所帮助。

石材幕墙施工方案 (最新版)

石材幕墙施工方案 (最新版)一、前言石材幕墙是建筑外立面的一种重要形式,具有装饰性、保护性和结构性等功能。

本文旨在介绍石材幕墙的施工方案,以便确保施工顺利进行,达到美观、耐久的效果。

二、施工准备•材料准备–石材板材–幕墙龙骨–粘结剂–封胶–包边料等•工具准备–幕墙安装工具–切割设备–粘接设备–手工具等•施工人员–具备相关经验的施工人员–懂得安全操作规范的人员–施工队伍配合紧密的人员三、施工步骤1.围护施工:根据建筑设计要求,确定幕墙的范围和高度,搭建临时支架和围挡系统,确保施工安全。

2.龙骨安装:按照设计图纸要求,安装幕墙龙骨,并进行调整,保证安装的水平和垂直度。

3.石材板材安装:将石材板材固定在龙骨上,采用粘结剂固定,保持板材的平整和间距的一致性,注意进行包边处理。

4.封胶处理:在石材板材的交界处进行封胶处理,确保幕墙的密封性和防水性能。

5.清洁保养:施工结束后,对幕墙进行清洁保养,保持美观和耐久性,及时发现和修复问题。

四、施工注意事项•安全第一:–严格遵守施工安全规范–使用安全防护装备–避免高空作业事故•质量控制:–严格按照设计要求施工–加强施工工艺管理–做好记录和验收工作•可持续发展:–选择绿色材料–减少浪费和污染–提高施工效率和质量五、总结石材幕墙施工是一个复杂的工程,需要施工人员具备专业知识和丰富经验。

通过本文的介绍,希望能够为石材幕墙施工提供参考和指导,确保施工质量和安全,实现建筑外立面的美观和功能性。

石材幕墙施工方案

石材幕墙施工方案1、石材幕墙材料选用1.1 50mm厚立面石材幕墙、60mm、70mm厚钢柱、80mm、150mm厚蘑菇石主龙骨根据荷载分别采用14b和16b热镀锌槽钢;次龙骨分别采用L63*8、L80*8、L80*10热镀锌角钢,间隔300mm 分别冲Φ11*20mm、Φ13*25mm、Φ17*30mm长圆石材挂件安装孔;石材挂件采用6mm(GJ-1)、8mm(GJ-2)、10mm(GJ-3)厚度的304材质不锈钢挂件。

1.2通常线条立面高度≤200mm采用L63*8热镀锌角钢做次龙骨,用304不锈钢TJ-1挑件与 GJ-4不锈钢专用悬挂件配合使用,安装间隔300mm; 通常线条立面高度在200mm~300mm范围的采用L80*8热镀锌角钢做次龙骨,用304不锈钢TJ-2挑件与 GJ-5和GJ-6不锈钢专用悬挂件配合使用,安装间隔300mm; 通常线条立面高度≥300mm采用L80*10热镀锌角钢做次龙骨,用304不锈钢TJ-3挑件与 GJ-5和GJ-6不锈钢专用悬挂件配合使用,安装间隔300mm。

1.3石材:选用国产黄金麻,负一层以下(标高-8.000以下)石材选用自然面蘑菇石(标准板面为900*600*150mm),如同直接从山上开采出来的原石面一样,表现源自自然;为减轻钢结构荷载节约钢结构钢材,负一层(标高-8.000 到±0.000)墙面石材选用平面蘑菇石,横向板块(标准板面为 900*600*80mm),为表现大气可采用四拼一安装;一层以上(标高±0.000 以上)采用黄金麻荔枝面石材,标准板面为 1000*600*50mm规格,通过做企口错缝安装达到像用厚石板垒砌的效果;罗马圆柱、方柱及柱座和柱帽造型与层间艺术石材腰线巧妙组合展现了简欧古典建筑的严紧和经典,配以有寓意且精致的建筑浮雕、建筑艺术装饰小品和专业标志,使得整个建筑雄伟、艺术、厚重和完美。

石材除自然面蘑菇石为B级料外,其余均为A级料,平面板材采用荔枝面并水洗处理,异形和线条采用喷砂面,自然面蘑菇石为毛面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

兰州市八十二中学教学楼、实验楼石材幕墙施工方案主要分项分部工程施工方案1、后补预埋件的安装(1)预置后补埋件:根据复检确认的分割位置,先将后补埋件预置至各自的位置,预置的目的是检查预埋件安装时与主体结构中钢筋是否有冲突,同时察看是否存在难以固定的或需要处理才可固定的情况。

(2)对后补埋件进行准确定位:对后补埋件进行准确定位,要控制预埋件的三维误差(X向20,Y向10,Z向10),在实际准确定位时不能积累误差,在定位准确后,对预埋件孔位进行标记、钻孔后采用四只M12×110化学螺栓固定。

(3)后补埋件施工质量评定:后补埋件属于隐蔽工程施工,固其质量验收必须按隐蔽工程验收有关规定进行,主要有以下几个方面:·验收定位是否准确。

·是否固定、牢固。

·焊接是否符合要求。

·对其他工程是否造成影响。

·所用材料是否合格。

·资料是否已整理齐全。

资料整理:应随工程施工进度随时整理,自检验收完后请甲方派代表验收、签字。

要求:·隐蔽验收的范围是全部工程。

·内容应包括:半成品、材料质量、安装质量。

·必须标明日期、施工人员、质量员。

·明确标明施工层、施工段、轴线位置。

·绘制详图。

·隐蔽验收记录完善,保存完整。

(4)连接件安装。

a连接件有很多种类,但一般情况下有两种:一种是单件式;一种为组合式。

对每一工程来讲,可能同时两种连接件都采用。

但不管是哪一种,其作用都是为了将幕墙与主体结构连接起来,故连接件的安装质量将直接影响幕墙的结构安装质量。

b本工程连接件为110×70×6mm,L=90mm双件式连接件,在安装前检查连接件是否符合要求,是否是合格品,热浸镀锌是否按标准进行,孔洞是否符合产品标准。

c寻准予埋件。

预埋件的作用就是将连接件固定,使幕墙结构与主体砼结构连接起来。

故安装连接件时首先要寻找予埋件,只有寻准了予埋件才能很准确地安装连接件。

d对照竖梁垂线。

竖梁的中心线也是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于2mm。

e拉水平线控制水平高低及进深尺寸。

虽然予埋件安装时已控制水平高度,但由于安装连接件时仍要拉水平线控制其水平及进深的位置以保证连接件的安装准确无误。

f验收检查。

对初步固定的连接件按层次逐个检查施工质量,主要检查三维空间误差,一定要将误差控制在误差范围内。

三维空间误差工地施工控制范围为垂直误差小于2mm,水平误差小于2mm,进深误差小于3mm。

g螺栓固定。

对验收合格的连接件进行紧固,即将2个M12×110mm型不锈钢螺栓紧固,紧固后应检查连接件的左右进出,上下垂直等应符合施工规范要求。

h验收。

对紧固好的连接件,现场管理人员要对其进行逐个检查验收,对不合格处进行返工改进,直至达到要求为止。

i防腐。

连接件在车间加工时亦进行过防腐处理(镀锌防腐),但由于点焊不锈钢螺栓时对防腐处理的破坏,故仍需进行防腐处理,具体处理方法如下:清理焊渣。

刷防锈漆。

刷保护面漆,有防火有要求时要刷防火漆。

接件施工质量评定:三维方向的误差控制。

连接件本身的翘曲、扭曲质量控制。

焊缝的长度及焊缝质量。

铁件防腐处理。

2、石材幕墙施工工艺及技术方案(1)石材加工1)一般要求石材经过挑选,无裂缝、无风化、无隐伤、无破损。

根据施工大样图,结合现场结构施工的实际状况、石材加工厂的生产能力,绘制石料加工大样图或定尺加工清单。

包括:规格尺寸、数量、质量标准、表面形式、编号、成品保护方法、运输交货要求等。

石材的具体加工由石材供应商进行,定尺交货加工完善的石材。

2)色调与纹路如果使用面积不大,可能仅数块原石就能分割出足够的石材以供使用,因此其色调与纹路也就比较容易统一。

但是对于大面积墙面,就要选择色调、纹路统一的石材以实现工程外观整体的统一协调,就不那么简单了。

对于这些工程应先按石材的色调和纹路将石材进行筛选,将色调和纹路近似的石材用在建筑物的同一立面上,尽量避免石材墙壁浓淡不同的现象。

3)形状、尺寸开采下来的原石通常尺寸是:长约3.0m,高约1.2-1.5m,宽度约1.0m左右。

因此由原石裁切下来的板材长度最大在3.0m,宽度在1.2-1.5m的范围内。

有关石材缺点术语及定义。

翘曲:石材表面及侧面弯曲龟裂:石材表面及侧面上有细微裂痕斑纹:石材表面上局部的色调驳杂不纯风化:石材中可轻易削取变质部分缺角:石材正面角隅部位有小破损凹隐:石材表面有凹下部分斑点:石材表面上局部的斑点状色调不一致孔穴:石材表面及侧面上有孔穴。

沾污:石材表面沾染上其他物质的颜色。

色线:在有限长度内有杂色线。

4)层理方向石材特别是沉积岩的层理构造成石材加工及安装时要考虑的一个重要因素。

通常层理面被确认是矿物质组织变化及矿物质间结合力脆弱的地方。

具有层理构造的石材,因切割的不同而具有不同方向的纹理。

石材组砌而成的建筑腰线或女儿墙处的凹凸线板,若采用天然层理时,凹凸的线条容易引起磨损的现象,因此最好采用侧面层理。

5)石材烧面处理烧面处理是在石材的表面用丙烷气体和高压空气混合所产生的高温火焰(1800摄氏度左右)急速加热,使表面数毫米厚范围内产生粗糙的表面质感。

用火焰喷烧表面产生粗糙面的原理都是利用石材构成矿物质的热膨胀差异特性。

在进行烧面处理之前,应先将石材加以粗磨,在研磨后才能进行烧面处理作业。

另外,喷火器的移动路线会在石材表面出现加工时的方向性,因此在加工前应在石材的背面标注加工的方向,以使烧面处理完成后石材表面的方向性一致。

用烧面处理石材表面的原理,是使构成花岗岩的石英和长石等矿物质产生龟裂,致使石材的表层受到损伤,因此要求采用烧面处理的石材板应具有足够的厚度。

用烧面处理后的石材表面,用喷气抛光轮对烧面的微细凸出部加以研磨,增加石材色调浓度。

6)石材的贮放A.岩盘在造山运动后受到预压力,在开采石材时该预压力被释放,使得石材逐渐开始膨胀。

含有预压力的花岗岩及大理石的膨胀速度在最被时很快,石材贮放时应有一定间隙。

B.石材应贮放避雨淋处。

C.石材不宜与有色物紧靠,以免污染。

D.远离油污。

E.存放在不易硬物碰撞处。

F.不宜阳光下曝晒,放在屋外曝晒时很容易产生剥离的现象。

7)干挂单元石材安装顺序(2)花岗岩石材幕墙施工工艺流程1)工艺施工流程:固定连接件,竖向槽钢安装,横向角钢骨架焊接,石材板块安装,密封胶嵌缝,清理。

2)固定连接件本工程固定花岗岩干挂件采用6mm厚100mm长的铝合金挂件,用M8×25不锈钢螺栓固定于钢架结构上。

3)竖向槽钢安装花岗石幕墙主框架为钢结构,主立挺采用8#热镀锌槽钢,槽钢用 M10*110mm螺栓连接于连接铁件上。

4)横向角钢安装主立挺安装完毕,检查质量符合要求后,才可安装横梁,横梁50×50×4mm角钢制作,连接时一端为螺栓连接一端为焊接。

并应确保水平度偏差符合设计要求。

焊缝处经清渣后涂刷三遍防锈漆。

5)石材板块安装a、根据弹线实测结果结合石材加工图、施工图,对验收合格的石材进行安装前复查。

b、依据石材编号-检查石材的色泽度,使同一幕墙的石材不要产生明显色差,最低限度要求,颜色逐渐过渡。

c、用环氧树脂腻子修补缺棱掉角或麻点之处并磨平,破裂者用环氧树脂粘结剂粘结。

d、根据设计尺寸,进行石材开槽。

e、按图纸要求,用经纬仪打出大角两个面的竖向控制线,在大角上下两端固定挂线的角钢,用钢丝挂竖向控制线,并在控制线的上、下作出标记。

f、支底层石材托架,放置底层石板,调节并暂时固定。

g、固定螺栓,镶铝合金固定件,如果石材与平面线不平齐则调整微调螺栓,调整平齐,紧固螺栓,并将螺母用云石胶固定,防止螺母松动。

h、石板间接缝按设计尺寸留出8mm宽的胶缝。

i、用铝合金固定件安装石板,石板沟槽深度大于抗震设计变位量的1.5倍,且变位后的最小搭接量不小于5mm,沟槽底与挂钩间最小距离不小于6mm,挂件与沟槽间隙用AB胶填满。

6)耐候胶注胶工艺a、石材板块安装调正后即开始注密封胶,该工序是防雨水渗漏和空气渗透的关键工序。

b、本工程根据设计规格选择垫杆填塞到拟注胶之缝中,保持垫杆与板块侧面有足够的摩擦力,填塞后垫杆凸出表面距玻璃表面约4mm。

c、清洁注胶缝,选用干净不脱毛的洗洁布和二甲苯,用“二块抹布法”将拟注胶缝在注胶前半小时内清洁干净。

d、粘贴刮胶纸:(略)。

e、注胶:胶缝在清洁后半小时内应尽快注胶,超过时间后应重新清洁。

f、刮胶:刮胶应沿同一方向将胶缝括平(或凹面),同时应注意密封胶的固化时间。

7)清洁收尾a、清洁收尾是工程竣工验收前的最后一道工序,虽然安装已完工,但为求完善的饰面质量,此工序亦不能马虎。

b、玻璃表面的胶丝迹或其它污物可用刀片刮净并用中性溶剂洗涤后用清水冲洗干净。

c、在全过程中注意成品保护。

8)清理上述工序施工完成后,在脚手架拆除前,清除石材表面灰尘、胶痕等污染物。

(3)元件加工、制作要求1)钢材的加工制作a、钢材加工在现场进行,要求现场加工场地有良好的清洁条件,符合加工要求。

选择能保证加工精度的设备、机具及量具。

b、钢材下料前,应认真核对图纸,并对建筑物进行复测,按实际尺寸调整下料。

c、待加工钢材必须经验证,并由甲方确认,出厂合格证、钢材化学成分和力学性能测试报告齐全且复试合格才可下料。

d、下料前必须检查钢材表观质量、热镀锌涂层完好情况,合格下料。

2)加工精度要求a、截料尺寸精度:长度允许偏差为1.0mm;角度允许偏差为15´;截料端头不应有明显加工变形,毛刺不大于0.2mm;孔距、孔位允许偏差±0.5mm;b、钢材槽、豁、榫的加工精度:铣槽允许偏差:长度+0.5 mm,宽度+0.5 mm,中心线位线±0.5 mm铣豁允许偏差:长度+0.5 mm,宽度+0.5 mm,中心线位线±0.5 mm铣榫允许偏差:长度-0.5 mm,宽度-0.5 mm,中心线位线±0.5 mmc、钻孔:检查钻床各部分是否正常,调整好所需转速,准备好需用的冷却液。

准备好钻头和工夹具等,工件压紧要平整牢固。

按划线打样冲眼钻孔,使钻头对准钻孔中心线,开动钻床先锪窝,检查是否偏斜,若偏了要进行纠正。

纠正时,对于较大的孔可用尖錾在孔的偏差相反的边錾低一些,较小的孔可用样冲眼纠正。

钻小孔也可以在偏的方向用垫铁垫高一些,然后再试钻,直到窝修正后,将垫铁取出,即可钻孔。

当孔快钻透时,应减小进刀力。

(4)石材安装作业1)该工程中干挂石墙面和柱面工程量最大,施工亦较复杂,是施工管理、技术管理和质量管理的重点。

石材板块安装前应将表面尘土和污物擦拭干净并六面养护两遍。

石材板块两边嵌入量及空隙应符合设计要求。

石材板块的安装应严格按设计要求进行。
