江西五河治理防洪工程吉安固江镇防洪工程

合集下载

江西五河治理防洪工程

江西五河治理防洪工程

江西省五河治理防洪工程吉水县乌江河乌丁段防洪工程施工图审查意见一、施工图设计总说明1.一、工程概况、工程等级与洪水标准”。

所列述工程等别为W等”存误,校正为本工程防护区为W等级乡村防护区,工程等别为V等”。

补充说明本防洪工程的堤防工程、护岸工程、恢复重建电灌泵站工程建筑物级别为5 级。

2.补充列述防洪工程10年一遇洪水位范围值、施工期设计洪水位范围值、设计枯水位范围值。

3.“三、工程加固方案及设计要点”。

补充说明防洪堤桩号堤K1+461、堤K1+521、堤K1+684近背水侧水塘实施填塘压浸处理;补充列述恢复重建电灌泵站位处桩号及装机容量;补充列述恢复重建防洪堤背水侧灌溉渠道起讫桩号;补充列述拟设置便民亲水踏步座数、上堤坡道条数及其位处桩号。

4.补充说明加高加固新田防洪堤段(桩号堤kO+OOO〜堤K1+837)10 年一遇设计洪水位、5年一遇施工期洪水位、设计枯水位范围值。

5.“四、施工技术要求”。

防洪堤临水侧培坡设计,要求填筑土渗透系数k< 1X 10cm/为误,予以改正;防洪堤背水侧培坡设计,要求填筑土渗透系数1X0-4cm/s〜9X0-3cm/s,不合理,予以修正。

6.补充土堤加高加固填筑沉陷加高设计控制值;补充泥结碎石路面压实度要求。

7.干砌石所用石料要求”。

所要求石料抗压强度不小于30Mpa,软化系数应不小于0.7”,校正为石料饱和抗压强度不小于50Mpa,软化系数不小于0.75”。

8.“砼养护”。

所要求“砼养护期最短不小于14天”/存误。

改正为“砼养护时间最短不少于28天”。

9•所要求泵房地基承载力羽60Kpa”,与电灌站结构设计图Q/2)”中说明”要求泵房地基承载力羽80Kpa”不一致,予以校核、统一。

二、平面布置图1.“乌丁段防洪工程设计情况表” ,补充说明“恢复重建电灌泵站座数、装机容量、位处桩号”;便民亲水踏步”座数、位处桩号;上堤坡道”条数、位处桩号;填塘压浸处理”处数、起讫桩号;“恢复重建灌溉渠道”条数、起讫桩号等本期防洪工程建设项目控制性内容。

吉安市人民政府办公室关于成立吉安市五河治理防洪工程建设领导小组的通知

吉安市人民政府办公室关于成立吉安市五河治理防洪工程建设领导小组的通知

吉安市人民政府办公室关于成立吉安市五河治理防洪
工程建设领导小组的通知
文章属性
•【制定机关】吉安市人民政府
•【公布日期】2013.06.24
•【字号】吉府办字[2013]201号
•【施行日期】2013.06.24
•【效力等级】地方工作文件
•【时效性】现行有效
•【主题分类】防汛抗旱
正文
吉安市人民政府办公室关于成立吉安市五河治理防洪工程建
设领导小组的通知
(吉府办字〔2013〕201号)
井冈山管理局,井开区管委会,各县(市、区)人民政府,庐陵新区管委会,市直有关单位:
为加快推进五河治理防洪工程项目,经市政府同意,决定成立吉安市五河治理防洪工程建设领导小组,组成人员如下:
组长:肖玉兰市政府副市长
副组长:焦四元市政府副秘书长
常务副组长:彭金平市水利局局长
成员:王力平市水利局副局长
刘辉市财政局副局长
肖英青市国土资源局副局长
李良宾市城投公司副总经理
刘曦吉州区委常委、副区长
胡智镔青原区副区长
张志福吉安县副县长
杨干保新干县副县长
张秋根峡江县副县长
温世真永丰县副调研员
蒋兴灿吉水县委常委
王斌平安福县副县长
郭栌永新县副县长
雷开仁泰和县副县长
陈鑫万安县副县长
巫太明井冈山市副市长
孙英剑庐陵新区管委会副主任
领导小组办公室设在市水利局,王力平同志兼任办公室主任,负责五河治理防洪工程建设日常工作。

2013年6月24日。

江西五河治理防洪工程吉安固江镇防洪工程

江西五河治理防洪工程吉安固江镇防洪工程

江西五河治理防洪工程:吉安固江镇防洪工程江西是我国南部一个多河流域,其中五河是这个区域最大的河流之一。

由于江西地处丘陵山区,暴雨频发,洪水来袭的风险较高。

为了有效预防洪灾,江西省政府决定实施五河治理防洪工程,吉安固江镇防洪工程被列入其中。

防洪工程概述吉安固江镇防洪工程地处吉安市境内,是此次五河治理防洪工程的三个重点之一。

这个防洪工程的建设主要是为了防止固江境内的极端天气条件下的洪水。

据了解,吉安固江镇防洪工程包括了河道清淤,堤坝加固,护岸修建等多项工作。

其中最重要的是堤坝加固和护岸修建。

堤坝加固由于山洪暴发的情况下,江河中水位迅速上升,一旦堤坝垮塌,很可能出现一场洪灾。

为了避免这种情况的发生,吉安固江镇防洪工程采取了堤坝加固的措施。

具体措施包括:•使用石材覆盖混凝土坝体的上下游坡面。

石材覆盖能有效增加坝体的承载能力和稳定性,避免出现坝体形变或者崩塌的情况。

•在坝顶上架设减水洞和进水孔,避免因为雨水过多导致坝顶的淹没,同时也能够确保坝内的水位不超过一定的高度。

•对于现有房屋和基础,增加混凝土护面,增强房屋和基础的抗洪承载能力。

护岸修建护岸修建通常是指利用护岸工程解决防洪、防冻、防蚀等防护问题。

在吉安固江镇防洪工程中,护岸修建是非常重要的一项工作。

具体的护岸修建措施包括:•对于老化的护坡,进行加固处理,使其能够满足抵御更大流量的需要。

•在岸边栽种大量的硬质植物,如竹子、鸭跖草、锦鸡儿等,来固定岸壁,避免坍塌。

同时,硬质植物还可以起到防风、保护生态平衡的作用。

成果与展望吉安固江镇防洪工程的建设,在增强固江抵御洪水的抗洪能力、提升固江流域防洪服务的效能方面发挥了不可或缺的作用。

目前,防洪工程已经取得了显著的成果,大幅降低了洪水带来的损失。

目前,吉安市政府在五河治理防洪工程中还有很多工作要做,其中之一就是加强对于当地居民的防洪意识教育,提高公共安全意识。

同时,还要注重维护抗洪工程实施初期起到的效果,保障当地居民的生命财产安全。

江西省五河治理防洪工程余江县中潢圩除险加固工程射水造砼防渗墙专项施工方案

江西省五河治理防洪工程余江县中潢圩除险加固工程射水造砼防渗墙专项施工方案

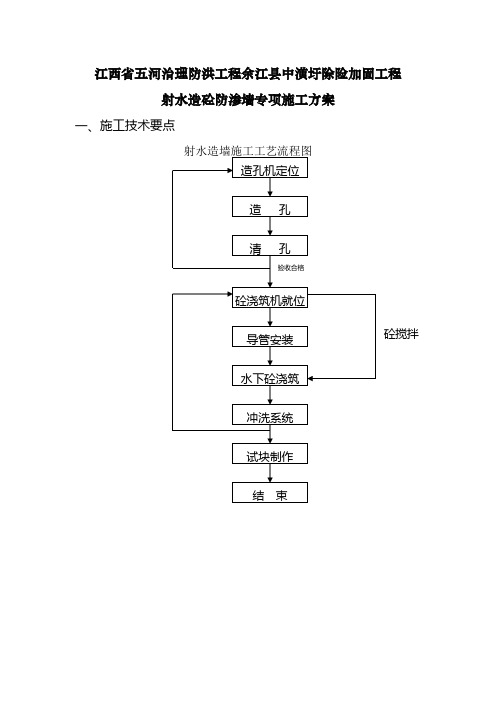

江西省五河治理防洪工程余江县中潢圩除险加固工程射水造砼防渗墙专项施工方案一、施工技术要点1、场地平整施工场地采用推土机推平压实,场地平整要求为纵向坡度<3%,横向高差<10cm。

2、铁轨铺设铁轨铺设应平整稳固,前轨外侧面距防渗墙轴线0.9m,孔位中心偏差不大于3cm,轨面纵向坡度<2%,横向高差<1cm,轴线方向误差不大于5mm。

3、孔位中心放样轨道铺设好后,进行孔位中心放样,孔距用钢尺丈量,孔距2.04m,孔位中心放样误差应小于5mm。

孔位中心放样后,用红漆在前轨外侧面上作出标记,然后丈量出各孔中心与防渗墙轴线的偏差,其偏差值应小于3cm。

4、施工分序射水法造墙施工分两序进行,即先施工单号孔,间隔24小时以上,再施工双号孔。

槽孔分缝宽4~6cm。

5、造孔机就位对中造孔机就位后,根据前轨外侧面上的孔位中心标志,移动机架进行孔位对中,对中误差小于5mm。

孔位对中后,固定机架,防止对中错位。

6、造孔机调平、调直造孔机就位对中后,用水平尺检查机架的水平和垂直情况,并调整使机架保持水平和垂直。

7、造孔前射流检查进行射水造墙造孔施工前,排气后启动射流清水泵,打开8寸闸阀,调节射流水压,进行地面试喷射水,并检查所有喷嘴射流是否正常(造二序孔时,必须打开成型器两侧的侧向喷嘴,检查所有喷嘴射流是否正常)。

8、射水造墙造孔施工喷嘴射流经检查正常后,调节射流压力,视地层情况,射流水压力为0.2~0.5Mpa,启动卷扬机,操纵成型器,上下均匀反复运动,进行造孔施工。

9、造孔泥浆采用搅浆机制泥浆。

泥浆质量要求为比重1.1~1.2g/cm3,粘度18~25s,含砂量≤5%。

10、造孔中,孔内泥浆液面应高于地下水位1.5m以上。

11、造孔中,如遇有漏失地层,应立即采取堵漏和补救措施。

12、准确丈量和记录成型器和下水管的长度,确保造孔深度不小于设计孔深。

13、成孔孔斜检测造孔达到设计深度后,使成型器提离孔底面,用水平丈和直尺检测成孔的孔斜率,孔斜率应小于0.3%。

江西省五河治理防洪工程上饶市城防城东防洪堤施工组织设计

江西省五河治理防洪工程上饶市城防城东防洪堤施工组织设计

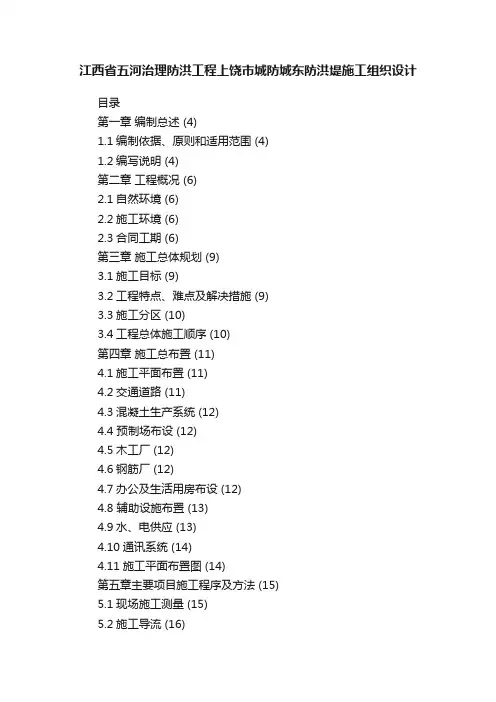

江西省五河治理防洪工程上饶市城防城东防洪堤施工组织设计目录第一章编制总述 (4)1.1编制依据、原则和适用范围 (4)1.2编写说明 (4)第二章工程概况 (6)2.1自然环境 (6)2.2施工环境 (6)2.3合同工期 (6)第三章施工总体规划 (9)3.1施工目标 (9)3.2工程特点、难点及解决措施 (9)3.3施工分区 (10)3.4工程总体施工顺序 (10)第四章施工总布置 (11)4.1施工平面布置 (11)4.2交通道路 (11)4.3混凝土生产系统 (12)4.4 预制场布设 (12)4.5木工厂 (12)4.6钢筋厂 (12)4.7办公及生活用房布设 (12)4.8 辅助设施布置 (13)4.9水、电供应 (13)4.10通讯系统 (14)4.11施工平面布置图 (14)第五章主要项目施工程序及方法 (15)5.1现场施工测量 (15)5.2施工导流 (16)5.3土方开挖 (17)5.4土方回填 (19)5.5砼空心预制块草皮护坡 (22)5.6砼及钢筋砼工程 (24)5.7砌石工程 (28)5.8草皮护坡工程 (30)5.9砼公路施工 (32)5.10金属结构安装 (36)第六章施工组织管理与机构 (37)6.1施工组织管理机构设置 (37)6.2项目经理部各职能部门职责 (39)6.3人员配置 (42)第七章工期及保证措施、拟投入施工机械设备 (43) 7.1编制施工总进度计划 (43)7.2施工进度控制措施 (43)7.3主要项目生产强度 (45)7.4计划投入本工程的主要施工设备表 (45)第八章施工质量保证与控制措施 (46)8.1工程质量总目标 (46)8.2质量检查与质量保证体系 (46)8.3施工质量管理 (49)第九章安全文明施工措施 (53)9.1安全施工 (53)9.2文明施工 (55)第十章施工环境保护措施 (57)10.1环保目标 (57)10.2环境保护的认识 (57)10.3环境保护措施 (57)第十一章施工防洪措施 (60)11.1防洪渡汛目标 (60)11.2防洪渡汛的材料准备 (60)11.3防洪渡汛技术措施 (60)第十二章冬雨季、节假日施工保证措施 (62)12.1雨季施工保证措施 (62)12.2冬季施工保证措施 (63)12.3节假日施工保证措施 (64)第十三章附图、附表 (65)附件一:拟投入本标段的主要施工设备表 (65)附件二劳动力计划表 (67)附表三:施工进度 (68)附表四:施工总平面图 (70)第一章编制总述1.1编制依据、原则和适用范围1.1.1编制依据一、本工程招标文件、招标文件补充通知以及招标文件需澄清问题的答复。

江西省五河治理防洪工程( 赣江干支流及渌水) 对区域生态完整性的影响研究

江西省五河治理防洪工程( 赣江干支流及渌水) 对区域生态完整性的影响研究
r e g i o n a l e c o l o g i c a l e n v i r o n me n t i s i n t h e a f f o r d a bl e r a n g e, a n d ha s l i t t l e e f f e c t o n t h e r e g i o n a l e c o l o g i — c a l i n t e g it r y . Ec o s y s t e m i nt e g r i t y a s s e s s me n t c a n b e s e r v e d a s a n i mp o r t a n t s t a ti r n g p o i n t o f t h e r e —
第3 1卷
第 5期

西


Vo 1 . 3l No. 5
Oc t . 2 0I 3
2 0 1 3年 1 0月
J I ANG XI S CI ENCE
文章编号 : 1 0 0 1 —3 6 7 9 ( 2 0 1 3 ) 0 5一 o 7 o 2一 O 5
江西 省 五河 治 理 防洪工 程 ( 赣 江 干支 流及 渌水 ) 对 区域 生 态 完 整 性 的影 响 研 究
S t u d y o n t h e Ef f e c t o f F i v e R i v e r Re g u l a t i o n a n d F l o o d C o n t r o l P r o j e c t
ห้องสมุดไป่ตู้
( L u s h u i R i v e r , T r u n k S t r e a m a n d T r i b u t a r i e s o f Ga n iv R e r )

江西省五河治理防洪工程广昌县城防洪顺化桥分部验收汇报材料

江西省五河治理防洪工程广昌县城防洪顺化桥~河东拦河坝(大塘堤XY-0+000~XY-2+700)分部工程验收汇报材料一、工程概况本工程位于广昌县城附近,对外交通十分便利,大型机械设备运输方便,局部建筑临时道路沟通现有公路,即可满足施工需求。

本工程工作面沿堤线分布、分散,施工临时设施不宜集中布置,应按便利分段施工、充分利用附近村庄现有生活设施,有利管理的原则进行布置。

本工程项目合同编号为:WH-GC(XC)-SG-2,项目名称为江西省五河治理防洪工程江西省五河治理防洪工程广昌县城防洪顺化桥~河东拦河坝段项目(大塘堤xy-0+000~xy-2+700)。

本工程项目主要包括:土堤加高培厚,堤基处理,护坡护岸,亲水平台工程等。

本工程开实际开工时间为2013年8月1日;各分部开工时间:1、清基GC02-DJ01分部开工日期为2013年8月5日,完工时间为2014年1月4日;2、土方填筑GC02-DS02分部开工日期为2013年8月6 日,完工时间为2014年1月26日;3、土方填筑GC02-DS03分部开工日期为2013年8月25日,完工时间为2014年1月26日;4、护岸护坡GC02-DS04分部开工日期为2013年9月8日,完工时间为2014年9月15日;5、护岸护坡GC-DA05分部开工日期为2014年4月8日,完工时间为2014年10月1日。

二、主要建设内容及设计指标(一)主要建设内容江西省五河治理防洪工程江西省五河治理防洪工程广昌县城防洪顺化桥~河东拦河坝段项目(大塘堤xy-2+000~xy-2+700)的主要内容有:⑴桩号xy-0+000~xy-2+700段的清基工程;⑵桩号xy-0+000~xy-2+700段的土堤加高培厚工程;⑶桩号xy-0+500~xy-2+200段的堤后压浸工程;⑷护坡护岸工程。

(二)设计指标堤基清基厚度20CM;堤身迎水面和背水面设计边坡均为1:2.5,堤身土方填筑压实度不小于0.9,堤身填土料含水率与最有含水率的允许偏差为±3%。

江西省发展改革委、江西省水利厅关于下达2017年五河治理防洪工程

江西省发展改革委、江西省水利厅关于下达2017年五河治理防洪工程中央投资计划的通知【法规类别】计划综合规定【发布部门】江西省发展和改革委员会江西省水利厅【发布日期】2017.04.18【实施日期】2017.04.18【时效性】现行有效【效力级别】XP10江西省发展改革委、江西省水利厅关于下达2017年五河治理防洪工程中央投资计划的通知各地市设区市、省直管试点县、宁都县发展改革委、水利(水务)局:根据《国家发展改革委水利部关于下达2017年中小河流治理工程中央预算内投资计划的通知》(发改投资〔2017〕465号)和《江西省发展改革委江西省水利厅关于进一步做好五河治理防洪工程前期工作和投资管理的通知》(赣发改农经〔2016〕997号)精神,经研究,现将我省2017年五河治理防洪工程投资计划下达你们,全部用于经水利部水利水电规划设计总院审查的《江西省五河治理防洪工程可行性研究报告》(以下简称《可研总报告》)中确定的项目。

现将有关事项及要求通知如下:一、本次投资计划采用切块法,按照《可研总报告》确定的工程投资规模下达。

请各设区市、省直管试点县、宁都县在7个工作日内将投资计划下达到项目,并将下达文件报省发改委、省水利厅备案。

计划分解情况要及时纳入国家重大项目建设库,并关联至《国家发展改革委水利部关于下达2017年中小河流治理工程中央预算内投资计划的通知》(发改投资〔2017〕465号)及本批计划下达文号。

二、各地须按以下原则分解下达投资计划:(一)请各地按照《江西省发展改革委江西省水利厅关于进一步做好五河治理防洪工程前期工作和投资管理的通知》(赣发改农经[2016]997号)要求,以县为单位加快可行性研究报告的编制、审批及报备工作。

(二)安排的项目必须完成实施方案或初步设计的审批工作。

未完成初步设计批复的的项目,一律不得安排投资计划。

(三)优先安排续建项目。

(四)新开项目仅安排以前年度(2011-2016年全县五河项目)中央投资完成较好的市县。

中共江西省委、江西省人民政府关于灾后重建、根治水患的决定

中共江西省委、江西省人民政府关于灾后重建、根治水患的决定【法规类别】水利综合规定【发文字号】赣发[1998]22号【发布部门】江西省政府【发布日期】1998.11.10【实施日期】1998.11.10【时效性】现行有效【效力级别】地方规范性文件中共江西省委江西省人民政府关于灾后重建、根治水患的决定(赣发〔1998〕22号1998年11月10日)今年我省遭受了历史罕见的特大洪涝灾害。

在党中央、国务院和中央军委的亲切关怀和坚强领导下,全省军民万众一心、顽强拼搏,取得了抗洪抢险斗争的全面胜利。

当前工作重点已全面转到恢复生产、重建家园、发展经济上来。

江泽民总书记在全国抗洪抢险总结表彰大会上指出:“受灾地区首先要抓紧做好救灾和恢复生产、重建家园的工作。

受灾地区的各级党委和政府要把这项工作作为首要任务来抓,坚持从实际出发,在科学论证的基础上制订全面规划,做到生产和生活统筹、治标和治本结合、当前和长远兼顾,全面做好救灾工作,努力完成恢复生产、重建家园的任务”。

9月4日,江泽民总书记亲临我省视察和指导抗洪救灾工作,并发表了《发扬抗洪精神,重建家园,发展经济》的重要讲话。

接着朱镕基总理又亲赴我省对灾后重建作了重要部署。

10月20日,中共中央、国务院下发了《关于灾后重建、整治江湖、兴修水利的若干意见》(中发〔1998〕15号)。

这充分体现了党中央、国务院对灾后重建、发展经济工作的高度重视和殷切期望。

为认真贯彻落实中央的指示精神,继续发扬伟大的抗洪精神,切实做好灾后重建,根治水患,发展经济工作,特作如下决定。

一、提高认识,进一步增强搞好灾后重建、根治水患、发展经济工作的责任感和紧迫感建国以来,历届省委、省政府始终高度重视治理水患工作,特别是改革开放以来的20年,以兴修水利和水土保持为主要内容的综合治理取得了很大成就。

但是,从总体上看我省国土生态环境质量不高,水土流失严重,水利设施抗御洪涝灾害能力不强的状况没有根本改变。

江西五河水利枢纽工程洪水调度运行动态控制



要: 常规 的水利枢 纽洪水调度 方式一般是 按照 时间段 , 依 据坝前 水位进行 的, 江西赣 江等 中下游修 建的 水利枢 纽X -
程 若仍 采用此种 方式 , 则会遇到 水库 淹没处理投 资比重增大 、 水力资 源浪费 、 库 区末端 通航 受影 响 、 汛后 蓄水 困难 、 库区
枢纽, 可不设 汛限水位 , 只要入 库流量小于一定标准 , 均可将 坝前水位蓄至正常蓄水位运行 , 从而提 高水 资源利 用率。
关 键 词: 水 利 枢 纽 工程 ; 洪水 调 度 ;动 态控 制 ;入 库 流 量 ;坝 前 水 位 ;江 西 省
中图分 类号 :T V 6 9 7 . 1
文献标 志码 : A
d o i : 1 0 . 3 9 6 9 / j . i s s n . 1 0 0 0 — 1 3 7 9 . 2 0 1 3 . 1 2 . 0 3 6
De s i g n o f Fl o o d Ope r a t i o n Mo d e o f Hy dr a ul i c Co m pl e x
景观 受影响等问题 。经分析研 究 , 将坝址上游 来水 流量和 坝前蓄水位 适 当分段 , 采 用依据 坝址上游来水流量 动态控制 各
时 期 坝 前 水 位 的 洪 水 调 度 运 行 方 式 。 该 方 式 不 仅 可 较 好 地 解 决 常 规 洪 水 调 度 方 式 产 生 的 问题 , 而 且 对 于 低 水 头 电站 的
Ab s t r a c t :No r ma l l f o o d o p e r a t i o n i s u s u a l l y c o n d u c t e d a c c o r d i n g t o t h e wa t e r l e v e l i n f r o n t o f d a m a t d i f f e r e n t t i me s .Re c e n t l y,t h e r e a r e ma n y e o m—
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

江西省五河治理防洪工程吉安县固江镇防洪工程施工图审查意见一.施工图设计总说明1.“工程概况、工程等级与洪水标准”,所列述“本工程以上泸水河流域面积3073km2,……保护人口2.25万人、耕地3.48万亩”,应据批准的《实施方案》,校正为“本工程以上泸水河流域面积3112km2,……保护人口0.82万人、耕地0.6万亩”。

所依据《防洪标准》(GB50201-94),校正为《防洪标准》(GB50201-2014)。

补充列述穿堤建筑物阳家自排闸建筑物级别为3级、黑哩桥自排闸建筑物级别为4级,其它穿堤建筑物白沙园自排涵、木塘里灌排泵站、中棚村电灌站、棚下自排涵及黑哩桥灌溉涵建筑物级别为5级;补充说明拆除重建黑哩桥水闸建筑物级别为2级、新建赛塘桥防洪闸建筑物级别为4级。

补充说明各穿堤建筑物及黑哩桥水闸、赛塘桥防洪闸设计洪水标准、校核洪水标准、消能防冲建筑物洪水标准,并应明确5级穿堤建筑物的防洪标准按堤防工程防洪标准加0.5m确定。

2.对所列述工程区设计洪水位范围值、施工期设计洪水位与设计枯水位范围值作进一步校核。

3.“采用标准、规范”,所采用《堤防工程施工规范》(SL260-98)已废止,校正为《堤防工程施工规范》(SL260-2014)。

4.“(二)工程整治方案”,补充说明亲水踏步设置座数及桩号位置;补充说明上堤坡道、防汛物质存料场布设桩号位置。

5.“(三)施工导流”,围堰结构型式宜由编织袋土围堰调整为土石围堰。

6.“土堤填筑施工技术要求”,土堤填筑预留沉降量宜取堤高的5%,予以补充明确。

7.“干砌石技术要求”,所要求石料“饱和抗压强度不小于40MPa”,宜调整为“饱和抗压强度不小于50MPa”。

二.平面布置图1.“固江镇防洪工程总平面布置图”,补充指北针;明晰标注河道水流方向;补充标注涉防洪堤、涉护岸工程便民亲水建筑物、排水排污管沟道等位处桩号。

2.“固江防洪工程带状图(1/7~7/7)”,修正为“固江镇防洪工程平面分幅图(1/7~7/7)”。

平面分幅图(1/7)、(5/7),补充、完善C15砼防洪墙与土堤连接段平面布置设计,应设置防渗刺墙插入土堤内,明确标注防渗刺墙设计长度及干砌石护岸、抛石固脚延伸长度,并对防洪墙起讫桩号、堤线布置作进一步校核与优化调整。

桩号2+200~3+000堤段堤线应内移,予以调整。

3.平面分幅图(1/7~7/7)应补充标注便民亲水建筑物、上堤坡道、防汛物质存料场、排水排污管沟道及拟建赛塘水电站等位处桩号。

4.补充标注堤线、岸线弯道段起讫点坐标、弯道半径及弯道段转角值。

5.补充圩镇、人口密集村庄安全防护平面布置设计。

6.补充标注防洪堤临水侧平坑填塘、背水侧填塘固基、压渗盖重平面位置。

7.补充标注水位尺、里程桩、防洪安全警示牌布设位置。

8.补充研究分析拟建赛塘水电站兴建对涵、闸、泵站工程平面布置与竖向布置的影响。

三.纵断面图1.“固江镇防洪工程纵断面图”,其栏目应增加堤轴线位置现状地面高程、现状河床底高程、干砌石护岸顶高程。

2.纵断面图应明晰标注便民亲水建筑物、上堤坡道、排水排污管沟道、交通桥及拟建水电站等位处桩号。

四.横断面图1.据《水利水电工程测量规范》(SL197-2013)有关条款规定,在提线、岸线弯曲、地形变化较大处应予加密横断面图,以满足施工与计量精度要求。

所标注“河道桩号”校正为“防洪堤桩号”。

2.据桩号0+350~0+500地形地质条件与河段水流情势,研究分析采用土堤替代c15砼防洪墙的可能性。

3.据内移调整后的桩号2+200~3+000堤段平面布置设计,重新进行横断面施工图设计。

4.桩号3+250、3+350~3+550横断面图设计不合理,应避免对天然稳定岸坡不当开挖扰动,予以调整。

5.桩号3+600~3+950属迎流顶冲、急流傍岸河段,填土再造岸坡将产生坍岸塌坡险情,应对桩号河段堤线布置与河岸防护设计予以校正,以确保防洪堤与护岸工程运行安全。

6.对河道护岸工程冲刷深度计算予以复核,并应明确防洪墙基础、亲水踏步基础、砼预制块护堤坡基座埋置深度应在冲刷线以下不小于0.5m。

7.防浪墙墙顶栏杆应采用钢筋砼结构替代镀锌钢管结构。

8.砼路面“每30m设胀缝”不合理,应据有关规范规定,合理布设。

9.补充堤顶路面大样图。

10.“抛石固脚大样”,要求抛石厚度不小于0.8m,应据河岸地形条件与水流情势,补充完善抛石固脚施工图设计;应据设计枯水位,合理确定干砌石护岸脚槽建基面高程,予以校核、调整。

五.涵、闸、泵站工程(一)穿堤自排涵(白沙园自排涵、棚下自排涵)1.对各自排涵设计排水流量予以校核,并据出口流速、水深,对出口消能防冲措施设计予以复核。

2.自排涵应采用现浇钢筋砼箱涵结构替代预制砼圆管,予以调整;自排涵应设置纵坡,以利排水;补充各自排涵平面布置图、纵剖面图,“自排涵纵剖面图”应明确标注地基岩土类别、外河常水位、设计枯水位及河床底高程;应据各自排涵设计防洪标准,对其防洪能力予以复核。

对“自排涵平面布置图”中背水侧“设计堤脚线”予以复核。

3.出口消力池护坦底部与进口砼底板下部应设置反滤层,予以完善;补充自排涵与防洪堤接合部防渗透变形措施设计。

4.补充说明自排涵地基承载力要求。

(二)木塘里灌排泵站1.进水闸应增设检修门槽,予以完善。

2.“木塘里灌排泵站纵断面图”,补充标注地基岩土类别、底坡、泵房地面高程。

3.“木塘里灌排泵站平面布置图”,补充标注蓄水池检修爬梯布设位置;所标注蓄水池底板顶面高程51.86m,与纵断面图标注高程51.20m不一相一致,予以校正。

4.穿堤箱涵直角转角处应设置贴角,并布设斜筋,以避免或减小转角处的应力集中。

5.工作桥栏杆应采用钢筋砼结构替代镀锌钢管,予以调整;补充说明进水闸、穿堤箱涵地基承载力要求。

6.进水闸框架立桩与顶横梁及连系梁接合部应设置承托,以改善交角处的应力状态,予以完善。

7.补充闸室检修平台处安全防护措施设计。

8.完善进水闸启闭平台刚结点配筋设计,补充刚结点、承托配筋大样图。

9.对工作桥承载能力极限状态计算与正常使用极限状态验算进行复核。

(三)中棚村电灌站1.“中棚村电灌站纵断面图”,补充标注泵房地基岩土类别;进水管镇墩应布设于管道转弯处,予以调整;镇墩基础不应置于堤身镇土上,应坐落于原状土层上,予以调整;补充标注堤轴线、工作爬梯。

2.补充泵房地基承载力要求。

3.出水铸铁管宜采用沟埋式予以保护。

4.补充、完善汛期机电设备启吊设施施工图设计。

5.“纵断面图”中泵房、镇支墩平面位置与“平面布置图”中泵房、镇支墩平面位置不匹配,予以校正、统一。

(四)阳家自排闸1.对阳家自排闸设计排水流量、水力设计予以校核,并据出口流速、水深对出口消能防冲措施设计予以复核。

2.应据阳家自排闸设计防洪标准、校核防洪标准,补充标注相应外河洪水位值,并对其防洪能力予以计算复核。

3.“阳家自排闸纵剖面图”,补充标注外河常水位、设计枯水位及河床底高程;出口消力池护坦底部与进口砼底板下部应设置反滤层,予以完善,并加大齿墙埋深;完善结构尺寸标注。

4.防洪闸与穿堤箱涵间应设置分缝,并采用铜片止水;防洪闸应增设检修门槽,予以完善。

5.穿堤箱涵与防洪堤接合部应设置截流环,以满足渗透稳定要求。

6.补充闸室检修平台安全防护措施设计。

7.工作桥栏杆采用钢筋结构替代镀锌钢管,予以调整。

8.对自排闸箱涵、启闭框架、工作桥承载能力极限状态计算与正常使用极限状态验算予以复核。

9.补充自排闸开挖施工图设计,明确保护层开挖施工技术要求,完善不良地基处理设计。

10.应据闸址处地形地质条件与施工条件,优化、调整自排闸平面布置设计。

(五)黑哩桥灌溉涵1.“纵断面图”,补充标注灌溉涵地基岩土类别;堤下涵长度达14.64m,应设置伸缩缝;完善结构尺寸标注。

2.“2-2剖面图”,所标注灌溉涵内模直径为φ250mm,存误,予以改正。

(六)黑哩桥水闸1.对黑哩桥水闸设计排涝流量、水力设计予以校核,并对其防洪能力、消能防冲建筑物抗冲刷破坏能力予以计算复核。

2.鉴于水闸基础坐落于岩基上,应对基岩断层、张开节理裂隙逐条开挖清理,并用砼或水泥砂浆封堵。

3.鉴于闸址处泸水河10年一遇设计洪水位为58.32m,而水闸人行桥桥面设计高程为58.60m,桥下净空不满足漂流物下泄要求,应合理加大桥下净空高度,予以调整。

4.补充闸室检修平台处安全防护措施设计。

5.“水轮泵站纵剖面图”,补充完善尾水管道与下游水面线衔接设计,对所标注尾水管底板顶面高程予以复核。

补充完善水轮泵站施工图设计。

6.补充完善水闸闸室、启闭机房、人行桥、消力池等结构与配筋施工图设计。

(七)黑哩桥自排闸1.对黑哩桥自排闸设计排水流量、水力设计予以校核,并据出口流速、水深对出口消能防冲措施设计予以复核。

2.应据黑哩桥自排闸设计防洪标准、校核防洪标准,补充标注田西水相应水位值,并对其防洪能力予以计算复核。

3“黑哩桥自排闸纵剖面图”,补充标注田西水常水位、设计枯水位及溪沟底高程;出口消力池护坦底部与进口砼底板下部应设置反滤层,应合理加大齿墙埋深,完善结构尺寸标注;防洪闸与穿堤箱涵间应设置分缝,并采用铜片止水,予以调整。

4.应据闸址处地形地质条件,对自排闸平面布置设计与竖向布置设计予以校核、优化。

5.防洪闸应设置检修门槽;补充完善穿堤箱涵与防洪堤接合部防渗透变形措施设计;补充闸室检修平台处安全防护措施设计。

6.工作桥栏杆应采用钢筋砼结构替代镀锌钢管,予以调整。

7.补充穿堤箱涵、启闭框架、工作桥配筋施工图设计。

8.补充自排闸开挖施工图设计,明确保护层开挖施工技术要求,完善不良地基处理设计。

(八)赛塘桥防洪闸1.赛塘桥防洪闸过流能力应满足赛塘桥涵洞设计洪水标准工况下的排水流量过流要求,予以复核,并与公路交通部门联系、协调。

2.应据复核确定的赛塘桥防洪闸设计防洪标准、校核防洪标准,对其防洪能力、消能防冲建筑物抗冲刷破坏能力予以校核。

3.“赛塘桥防洪闸纵剖面图”,补充标注复核后的设计防洪标准、校核防洪标准相应洪水位值及田西水常水位值。

4.防洪闸应设置检修门槽;工作桥应采用钢筋砼栏杆替代镀锌钢管栏杆;补充闸室检修平台处安全防护措施设计。

5.补充防洪闸、工作桥配筋施工图设计。

6.补充防洪闸开挖施工图设计,明确保护层开挖施工技术要求,补充不良地基处理设计。

六.其它1.涵、闸、泵站工程结构形式、外观设计应与固江镇规划,周边建筑想协调,予以完善;对闸门、启闭设备选型设计作进一步校验。

2.补充施工总平面布置图与各涵、闸、泵站工程施工平面布置图。

3.补充“主要工程量清单表”。

4.加强施工地质工作,检验、校正前期勘察成果。

5.对施工图中高程、单位、结构尺寸、配筋标注、文字说明作进一步校正。

请设计单位按上述审查意见对施工图进行补充、修改、完善。

相关文档
最新文档
