江西省五河治理防洪工程余江县中潢圩除险加固工程射水造砼防渗墙专项施工方案

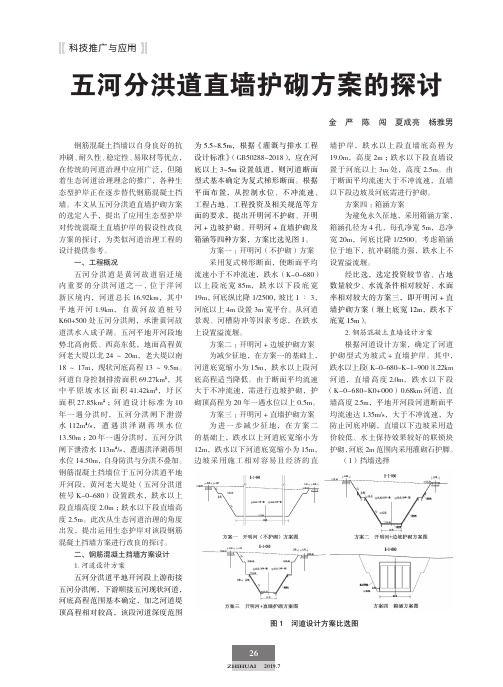

五河分洪道直墙护砌方案的探讨

26ZHIHUAI 2019.7科技推广与应用钢筋混凝土挡墙以自身良好的抗冲刷、耐久性、稳定性、易取材等优点,在传统的河道治理中应用广泛,但随着生态河道治理理念的推广,各种生态型护岸正在逐步替代钢筋混凝土挡墙。
本文从五河分洪道直墙护砌方案的选定入手,提出了应用生态型护岸对传统混凝土直墙护岸的假设性改良方案的探讨,为类似河道治理工程的设计提供参考。
一、工程概况五河分洪道是黄河故道宿迁境内重要的分洪河道之一, 位于洋河新区境内,河道总长16.92km,其中平地开河1.9km,自黄河故道桩号K60+500处五河分洪闸,承泄黄河故道洪水入成子湖。
五河平地开河段地势北高南低、西高东低,地面高程黄河老大堤以北24~20m,老大堤以南18~17m,现状河底高程13~9.5m。
河道自身控制排涝面积69.27km ²,其中平原坡水区面积41.42km ²,圩区面积27.85km ²;河道设计标准为10年一遇分洪时,五河分洪闸下泄涝水112m ³/s,遭遇洪泽湖蒋坝水位13.50m ;20年一遇分洪时,五河分洪闸下泄涝水113m ³/s,遭遇洪泽湖蒋坝水位14.50m,自身防洪与分洪不叠加。
钢筋混凝土挡墙位于五河分洪道平地开河段,黄河老大堤处(五河分洪道桩号K-0-680)设置跌水,跌水以上段直墙高度2.0m ;跌水以下段直墙高度2.5m。
此次从生态河道治理的角度出发,提出运用生态护岸对该段钢筋混凝土挡墙方案进行改良的探讨。
二、钢筋混凝土挡墙方案设计1.河道设计方案五河分洪道平地开河段上游衔接五河分洪闸,下游顺接五河现状河道,河底高程范围基本确定,加之河道堤顶高程相对较高,该段河道深度范围为5.5~8.5m,根据《灌溉与排水工程设计标准》(GB50288-2018),应在河底以上3~5m 设置戗道,则河道断面型式基本确定为复式梯形断面。
根据平面布置,从控制水位、不冲流速、工程占地、工程投资及相关规范等方面的要求,提出开明河不护砌、开明河+边坡护砌、开明河+直墙护砌及箱涵等四种方案,方案比选见图1。
水库大坝除险加固帷幕灌浆设计及施工分析_2

水库大坝除险加固帷幕灌浆设计及施工分析发布时间:2022-10-13T06:25:20.092Z 来源:《建筑创作》2022年第8期作者:张辉张永强姚标[导读] 经济的发展,城市化进程的加快张辉张永强姚标中国水利水电第十一工程局有限公司摘要:经济的发展,城市化进程的加快,促进水利工程建设项目的增多。
水库作为最具代表性的地方水利设施,在我国各地有着极其广泛分布,但其中80%为中小型水库,且大部分建成时间超过40年,各种病害普遍存在。
针对这类问题,对水库主要部位进行对应的除险加固,是目前最为经济有效的解决办法。
随着灌浆技术的发展,其在水利水电工程建设中得到了愈加广泛的应用,并成为了大坝防渗加固的重要措施。
从水利水电工程灌浆施工情况来看,其优势明显,操作性强且使用方便,受到施工单位的广泛青睐,为保证灌浆质量满足要求,需根据项目地质情况、施工条件等合理选择灌浆工艺,合理控制灌浆参数,加强质量管理,为水利水电工程安全、可靠运行奠定坚实基础。
本文就水库大坝除险加固帷幕灌浆设计及施工展开探讨。
关键词:坝体渗漏;除险加固;帷幕灌浆;施工引言帷幕灌浆技术在水利工程中的实用性极高,在水利工程建设过程中往往能发挥出重要的作用。
帷幕灌浆技术的优势就在于安全性能良好,技术成本相对容易被接受,因此在水利工程施工过程中被广泛的应用,尤其是应用在水库大坝的建设中,能够很好地处理水库大坝中的渗漏情况,是水库大坝基础防渗加固处理中最常应用的技术。
在进行水库大坝防渗加固处理的时候,应该让帷幕灌浆技术的优势得以发挥,因此,应当合理分析帷幕灌浆技术在水库大坝基础防渗加固处理中的应用。
1工程概况某水库是一座以防洪为主,兼顾灌溉、养鱼、旅游等综合利用的小(1)型水库。
该水库于1976年末建成并投入使用,在2011年进行了一次除险加固,设计标准为30年一遇设计、300年一遇校核。
除险加固主要内容:对渗漏区进行防渗处理;维修下游坝坡破损排水体。
防洪排涝治理工程施工方案

防洪排涝治理工程施工方案一、前言洪涝灾害是一种自然灾害,给人们的生活和财产带来巨大的损失。
为了防止洪水灾害的发生,减少洪涝灾害对人们的影响,需要实施防洪排涝治理工程。
本文将就防洪排涝治理工程的施工方案进行详细的阐述。
二、项目概况本项目地处山区,降雨多、地势复杂、易发生洪涝等自然灾害。
项目建设内容包括整治河道、加固堤防、建设排涝设施等。
项目总投资为1000万元,建设周期为1年。
三、设计方案1.整治河道根据实地勘察和测量,制定出整治河道的设计方案。
主要包括清淤、疏浚、新增排水渠等。
通过这些措施可以提高河道的通水能力,减少积水发生的可能性。
2.加固堤防对现有的堤防进行加固处理,主要包括铺设护坡、修建防洪墙等。
目的是提高堤防的稳定性和防洪能力,减少因堤防决口导致的洪水灾害。
3.建设排涝设施在易涝区域建设排涝泵站和排水渠等设施,可有效降低积水淹没的风险。
排涝设施需要能够快速排除积水,并且要具备防堵塞功能,确保在洪涝事件中正常运行。
四、施工组织1.组织架构为了保障项目的顺利进行,需要成立一个专门的施工组织。
该组织的职责包括制定施工计划、监督施工进度、保障施工安全等。
2.人员配备施工人员需要具备丰富的施工经验和专业技能。
需要配备工程师、技术员、监理人员等。
同时,也需要增加安全人员、环保人员等,确保施工过程中的安全与环保。
3.施工队伍建设施工队伍要严格按照规定进行组织建设,确保施工人员的素质和技术能力。
并对施工人员进行培训,提高他们的安全意识和技术水平。
五、施工管理1. 施工进度管理施工进度管理要严格按照设计方案进行,根据实际情况进行调整。
同时,要加强对施工进度的监督,确保项目按时完成。
2. 施工质量管理施工质量管理要严格按照标准进行,对施工过程中的质量问题要及时处理。
确保整个项目的质量达到设计要求。
3. 施工安全管理施工安全管理要严格按照相关法律法规进行,加强对施工中的安全隐患的排查和整改。
确保施工过程中的安全。
圩堤施工方案(3篇)

第1篇一、工程概况1.1 工程背景圩堤是防洪、排涝、灌溉的重要基础设施,对于保障周边农田、村庄及人民生命财产安全具有重要意义。
本工程旨在对某圩堤进行加固和修复,以提高其防洪能力。
1.2 工程地点某圩堤位于XX省XX市XX县,全长XX公里,涉及XX个行政村。
1.3 工程规模本工程主要对圩堤进行加固,包括堤身加固、堤基处理、护坡修复等。
工程总长度XX公里,预计投资XX万元。
二、施工准备2.1 组织准备成立项目施工领导小组,明确项目经理、技术负责人、安全负责人等岗位责任,确保施工顺利进行。
2.2 技术准备(1)编制详细的施工组织设计,包括施工方案、施工进度计划、质量保证措施等。
(2)组织技术人员进行现场勘查,了解工程地质、水文、气象等条件。
(3)对施工人员进行技术培训,确保施工质量。
2.3 材料准备(1)水泥、砂、石子等原材料需符合国家标准,并有质量检测报告。
(2)钢筋、模板、混凝土泵等施工设备需保证完好,并进行必要的检查和维护。
2.4 机械设备准备(1)混凝土搅拌站、混凝土泵车、运输车辆等。
(2)挖掘机、推土机、装载机等土方施工设备。
(3)起重机械、打桩机等。
三、施工方案3.1 堤身加固(1)清除堤身杂物,对损坏的堤身进行修补。
(2)采用混凝土预制块进行堤身加固,厚度为XX厘米。
(3)混凝土预制块之间采用水泥砂浆灌缝,确保缝隙严密。
3.2 堤基处理(1)清除堤基范围内的杂物,对堤基进行平整。
(2)采用C15混凝土进行堤基加固,厚度为XX厘米。
(3)混凝土浇筑过程中,严格控制混凝土配合比,确保强度和耐久性。
3.3 护坡修复(1)清除损坏的护坡,对护坡进行平整。
(2)采用C15混凝土进行护坡修复,厚度为XX厘米。
(3)护坡与堤身之间采用水泥砂浆灌缝,确保缝隙严密。
3.4 施工顺序(1)先进行堤身加固,再进行堤基处理。
(2)护坡修复在堤身加固和堤基处理后进行。
四、施工进度计划4.1 施工阶段划分(1)准备阶段:1个月(2)施工阶段:4个月(3)验收阶段:1个月4.2 施工进度安排(1)准备阶段:完成施工组织设计、材料设备准备、人员培训等工作。
防洪排涝治理工程施工方案

防洪排涝治理工程施工方案一、工程概况与目标本防洪排涝治理工程旨在提高河道的泄洪能力,减少城市内涝,保障人民群众生命财产安全。
工程涉及的主要内容包括堤防加固、堤坝建设、泄洪设施与排水系统的改造升级、河道调整与疏浚等多个方面。
通过本工程的实施,预期将显著提高防洪排涝能力,降低洪涝灾害的风险。
二、施工组织机构为保证工程的顺利进行,我们将建立高效、有序的施工组织机构。
具体分为项目管理部、技术部、施工部、质量安全部、物资供应部等部门,各部门将明确职责,密切配合,确保工程的顺利推进。
三、施工条件与布置施工前,将详细调查施工现场的地质、地形、水文条件,确保施工安全。
同时,合理布置施工现场,确保施工设备、材料的有序存放和高效利用。
四、堤防加固与堤坝建设堤防加固和堤坝建设是防洪排涝工程的核心内容。
我们将采用先进的加固技术,对堤防进行全面加固,提高堤防的抗洪能力。
同时,根据河道实际情况,科学规划堤坝建设,确保堤坝的稳定性和安全性。
五、泄洪设施与排水系统针对泄洪设施和排水系统存在的问题,我们将进行改造升级。
通过增设泄洪闸、排水管道等设施,提高泄洪和排水能力,确保在洪水来临之际,能够迅速将洪水排出,减少内涝现象的发生。
六、河道调整与疏浚为了增强河道的泄洪能力,我们将对河道进行合理调整,清除河道内的障碍物,保证河道的畅通。
同时,对河道进行疏浚,加深河床,扩大河道宽度,提高河道的泄洪能力。
七、安全措施与计划安全是施工过程中的首要任务。
我们将制定详细的安全措施和计划,确保施工过程中的人员安全和工程安全。
同时,定期对施工现场进行安全检查,及时发现和消除安全隐患。
八、环境影响与水土保持在施工过程中,我们将充分考虑环境保护和水土保持。
采取合理的施工方法和措施,减少对环境的破坏和污染。
同时,加强水土保持工作,防止水土流失,保护生态环境。
通过本防洪排涝治理工程的施工方案的实施,我们将为人民群众创造一个更加安全、和谐的生活环境,为保障人民群众生命财产安全做出积极贡献。
上饶市水利局关于印发江西省1-5万亩圩堤加固整治项目广丰区桐畈圩堤加固整治工程初步设计报告的批复

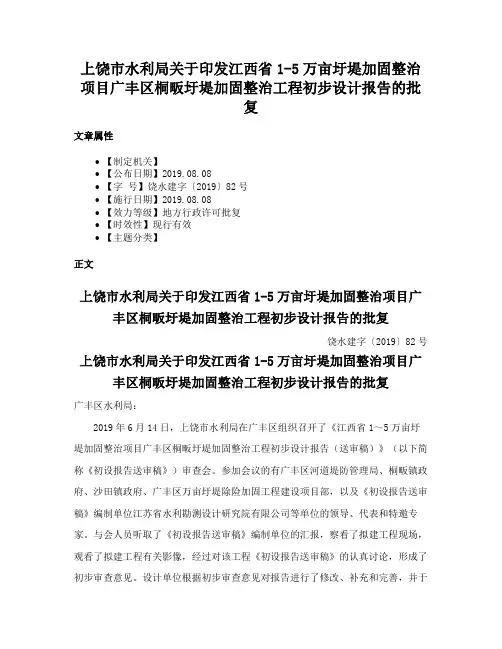

上饶市水利局关于印发江西省1-5万亩圩堤加固整治项目广丰区桐畈圩堤加固整治工程初步设计报告的批复文章属性•【制定机关】•【公布日期】2019.08.08•【字号】饶水建字〔2019〕82号•【施行日期】2019.08.08•【效力等级】地方行政许可批复•【时效性】现行有效•【主题分类】正文上饶市水利局关于印发江西省1-5万亩圩堤加固整治项目广丰区桐畈圩堤加固整治工程初步设计报告的批复饶水建字〔2019〕82号上饶市水利局关于印发江西省1-5万亩圩堤加固整治项目广丰区桐畈圩堤加固整治工程初步设计报告的批复广丰区水利局:2019年6月14日,上饶市水利局在广丰区组织召开了《江西省1~5万亩圩堤加固整治项目广丰区桐畈圩堤加固整治工程初步设计报告(送审稿)》(以下简称《初设报告送审稿》)审查会。
参加会议的有广丰区河道堤防管理局、桐畈镇政府、沙田镇政府、广丰区万亩圩堤除险加固工程建设项目部,以及《初设报告送审稿》编制单位江苏省水利勘测设计研究院有限公司等单位的领导、代表和特邀专家。
与会人员听取了《初设报告送审稿》编制单位的汇报,察看了拟建工程现场,观看了拟建工程有关影像,经过对该工程《初设报告送审稿》的认真讨论,形成了初步审查意见。
设计单位根据初步审查意见对报告进行了修改、补充和完善,并于2019年8月5日将修改后的《初设报告(报批稿)》提交审查。
经研究,基本同意修改后的《初设报告(报批稿)》。
现批复如下:一、工程建设的必要性广丰区桐畈圩堤坐落在信江丰溪河主支棠岭港的两岸,位于桐畈、沙田两镇境内,始于赣闽省界的桐畈镇二渡关水文站,止于沙田镇的沙田大桥。
堤防保护桐畈镇、沙田镇等2个乡镇,保护人口达2.5万人、农田1.2万亩。
2013年中小河流治理防洪工程对桐畈圩堤部分堤段进行了整治,初步设计批复投资为2797.43万元,批复治理长度10.128km,其中右岸5.671km,左岸4.367km。
2017年中小河流治理项目桐畈防洪工程(高厅段)又对桐畈圩堤部分堤段进行了整治,初步设计批复投资为1493.23万元,批复治理长度6.77km,其中右岸0.48km,左岸6.29km。
塑性混凝土防渗墙专项施工-方案
塑性混凝土防渗墙专项施工方案(此文档为WORD格式,下载后您可任意修改编辑)1.工程概况及地质情况1.1工程概况桑涧水库位于安徽省定远县桑涧集西北约2km处,在淮河流域池河支流的桑涧河上游,距定远县城东9km,距定滁路北1.1km。
水库集水面积72km2,总库容3618万m³,设计灌溉面积5.1万亩,是一座以灌溉为主,结合防洪、养殖等综合利用的中型水库。
桑涧水库于1959年l月动工兴建,1961年停建,1964年10月复建,1965年12月竣工,1976年按千年一遇校核标准加高成现状规模。
由于水库大坝老河槽段上、下游坡在正常运用和非常运用情况下抗滑稳定均不满足规范要求,水库大坝下游坝坡已产生局部滑动。
土坝上游块石护坡损坏严重;清基不彻底,坝体施工填筑质量差;坝基无任何防渗措施,坝体浸润线出逸点高,坝坡出逸段无保护措施。
通过经技术经济比较,采用槽孔式混凝土防渗墙的施工工艺,混凝土防渗墙位于原大坝坝顶中间,沿坝轴线布置,墙顶高程62.3m,墙体厚度为0.4m,最大墙深约22.4m,工程量10544m2。
防渗墙进入相对不透水层深度为2.0m。
砼防渗墙起讫桩号0+000~0+650,长650m。
1.2地质、地貌条件桑涧水库两岸属低山丘陵区,水库正常蓄水位为59.80m,水库仅在南侧及库尾有山坡,山顶高程多在75~100m,库岸有岩石出露;其余为连绵的低山丘陵,存在有狭长的冲沟,但其沟底高程高出正常蓄水位较多,冲沟地表均出露有晚更新统(Q3al)地层,其土质为粉质粘土,可~硬塑状,含铁锰质结核,其透水性极小。
从水库的地形条件来看,北侧及库尾均为较厚实的山体,其余为低山丘陵,形成了一个封闭的库盆,因此在地形上不会对邻谷造成渗漏;在地质上,库岸出露岩石以透水性较弱的砂岩、砂砾岩为主,虽在库尾分布有可溶性岩层,但岩溶发育深度及程度较浅,可溶性岩层分布位置未构成渗漏通道。
另外,库周地势低洼的沟谷、邻谷均分布有晚更新统(Q3al)地层,其透水性极小,另外加上水库多年的淤积效应,因此库水不存在向库外渗漏,从水库运行三十多年的情况来看也未发现库区渗漏问题。
江西省某水库大坝及溢洪除险加固工程施工方案_secret
一、工程概况及施工特点xx省xx县xx水库大坝及溢洪除险加固工程位于xx省xx 县北部的六市乡xx村,南距xx县城40KM, 北距萍乡市46KM。
水库所在河流为六市河,属湘江支流渌水河系,其枢纽建筑物有主坝、溢洪道、输水隧道等,水库总容量1082.1万立方米,是一座以灌溉为主,结合防洪、养殖、发电等综合利用的中形水库。
本次施工投标为主坝加固和溢洪道除险加固III标段工程。
本工程主坝顶标高542.3米,墙顶高543.1米,坝顶宽5米,为提高坝体稳定性,采用上游削坡,风化料压脚,放缓后坡的方案,主坝上游坝坡1:3,下游马道532米标高上下坡率分别为1:2.25和1:2.75。
主坝上游采用砼预制块护坡,下游采用草皮护坡。
主坝加固主要工程项目有土方开挖、石方开挖、坝壳分化料填筑、粘土回填、原干砌石护坡保留、砼预制块护坡、草皮护坡、砼浇注等。
现有溢洪道建于1998年,2001年改造,为开敞式宽顶堰,控制段为开敞式,由进口36.3米渐变到31.7米,长度10米。
进口底版高程 538.2米,全长140.2米,采用挑流消能。
本次加固对泄槽底版进行加固,底版加厚到0.6米并设置锚筋,出口消能段下游设置护坦,溢洪道右侧滑坡体开挖成永久稳定边坡。
溢洪道应进行滑坡体清除。
溢洪道在原施工过程中,因大量使用炸药,边坡岩体松动遭到破坏,在溢洪道的渐变段及陡槽到出口段产生滑坡,稳定性较差,设计加固采取消坡减载及排水处理,并每 10米高度设置一条2米宽马道,消坡边坡1:2.5,坡顶开挖截水沟,两侧开挖排水沟。
1.1 投标范围本施工组织设计依照“xx省xx县xx水库大坝及溢洪道除险加固III标段工程招标文件”及设计施工图所规定的工程项目编制。
1.1.1 本工程主体工程项目包括主坝坝体除险加固工程;溢洪道除险加固工程。
1.1.2 临时工程项目包括:场内临时道路;现场施工临时设施;施工供水.供电.供分系统和砼生产系统及机械设备停放.维修场等。
江西五河治理防洪工程
江西五河治理防洪工程引言江西省位于我国南方,拥有众多的河流和湖泊,其中五河是赣江水系的一条重要支流。
由于地理位置和气候等因素的影响,五河经常面临洪水灾害的威胁。
为了保护人民生命财产安全,保障区域经济的发展,江西省政府制定了五河治理防洪工程计划。
本文将介绍江西五河治理防洪工程的背景、目标、实施计划以及效果预测等内容。
背景五河是赣江水系的一条重要支流,它发源于江西省南部,流经宜黄、石城、广昌、会昌、寻乌五个县区,最终注入赣江。
五河流域面积达到了3,160平方公里,是江西省重要的灌溉、生态和城市供水资源。
由于五河地理位置和气候等因素的影响,每年都会遭遇洪水和泥石流等自然灾害,给当地居民和企业带来严重的经济损失和人身威胁。
因此,江西省政府决定启动五河治理防洪工程,减少洪水灾害的发生,保障当地人民的安全和稳定。
目标五河治理防洪工程的主要目标是保障当地人民的生命和财产安全,提高灾害应对能力和自然环境的稳定性。
•消除五河洪水灾害的隐患,达到防洪标准;•保护五河流域的生态环境,改善湿地生态功能;•解决当地供水难题,改善人民生活水平;•提高当地的经济发展水平,增强区域竞争力。
实施计划五河治理防洪工程的实施计划包括以下内容:1. 建设多功能的水利设施在五河流域布置多功能的水利设施,包括护堤、水闸、调蓄池等,以提高抗洪能力和水资源的利用效率。
此外,还要进行排涝、疏浚等工程,改善局部水文环境。
2. 加强环境监测和预警预报加强五河周边的环境监测和资源管理,依据数据情况制定实施方案,并进行及时预警和预报,便于实时跟进灾害发展情况。
3. 优化流域管理体系通过对流域的规划和管理工作进行优化,提高流域治理能力和资源利用效率。
效果预测五河治理防洪工程的实施将带来以下效益:•减少洪水灾害发生的概率,保障当地人民的生命和财产安全;•改善五河生态环境和水文情况,提高流域的稳定性和生态功能;•解决部分地区供水难题,改善人民生活水平;•提高当地的经济发展水平,增强区域竞争力。
江西省五河
江西省五河重点段防洪应急整治工程环境影响报告书(简本)中国水电顾问集团中南勘测设计研究院MID-SOUTH DESIGN & RESEARCH INSTITUTE, CHECC2 0 0 8 年10月目录1 总则 (1)1.1 任务由来 (1)1.2 评价目的 (1)1.3 环境敏感保护目标 (1)1.4 评价标准 (1)1.5 评价等级和范围 (2)1.6 评价时段 (3)2 工程概况 (3)2.3 施工布置 (4)2.5 建设征地与移民安置规划 (5)3 工程分析结论 (6)4 环境现状 (6)4.1 工程地理位置 (6)4.2 地质环境 (6)4.3 水文 (7)4.4 气候 (7)4.5 水环境 (7)4.6 陆生生态环境 (8)4.7 水生生态环境 (8)4.8 大气和声环境 (8)4.9 水土流失与水土保持 (8)4.10 社会环境 (9)5 环境影响预测与评价 (9)5.1 水环境影响预测与评价 (9)5.2 生态环境影响与评价 (9)5.3 水土流失预测 (12)5.4 固体废物对环境影响 (13)5.5 对大气环境的影响预测 (13)5.6 对声环境的影响预测 (13)5.7 社会环境影响 (13)6环境保护措施 (14)6.1 水环境保护措施 (14)6.2 生态环境保护措施 (15)6.3 水土保持措施 (17)6.4 大气环境保护措施 (19)6.5 声环境保护措施 (19)6.6 生活垃圾和固体废弃物处理措施 (20)6.7 人群健康保护规划 (20)7 环境管理、监理和监测计划 (21)7.1 环境管理 (21)7.2 环境监理 (22)7.3 环境监测 (22)8 环境风险分析 (24)9 总体评价结论 (25)附件(略)附图(略)1 总则1.1 任务由来江西省水利厅委托我院编制江西省五河重点段防洪应急整治工程环境影响报告书报告书。
1.2 评价目的预测工程建设和移民安置对环境的影响,尤其是对环境保护敏感目标的影响,针对带来的不利影响,制定可行的减免措施和对策;从环境方面论证工程兴建的可行性,为工程的方案论证、环境管理和项目决策提供科学依据,确保工程的建设符合国家、地方环境保护的要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江西省五河治理防洪工程余江县中潢圩除险加固工程射水造砼防渗墙专项施工方案一、施工技术要点1、场地平整施工场地采用推土机推平压实,场地平整要求为纵向坡度<3%,横向高差<10cm。
2、铁轨铺设铁轨铺设应平整稳固,前轨外侧面距防渗墙轴线0.9m,孔位中心偏差不大于3cm,轨面纵向坡度<2%,横向高差<1cm,轴线方向误差不大于5mm。
3、孔位中心放样轨道铺设好后,进行孔位中心放样,孔距用钢尺丈量,孔距2.04m,孔位中心放样误差应小于5mm。
孔位中心放样后,用红漆在前轨外侧面上作出标记,然后丈量出各孔中心与防渗墙轴线的偏差,其偏差值应小于3cm。
4、施工分序射水法造墙施工分两序进行,即先施工单号孔,间隔24小时以上,再施工双号孔。
槽孔分缝宽4~6cm。
5、造孔机就位对中造孔机就位后,根据前轨外侧面上的孔位中心标志,移动机架进行孔位对中,对中误差小于5mm。
孔位对中后,固定机架,防止对中错位。
6、造孔机调平、调直造孔机就位对中后,用水平尺检查机架的水平和垂直情况,并调整使机架保持水平和垂直。
7、造孔前射流检查进行射水造墙造孔施工前,排气后启动射流清水泵,打开8寸闸阀,调节射流水压,进行地面试喷射水,并检查所有喷嘴射流是否正常(造二序孔时,必须打开成型器两侧的侧向喷嘴,检查所有喷嘴射流是否正常)。
8、射水造墙造孔施工喷嘴射流经检查正常后,调节射流压力,视地层情况,射流水压力为0.2~0.5Mpa,启动卷扬机,操纵成型器,上下均匀反复运动,进行造孔施工。
9、造孔泥浆采用搅浆机制泥浆。
泥浆质量要求为比重1.1~1.2g/cm3,粘度18~25s,含砂量≤5%。
10、造孔中,孔内泥浆液面应高于地下水位1.5m以上。
11、造孔中,如遇有漏失地层,应立即采取堵漏和补救措施。
12、准确丈量和记录成型器和下水管的长度,确保造孔深度不小于设计孔深。
13、成孔孔斜检测造孔达到设计深度后,使成型器提离孔底面,用水平丈和直尺检测成孔的孔斜率,孔斜率应小于0.3%。
14、清孔测量成孔的孔斜率后进行清孔,即不进尺反复上下运动成型器约5min左右,然后测定清孔后的泥浆比重、泥浆粘度和浆液含砂量。
清孔后的泥浆质量要求为比重≤1.3g/cm3,粘度≤30s,含砂量≤10%。
15、成孔深度和孔底淤积厚度检测清孔结束后,拆下水管提起成型器,并取出成型器底部刀口上的土样,辨别其是否为设计终孔地层土样,然后用测绳测定孔深,并计算出孔底淤积厚度。
孔底淤积厚度=造孔深度-实测孔深,孔底淤积厚度应≤10cm。
16、砼导管安装清孔结束并检查合格后的1小时内,浇筑机应就位并安装砼下料导管,砼导管底部离孔底的距离不大于20cm。
17、砼浇筑清孔结束后的1小时内应开浇水下砼,第一盘料为水泥砂浆,随即浇入足够的砼,埋没砼导管底部。
18、砼导管埋深检查与控制砼浇筑过程中,每浇4盘砼测定一次孔内砼面的深度,计算出砼导管的埋深长度。
砼导管埋深应小于6m,大于1m。
19、砼导管拆卸每次拆卸砼导管前,要根据砼导管的埋深计算好砼导管的拆卸根数,并要保证砼导管拆卸后,砼导管底部在砼中的埋深不小于1m。
20、砼拌和质量控制与检查防渗墙砼在泥浆中浇筑,按下表配制。
砼拌和严格按配料单标准配料,每盘砼搅拌时间不小于3min。
砼的坍落度和扩散度分别控制在18 ~24cm和35~40cm之间;砼初凝时间应不小于6小时,终凝时间不宜大于24小时。
砼参考配合比见附表15。
21、水下砼上升速度控制浇筑砼时,应经常检查和控制砼的上升速度,其要求为砼上升速度≥2m/小时,各处砼面应均匀上升,高差控制在0.5m以内。
22、砼拌和与运输应保证浇筑连续进行,若因故中断,中断时间不宜超过40min。
23、砼浇筑因故中断超过2小时后,应做好记录,并报告监理工程师,共同研究处理办法。
24、相邻槽孔混凝土接头处理射水法成墙Ⅰ、Ⅱ序槽板混凝土接头采用压力水冲洗(冲洗水压0.2~0.5MPa),混凝土连接方法为平接。
25、防渗墙与穿堤构筑物接头处理如成槽过程中遇地下埋设的涵洞、涵管、钢管、电缆等穿堤构筑物时,应调查和探明构筑物的尺寸及埋设高程,并停止该构筑物堤埋设高程以下的挖槽,待该构筑物所处槽段相邻槽孔完成并浇筑砼14天后采用高喷灌浆措施对该构筑物埋设高程以下的地层进行封闭处理和防渗墙与构筑物之间的接缝密闭处理,或按监理人的批示进行处理。
26、施工原始记录在施工过程中,应由专人现场如实填写造孔、清孔和水下砼浇筑施工原始记录报表。
原始记录应做到齐全、准确、清晰。
二、施工过程质量控制1、施工工序质量控制在施工过程中,严格执行工序质量检查制度,只有上道工序经检查合格后,才能进入下道工序的施工。
轨道铺设、孔位放样、造孔、砼导管安装与拆卸、砼浇筑等工序的质量控制标准均按前述的施工技术要求的内容执行。
2、材料质量控制(1)、水泥质量控制水泥采用普通硅酸盐水泥,强度等级不低于32.5级。
①、运至工地的水泥,应有制造厂的品质试验报告,试验室必须进行复检合格后才能使用。
检验的项目有:水泥标号、凝结时间、安定性。
②、水泥的运输、保管及使用,应符合下列要求:水泥的品种、标号不得混杂;运输过程中应防止水泥受潮;水泥堆放应有防潮措施;水泥到货后,应标明品种、标号、厂家、出厂日期,分别堆放。
(2)、砂、骨料质量控制①、砂料的质量技术要求如下:砂料应质地坚硬、清洁、级配良好;砂的细度模数宜在2.4~2.8范围内。
②、骨料的质量技术要求如下:骨料的粒径:为10~40mm;严格控制骨料的超逊径含量:用超逊径筛检验,其控制标准为超径为零,逊径<2%。
(3)、砼拌和用水砼拌和用水必须符合饮用水标准。
三、钻孔与取样1、先导孔钻孔施工(1)、钻孔方法:采用钻机冲击取芯钻进。
(2)、钻孔布置:沿防渗墙轴线每50m布置一个先导孔。
(3)、先导孔钻孔深度控制:先导孔应深入设计底线高程以下5m,局部地段地质条件变化严重的部位,应适当加密钻进先导孔。
(4)、先导孔应钻取芯样进行鉴定,并描述给出地质剖面图指导施工。
(5)、质量控制要点①、钻孔孔径:根据钻孔取样要求,在70~110mm之间选用。
②、倾角及方位角的测量精度应分别控制在±1°之内。
③、孔位偏差不大于±10cm。
④、钻孔深度:先导孔孔深应超过设计墙体深度5m,当超过5m仍未达到防渗墙体要求深入的地层条件时,需继续加深5m ,超深10m后达未达到设计要求时,应将有关情况报告监理人,并根据监理人的指示进行处理。
当墙体底线高程被确定后,底线高程以下的孔段应采用水泥粘土浆或粘土球进行封填。
⑤、回次进尺控制:软土回次进尺≤2.0m,粘性土回次进尺≤1.5m ,且必须保证分层清楚,提土率>80%;当夹有大量粉质土或砂土,不能满足提土率要求时,应辅以标准贯入器取土样作土层鉴别。
⑥、施工原始记录齐全、准确、清晰2、检查孔钻孔施工采用地质钻机回转合金钻头钻进方法施工,每回次进尺控制不宜大于2.0m;钻孔直径为91mm;孔深控制在不小于防渗墙深度的二分之一,且不小于10m,或按监理人的批示进行;终孔孔斜率在0.5%以内;孔位误差不大于±1.0cm;量测精度为±5cm;检查孔钻孔,应详细描述芯样结构或分段拍摄芯样照片,并应保存芯样;钻孔记录应齐全、准确、清晰。
四、质量检查1、质量检查内容与要求(1)、质量检查内容防渗墙成墙后,将全套施工资料报监理人审核并由监理人根据施工资料指定检查的位置和方法。
(2)、质量检验的一般要求如下:混凝土机口或浇筑槽口取样试验数量应与常规混凝土试验要求相同,采用机口或槽口取样检验,每个浇筑施工作业点每台班抽检一组试样,28天进行室内试验检测。
钻孔为沿轴线平均每500m一孔,不足500m时也应布设一孔,每标段不少于两孔,每孔均做钻孔取样或压(注)水试验,钻孔取样每一孔取样2组进行室内检测,取样部位为钻孔的中部和底部超过30m的墙体,孔深应不小于15m,粗骨料尽量用灰岩碎石,以利钻头实施。
开挖墙体两侧揭露出墙体检测,平均每750m一处,每标段不少于开挖两处,每处一般长2~4m,深2.5~5m。
开挖处主要检查墙体的厚度,接缝连接可靠度,并在每开挖处取1~2组试验样做室内检测;试样室内试验主要检测墙体的单轴抗压强度,弹性模量和渗透系数及渗透比降,施工中的具体检验要求按监理人的批示执行。
试样组数是指获得试验数据的有效样品数。
(3)、合格标准:防渗墙物理力学强度值和抗渗标准应达到设计要求值,不合格部分的物理力学指标必须达到设计值的70%以上,且不得集中在相邻槽孔中;压(注)水检查标准为渗透系数k<1×10-6cm/s。
墙体厚度大于等于设计值,墙体连续可靠。
钻孔芯样获得率大于80%,强度均匀。
(4)、检查孔必须按机械压浆封孔法进行封孔,封孔材料为粘土水泥浆,土:水泥:水=3:1:2。
开挖检查部位在各项检查结束后,应按筑堤要求回填压实。
(5)、当检查不合格时,应增加检查孔孔数及开挖部位数量,直至达到合格标准。
(6)、检查不合格的槽孔段,承包人应按监理人指示进行处理,直至达到合格为止。
五、注意事项1、造孔过程中孔内泥浆的性能应确保孔壁稳定为主。
施工过程如发现孔内泥浆面急剧下降,应及时加设抽水泵注水并抛入优质粘土颗粒等添加剂,堵漏和补浆。
2、在工程建造双序孔时,除了保证侧向喷嘴畅通,及高压射流的压力外,在成槽器两侧安装钢丝刷,可以有效地解决了以往施工中常出现的两序砼间夹泥的问题。
3、成型后的槽孔在移机后需注水保持孔内水位不变并及时浇筑,以防坍孔和孔底淤积过多。
4、砼浇筑是最后一道重要工序,需严格控制砼的坍落度和扩散度,以利砼的自然下落,初灌时在导管底部设置隔水球并控制初灌量,保证初次下泄的砼能使导管埋深满足规范要求,从而防止导管外的泥浆吸入导管;后续灌注时应及时用测绳测量砼面的上升高度,从而指导拔管,保证导管在砼中的埋深。
射水造墙为地下隐蔽工程,目前在施工中采用的检测手段及方法有些费时费力,往往起不到很好的效果。
因此在工程施工中结合当地的地质情况及施工特点,有针对性的对重要环节加强检测有利于工程质量得到保证。
工地实验室如何如何做好现场的检测工地试验室检测项目必须通过质量认证,出具的试验检测报告必需有质量认证章。
工地试验室应建立主要工作制度和管理制度,如试验检测工作程序、试验检测人员岗位责任制、试验室和仪器设备的管理制度、样品。
资料、档案管理制度等,并必须具备现行试验检测标准、规范、规程等技术资料及各种试验检测表格。
使用试验检测标准(规范、规程、方法)等必需是现行有效的,必须符合水利工程的特点和要求,保证试验检测结果的准确可靠性、试验检测频率的符合性,规范化试验检测资料的管理。
现场试验室要按合同和工程实际需要配备必需的试验检测仪器设备和具备相应业务水平的试验检测人员,试验检测人员必须具备执业资格;要有明确的工作制度和管理制度并要落实到位;工地试验室应配备足够的试验检测仪器设备和合格的试验检测人员。
