水利监理规划(XXX)
水利工程 监理计划 监理规划

水利工程监理计划监理规划
这里有一份《水利工程监理计划监理规划》的内容 :
一、监理任务和内容
1. 对施工单位本级工程质量安全管理工作进行监督检查。
2. 检查并记录工程设计变更情况并进行评审。
如有疑义,要与设计单位联系解决。
3. 对施工图纸与设计图纸进行核对,发现问题及时报告设计单位和施工单位。
4. 对施工单位统筹施工进度情况进行检查,如有问题及时指出。
5. 对施工过程中的质量问题进行检查并制定整改意见。
6. 对施工单位提供的技术资料进行审查批准。
7. 组织验收检查,并根据验收结果出具验收报告和意见。
二、监理组织与人员配置
1. 设置监理组长1人,监理员3人。
2. 核定监理组长和监理员的职责以及。
3. 监理组长负责本工程全面监理工作的组织与协调。
4. 监理员分别负责各专业工程的监理工作。
三、监理过程管理
1. 建立检查报告制度。
每次检查都需要出具检查报告。
2. 建立质量问题处理记录表,对问题及时处理纠正并制定整改措施。
3. 周期召开监理组会议,研究监理工作重大问题和科学决策。
4. 对监理工作重大事项出具会签报告。
5. 建立完善的文件管理制度,按时提交监理报告。
以上就是一个水利工程监理计划监理规划的大致内容梗概,具体内容请根据实际工程情况进行必要修改和完善。
水利监理规划

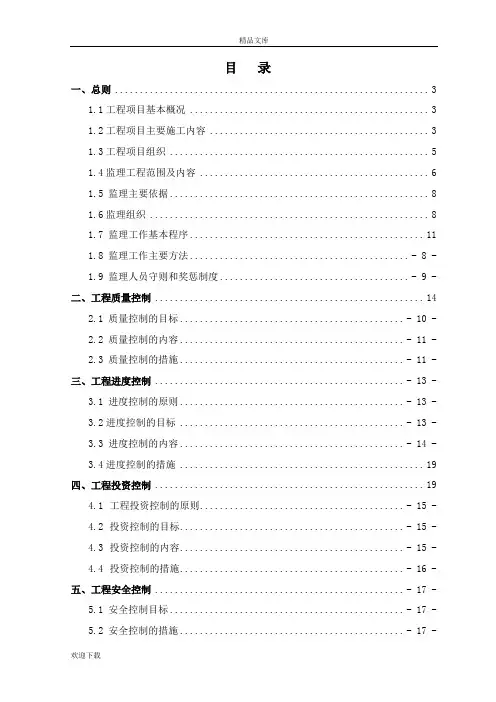

目录一、总则 (3)1.1工程项目基本概况 (3)1.2工程项目主要施工内容 (3)1.3工程项目组织 (5)1.4监理工程范围及内容 (6)1.5 监理主要依据 (8)1.6监理组织 (8)1.7 监理工作基本程序 (11)1.8 监理工作主要方法............................................ - 8 -1.9 监理人员守则和奖惩制度...................................... - 9 -二、工程质量控制 (14)2.1 质量控制的目标............................................. - 10 -2.2 质量控制的内容............................................. - 11 -2.3 质量控制的措施............................................. - 11 -三、工程进度控制 .................................................. - 13 -3.1 进度控制的原则............................................. - 13 -3.2进度控制的目标 ............................................. - 13 -3.3 进度控制的内容............................................. - 14 -3.4进度控制的措施 (19)四、工程投资控制 (19)4.1 工程投资控制的原则......................................... - 15 -4.2 投资控制的目标............................................. - 15 -4.3 投资控制的内容............................................. - 15 -4.4 投资控制的措施............................................. - 16 -五、工程安全控制 .................................................. - 17 -5.1 安全控制目标............................................... - 17 -5.2 安全控制的措施............................................. - 17 -六、合同管理 ...................................................... - 18 -6.1 变更的程序和监理工作方法................................... - 18 -6.2 违约事件的处理程序和监理工作方法........................... - 18 -6.3 索赔的处理程序和监理工作方法............................... - 19 -6.4 担保与保险的审核和检查..................................... - 19 -6.5分包管理的监理工作主要内容与程序 ........................... - 19 -6.6 争议的调解原则、方法与程序................................. - 19 -6.7 清场与撤离的监理工作内容................................... - 20 -七、协调 .......................................................... - 20 -7.1监理部协调工作的主要内容 ................................... - 20 -7.2协调工作的原则与方法 ....................................... - 20 -八、工程验收与移交................................................ - 20 -九、保修期监理 .................................................... - 20 -9.1保修期的起算、终止和延长的依据和程序 ....................... - 20 -9.2保修期的监理工作主要内容 ................................... - 21 -十、信息管理 ...................................................... - 21 - 十一、监理设施 .................................................... - 22 - 十二、监理工作程序附图............................................ - 22 -一、总则1.1工程项目基本概况@地处汉滨区北部,位于付家河上游,全镇面积246.2Km,耕地32301亩,辖13个行政村,3个社区。
水利工程施工监理规划

水利工程施工监理规划一、引言随着国民经济的快速发展,水利工程建设越来越受到重视。
作为我国基础设施建设的重要组成部分,水利工程的施工质量对国家的经济社会发展具有重要的影响。
因此,做好水利工程施工监理工作显得尤为重要。
本文针对水利工程施工监理工作进行规划,旨在提高施工质量,确保工程安全和有效实施。
二、监理目标1、保证水利工程施工的质量,确保工程的完工质量符合设计要求;2、加强对施工过程的监督,确保项目施工进度;3、保障工程的安全和绿色环保。
三、监理组织机构1、监理组织设置(1)监理总工程师:负责监理工作的主导和监督;(2)监理安全工程师:负责工程安全的监督;(3)监理质量工程师:负责施工质量的检查和评估;(4)监理施工工程师:负责对施工现场进行检查和指导。
2、监理流程(1)工程实施前的准备:对施工前的准备工作进行全面检查,确保施工前的一切工作准备齐全;(2)工程实施中的监督:对施工过程中的各个环节进行全程监督,确保施工质量;(3)工程实施后的验收:对施工结束后的工程进行验收,确保工程完工合格。
四、监理方法1、定期检查:监理工程师定期对施工现场进行检查,发现问题及时处理;2、随机抽查:对工程质量进行随机抽查,发现问题及时处理;3、现场指导:监理工程师在施工现场进行现场指导,及时解决问题;4、随时汇报:监理工程师应随时将工程施工情况汇报给监理总工程师,确保工程进展的及时掌握。
五、监理工作内容1、监理安全工作:监督施工现场的安全管理,发现安全隐患及时处理;2、监理质量工作:对施工过程中的质量进行检查和评估,确保工程质量满足设计要求;3、监理进度工作:监督工程施工进度,确保工程按照计划进行;4、监理环保工作:确保施工过程中对环境的保护,保障环境的绿色发展。
六、总结水利工程施工监理工作是保障工程质量和安全的重要环节,本文提出了一套完善的监理规划方案,旨在提高水利工程施工的质量和安全性。
希望通过本文的规划,能够为水利工程施工监理工作提供一定的参考和指导,推动水利工程施工监理工作的不断完善。
水利工程的监理规划样本(根据SL288-2014)

水利工程的监理规划样本(根据SL288-2014)1. 概述水利工程监理规划是为了确保水利工程项目的顺利实施,达到预期的工程质量、安全、进度和投资控制目标,根据SL288-2014《水利工程建设项目监理规范》要求,制定的一套全面、详细的监理计划。
本规划样本涵盖了监理组织、监理工作内容、监理工作程序、监理工作方法、监理人员配备及培训、监理设施配置等方面内容,为水利工程监理工作提供指导。
2. 监理组织2.1 监理单位监理单位应具有相应的资质,具备承担水利工程监理的能力。
监理单位应根据工程规模、技术复杂程度、合同工期等因素,设置相应的监理部门,明确监理岗位职责。
2.2 监理人员监理人员应具备相应的专业技术职称、资格证书和工程经验。
监理人员配置应满足工程监理工作的需要,包括总监理工程师、专业监理工程师、监理员等。
2.3 监理机构设置监理机构应设置在工程现场,便于监理工作的开展。
监理机构内应设立办公室、会议室、资料室等,确保监理工作的正常进行。
3. 监理工作内容3.1 施工准备阶段监理(1)审查施工单位施工组织设计、施工方案、施工进度计划等;(2)审查施工单位项目管理机构、人员、设备、材料等准备情况;(3)审查施工单位安全生产条件、安全防护措施等;(4)对施工单位进行技术交底,确保各方对工程质量、安全、进度等目标达成一致。
3.2 施工过程监理(1)对施工现场进行全面巡查,确保工程质量、安全、进度等目标得以实现;(2)对关键部位、关键工序进行重点监控,确保工程质量符合标准要求;(3)对施工单位人员进行现场培训,提高施工技能和安全意识;(4)对施工过程中的变更进行审查,确保变更合理、合规。
3.3 工程验收阶段监理(1)审查施工单位提交的工程竣工资料,确保资料齐全、真实;(2)对工程实体进行验收,确保工程质量、安全、功能等符合设计要求;(3)对工程进度、投资进行汇总,分析偏差原因,提出改进措施;(4)对施工单位进行考核,评价施工质量、服务等方面。
农田水利监理规划

农田水利监理规划关键信息项:1、监理项目名称:____________________________2、监理服务范围:____________________________3、监理服务期限:____________________________4、监理费用及支付方式:____________________________5、双方权利与义务:____________________________6、违约责任:____________________________7、争议解决方式:____________________________11 监理工作目标111 确保农田水利工程按照设计要求和相关标准进行施工,保证工程质量达到合格标准。
112 控制工程进度,确保工程按时完成,不出现明显的延误。
113 协助业主进行工程造价控制,使工程投资不超过预算。
12 监理工作依据121 国家和地方有关农田水利工程建设的法律法规、政策文件。
122 工程建设的相关标准、规范和技术规程。
123 经批准的工程设计文件、施工图纸及变更文件。
124 监理合同及业主与施工单位签订的施工合同。
13 监理服务范围131 对农田水利工程的施工准备阶段、施工阶段和竣工验收阶段进行全过程监理。
132 包括但不限于对工程质量、进度、投资、安全、合同管理和信息管理等方面的监督和协调。
14 监理服务期限141 自监理合同签订之日起,至工程竣工验收合格并完成工程结算审计后止。
142 具体服务期限根据工程实际进度进行调整。
15 监理人员配备及职责151 总监理工程师负责全面协调和管理监理工作,对工程质量、进度、投资等进行总体控制。
152 专业监理工程师负责各自专业领域的监理工作,包括质量检查、进度控制、投资审核等。
153 监理员协助专业监理工程师进行日常监理工作,如现场巡视、记录等。
16 工程质量监理161 审查施工单位的质量保证体系和施工方案。
水利工程监理规划

华安县乌石都水库除险加固工程监理规划泉州三众工程管理有限公司二○一三年五月受华安县湖林乡湖林村村民委员会的委托,泉州三众工程管理有限公司承担华安县乌石都水库除险加固工程施工阶段监理任务,根据国家有关法律、法规和相关合同文件编制本监理规划:一、工程项目概况漳州市华安县乌石都水库除险加固工程,位于漳州市华安县湖林乡湖林村,工程范围包括华安县湖林乡湖林村乌石都水库的大坝工程,输水管涵洞,防汛公路,管理房等其他工程。
本工程造价为338000元,合同工期180日历天,工期质量要求要达到《水利水电工程施工质量检验与评定规程》(SL176-2007)和其他相关规范要求的合格标准.二、监理工作范围本工程设计、招标阶段均已完成,工程施工承建单位也已进场,本合同监理范围:按照发包人提供的施工设计图纸,招标人文件(含工程量清单)答疑纪要,补充通知书中能包括的招标项目内容及完成一些工程(具体以施工设计图为准)的施工准备期、施工期、缺陷质保期等阶段的质量控制、进度控制、投资控制、安全控制、合同管理、组织协调、文明施工等项目的施工及保修阶段的全过程监理.三、监理工作目标按照国家和政府颁发的有关标准、规范、规程和规定,对本工程监理范围内的工程建设在质量、进度、投资、安全四大目标进行有效控制,使该工程建设质量合格率达100%;工期控制在合同约定时间内完成,投资控制在合同范围.四、监理工作依据1、国家、地方政府有关工程建设的政策、法律、法规、管理条例等;2、地方政府主管部门批准的建设规划等项目审批文件;3、工程项目设计文件及工程建设的各种标准、规范和规程;4、依法成立的工程建设有关合同(监理合同、施工合同等)。
5、本监理规划及各专业相关的监理实施细则。
五、监理工作内容按照“公正、独立、自主"的原则,开展本工程的监理工作,公平地维护建设单位和承包单位的合法权益。
遵循“守法、诚信、公正、科学”的准则,从事本工程的监理活动,有效地控制工程质量、工期和造价,充分发挥工程的投资效益。
水利工程项目监理规划

1.总则1.1工程项目基本概况工程名称:XXXX项目工程地点:合同编号:项目概况:XXX山洪灾害防治区(不含巩义市)涉及1个区、4个县级市,63个乡镇,637个行政村。
XXX项目涉及XX县1个县。
主要工作内容有以下几个方面:在XX省山洪灾害防治区基本形成非工程措施与工程措施相结合的山洪灾害综合防御体系,全面提高山洪灾害综合防御能力,最大限度地的减少山洪灾害造成的人员伤亡和财产损失,山洪灾害防治能力与山丘区全面建成小康社会的发展要求相适应。
逐步建立并完善符合农村基层实际的雨情、水情、汛情预报预警体系和群测群防体系,进一步提升农村基层防汛抢险救灾预警能力,推进农村基层防洪治理体系和治理能力现代化。
1.2工程项目主要目标(1)合同投资:XXXX项目合同金额:XX万元XXX建设项目合同金额:XX万元(2)资金来源:政府拨款。
(3)工期目标:合同工期90日历天(4)质量目标:达到合格工程标准。
1.3工程项目组织主管单位:XXX建设单位:XXX设计单位:XXX有限公司质量监督部门:XX市水利工程质量监督监测站监理单位:XXX公司承包单位:XXX有限责任公司1.4监理工程范围和内容监理主要工作范围:本工程监理服务内容,在监理服务范围内,现场监理机构将认真执行《水利工程建设项目施工监理规范》(SL288-2014)。
根据发包人授权,依据国家有关水利工程的法律、法规、技术规程、标准、以及工程建设文件,对工程建设实施管理以及组织协调工作,进行工程的质量控制、进度控制、投资控制、合同管理、信息管理和协调工作,使工程建设施工合同目标顺利进行。
主要服务内容满足监理合同文件中具体条款的要求。
1.5监理主要依据(1)XXX与XX公司签订的工程建设监理委托合同;(2)XXXX建设项目施工合同文件;(3)XXXX有限公司编制的XX建设项目实施方案;(4)《国家现行的水利工程质量评定标准及验收规范》,《工程建设标准强制性条文》。
水利部、国家计委《工程建设监理规定》等有关政府法律、法规、条例、文件等;(5)《水利水电工程建设强制性标准》(6)《水利工程建设项目施工监理规范》(SL288-2014)(7)《水利水电工程施工质量评定规程》(SL176—2007)(8)《水利水电基本建设工程单元工程质量等级评定标准》(9)《水利水电工程施工质量评定表填表说明与示例》(试行)(10)《水利水电建设工程验收规程》(SL223—2008)(11)《水利工程建设项目档案管理规定》水办[2005]480号(12)《水利水电建筑安装安全技术工作规程》(SD267-1998)(13)《混凝土质量控制标准》(GB50164-92)(14)与本工程有关的其他技术规范及标准。
水利工程项目监理规划

水利工程项目监理规划1. 引言本文档旨在制定一份水利工程项目监理规划,以确保项目的顺利进行和监控。
监理是工程项目中至关重要的环节,它涉及到工程质量的控制和监督,对项目的成功实施起着决定性的作用。
2. 监理目标- 提供高质量的监理服务,确保项目在规定的时间内完成- 负责监督施工过程,确保按照设计方案和标准进行- 监控工程质量,及时发现和解决问题- 维护工程项目的安全和环境保护3. 监理任务及进度安排- 材料审查和验收:对施工材料进行审查和验收,确保符合项目要求。
时间安排:在施工前和施工过程中进行。
- 施工过程监督:对施工进展进行监督,确保按照计划进行和质量要求。
时间安排:全程监督。
- 质量检查和测试:对工程质量进行抽查检查和必要测试,确保达到标准。
时间安排:在关键节点进行。
- 安全监督:对施工现场进行安全监督,确保施工过程中无安全事故。
时间安排:全程监督。
- 环境保护监督:对施工过程中的环境保护进行监督,确保符合相关法规和标准。
时间安排:全程监督。
4. 监理人员组成及职责监理人员将由专业团队组成,包括以下职责:- 项目经理:负责监理计划的制定和执行,协调与业主和施工方的沟通。
- 技术员:负责施工图纸的审查和工程质量的检查。
- 安全员:负责安全监督和培训。
- 环保专员:负责环保监督和与相关部门的沟通。
5. 监理报告及沟通机制监理人员将编制监理报告,包括以下内容:- 施工进展情况- 工程质量检查结果- 安全和环境保护情况- 问题和建议与业主和施工方之间将建立定期沟通机制,确保及时交流和解决问题。
6. 监理费用及支付方式监理费用将根据工程规模和监理任务的复杂程度确定,最终费用将通过谈判协商确定,并按照合同约定的支付方式支付。
7. 监理规定和法律依据监理行为将遵守相关法律法规、工程施工标准和业主要求,并严格按照合同约定进行。
8. 项目风险控制监理人员将积极识别和评估项目风险,并制定相应的控制措施,以降低项目风险的发生和影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水利监理规划(XXX)精品文档XXXXXXXXX工程.监XXX规划年月日精品文档监理规划审批页XXX工程师:编制人员专业监理工程师:审核人单位技术负责人:批准时间年月日.精品文档目录.精品文档.精品文档.精品文档一、总则1.1项目基本概况1.1.1工程项目名称、性质、等级、建设地点、自然条件和外部环境工程项目名称:XXXXX项目施工监理。
工程项目性质:国有资金投资新建项目。
工程等级:河道工程等别为小(I)型。
工程建设地址:XXXXXXX镇;自然条件和外部环境:xx项目区涉及xx镇和xx镇,xx 个行政村,项目区面积xxkm2,总人口xx万人,其中农村人口xx万人,耕地面积xx万亩。
河道治理涉及x条河流,分别为xx河、xx沟,河道治理采用x年一遇除涝标准,治理河长xxkm。
1.1.2工程工程建设内容及规模、特点主要建设内容包括:河道疏浚xxkm,岸坡整治总长xxkm,其中生活区岸坡整治xxkm,生产区岸坡整治xxkm,险工段岸坡整治xxkm,拆除重建生产桥xx座,新建节制闸xx座。
具体标段内容如下:1标:xx引河疏浚(0+000~18+600),出产区撒草籽。
2标:xx沟疏浚(0+000~5+000)生产区撒草籽、(10+200~13+250)生产区撒草籽。
3标:xx引河刘河社区生活区混凝土预制六棱框格护坡六棱框格护坡(4+400~6+000)长1600米,险工段加固长500米。
4标:xx引河茴村社区生活区混凝土预制(13+800~15+400)长1600米。
险工段加固长500米。
5标:xx沟、xx引河生产桥8座,XXX节制闸。
桩号.第5标段(xx沟)桥梁概况桥梁名称桥型精品文档0+0721+0861+4003+3503+7504+3004+7007+620xx桥xx桥xx桥xx桥xx桥xx桥第5标段(xx引河)桥梁概况xx桥xx桥2×132×132×132×132×132×132×102×10x标:xx沟出产桥6座xx村节制闸第x标段(xx引河)桥梁概况桩号桥梁名称0+880xx桥1+840xx桥3+800xx桥9+400xx桥12+400xx桥17+000xx桥桥型1×101×101×102×132×132×131.1.3工程工程建设目的河道治理达到xx引河和xx沟治理河段达到x年一遇除涝标准。
1.2工程项目主要目标1.2.1工程工程总投资及组成建安工程费总额(各施工标中标总额):xx元。
施工一标:¥xx元;施工二标:¥xx元;1.2.2计划工期施工一标:xx日历天(合同工期:2015.6.8—2015.7.23);施工二标xx日历天(条约工期:2015.6.8—2015.7.23);1.2.3质量控制目标合格。
.精品文档1.3工程项目组织工程项目主管部门:xx市水利局质量监督机构:xx市水利工程质量监测监督站发包人:xx市重点水利项目工程建设管理局设计单位:XXX承包人:XXX(施工一标)XXX(施工二标)监理单位:XXX1.4监理工程范围和内容监理工程范围:施工及保修期监理。
监理服务内容:(一)设计方面1、核查并签发施工图,发现问题向委托人反映,重大问题向委托人做专题报告。
2、掌管或与委托人联合掌管设想技术交底会议,编写会议记要。
3、协助委托人会同设计人对重大技术问题和优化设计进行专题讨论。
4、审核承包人对施工图的意见和建议,协助委托人会同设想人举行研究。
(二)采购方面1、协助委托人进行采购招标。
2、协助委托人对进场的永久工程设备进行质量检验与到货验收。
3、其他相关业务。
(三)施工方面1、协助委托人签订工程施工条约。
2、周全管理工程施工条约,审查承包人选择的分包单位,并报委托人核准。
3、督促委托人按工程施工合同的约定,落实必须提供的施工条件;检查承.精品文档包人的开工准备工作。
4、审核按工程施工条约文件约定应由承包人提交的设想文件。
5、审查承包人提交的施工组织设计、施工进度计划、施工措施计划;审核工艺试验成果等。
6、进度掌握。
协助委托人编制掌握性总进度计划,审批承包人编制的进度计划;检查施行情形,督促承包人采纳措施,实现条约工期目标。
当施行进度发生较大误差时,要求承包人调整进度计划;向委托人提出调整掌握性进度计划的建议意见。
7、施工质量掌握。
审查承包人的质量保证体系和措施;审查承包人的实验室前提;依据工程施工条约文件、设想文件、技术标准,对施工全过程举行检查,对重要部位、枢纽工序举行旁站监理;依照有关规定,对承包人进场的工程装备、修建材料、修建构配件、中间产物举行跟踪检测和平行检测,复核承包人自评的工程质量品级;审核承包人提出的工程质量缺点处置惩罚方案,参与调查质量变乱。
8、资金掌握。
协助委托人编制付款计划;审查承包人提交的资金流计划;核定承包人完成的工程量,审核承包人提交的支付申请,签发付款凭证;受理索赔申请,提出处置惩罚建议意见;处置惩罚工程变更。
9、施工安全掌握。
审查承包人提出的安全技术措施、专项施工方案,并检查施行情形;检查防洪渡汛措施落实情形;参与安全变乱调查。
10、协调施工条约各方之间的关系。
11、按有关规定参加工程验收,卖力完成监理资料的汇总、整理,协助委托人检查承包人的条约履行情形;做好验收的各项准备工作或者配合工作,提供工程监理资料,提交监理工作报告。
12、档案管理。
做好施工现场的监理记录与信息反馈,做好监理文档管理工作,条约期限届满时依照档案管理要求整理、归档并移交委托人。
13、监督承包人执行保修期工作计划,检查和验收收尾工程项目,对已移交工程中出现的质量缺陷等调查原因并提出处理意见。
14、按照委托人签订的工程保险合同,做好施工现场工程保险合同的管理。
协助委托人向保险公司及时提供一切必要的材料和证据。
.精品文档1.5监理主要依据1.5.1法律、法规1、《中华人民共和国条约法》;2、《中华人民共和国招标投标法》;3、《中华人民共和国修建法》;4、《建设工程质量管理条例》;5、《建设工程安全生产管理条例》。
1.5.2部门规章1、《水利工程质量管理规定》;2、《水利工程建设监理规定》;1.5.3有关技术标准1、《水利工程施工监理规范》(SL288-2014);2、《水利水电建设工程验收规程》(SL223-2008);3、《水利水电工程施工质量检验与评定规程》(SL176-2007);4、《水利水电工程单元工程施工质量验收评定标准》(SL631~637-2008);5、《水利水电工程施工质量评定表及填表说明》,XXX,2013.6第一版;6、《天下中小河流治理工程和资金管理办法》(财建[2011]156号)。
1.5.4合同、图纸及其它1、《河南省中小河流治理重点县综合整治和水系连通试点工程永城市茴村工程区施工监理条约书》(SHL-HD-HC-2015-07);2、《河南省中小河流治理重点县综合整治和水系连通试点项目永城市茴村项目区施工承包合同书》(SHL-HD-HC-2015-01~06)3、《河南省中小河流治理重点县综合整治和水系连通试点项目永城市茴村项目区施工详图》(第I标段-第V标段),XXX。
3、河南省中小河流治理重点县综合整治和水系连通试点工程永城市茴村工程区监理招标文件和投标文件。
.精品文档1.6监理组织1.6.1现场监理组织结构针对本项目的工作特点及投标承诺,我公司组建XXX“xxx项目监理部”,监理部实行总监理工程师负责制。
为确保监理工作质量,完成本工程目标,项目监理部实行XXX、监理工程师和监理员三级管理制。
根据工程实际需要,监理部设总监理工程师1人,全面负责监理部的全面工作。
监理人员按进场计划和工程施工进度、强度要求及时进场,服从工程建设监理工作的需要。
.精品文档监理机构框图公司(监督与指导)副总监理工程师Xxx总监理工程师Xxx安全监理工XXXXxx造价监理工XXXXxx监理工程师Xxx现场监理监理部职员配备姓名文性化别程度男本科专科本科本科本科从事专业何时从事职称监理工作拟在本项目任职XXX水工水保XX年金结水工XX年高工总监理工程师XXX男工程师监理工程师XXX男水工勘察XX年工程师安全监理工程师造价监理工程师兼监理员监理工程师兼见证取样员XXX男造价水工XX年金结水工金结XX年工程师XXX男工程师1.6.2主要监理职员岗亭职责(1)总监理工程师岗亭职责1、掌管编制监理计划,制定监理机构工作制度,审批监理施行细则。
2、确定监理机构各部门职责及监理人员职责权限;协调监理机构内部工作;.精品文档卖力监理机构中监理职员的工作考核,调换不称职的监理职员;根据工程建设进展情形,调整监理职员。
3、签发或授权签发监理机构的文件。
4、主持审查承包人提出的分包项目和分包人,报发包人批准。
5、审批承包人提交的条约工程开工申请、施工构造设想、施工措施计划、资金流计划。
6、审批承包人按照有关安全规定和合同要求提交的专项施工方案、度汛方案和灾害应急预案。
7、审核承包人提交的文明施工组织机构和措施。
8、主持或授权监理工程师主持设计交底;组织核查并签发施工图纸。
9、主持第一次监理工地会议,主持或授权监理工程师主持监理例会和监理专题会议。
10、签发条约工程开工通知、暂停施工指示和复工通知等重要监理文件。
11、构造审核已完成工程量和付款申请,签发各类付款证书。
12、主持处理变更、索赔和违约等事宜,签发有关文件。
13、掌管施工条约施行中的协调工作,调解条约争议。
14、要求承包人撤换不称职或不宜在本工程工作的现场施工职员或技术、管理职员。
15、构造审核承包人提交的质量保证体系文件、安全出产管理机构和安全措施文件并监督其施行,发现安全隐患及时要求承包人整改或者暂停施工。
16、审批承包人施工质量缺点处置惩罚措施计划,构造施工质量缺点处置惩罚情形的检查和施工质量缺点备案表的填写;按相关规定参与工程质量几安全变乱的调查和处置惩罚。
17、复核分部工程和单位工程的施工质量品级,代表监理机构评定工程工程施工质量。
18、参加或受发包人委托掌管分部工程验收,参加单位工程验收、条约工程完工验收、阶段验收和完工验收。
19、组织编写并签发监理月报、监理专题报告和监理工作报告;组织整理监理档案资料。
20、组织审核发包人提交的工程档案资料,并提交审核专题报告。
(2)监理工程师岗位职责1、参与编制监理规划,编制监理实施细则。
2、预审承包人提出的分包项目和分包人。
3、预审承包人提交的合同工程开工申请、施工组织设计、施工总进度计划、年施工进度计划、专项施工进度计划、资金流计划。
4、预审承包人按有关安全规定和合同要求提交专项施工方案、度汛方案和灾害应急预案。
