二级建造师《机电工程管理与实务》教材讲义完整版

二级建造师《机电工程管理与实务》教材讲义完整版2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑管道工程施工技术一、给水、排水、供热及采暖工程施工程序(重点) 建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热→系统清洗→竣工验收。

1、施工准备(可出案例题) 编制施工组织设计时应考虑的施工方法和配管原则:先难后易、先大件后小件的施工方法。

小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则。

2、附件检验阀门安装前,应做强度和严密性试验。

试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。

对于安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。

例如:给水、排水、供暖及采暖管道阀门强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍。

3、管道系统试验试验的类型主要分为压力试验、灌水试验和通球试验等。

(一)压力试验实施要点(二)灌水试验实施要点:隐蔽或埋地的室内排水管道在隐蔽前必须做灌水试验。

(三)通球试验:室内排水立管及水平干管,安装结束后均应作通球试验,通球球径不小于排水管径的2/3,通球率达100%为合格。

二、高层建筑给水管道安装要求管径≤100mm的镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理;管径100mm的镀锌钢管应采用法兰或卡套式专用管件连接,镀锌钢管与法兰的焊接处应二次镀锌。

三、高层建筑排水管道安装要求排水塑料管必须按设计要求及位置装设伸缩节。

如设计无要求时,伸缩节的间距不得大于4m。

三、高层建筑热水管道安装要求热水系统水压试验压力应为系统顶点的工作压力加0.1MPa,同时在系统顶点的试验压力不小于0.3MPa。

raodandan 2023年二建《机电工程管理与实务》讲义:H312023建筑管道工程施工技术2023年二建《机电工程管理与实务》讲义:2H312023 2023年二建《机电工程管理与实务》讲义:2H312023 3月14日2023年二建《机电工程管理与实务》讲义: 2H312023建筑电气工程施工技术一、建筑电气工程由三大部分构成:1.电气装置指的是变压器、高低压配电柜及控制设备等;2.布线系统指的是以380V/220V为主的电缆、电线及桥架、线槽和导管等;主要起输送电力的作用。

3.用电设备电气部分指的是电动机、电加热器和照明灯具等直接消耗电能部分。

二、建筑电气工程的使用特点:建筑电气工程是用电工程。

三、电气装置的施工程序1、成套配电柜(开关柜)安装顺序:开箱检查→二次搬运→安装固定→母线安装→二次小线连接→试验调整→送电运行验收。

2、变压器施工顺序:设备开箱检查→变压器二次搬运→变压器稳装→附件安装→变压器检查及交接试验→送电前检查→送电运行验收。

四、建筑电气工程施工特点和质量要求(重点) 建筑电气工程施工质量要求:1、带接头或节电的导体电阻值必须等于或小于不带接头或接点的同样长度的导体电阻值。

对有绝缘层的导体连接后应恢复绝缘护层,绝缘强度应不低于原来的绝缘强度。

1、凡是非带电的裸露可接近的金属部分均必须接地。

接地的末端支线不允许串联连接。

3、交接试验是对建筑电气工程安装结束全面检验测试的重要工序,以判定工程是否符合规定要求,是否可以通电投入运行。

交接试验的主要内容为整定各类保护值、检测绝缘强度、控制系统模拟动作、测量与智能化工程的接口通道等。

4、为满足建筑电气工程施工质量的要求,施工中应加强质量控制,例如: (1)电气设备搬运或吊装要参阅产品说明书的要求,避免不当的方法导致破损;吊装就位要确定设备的重量和绳索(千斤)的吊点及张角,防止设备发生变形现象。

(2)布线系统穿越防火分区或在高层建筑的电气竖井中敷设时,应在敷设完成后做好封堵,封堵用防火包或防火泥。

(10)建筑电气工程受电前应配齐设计要求的消防器材。

五、防雷保护装置的组成防雷保护装置由接闪器、引下线和接地装置三部分组成。

接闪器:指的是接受雷电的导体,突出于建筑物,使雷电通过它导入大地而不经建筑物其他部位导入而引起到保护作用,主要有避雷针、避雷带、避雷网。

引下线:主要由明敷于建筑物表面由上而下的圆钢、扁钢、裸导线等构成。

接地装置:埋入地内—0.7m以下的接地极组,包括人工接地体、自然接地体。

六、防雷保护装置的安装要求(重点)1、整个防雷接地装置系统的施工安排坚持由下而上的原则,即先接地装置完成,再敷引下线、最终完成接闪器。

2、明装的接闪器和引下线应采用热浸镀锌材料组成,以机械连接为宜,若有不可避免的熔焊连接,则在连接处应加强防腐涂层。

3、明敷的避雷带、网及引下线应平直,转弯处应成圆弧状,不得形成锐角折弯。

4、每栋建筑物地面以上至少留有两个接地电阻测定用的测点,并标识明显清晰。

raodandan 2023年二建《机电工程管理与实务》讲义:2H3120232023年二建《机电工程管理与实务》讲义:2H312030 2023年二建《机电工程管理与实务》讲义:2H312030 3月14日2023年二建《机电工程管理与实务》讲义: 2H312030通风与空调工程施工技术一、通风与空调工程施工程序通风与空调工程的施工程序一般是:施工准备→风管及部件加工→风管及部件的中间验收→风管系统安装→风管系统严密性试验→空调设备及空调水系统安装→风管系统测试与调整→空调系统调试→竣工验收→空调系统综合效能测定。

二、风管系统的施工技术要点(重点,严密性检验可出案例题) 通风与空调工程的风管系统按其工作压力可划分为低压系统(P≤500Pa)、中压系统(500Pa1500Pa)。

(一)风管系统制作的一般要求例如:非金属复合风管板材的覆面材料必须为不燃材料(07年),具有保温性能的风管内部绝热材料应不低于难燃B1级。

风管制作所采用的连接件均为不燃或难燃B1级材料。

防排烟系统风管的耐火等级应符合设计规定,风管的本体、框架、连接固定材料与密封垫料,阀部件、保温材料以及柔性短管、消声器的制作材料,必须为不燃材料。

1.切断支、吊、托架的型钢及其开螺孔应采用机械加工,不得用电气焊切割;支、吊架不宜设置在风口、阀门、检查门及自控装置处。

3.风管安装就位的程序通常为先上层后下层,先主干管后支管,先立管后水平管。

4.风管系统完装后,必须进行严密性检验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验以主、干管为主,检验合格后方能交付下道工序。

风管系统的严密性检验采用的方式:低压风管系统可采用漏光法检测;中压系统应在漏光法检测合格后,再进行漏风量测试的抽检;高压系统全数进行漏风量测试。

(08年选择、10年案例) (三)通风与空调工程调试的要求系统调试的主要内容包括:风量测定与调整、单机试运转、系统无生产负荷联合试运转及调试。

三、洁净空调系统的施工要点(重点)1、风管制作的技术要点(1)洁净空调工程共有N1级至N9级的9个洁净度等级。

洁净空调系统制作风管的刚度和严密性,均按高压和中压系统的风管要求进行,其中洁净度等级N1级至N5级的,按高压系统的风管制作要求;N6级至N9级的按中压系统的风管制作要求。

(02、法兰垫料应采用不产尘和不易老化的弹性材料,严禁在垫料表面刷涂料,法兰密封垫应尽量减少接头,接头采用阶梯或企口形式。

洁净空调工程综合性能全面评定由建设单位负责,设计与施工单位配合。

综合性能全面评定的性能检测应由有检测经验的单位承担。

raodandan 2023年二建《机电工程管理与实务》讲义:2H3120232023年二建《机电工程管理与实务》讲义:2H312040 2023年二建《机电工程管理与实务》讲义:2H312040 3月14日2023年二建《机电工程管理与实务》讲义: 2H312040建筑智能化工程施工技术一、建筑智能化工程实施程序建筑智能化设备需求调研→智能化方案设计与评审→招标文的制定→设备供应商与工程承包商确定→施工图深化设计(由工程承包方负责)→工程的实施及质量控制→工程检测→管理人员培训→工程验收开通→投入运行。

二、建筑智能化工程施工实施要点1、智能化系统的深化设计应具有开放结构,协议和接口都应标准化和模块化。

2、例如:在室内墙壁和吊顶上安装消防及安保的各类探测器应与建筑装饰和机电施工协调定位。

三、建筑智能化工程实施界面的划分建筑智能化工程实施界面的确定贯彻于设备选型、系统设计、工程施工、检测验收的全过程中。

当设备控制器对外采用非标准通信协议时,则需要设备供应商提供数据格式,由建筑设备监控系统承包商进行转换。

四、建筑智能化产品选择及质量检查 2.建筑智能化产品选择主要考虑的因素(1)产品的品牌和生产地,应用实践以及供货渠道和供货周期等信息。

(2)产品支持的系统规模及监控距离。

(3)产品的网络性能及标准化程度。

3.建筑智能化工程中使用的材料,设备、各种接口和软件产品的功能、性能等项目的检测应按相应的现行国家标准进行。

供需双方有特殊要求的产品,可按合同规定或设计要求进行。

4.设备的质量检测重点应包括安全性、可靠性及电磁兼容性等项目。

对不具备现场检测条件的产品,可要求进行工厂检测并出具检测报告。

5.进口设备应提供质量合格证明、检测报告及安装、使用、维护说明书等文件资料(中文文本或附中文译文),还应提供原产地证明和商检证明。

五、智能化系统设备、元件安装技术要点1、现场控制器应安装在需监控的机电设备附近,一般在弱电竖井内、冷冻机房、高低压配电房等处,便于调试和维护的地方。

2、探测、测量元件的安装要点电动调节阀由驱动器和阀体组成,将电信号转换为阀门的开度。

电动执行机构输出方式有直行程、角行程和多转式类型,分别同直线移动的调节阀、旋转的蝶阀、多转的调节阀配合工作。

电动阀的口径与管道口径不一致时,电动阀口径不应低于管道口径的两个等级。

六、智能化系统检测技术要点智能化工程安装后,系统承包商要对传感器、执行器、控制器及系统功能进行现场测试。

综合布线系统的光纤布线应全部检测,对绞线缆布线以不低于10%的比例随机抽样检测,抽样点必须包括最远布线点。

七、智能化系统竣工验收要点1.系统竣工验收顺序:应按“先产品,后系统;先各系统,后系统集成”的顺序进行。

(08年)2.系统验收方式:分项验收,分部验收;交工验收,交付验收。

八、建筑智能化系统组成建筑智能化系统由通信网络系统、信息网络系统、综合布线系统、火灾报警及消防联动系统、安全防范系统、建筑设备自动监控系统等组成。

(五)安全防范系统(SAS) 1.门禁系统2.入侵报警系统3.电视监控系统4.巡更系统5.停车场自动管理系统 (六)传感器2023年二建《机电工程管理与实务》讲义:2H312050 3月16日2023年二建《机电工程管理与实务》讲义:2H312050消防工程施工技术一、消防工程的验收程序消防工程严格实行开工前的审批制度,以及完工后的检验检测,未经公安消防机构验收合格的工程,不得投入使用。

合集下载

2020二级建造师机电实务讲义1

2020二级建造师机电实务讲义1

目前多采用“钢绞线悬挂承重、液压提升千斤顶集群、计 算机控制同步”方法。有上拔式和爬升式两种方式。 待吊物适用条件:适用于大型设备与构件。
千斤顶
网架
平台支架
钢绞线 临时杆件
7、万能杆件吊装法 适用范围: 常用于桥梁施工中
杆件
桥梁
桥墩
8、液压顶升法 适用范围: 油罐倒装、电厂发电机组安装
液压 千斤顶
卷扬
钢丝绳(跑绳)、起重滑车组、
机
导向滑车等组成。近年的吊装作
业中也有采用液压提升系统的桅
杆。
钢丝绳
滑车 组
④稳定系统
主要包括缆风绳、地锚等。
缆风绳与地面的夹角应在 30°〜45°之间,且应与供电 线路、建筑物、树木保持安 全距离。
缆风绳
地 锚
2)门架起重机 大型建筑结构的液压整体提升和大型设备门式起重机的液 压整体提升。这两类工程也是目前大型设备和构件整体提 升中所占比例最高的。如大型化工容器的提升、桥梁的提 升、旋转等,它们既有基本共同点,也有特殊点。
2)吊索选用钢丝绳的安全系数应大于或等于6。 3)钢丝绳在绕过不同尺寸的销轴或滑轮时, 其强度能力 应根据不同的弯曲情况重新确定。
安全系数= 破断拉力/许用拉力
4)环索在下列情况之一时,不得使用: ①禁吊标志处绳端露出且无法修复。 ②绳股产生松弛或分离,且无法修复。
无接头 钢丝绳
索具
③钢丝绳出现断丝、断股、钢丝挤出、单层股钢丝绳绳芯 挤出、钢丝绳直径局部减小、绳股挤出或扭曲、扭结等缺 陷。 ④无标牌。
3)汽车起重机使用要求
①汽车式起重机支腿应完全伸出。 ②严禁超载作业。不准斜拉斜吊物品, 不准抽吊交错挤 压的物品,不准起吊埋在土里或冻粘在地上的物品。

2020二级建造师机电实务讲义2

2020二级建造师机电实务讲义2

2020年二级建造师执业资格考试《机电工程管理与实务》基础精讲讲师:徐奔一、电气安装程序 P57(一)电气安装工程一般施工程序埋管、埋件 设备安装 电线、电缆敷设回路接通 检查、试验、调试 通电试运行 交付使用(二)电气设备的施工程序1、油浸式电力变压器的施工程序开箱检查 二次搬运 设备就位吊芯检查附件安装 滤油、注油 交接试验 验收是否需要吊芯检查,应根据变压器的大小、制造厂规定、存放时间和运输过程中有无异常和建设单位要求而确定。

油枕分接开关(一) 电气设备的安装要求1、电气设备安装前应对相关的建筑工程、导轨及基础进行检查和验收。

4、电气设备安装用的紧固件应采用镀锌制品。

二、电气设备的施工技术要求 P58(二)交接试验内容及注意事项1、交接试验内容(1)油浸电力变压器的交接试验内容:绝缘油试验,测量绕组连同套管的直流电阻,测量变压器绕组的绝缘电阻和吸收比,测量铁芯及夹件的绝缘电阻,检查所有分接的变比,检查三相变压器组別,非纯瓷套管试验,测量绕组连同套管的介质损耗因数,绕路连同套管交流耐压试验等。

(4)电力电缆的交接试验内容:测量绝缘电阻、交流耐压试验、测量直流电阻、直流耐压试验及泄漏电流测量、线路相位检查等。

2、交接试验注意事项( 1 ) 在高压试验设备和高电压引出线周围,均应装设遮拦并悬挂警示牌。

( 2 ) 进行高电压试验时,操作人员与高电压回路间应具有足够的安全距离。

例如:电压等级6~10kV,不设防护栏时,最小安全距离为0.7m。

( 3 ) 高压试验结束后,应对直流试验设备及大电容的被测试设备多次放电,放电时间至少1min以上。

( 4 ) 断路器的交流耐压试验应在分、合闸状态下分别进行。

高压电容器( 5 ) 成套设备进行耐压试验时,宜将连接在一起的各种设备分离开来单独进行。

( 6 ) 做直流耐压试验时,试验电压按每级0.5倍额定电压分阶段升高,每阶段停留1min,并记录泄漏电流。

电压+0.5倍1 min1min+0.5倍时间(三)电气装置通电检查及调整试验2、 通电检查及调整试验( 1 ) 检查有关一、二次设备安装接线应全部完成,所有的标志应明显、正确和齐全。

二级建造师机电工程管理与实务精讲班讲义

二级建造师机电工程管理与实务精讲班讲义
5.对10kV及以下电压供电的用户;应配置专用的电能计量柜箱;对35kV及以上电压供电的用户;应有专用的电流互感器二次线圈和专用的电压互感器二次连接线;并不得与保护、测量回路共用..
三、用电安全
2.临时用电施工组织设计的编制
临时用电应编制临时用电施工组织设计;或编制安全用电技术措施和电气防火措施..
2.非强制检定
3.施工计量器具检定范畴
属于强制检定范畴的;如用电计量装置、兆欧表、绝缘电阻表、接地电阻测量仪、声级计等..
企业使用的最高计量标准器具..
非强制检定的工作计量器具
二、施工计量器具管理基本要求
三、施工计量器具使用的管理规定
企业、事业单位建立本单位各项最高计量标准;须向与其主管部门同级的人民政府计量行政部门申请考核..经计量检定合格..
2.书面告知应提交的材料..包括:特种设备安装改造维修告知书;施工单位及人员资格证件;施工组织与技术方案;工程合同;安装改造维修监督检验约请书;机电类特种设备制造单位的资质证件..
三、特种设备的生产与施工要求
1.特种设备出厂时;应当附有安全技术规范要求的设计文件、产品质量合格证明、安装及使用维修说明、监督检验证明等文件..
三、锅炉、压力容器、压力管道的分类
压力管道按安装许可类别及其级别划分为:
长输油气管道:GA类压力管道;分为GA1、GA2级;
公用管道:GB类压力管道;分为燃气管道GB1级、热力管道GB2级;
工业管道:GC类压力管道;分为GC1、GC2、GC3级;
动力管道:GD类压力管道;分为GD1、GD2级..
例22011一级真题按压力管道安装许可类别及级别划分;燃气管道属于 ..
四、施工计量器具检定相关知识
五、施工企业计量管理法律责任

二级建造师机电工程管理与实务,精讲班讲义

二级建造师机电工程管理与实务,精讲班讲义
A.先冲洗底部干管,后冲洗各环路支管
B.先冲洗各环路支管,后冲洗底部干管
C.先冲洗底部水平支管,后冲洗垂直干管
D.先冲洗上部支管,后冲洗下部干管
【答案】A
【解析】参见教材P104。
【例4】(2013一级真题)采暖管道冲洗完毕后,应( )、加热,进行试运行和调试。
A.试压 B.通水
C.通球 D.灌水
【答案】B
【例1】(2010真题)按照建筑给水、排水供热及采暖管道工程一般施工程序,在完成了管道安装以后,下一步应该进行的施工程序是( )。
A.管道附件检验
B.管道防腐绝热
C.管道系统清洗
D.管道系统实验
【答案】D
【解析】参见教材P102。
(二)建筑管道施工技术要点
施工准备:包括技术准备、材料准备、机具准备、场地准备、施工组织及人员准备。
【例2】(2012一级真题)室内卫生间埋地排水管道隐蔽前施工单位必须做( )。
A.压力试验
B.灌水试验
C.通球试验
D.稳定性试验
【答案】B
【解析】参见教材P103。
系统清洗及试运行:
管道系统试验合格后,应进行管道系统清洗。
进行热水管道系统冲洗时,应先冲洗热水管道底部干管,后冲洗各环路支管。
采暖管道冲洗完毕后应通水、加热,进行试运行和调试。
一、建筑电气工程组成
建筑电气工程由室外电气、变配电、供电干线、电气动力、电气照明、备用电源和不间断电源、防雷及接地等工程组成。
2.变配电工程组成
变压器、高压开关柜、成套配电柜、控制柜安装,裸母线、母线槽安装,电缆敷设等。
4.电气动力工程组成
动力配电柜、控制柜(屏、台)安装、电动机和电加热器等电气动力设备检测、试验和空载试运行等。

二建机电管理与实务知识点讲课稿

二建机电管理与实务知识点讲课稿

二级建造师机电工程管理与实务知识点一、汽包安装技术要点1.汽包安装施工程序汽包安装程序可分为:汽包的画线汽包支座的安装汽包吊环的安装汽包的吊装汽包找正。

2.汽包的吊装方法:有水平起吊、转动起吊和倾斜起吊三种方法。

大型锅炉的汽包吊装多数采用倾斜起吊方法。

3.具体工艺过程如下:(1)汽包的卸车由布置在炉顶前部的两套滑轮组及两台卷扬机作为主提升系统,辅之溜放系统配合汽包的卸车。

(2)汽包的转正在汽包下方放置有马鞍座,依靠吊车的配合将汽包翻身转正。

(3)汽包吊装用布置在炉顶前部的两套滑轮组及两台卷扬机,辅之以炉后的两套溜放系统实现零米移位、倾斜起吊、垂直提升、高位调平以及移动就位。

(4)汽包就位汽包吊装到位时,再将汽包吊杆用吊车吊放就位,安装其垫板、螺母等附件,调整位置将其固定。

(5)汽包找正汽包就位后,可用吊车配合手动葫芦、千斤顶等对其就位进行找正。

二、机电工程常用非金属材料的使用范围(一)砌筑材料砌筑材料在机电工程中,一般用于各类型炉窑砌筑工程。

如各种类型的锅炉炉墙砌筑;各种类型的冶炼炉砌筑;各种类型的窑炉砌筑等。

一般常用的砌筑材料有:耐火黏土砖、轻质耐火砖、耐火水泥、硅藻土质隔热材料、轻质黏土砖、石棉绒(优质)、石棉水泥板、矿渣棉、蛭石和浮石等。

(二)绝热材料在机电安装工程中,常用于保温、保冷的各类容器、管道、通风空调管道等绝热工程。

(三)防腐材料及制品1.陶瓷制品:管件、阀门、管材、泵用零件、轴承等。

主要用于防腐蚀工程中。

2.油漆及涂料:无机富锌漆、防锈底漆广泛用于设备管道工程中。

如;清漆、冷固环氧树脂漆、环氧呋喃树脂漆、酚醛树脂漆等。

3.塑料制品:聚氯乙烯、聚乙烯、聚四氟乙烯等,用于建筑管道、电线导管、化工耐腐蚀零件及热交换器等。

4.橡胶制品:天然橡胶、氯化橡胶、氯丁橡胶、氯磺化聚乙烯橡胶、丁苯橡胶、丁酯橡胶等,用于密封件、衬板、衬里等。

5.玻璃钢及其制品:以玻璃纤维为增强剂,以合成树脂为粘结剂制成的复合材料,主要用于石油化工耐腐蚀耐压容器及管道等。

2021年二级建造师《机电工程管理与实务》(第二章)苏婷精讲班讲义第7-14讲

2021年二级建造师《机电工程管理与实务》(第二章)苏婷精讲班讲义第7-14讲

此内容为第二章所有讲义,对应视频第7-14视频讲义。

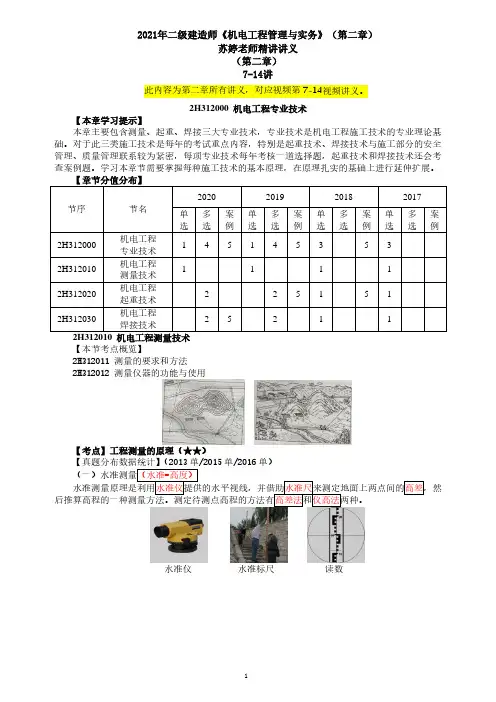

2H312000 机电工程专业技术【本章学习提示】本章主要包含测量、起重、焊接三大专业技术,专业技术是机电工程施工技术的专业理论基础。

对于此三类施工技术是每年的考试重点内容,特别是起重技术、焊接技术与施工部分的安全管理、质量管理联系较为紧密,每项专业技术每年考核一道选择题,起重技术和焊接技术还会考查案例题。

学习本章节需要掌握每种施工技术的基本原理,在原理扎实的基础上进行延伸扩展。

【章节分值分布】节序节名2020 2019 2018 2017单选多选案例单选多选案例单选多选案例单选多选案例2H312000机电工程专业技术1 4 5 1 4 5 3 5 32H312010机电工程测量技术1 1 1 12H312020机电工程起重技术2 2 5 1 5 12H312030机电工程焊接技术2 5 2 1 12H312010 机电工程测量技术【本节考点概览】2H312011 测量的要求和方法2H312012 测量仪器的功能与使用【考点】工程测量的原理(★★)【真题分布数据统计】(2013单/2015单/2016单)(一)水准测量(水准=高度)水准测量原理是利用水准仪提供的水平视线,并借助水准尺来测定地面上两点间的高差,然后推算高程的一种测量方法。

测定待测点高程的方法有高差法和仪高法两种。

水准仪水准标尺读数2021年二级建造师《机电工程管理与实务》(第二章)苏婷老师精讲讲义(第二章)7-14讲1.高差法采用水准仪和水准尺测定待测点与已知点之间的高差,通过计算得到待定点高程的方法。

高差法 HB=HA+hAB=HA+(a-b)2.仪高法采用水准仪和水准尺,只需计算一次水准仪高程,就可以简便地测算几个前视点的高程。

例如:当安置一次仪器,同时需要测出数个前视点的高程时,使用仪高法是比较方便的。

记忆技巧:高差法—一对一,仪高法—一对多。

(二)基准线测量(经纬=角度)基准线测量原理是利用经纬仪和检定钢尺,根据两点成一直线原理测定基准线。

二级建造师《机电工程管理与实务》精讲班讲义精选

如:钢直尺、弯尺、5m以下的钢卷尺等。
【例3】(2009真题)根据《计量器具分类管理办法》,计量器具按范围分为A、B、C三类,属于B类的是( )
A.兆欧表
B.超声波测厚仪
C.钢直尺
D.5m卷尺
【答案】B
【解析】参见教材P277。
五、施工现场计量器具的管理程序
六、项目部对计量器具的管理
(一)施工现场计量器具的使用要求
四、施工计量器具检定相关知识
五、施工企业计量管理法律责任
属于强制检定范围的计量具,未按照规定申请检定和属于非强制检定范围的计量器具未自行定期检定或者送其他计量检定机构定期检定的,以及经检定不合格继续使用的,责令其停止使用,可并处1000元以下的罚款。
【例1】( )属于强制检定的计量器具范围。
A.用电计量装置
压力管道:范围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体介质,且公称直径大于25mm的管道。
起重机械:是指用于垂直升降或者垂直升降并水平移动重物的机电设备。
其范围规定为额定起重量大于或者等于0.5t的升降机;额定起重量大于或者等于lt,且提升高度大于或者等于2m的起重机和承重形式固定的电动葫芦等。
施工方案编制完成报经电力管理部门批准后执行。
四、电力设施相邻关系纠纷及其处理
《电力法》第55条规定电力设施与公用工程、绿化工程和其他工程在新建、改建或者扩建中互相妨碍时,有关单位应当按照国家有关规定协商,达成协议后方可施工。”
处理原则:协商原则、优先原则、安全措施原则、一次性补偿原则、签订后续管理责任协议原则
【例1】(2012一级真题)下列设备中,属于特种设备的有( )。

(推荐下载)2020二级建造师机电实务讲义1

2020年二级建造师执业资格考试
《机电工程管理与实务》
基础精讲
讲师:徐奔
教材组成
一、机电工程施工技术 二、机电工程项目施工管理 三、机电工程项目施工相关法规与标准
一、机电工程施工技术
重点章节:考试出现几率和案例出题几率较大
1、 机电工程起重技术
2、 机电程施工技术 5、 管道工程施工技术
6、 动力和发电设备安装技术
7、 静置设备及金属结构的制作与安装技术
8、 建筑管道工程施工技术 9、 建筑电气工程施工技术
10、通风与空调工程施工技术
二、机电工程项目施工管理
1、 机电工程施工招标投标管理 2、 机电工程施工合同管理 3、 机电工程施工组织设计 4、 机电工程施工资源管理 5、 机电工程施工技术管理 6、 机电工程施工进度管理 7、 机电工程施工质量管理 8、 机电工程施工安全管理 9、 机电工程施工现场管理 10、机电工程施工成本管理 11、机电工程项目试运行管理 12、机电工程施工结算与竣工验收 13、机电工程保修与回访
(3)卷扬机的使用要求
1)起重吊装中一般采用电动慢速卷扬机。选用卷扬机的 主要参数有额定载荷、容绳量和额定速度。严禁超负荷使 用卷扬机,在重大的吊装作业中,在牵引绳上应装设测力 计。
11111 11
4)由卷筒到第一个导 向滑车的水平直线距 离应大于卷筒长度的 25倍;该导向滑车应 设在卷筒的中垂线上, 以保证卷筒的入绳角 小于2°。
机电安装工程常用的有: 塔式起重机、流动式起重机、桅杆起重机
考点:区别
流动式起重机能在带载或不带载情况下沿无轨路面运行, 且依靠自重保持稳定。
汽车式
履带式
3、非常规起重机
导向
(2)适用范围 1)桅杆起重机 滑车

二级建造师《机电工程管理与实务》讲义(3)

2H331000机电工程项目施工相关法律规定2H331010计量的相关规定2H331011施工计量器具使用的管理规定一、施工计量器具管理范围掌握强制检定的计量器具范围。

掌握施工计量器具检定范畴。

三、施工计量器具使用的管理规定1.对属于强制检定范围的计量器具应定期进行强制检定,未按照规定申请检定或者检定不合格的,企业不得使用。

2.企业、事业单位建立本单位各项最高计量标准,须向与其主管部门同级的人民政府计量行政部门申请考核。

4.非强制检定计量器具的检定周期,由企业根据计量器具的实际使用情况,本着科学、经济和量值准确的原则自行确定。

2H331012施工现场计量器具的管理程序二、确定计量器具的选择原则1.检测器具的测量极限误差必须小于或等于被测对象所能允许的测量极限误差。

2.所选用的计量器具和设备,必须具有计量鉴定书或计量鉴定标记。

四、分类管理计量器具掌握ABC计量器具的定义、管理及教材实例。

六、项目部对计量器具的管理(一)施工现场计量器具的使用要求1.工程开工前,项目部应根据项目质量计划、施工组织设计、施工方案对检测设备的精度要求和生产需要,编制《计量检测设备配备计划书》。

建立项目部计量器具的目录和检定周期台账档案。

2H331020建设用电及施工的相关规定2H331021建设用电的规定二、用电计量装置及其规定(一)用电计量装置使用规定1.用电计量装置的量值指示是电费结算的主要依据,依照有关法规规定该装置属于强制检定范畴,应由省级计量行政主管部门依法授权的检定机构进行检定合格,方为有效。

(二)用电计量与电费计收规定1.用电计量装置原则上应装在供电设施的产权分界处。

如产权分界处不适宜装表的,对专线供电的高压用户,可在供电变压器出口装表计量;对公用线路供电的高压用户,可在用户受电装置的低压侧计量。

三、用电安全规定(二)临时用电的安全管理2.临时用电施工组织设计的编制(1)临时用电应编制临时用电施工组织设计,或编制安全用电技术措施和电气防火措施。

二建机电实务讲义(PDF版)

,针对项目目标体系;
四漏—漏电、漏水、漏风、漏控,针对主控项目; 五字真言—人、机、料、法、环针对现场具体工作方方
面面;
第一部分 2H310000机电工程技术重点章节
2H311030起重技术 2H311040焊接技术 2H312010建筑管道工程施工技术 2H312030通风与空调工程施工技术 2H313010机械设备安装工程施工技术 2H313020电气装置安装工程施工技术 2H313040静置设备及金属结构制作安装工程
集中了索赔理由和索赔具体要求和计算; 附录----所有证据的集合;
P.99施工进度偏差的分析与工期索赔
结论:
B
1,非关键线路
3
A
C
D
偏差>总时差, 增加工期;
③
④
5
⑤
2,关键线路上
增加时差,增加
工期;
B
所以要工期索赔
3+4
A
③C
5
D
④
⑤
P.99~100案例题2
结论:偏差>总时差、偏差出现在关键线路上都 会影响后续工作和总工期,引起工期索赔!
全国二级建造师执业资格考试 《机电工程管理与实务》
华建中远精讲课程
课程内容安排
第一部分 机电工程技术 第二部分 机电工程法规与相关规定 第三部分 机电工程施工管理实务
课程重点
一个条例--《特种设备监察条例》; 二项技术—起重技术、焊接技术; 二张图表—综合评价法、鱼刺图分析运用; 三交底--任务交底、技术交底、安全技术交底; 三检—自检、互检、专检及验收程序; 三案例—空调、消防、电梯; 四项措施—经济措施、技术措施、组织措施、合同措施
对策:在焊接部位设置防水保温小屋+加热 以提高环境温度+保温防潮焊条筒
