项目临时工程建设标准

项目临时工程建设标准

项目临时工程建设标准项目临时工程建设标准1 总则1.1为规范项目临时工程建设标准,充分展示企业形象,塑造“中国XX”及“中国XX一局”品牌,全面推行标准项目部建设,特制订本标准。

1.2本标准所指的临时工程是针对某个具体工程项目施工设置的,属于非国家定型、定点生产的构筑物或设备。

1.3临时工程建设实施前必须要有统一的规划设计方案,临时工程建设的标准和规模必须满足建设单位有关规定及合同要求,临时工程规划设计方案应能够充分展示企业形象,彰显企业实力。

1.4临时工程建设应因地制宜、规模适度、功能齐全、经济合理、满足使用。

1.5临时工程建设超过公司标准时,必须向公司提交书面申请,并提供相关支持性文件(建设单位相关标准文件、地质报告等),未获批准前不得实施。

1.6本标准适用于公司及分公司所有项目。

2 主责部门及工作职责2.1项目工程部是临时工程建设规划设计的主责部门,负责对临时工程建设进行实施前的规划设计,设计内容包括总平面布置图、结构形式、建设标准等。

2.2临时工程布置必须将办公区、生活区、生产区统筹规划,分区设置。

2.3劳务队伍临时工程建设应纳入项目部临时工程建设范围内统筹安排,进行统一规划设计并监督实施,必要时由项目部统一建设。

2.4临时工程建设选址应因地制宜、集中设置、统筹安排。

原则上要求新建临时工程,对当地有可利用的独门独院办公用房可考虑租用,严禁与当地居民分散混居。

3 临时工程设置原则3.1项目部临时设施应包括:办公和生活用房、加工场地、料库、临时管线、生活污水处理设施、围墙、临时道路、场地硬化等。

3.2临建场地布置应结合工程实际情况来布置,如就近有可供出租的独门独院房屋,最好考虑租住。

3.3如周围无租住条件,生活及生产用房宜采用彩钢板房,特殊用房(如锅炉房)可采用砖砌房。

3.4加工厂地可以根据现场实际情况进行布置,一般在施工区四周空地就近设置,如场地有限,也可设置于面积较大、工期相对较长的水工构筑物基础上。

临建工程标准

临建工程标准

临建工程标准第一篇:临建工程标准地产集团公司文件房地产临建工程标准(试行版)一、施工现场临时建筑的功能分区施工现场应划分为办公区、生活区和作业区,各类临时用房应选址合理,做到作业区与生活区、办公区分离,并应采取相应的隔离措施;1、办公区办公区分为监理办公室、甲方办公室、施工单位办公室、会议室等。

2、生活区生活区分为工人宿舍、食堂、浴室、厕所、职工文化活动室等。

3、作业区作业区分为钢筋加工区、木工加工区、大模板摆放区、机械停放区、物料堆放区等。

二、施工现场临建的方案现场临建原则上统一使用彩钢板搭建,也可根据现场情况使用集团资产范围内建筑,禁止使用竹棚、石棉瓦、油毡搭建。

要求稳固、安全、整洁,并满足消防要求,墙体材料必须采用A级防火材料,1、办公区1)办公区应设置办公室、停车场、宣传栏、密闭式垃圾容器等设施,场地应该进行硬化处理采用C15砼150厚,办公区设立不锈钢旗杆,砌筑。

2)甲方办公室中,项目总经理和工程经理为单间,面积为15 m2,配备沙发、茶几等,其余人员在综合办公室,配备空调、电暖气、饮水机、电脑、打印机等。

3)电脑均能上网,其中项目总经理和工程经理各配备电脑一台,其余人员2~3人配备电脑一台;每个项目配备打印机、复印机各一台,固定电话一部;为便于使用投影仪,项目部配笔记本一台。

4)会议室使用面积不宜小于30 m2,配备投影仪、冷暖空调、饮水机等,总平面图、总、月进度计划等应上墙。

5)办公室、会议室应有天然采光和自然通风,窗地面积比不应小于1/7,通风开口面积不应小于房间地板面积的1/20。

2、生活区1)工人宿舍采用标准彩钢板房,进深为5m,开间可根据现场实际灵活掌握,净空高度不低于2.4m,可设置2层。

地面做硬化处理,宿舍后墙不得搭建在围墙上。

宿舍设置可开启式窗户,尺寸宽×高不小于1.2m×1.5m,保持室内通风良好。

宿舍应采用单人床或上下双层床,规格为1.8 m×0.8m,两床之间通道宽度应保持在1.2m以上。

施工现场临时性建构筑物建造标准m105913284

施工现场临时性建构筑物建造标准m105913284

施工现场临时性建(构)筑物建造标准(暂行)一、基本规定1、临时性建(构)筑物必须使用符合规定要求的装配式轻型钢结构板房或砌体墙体、压型钢板盖顶的临时房屋(外墙刷白,檐口高度不低于2。

5m),装配式轻型钢结构板房应符合≤江苏省装配式轻型钢结构板房技术规程≥的要求,严禁使用预制水泥活动板房和石棉瓦屋顶。

2、施工现场临时性建(构)筑物应合理选址,避开风力较大的风口、江边、易积水的凹地及可能发生滑坡的区域。

当临时性建(构)筑物濒临江边时,应根据设计验算分析;采取结构加强措施。

临时性建(构)筑物不宜与深基坑紧邻,在遇到暗浜、松散填土时,应根据地基承载力要求进行地基处理或加固,并与在建(构)筑物、高压电线、压力管道、压力容器保持一定的安全和消防间距。

3、施工现场的门柱应固定牢固,门柱应为矩形,高度不低于4m。

门柱正面宽度不小于0.36m。

大门入口宽度不小于5m.两侧门柱上应有安全、质量口号,门头横帽上应设企业名称和承建单位名称,门扇应是封闭式。

施工现场围档应封闭严密、牢固、整齐美观,外立面要平直,上边要平齐。

临主要道路围档高度不低于2。

5m,临一般道路围档高度不低于1.8m.。

施工现场大门一侧应设置“七牌一图”。

4、工地出入口道路应采用混凝土浇筑硬化并设置车辆洗轮槽,配备冲洗设备,驶出工地的车辆须经冲洗干净后方可上路,严禁带泥上路。

施工现场可采用级配石、炉碴或砂石进行路面硬化,并经常洒水,减少路面扬尘.5、临时性建(构)筑物的设计应采用通用标准图集或委托具有相应资质的设计单位进行设计。

如由生产企业或施工企业自行设计,应经专家评审论证。

6、临时性建(构)筑物标准图集应包括:设计、施工全套图纸;产品说明书;主要结构材料的质量说明书;现场安装标准;使用性能、设计荷载、材料等相关说明。

8、临时性建(构)筑物宜搭建1层,不应超过2层,承建单位应具备资质。

9、彩钢夹芯板兼作承重及围护墙体的结构体系仅适用于跨度不大于6.0m的单层房屋,采用聚苯乙烯泡沫塑料或其他自熄性轻质材料做芯材的彩钢夹芯板不宜作为临时性建筑物的承重墙。

工程施工现场临时设施搭建范本

工程施工现场临时设施搭建范本

工程施工现场临时设施搭建范本一、引言工程施工现场临时设施搭建是确保施工正常进行的关键环节之一。

本文旨在提供一个范本,以指导和规范工程项目管理人员在搭建工程施工现场临时设施时的操作流程和要求。

二、前期准备1. 工程施工现场临时设施需预先编制搭建方案,包括设施的种类、规模、位置布局等内容,并提交项目经理审批。

2. 根据搭建方案,确定所需材料及设备清单,并进行采购和准备。

3. 指定专人或专班进行施工现场临时设施的搭建工作,并提前进行培训和技术交底。

三、现场搭建1. 施工现场临时设施的搭建工作应按照工程项目管理人员指导下进行,并确保安全、规范、高效完成。

2. 搭建过程中应遵循施工现场环境保护的原则,合理利用现有资源,减少对环境的影响。

3. 临时设施的搭建应符合相关法律法规和标准要求,确保施工现场工作人员的人身安全和生活条件的满足。

4. 在搭建过程中,需要进行临时设施的验收和质量检查,保证设施的正常使用和安全性。

四、设施管理1. 完成临时设施的搭建后,应制定相应的设施管理制度,明确责任人和管理要求。

2. 定期进行临时设施的检查和维护工作,确保设施的正常运行和使用寿命。

3. 安排专人对临时设施的变更、维修和拆除进行管理,并及时记录相关信息。

4. 对临时设施的使用情况进行监测和评估,及时进行调整和优化。

五、临时设施拆除1. 在施工项目完成后,需要进行工程施工现场临时设施的拆除工作。

2. 拆除前应编制拆除方案,并经项目经理批准后执行。

3. 拆除过程中应注意施工现场人员和周边环境的安全,并关注设施拆除产生的废弃物的处理问题。

4. 完成拆除工作后,进行设施拆除验收,并对拆除后的现场进行清理和整理。

六、总结工程施工现场临设施搭建是工程项目管理中不可或缺的一部分,合理高效的搭建和管理是保障施工质量和进度的重要保证。

通过本文所提供的范本,相信能够帮助工程项目管理人员更好地进行施工现场临设施的搭建工作,提高管理水平和施工效率。

建设工程施工现场临时设施办法(luo修改).doc

建设工程施工现场临时设施办法(luo修改).doc

建设工程施工现场临时设施管理办法第一章总则第一条为了强化施工现场临时设施的管理,本着科学合理、安全实用、符合标准、节约开支的原则,杜绝私建、乱建、超标建设现象,以达到临时设施管理的规范化、标准化、科学化的目的,特制定本办法。

第二条本管理办法依据《中华人民共和国建筑法》、《中华人民共和国传染病防治法》、《中华人民共和国食品卫生法》、《北京市建设工程施工现场管理办法》、《北京市建设工程施工现场生活区设置和管理标准》、《建筑施工现场环境与卫生标准》、《建设工程施工现场消防安全技术规范》、《建筑拆除工程安全技术规范》等法律、法规、规章制定。

第三条本办法适用于以本公司名义承揽的工程或以集团名义承揽由我公司自行施工的工程。

第四条本办法所称施工现场临时设施是指施工企业为保证施工和管理的进行而建造的各种简易设施。

包括:①施工用地范围内施工、生活用各种道路、围墙。

②项目行政管理用房、宿舍、文化生活福利建筑或用房,包括临时生活办公区、生活区内的办公室、会议室、娱乐室、医疗室、宿舍、食堂、厕所、化粪池、生活垃圾站、料具库、门卫室等。

③临时施工区内的水泥库、简易料库、作业棚、试验室、拌合站、吸烟室、厕所、化粪池、生产垃圾站、门卫室塔吊基础等。

④各种材料加工厂及机械操作棚等。

⑤各种建筑材料、半成品、构件的仓库和设备堆场、取土弃土位置。

⑥施工或生活用水源、电源、变压器,临时给排水、供电、动力、供暖、通风管线等设施。

⑦为保证文明施工、现场安全、消防和环境保护所建设的必要的其它临时性设施。

第五条公司安全生产部、技术质量部、经营部是工程施工现场临时设施的监督、审核、审批机构。

第六条凡参与我公司建设工程施工的分包单位应自签署分包协议之日起,视为同意遵守本办法的规定。

第二章临时设施管理流程第七条内部审批(一)新开工程临时设施建设必须在进场一周内,在施工程确需增加临时设施建设必须提前一周,由项目部写出书面申请报告,报送公司安全生产部审批,其报告内容包括:1、文字说明。

(整理)建设工程临建标准

(整理)建设工程临建标准

建设工程临时建设标准石家庄空港工业园规划建设局前言本标准是根据工程业务范围围绕工程临建施工特点编制的,综合考虑了项目的组织实施、工程进度、成本控制、环境保护,以临建的经济性为出发点,重点对临建的标准作出了规定,突出了临建标准化、规范化的特点。

本标准共分13章,主要内容包括:总则、基本规定、项目部驻地、四通一平、搅拌站、试验室、材料库、钢筋加工场地、油库、大型拼装场地、一般预制梁(件)场、施工栈桥。

1 总则1.0.1项目临时建设工程(以下简称临建)是保证工程项目顺利实施的重要辅助工程,临建的布置、设计直接影响到项目的组织实施、工程进度、成本控制、环境保护等,是项目实施方案的重要内容之一。

为加强公司对各项目设施的监控力度,协助各项目做好临建的规划,确保临时工程规划,确保临时工程符合安全适用、经济合理的要求,同时实现施工现场标准化管理,规范现场布置,确保安全生产,促进文明施工,特制定本标准。

1.0.2 临建应严格遵守国家及各地政府有关环境保护方面的法令法规,采取有效措施做好环境及水土保持,在建设规模和标准上坚持“经济性、实用性、安全性、环保性及方便管理”的原则。

2 项目部驻地3.0.1项目部设置原则:临近工地、靠前指挥、交通便利、永临结合、规划整齐、美观大方、独立管理。

3.0.2项目部驻地优先设在工程重要工点或交通近便的城镇为宜,一般建造在离线路300米以内的场地平整区。

生活区与施工区要有明确划分,生活现场布置合理,设施齐全,食堂、澡堂、厕所干净卫生,宿舍整齐划一,会议室和娱乐体育活动场所等布置有序。

办公区及生活区内应安装空调等取暖或降温设施。

3.0.3 项目部应根据工点情况和地形构造进行布置,原则上生活、办公用房应与村镇隔离自建,办公用房可采用活动板房,也可租用当地的集中的空置房屋,但不得租用有产权纠纷的或危房。

占地面积一般在2000~3000m2,并设有围墙和大门,驻地四周采用砖砌成2米高的围墙或铁栅栏围墙组成的四合院,实行封闭管理,大门一般采用双扇铁门,门宽4米,条件具备可采用电动伸缩门。

临时工程建设(工程措施)标准

临时工程建设(工程措施)标准一、施工便道1 一般规定⑴施工便道应根据各单位工程布置、线路走向合理规划,纵向(贯通)便道原则上设置在红线用地范围内,尽量利用地方既有道路,并结合地方村、镇等政府部门的规划,优先采取永临结合的方式以减少施工成本投入。

⑵便道填料应根据当地地材情况和地基承载力情况综合考虑,一般情况下填料应采用建筑垃圾、宕渣、隧道废渣、泥结石和混凝土等。

当基础承载力较差时,应根据车辆荷载情况对基底进行适当处理。

⑶路面结构层施工前应对基底进行整平压实,承载力应满足设计要求。

便道顶面应设置2%排水坡,两侧应设置完善的排水系统,在便道使用期间,严禁长期泡水。

2 建设标准平原地段:便道干线宽度不大于4.5m;引入线宽度不大于3.5m;每200~300m设一会车道,会车道宽度为6m,长度15m。

山区地段:便道干线宽度不大于5.5m;引入线宽度不大于3.5m,每300m设会车道一处,视线不良地段不大于200m设一处,会车道宽度为6.5m,长度15m。

曲线半径一般不小于20m,极困难条件下为15m;最大坡度:一般情况下不大于8%,极困难条件下不大于10%。

便道结构:底基层可为片石(或三七灰土)、宕渣、建筑垃圾、挖方废渣,面层原则上采用泥结碎石、砂石等结构,当有特殊要求时可采用混凝土,且需公司批准。

在软土或水田地带,基底抛填片石或用三七灰土换填处理并做必要的防护。

道路排水:单车道设单侧排水沟,双车道宜设双侧排水沟,沟底宽和深度一般为30cm。

便道围档:当便道处于市区或行人、车辆较多时,可根据需要设置围档。

围档型式、材料和数量应在临时工程方案中明确。

施工便道的断面形式如图1-1所示。

图1-1 施工便道断面示意图便道参数设计时应参考表1-1选用。

表1-1 便道选型参数表便道类型B(m)H1(m)H2(m)备注平原地段引入线 3.5 混凝土:0.20;其它填料:0.3。

综合考虑确定,原则上不得大于0.5m。

平原地段干道≤4.5山区地段引入线 3.5 地基良好时,0.0;地基不良时,参考平原地段。

建筑施工现场临时设施的规范要求

建筑施工现场临时设施的规范要求建筑施工现场临时设施是指在施工期间临时设置的各类设备、设施和临时建筑物,以满足施工作业需求。

为确保施工现场的安全与效率,建筑施工现场临时设施的规范要求显得尤为重要。

本文将从基本要素、安全管理、环境保护等方面探讨建筑施工现场临时设施的规范要求。

一、基本要素1.1 设施选址:选择设施建设地点时,应考虑施工作业的需要,与周边环境协调,确保可以方便、安全地进行作业。

设施之间的布置应规划合理,避免相互干扰。

1.2 设施设计:设施的设计应符合当地建筑标准和法规要求,具有一定的抗风、抗震能力,并且能够满足使用功能的要求。

设计时应考虑设施的结构、材料、排水、通风等方面。

1.3 材料选择:建筑施工现场临时设施所使用的材料应符合国家相关标准,材质应具备一定的燃烧阻燃性能,能够有效防止火灾的发生。

另外,在环保方面也应优先选择可回收材料或环保材料。

二、安全管理2.1 施工现场入口控制:设施的入口应设置相应的标志和安全警示标识,以及安全防护设施,如围栏、防护网等,确保施工人员和相关人员的安全。

2.2 防火安全:设施内应配置多个灭火器,并明确指示灭火设施的位置。

同时,设施周围应清理杂草、易燃物品等,确保火灾发生时可以迅速控制。

2.3 安全通道:设施内应设置足够的安全通道,以确保人员在紧急情况下能够快速疏散。

通道宽度、通道标志等也应符合相关要求。

2.4 设备维护:对设施内的设备、机械等进行定期检查和维护,保证其正常工作状态,避免因设备故障造成事故。

三、环境保护3.1 噪声控制:建筑施工现场临时设施应采取措施,减少噪声对周边居民的影响。

如采用降噪设备、合理选择作业时间等。

3.2 环境清洁:设施周边应保持整洁,及时清理垃圾、渣土等,避免对周边环境造成污染。

3.3 废弃物处理:设施内产生的废弃物应分类处理,有害废弃物应专门收集、妥善处理,以减少对环境的影响。

3.4 水资源合理利用:设施应设置节水装置,如合理安装自动节水器、设立污水处理设备等,以促进水资源的合理利用。

装配式建筑施工现场临时设施与施工条件标准

装配式建筑施工现场临时设施与施工条件标准一、概述装配式建筑是指在生产基地预制或部分预制构件的建筑结构,在现场进行加工和安装的建筑方式。

在进行装配式建筑施工时,需要合理设置临时设施并遵守相应的施工条件标准,以确保施工质量和人员安全。

二、临时设施标准1. 施工用房要求- 施工办公室:需设置办公桌椅、文具、通信设备等,并满足环境卫生和舒适度标准。

- 安全防护室:为保障工人安全,需设置防护室,并提供必要的个人防护用品和急救设备。

- 仓库:提供储存材料和设备的空间,要求符合消防安全要求,并做好货物分类管理。

2. 交通组织在装配式建筑现场,应根据实际情况规划道路、车辆停放区域和行人通道。

交通组织需要满足以下方面的要求:- 主干道宽度:应考虑到材料运输车辆通行和工人出入的实际需求,确保交通畅通。

- 施工现场道路标志:设置合适的交通标志和禁止停车标识,确保施工区域内的交通秩序。

- 临时停车区:为了避免材料和设备堆放过于混乱,应合理规划停车区域,便于管理和调度。

3. 安全设施- 消防设施:装配式建筑施工现场应配置灭火器、消防栓等消防设备,并定期检查维护,确保安全使用。

- 电力供应:提供稳定可靠的电力供应,并设置漏电保护装置,以及符合安全要求的电气线路布局。

- 安全警示标志:在施工现场的易发生危险的地方设置明显的警示标志,提醒人员注意安全。

三、施工条件标准1. 地基与承载力在进行装配式建筑施工前,需要对地基进行勘察,并满足以下要求:- 地基承载力:确保地基具有足够强度和稳定性支撑建筑物。

- 地下水位:了解地下水位情况,采取必要的排水措施。

- 土质和地貌:对土质和地形进行分析,进行相应的处理和加固。

2. 施工场地条件- 清理场地:清除施工区域内的垃圾、杂物等,并保持干净整洁。

- 环境保护措施:在施工现场设置防尘网、沉箱等环境保护设施,减少扬尘污染。

- 水电设备:确保施工现场能够提供充足的水源和稳定的电力供应。

3. 施工人员素质与安全- 培训与资质:确保施工人员具备相应的装配式建筑方面的技能和知识,持有相关资质证书。

临时建筑物的设计建造及使用规定(3篇)

临时建筑物的设计建造及使用规定主要由当地政府、建设部门或建筑行业的相关规范和标准制定。

具体的规定可能会因地区而异,以下是一般性的设计建造及使用规定的概述:设计建造:1. 建筑设计应符合安全、稳定、合理、实用的原则。

2. 建筑材料和构造要满足规定的强度、稳定性、耐久性等要求。

3. 结构设计要考虑周围环境条件,如地质、气候等,并合理布置结构支撑、防护等。

4. 临时建筑物要考虑易拆卸、易改变的特点,设计上要方便拆除和调整。

使用规定:1. 临时建筑物的使用应符合相关规定和用途限制。

2. 临时建筑物的使用期限应明确,并按时拆除或停用。

3. 临时建筑物的使用人员应具备相关证件和培训,熟悉安全操作规程。

4. 临时建筑物使用过程中应定期检查、维护和保养,确保安全可靠。

5. 临时建筑物应配备必要的安全设施,如灭火设备、电气保护等。

此外,临时建筑物的设计建造及使用规定还会涉及到施工现场管理、临时用电、消防安全、人员疏散通道、建筑布局等方面的要求。

因此,在实际操作中,需要根据当地具体规定进行设计施工和使用。

临时建筑物的设计建造及使用规定(2)一、引言临时建筑物是一种在一定时期内用于暂时满足特定需求的建筑物,例如展览展示、临时住宿、户外活动等。

由于其特殊性,临时建筑物的设计、建造和使用都需要符合一些特定的规定,以确保其安全、实用和环保。

本文将针对临时建筑物的设计、建造及使用规定进行论述。

二、设计规定1. 结构设计:临时建筑物的结构设计要满足一定的稳定性和承载能力。

对于大型临时建筑物,应由专业结构师进行设计,并经相关部门审批。

对于小型临时建筑物,应采用稳定可靠的结构模式。

2. 照明设计:临时建筑物的照明设计要满足使用者的需要,并符合相关的安全规范。

照明设施要易于操作和维护,并保证安全可靠。

3. 空调设计:对于需要使用空调的临时建筑物,应进行合理的空调设计。

应安装适当的通风设备,并保证空气质量符合相关标准。

4. 消防设计:临时建筑物应设置必要的消防设施,包括灭火器、疏散通道、火灾报警器等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

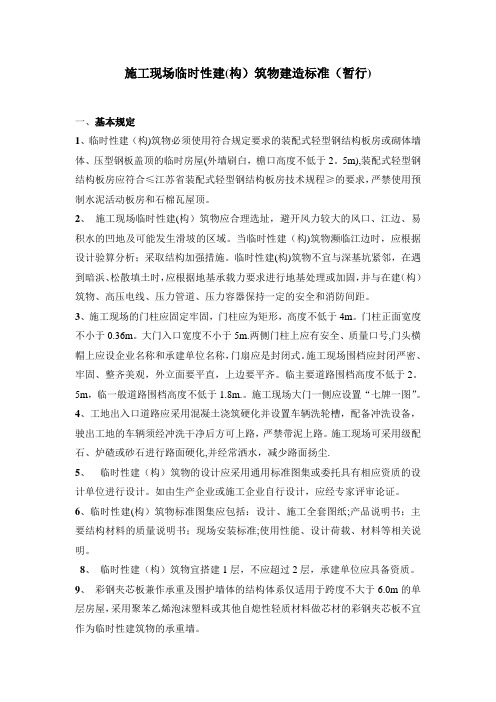

施工现场临时性建(构)筑物建造标准(暂行)
一、基本规定
1、临时性建(构)筑物必须使用符合规定要求的装配式轻型钢结构板房或砌体墙体、压型钢板盖顶的临时房屋(外墙刷白,檐口高度不低于2.5m),装配式轻型钢结构板房应符合≤江苏省装配式轻型钢结构板房技术规程≥的要求,严禁使用预制水泥活动板房和石棉瓦屋顶。

2、施工现场临时性建(构)筑物应合理选址,避开风力较大的风口、江边、易积水的凹地及可能发生滑坡的区域。

当临时性建(构)筑物濒临江边时,应根据设计验算分析;采取结构加强措施。

临时性建(构)筑物不宜与深基坑紧邻,在遇到暗浜、松散填土时,应根据地基承载力要求进行地基处理或加固,并与在建(构)筑物、高压电线、压力管道、压力容器保持一定的安全和消防间距。

3、施工现场的门柱应固定牢固,门柱应为矩形,高度不低于4m。

门柱正面宽度不小于0.36m。

大门入口宽度不小于5m。

两侧门柱上应有安全、质量口号,门头横帽上应设企业名称和承建单位名称,门扇应是封闭式。

施工现场围档应封闭严密、牢固、整齐美观,外立面要平直,上边要平齐。

临主要道路围档高度不低于2.5m,临一般道路围档高度不低于1.8m.。

施工现场大门一侧应设置“七牌一图”。

4、工地出入口道路应采用混凝土浇筑硬化并设置车辆洗轮槽,配备冲洗设备,驶出工地的车辆须经冲洗干净后方可上路,严禁带泥上路。

施工现场可采用级配石、炉碴或砂石进行路面硬化,并经常洒水,减少路面扬尘。

5、临时性建(构)筑物的设计应采用通用标准图集或委托具有相应资质的设计单位进行设计。

如由生产企业或施工企业自行设计,应经专家评审论证。

6、临时性建(构)筑物标准图集应包括:设计、施工全套图纸;产品说明书;主要结构材料的质量说明书;现场安装标准;使用性能、设计荷载、材料等相关说明。

8、临时性建(构)筑物宜搭建1层,不应超过2层,承建单位应具备资质。

9、彩钢夹芯板兼作承重及围护墙体的结构体系仅适用于跨度不大于6.0m 的单层房屋,采用聚苯乙烯泡沫塑料或其他自熄性轻质材料做芯材的彩钢夹芯板不宜作为临时性建筑物的承重墙。

10、彩钢夹芯板临时性建筑物周转使用次数不得超过3次,使用时间总和不得超过5年;临时性建筑物宜采用钢框架、钢排架、门式钢架等承重结构体系。

结构体系应符合下列要求:(1)应采用几何不变体系;(2)应具有明确的计算简图和合理的传力途径;(3)应避免因部分结构或构件破坏而导致整个结构丧失承载力;(4)应合理控制尺寸,避免构件局部失稳或整个构件失稳。

11、砌体围墙的结构构造应符合下列规定:(1)砌体围墙厚度不宜小于200mm,并应设置壁柱,壁柱尺寸不宜小于400X400mm,壁柱间距不应大于6.0m;(2)砌体围墙不宜采用空斗墙砌筑方式;(3)砌体围墙宜采用砖砌条形基础,基础埋深不宜小于300mm;(4)砌体围墙高度不应大于2.5m,单片围墙长度大于30m时宜设置变形缝,变形缝两侧均应设置端柱;(5)砌体围墙采用其他结构形式时,其构造应符合相应标准的规定。

12、厕所距食堂不得小于30米,门窗齐全,便坑加盖,并有冲水设施。

食堂应分主食间、副食间、烧火间、操作间。

操作间的灶台及周围要镶嵌白瓷砖。

13、施工现场应建立治安保卫制度,门卫要实行人员凭证件出入。

二、使用要求
1、施工单位应报请建设、监理单位对临建设施进行验收,验收合格后方可使用。

2、临时建(构)筑物在使用过程中,不应更改原设计的使用功能,严禁超载。

当确需改变临时性建(构)筑物的使用功能时,必须由具有相应资质的检测机构对结构进行检测评估后确定。

周转使用规定年限内的临时性建筑物重新组装前,应对主要构件做好检查维护,达到标准的构配件方可使用。

3、使用单位应制定临时性建(构)筑物防台、防汛、防雪应急预案。

在台风、雷雨、暴雪来临前,使用单位应组织进行全面检查,并采取可靠的加固措施。

4、临时性建(构)筑物使用期内,使用单位应组织相关人员对临时性建筑物的使用情况进行定期检查、维护,并建立相应的使用台帐记录。

应避免硬物碰撞
临时性建筑物的墙板,避免火种及高温热源靠近墙板。

在墙体上安装吊挂件,必须满足结构设计要求,安装时必须使用螺栓套管及垫圈。

严禁私自将隔墙和围护构件拆除,改为大开间和敞开式房间。

5、对临时性建(构)筑物检查过程中发现的问题和安全隐患,应及时采取相应措施。

临时性建筑物内不得安装使用震动性较大的机械设备,不得存放腐蚀性较大的化学材料。

使用单位如将临时性建(构)筑物租赁给第三方使用,应落实谁租赁谁负责的要求。

6、临时性建筑物现场每100m2应配备2具灭火级别不小于3A的灭火器。

临时性建筑物宿舍内严禁使用功率大于200W的照明、取暖和电加热器设备。

临建设施内采用220V照明灯具时,距地面不得低于2.5米。

7、砌体围墙的使用应符合下列规定:(1)严禁在围墙体上方或紧靠围墙架设广告或宣传标牌。

围墙内、外侧应设置不得堆载物品的警示标志;(2)对围墙应进行定期检查,如发现开裂、沉降、倾斜等险情,应立即采取相应加固措施;(3)施工现场堆场离围墙的安全距离不应小于1. 0m;
三、拆除要求
1、临时性建(构)筑物在建筑工程竣工后,应及时拆除,并应遵循谁建造谁拆除的原则。

拆除施工前,施工单位应编制拆除施工方案,严禁擅自拆除。

3、临时性建(构)筑物凡超过安全使用期,必须采用破坏性机械拆除,严禁作业人员进行人工拆除作业。

拆除高度在2m及以上的临时性建(构)筑物,应搭脚手架,严禁作业人员站在墙体、构件上作业。

拆下的建筑材料和建筑垃圾应及时清理,楼面、操作平台不得集中堆放建筑材料和建筑垃圾。

6、拆除作业区域不得从事其他作业。

该区域应设置围栏隔离,并应设警示标志。

五级以上大风、大雾和雨雪等恶劣天气,不得进行临时性建(构)筑物的拆除作业。

8、人工拆除临时性建筑物,作业流程应按自上而下,先非承重墙、后承重墙的搭建施工逆顺序进行。

对有可能危及临时性建筑物整体稳定的不安全情况,必须采取先加固、后拆除的方法。

临时性构筑物的拆除作业,应自上而下,先拆除面板,后拆除搁栅,再逐层按照先拆除水平杆,后拆除立杆的顺序进行。

10、临时性建筑物的稳定支撑系统,如水平杆、剪刀撑等杆件,必须逐跨、
逐榀拆除,防止整体失稳倒坍。

临时性构筑物稳定支撑系统的水平支撑、斜支撑和拉攀铁丝,应与构架同步拆除,以防止构架整体失稳倒坍。

周转使用的临时性建筑物,拆除中应避免对构件的损伤,构件拆卸后应立即传送至地面,分类堆放在安全区域。
