最专业最详细的泥瓦工标准验收(图例说明)
最专业最详细的泥瓦工标准验收(图例说明)

最专业最详细的泥瓦工标准验收(图例说明)家庭装修中泥工瓷砖铺贴、地面石材铺装等都是比较有技术的项目,泥瓦工程施工质量就直接影响到家庭装修整个效果,关系着家庭装修效果是否更美观,更漂亮?所以在业主们在泥瓦工程验收中一定要把握要细节问题,逐个仔细查看验收步骤。
装修师傅的提供出最专业最详细的泥瓦工标准验收内容并且带图解析,大家可以看看参考。
砌墙标准:墙体应平整,砖缝不得同缝,灰缝应饱满卫生间、阳台地面砖需考虑地漏,则要先放好坡度,如没有特殊原因不得有积水现象墙砖碰到管道口要采用套割的形式,这样看起来还是整块的砖墙面标准:厨、卫墙面砖除砖与砖对角处应平整外,还需达到标准的水平度(允许1mm误差)和垂直度(允许2mm误差)墙地面铺贴,外观应符合要求,无空鼓现象。
阳角:阳角处的瓷砖倒45度角,这样拼接才漂亮,一面墙上不能有两排非整砖;瓷砖铺贴应平整,洁净,色泽协调,图案安排合理。
下面是详细的瓦工施工标准验收:1.地面石材、瓷质砖的施工规范(1)基层处理要干净,高低不平处要先凿平和修补,在抹底层水泥砂浆找平前,地面应洒水湿润,以提高与基层的粘结能力。
(2)铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
铺贴时,从中间向四侧退步铺装。
安放石材、瓷质砖时必须四角同时下落,并用橡皮锤或木锤敲击紧实平整。
(3)石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护,两天之内禁止上人。
为不影响其他项目施工,可在地面上铺设实木板供人行走。
2.地面石材、瓷质砖铺装的验收地面石材、瓷质砖铺装必须牢固,铺装表面平整,色泽协调,元明显色差。
接缝平直、宽窄均匀,石材无缺棱掉角现象,非标准规格板材铺装部位正确、流水坡方向正确。
拉线检查误差小于2毫米,用2米靠尺检查平整度误差小于1毫米,表面洁净。
3.地面石材、瓷质砖铺装常见质量问题及处理办法地面石材、瓷质砖铺装常见的质量缺陷是空鼓和平整度偏差大。
公司泥工、木工阶段验收标准

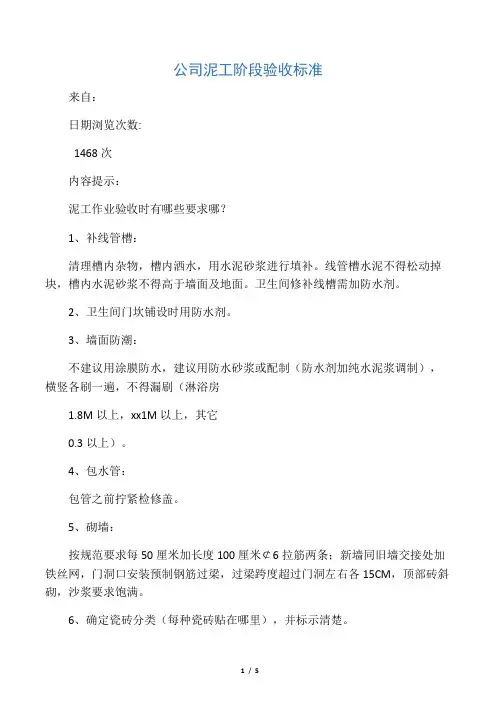

公司泥工阶段验收标准来自:日期浏览次数:1468次内容提示:泥工作业验收时有哪些要求哪?1、补线管槽:清理槽内杂物,槽内洒水,用水泥砂浆进行填补。
线管槽水泥不得松动掉块,槽内水泥砂浆不得高于墙面及地面。
卫生间修补线槽需加防水剂。
2、卫生间门坎铺设时用防水剂。
3、墙面防潮:不建议用涂膜防水,建议用防水砂浆或配制(防水剂加纯水泥浆调制),横竖各刷一遍,不得漏刷(淋浴房1.8M以上,xx1M以上,其它0.3以上)。
4、包水管:包管之前拧紧检修盖。
5、砌墙:按规范要求每50厘米加长度100厘米¢6拉筋两条;新墙同旧墙交接处加铁丝网,门洞口安装预制钢筋过梁,过梁跨度超过门洞左右各15CM,顶部砖斜砌,沙浆要求饱满。
6、确定瓷砖分类(每种瓷砖贴在哪里),并标示清楚。
7、确定花片,腰线位置,确定墙砖铺贴高度,若有半砖,确定半砖所放位置(一般放至不显眼处)。
8、确定瓷砖铺设方式(横铺/竖铺/斜铺),是否需用十字夹留缝。
9、确定,墙地砖是否需对缝,具体哪一面墙对缝。
10、如认为瓷砖质量有问题,不得铺设。
11、贴瓷砖时必须拉水平线,垂直线。
严格按水平线和垂直线进行铺设。
12、瓷砖贴好之后用刷子清洗瓷砖缝,并用防霉填缝剂填缝,用干净毛巾擦干。
13、发现部分瓷砖尺寸,平整度或颜色差异较大,需仔细挑出放至一边。
14、整体墙面平整度不得超过2mm(用两米靠尺寸进行测量)。
阴阳角平直,成90度角(阳角需45度对角)。
15、瓷砖不得崩边,角,空谷需在规定范围内。
16、地面防水:墙脚及下水管周围应加防水附加层涂(可用堵漏王涂刷),再刷防水涂料。
(老房子非现浇地面,需用纤维布,并加强防水)17、防水完工后进行24小时养水。
由业主至楼下进行确定无漏水现象后方可进行地砖铺贴。
18、多余瓷砖不得浸水。
19、挡水条需灌水泥砂浆。
20、易渗色大理石,慎用黑水泥。
21、尽可能避免在抛光砖/玻化砖上打孔。
未列明部分按国家《住宅装饰装修工程施工规范》GB50210-2001、《建筑装饰装修工程质量验收规范》GB50327-2001、以及《浙江省装修装饰规范》执行xxxx装饰10:02:40公司木工阶段验收标准来自:日期浏览次数:959次内容提示:进场时先弹水平线,后续作业按所弹水平线为基准。
(完整版)泥工验收标准及方法

11
阴阳角方正
≤3mm
≤3mm
建筑用电子水平尺或直角检测尺
C
12
接缝高低差
≤1mm
≤0.5mm
钢直尺、塞尺
C
13
接缝直线度
≤3mm
≤2mm
5M拉线、钢直尺
C
14
接缝宽度
≤1mm
≤1mm
钢直尺
C
三、地面镶贴
15
外观
符合4.5条要求
目测
全检
B
16
空鼓
不允许
小锤轻击
B
17
表面平整度
≤2mm
建筑用电子水平尺或2M靠尺、楔形塞尺
每室测量2处,取最大值
C
18
接缝高低差
≤0.5mm
钢直尺、楔形塞尺
C
19
接缝直线度
≤3mm
5M拉线、钢直尺
C
20
间隙宽度
≤2mm
钢直尺
C
21
排水坡度
坡度应>2‰,并满足排水要求,无积水要求
建筑用电子水平尺或泼水试验
全检
C

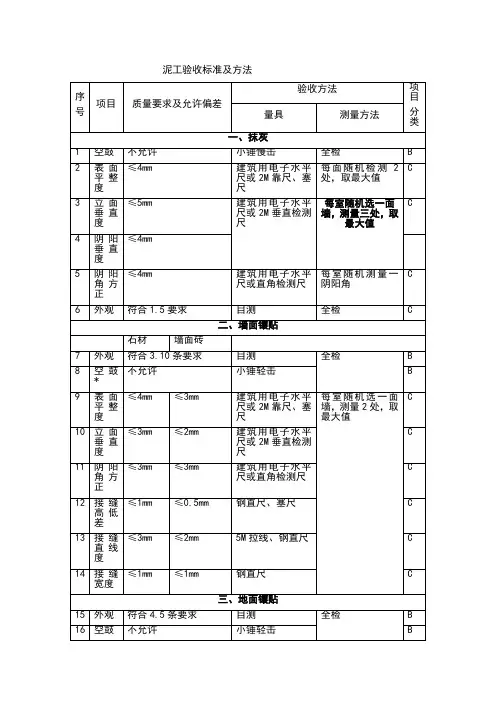

泥工验收标准及方法
序
号
项目
质量要求及允许偏差
验收方法
项目
分类
量具
测量方法
一、抹灰
1
空鼓
不允许
小锤慢击
全检
B
2
表面平整度
≤4mm
建筑用电子水平尺或2M靠尺、塞尺
每面随机检测2处,取最大值
C
3
立面垂直度
≤5mm
建筑用电子水平尺或2M垂直检测尺
每室随机选一面墙,测量三处,取最大值
C
泥工施工工艺及验收标准

泥工施工工艺及验收标准Company Document number:WUUT-WUUY-WBBGB-BWYTT-1982GT泥工施工工艺及验收标准一、防水工程二、防水1、材料:韩奥砂浆防水防水剂2、优点:(1)与基层附着力强(2)抗渗透,耐寒抗盐类侵蚀(3)降低二氧化碳侵蚀(4)无毒,略有柔性基层清理→水泥砂浆找补、找平→涂刷两遍成活→闭水试验工艺说明:卫生间内墙体,第一道防水先用韩奥防水做底放2次溢流口,墙面做满顶,干后回填,在做第二次防水做1米高。
厨房生活阳台等内墙体,地面做墙面施工跟卫生间相同。
1、做防水前基层表面应将尘土,杂物等清扫干净,表面残留的灰浆硬块及突出部份应铲平。
2、基层表面应保护干燥、平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、冬季施工室内温度宜保护在3-5℃以上。
4、墙基靠地面应用泥水灰桨抹成圆弧角。
5、地漏、套管、卫生洁具根部、阴阳角等部位,应先作防水附加层。
6、厨房、卫生间、阳台地漏应为地面最低处,流水坡向正确,不得积水。
7、厨房墙体的防水高度平均为米,卫生间墙面的防水层高度不低于米,与卧室相邻墙的防水层应延伸至卫生间顶部。
8、厨房、卫生间、阳台先做排水,再回填找平,然后做防水,经过储水测试后,最后做给水。
9、地面防水工程完毕后应做蓄水试验,蓄水高度不低于3厘米,时间不少于48小时,应无渗漏现象。
10、下道工序施工时不得损害防水层,防水层砂浆表面平整、密实。
11、砂浆型防水涂刷前应将墙面洒水湿润,但地面上不得有积水。
12、砂浆型防水依照防水剂产品使用说明进行稀释后,防水剂与水泥按1:2的比例搅拌成防水素灰浆,涂刷厚度厘米,涂刷密实不得漏刷。
13、砂浆型防水的防水剂、水泥、砂子按1:2:5-6的比例搅拌成防水砂浆,涂抹厚度为厘米,抹平压实。
14、刷防水素灰浆与抹防水砂浆的间隔时间不超过30分钟。
15、厨、卫管槽、坑、洞要用防水砂桨补好。
16、1、材料:华新325水泥(定点采购)2、特点:华新325水泥:华新水泥厂是涪陵最大的水泥企业,实现产品全优化,水泥出厂合格率高,在国内外用户中享有极高的信誉。
泥瓦工程施工工艺及验收标准

泥瓦工程施工工艺及验收标准1、拆除工程:a、拆除时应先上后下,先次后主,拆墙分界处用切割机切分,拆除填充墙时,不得有残留砌块粘结在顶部,注意安全;b、严禁拆除建筑主体和承重结构,严禁扩大承重墙上原有的门窗尺寸;c、严禁拆除连接阳台的砖、混凝土墙体及外立面墙体。
2、修补工程:a、修补管槽前,应先清除管槽内浮灰,洒水润湿,线管临时固定,保证抹灰厚度不小于15 mm;(减力墙除外)b、修补不应一次成活,应分层完成,粉刷层应与原墙面齐平,表面平整;c、保证水平,严禁线管封闭后露白,避免墙面涂料时管槽处开裂。
3、砌砖墙工程基本操作要求和验收方法:a、新砌砖墙应先根据图纸地面、顶面弹线,并预留门洞位置;b、砌筑前,砖应浇水润湿,砂浆采用1:3水泥砂浆,不允许在铺设木地板的地方搅拌砂浆;c、灰缝应横平竖直,其厚度一般控制在8-lO mm;d、新砌墙体与原有墙体连接处必须有拉结措施(钢筋),若原有墙体是混凝土墙体,则在原有墙体上钻孔焊接或用膨胀螺栓连接;若原有墙体为砖墙或轻质砌体可采用接搓形式,隔五进一;e、新砌墙体距原梁位大于300 mm的距离,则该墙体须采用轻质材料砌制(泰柏板墙、轻质砖墙、木龙骨石膏板隔墙);g、砌墙的要求和允许尺寸偏差及验收方法:(表1)4、批荡的基本操作要求和验收方法:(1)、操作要求:a、抹灰开始前应对结构进行处理,对个别凹凸不平处进行剔平、修补,脚手架洞眼要堵好,基层要湿润,湿润要求根据季节不同而分别处理,对不同的基层要有不同的浇水量;b、做灰饼、标筋要与墙面平行、垂直,不可倾斜、扭翘,抹灰总厚度不得超过35 mm,最薄处不得小于7 mm,如超过35 mm应用钢网加强措施;c、新老墙体粉刷前应用钢网加强措施,墙体搭接处不得少于10cm。
(2)、验收方法:a、表面应洁净、接搓平顺、线角顺直、粘接牢固、无脱层、爆灰、裂缝现象;b、用小锤轻轻敲击检查无空鼓声、小面积空鼓而不裂。
(直径不得大于300mm)(3)、允许偏差及验收方法:(表2)5、墙面铺贴操作要求和检验方法:(1)、基层处理:a、基层表面应平整、牢固,阴阳角要方正,对偏差较大的部位要预先剔凿、修补,对原基层有空鼓处进行修补;b、铺贴抛光砖必须用粘结剂;c、砖墙基层洒水湿润,待表面稍干后再贴墙砖。
泥工施工工艺和验收标准[详]
![泥工施工工艺和验收标准[详]](https://img.taocdn.com/s3/m/08c19f27bb68a98271fefa6e.png)
泥工施工工艺及验收标准一、防水工程二、防水1、材料:韩奥砂浆防水防水剂2、优点:(1)与基层附着力强(2)抗渗透,耐寒抗盐类侵蚀(3)降低二氧化碳侵蚀(4)无毒,略有柔性基层清理→水泥砂浆找补、找平→涂刷两遍成活→闭水试验工艺说明:卫生间内墙体,第一道防水先用韩奥防水做底放2次溢流口,墙面做满顶,干后回填,在做第二次防水做1米高。
厨房生活阳台等内墙体,地面做墙面施工跟卫生间相同。
1、做防水前基层表面应将尘土,杂物等清扫干净,表面残留的灰浆硬块及突出部份应铲平。
2、基层表面应保护干燥、平整、牢固,不得有空鼓、开裂及起砂等缺陷。
3、冬季施工室内温度宜保护在3-5℃以上。
4、墙基靠地面应用泥水灰桨抹成圆弧角。
5、地漏、套管、卫生洁具根部、阴阳角等部位,应先作防水附加层。
6、厨房、卫生间、阳台地漏应为地面最低处,流水坡向正确,不得积水。
7、厨房墙体的防水高度平均为1.5米,卫生间墙面的防水层高度不低于1.8米,与卧室相邻墙的防水层应延伸至卫生间顶部。
8、厨房、卫生间、阳台先做排水,再回填找平,然后做防水,经过储水测试后,最后做给水。
9、地面防水工程完毕后应做蓄水试验,蓄水高度不低于3厘米,时间不少于48小时,应无渗漏现象。
10、下道工序施工时不得损害防水层,防水层砂浆表面平整、密实。
11、砂浆型防水涂刷前应将墙面洒水湿润,但地面上不得有积水。
12、砂浆型防水依照防水剂产品使用说明进行稀释后,防水剂与水泥按1:2的比例搅拌成防水素灰浆,涂刷厚度0.2厘米,涂刷密实不得漏刷。
13、砂浆型防水的防水剂、水泥、砂子按1:2:5-6的比例搅拌成防水砂浆,涂抹厚度为0.5-1厘米,抹平压实。
14、刷防水素灰浆与抹防水砂浆的间隔时间不超过30分钟。
15、厨、卫管槽、坑、洞要用防水砂桨补好。
16、1、材料:华新325水泥(定点采购)2、特点:华新325水泥:华新水泥厂是涪陵最大的水泥企业,实现产品全优化,水泥出厂合格率高,在国内外用户中享有极高的信誉。
泥工施工验收标准

泥工施工验收标准很多住户在装修房屋的时候对于泥工施工不甚了解,导致各种施工质量问题,为生活带来各种不必要的麻烦,因此今日苏皖工长俱乐部小编就为大家介绍一下泥工施工阶段需要注意的注意事项以及完工之后的验收标准。
泥工施工注意事项,泥工施工验收标准一、泥工施工注意事项1、注意承重结构在进行泥工施工的时候对于墙面必然或多或少的有一定的损害,而这就需要我们注意在施工的时候墙面的承重结构,分清房屋内的哪些是承重墙,在施工的时候一定不可破坏此部分的结构。
2、注意外墙面在施工的时候,有些住户不仅需要在室内进行瓷砖铺贴,还可能设计室外墙面的施工,所以在进行泥工施工的时候需要注意外墙面的实用性和美观性。
泥工施工注意事项,泥工施工验收标准3、注意防水层对于房屋来说,防水层是保证房屋内部结构不被破坏的一大利器,而不论是墙面还是地面都会有一层防水层,所以在进行泥工施工的时候需要格外注意防水层的保护。
4、注意水电管道不论是新房还是旧房装修,都会在装修的时候进行水电改造,以方便后续的施工和生活使用。
而水电管道大多是埋在墙面或者地面中的,所以在进行泥木施工的时候需要避免对于水电管道的破坏,也尽量不要改变铺装好的水电管道。
泥工施工注意事项,泥工施工验收标准5、注意瓷砖种类瓷砖的种类十分多种多样,而不同种的瓷砖在家庭装修中的功能也不同,这也决定了不同区域使用的瓷砖也不相同。
所以在铺贴瓷砖的时候需要注意这一方面。
例如卧室之中不应铺贴大理石,厨房和卫浴之中应铺贴防水防滑的瓷砖。
二、泥工施工验收标准在泥工施工的时候和完成之后都需要进行验收工序,而验收效果如何也直接影响到了泥工施工的质量,能够有效地减少日后生活中不必要的麻烦。
这也要求住户在进行验收的时候格外谨慎。
泥工施工注意事项,泥工施工验收标准一般对于泥工施工的验收包括:泥工施工之前地面或墙面的平整度和垂着度验收;卫浴之中瓷砖铺装之后坡度的验收,一般在2.5%左右;瓷砖铺装之后是否平整、整洁,是否出现空鼓、破损等现象;还需要对于泥工阶段施工的工序进行确认,检查是否有增减项目。
泥工工艺及验收标准1

泥工工艺及验收标准泥工验收标准一、地面石材、瓷质砖的施工及验收1.地面石材、瓷质砖的施工程序地面石材、瓷质砖铺装是瓦工在家庭装修施工中常从事的技术工作。
地面石材铺装的规范程序为:清扫整理基层地面→水泥砂浆找平→定标高、弹线→安装标准块→选料→浸润→铺装→灌缝→清洁→养护交工。
地面石材、瓷质砖铺装是一项技术性极强的项目,其施工质量,对整个家庭装修工程质量的影响极大,是整个工程的重点项目,必须按照规范程序施工,才能保证质量。
2.地面石材、瓷质砖的施工规范(1)基层处理要干净,高低不平处要先凿平和修补,在抹底层水泥砂浆找平前,地面应洒水湿润,以提高与基层的粘结能力。
( 2)铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材、瓷砖铺贴前必须浸水湿润,阴干后擦净背面。
铺贴时,从中间向四侧退步铺装。
安放石材、瓷质砖时必须四角同时下落,并用橡皮锤或木锤敲击紧实平整。
(3)石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护,并用1:1水泥砂浆灌缝,然后选择沟缝剂或者白水泥进行嵌缝,两天之内禁止上人。
为不影响其他项目施工,可在地面上铺设实木板供人行走。
3.地面石材、瓷质砖铺装的验收地面石材、瓷质砖铺装必须牢固,铺装表面平整,色泽协调,无明显色差。
接缝平直、宽窄均匀,石材无缺棱掉角现象,非标准规格板材铺装部位正确、流水坡方向正确。
拉线检查误差小于2毫米,用2米靠尺检查平整度误差小于1见的质量缺陷是空鼓和平整度偏差大。
(1)空鼓:主要原因有粘结层砂浆稀、铺装时水泥素浆已干、板材背面污染物未除净、养护期过早上人行走或重压。
在施工中,粘结层砂浆要干,以落地散开为准。
铺粘时水泥素浆的水灰比为122.2(体积比),严禁用水泥面粉铺贴。
养护期内应架板,禁止在面上行走。
如发生空鼓,则应返工重铺,方法是取出空鼓板材,可用吸盘吸住,平直吊出,然后按规范要求铺装。
(2)平整度偏差大:除施工操作不当、板面没有装平外,主要原因是板材翘曲。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
最专业最详细的泥瓦工标准验收(图例说明)
家庭装修中泥工瓷砖铺贴、地面石材铺装等都是比较有技术的项目,泥瓦工程施工质量就直接影响到家庭装修整个效果,关系着家庭装修效果是否更美观,更漂亮?所以在业主们在泥瓦工程验收中一定要把握要细节问题,逐个仔细查看验收步骤。
装修师傅的提供出最专业最详细的泥瓦工标准验收内容并且带图解析,大家可以看看参考。
砌墙标准:
墙体应平整,砖缝不得同缝,灰缝应饱满
卫生间、阳台地面砖需考虑地漏,则要先放好坡度,如没有特殊原因不得有积水现象墙砖碰到管道口要采用套割的形式,这样看起来还是整块的砖止上人。
为不影响其他项目施工,可在地面上铺设实木板供人行走。
2.地面石材、瓷质砖铺装的验收
地面石材、瓷质砖铺装必须牢固,铺装表面平整,色泽协调,元明显色差。
接缝平直、宽窄均匀,石材无缺棱掉角现象,非标准规格板材铺装部位正确、流水坡方向正确。
拉线检查误差小于2毫米,用2米靠尺检查平整度误差小于1毫米,表面洁净。
3.地面石材、瓷质砖铺装常见质量问题及处理办法
地面石材、瓷质砖铺装常见的质量缺陷是空鼓和平整度偏差大。
(1)空鼓:
主要原因有粘结层砂浆稀、铺装时水泥素浆已干、板材背;面污染物未除净、养护期过早上人行走或重压。
在施工中,粘结层砂浆要干,以落地散开为准。
铺粘时水泥素浆的水灰比为
122.2(体积比),严禁用水泥面粉铺贴。
养护期内应架板,禁止在面上行走。
如发生空鼓,则应返工重铺,方法是取出空鼓板材,可用吸盘吸住,平直吊出,然后按规范要求铺装。
(2)平整度偏差大:
除施工操作不当、板面没有装平外,主要原因是板材翘曲。
在施工中应严格选材,剔除翘曲严重的不合格品,厚薄不匀的,可在板背抹砂浆调整找平,对局部偏差较大的,可以用云石机打磨平整,再进行抛光处理。
没有装平的板块,应取下重装。
4.地面石材、瓷质砖铺装的工期概算
地面石材、瓷质砖铺装是技术性较强、劳动强度较大的施工项目。
一般地面石材的铺装,在基层地面已经处理完、辅助材料齐备的前提下,每个工人每天铺装6平方米左右。
如果加上前期基层处理和铺贴后的养护,每个工人每天实际铺装4平方米左右。
地面瓷质砖的铺装工期比地面石材铺装略少一天左右。
如果地面平整,板材质量好、规格较大,施工工期可以缩短。
在成品保护的条件下,地面铺装可以和油漆施工、安装施工平行作业。
5.墙面瓷砖粘贴的验收
墙面瓷砖粘贴必须牢固,无歪斜、缺棱掉角和裂缝等缺陷。
墙砖铺粘表面要平整、洁净,色泽协调,图案安排合理,无变色、泛碱、污痕和显著光泽受损处。
砖块接缝填嵌密实、平直、宽窄均匀、颜色一致,阴阳角处搭接方向正确。
非整砖使用部位适当,排列平直。
预留孔洞尺寸正确、边缘整齐。
检查平整度误差小于2毫米,立面垂直误差小于2毫米,接缝高低偏差小于
0.5毫米,平直度小于2毫米
6.水泥砂浆抹友的施工规范
抹灰前必须制作好标准灰饼,根据墙面抹灰的厚度要求,失在墙角上方各做一个标准灰饼,并拉线在窗口、垛角处加做灰饼,然后用线锤吊线做墙下角标准灰饼。
冲筋也是保证抹灰质量的重要环节,冲筋是在上、下两介灰饼之间做砂浆带,其真度与灰饼相同,两边为斜面,是大面积抹灰时重要的控制标志。
阴阳角找方也是直接关系到后续装修工程质量的重要工序。
找方时应先在阴阳角做基线,用方尺先将阳角找方,然后在墙角和顶棚弹出抹灰准线,并在准线上、
下两端做灰饼和冲筋。
抹灰时,中层灰浆凝固前,应每隔一定距离交叉画出斜痕以保证面层与中间层之间更好地粘结。
7.涂饰瓦工验收:
墙漆和顶漆验收
墙漆和顶漆一般通过表面的观察来进行验收。
王师傅说,站在距离墙面
1.5米的位置正视墙面,其表面应该色彩均匀,没有毛刺,没有流坠痕迹,没有明显的刷子印记。
墙漆表面应该形成一层气膜,不能有露底的情况。
如果墙面有颜色不均匀的现象,这可能是基层处理不平整造成的,也有可能是墙漆涂刷不到位造成的。
在分辨的时候,可以将手以一定力度按压在墙面上,抚过一遍。
如果感到了凹凸感,就说明墙面基层处理不平整;如果手感平滑,那则是墙漆的涂刷有问题。
用靠尺测量墙面,其平整度应该在2毫米之内,墙面垂直度可以用线坠来测量。
房间里的阴阳角都应该达到90度。
防水工程质量验收单
1、表面平整无空鼓、起沙、开裂现象
2、从地延伸不低于250mm浴室墙不低1800mm
3、xx角是否做成圆弧型
4、涂膜不起泡、不流淌
5、于其他管件、地漏等缝严密收头圆滑不渗漏
6、防水工程后24小时蓄水试验
7、门槛石处的防水是否到位
8、防水厚度不少于
1.5mm、不露底
泥瓦工工程质量验收单
1、砖表面平整洁净无缺损
2、与设计图案相符、无色差
3、立面垂直度不超过2mm
4、表面平整度不得超过3mm
5、xx角xx不得超过3mm
6、接线直线度不超过2mm
7、接缝高低差不超过
0.5mm
8、接缝宽度不超过正常标准1mm
9、无乏水、无积水
10、空鼓率不能超过5%、无裂缝
瓦工验收注意事项:
1.排砖要求正对门的墙砖是整砖。
排砖要求,先贴墙面砖,如是浴缸或淋浴的地方要求刷防水
1.8米高。
地面防水涂料,墙面留30公分与地面一同进行涂刷,涂刷防水涂料时,要求贴防水大理石。
2.防水涂料做好,必须做48小时闭水试验,要求平均水位不低于2公分。
3.再进行地砖铺贴,最下面一块墙砖等地砖干后铺贴。
4.排砖要求横竖带线,要求拼角不能有暴瓷,阴阳角必须达到90度直角,墙面砖不能超过3%的空鼓率,整面平整度要求不超过2 MM,垂直不能超过3 MM。
5.无缝墙砖要求留1-2MM缝隙一致。
6 .地砖向地漏坡度按3‰斜坡。
7.厨卫地砖按湿贴法贴饰,抛光砖按干贴法贴饰,平整可以用硬币检查角。
不论是地面还是墙面瓷砖,都不可以有空鼓的现象,否则日后很容易脱落。
瓷砖缝隙要均匀、笔直,外观美观。
另外瓷砖接缝处的高低落差不能大于
0.5毫米。
对于卫生间地面瓷砖来说,还要检验其坡度,在卫生间的地面上泼水,水应该能够自动汇集到地漏处,自行排出,地面不应该留下积水。
