材料价差调整方法
材料价差5%的调整方法的文件

材料价差5的调整方法一、背景分析近年来,随着市场经济的不断发展,各行各业的竞争也日益激烈。
在这种情况下,原材料的价格波动对企业的生产经营产生了重大影响。
尤其是在当前经济形势下,原材料价格波动较为频繁,波动幅度也较大。
原材料价格上涨不仅给企业带来生产成本的增加,还可能对企业盈利带来负面影响。
如何合理应对原材料价格波动成为了企业急需解决的问题。
作为一种有效的手段,材料价差的调整在一定程度上可以解决企业在原材料价格波动时的生产成本和盈利问题。
在这种情况下,我们需要对材料价差5的调整方法进行深入探讨,以为企业在原材料价格波动时提供决策支持。
二、材料价差5的调整方法1. 建立灵活的原材料供应体系:在材料价差发生5波动时,企业应当建立起灵活的原材料供应体系,及时调整供应商,以适应市场价格变动。
企业还可通过多渠道采购原材料,降低对特定供应商的依赖,保持原材料采购的灵活性。
2. 引入金融工具进行风险管理:在材料价差发生5波动时,企业可考虑引入金融工具进行风险管理,如期货合约、期权等。
企业可以通过交易所或银行等金融机构进行原材料价格的对冲,减少企业在原材料价格波动时的风险。
企业还可借助金融机构的专业建议,选择合适的金融工具,降低原材料价格波动带来的不确定性。
3. 建立完善的原材料库存管理制度:在材料价差发生5波动时,企业需要建立完善的原材料库存管理制度,合理控制原材料的库存水平。
企业可通过准确的市场预测和订单情况,科学制定原材料库存的进货计划,以降低原材料价格波动带来的库存风险。
企业还应合理利用原材料库存,降低存货占用资金,提高资金利用效率。
4. 加强对原材料价格情况的监测和分析:在材料价差发生5波动时,企业需加强对原材料价格情况的监测和分析,及时了解市场价格的变化趋势和原因。
通过建立健全的市场信息收集机制,企业可以有效地获取市场价格信息,并通过专业分析师对市场数据进行分析,为企业决策提供支持。
企业还可借助行业协会、市场研究机构等第三方机构,获取原材料价格的相关报告和分析,为企业制定合理的应对措施提供参考。
建筑材料价差的调整方法

建筑材料价差的调整方法1.优化供应链管理:建筑材料供应链的成本包括采购成本、运输成本、仓储成本等多个环节。
通过优化供应链管理,选择合适的供应商和物流方式,可以降低成本,减少价格差。
例如,采用集中采购的方式可以减少运输成本,加强供应商和分销商之间的合作关系可以获得更好的价格优惠。
2.加强市场监管:加强对建材市场的监管,打击价格垄断和不正当竞争行为,维护市场秩序。
相关主管部门可以通过加大执法力度,对价格欺诈、虚构价格优惠等不法行为进行查处和惩罚,减少不合理的价格差。
3.提高市场竞争程度:加强市场竞争是解决建筑材料价格差的关键。
通过扩大供应商的数量和产品的选择范围,吸引更多的供应商进入市场,提高市场的供求平衡,从而降低价格差。
政府可以采取减少市场准入门槛、加强市场监管、鼓励企业竞争等措施,促进市场竞争的形成。
4.增加信息透明度:建筑材料价格差的一个重要原因是信息不对称,供应商和消费者对市场行情和价格变动不了解,导致价格差异。
政府可以建立行业数据库,收集和发布建材价格信息,提供给供应商和消费者参考,增加信息的透明度,促进市场的公平竞争。
5.支持本地产业发展:一些建筑材料的价格差是由于地区间的供需差异导致的。
政府可以采取措施支持本地建材产业的发展,提高本地产能和供应能力,减少对外地建材的依赖,降低价格差。
例如,政府可以出台优惠政策,鼓励本地企业进行技术研发和技术创新,提高产品质量和竞争力。
总之,解决建筑材料价格差的问题需要综合运用多种手段和方法,从供应链管理、市场监管、市场竞争、信息透明度和地方产业发展等方面入手,打造一个公平、公正、透明的建材市场,使消费者能够获得合理、公平的价格,推动建筑材料市场的健康发展。
建筑材料价差调整方法

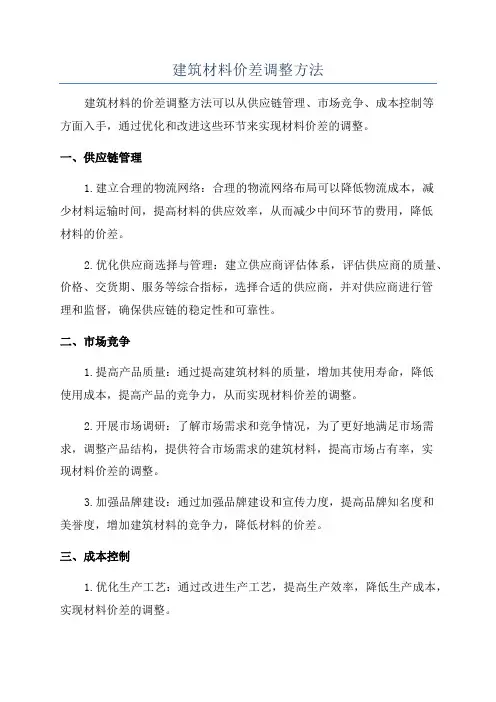

建筑材料价差调整方法
建筑材料的价差调整方法可以从供应链管理、市场竞争、成本控制等
方面入手,通过优化和改进这些环节来实现材料价差的调整。
一、供应链管理
1.建立合理的物流网络:合理的物流网络布局可以降低物流成本,减
少材料运输时间,提高材料的供应效率,从而减少中间环节的费用,降低
材料的价差。
2.优化供应商选择与管理:建立供应商评估体系,评估供应商的质量、价格、交货期、服务等综合指标,选择合适的供应商,并对供应商进行管
理和监督,确保供应链的稳定性和可靠性。
二、市场竞争
1.提高产品质量:通过提高建筑材料的质量,增加其使用寿命,降低
使用成本,提高产品的竞争力,从而实现材料价差的调整。
2.开展市场调研:了解市场需求和竞争情况,为了更好地满足市场需求,调整产品结构,提供符合市场需求的建筑材料,提高市场占有率,实
现材料价差的调整。
3.加强品牌建设:通过加强品牌建设和宣传力度,提高品牌知名度和
美誉度,增加建筑材料的竞争力,降低材料的价差。
三、成本控制
1.优化生产工艺:通过改进生产工艺,提高生产效率,降低生产成本,实现材料价差的调整。
2.减少物料浪费:加强采购与仓储管理,减少物料的浪费和损耗,降
低成本,从而实现材料价差的调整。
3.节约用能:加强能源管理,采用节能技术和装备,减少能源消耗,
降低材料成本,实现材料价差的调整。
总结起来,建筑材料价差的调整方法主要包括供应链管理、市场竞争
和成本控制等方面。
通过优化和改进这些环节,可以降低建筑材料的价差,提高建筑材料的竞争力,满足市场需求,实现价差的调整。
材料价差5%的调整方法

材料价差5%的调整方法
材料价格波动是建筑工程的一个重要的经济要素。
在建筑工程的施工过程中,材料价格的变化会对工程的经济效益产生重要的影响,因此,材料价格的调整是建筑工程中不可缺少的一个环节。
根据国家有关要求,材料价差5%以上,需要对其进行调整。
那么,材料价格调整的方法是什么?本文将详细介绍材料价格调整的方式。
第二段
材料价格调整的方法有很多种,具体可以分为以下几种:
1、供应商降价:供应商可以降低他们的价格,以满足需求方的要求,从而达到调整材料价格的目的。
2、采购协议:采购协议可以确保材料的价格稳定,实现长期便宜的价格购买,从而调整材料价格。
3、质量改善:材料价格调整也可以通过改进质量来实现,降低成本,从而达到降低材料价格的目的。
4、市场研究:可以通过对市场的研究来发掘出更低的价格,找到最佳的供应商,从而达到材料价格调整的目的。
第三段
除了上述方法,也可以通过技术更新来调整材料价格。
随着科学技术的发展,可以通过技术的更新来提高材料的利用率,降低材料的成本,从而达到降低材料价格的目的。
同时,还可以通过精细成本管理、原材料管理等措施来进一步降低材料价格,提高材料利用效率,减少成本,实现材料价格调整。
第四段
材料价格调整是建筑工程中不可缺少的一个环节,在实施过程中,需要严格遵守国家有关材料价格调整的规定,详细考虑市场上的价格变化,加强材料价格的管理,更新技术,精细成本管理,原材料管理等,才能有效地调整材料价格,实现经济效益的提高。
[整理]材料调差计算方式
![[整理]材料调差计算方式](https://img.taocdn.com/s3/m/acbb1709fd4ffe4733687e21af45b307e871f9b6.png)
在工程实践中,建设工程材料价差调整通常采用以下几种方法。
1.按实调整法(即抽样调整法)此法是工程项目所在地材料的实际采购价(甲、乙双方核定后)按相应材料定额预算价格和定额含量,抽料抽量进行调整计算价差的一种方法。
按下列公式进行:某种材料单价价差=该种材料实际价格(或加权平均价格)-定额中的该种材料价格注:工程材料实际价格的确定①参照当地造价管理部门定期发布的全部材料信息价格②建设单位指定或施工单位采购经建设单位认可,由材料供应部门提供的实际价格某种材料加权平均价=∑Xi×Ji÷∑Xi (i=1 到n)式中Xi——材料不同渠道采购供应的数量Ji——材料不同渠道采购供应的价格某种材料价差调整额=该种材料在工程中合计耗用量×材料单价价差按实调差的优点是补差准确,计算合理,实事求是。
由于建筑工程材料存在品种多、渠道广、规格全、数量大的特点,若全部采用抽量调差,则费时费力,繁琐复杂。
2.综合系数调差法:此法是直接采用当地工程造价管理部门测算的综合调差系数调整工程材料价差的一种方法,计算公式为:某种材料调差系数=∑×K1(各种材料价差)K2式中:K1——各种材料费占工程材料的比重K2——各类工程材料占直接费的比重单位工程材料价差调整金额=综合价差系数×预算定额直接费综合系数调差法的优点是操作简便,快速易行。
但这种方法过于依赖造价管理部门对综合系数的测量工作。
实际中,常常会因项目选取的代表性,材料品种价格的真实性、准确性和短期价格波动的关系导致工程造价计算误差。
3.按实调整与综合系数相结合。
据统计,在材料费中三材价值占68%左右,而数目众多的地方材料及其它材料仅占材料费32%。
而事实上,对子目中分布面广的材料全面抽量,也无必要。
在有些地方,根据数理统计的A、B、C分类法原理,抓住主要矛盾,对A类材料重点控制,对B、C类材料作次要处理,即对三材或主材(即A类材料)进行抽量调整,其他材料(即B、C类材料)用辅材系数进行调整,从而克服了以上两种方法的缺点,有效地提高工程造价准确性,将预算编制人员从繁琐的工作中解放出来。
材料价差调整方法.doc

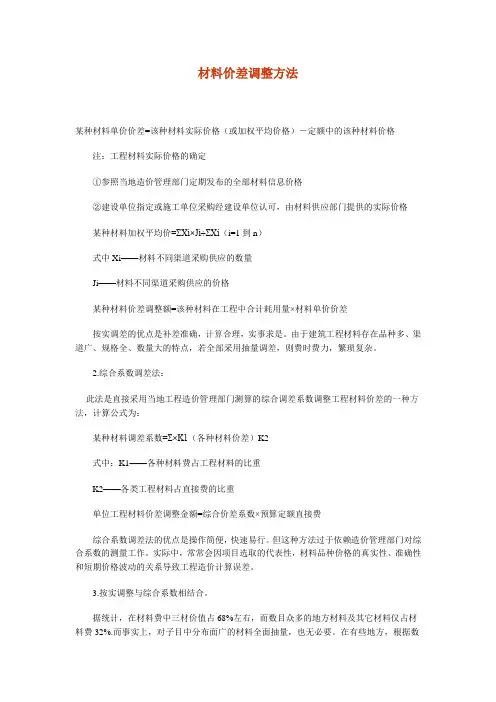

材料价差调整方法某种材料单价价差=该种材料实际价格(或加权平均价格)-定额中的该种材料价格注:工程材料实际价格的确定①参照当地造价管理部门定期发布的全部材料信息价格②建设单位指定或施工单位采购经建设单位认可,由材料供应部门提供的实际价格某种材料加权平均价=ΣXi×Ji÷ΣXi(i=1到n)式中Xi——材料不同渠道采购供应的数量Ji——材料不同渠道采购供应的价格某种材料价差调整额=该种材料在工程中合计耗用量×材料单价价差按实调差的优点是补差准确,计算合理,实事求是。
由于建筑工程材料存在品种多、渠道广、规格全、数量大的特点,若全部采用抽量调差,则费时费力,繁琐复杂。
2.综合系数调差法:此法是直接采用当地工程造价管理部门测算的综合调差系数调整工程材料价差的一种方法,计算公式为:某种材料调差系数=Σ×K1(各种材料价差)K2式中:K1——各种材料费占工程材料的比重K2——各类工程材料占直接费的比重单位工程材料价差调整金额=综合价差系数×预算定额直接费综合系数调差法的优点是操作简便,快速易行。
但这种方法过于依赖造价管理部门对综合系数的测量工作。
实际中,常常会因项目选取的代表性,材料品种价格的真实性、准确性和短期价格波动的关系导致工程造价计算误差。
3.按实调整与综合系数相结合。
据统计,在材料费中三材价值占68%左右,而数目众多的地方材料及其它材料仅占材料费32%.而事实上,对子目中分布面广的材料全面抽量,也无必要。
在有些地方,根据数理统计的A、B、C分类法原理,抓住主要矛盾,对A类材料重点控制,对B、C类材料作次要处理,即对三材或主材(即A类材料)进行抽量调整,其他材料(即B、C类材料)用辅材系数进行调整,从而克服了以上两种方法的缺点,有效地提高工程造价准确性,将预算编制人员从繁琐的工作中解放出来。
4.价格指数调整法:它是按照当地造价管理部门公布的当期建筑材料价格或价差指数逐一调整工程材料价差的方法。
材料价差调整方法

材料价差调整方法材料价差是指同一种材料在不同的供应商之间价格的差异。
在建筑和制造业等领域,材料是企业成本的重要组成部分,因此优化材料价差对企业的盈利能力和竞争力都具有重要意义。
下面将介绍几种常见的材料价差调整方法:1.多渠道采购:通过与多家供应商建立合作关系,在不同的供应商之间进行比较和选择,以获取更优惠的价格和条件。
多渠道采购可以提供更多的材料选择,使企业能够找到最适合自己的材料供应商,从而降低成本。
2.集中采购:集中采购是指企业在一定时间范围内将需要的材料集中采购,以获取更大的采购量和更好的价格优惠。
通过集中采购,企业可以与供应商谈判获得更大的折扣和优惠,并统一管理采购过程,减少采购成本。
3.调整供应链:供应链是指材料从供应商到最终用户的流程。
通过调整供应链,企业可以优化流程和成本,进一步降低材料价差。
比如,可以选择更快速和经济的运输方式,减少运输时间和成本;调整库存策略和定货周期,减少库存成本和囤货风险。
4.代理商和经销商合作:与代理商和经销商建立合作关系,可以获得更多的采购渠道和更好的材料价格。
代理商和经销商通常具有更强的采购能力和谈判能力,能够为企业提供更有竞争力的价格和条件。
5.谈判和议价:与供应商进行有效的谈判和议价是获得更好价格的关键。
企业可以通过了解市场行情、对比不同供应商的价格和条件等方式,准确了解材料的真实价值,并在谈判过程中争取更优惠的价格和条件。
6.多样化供应商:建立与不同供应商的长期合作关系,可以让企业在采购过程中具备更大的选择权,并使供应商在价格上更有竞争力。
多样化供应商也可以降低企业的风险,避免因为其中一供应商出现问题而导致生产中断或成本上升。
7.合理运用技术和工具:随着信息技术的发展,企业可以利用各种采购管理软件和工具,来更好地管理和优化材料采购过程。
采购管理软件可以帮助企业实时掌握采购情况、比较不同供应商的价格和条件,并进行数据分析和决策支持,从而提高采购效率和降低成本。
材料价差调整的方法

材料价差调整的方法材料价差是指同一种材料在不同地区或不同时间所表现出的价格差异。
这种差异主要是由于供需关系、生产成本、运输成本、市场竞争等因素引起的。
在建筑施工领域,材料的价格占到整体成本的很大比例,因此合理调整材料价差对于控制项目成本、提高施工效益具有重要意义。
本文将探讨一些常用的材料价差调整方法。
一、报销运费差异材料价差中的一大因素是运输成本的差异。
不同地区之间的运输费用差异较大,有时甚至超过材料本身的价值。
为了调整材料价差,可以通过报销运费差异的方式来减少成本差异。
例如,在购买材料时,建筑企业可以与供应商协商,要求供应商为其提供在不同地区购买材料的运费补贴。
这样一来,就可以减少材料价差的成本部分。
二、建立统一采购渠道材料价差的一个重要原因是市场竞争不充分,供应商之间缺乏充分的竞争压力。
为了改变这种情况,建筑企业可以考虑建立统一的采购渠道。
通过集中采购,可以有效降低材料的采购成本,并且也能够改善供应商之间的竞争关系,进一步减少材料价差。
三、推行标准化采购标准化采购是指在产品设计、规格、材质等方面进行统一的规范化处理,以达到大规模采购和降低成本的目的。
在建筑施工中,有许多重复性较高的材料和设备,可以通过标准化采购来降低材料价差。
建筑企业可以与供应商协商,要求供应商在其中一标准规格范围内提供材料,以降低成本。
同时,建筑企业还可以通过定期招标的方式来选择供应商,确保采购的材料质量和价格的合理性。
四、引进先进的技术和设备成本差异往往与生产工艺和设备的差异有关。
为了降低材料价差,建筑企业可以考虑引进先进的生产工艺和设备。
通过技术改造,可以提高生产效率,降低生产成本,从而减少材料价差的产生。
同时,建筑企业还可以通过提高设备的利用率和生产效率,降低材料的报废率和损耗率,进一步降低成本。
五、加强供应链管理供应链管理是指以最低的成本和时间实现与供应商之间的协同工作,从而提高供应链的整体效益。
为了降低材料价差,建筑企业可以加强对供应链的管理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
材料价差调整方法
某种材料单价价差=该种材料实际价格(或加权平均价格)-定额中的该种材料价格
注:工程材料实际价格的确定
①参照当地造价管理部门定期发布的全部材料信息价格
②建设单位指定或施工单位采购经建设单位认可,由材料供应部门提供的实际价格
某种材料加权平均价=ΣXi×Ji÷ΣXi(i=1到n)
式中Xi——材料不同渠道采购供应的数量
Ji——材料不同渠道采购供应的价格
某种材料价差调整额=该种材料在工程中合计耗用量×材料单价价差
按实调差的优点是补差准确,计算合理,实事求是。
由于建筑工程材料存在品种多、渠道广、规格全、数量大的特点,若全部采用抽量调差,则费时费力,繁琐复杂。
2.综合系数调差法:
此法是直接采用当地工程造价管理部门测算的综合调差系数调整工程材料价差的一种方法,计算公式为:
某种材料调差系数=Σ×K1(各种材料价差)K2
式中:K1——各种材料费占工程材料的比重
K2——各类工程材料占直接费的比重
单位工程材料价差调整金额=综合价差系数×预算定额直接费
综合系数调差法的优点是操作简便,快速易行。
但这种方法过于依赖造价管理部门对综合系数的测量工作。
实际中,常常会因项目选取的代表性,材料品种价格的真实性、准确性和短期价格波动的关系导致工程造价计算误差。
3.按实调整与综合系数相结合。
据统计,在材料费中三材价值占68%左右,而数目众多的地方材料及其它材料仅占材料费32%.而事实上,对子目中分布面广的材料全面抽量,也无必要。
在有些地方,根据数理统计的A、B、C分类法原理,抓住主要矛盾,对A类材料重点控制,对B、C类材料作次要处理,即对三材或主材(即A类材料)进行抽量调整,其他材料(即B、C类材料)用辅材系数进行调整,从而克服了以上两种方法的缺点,有效地提高工程造价准确性,将预算编制人员从繁琐的工作中解放出来。
4.价格指数调整法:
它是按照当地造价管理部门公布的当期建筑材料价格或价差指数逐一调整工程材料价差的方法。
这种方法属于抽量补差,计算量大且复杂,常需造价管理部门付出较多的人力和时间。
具体做法是先测算当地各种建材的预算价格和市场价格,然后进行综合整理定期公布各种建材的价格指数和价差指数。
计算公式为:某种材料的价格指数=该种材料当期预算价÷该种材料定额中的取定价
某种材料的价差指数=该种材料的价格指数-1
价格指数调整办法的优点是能及时反映建材价格的变化,准确性好,适应建筑工程动态管理。
上述四种调差办法,在实际工作运用中经常遇到,这就要求我们预算编制人员能熟练掌握并运用。
在实际工作中,不论是在何处工作,收集哪个地方资料,都应尽快了解、适应、熟悉当地的编制习惯与方法,坚持做到有章可循,有据可依。
* 预算与概算有什么区别:
1、所起的作用不同。
概算编制在初步设计阶段,并作为向国家或者地区报批投资的文件,经过审查批准后,用以编制固定资产投资计划,是控制建设项目投资的依据。
预算编制是在施工图设计阶段,它起建筑产品价格的作用,是工程价款的标底。
2、编制的依据不同。
概算依据概算定额或概算指标进行编制,其内容项目经扩大而简化,概括性大;而预售则依据预算定额和综合预算定额进行编制,其项目较详细,较重要。
3、编制的内容不同。
概算包括工程建设的全部内容,考虑从筹建到竣工交付使用的所有费用;而预算一般只包括单位工程预算和综合预算书,它不包括准备阶段的费用,如征地拆迁、勘察设计及职工培训等费用。
概算和预算还有范围的区别
概算除了建安工程之外还包括设备购置、其他费用、财务费用几个部分。
预算仅仅包括建安工程。
预算定额是在基础定额(劳动定额、材料消耗定额、机械台班消耗定额)的基础上,将项目综合后,按工程分部分项划分,以单一的工程项目为单位计算的定额。
一般是编制施工图预算或甲乙双方结算的依据。
概算定额是在预算定额的基础上,将项目再进一步综合扩大后,按扩大后的工程项目为单位进行计算的定额。
一般是编制初步设计概算或进行投资包干计算的依据。
两者相比,预算定额的工程项目划分的较细,每一项目所包括的工程内容较单一;概算定额的工程项目划分的较粗,每一项目所包括的工程内容较多,也就是把预算定额中的多项工程内容合并到一项之中了。
因此,概算定额中的工程项目较预算定额中的项目要少得多。
建设工程周期长、规模大、造价高,管理起来困难是很大的,为了提高管理效率和成果,我们的老前辈们根据工程的特点,把工程造价计价分成几个阶段,现在我分别介绍一下,并谈谈它们的区别和作用。
1、从工程策划开始到竣工交验全过程中工程造价管理可分为投资估算、初步概算、修正概算、施工图预算、合同价、结算价和竣工决算价。
2、投资估算是指通过编制估算文件预先测算和确定建设项目投资额的过程。
概算造价是指在初步设计阶段,根据设计意图,通过编制工程概算文件预先测算和限定的工程造价。
与投资估算相比,概算造价的准确性有所提高,但受估算造价的控制。
修正概算是指在三阶段设计的技术设计阶段,根据技术设计的要求,通过编制修正概算文件预先测算和限定的工程造价。
施工图预算是指在施工图阶段,根据施工图纸,编制预算文件预先测算和限定的工程造价。
他比概算造价和修正概算更为准确。
合同价是指在工程招投标阶段通过签订总承包合同、建筑安装工程承包合同等合同所确定的价格。
结算价是指在合同实施阶段,在工程结算时按合同调价范围和调价方法,对实际发生
的工程量增减、设备和材料价差等进行调整后计算和确定的
结算价和竣工决算价。
这个是人们通常最容易理解成一样的东西!
结算价——主要表现为施工单位和建设单位之间的工作;
决算价——主要是建设单位的工作,特别是国有资金投资的项目。
对整个项目进行经济评价是进行的一项工作!。
