一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为4000mm至6000mm,走廊、房间净空高度为2700mm 至3500mm,由此大部分吊顶高度超过1500mm,根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5厚纸面石膏板和15厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg/㎡(根据图集07CJ03-1,双层12厚纸面石膏板吊顶每平米重量),30×3等边角钢(Q235)屈服强度为24kg/mm²。

因竖向角钢吊点间距为3000mm×1200mm。

吊顶重量取最大值25kg。

角钢吊杆荷载计算如下:1.每根角钢吊杆与周边4块区域(1200mm×1200mm)相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mm×1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2×1.2×25=36kg2.角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m,吊杆承担的水平网架为相连接的4根水平角钢重量的1/2。

角钢吊杆及水平网架自重=(1.2+1.2+2)×1.373=6.04kg,取6.0kg(30×3角钢重量为1.373kg/m)3.30×3角钢承载能力=截面面积×角钢抗拉强度=174mm²×24kg/ mm²=4176kg。

4.角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg<4176kg结论:使用30×3角钢作为转换层吊杆,能够满足荷载要求。

反支撑[吊顶转换层]方案

反支撑[吊顶转换层]方案

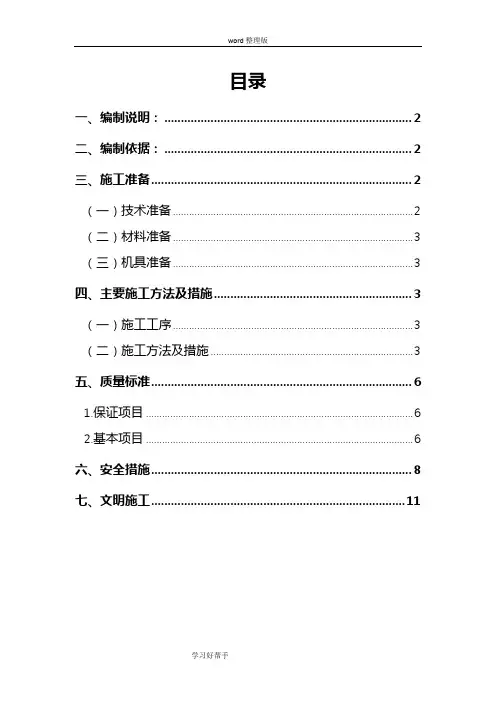

目录一、编制说明: (2)二、编制依据: (2)三、施工准备 (2)(一)技术准备 (2)(二)材料准备 (3)(三)机具准备 (3)四、主要施工方法及措施 (3)(一)施工工序 (3)(二)施工方法及措施 (3)五、质量标准 (6)1.保证项目 (6)2.基本项目 (6)六、安全措施 (8)七、文明施工 (11)一、编制说明:资中县城新区综合体项目是一个大型公共建筑,且空间多维变换,吊顶内设备繁多,吊顶的空间跨度大,高度高,是典型的大跨度大空间的室内吊顶工程,吊顶施工的技术要求高,根据国家现行规范GB50210-2001建筑装饰装修工程质量验收规范第六章吊顶工程,6.1一般规定的6.1.11中规定“当吊杆长度大于1.5m时,应设置反支撑”中要求,项目部编制此专项方案。

二、编制依据:1. 深圳市中建大康建筑有限公司资中县城新区综合体装饰合同文件2. 中国建筑西南设计研究院资中县城新区综合体装饰工程施工图3. 深圳市中建大康建筑有限公司资中县城新区综合体装饰工程施工方案4. 相关的规范、规程和标准4.1《建筑工程质量管理条例》4.2《建筑装饰装修工程质量验收标准》(GB50210-2001)4.3《建筑工程施工质量验收统一标准》(GB50300-2013)4.4《建筑施工手册》5. 本公司质量、安全、现场文明施工管理和各种工序工法的标准程序文件三、施工准备(一)技术准备:1.施工现场轴线、标高控制线已交接并完成校核复测。

2.吊顶排版、深化、节点图纸齐全,具备指导施工条件。

3.将吊顶图纸与机电专业图纸核对,及时发现相互影响的部位并协商解决。

4.分析前后工序对转换层施工的影响,如出现问题则对工序进行适当调整。

(二)材料准备:1.L50×50×5角钢、200×200×10钢板2.膨胀螺栓3.防锈漆4.φ10吊杆(三)机具准备1.电焊机2.切割机3.电缆四、主要施工方法及措施(一)施工工序测量放线→打孔埋胀栓→安装角钢吊杆→焊接转换层钢架→涂刷防锈漆→验收(二)施工方法及措施1.测量放线:清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。

彩钢板吊顶转换层施工方案

彩钢板吊顶转换层施工方案

彩钢板吊顶转换层施工方案1. 引言彩钢板吊顶转换层是一种常用的室内装饰方式,它可以通过改变空间结构、美化室内环境、增加层高等方式来提升室内空间的舒适度和美观性。

本文将介绍彩钢板吊顶转换层的施工方案,包括材料准备、施工步骤、注意事项等内容。

2. 材料准备在开始彩钢板吊顶转换层的施工之前,需要准备以下材料:•彩钢板:根据实际需要选择规格和颜色。

•钢龙骨:一种可以固定彩钢板的金属材料。

•吊杆:用于将钢龙骨固定在天花板上的材料。

•螺丝、螺丝刀、锤子等工具:用于固定彩钢板和吊杆。

•超薄绝缘层:用于隔离墙面和彩钢板之间的热量和湿气。

•防火材料:用于增加吊顶的防火性能。

3. 施工步骤3.1 准备工作在正式开始施工之前,需要先对施工现场进行清理,并测量天花板的高度和墙面的尺寸,确定需要添加的转换层的高度。

3.2 安装吊杆根据测量结果,在天花板上标出吊杆的位置。

使用螺丝和螺丝刀将吊杆固定在天花板上,保证吊杆的稳固和垂直。

3.3 安装钢龙骨根据实际需要,将钢龙骨固定在吊杆上,保持钢龙骨之间的水平和垂直。

使用螺丝和螺丝刀将钢龙骨固定在吊杆上,确保其牢固。

3.4 安装彩钢板根据实际需要,将彩钢板剪裁成所需的尺寸,然后将其固定在钢龙骨上。

使用螺丝和螺丝刀将彩钢板固定在钢龙骨上,确保其平整和牢固。

3.5 添加超薄绝缘层在彩钢板和墙面之间添加超薄绝缘层,用于隔离墙面和彩钢板之间的热量和湿气。

根据实际需要,将超薄绝缘层剪裁成所需的尺寸,并使用胶水或螺丝将其固定在墙面上。

3.6 增加防火材料为了增加吊顶的防火性能,可以在彩钢板和墙壁之间添加防火材料。

按照施工设计要求,将防火材料固定在彩钢板和墙壁之间。

4. 注意事项在进行彩钢板吊顶转换层的施工过程中,需要注意以下事项:•安全第一:施工人员需要佩戴好安全帽、安全鞋等防护装备,保证施工过程中的安全。

•材料选择:根据实际需要选择合适的彩钢板、钢龙骨等材料,并检查其质量和规格是否合格。

•施工规范:按照施工设计要求,严格按照施工步骤进行施工,确保吊顶的稳固和美观。

(完整版)吊顶转换层方案

(完整版)吊顶转换层方案

一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为400Omm至600Omm走廊、房间净空高度为270Omm 至3500mm由此大部分吊顶高度超过1500mm根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5 厚纸面石膏板和 1 5厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg∕ m2(根据图集07CJ03-1 ,双层12厚纸面石膏板吊顶每平米重量),30× 3等边角钢(Q235)屈服强度为24kg∕mm2。

因竖向角钢吊点间距为3000mn× 1200mm吊顶重量取最大值25kg。

角钢吊杆荷载计算如下:1. 每根角钢吊杆与周边4块区域(1200mn× 1200mm相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mm× 1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2×1.2×25=36kg2. 角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m吊杆承担的水平网架为相连接的4根水平角钢重量的1/2。

角钢吊杆及水平网架自重=(1.2+1.2+2 )× 1.373=6.04kg ,取 6.0kg(30× 3 角钢重量为 1.373kg/m)3.30 × 3角钢承载能力=截面面积×角钢抗拉强度=174mm× 24kg∕ mm2=4176kg。

4. 角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg v 4176kg结论:使用30× 3 角钢作为转换层吊杆,能够满足荷载要求。

反支撑(吊顶转换层)方案

反支撑(吊顶转换层)方案

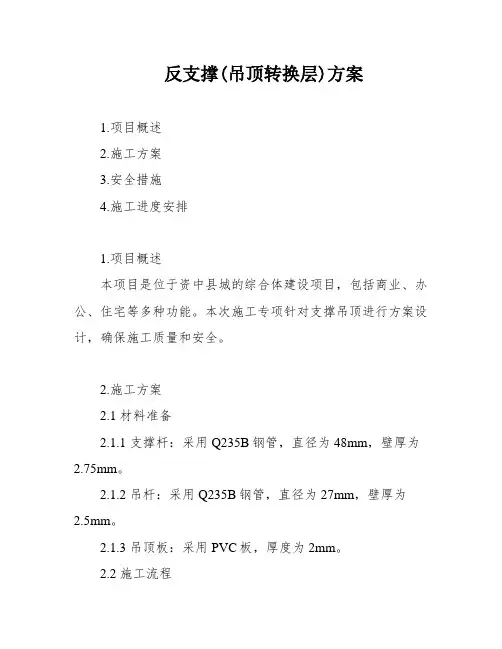

反支撑(吊顶转换层)方案1.项目概述2.施工方案3.安全措施4.施工进度安排1.项目概述本项目是位于资中县城的综合体建设项目,包括商业、办公、住宅等多种功能。

本次施工专项针对支撑吊顶进行方案设计,确保施工质量和安全。

2.施工方案2.1 材料准备2.1.1 支撑杆:采用Q235B钢管,直径为48mm,壁厚为2.75mm。

2.1.2 吊杆:采用Q235B钢管,直径为27mm,壁厚为2.5mm。

2.1.3 吊顶板:采用PVC板,厚度为2mm。

2.2 施工流程2.2.1 安装支撑杆:按照设计方案要求,进行支撑杆的安装,确保支撑杆的垂直度和稳定性。

2.2.2 安装吊杆:将吊杆与支撑杆连接,按照设计方案进行吊杆的安装,确保吊杆的垂直度和稳定性。

2.2.3 安装吊顶板:将吊顶板与吊杆连接,按照设计方案进行吊顶板的安装,确保吊顶板的平整度和稳定性。

2.3 施工要点2.3.1 施工前应进行充分的安全检查,确保施工人员的安全。

2.3.2 施工过程中应注意材料的保护和防止损坏。

2.3.3 施工完成后应进行验收,确保施工质量符合要求。

3.安全措施3.1 施工现场应设置安全警示标志,提醒施工人员注意安全。

3.2 施工人员应佩戴安全帽、安全鞋等个人防护用品。

3.3 施工现场应设置安全网,防止材料掉落伤人。

3.4 施工过程中应注意用电安全,避免触电事故的发生。

4.施工进度安排本次支撑吊顶专项施工计划于2021年5月1日开始,预计施工周期为15天。

具体进度安排如下:4.1 前期准备:5月1日-5月3日,完成材料准备、安全检查等工作。

4.2 支撑杆安装:5月4日-5月6日,完成支撑杆的安装。

4.3 吊杆安装:5月7日-5月9日,完成吊杆的安装。

4.4 吊顶板安装:5月10日-5月12日,完成吊顶板的安装。

4.5 收尾验收:5月13日-5月15日,进行施工质量验收和安全检查。

一、编制说明:本文档旨在说明该工程的施工准备、主要施工方法及措施、质量标准、安全措施和文明施工等方面的内容。

吊顶转换层专项方案

吊顶转换层专项方案

一、方案概述本吊顶转换层专项方案针对建筑项目中吊顶转换层的施工要求,旨在确保吊顶转换层的安全、美观、实用,提高施工效率,降低成本。

本方案遵循《建筑装饰装修工程质量验收规范》GB50210-2001、《建筑钢结构焊接技术规程》JGJ81-2002等相关规范和标准,结合项目实际情况进行编制。

二、工程概况1. 项目名称:XX建筑工程2. 施工地点:XX市XX区XX街道3. 建筑面积:XX万平方米4. 结构形式:框架结构5. 吊顶转换层高度:XX米6. 吊顶转换层材料:9.5厚纸面石膏板和15厚矿棉吸音板三、施工工艺及措施1. 施工准备(1)材料准备:按照设计要求,准备9.5厚纸面石膏板、15厚矿棉吸音板、303等边角钢(Q235)等材料。

(2)工具准备:电钻、线锤、水平尺、钢卷尺、水平仪、切割机等。

(3)人员准备:施工人员需具备相关施工经验和技能,进行安全技术交底。

2. 施工工艺(1)测量放线:根据设计图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。

(2)打孔埋胀栓:根据定位使用电钻打孔,清孔后安装胀栓。

(3)安装角钢吊杆:将角钢吊杆安装在胀栓上,焊接固定。

(4)焊接转换层钢架:按照设计图纸,焊接转换层钢架,确保焊接质量。

(5)安装吊顶材料:将9.5厚纸面石膏板和15厚矿棉吸音板依次安装在转换层钢架上。

(6)涂刷防锈漆:对转换层钢架进行防锈漆涂刷。

(7)验收:对吊顶转换层进行验收,确保质量符合要求。

3. 施工注意事项(1)吊顶转换层施工过程中,注意安全防护,防止高空坠落。

(2)焊接作业时,确保焊接质量,防止火灾事故发生。

(3)吊顶材料安装过程中,注意保护材料表面,防止损坏。

四、质量控制1. 材料质量控制:严格按照设计要求,选用合格的材料。

2. 施工过程控制:严格执行施工工艺,确保施工质量。

3. 验收控制:对吊顶转换层进行严格验收,确保质量符合要求。

五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。

吊顶工程转换层施工方案精选全文

吊顶工程转换层施工方案精选全文

可编辑修改精选全文完整版吊顶工程转换层施工方案一、技术准备:1、施工现场轴线、标高控制线已交接并完成校核复测。

2、吊顶排版、深化、节点图纸齐全,具备指导施工条件。

3、将吊顶图纸与机电专业图纸核对,及时发现相互影响的部位并协商解决。

4、分析前后工序对转换层施工的影响,如出现问题则对工序进行适当调整。

二、材料准备:1、L50×5角钢、40×40×4角钢2、胀栓3.防锈漆4、φ8吊杆三、机具准备1、电焊机2、切割机3、电缆四、施工工序测量放线→打孔埋胀栓→安装角钢吊杆→焊接转换层钢架→涂刷防锈漆→验收五、施工方法及措施1、测量放线:清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为≤1200mm×1200mm。

2、打孔埋胀栓:根据定位使用电钻打孔,清孔后将胀栓砸如孔中。

3、安装角钢吊杆:将已开孔的角码与角钢一端焊接(角钢长度根据吊顶高度确定),此端与顶板内胀栓连接拧紧。

部分部位因顶板下布满管线,无法安装吊杆,或者跨度较大(超过),吊顶转换层高度较大的则需要在不影响天花标高的情况下,在顶面上设置直角三角形反支撑点,横向使用角钢直接与支撑点焊接,具备设置吊杆条件的,转换层角钢要与吊杆栓接或焊接。

4、焊接转换层钢架:根据上图将角钢焊接形成装换层。

转换层水平网架由角钢组成,间距≤1200mm×1200mm,网架边缘部分距墙200mm设置30角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度。

5、涂刷防锈漆:涂刷灰色防锈漆,分三遍涂刷。

6、验收:转换层完成后报总包、监理、业主单位验收。

六、质量标准1、保证项目⑴焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录。

⑵焊工必须经考试合格,检查焊工相应施焊条件的合格证及考核日期。

⑶Ⅰ、Ⅱ级焊缝必须经探伤检验,并应符合设计要求和施工及验收规范的规定,检查焊缝探伤报告。

吊顶转换层施工方案

吊顶转换层施工方案

吊顶转换层施工方案XXX改造建设项目吊顶转换层施工方案一、项目概况本项目位于新疆维吾尔自治区第一师一团金银川镇,是一座综合活动中心。

改造建设项目的主要内容是对原有建筑进行改造和扩建,包括吊顶转换层的施工。

二、工程特点1.吊顶改造本项目的吊顶采用了新型的材料和设计方案,能够有效地提高室内空间的采光和通风效果,提高整个活动中心的舒适度和使用效果。

2.转换层建设转换层的建设是本项目的重点之一。

通过对原有建筑的改造和扩建,可以增加活动中心的使用面积,提高整个建筑的空间利用率。

三、施工方案1.吊顶改造施工方案吊顶改造采用了模块化设计,将整个吊顶分为多个模块,方便施工和维护。

同时,吊顶的安装采用了先安装后拆卸的方法,可以提高施工效率。

2.转换层建设施工方案转换层建设采用了先拆除后建设的方法,可以最大限度地减少对原有建筑的影响。

同时,施工过程中采用了先封顶后施工的方法,可以保证施工质量和安全。

四、总结本项目的吊顶改造和转换层建设是对原有建筑的全面提升和改造,能够满足活动中心的多种需求。

施工方案的合理性和可行性得到了充分的考虑和保证,可以确保项目的顺利进行和高质量完成。

主要设计依据:工程概况:本文主要介绍一个工程项目的施工安排和具体实施措施。

该项目包括分项工程概况、现场情况和转换层安装情况等方面的内容。

分项工程概况:该工程项目由多个分项工程组成,包括基础工程、主体结构、装饰工程等。

每个分项工程都有其特定的施工要求和技术措施。

现场情况:该工程项目的现场情况较为复杂,包括地形地貌、气候条件、周边环境等方面的因素。

这些因素对施工的影响需要进行综合考虑。

转换层安装情况:转换层是该工程项目的重要组成部分,其安装质量直接影响整个工程的稳定性和安全性。

因此,在施工过程中需要特别注意转换层的安装细节和技术要求。

施工安排:在进行工程施工前,需要制定详细的施工安排和计划。

这包括施工周期、人员配备、材料采购等方面的内容。

同时,还需要考虑到施工过程中可能出现的问题和应对措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

吊顶转换层方案
目录
一、编制依据 (3)
二、工程概况 (3)
三、施工准备 (4)
四、主要施工方法及措施 (4)
五、质量标准 (5)
六、安全措施 (6)
七、文明施工 (8)
一、编制依据
《建筑装饰装修工程质量验收规范》GB50210-2013
《钢结构焊接规范》GB50661-2011
《施工现场临时用电安全技术规范》JGJ46-2005
《建设工程质量验收统一标准》GB50300-2013
石家庄万象城招标文件
石家庄万象城图纸
二、工程概况
石家庄万象城楼层高度为5600mm、6000mm、6300mm、6700mm,走廊、房间净空高度为3800mm,由此大部分吊顶高度超过1500mm,根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

根据图纸、招标答疑与招标文件要求,均设置转换层。

我单位施工范围内吊顶做法主要是双层9mm厚纸面石膏板,每平米吊顶重量不超过25kg/㎡(根据图集07CJ03-1,双层12厚纸面石膏板吊顶每平米重量),转换层采用40×4等边角钢(Q235)。

考虑到现场实际情况,以及转层要求,构造如下图:
三、施工准备
(一)技术准备:
1.施工现场轴线、标高控制线已交接并完成校核复测。

2.吊顶排版、深化、节点图纸齐全,具备指导施工条件。

3.将吊顶图纸与机电专业图纸核对,及时发现相互影响的部位并协商解决。

4.分析前后工序对转换层施工的影响,如出现问题则对工序进行适当调整。

(二)材料准备:
1.50×50×5角钢、40×40×4角钢
2.胀栓
3.防锈漆
4.φ8吊杆
(三)机具准备
1.电焊机
2.切割机
3.电缆
四、主要施工方法及措施
(一)施工工序
测量放线→打孔埋胀栓→安装角钢吊杆→焊接转换层钢架→涂刷防锈漆→验收
(二)施工方法及措施
1.测量放线:清理现场,复测轴线、标高线控制线,根据吊顶转换层深化图纸,在顶板上弹线定位,吊点间距为1200mm×1200mm。

2.打孔埋胀栓:根据定位使用电钻打孔,清孔后将胀栓砸如孔中。

3.安装角钢吊杆:将已开孔的40×40×4角码与角钢一端焊接(角钢长度根据吊顶高度确定),此端与顶板内胀栓连接拧紧。

部分部位因顶板下布满管线,无法安装吊杆,或者跨度较大(超过2.5m),吊顶转换层高度较大的则需要在不影响天花标高的情况下,在顶面上设置直角三角形反支撑点,横向使用角钢直接与支撑点焊接,具备设置吊杆条件的,转换层角钢要与吊杆栓接或焊接,如后附节点图。

4.焊接转换层钢架:根据上图将角钢焊接形成装换层。

转换层水平网架由30角钢组成,间距1200mm×1200mm,网架边缘部分距墙200mm设置30角钢边框,走廊等狭窄空间装换层必须形成“井”字框架体系以增加整体刚度。

5.涂刷防锈漆:涂刷灰色防锈漆,分三遍涂刷。

6.验收:转换层完成后报总包、监理、业主单位验收。

五、质量标准
1.保证项目
(1)焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录。

(2)焊工必须经考试合格,检查焊工相应施焊条件的合格证及考核日期。

(3)Ⅰ、Ⅱ级焊缝必须经探伤检验,并应符合设计要求和施工及验收规范的规定,检查焊缝探伤报告。

(4)焊缝表面Ⅰ、Ⅱ级焊缝不得有裂纹、焊瘤、烧穿、坑等缺陷。

Ⅱ级焊缝不得有表面气孔、夹渣、坑、裂纹、电擦伤等缺陷,且Ⅰ级焊缝不得有咬边、未焊满等缺陷。

2.基本项目
(1)焊缝外观:焊缝外形均匀,焊道与焊道、焊道与基本金属之间过渡平滑,焊渣和飞溅物清除干净。

(2)表面气孔:Ⅰ、Ⅱ级焊缝不允许;Ⅲ级焊缝每50mm长度焊缝内允许直径≤0.4t;且≤3mm气孔2个;气孔间距≤6倍孔径。

(3)咬边:Ⅰ级焊缝不允许。

Ⅱ级焊缝:咬边深度≤0.05t,且≤0.5mm,连续长度≤100mm,且两侧咬边总长≤10%焊缝长度。

Ⅲ级焊缝:咬边深度≤0.lt,且≤lmm。

3允许偏差项目,见下表
六、安全措施
1.现场施工时,要派2名责任心强的安全员现场指挥、监督,及时发现、纠正非法违章行为。

2.凡患有心脏病、癫痫病、高血压、恐高或视力不够等不宜高空作业的人员,均不得从事架子搭设及拆除;
3. 进入施工现场禁止吸烟,禁止酒后作业,禁止追逐打闹,禁止窜岗,禁止操作与自己无关的机械设备,严格遵守各项安全操作规程和劳动纪律;
4.进入施工现场必须戴好合格的安全帽,系紧下颚带,锁好带扣,高处作业必须系好合格的防火安全带,系挂牢固,高挂低用;
5.施工现场严禁吸烟、偷窃、赌博、打架斗殴等违法乱纪行为;
6.施工现场严禁高声喧哗、追逐嬉戏;
7.架子搭设和拆除严禁夜间作业。

8.搭设和拆除脚手架、传送钢件时要轻拿轻放,严禁远距离或高空抛掷;
9.不得未经同意拆卸建筑成品。

10.焊接作业人员必须是经过电、气焊专业培训和考试合格,取得特种作业操作证的电气焊工并持证上岗。

(在有效期内)
11.作业人员必须经过入场安全教育考核合格后才能上岗作业。

12.电焊作业人员作业时必须使用头罩或手持面罩,穿干燥工作服,绝缘鞋,用耐火防护手套,耐火的护腿套、套袖及其他劳动防护,保护用品,安全用具。

要求上衣不准扎在裤子里,裤脚不准塞在鞋(靴)里,手套套在袖口外。

13.进入作业地点时,先检查、熟悉作业环境。

若发现不安全因素、隐患,必须及时向有关部门汇报,并立即处理,确认安全后再进行施工作业。

对施工过程中发现危及人身安全的隐患,应立即停止作业,及时要求有关部门处理解决。

现场所有安全防护设施和安全标志等,严禁私自移动和拆除,如需暂时移动和拆除的须报经有关负责人审批后,在确保作业人员及其他人员安全的前提下才能拆移,并在工作完毕(包括中途休息)后立即复原。

14.严禁借用金属管道,金属脚手架、轨道,结构钢筋等金属物代替导线作用。

15.焊接电缆横过通道时必须采取穿管,埋入地下,架空等保护措施。

16.作业时如遇到以下情况必须切断电源:
a.改变电焊机接头;
b.更换焊件需要改接二次回路时;
c.转移工作地点搬运焊机时;
d.焊机发生故障需要进行检修时;
e.更换保险装置时;
f.工作完毕或临时离开操作现场时;
17.焊工高处作业时:
a.高处必须使用标准的防火安全带并系在可靠的构件上;
b.高处作业时必须在作业点下方5米处设护栏专人监护,必须清除作业点下方区域易燃易爆物品并设置接火盘;
c.焊接电缆应用电绝缘材料捆绑在固定处。

严禁绕在身上、搭在背上或踩
在脚下作业。

焊钳不得夹在腋下,更换焊条不要赤手操作;
18.焊工必须站在稳定的操作台上作业,焊机必须放置平稳、牢固,设有良好的接零(接地)保护;
19.在狭小空间内作业时,必须穿绝缘鞋,脚下垫绝缘垫。

作业时间不能过长,应俩人轮流作业,一人作业一人监护,监护人随时注意操作人员的安全及操作是否正确等情况。

一旦发现危险情况应立即切断电源,进行抢救。

身体出汗,衣服潮湿时,严禁将身体靠在金属及工件上,以防触电;
20.电焊机及金属防护笼(罩)必须有良好的接零(接地)保护;
21.电焊机必须使用防触电保护器。

并须用开关箱控制;
22.一、二次导线绝缘必须完好,接线正确,焊把线与焊机连接牢固可靠。

一、二次接线处防护罩齐全。

焊钳手柄绝缘良好,二次导线长度不大于30米并且双线到达施焊部位;
23.作业完毕必须及时切断电源锁好开关箱;
24.隔墙较高,在安装顶龙骨及罩面板安装时注意安全,梯子必须架稳,防止摔伤。

地面清理干净,不得有钉子等锐物;
25.木工机具比较多,并且有些刀刃比较锋利,使用时应轻拿轻放,使完收好,防止利器伤人;
26.超高墙体龙骨安装或封板时应搭设安全可靠的脚手架,必要时还应佩戴安全带;
27.由于施工队伍比较多,作业时,自己的工具、材料应放指定的地方由专人保管,以防失窃;
28.尊重他人,对甲方、总包、监理公司及与之配合单位的管理、施工人员有礼有貌,相互尊敬;
七、文明施工
1.经常保持现场的整洁卫生,做到“工完场清”,所有垃圾及废料不得随意丢弃,必须统一集中运走。

2.仓库材料须按专业、类别整齐堆放,并挂牌标示牌,以利于施工材料的存取,对易燃易爆物品,须设独立库房,仓库要配置足够的防火设施。

3.施工人员进入现场必须佩带安全帽和胸卡,着装统一整齐,严禁施工人
员穿背心、拖鞋进入现场。

4.工地内所有未用完材料,必须当天归库,不得随意丢弃;工地各种电缆、电线必须按临电施工方案布置,不得乱拉乱搭。

5.为减少噪音,切割工作宜集中管理。

6.工地现场除保安员外,严禁住人;对外来人员和车辆必须登记后,才能进入施工现场。

7.工地现场严禁吸烟、打架斗殴,不得随地大小便。
