其他需说明的内容
其他需要说明的事项

其他需要说明的事项根据《建设项目竣工环境保护验收暂行办法》,“其他需要说明的事项”中应如实记载的内容保护环境保护设施设计、施工和验收过程简况,环境影响报告书(表)及其审批部门审批决定中提出的,除环境保护设施外的其他环境保护设施落实情况,以及整改工作情况等,现将建设单位需要说明的具体内容和要求列举如下:1 环境保护设施设计、施工和验收过程简况1.1 设计简况铜陵有色背压机组自备热电项目2#机组环保设施中脱硫设计单位为沈阳远大环保公司;脱硝设计单位为上海达源环保公司;除尘装置设计单位为安徽省电力设计院。
各部分设计书中均编制有环境保护篇章,按照环境保护设计规范的要求设计环境保护设施,并对环保投资进行了预算。
1.2 施工简况铜陵有色背压机组自备热电项目2#机组环保设施中脱硫施工单位为沈阳远大环保公司;脱硝施工单位为上海达源环保公司;除尘装置施工单位为合肥丰德公司。
项目环保设施建设纳入施工合同中,环境保护设施的建设与工程建设同步进行,项目建设过程中基本按照环评要求落实了环境保护措施的要求。
1.3 验收过程简况铜陵有色背压机组自备热电项目于2012年10月正式开工建设,2013年12月完成该项目主体设备安装调试工作。
2014年5月14日,安徽省环保厅以环评函[2014]652号文同意该项目进行试生产。
由于项目所在地铜陵市循环经济工业试验园供热需求不足,两台机组无法同时运行。
铜陵有色金属集团股份有限公司于2014年9月19日,以铜色股份董秘[2014]69号文向省环保厅申请分步对1#机组和2#机组进行竣工环境保护验收。
2016年12月,安徽省环境监测中心站编制完成《铜陵有色2×25MW背压机组自备热电项目1#机组竣工环境保护验收监测报告》,2017年1月17日,安徽省环保厅以皖环函[2017]73号文对1#机组予以竣工环保验收。
目前,铜陵市循环经济工业试验园供热需求依旧不能满足两台机组同时运行。
为避免2#机组长期不使用导致设备腐蚀,无法正常使用,铜陵有色金属集团股份有限公司动力厂(以下简称“有色动力厂”)决定对1#、2#机组实行交替使用。
其它应说明的事项

其余应说明的事项1、成本控制举措1.装备精壮高效的项目部,简化管理层次,减少非生产性开支,降低工程管理成本。
2.合理安排施工队伍,依照业主工期要求平衡施工人员,减少劳动力浪费,临时用地本着少占农田,多利用公路永远用地的原则,减少临建投入。
3.抓好资料成本管理,大宗资料采买严格执行 ISO9002标准,对分承包方进行谈论,选定质好价优的厂家供货商。
坚持物质采买的计划性,减少物质积压,降低资本占用。
物质使用上,采用班组承包使用,节俭及超耗与员工收入挂钩,减少浪费。
4.不断优化施工方案,以先进的施工工艺降低工程成本。
本合同段工程若我单位中标,将严格按业主要求科学组织施工,保证明现业主创优目标。
2、与各协作单位配合服务承诺1.我方项目经理部成员在工程动工前积极与各协作单位交流,通知工程基本情况、工程构造情况、占地域域、施工工期,互相互换联系方式及办公地点。
2.我方将提前一到两周时间与各协作单位进行阶段性的工作磋商,以利双方工作的顺利张开。
3.我方在与协作方约定工作配合程序后,指派专人负责配合工作。
4.与协作单位约定的工作不等不靠,积极主动去达成。
5.协作单位碰上困难不讲份内份外,主动辅助解决。
6.在工程施工过程中与各单位配合服务,充足表现公司的优秀工作作风和文明服务,保证工程整体目标的实现。
3、拆迁配合承诺1.我方项目经理部成员在工程动工前积极与负责拆迁的有关单位交流,通知工程基本情况、工程构造情况、占地域域、施工工期,互相互换联系方式及办公地点。
2.仔细研究拆迁图纸及工程图纸,仔细确定拆迁路线。
3.与负责拆迁的有关单位及部门起初交流拆迁计划,如需调整,我方作出调整方案及相应的构造工程调整。
4.我方指派专人配合拆迁工作,积极支持业主拆迁工作。
5.对影响施工的各样管线制定出确实可行的方案,并报经有关部门赞成后确定管线的拆迁、改移和悬吊等举措。
并严格执行,保证管线使用不受影响。
4、民工薪水发放及工程交验后服务举措在施工中实时和当地或外处民工签定劳动合同,规范合同管理同时加强处目上各级财务的管理,保证资本到位,施工队财务按规定的时间做好民工的薪水表,把薪水实时发放到民工的手中。
其他需要说明的事项

其他需要说明的事项根据《建设项目竣工环境保护验收暂行办法》,“其他需要说明的事项”中应如实记载的内容包括环境保护设施设计、施工和验收过程简况,环境影响报告书(表)及其审批部门审批决定中提出的,除环境保护设施外的其他环境保护措施的落实情况,以及整改工作情况等,现将建设单位需要说明的具体内容和要求列举如下:1环境保护设施设计、施工和验收过程简况1.1设计简况建设项目的环境保护设施纳入了初步设计,环境保护设施的设计符合环境保护设计规范的要求,编制了环境保护篇章,落实了防治污染和生态破坏的措施以及环境保护设施投资概算。
1.2施工简况环境保护设施纳入了施工合同,环境保护设施的建设进度和资金得到了保证,项目建设过程中组织实施了环境影响报告书及其审批部门审批决定中提出的环境保护对策措施。
1.3验收过程简况2018年7月10日,环保产业研发基地项目一期工程竣工;2018年7月11日,启动项目一期工程竣工环境保护验收工作;自主验收方式采取委托武汉华凯环境安全技术发展有限公司进行验收;2018年8月15日,完成项目一期工程竣工环境保护验收监测报告的编制;2018年8月24日,召开项目一期工程竣工环境保护验收技术评审会,验收意见的结论为同意通过竣工环境保护验收。
1.4公众反馈意见及处理情况建设项目设计、施工和验收期间未收到过公众反馈意见或投诉。
2其他环境保护措施的落实情况2.1制度措施落实情况(1)环保组织机构及规章制度项目厂区已建立环保组织机构及环保管理规章制度,并将制度上墙,主要对项目运营期的环境污染问题进行处理以及对环保设施的日常维护。
(2)环境监测计划项目已按照环境影响报告书及审批部门审批决定要求制定了环境监测计划,并已委托武汉市华测检测技术有限公司进行了验收监测,根据监测结果,项目污水总排口COD、BOD5、pH、SS、动植物油排放浓度均能满足《污水综合排放标准》(GB8978-1996)表4中三级标准限值、NH3-N排放浓度满足《污水排入城镇下水道水质标准》(GB/T31962-2015)表1中B级标准限值;污水总排口污染物排放浓度同时满足左岭污水处理厂设计进水水质控制标准限值要求。
包括求职意向以及其他需要说明的事项

求职意向及其他需要说明的事项一、求职意向1. 我对贵公司的XX职位表达浓厚的兴趣,我在工作中有丰富的经验和专业知识,相信我能够胜任该职位并为公司的发展做出积极的贡献。
2. 我希望能在贵公司发展自己的事业,深入了解公司的发展战略和文化,并将我在以往工作中积累的知识和经验应用到贵公司的事业中。
3. 我追求卓越的工作表现,对工作充满热情,希望能在一个具有挑战性和发展空间的岗位上施展才华,为公司创造更大的价值。
二、个人优势1. 我具有扎实的专业知识和丰富的工作经验,能够熟练运用各种办公软件和专业工具,具有较强的交流协调能力和团队合作精神。
2. 我注重学习和成长,能够不断自我提升,具有良好的学习能力和适应能力,能够快速融入新的工作环境并胜任工作。
3. 我具有较强的责任心和执行力,能够独立完成工作任务,并且具有较强的抗压能力,能够在高强度的工作环境下保持良好的工作状态。
三、其他需要说明的事项1. 我对公司的管理层和团队有着积极的评价和期望,希望在此次求职中能够得到公司的重视和支持,成为公司的一员并为公司发展贡献自己的力量。
2. 我希望公司能够给予我一个公平的竞争机会,按照自己的能力和潜力评价我,让我有机会在专业领域中施展才华,共同成长。
3. 我保证所提交的资料和信息真实有效,如果能够得到贵公司的面试机会,我会认真准备,展现出我最真实的一面,期待成为公司的一员并共同努力为公司的发展做出贡献。
以上为我的求职意向以及其他需要说明的事项,希望贵公司能够认真考虑我的申请,谢谢!尊敬的贵公司领导:非常感谢贵公司对我的关注和考虑。
在此,我想进一步扩展我的求职意向,并补充一些其他需要说明的重要事项。
希望能够让贵公司更全面地了解我,并对我的申请做出更准确的评估。
一、我的求职意向1. 我对贵公司特定职位的兴趣我对贵公司的XX职位充满热情与期待。
通过对该职位的深入了解,我发现这是一个可以充分发挥我的专业知识和技能的工作岗位。
我热爱这个领域,而我尊重并着迷于贵公司所代表的行业,因此我非常渴望有机会在您的团队中展现自己的才能。
其他需要说明的事项

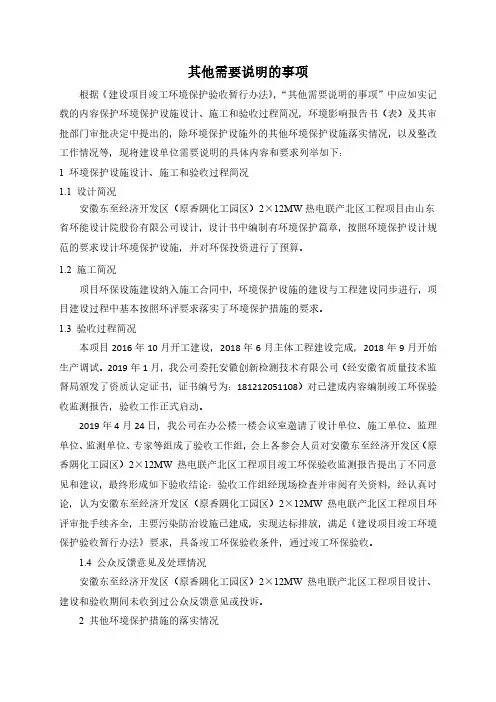

其他需要说明的事项根据《建设项目竣工环境保护验收暂行办法》,“其他需要说明的事项”中应如实记载的内容保护环境保护设施设计、施工和验收过程简况,环境影响报告书(表)及其审批部门审批决定中提出的,除环境保护设施外的其他环境保护设施落实情况,以及整改工作情况等,现将建设单位需要说明的具体内容和要求列举如下:1 环境保护设施设计、施工和验收过程简况1.1 设计简况安徽东至经济开发区(原香隅化工园区)2×12MW热电联产北区工程项目由山东省环能设计院股份有限公司设计,设计书中编制有环境保护篇章,按照环境保护设计规范的要求设计环境保护设施,并对环保投资进行了预算。
1.2 施工简况项目环保设施建设纳入施工合同中,环境保护设施的建设与工程建设同步进行,项目建设过程中基本按照环评要求落实了环境保护措施的要求。
1.3 验收过程简况本项目2016年10月开工建设,2018年6月主体工程建设完成,2018年9月开始生产调试。
2019年1月,我公司委托安徽创新检测技术有限公司(经安徽省质量技术监督局颁发了资质认定证书,证书编号为:181212051108)对已建成内容编制竣工环保验收监测报告,验收工作正式启动。
2019年4月24日,我公司在办公楼一楼会议室邀请了设计单位、施工单位、监理单位、监测单位、专家等组成了验收工作组,会上各参会人员对安徽东至经济开发区(原香隅化工园区)2×12MW热电联产北区工程项目竣工环保验收监测报告提出了不同意见和建议,最终形成如下验收结论:验收工作组经现场检查并审阅有关资料,经认真讨论,认为安徽东至经济开发区(原香隅化工园区)2×12MW热电联产北区工程项目环评审批手续齐全,主要污染防治设施已建成,实现达标排放,满足《建设项目竣工环境保护验收暂行办法》要求,具备竣工环保验收条件,通过竣工环保验收。
1.4 公众反馈意见及处理情况安徽东至经济开发区(原香隅化工园区)2×12MW热电联产北区工程项目设计、建设和验收期间未收到过公众反馈意见或投诉。
其他需要说明的事项

其他需要说明的事项根据《建设项目竣工环境保护验收暂行办法》,“其他需要说明的事项”中应如实记载的内容包括环境保护设施设计、施工和验收过程简况,环境影响报告书(表)及其审批部门审批决定中提出的除环境保护设施外的其他环境保护措施的实施情况以及整改工作情况等,现将建设单位需要说明的具体内容和要求梳理如下:1、环境保护设施设计、施工和验收过程简况1.1设计简况(一)废水该项目厂区实施雨污分流、清污分流。
雨水经厂区内雨水管网收集后排入市政雨水管网;员工生活废水经租赁厂区化粪池预处理后接管至常州市武进太湖湾雪堰污水处理厂集中处理,对周围地表水无直接影响。
(二)废气该项目焊接烟尘经移动式除尘装置处理后在车间无组织排放。
通过加强车间通风减少其对周围大气环境的影响。
(三)噪声该项目噪声主要为剪板机、钻床、电焊机等运行时产生的噪声,通过厂房隔声、距离衰减及合理布局等措施降低噪声对周边环境的影响,实现厂界噪声达标。
(四)固体废物该项目的一般固废主要包括员工生活垃圾及金属边角料,各类危废经分类收集后送有资质单位处理,固废实现“零排放”。
该项目设有一般固废堆场1处,约9平方米,位于车间东北角。
满足防风、防雨、防扬散的要求。
1.2施工简况该项目于2018年12月投入生产,主体工程已完成,相应配套的环保设施施工完成。
该项目在建设过程中将环境保护设施纳入了施工合同,环境保护设施的建设进度和资金得到了保证,项目在建设过程中组织落实了环境影响报告表及其审批部门审批决定中提出的环境保护对策措施。
1.3验收过程简况江苏世宇电力设备有限公司于2018年9月编制完成《江苏世宇电力设备有限公司气力输送成套设备项目环境影响报告表》,于2018年10月26日取得常州市武进区行政审批局的批复(武行审投环〔2018〕361号)。
2018年12月委托青山绿水(江苏)检验检测有限公司(资质认定证书编号:161012050601)开展验收监测工作,委托合同和责任约定的关键内容为:委托青山绿水(江苏)检验检测有限公司进行“江苏世宇电力设备有限公司气力输送成套设备项目”验收监测工作,出具验收监测报告。
其他需要说明的事项相关说明

“其他需要说明的事项”相关说明根据《建设项目竣工环境保护验收暂行办法》,“其他需要说明的事项”中应如实记载的内容包括环境保护设施设计、施工和验收过程简况,环境影响报告表及其审批部门审批决定中提出的除环境保护设施外的其他环境保护措施的实施情况以及整改工作情况等,现将建设单位需要说明的具体内容和要求梳理如下:1环境保护设施设计、施工和验收过程简况1.1设计及施工简况新北区奔牛美珀家具厂位于新北区奔牛镇新市村奔卜路88号,总投资80万元,租赁常州市华南保健食品有限公司厂房,购置推台锯、送料锯、冷塔机等生产设备,进行定制类全屋家具的生产。
1.2验收过程简况2017年10月,新北区奔牛美珀家具厂委托南通国信环境科技有限公司编制了《新北区奔牛美珀家具厂美珀家具厂定制类全屋家具项目环境影响报告表》,并取得国家高新技术产业开发区(新北区)行政审批局的批复。
根据国家环境保护部发布的《建设项目竣工环境保护验收暂行办法》等文件要求,新北区奔牛美珀家具厂委托青山绿水(江苏)检验检测有限公司承担该项目(美珀家具厂定制类全屋家具项目)的竣工环保验收监测工作,并承担该项目竣工环保验收监测报告表的编制工作。
2018年12月青山绿水(江苏)检验检测有限公司对对该项目的环境保护设施建设、运行、管理及污染物的排放全面考核,青山绿水(江苏)检验检测有限公司通过排污状况进行现场监测及检查(于2019年1月15日,1月16日进行了验收监测;根据监测结果及现场环境管理检查情况,该项目环境保护设施已按环评批复要求基本落实到位,建立了相应的环保管理制度。
新北区奔牛美珀家具厂“美珀家具厂定制类全屋家具项目”符合竣工验收条件。
1.3公众反馈意见及处理情况本项目施工和验收期间未收到过公众投诉。
2其他环境保护措施的实施情况环境影响报告表及其审批部门审批决定中提出的除环境保护设施外的其他环境保护措施主要包括制度措施和配套措施等,现将需要说明的措施内容和要求梳理如下:2.1制度措施落实情况(1)环保组织机构及规章制度公司环境保护管理工作由环境保护领导小组统—领导,实行环保目标责任制,分级管理,归口负责。
个人需要说明的情况

个人需要说明的情况(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、实习报告、合同协议、规章制度、心得体会、语录名言、读后感、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work reports, internship reports, contract agreements, rules and regulations, personal experiences, quotes and quotes, post reading feedback, teaching materials, complete essays, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!个人需要说明的情况个人需要说明的情况(通用11篇)无论是身处学校还是步入社会,大家都不可避免地要接触到证明吧,证明是用可靠的证据证明有关人员或事实的真实情况的凭证。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
12、其他需说明的内容
第一节农民工工资保障措施
1、为了保证民工工资及施工机械费,我公司做了多项保证措施:
1)我公司为民工设立了绿色通道及意见箱,民工有意见或事情可以直接到公司找相关单位,并且为其大力解决难题。
2)我公司各有关部门积极采取措施,保证农民工工资及时发放、让农民工劳有所得,也促进了建筑施工企业的发展。
为了保证工人工资得到保障,我公司单独开设了农民工调查小组。
专门调查解决农民工拖欠、纠纷等现象,一经发现公司将对其严厉处罚,做到“工程清工资清”,决不拖欠民工一分钱。
3)在劳动保障行政部门与建设行政主管部门管理下,我公司督促施工单位与民工签订了劳动合同,保证民工及时拿到自己的辛苦钱,也保证了工程建设的顺利进展。
4)保证按月发放工资,要求施工单位每月准时发放民工工资。
5)我公司设立民工工资专用帐户,预存工资款,避免了由于工程中一些复杂问题而造成资金困难,使的工资迟迟发不下去。
建立专用帐户正是能保障工程在危急时候能够保证民工工资。
为认真贯彻落实各上级主管部门关于切实解决建设领域拖欠工
程款的民工工资及施工机械费问题的要求,我公司承诺:决不出现施工单位拖欠民工工资。
2、具体措施
1)施工单位与所有民工签订劳动合同。
2)开设专门帐户,由公司财务派专人专管,保证工程款的专款专用。
3)根据工程进度计划,制订出民工工资支付计划表。
4)将民工工资的支付情况纳入项目经理部的各项考核指标中进行统一考核。
5)严格按行政主管部门规定,足额发放农民工工资,及时支付施工机械费,如果发生拖欠现象,无条件接受上级主管部门处罚,无条件接受建设单位直接从拨付的工程款中扣除所欠农民工工资或施工机械费。
第二节雨季施工方案
(一)雨季施工措施
1、雨季施工管理目标
(1)、雨季施工主要以预防为主,采用防雨措施及加强排水等手段确保雨季正常施工,不受季节性气候的影响。
(2)、加强雨期信息反馈,对近年出现的雨期进行统计,采取防范措施设法排除。
2、雨季施工准备
(1)、组织措施
项目经理部由项目经理为组长、有关人员参加组成雨季施工管理领导小组,负责雨季施工准备,检查措施落实情况,处理雨季季节中出现的问题。
(2)、防雨材料准备
雨季施工前,应根据工程情况准备一定量的防雨、排水材料和机具,以备急用。
1)、临建维修:施工现场主要运输道路路基应坚实,道路两旁要做好排水沟,保证畅通、雨后不积水、无泥泞。
2)、材料及半成品保护:对门、窗、扇等怕雨淋和需防潮的材料要采取防雨、防潮措施,应入棚内或室内,屋面保温材料必须入库存放,库内材料要垫高码放并通风良好。
3)、机电设备防护:机电设备的电闸箱要有防雨、防潮等措施,并应按接地保护装置。
机电设备接地装置要进行全面检查,其接地装置、接地体深度、距离、地线截面应符合规程要求,接地电阻要经检验小于4欧。
3、雨季施工技术措施
(1)、钢筋砼工程
钢筋砼工程在施工阶段,大雨之际不得浇筑砼,平时应及时掌握天气的变化情况,特别是在雷雨、台风之际,更应该注意,以保证混凝土浇筑的顺利进行,确保混凝土质量。
雨季钢筋砼施工还应该注意以下几点:
1)、工地实验员要勤测砂的含水率,搅拌机开机前应根据砂、石含水率调整施工配合比。
2)、砼中掺加的粉煤灰应注意防雨、防潮,在室外雨棚下存放以三个月为限,超时要进行检验。
3)、准备足够量的塑料布,对新浇筑的混凝土遇雨时可及时进行覆盖防护。
4)在地基或基土上浇筑砼,应清除淤泥和杂物,并有排水和防水措施。
(2)、砌筑工程
1)、砌体工程应分段施工,工作面不宜过大,以便防护。
2)、过湿的砖不得上墙(干砖仍应浇水)。
3)、每天砌筑高度不宜过大,以保证墙体稳定。
4)、雨天或每天下班时,要有防雨措施,立缝应填满,顶面铺砂浆,用一皮干砖或防水布盖好。
(3)、架子工程
脚手架工程必须有良好的防电、避雷装置,钢脚手架、钢垂直运输应有可靠基地。
脚手架应设置足够牢固的连墙点,依靠建筑物结构加强和确保整体脚手架的稳定性。
(4)、装饰工程
1)、雨季施工,将给材料运输和施工现场的围护带来不便,为此在材料运输过程中要采取主动保护,特别是对石膏板、花色面板、木材及金属等材料的运输,要在运输车辆上备好遮盖物,防止雨淋。
2)、潮湿的天气易使已经做好的木结构产生变形,施工所用基层木料必须采用烘干料,在制作造型板墙时还要把部分木龙骨半断开,以缓解变形的应力,确保木结构平整牢固不变形。
3)、做好施工现场的围护工作,在阴雨天气用彩条布或简易板墙保护现场的木料、花色板和石膏板等不受潮,并用木板遮挡敞开的门窗洞口,保持施工场地的干燥。
第三节成品保护和工程保修工作的管理措施和承诺
一、成品保护管理措施
1、项目经理部成立成品保护小组,由一名项目副经理任职组长,各专业工程师任职组员,负责施工过程中及施工完毕后项目全部施工内容的成品保护工作。
合理安排施工工序,避免工序间污染,凡下道工序对上道工序产生污染和损坏的必须采取有效保护措施,否则不许开工,一旦造成损坏和污染应及时清除处理。
2、分项、分部工程验收合格即行插牌、遮挡,必要时封闭隔离,不得在其上行走、通行车辆、装卸物资材料,加强保护。
设专人对施工现场已施工完成的部位进行记录,指定该项工程的成品保护责任人,由责任人定期检查,确保成品完整、无损、不受侵害。
3、若施工完毕的部位受到损坏,责任人应立即报告组长,由组长组织专业施工人员或施工队伍制定修补措施,实施修补工作。
4、施工过程中,各专业工长或技术员必须严格执行质量控制程序中《搬运、贮存、包装、防护、和交付控制程序》采取“护、包、盖、封”的保护措施,并合理安排施工顺序,防止后道工序损坏或污染前道工序。
5、项目完工后,按照发包人的要求实施成品保护工作,直至项目交工验收完成后交由管护部门。
6、制定成品保护奖罚措施,教育职工增强文明意识,不得在新建筑物上乱涂乱画,一旦发现,将给予必要的处罚。
二、工程保修工作管理措施
1、工程完工后,成立由项目部总工为组长,技术干部及有关人员组成的工程竣工维护组,负责缺陷责任期内对工程的维护工作。
2、保修期内,维护组要定期对所建工程进行全面、仔细的组织检查,遇大风、暴雨等不可抗拒的自然灾害后要随时组织检查,对出现的工程缺陷要登记清楚,分析缘由,及时向业主上报缺陷数量、缺陷范围、缺陷责任及原因等,并立即组织维修。
3、保修期内工程的维护,要在不影响正常使用的情况下进行,必要时采取可行的防护措施,确实需要中断进行时必须在发包人同意下才可进行。
4、各项缺陷的修复须符合规范要求并取得工程师和业主的认可。
5、缺陷责任的维护分两种情况,若因本我公司施工质量问题造成结构内部受力变化或外部破坏的,本我公司自己拿出修复方案并报发包人批复后立即实施,若属设计或是其他非我公司责任造成的缺陷,本我公司要及时上报发包人和设计院,并按照发包人和设计院批复的方案组织维修。
6、保修期内本我公司成立的维护组必须保证管段排水畅通,路面洁净,无淤积物和阻塞物,无损害,行车标志醒目无毁坏。
7、按照质量体系标准要求,承诺实行竣工回访,工程交付后,仍要不断取得联系,每3个月至少回访一次,听取发包人或管护单位的使用情况及意见。
当接到发包人通知需要实施保修工作时,在7日内到场按照发包人要求进行修复。
