水利工程造价案例分析

背景材料某大(2)型水库位于八类地区,假定经国家物价部门批准的地区津贴为30元/月,地方政府规定的特殊地区补贴为20元/月。
养老保险费率为22%,住房积金费率为7%。
按现行部颁规定计算台时费中的人工预算单价。
背景材料某水利枢纽工程所用钢筋从一大型钢厂供应,火车整车运输。
普通A3光面钢筋占35%,低合金20MnSi 螺纹钢占65%。
(1)出厂价:1)铁路① 铁路(整车)② 运价号:钢筋整车运价号为5;③ 铁路基建基金:0.025元/t-km ,上站费:1.8元/t ; ④其他:装载系数0.9,整车卸车费1.15元/t 。
2)公路① 汽车运价0.55元/t ·km ; ② 转运站费用4.00元/t ;③ 期限和装车费2.00元/t ,卸车费1.60元/t 。
3) 运输保险费率:8‰; 4) 毛重系数为1.5) 钢筋在总仓库和分仓库储存后再根据施工进度运往各施工现场。
问题计算钢筋预算价。
汽车10km 汽车2km背景材料一辆火车货车车厢标记重量为50t,装2#岩石铵锑炸药1420箱(每箱张炸药24kg,箱重0.6kg)。
假定炸药原价为4600.00元/t(未含17%增值税和8%管理费),需运输500km,装、卸车费均为10.00元/t,全部为整车。
发到基价9.60元/t,运行基价为0.0437元/t·km,炸药运价在此基础上扩大50%,运输保险费率:8‰问题计算(1)计费重量;(2)毛重系数;(3)装载系数;(4)该炸药的预算价格。
【案例四】30km5km(2)水泥出厂价:甲水泥厂290元/t;乙水泥厂袋装330元/t,散装300元/t。
两厂水泥均为车上交货。
(3)袋装水泥汽车运价0.55元/t·km,散装水泥在袋装水泥运价基础上上浮20%;袋装水泥装车费为6.00元/t,卸车费用为5.00元/t,散装水泥装车费用为5.00元/t,卸车费用为4.00元/t。
(4)运输保险费率:1‰.问题计算水泥综合预算价格。
二级建造师《水利水电工程》案例分析题3-2

二级建造师《水利水电工程》案例分析题3-2【案例1】1.背景某项目部承揽一土石坝工程施工任务。
为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。
已知各专业施工队在各施工段上的工作持续时间如表2F320000一l:施工队在各施工段的工作持续时间表2F320000一12.问题(1)编制水利水电工程施工进度计划主要包括等步骤。
A.研究设计资料和施工条件B.选择质量检验方法C.计算工程量和工作持续时间D.选择施工方法并确定施工顺序(2)该坝面作业,各项工作正确的工艺逻辑关系是。
A.铺料为整平的紧前工作,压实为整平的紧后工作B.铺料为压实的紧后工作,整平为压实的紧前工作C.整平为压实的紧前工作,铺料为整平的紧前工作D.压实为整平的紧后工作,铺料为整平的紧前工作(3)各施工队在三个施工段上的施工安排属于逻辑关系。
A.组织B.工艺(4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。
(5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
(6)在“施工段2”整平时突降暴雨,造成工期延误7d,试分析其对施工工期的影响程度。
3.分析与答案(1)A、C、D。
编制施工进度计划时,主要工作步骤应是:研究设计资料和施工条件,正确计算工程量和工作持续时间,选择施工方法并确定施工顺序等。
质量检验方法是质量控制应考虑的内容,不属于编制施工进度计划步骤内容。
(2)A、C、D。
坝面各项工作施工工艺逻辑关系应是先铺料、后整平、再压实。
(3)A。
各项作业在各施工段的施工顺序,充分考虑利用现有的人力、物力以及作业场地等因素,从施工组织上作出安排。
(4)双代号网络图应根据各项工作的工艺逻辑关系、组织逻辑关系,按双代号网络图绘制的基本原则正确绘制。
该项目的双代号网络计划如图2F320000一1:(5)应从以下几个方面进行分析计算:1)计算工期应以各项工作的最早时间进行计算,可以根据公式计算法或图上计算法计算出各项工作的最早完成时间,终点节点的紧前工作最早完成时间最大值即为计算工期;也可以根据节点计算法计算出终点节点最早时间,得出计算工期。
水利水电工程施工典型事故案例分析

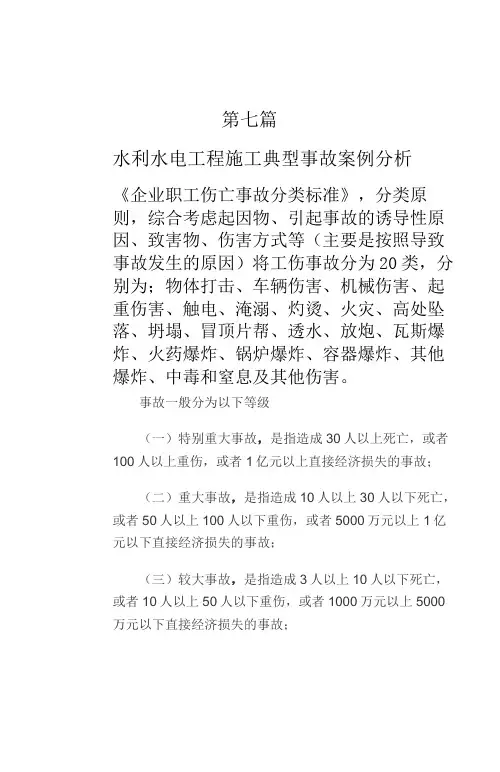

第七篇水利水电工程施工典型事故案例分析《企业职工伤亡事故分类标准》,分类原则,综合考虑起因物、引起事故的诱导性原因、致害物、伤害方式等(主要是按照导致事故发生的原因)将工伤事故分为20类,分别为;物体打击、车辆伤害、机械伤害、起重伤害、触电、淹溺、灼烫、火灾、高处坠落、坍塌、冒顶片帮、透水、放炮、瓦斯爆炸、火药爆炸、锅炉爆炸、容器爆炸、其他爆炸、中毒和窒息及其他伤害。
事故一般分为以下等级(一)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;(二)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;(三)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;(四)一般事故,是指造成3人以下死亡,或10人以下重伤,或者1000万元以下直接经济损失的事故;第一章高处坠落事故案例第一章高处坠落事故案例高处作业未系安全带失手坠落伤亡事故【事故经过】松江河小山电站副厂房支模工作由主管生产的副厂长楚某某于!"月!#日安排给厂房二队进行施工,因施工材料问题,副厂房支模工作尚未完工。
楚某某!!月!$ 日从口前学习返回工地后,发现支模工作还没有完成,就要求厂房二队二天内必须完成,并要求厂房二队队长孙某到现场看看还有什么问题。
!!月!%日上午!"时$"分,孙某到!号机上游副厂房检查支模工作,看到大面积模板都已支完,同时发现!号机压力钢管伸缩节模板有&根拉筋不太合理,需要调整,就对施工员王某某、班长贺某某说:“头两天我就跟你们说了,到现在还没有改,要抓紧点。
”说完就离开了现场。
上午!!时!’分左右,施工员王某某按队长要求直接安排朱某某、关某某二人在模板内侧用风钻打锚筋孔,金某某在模板外侧用木钻打拉筋孔。
水利水电二级建造师案例典型案例

典型案例案例1:某大型土石坝枢纽工程,在流量较大的平原河道上修筑,合同工期6年.土石围堰为Ⅲ级,上游水位为136.65m,此水位的波浪爬高为0.56m,下游水位为129.25m,下游波浪爬高为0.15m。
问题:宜采用的导流方式?可能的挡水和泄水建造物包括哪些?求上下围堰的堰顶高程?备注:本题主要练习导流方式、暂时建造物的级别以及导流建造物的型式及优缺点.拓展:1、导流建造物级别划分依据、具体级别的确定2、其他建造物(水库、水闸、泵站)级别的确定。
答案:分段围堰法;挡水建造物:前期为围堰,后期可以采用围堰加混凝土坝进行挡水;泄水建造物:前期为明槽(渠),后期可以为底孔导流、坝体缺口导流等方式。
由于围堰是Ⅲ级,为无非水围堰,故围堰顶安全加高值为0。
7,因此上游围堰的堰顶高程为136。
65+0.56+0。
7=137。
91m;下游围堰的堰顶高程为129。
25+0。
15+0。
7=130.10m案例2:某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。
承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。
在施工过程中发生了如下事件:事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。
工作C未受影响.事件2:在工作D施工时,主要施工设备浮现故障,停工检修2天,造成窝工20个工日。
事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。
事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。
问题:1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?3.当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。
环评工程师考前培训水利水电工程环境影响评价案例分析

水利水电工程环境影响评价案例第一题:某市拟在清水河一级支流A河新建水库工程。
水库主要功能为城市供水、农业浇灌。
主要建设内容包括大坝、城市供水取水工程、浇灌引水渠首工程,配套建设浇灌引水主干渠等。
A河拟新建水库坝址处多年平均径流量为0.6×108m3,设计水库兴利库容为0.9×108m3,坝高40m,回水长度12km,为年调整水库;水库沉没耕地12hm2,需移民170人,库周及上游地区土地利用类型主要为自然次生林、耕地,分布有自然村落,无城镇和工矿企业。
A河在坝址下游12km处汇入清水河干流,清水河A河汇入口下游断面多年平均径流量为1.8×108m3。
拟建浇灌引水干渠长约8km,向B灌区供水。
B灌区浇灌面积0.7×104hm2,浇灌回来水经排水渠于坝下6km汇入A河。
拟建水库的城市供水范围为城市新区生活和工业用水,该新区位于A河拟建坝址下游10km。
现有居民2万人,远期规划人口规模10万人,工业以制糖、造纸为主。
该新区生活污水和工业废水经处理达标后排入清水河干流。
清水河干流A河汇入口以上河段水质现状为V类,A河汇入口以下河段水质为IV类。
(浇灌用水按500m3/亩a,城市供水按300L/人d测算)问题:1. 给出本工程现状调查应包括的区域范围。
(1)A河,拟建水库库尾至河口的干流河段和沿程支流河口段;(2)清水河,A河汇入口上游500m至下游由于工程建设引起水文变更河段;(3)浇灌引水主干渠区沿线区域(4)B灌区(5)供水服务的城市新区。
(这个小考题来自“导则”,HJ/T88-2003水利水电导则及原非污染生态导则HJ/T19-1999中均有规定,考生只要理解导则中关于调水工程评价范围的“调出区”、“调入区”、“输水管线沿线”、“供水区”、“引起水文变更的区域”,回答本题基本无难度。
案例要考的其中一个方面就是导则的应用。
这里须要留意的是要将导则的表述和本工程结合起来。
水利水电火灾事故案例分析

水利水电火灾事故案例分析一、事故概况某水利水电公司位于中国西南地区,是一家具有一定规模的水利水电企业,主要从事水电站的建设、运行和管理。
该公司下属有多座水电站和水利工程,为当地提供了大量的电力资源和用水资源。
该公司高度重视安全生产工作,加强了设备维护、人员培训以及安全防范措施,但事故还是不可避免地发生了。
2019年某天,该公司位于云南省的一座水电站发生了一起火灾事故。
事故发生时,该水电站正处于应急检修期间,工作人员正在进行设备检修和维护。
不慎在检修过程中,火花引发了一场大火,火势蔓延迅速,造成了油箱、变压器等设备的着火,部分设备被严重损坏,损失惨重。
事故发生后,该水电站紧急疏散了现场工作人员,并立即启动了应急预案,调用了消防、抢险救援力量进行灭火和处置。
二、事故原因分析1. 设备维护不到位该水电站是一座年龄较长的水电站,一些设备已经使用了多年,虽然有定期维护保养,但难免会出现一些老化、高温、电气故障等问题。
在这次事故中,设备维护不到位是导致事故的主要原因之一。
2. 检修作业不规范在进行设备检修和维护时,操作人员对操作规程和安全操作流程掌握不清,导致操作失误,引发火灾。
检修作业不规范也是导致事故发生的重要原因之一。
3. 应急预案不够完善事故发生后,尽管水电站采取了紧急疏散工作人员和启动应急预案的措施,但在灭火和处置过程中,发现了一些不足之处。
例如,灭火设备不够齐全,应急物资储备不足等问题,这些都影响了对火灾事故的有效处置。
三、事故的启示与教训1.安全生产意识要再提高事故发生的根本原因之一是因为水电站的工作人员在日常生产中的安全意识还不够强,对检修作业操作规程的掌握不够熟练。
因此,企业需要采取措施提高工作人员的安全意识,加强员工培训和教育,确保每个员工都能牢记“安全第一”的理念。
2.加强设备维护与检修管理设备维护是防止火灾事故发生的重要环节,水电站需要加强对设备的定期维护和检修管理,及时发现和处理设备中的问题,确保设备的正常运转,降低事故发生的概率。
水利水电工程施工典型事故案例分析文档

水利水电工程施工典型事故案例分析文档水利水电工程施工典型事故案例分析高处作业未系安全带坠落伤害事故[事故经过]1996年2月11日14时30分,在东风水电站河槽公路0+430.8m~0+441.06m桩号之间,高程在864m,第四工程处房建队立模班职工陈某某正在安装模板。
陈某某站在混凝土仓外部,一手拿钉锤,一手用扒钉撬两块钢模板的U型扣孔,在用力过程中扒钉从U型孔中脱出,人体重心后仰,从864m高程坠落至852m高程,坠落高度12m,头部严重受伤,头骨破裂,脑浆外溢,失血过多死亡。
[事故原因]1、直接原因:陈某某安全意识差,高处作业未系安全带,违反了高处作业安全操作规程。
2、间接原因:施工现场安全管理存在缺陷,安监机构力量薄弱,安管人员配备不足,处于失控状况。
3、主要原因:在立模施工过程中违章作业,未系安全带。
[预防措施]1、教育职工严格执行安全操作规程和安全规章制度,努力提高职工安全意识和自我保护能力。
2、加强工程处安全机构力量,要按要求设专职安监人员。
队内应设专职安全员,加强施工现场安全管理,消除违章行为。
推土机自行倒退碾压伤亡事故[事故经过]1994年10月16日,万家寨施工局机械大队职工马某某驾驶推土机承担基坑围堰纵向面段堰头推碴任务。
约22时15分,马某某完成任务后将推土机挂倒档后退至距堰头20.9m处停放,停车后没有熄火,手刹制动器没拉,档位未挂至空档位置,便离开操作室下车检查车辆,在检查过程中,推土机自行倒退,从马某某身上轧过,致使本人当场死亡。
[事故原因]1、直接原因:推土机自行倒退。
马某某停车后既没有熄火,又没有拉手刹制动器,而且档位没有挂至空档位置,违章下车检查车况。
2、间接原因:单位管理不严,施工现场监督检查不力,安全教育不够,致使职工安全意识差,执行安全操作规程不严,违章蛮干。
3、主要原因:安全意识淡薄,违章作业。
[预防措施]1、加强管理,加大安全生产宣传教育,提高全员安全素质,牢固树立“三不伤害”的思想。
水利工程安全事故案例分析

水利工程安全事故案例分析1. 背景水利工程是国家安全和国民经济的重要基础设施。
随着我国水利建设的快速发展,水利工程安全事故也时有发生。
为了提高水利工程安全管理水平,防止类似事故的再次发生,本文对近年来发生的水利工程安全事故进行案例分析。
2. 安全事故案例概述本文选取了近年来发生的5起水利工程安全事故进行案例分析,包括:1. 2010年某水库溃坝事故2. 2012年某水电站滑坡事故3. 2014年某河道整治工程坍塌事故4. 2016年某水库除险加固工程触电事故5. 2018年某水电站洪水漫顶事故3. 安全事故原因分析3.1 2010年某水库溃坝事故事故原因:1. 设计不合理:水库设计标准偏低,未能充分考虑极端气象条件对水库安全的影响。
2. 施工质量问题:水库大坝施工过程中,混凝土浇筑不密实,导致大坝渗漏严重。
3. 运行管理不善:水库管理部门对大坝安全隐患排查不力,未能及时发现和处理问题。
3.2 2012年某水电站滑坡事故事故原因:1. 地质条件复杂:水电站地处地震多发区,地质条件不稳定。
2. 设计不合理:水电站设计时未充分考虑地质条件对工程安全的影响。
3. 施工质量问题:水电站建设中,对地质条件认识不足,施工工艺不合理,导致边坡稳定性不足。
3.3 2014年某河道整治工程坍塌事故事故原因:1. 设计不合理:河道整治工程设计方案不符合实际情况,施工过程中未能及时调整。
2. 施工质量问题:施工单位对河道整治工程关键部位施工不当,导致工程结构不稳定。
3. 监管不到位:监管部门对施工过程监督不力,未能及时发现和纠正问题。
3.4 2016年某水库除险加固工程触电事故事故原因:1. 施工安全管理缺失:施工现场未设立安全警示标志,未能有效防止触电事故发生。
2. 施工人员安全意识不强:施工人员未严格按照操作规程进行作业,导致触电事故发生。
3.5 2018年某水电站洪水漫顶事故事故原因:1. 设计不合理:水电站设计时对洪水位预测不准确,导致洪水漫顶事故发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
可编辑ppt
1
问题
1、大坝上游陆域生态环境现状调查应包括那 些方面?
2、提出水库运行期对下游河段鱼类的主要影 响因素。
3、对上游陆生野生动物有哪些影响?
4、针对工程移民安置,环评需考虑那些环境 影响?
5、提出对水库工程需要考虑的环境保护工程
措施和环境管理计划可?编辑ppt
2
1、大坝上游陆域生态环境现状调查应包括那些方面?
案例一
• 案例一、南方某山区拟建水资源综合利用开发工程,开发目 的包括城镇供水,农业灌溉和发电。工程包括一座库容为 2.4×109m3的水库,引水工程和水电站。水库大坝高54m, 水库回水长度27km,水电站装机容量80 MW,水库需淹没耕 地230hm2,移民1870人,安置方式拟采用就地后靠,农业灌 溉引水主干渠长30km,灌溉面积6×104 hm2,城镇供水范围 主要为下游地区的2个县城。库区及上游地区土地利用类型: 林地,耕地,分有自然村落,无城镇、工矿业,河流在水库 坝址下游50km河段内有经济鱼类、土著鱼类的索饵场、产卵 场。
可编辑ppt
4
2、提出水库运行期对下游河段鱼类的主要影响因素。
答:
•(1)在工程运行期,由于大坝阻隔,对上下游鱼 类物种交流有一定阻碍。
•(2)本项目大坝下游有鱼类的索饵、产卵场,被 大坝截在上游的鱼类进入索饵和产卵场成为困难, 而水库不同方式的放水对下游河道的水生生态影响 明显。
•(3)水文情势的变化导致饵料生物变化无常,水 温、流量、流速、水位、含沙量的变化对鱼类产卵 也有不利的影响。来自答。可编辑ppt6
3、对上游陆生野生动物有哪些影响?
答:
(1)施工期大量的施工人员活动和施工机械噪声干扰,以及 库区拆迁、清理等,原来两岸活动的动物受到惊扰而发生逃 逸。
(2)蓄水营运期,由于水库面积的扩大将造成野生动物生境 的淹没、水面扩大影响陆生动物跨河迁移受到阻隔,动物生 境有可能缩小。
(以生态影响为主的建设项目,一般可按施工期和营运期两 个方面进行影响分析与评价,水力发电站项目施工期和营运 期对生态的影响均较为明显。当然也可以考虑施工前期、营 运后期等的影响。)
可编辑ppt
7
4、针对工程移民安置,环评需考虑那些环境影响?
答:
(1)移民区遗留的环境影响。遗留的固体废物,建筑残物、生活垃圾, 特别是养殖垃圾如不能得到彻底清理,对库区蓄水将造成不利影响;若 原来的陡坡开垦的农田不能及地退耕还林还草,其水土流失也将影响库 区水质与水位。
(2)移民安置区的环境影响。对安置区环境容量的影响,增加了安置区 的环境与资源压力,移民安置占地及土地开发植被变化对生态的不利影 响,农药、化肥面源污染,水土流失等。
•(4)河道中鱼类的种群可编结辑pp构t 将发生变化、急流性 5 或深水性鱼类将对洄游水位变浅不适应。
2、提出水库运行期对下游河段鱼类的主要影响因素。
•水库运行期对上游河段和下游河段的鱼类均有 影响,但对下游影响更明显一些。这类问题提出 的方式有多种多样,有问大坝建设对下游鱼类的 何影响?对坝上鱼类有何影响?对上游鱼类的三 场(索饵场、繁殖场、育肥场),有何影响?对 下游鱼类的三场有何影响?基本大同小异,根据 题干提供的信息及提问的形式,结合实际工作来
文及水文地质等)。
可编辑ppt
3
1、大坝上游陆域生态环境现状调查应包括那些方面?
•(生态现状调查是生态影响评价的基础。一般从事生态 影响评价的技术人员均容易解答该问题,但往往回答不 完整。陆地生态环境现状调查不外乎植物、动物及其生 境调查,在具体工作中从物种、种群、生态系统、景观 四个层次入手,同时考虑气候、土壤、水系等自然因素。 在复习这样的题时,同时可以联想一下对于下游地区的 生态应调查哪些内容?工程建设对上游和下游生态有哪 些方面的影响?)
•(3)植被调查可设置样方,调查植被组成、分层现象、优势种、频率、 密度、生物量等指标。
•(4)动物调查,应调查动物种类、分布、食源、水源、庇护所、繁殖所 及领地范围,生理生殖特性,移动迁徙等活动规律。
•(5)调查生态系统的类型、结构、功能和演变过程。
•(6)调查相关的非生物因子特征(如气候、土壤、地形地貌、水
可编辑ppt
9
5、提出对水库工程需要考虑的环境保护工程措施和环境管理计划
(2)环境管理计划应包括以下内容: ①成立环境管理机构、制定管理办法、落实人员与经费, 实施施工期的环境监理; ②开展库区水质定期监测、生态调查,特别是针对工程 对鱼类“三场”的影响及变化情况应进行调查; ③严格分层取水、定期放水、保障生态需水量的日常管 理; ④制定环境风险应急预案,并定期进行演练; ⑤建立健全环境管理档案,如实记录工程建设过程及其 环境影响与变化过程,环境调查成果及科学研究成果; ⑥在工程竣工后落实竣工可验编辑收pp,t 并在稳定运行后3-5年内10 进行环境影响后评价。
答:
(1)应主要采取以下环境保护工程措施:
①库区移民、库底清理措施,保障库区水质。
②涉及珍稀保护植物的移植、引种栽培、工程防护等措 施;涉及保护动物的栖息地保护、建立新的栖息地等措 施。
③防治水土流失的护坡、拦挡、导排洪水的排水沟、导 水槽等工程措施。
④保障洄游性鱼类的正常洄游的过鱼设施、人工增殖放 流,如有竹木流放,则需要设置流放竹木的设施。解决 低温水影响的能够分层取水的措施。
答:
•(1)调查上游陆域大坝蓄水淹没区及影响范围内涉及的物种、种群和生 态系统。
•(2)重点调查陆域范围内有无受保护的珍稀濒危物种、关键种、土著种 和特有种,天然的经济物种及自然保护区等。如涉及国家级和省级保护生 物、珍稀濒危生物和地方特有物种时,应逐个或逐类调查说明其类型、分 布、保护级别、保护状况与保护要求等。
(3)移民安置不当可能产生的不利影响。一是有可能造成移民返迁,加 剧库区生态破坏;二是陡坡开垦,使水土流失加剧,甚至诱发地质灾害。
(4)人体健康与民族文化多样性的影响。
(移民安置是水电开发项目关注的重要方面,当然也是考试应该考问的 要点。这个题也可以按环境影响要素来解答。)
可编辑ppt
8
5、提出对水库工程需要考虑的环境保护工程措施和环境管理计划
