建设工程招投标与合同管理—9
工程项目招投标与合同管理课后习题及答案

工程项目招投标与合同管理课后习题及答案(总18页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--第一章绪论一、课后习题1 、简述项目、建设项目、施工项目概念答:项目:一种在规定的时间内由专门组织起来的人员完成的一次性工作建设项目:是一种投资行为和建设行为相结合的投资项目施工项目:由企业自工程施工投标开始到保修期满为止的全过程中完成的项目。
2、为什么要推行项目管理答:是为了达到预期的使用功能,在一定约束条件下对建设项目各个方面进行决策,计划,组织,协调,控制等一系列活动的总称。
3、建设项目管理和施工项目管理有什么区别?答:管理任务:施工项目管理(生产出建筑产品,取得利润)建设项目管理(取得符合要求的,能发挥应有效益的固定资产)管理内容:施工项目管理(从投标到交工为止的全部生产组织和管理及维修)建设项目管理(投资周期和建设全过程)管理范围:施工项目管理(合同范围内施工)建设项目管理(可研报告内全部内容)管理主体:施工项目管理(施工企业)建设项目管理(建设单位或其咨询单位)4、简述施工项目管理的主要工作内容?答:编制“项目管理规划大纲”“项目管理实施规划”项目进度控制,质量控制,安全控制,成本控制,材料管理,机械设备管理,技术管理,资金管理,合同管理,信息管理,现场管理,组织协调,竣工验收,考核验收,考核评价,回访保修5、简述经营管理在项目管理中的重要意义?答:经营是市场经济的产物,指为实现一定的经济目的而进行的筹划活动,施工项目经营管理是建筑企业经营的具体表现,是建筑企业获取任务的基础。
6、为什么要学习招投标和合同管理?答:为了规范招投标活动,保护国家利益,社会公共利益和招投标活动当事人的合法权益,提供经济效益,保证项目质量。
7、建筑市场的构成要素有哪些?答:建筑市场主体,建筑市场客体,建筑市场运行机制。
8、与建筑企业经营管理关系较密切的法律法规有哪些?答:建筑法、招投标法、合同法、建筑工程管理条例二、重点1、施工目标控制的内容答:进度控制、质量控制、安全控制、成本控制2、施工项目经营管理的内容?答:主要工作包括:选择适当的经营方式,寻找市场,承揽任务,投标,合同管理3、建筑市场市场运行机制构成答:价格机制、供求机制、风险机制、竞争机制3、市场规则有哪些答:市场进入规则,市场竞争规则,市场交易规则第二章建设项目招标一、课后习题1、简述推行招投标制度饿意义答:(1)推行招投标制度有利于规范建筑市场主体的行为(2)推行招投标制度有利于价格真实反映市场供求状况(3)有利于促使承包商不断提供企业管理水平(4)有利于促进市场经济体制进一步完善(5)有利于促进我国建筑企业与国际接轨2、法律规定哪些项目发包必须经过投标?答:大型基础设施公共事业,全部或部分施工国有资金或融资,国际组织或外国贷款援助资金。
06289《工程招投标与合同管理》试卷+参考答案

1【单选题】工程设计招标中,评标、决标时考虑的因素主要是A、设计方案的优劣B、设计任务完成的进度C、设计取费的标准D、设计单位的资历您的答案:参考答案:A2【单选题】施工合同中索赔的性质属于A、经济补偿B、经济惩罚C、经济制裁D、经济补偿和经济制裁您的答案:参考答案:A3【单选题】施工许可证的申请者是A、监理单位B、建设单位C、施工单位D、设计单位您的答案:参考答案:B4【单选题】联合体中标者,联合体各方面应当共同与招标人签订合同,就中标项目向招标人A、按份承担责任B、共同承担责任C、各自承担责任D、承担连带责任您的答案:参考答案:D5【单选题】工程项目施工过程中项目经理的代理方式属于A、委托代理B、法定代理C、指定代理D、转委托您的答案:参考答案:A6【单选题】主要为无民事行为能力人或限制民事行为能力人设立的代理方式叫做A、委托代理B、法定代理C、指定代理D、转委托您的答案:参考答案:B7【单选题】建设单位拖欠工程款,施工企业的诉讼时效起算期为A、订立施工合同B、工程完工C、工程通过竣工验收D、约定应当支付工程款您的答案:参考答案:D8【单选题】中标通知书是一种A、要约B、承诺C、要约邀请D、合同您的答案:参考答案:B9【单选题】招标确定中标人后,施工合同协议书内注明的合同价款应为A、评标委员会算出的评标价B、招标人编制的标底价C、中标人的投标价格D、施工图预算价您的答案:参考答案:C10【单选题】经济合同一方当事人在规定期限内不履行仲裁裁决时,另一方可以A、请求法院强制执行B、请求仲裁机构强制执行C、请求公安机关强制执行D、要求对方开户银行从其帐户内强行拨款您的答案:参考答案:A11【单选题】建设工程纠纷解决的几种途径中,依靠国家强制力来实现的是A、和解B、调解C、诉讼D、仲裁您的答案:参考答案:C12【单选题】根据《招标投标法》的有关规定,当一项工程采用邀请招标时,邀请参加投标的单位数不得少于A、2B、3C、4D、7您的答案:参考答案:B13【单选题】担保与所担保合同的关系属于A、平等关系B、从属关系C、相对独立关系D、无关系您的答案:参考答案:B14【单选题】FIDIC合同条件规定,应由业主签发的文件是A、中标通知书B、工程移交证书C、解除缺陷责任书D、最终支付证书您的答案:参考答案:A15【单选题】施工放线错误造成的返工应由业主承担费用的是A、监理工程师提供的水准点高程有误B、承包商使用的测量仪器有误差C、承包商放线有误而监理工程师未查出D、承包商放线后监理工程师未进行复测您的答案:参考答案:A(共20 分)16【填空题】建筑安全生产管理方针是。
招投标与合同管理教案

项目一认识招投标第一部分知识准备一、教学目的: 认识招投标, 为后续项目学习打好基础, 需要做好的知识准备。
二、工程承发包承发包是一种经营方式, 是指交易的一方为交易的另一方完成某项工作或供应一批货物, 并按一定的价格取得相应报酬的一种交易行为。
工程承发包是指根据协议, 作为交易一方的建筑施工企业, 负责为交易另一方的建设单位完成某项工程的全部或其中一部分工作, 并按一定的价格取得相应的报酬。
委托任务并支付报酬的一方称为发包人(建设单位、业主), 接受任务负责保质保量完成任务并取得报酬的一方称为承包人(建筑施工企业、承包商)。
二、工程承发包内容工程承发包的内容非常广泛, 可以对工程项目建设的全过程进行总承包, 也可以对工程项目的建议书、可行性研究、勘察设计、材料与设备供应、建筑安装工程施工、生产准备和竣工验收等进行阶段性承包。
三、工程招投标的产生和发展工程招投标是工程承发包的产物, 前者是随着后者的发展而产生和逐步完善的。
(一)国外工程招投标的产生和发展19世纪初, 各主要资本主义国家为满足经济建设需要, 大力发展建筑业, 导致承包商越来越多, 投资者为满足社会对工程质量、功能、建设速度、设计施工水平的要求, 就需要从众多的承包商中选出自己最满意的承包商, 这就导致招投标交易方式的出现, 1830年英国政府明令工程承发包要采用招投标的方法。
(二)我国招投标制度的产生与发展我国招标投标制度是伴随着改革开放而逐步建立并完善的。
1984年, 国家计委、城乡建设环境保护部联合下发了《建设工程招标投标暂行规定》, 倡导实行建设工程招投标, 我国由此开始推行招投标制度。
1999年8月30日全国人大常委会通过了《中华人民共和国招标投标法》, 并于2000年1月1日起施行。
这部法律基本上是针对建设工程发包活动而言的, 其中大量采用了国际惯例或通用做法, 必将带来招标体制的巨大变革。
随后的2000年5月1日, 国家计委发布了《工程建设项目招标范围的规模标准规定》;2000年7月1日国家计委又发布了《工程建设项目自行招标试行办法》和《招标公告发布暂行办法。
工程招标与合同管理

工程招标与合同管理任何工程项目在启动之前都必须经过严谨的招标程序。
招标方应事先准备好详尽的招标文件,包括工程概况、技术要求、投标条件、评标标准以及合同草案等。
这些文件将作为潜在承包商了解项目并准备投标的基础。
招标公告应广泛发布,以确保信息公开透明,吸引更多有实力的承包商参与竞标。
招标过程中,所有参与的承包商都应获得平等的机会,公正地提交自己的投标书,并接受招标方的评审。
在评标阶段,招标方需组织专业的评标委员会,根据预先公布的评标标准,对投标书进行综合评估。
这一过程必须保证客观公正,避免任何形式的不正当干预。
中标结果公布后,招标方应及时与中标方签订正式合同。
合同管理则是确保双方履行义务、维护各自权益的法律依据。
合同内容应全面覆盖工程项目的各个层面,包括但不限于工程范围、质量标准、工期要求、价格条款、变更管理、违约责任等。
合同还应明确规定争议解决机制,以便在出现分歧时能够高效处理。
在施工过程中,合同管理尤为重要。
双方应严格按照合同约定执行,定期召开协调会议,及时沟通进度、质量和成本等问题。
对于合同中未预见到的情况,双方应通过友好协商或依据合同条款进行调整和补充。
为了保障项目的顺利进行,合同管理还应该包括对承包商的绩效监控。
这通常涉及定期检查、进度报告和质量审核等环节。
一旦发现违约行为或不符合标准的工作,应立即采取措施予以纠正。
最终,工程完工并通过验收后,合同双方应根据实际完成的工作量和质量,进行最终结算。
在此过程中,所有的变更和调整都应有明确的记录和合法的证据支持,以免发生纠纷。
一个有效的工程招标与合同管理范本应涵盖从招标准备到合同履行的全过程,注重细节,强调规范性和实用性。
通过这样的范本,可以帮助各方更好地理解和执行合同条款,从而确保工程项目的顺利完成。
建设工程招投标与合同管理(第3版)-宋春岩-习题答案

招投标第二版习题参考答案第一章一、单选题本案例的建筑主体为学校和施工单位,建筑客体为教学楼建设工程未经竣工验收,发包人擅自使用后,又以使用部分质量不符合约定为由主张权利的,不予支持;但是承包人应当在建设工程的合理使用寿命内对地基基础工程和主体结构质量承担民事责任。
五、实训题参考答案1.学校编制项目建议书,向教育局提出项目申请,由教育局发文,向发改委提出立项申请。
2.发改委发文,对项目进行立项审批。
(行政服务中心发改委窗口,5个工作日)3.凭发改委批文到国土局办理征地手续,申领建设用地规划许可证;土地勘查中心对项目用地进行测量勘查,形成地形图、红线图,电子图刻盘。
(国土局、土地勘测中心,10个工作日)(见附件1、2、3、4、5、6)4.根据市规划局出具的设计方案要点通知书对项目进行整体设计招标。
(校管站发标,市规划局用地规划处组织招标,,15个工作日)(见附件7)5.各设计单位进行整体规划方案设计(30-45个工作日)。
6.教育局和学校对项目整体设计中标方案进行内审,修改完善(20-25个工作日)。
7.向市规划局提出方案规划和建设规划审批申请,设计总平图盖规划方案审定章和建设设计方案审定章。
(市规划局用地规划处,15个工作日)(见附件8)8.由具有可研资质的设计单位编制可行性研究报告(10个工作日);可研报告报市发改委审批。
同步可向市(区)环保局提出环境评审申请,由环保局推荐单位编写环评报告(10个工作日),并办理污水排放协议(污水排放管理处,5个工作日)和废油脂处理协议(有处理废油脂资质的公司)。
9.设计单位根据可研报告批文对项目方案进行初步设计(即扩初设计)和投资概算(20个工作日)。
初步设计方案报发改委审批。
(见附件9、10、11、12、13)10.发改委对初步设计方案组织设计审查会,邀请规划局、消防支队、民防局、交警支队等11个部门对方案进行进一步完善,提出修改意见。
11.凭市规划局建管科开具的征求意见函向消防支队征求消防意见(5个工作日),如有地下室部分可同步向市民防局征求民防行政审批,交纳相应人防费用(5个工作日)。
建设工程项目招投标与合同管理(word版)

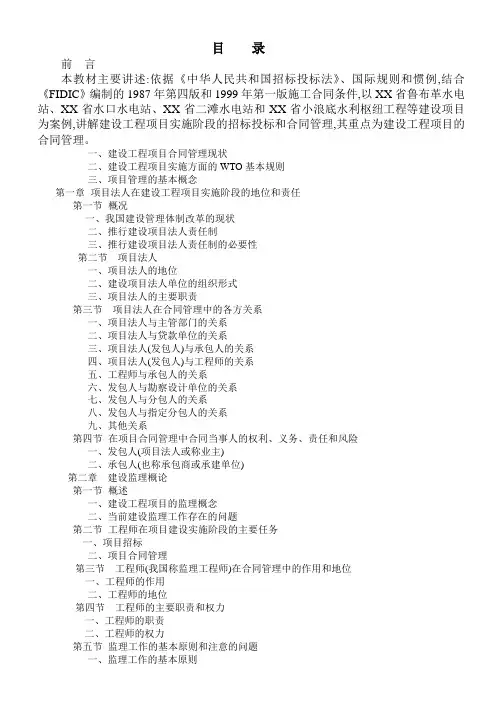

目录前言本教材主要讲述:依据《中华人民共和国招标投标法》、国际规则和惯例,结合《FIDIC》编制的1987年第四版和1999年第一版施工合同条件,以XX省鲁布革水电站、XX省水口水电站、XX省二滩水电站和XX省小浪底水利枢纽工程等建设项目为案例,讲解建设工程项目实施阶段的招标投标和合同管理,其重点为建设工程项目的合同管理。
一、建设工程项目合同管理现状二、建设工程项目实施方面的WTO基本规则三、项目管理的基本概念第一章项目法人在建设工程项目实施阶段的地位和责任第一节概况一、我国建设管理体制改革的现状二、推行建设项目法人责任制三、推行建设项目法人责任制的必要性第二节项目法人一、项目法人的地位二、建设项目法人单位的组织形式三、项目法人的主要职责第三节项目法人在合同管理中的各方关系一、项目法人与主管部门的关系二、项目法人与贷款单位的关系三、项目法人(发包人)与承包人的关系四、项目法人(发包人)与工程师的关系五、工程师与承包人的关系六、发包人与勘察设计单位的关系七、发包人与分包人的关系八、发包人与指定分包人的关系九、其他关系第四节在项目合同管理中合同当事人的权利、义务、责任和风险一、发包人(项目法人或称业主)二、承包人(也称承包商或承建单位)第二章建设监理概论第一节概述一、建设工程项目的监理概念二、当前建设监理工作存在的问题第二节工程师在项目建设实施阶段的主要任务一、项目招标二、项目合同管理第三节工程师(我国称监理工程师)在合同管理中的作用和地位一、工程师的作用二、工程师的地位第四节工程师的主要职责和权力一、工程师的职责二、工程师的权力第五节监理工作的基本原则和注意的问题二、工程师在管理合同时应注意的问题第三章项目合同管理第一节工程项目合同管理的依据第二节提供施工条件和检查承包人进场情况一、为承包人提供进场条件二、提供施工图纸及有关原始资料,并指定规范与标准三、核查承包人人员、施工设备、材料和工程设备等第三节控制工程进度一、项目控制性工期和总工期的制定二、承包人制定施工进度计划和审批三、工程进度控制四、审核承包人修订的施工进度计划五、合同规定的主要业务程序进度控制六、合同工程进度管理应注意的问题第四节审核承包人施工技术措施,监督和管理现场作业和施工方法一、设计图纸提供二、承包人提交施工方法说明三、监督和检查现场作业和施工方法四、核查承包人施工临时性设施五、主持生产例会六、负责合同条款的解释和说明第五节工程质量控制和工程竣工验收一、工程质量检查(一)工程质量检查的依据(二)工程质量检查的方法(三)工程质量检查的范围和内容(四)工程质量检查和检验费用合理分担原则二、工程验收(一)工程竣工验收(二)分项工程验收(三)部分工程验收(四)缺陷通知期限终止前的检验三、工程项目质量控制和验收中应注意的问题第六节检查施工安全和环境保护第七节工程投资控制和工程费用支付一、编制合同投资控制性目标二、各种主要费用的支付(一)工程预付款(二)材料(包括永久设备)预付款(三)保留金(四)合同价格的调整(五)物价波动的价格调整(六)每期进度付款第八节研究和处理项目合同变更一、合同变更的范围和内容。
建设工程招投标合同管理
建设工程招投标合同管理我们需要明确合同的基本构成要素。
一个标准的建设工程招投标合同应包含以下部分:合同双方信息、工程概况、合同金额、工期要求、质量标准、支付方式与时间、违约责任以及争议解决机制等。
我们来具体分析每个部分的要点和注意事项。
一、合同双方信息在合同的开篇,需详细列出甲方(发包方)和乙方(承包方)的名称、地址及法定代表人或授权代表。
同时,附上双方的联系方式,确保通讯畅通无阻。
二、工程概况此部分应详尽描述工程项目的性质、范围、地点以及主要的建设内容和技术要求。
这有助于让合同执行者对整个项目有一个全面的认识。
三、合同金额合同金额部分应注明工程的总价款,并明确是否含有预留款项及其处理方式。
还需说明价格调整的条件和方法,避免日后因物价波动等因素导致争议。
四、工期要求工期要求不仅包括工程的开始和结束日期,还应考虑到可能的延期条件和相应的处理措施。
例如,不可抗力事件导致延误的责任分配问题。
五、质量标准质量是建设工程的生命线。
因此,合同中必须明确工程质量的标准和验收流程,以及不合格工程的处理办法。
六、支付方式与时间详细说明款项的支付方式、时间节点,以及根据工程进度分批支付的比例和条件。
同时,要约定好逾期支付的利息及违约金计算方法。
七、违约责任明确双方违反合同约定所需承担的责任,包括但不限于罚款、赔偿损失等。
八、争议解决机制当出现合同解释或履行上的分歧时,应事先约定争议的解决方式,如协商解决、调解、仲裁或诉讼等。
一份好的建设工程招投标合同管理范本应当细致入微地考虑各方面的因素,确保合同条款的严谨性和可执行性。
当然,每个项目都有其独特性,因此在实际操作过程中,还需要根据具体情况灵活调整和完善合同内容。
工程招标投标与合同管理
工程招标投标与合同管理
工程招标过程
发布招标公告
工程项目招标的第一步是发布招标公告。
公告中应包含项目的基本情况、资格要求、报名方式及时间等关键信息。
这一阶段的目的是吸引合格的投标者参与竞标。
投标准备
感兴趣的投标者需要根据公告要求准备相关的投标文件,这通常包括公司资质证明、过往业绩、技术方案、商务报价等。
投标文件的准备应该详尽、准确,以体现投标者的专业性和诚意。
开标评标
在规定的时间内,所有投标者的投标文件将被公开展示,并由评标委员会进行评审。
评标过程中,委员会会根据预先设定的评分标准对投标文件进行打分,以确保评选过程的公正性。
中标通知
评标结束后,得分最高的投标者将被确定为中标单位,并收到中标通知书。
这一通知书是后续签订合同的重要依据。
合同管理要点
合同签订
中标后,双方将根据招标文件和投标文件的内容,协商签订正式的工程合同。
合同中应详细列明工程的范围、质量标准、工期要求、价格条款、违约责任等关键条款。
合同履行
合同签订后,承包方需按照合同约定进行施工,而业主方则负责提供必要的条件和支持。
在施工过程中,双方应保持沟通,及时处理可能出现的问题。
合同变更管理
在项目实施过程中,如遇特殊情况需要变更合同内容,双方应协商一致,并按照合同约定的程序办理变更手续。
任何变更都应有书面记录,以保证合同管理的透明度和可追溯性。
合同结算与验收
工程完成后,应根据合同约定进行工程量的核算和款项的结算。
最终的工程质量必须经过验收合格,才能视为合同履行完毕。
结语。
《招投标与合同管理》第九章索赔管理
第九章索赔管理一、单选题1.在索赔的分类中,可分为单项索赔和总索赔,对总索赔方式说法正确的是( A )。
A.特定情况下,被迫采用的一种方式B.通常采用的一种方式C.解决起来较容易的一种方式D.容易取得索赔成功的一种方式2.发包方向承包方索赔的事件( C)A. 物价暴涨B. 发现地下障碍和文物费用增加C. 工程质量等级不符合合同约定D. 工程师指令错误造成费用增加3.施工中的费用索赔出现的原因是(C)A.只限定事件引起的补偿B.只限定当事人违约而提出的赔偿C.非自身的原因,且实际造成了损失,应由对方承担责任的补偿或赔偿D.不包括因第三者过错造成的损失的补偿或赔偿4.下列事项中,承包方要求的费用索赔不成立的是(B)A. 建设单位未及时供应施工图纸B. 施工单位施工机械损坏C. 业主原因要求暂停全部项目施工D. 因设计变更而导致工程内容增加5.某基础工程隐蔽前已经经过工程师验收合格,在主体结构施工时因墙体开裂,对基础重新检验发现部分部位存在施工质量问题,则对重新检验的费用和工期的处理表达正确的是(D)。
A.费用由工程师承担,工期由承包方承担B.费用由承包人承担,工期由发包方承担C.费用由承包方承担,工期由承发包双方协商D.费用和工期均由承包方承担6.下列关于施工索赔的说法中错误的是(B)。
A.索赔是一种合法的正当权利要求,不是无理争利B.索赔是单向的C.索赔的依据是签订的合同和有关法律、法规和规章D.在工程施工中,索赔的目的是补偿索赔方在工期和经济上的损失7.下列关于施工索赔的说法不正确的是(D)。
A.索赔是合同管理的重要环节B.索赔要求提高文档管理的水平C.索赔是计划管理的动力D.索赔只是减小损失的一种方法,并不是挽回成本损失的重要手段8.单项索赔(A)。
A.是指在工程实施过程中,出现了干扰原合同的索赔事件,承包商为此事件提出的索赔B.是指承包商在工程竣工前后,将施工过程中已提出但未解决的索赔汇总一起,向业主提出一份总索赔报告的索赔C.是指对合同中规定工作范围的变化而引起的索赔D.是以合同条款为依据,在合同中有明文规定的索赔9.下列关于施工索赔的处理过程正确的是(A)(1)意向通知(2)证据资料准备(3)索赔报告的编写(4)提交索赔报告(5)索赔报告评审(6)谈判解决(7)争端的解决A.(1)(2)(3)(4)(5)(6)(7)B.(2)(3)(1)(4)(5)(6)(7)C.(2)(1)(3)(4)(5)(6)(7)D.(2)(3)(1)(4)(5)(7)(6)10.某工程师指令将某分项工程混凝土改为钢筋混凝土,对此作出的索赔具体为(A)A.单项索赔B.总索赔C.明示索赔D.默示索赔11.承包人发出索赔意向通知后,(D)有权不马上处理该项索赔。
《工程招投标与合同管理》课后习题答案
一、单选题题号 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 答案 C B C A A B D B D C C B B C A二、多选题题号 1 2 3 4 5 6 7 8 9 10 答案ABDBCECDE BCDE BC ABDABC ABCABCD ABCE三、案例分析1、(1)施工招标应具备以下5个条件:1)招标人已经依法成立。
2)初步设计及概算应当履行审批手续的,已经批准。
3)招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准。
4)有相应资金或资金来源已经落实。
5)有组织施工招标所需的设计图纸及技术资料。
(2)建筑业企业应具备的条件及资质等级的要求规定如下:1)建筑业企业应具备的条件。
根据《建筑法》规定,从事建筑活动的建筑施工企业应当具备下列条件:有符合国家规定的注册资本;有与其从事的建筑活动相适应的具有法定执业资格的专业技术人员;有从事相关建筑活动所应有的技术装备;法律行政法规规定的其他条件。
2)建筑企业的资质管理。
《建筑法》明确规定:从事建筑活动的建筑企业按照其拥有的注册资本、专业技术人员、技术装备和已完成的建筑工程业绩条件,划分为不同的资质等级,经资质审查合格,取得相应等级的资质证书后,方可在其资质等级许可范围内从事建筑活动。
建筑施工企业划分为施工总承包、专业承包和劳务分包三个序列。
获得施工总承包资质的企业,可以对工程实行施工总承包或者对主体工程实行施工承包。
承担施工总承包的企业可以对所承接的工程全部自行施工,也可以将非主体工程或者劳务作业分包给具有相应专业承包资质或者劳务分包资质的其他建筑业企业。
获得专业承包资质的企业,可以承接施工总承包企业分包的专业工程或者建设单位按照规定发包的专业工程。
专业承包企业可以对所承接的工程全部自行施工,也可以将劳务作业分包给具有相应劳务分包资质的劳务分包企业。
获得劳务分包资质的企业,可以承接施工总承包企业或者专业承包企业分包的劳务作业。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3)附件。报告中所列事实、理由、影响的证据和各种计算 基础、计算依据的证明。
案例:
在一个桥梁工程中,某承包商按照业主提供的地 质勘查报告设计施工方案并报价,一举中标。 该承包商有过在该地区进行桥梁施工的经验,认 为业主提供的地质勘查报告不准确,实际地质条件可 能复杂得多,因此在作详细的标后设计时,修改了原 挖掘方案,导致材料设备费用显著增加。 开挖结果完全证实了承包商的判断,于是向业主 提出两种方案费用差别的索赔。但被业主否决,其理 由是:按合同规定施工方案是承包商应负的责任,他 应保证方案的可行与优化,变换施工方案是从承包商 自身责任角度出发的,对此不予赔偿。 对此如何评价???
2.2 索赔报告
• 索赔报告是向对方提出索赔要求的、有法律效力的 正规书面文件,是对索赔事件处理的结果,是工程 师、业主、调解人、仲裁人作出决定或决议的依据。 • 重大索赔的报告起草人应为有经验的律师或索赔专 家。 • 索赔报告的基本要求: 1)对索赔事件的叙述必须清晰明确,不包含任何估 计和猜测,如“可能”、“大概”,将导致对索赔 事件真实性的怀疑; 2)责任分析清楚准确,应将责任全部推给对方或第 三方,不可出现自我批评式的语言,否则将丧失索 赔中的有利地位;
人工费索赔案例
某工程,按原合同规定的施工计划,工程全部完工需要劳动力为 255 918工日。由于开工后,业主没有及时提供相关资料而造成土方 与降水低效工作,工期显著拖延。在土方与降水阶段,工程量为全部 工程量的9.4%。工地上实际使用劳动力85 604工日,其中临时工程用 工9 695工日,非直接生产用工31 887工日。这些有记工单和工资表 为证据。 承包商对由此造成的低效工作提出费用索赔,其分析如下: 9.4%工程量所需劳动力= 255 918工日×9.4%=24 056工日 则在这一阶段的劳动生产效率损失应为工地实际使用劳动力数量扣 除9.4%工程量所需劳动力数、临时工程用工和非直接生产用工。即 劳动生产效率损失=85 604-24 056-9 695-31 887=19 966工日 合同中生产工人人工费报价为34美元/工日,工地交通费2.2美元/ 工日: 人工费损失= 19 966工日×34美元/工日=678 844美元 工地交通费= 19 966工日×2.2美元/工日=43 925美元 其他费用,如膳食补贴、工器具费用、各种管理费等项目索赔值计算 从略。
第3讲 索赔计算
3.1 对干扰事件影响的分析
• 对干扰事件影响的分析基础有两个方面,一是干扰事 件的事情:干扰事件确实存在,且有证据;干扰事件 的非承包商责任。二是合同背景:合同是索赔的依据, 当然也是索赔值计算的依据。 • 合同中与索赔计算相关的规定主要有:合同价格的调 整条件和方法;工程变更的补偿条件和补偿计算方法; 附加工程的价格确定方法;业主的合作责任和工期补 偿条件等。
3.2 工期索赔计算
承包商进行工期索赔目的有二:其一,免去或推卸自己对 已经产生的工期延长的责任,使自己不支付或少支付工期延长 的违约金;其二,进行因工期延长而导致的费用损失的索赔, 如工人工资、机械闲臵费、现场管理费、其他附加费用等,若 业主要求工程加速,则还可以得到相应的赶工费用。 工期索赔值的计算方法 一、网络分析法——基于网络计划的计算方法 其思想是:非承包商责任的干扰事件导致某一(某些)工 作的持续时间发生变化,或是工作间的逻辑关系发生变化,进 而导致工期发生变化,该变化值即为索赔值。 该方法是一个精确的、合理的、科学的方法。但由于实际 情况的千变万化,干扰事件也千奇百怪,当无法使用网络分析 法时,可采用的赔事件强调为“一个有经验的承包商 难以预见的事件”,既无法制止,也无法 对其施加影响;强调及时通报了工程师, 并尽最大努力避免或减轻事件的影响;强 调事件和损失之间的因果关系;强调索赔 有合同文件的支持; 4)索赔报告应简洁、有条理,逻辑性强。但 索赔证据和索赔值的计算应详细精确; 5)索赔不是抗议或声讨,应当态度鲜明,但 用辞平和甚至婉转,不伤面子。
第9章 建设工程施工索赔
• • • • •
主要内容: 1、建设工程施工索赔概述; 2、索赔程序; 3、工程师的索赔管理; 4、补充:费用与工期索赔。
第1讲 建设工程施工索赔概述
1.1 施工索赔的概念及特征
• 索赔:当事人在合同实施过程中,根据法律、合同 规定及惯例,对不应由自己承担责任的情况造成的 损失,向合同的另一当事人提出给予赔偿或补偿要 求的行为。 • 索赔的特征:索赔是双向的;只有实际发生了经济 损失或权利损害,一方才能向对方索赔;索赔是一 种未经对方确认的单方行为;索赔会发生在工程建 设的各个阶段。 • 索赔的解决方式:协商谈判、调解;提交仲裁或诉 诸法院。
1.2 施工索赔的分类
• • • • • • 按索赔的合同依据分类: 合同中明示的索赔;合同中默示的索赔。 按索赔目的的分类: 工期索赔;费用索赔。 按索赔事件的性质分类: 工程延误索赔;工程变更索赔;合同被迫终止的 索赔;工程加速的索赔;意外风险和不可遇见因 素索赔。
1.3 索赔的起因
• 工程项目的特殊性:工程项目的综合性强、差异 性大、风险大,使得工程项目在实施过程中存在 许多不确定变化因素; • 工程项目内外部环境的复杂性和多变性,导致工 程工期和费用的变化; • 参与工程建设主体的多元性,一方原因会造成其 他单位损失; • 工程合同的复杂性及易出错性,主要容易出现双 方对合同理解出现差异。
2.3 索赔报告——构成与格式
索赔文件通常包括三个部分:
1)承包商或其授权人致业主或工程师的信,信中简要介绍 索赔要求、干扰事件经过和索赔理由等。 2)索赔报告正文。单项索赔通常有统一格式的索赔报告以 便于处理。格式通常为: ×××项目索赔报告
题目:针对什么的索赔。 事件:事件的起因、经过、双方活动,时间、地点、结果。 理由:引用合同文件证明对方应当赔偿。 影响:说明事件与费用增加或工期延长之间的对应关系。 结论:提出具体的索赔值。
分项法计算索赔值,通常分三步:
1、分析每个或每类干扰事件所影响的费用项 目。这些费用项目通常应与合同报价中的费 用项目一致。 2、确定各费用项目索赔值的计算基础和计算 方法,计算每个费用项目受干扰事件影响后 的实际成本或费用值,并与合同报价中的费 用值对比,即可得到该项费用的索赔值。 3、将各费用项目的计算值列表汇总,得到总 费用索赔值。
承担风险的范围和索赔有效期。若合同规定了索赔值的计算方法、公式、过 程等,则必须执行。
•合理性原则:符合工程惯例,如常用的计算方法;符合规定的或通用的
会计核算原则,如成本项目的划分方法、核算方法、管理费的分摊方法等— —索赔值计算是在成本计划和成本核算基础上,通过计划和实际成本的对比 进行,二者必须有一致性。
不同责任的延误前提下,工期顺延和费用赔偿的一 般原则
C E N C E N C E N C E N C E N C E N C E N C E N C E N C E N C E N C E N C:由于承包商 责任导致的延误; E:由于业主责任 导致的延误; N:由于非双方 责任导致的延误。 :工期费 用均不赔偿; :工期可 顺延,费用不赔 偿; :工期可 顺延,费用可赔 偿。
•实际损失原则:包括直接和间接损失,其证据通常有费用支出帐单、工
资表、现场工料机的使用证明、财务报表、成本核算资料等(工程师或仲裁 人的审查重点)。若干扰事件属于对方违约,若合同中有违约金条款,按合 同法原则,先用违约金抵充实际损失,不足部分再赔偿。
•合同原则:必须分清合同规定的责任主体(如前横道图)、合同规定的
•有利原则:避免由于选择了错误计算方法而得不偿失;考虑对方的反索
赔;为讨价还价留有余地。例如,工程量增加和新增项目,有利原则是不同 的。
3.3 费用索赔计算——方法
一、总费用法:其基本思路是把固定总价合同转化为成本加酬 金合同,以承包商的额外成本为基点加上管理费和利润等附加 费作为索赔值。
例如,某工程原合同报价如下: 工地总成本:(直接费+工地管理费) 3 800 000元 公司管理费:(总成本×10%) 380 000元 利润:(总成本+公司管理费)×7% 292 600元 合同价 4 472 600元 在工程实施过程中,由于完全非承包商的原因,造成实际工地总成本增加 至4 200 00元。现用总费用索赔值如下: 总成本增加量:(4 200 000—3 800 000) 400 000元 总部管理费:(总成本增量×10%) 40 000元 利润:(仍为7%) 30 800元 利息支付:(按实际时间和利率计算) 4 000元 索赔值 474 800元
分析:承包商行为不当,索赔由主动变被动
索赔是针对“一个有经验的承包商难以预见的事 件”。承包商修正施工方案的时机不当,以致成为 “画蛇添足”。 修正的施工方案可在投标时提出;也可以在开工 后通过试挖,暴露问题后提出,然后索赔,除了索赔 两种方案差别费用之外,还有停工损失和工期延长。 如此业主的付出(而非损失)将更大。 投标方案是基于业主不准确的地质报告作出的, 承包商不负责任;中标后的修正方案是基于承包商的 知识作出的,也是正确的,但这种对于地质状况的正 确认识恰恰没有成为“一个有经验的承包商难以预见 的事件”,因此业主的拒绝便不是没有道理的。
1997年10月中旬
1998年5月中旬
1997年12月上旬 75%
25%
• 全部设计资料的提供期应为1997年12月上旬,即 1997年10月中旬向后推1.75个月。则由于设计资 料延缓造成工期延长的索赔值约为9.5个月,即由 1997年2月中旬至1997年12月上旬。
3.3 费用索赔计算——原则
• 例如,某合同规定“合同价格固定,……承包商不得以任何理由增加合同 价格,如物价上涨、工资基限提高等。” “业主有权增减工作内容,但 增减工程量不超过合同金额的15%。在此范围内承包商无权要求任何补 偿。”
3.1 对干扰事件影响的分析
• A、合同状态(又称为计划状态或报价状态)——计算基础 • 分析的主要内容有:各分项工程的工程量;工、料、机单 价和费用;施工方案和进度计划;各类资源计划;各种现场 费用、管理费用和附加费用;各分项工程的单价、报价;合 同总价等。——分析过程与报价过程类似。 • B、可能状态——可能获得赔偿的状态 • 在合同状态的基础上,加上非承包商负责的干扰事件,分 析其可能得到的结果。它构成了承包商可能获得的赔偿。分 析内容同上。 • C、实际状态 • 在合同状态的基础上,加上实际发生的所有干扰事件,得 到实际结果。 • B与A之差是按合同规定承包商真正有理由提出的索赔部分; • C与A之差是工期或费用实际的增加,包括了所有因素的影响 结果; • B与C之差是承包商自身责任造成的损失或按合同规定承包商 应承担的风险。
