公路涵洞施工方案
柳州至武宣公路工程№4合同段K55+480钢筋砼盖板涵施工技术方案编制:复核:审核:日期:目录一、编制依据 (1)二、工程概况 (1)三、施工组织及安排……………………………… 2-3四、施工进度计划及安排 (3)五、施工方法……………………………………… 3-7六、质量保证措施………………………………… 8-11七、安全保证措施………………………………… 11-12八、环境保护措施 (12)九、雨季施工措施………………………………… 12-13钢筋砼盖板涵施工方案一、编制依据本施工方案的编写以下列文件和资料为依据:1、《公路桥涵施工技术规范》(JTG F50-2011)2、《公路工程质量评定标准》(JTG F80/1—2004)3、《公路工程施工安全技术规范》(JTJ076—95)4、《实施性总体施工组织设计》5、两阶段施工图设计6、工程施工承包合同书7、我单位对施工现场的实地勘察、调查资料。
8、我单位积累的成熟技术、科技成果、施工方法以及从事同类工程的施工经验。
二、工程概况K55+480钢筋混凝土盖板涵长度为34.6m,孔跨径:×1.5m,盖板涵与线路右交角75度,混凝土盖板顶填土高度为-1.89m, 分离式基础,进出口型式为八字墙。
主要工程数量表三、施工组织及安排1、施工任务划分及人员配置主要人员配置表2、施工机械配置拟投入涵洞工程施工的主要施工机械一览表四、施工进度计划及安排涵洞计划开工日期2012年月日,计划完成日期2012 年月日,工期45天。
施工进度计划横道图如下:涵洞工程施工进度计划横道图五、施工方法1、施工工序测量放线-基坑开挖-垫层填筑-基础施工-涵身施工-台帽施工-吊装盖板-出入口施工-台背回填-检查验收。
详见(涵洞施工工艺框图)2、施工工艺、施工准备1、合理安排施工用地,做好临时排水措施,经现场放样调查,该涵洞位置及高程符合设计,涵洞进出口与排水沟顺接,排水通畅。
2、按设计要求选用合格的原材料,并严格执行材料备案制度。
3、按照《柳州至武宣公路工程结构物模板准入管理办法》的要求,墙身及混凝土结构物外露部分等使用的模板,使用新制作的组合钢模板(钢模板有足够的厚度和刚度以保持不变形,面板要求采用≥6mm±0.25mm厚钢板)。
4、按标准化施工要求,施工现场埋设工程概况牌、消防保卫牌、文明施工牌、安全生产牌、管理人员名单牌、质量责任牌外须设立安全警示牌,包括“施工现场,闲人免进”牌、“进入施工现场,请减速慢行”牌、“进入施工现场,必须带安全帽”牌、危险源告知牌。
、基础施工1、基坑开挖(1)开挖前,进行准确的测量放样,基础采用挖掘机开挖,地质为中密卵石土,厚约,根据《公路桥涵施工技术规范》要求应设坡度开挖,坡度1:,原地面至基底为,基坑的开挖根据坡比和实际施工的需要,基坑长宽向四周各延伸。
开挖接近设计底标高时,保留10~20cm原状土,在基础施工前人工进行修整基底确保不扰动基底地质土层。
(2)所有基础挖方都应保持良好的排水,一般在基坑两侧留出临时排水沟,以降低基坑水位,以免让地表水或地下水浸湿基底土质。
(3)开挖弃土运至弃土场堆放。
2、基底检验基础砼施工前,必须进行基底检验,不得有松散土质且基底承载力不小于,平面尺寸、基底标高符合图纸要求。
当挖至设计基础底标高,若不能满足设计要求,应及时报请监理工程师和设计单位。
最终开挖深度要依触探、土工试验或按监理工程师要求确定。
3、垫层施工施工作业队将已开挖完成的基坑经报验合格后方可进行砂砾垫层施工。
砂砾垫层施工过程中严格按照图纸要求铺设至设计高程。
松铺完成后,用打夯机进行夯实,使砂垫层压实度达到设计要求。
砂垫层铺设宽度、长度、平整度应满足设计要求。
铺设完成后,由现场质检员自检合格后,经监理工程师验收合格后可进入下到工序。
4、基础砼施工垫层验收合格后,进行模板安装,然后浇注砼。
基础砼施工时,应按施工设计图要求每隔4~6m设置沉降缝,沉降缝应贯穿整个断面,缝宽1~2cm,缝内先用泡沫板隔开,拆模之后再取出泡沫板用沥青麻絮填塞。
砼采用集中拌和,砼运输车运输,用插入式振捣器振捣密实,与台身相接部分应凿毛或预埋石榫。
、台身施工模板应符合“结构物模板准入管理办法”的规定,并经业主、监理检查合格后方能用于施工。
1、台身模板采用大型钢模,首先模板按照设计要求在试拼合格后方可准确就位,接缝严密、无错台后方可进行砼施工,每道伸缩缝作为一次砼浇注。
(方案见上图),为防止漏浆,模板相接处嵌4mm厚橡胶条,基础上立模前铺10mm厚橡胶条。
2、砼浇筑:砼采用集中拌和,水平分层浇筑,每层厚度控制在30cm以内,插入式振动器振捣成型。
砼施工前应预留沉降缝,沉降缝的设置与基础相一致,先用泡沫板隔开,拆模之后再取出泡沫板用沥青麻絮填塞,砼浇注后及时覆盖土工布并洒水养生。
3、每板墙身浇注完后视气温24~36h进行脱模,脱模之后对模板进行检查,确保模板表面平整,接缝严密、无错台、无变形后方可进行下段墙身施工,依次逐段施工。
、台帽施工1、钢筋加工应在符合“标准化建设管理实施细则”的加工厂生产,运输至现场安装。
钢筋绑扎,钢筋严格按施工图及规范施工,必须注意防锈,钢筋腐蚀需满足相关规定的要求,不合格的材料必须替换,重新绑扎,经监理验收合格后,方可进行模板安装。
2、模板安装:模板采用钢模,用螺丝及拉杆的方式固定,支撑牢固。
为防止漏浆,模板相接处嵌4mm厚橡胶条,与台身相接处立模前贴4mm厚橡胶条。
3、砼浇筑:砼采用集中拌和,水平分层浇筑,每层厚度控制在30cm以内,插入式振动器振捣成型。
砼施工前应预留沉降缝,沉降缝的设置与台身相一致,先用泡沫板隔开,拆模之后再取出泡沫板用沥青麻絮填塞,砼浇注后及时覆盖土工布并洒水养生,砼浇注后随时注意养生。
4、浇注完后视气温24~36h进行脱模,及时覆盖洒水养护。
、盖板预制及安装施工1、预制场地预制场建设是按照广西高速公路标准化管理实施细则的要求建设的。
钢筋砼盖板在预制场进行统一预制,达到“三集中”预制的要求。
2、钢筋绑扎钢筋严格按施工图及规范施工,必须注意防锈,钢筋腐蚀需满足相关规定的要求,不合格的材料必须替换,重新绑扎,经监理验收合格后,方可进行模板安装。
3、模板安装盖板模板采用钢模,用螺丝及点焊的方式固定,地拉杆穿过台座的预留孔,支撑牢固。
为防止漏浆,模板相接处嵌4mm厚橡胶条,基础上立模前铺10mm厚橡胶条。
4、盖板砼施工采用集中拌和,砼车运输,高频振动器配合,插入式振动器振动,混凝土一次浇筑成型,及时养生,同时制作两组试块与其同条件下养生。
5、模板拆除盖板砼浇筑完成后8-12h拆模,拆除模板时不得损伤砼结构,并及时覆盖土工布洒水养护。
6、盖板安装待预制盖板的强度达到设计强度的90%以上,方能吊运,堆放及安装。
安装前在板与板相接处涂刷沥青胶结材料或者其他防水材料,以形成防水层,安装时用运梁车运输,吊车配合,严格控制板的长度与现场的沉降缝位置对应,基础、墙身、盖板沉降缝应在同一位置、上下顺直、贯通,盖板安装好后,用C20小石子混凝土浇筑板端与台帽6cm空隙,以使板端与台墙顶紧。
、洞口施工涵身及盖板施工完毕后,即进行洞口施工,进、出口均为八字墙型式。
根据设计洞口尺寸,开挖洞口基坑,并检查标高,几何尺寸及承载力满足要求后,即采用浆砌片石铺砌,M10的砂浆抹面。
用片石砌筑时所用石料强度等级要求不小于M30。
八字墙与涵台沉降缝隔开,沉降缝宽2cm,缝内用沥青麻絮填塞。
、台背回填台背回填必须在混凝土达到设计强度85%盖板吊装完毕以后进行,并划线分层回填且与路基填筑同步,两个台背同时分层夯填。
回填材料宜选用透水性好的材料,如砂砾、级配碎石、矿渣、碎石土等,填料粒径不得大于50mm。
回填时应分层填筑,每层松铺厚度不宜超过15cm,压实度要求达到96%。
盖板上填土时,第一层的最小摊铺厚度及碾压厚度分别不小于30厘米和20厘米,并防止剧烈的冲击。
涵洞顶上填土厚度不足(按筑路机械重力大小掌握)时,严禁采用振动式碾压设备对涵顶范围内的填土进行碾压及机械通过涵顶。
六、质量保证措施1、组织管理措施项目经理部设质量自检员(包佳武),质量自检员对每道工序必须跟踪检查,同时成立由质检工程师(郭新民)为首的自检小组,每道工序自检合格后方可请监理工程师检查,当监理工程师检查合格后,才能进行下一道工序的施工。
在工作中,质量自检员和自检小组必须服从监理工程师的监督。
提高全员质量意识。
广泛深入到开展质量教育,提高全体职工对创优质工程的思想认识。
建立质量管理体系。
建立经理部、施工队二级质量管理体系,做到责任到人,实施施工质量挂牌承包,按照设计和规范要求制定各个工艺、各个程序质量标准,使整个施工过程处于受控状态。
成立创优领导小组。
经理部、施工队二级分别成立创优领导小组,经理、队长分别担任二级创优小组组长,经理部项目技术负责人、队技术主管担任副组长,成员由施工、机械、安质、试验、物资等人员组成。
成立各级专门负责工程质量的部门。
经理部设质检部,设专职质检工程师,工班设质检员,负责施工过程中的质量管理和检查,并成立相应的创优攻关小组。
加强技术学习和质量培训工作。
组织员工参加学习有关的技术标准、规定、规程、规则和细节,并进行技术考核及教育培训,全面掌握本岗位的操作规程和质量标准的内容、实施步骤,确保工程质量。
加强技术学习管理,强化工序质量意识。
对各施工工序进行详细技术交底和严格的质量控制,对工序标准的情况做出记录,确保各个工序的质量。
推广施工新技术,开展技术攻关。
附图一:工程质量保证体系框图。
2、质量控制及检测频率涵洞工程施工应满足下表要求质量控制检测频率3、质量责任档案与质量检查体系质量责任档案柳武高速公路第四项目经理部质量责任档案质量检查体系七、安全保证措施1、坚持“安全第一,预防为主”的安全生产方针,成立以项目经理叶建民为组长,何妃茂为副组长的安全领导小组,该项工程由孙斌担任专职安全员。
2、安全领导小组组织安全施工管理工作,定期进行安全检查、召开安全分析会议,分析安全计划执行情况,及时发现问题,研究改进措施,积极推动安全管理工作的深入开展。
3、开展安全文明标准工地建设活动,定期检查评比,对检查中发现的安全隐患制定整改措施,定人限时整改,并进行复查,确保安全隐患及时消除。
4、各作业班组配备两名兼职安全员,配合专职安全员搞好本班组安全施工工作。
施工现场设专职安全员24小时轮流值班。
5、在施工现场主要施工部位、作业点、危险区、主要通道口布设足够数量的警示牌、防护栏杆、标牌等,夜间设红灯警示。
6、详细编制挖掘机、压路机等机械作业技术标准和安全操作细则。
杜绝违章行为,消除事故隐患,切实保障施工安全和重要设备不受损坏。
7、施工人员进入施工现场必须正确佩带劳动保护用品,施工机械应每天进行设备检修,严禁机械带病作业。
涵洞施工方案(首件工程)
涵洞首件工程施工方案一、编制依据1.重庆渝广高速公路第三标段工程合同文件及设计施工图纸;2.桥涵施工规范;3.国家和省部现行公路工程技术规范、验收标准、行业标准;4.现场踏勘调查资料及我单位类似工程施工经验。
二、工程概况重庆至四川广安高速公路土建第三标段起点K34+560.301,终点K58+000,全长23.44km,全标段共有盖板涵兼人、机通道54道、拱涵11道、通道箱涵1道,圆管涵26道。
为加强现场施工质量的管理,强化质量检查程序,规范作业人员的质量意识和行为,从施工源头上确保质量目标的实现,使工程施工质量管理工作能够有章、有序、有效地实施,履行合同质量目标,最终向业主交付合格的工程,根据工程开展程序,所有分项工程在开始施工前均应设置首件工程。
本标段涵洞施工首件工程选择盖板涵K40+930(进口端6.99m)、拱涵EK0+072(进口端14.05m)、圆管涵G2KO+085(进口端6m)。
主要工程量三、施工组织布置结合本标段总体规划和布局,涵洞施工用电由临近的变压器架线接入。
为保障施工的顺畅,要求施工队必须配备柴油发电机,以保障施工用电的不间断;施工用水主要由涵洞附近的溪流、水塘提供,没有水资源的地段由施工队自行配备运水车拉水供应。
交通运输主要利用当地公路网。
村镇道路状况较差,多数需修整后方可利用。
在现场的材料设备运输均以自修便道为主。
四、施工人员、机械、器材配置涵洞施工人员机械器材表五、施工方案(一)K40+930钢筋混凝土盖板涵1.施工工序施工准备→定位放线→基坑开挖→基底处理→绑扎钢筋支立模板→浇筑涵身砼→盖板制作及安装→砌筑端、翼墙(帽石浇筑)→洞口及洞身铺砌→防水层铺装→回填。
2.工艺流程钢筋混凝土盖板涵施工工艺流程图(1)施工准备①施工前期准备严格按照现场施工要求调遣施工班组和机械设备、材料进场,积极做好工程开工前各项准备工作,同时对该涵洞的工程情况、水文地质、地形特点、地方资源、人力资源、工业加工能力、通讯设施、交通运输、水源电源、环境保护、水土保持、文物保护、征地拆迁、临时用地用房、地材生产供应、外来材料采购供应等情况进行进一步的详细调查,为涵洞的施工提供可靠依据。
公路工程盖板涵洞施工方案
公路工程盖板涵洞施工方案一、前言在公路建设中,盖板涵洞是一种常见的桥梁结构,用于解决道路上的沟渠、涵洞等问题。
盖板涵洞的施工是整个公路工程中必不可少的一部分,它关系着公路的使用寿命和安全性。
本文将介绍公路工程盖板涵洞的施工方案,包括施工前准备、施工过程和施工后维护等内容。
二、施工前准备1.土方开挖:根据设计要求,进行盖板涵洞的土方开挖工作,确保开挖部位符合设计要求。
2.基础处理:对开挖后的基础进行处理,保证基础平整、牢固。
3.材料准备:准备盖板、混凝土等材料,确保施工过程中材料的供应充足。
三、施工过程1.盖板安装:首先进行盖板的安装,根据设计方案按规定进行盖板的铺设。
2.浇筑混凝土:在盖板铺设完成后,进行混凝土的浇筑,填满盖板下的空隙。
3.固化:待混凝土达到强度要求后,进行混凝土的固化处理,保证混凝土质量稳定。
4.油漆处理:对混凝土表面进行油漆处理,保护混凝土免受外界环境的影响。
四、施工后维护1.监测:对已施工完成的盖板涵洞进行定期监测,确保结构的稳定性。
2.维护:根据监测结果对盖板涵洞进行及时维护,修补损坏部位,延长使用寿命。
3.清理:定期对盖板涵洞进行清理工作,确保通水畅通,避免因积水导致损坏。
五、总结盖板涵洞的施工是公路工程中重要的一环,合理的施工方案能保证结构的稳定性和使用寿命。
在施工过程中需严格按照设计要求和标准操作,做好施工前准备工作,加强施工过程中的监测和维护工作,确保盖板涵洞的安全性和可靠性。
只有这样才能为公路的正常使用提供更好的保障。
以上是关于公路工程盖板涵洞施工方案的简要介绍,希望对您有所帮助。
公路涵洞施工方案
公路涵洞施工方案公路涵洞施工方案一、施工目标公路涵洞施工是为了抵御自然灾害(如洪水、泥石流等)和改善交通条件,确保公路的畅通、安全,提高公路的服务水平。
主要目标有:保证施工质量,确保施工安全,尽量减少对周边环境的影响。
二、施工准备工作1.确定施工地点和涵洞类型根据道路设计和交通流量,确定涵洞的位置和类型,确定施工方案。
2.编制施工图纸根据涵洞位置和类型,编制施工图纸,包括平面图、剖面图、施工工序图等。
3.采购施工材料和设备根据施工图纸和设计要求,采购所需的施工材料和设备,如钢筋、水泥、混凝土搅拌设备等。
4.组织施工队伍派遣熟练的工程技术人员、施工人员和驾驶员参与施工,确保施工人员素质和技术能力。
5.制定施工计划根据施工图纸和设计要求,制定施工计划,明确施工工序和时间进度,确保施工顺利进行。
三、施工工序1.土方开挖根据施工图纸和设计要求,进行土方开挖。
确保开挖面的平整度和坡度,避免发生塌方。
2.基础施工基础施工包括基础开挖、基础处理、基础灌浆等。
根据施工图纸和设计要求,进行基础施工,确保基础的稳固和耐久性。
3.墙体施工墙体施工包括墙体浇筑、墙体支撑、墙体防护等。
根据施工图纸和设计要求,进行墙体施工,确保墙体的稳定和安全。
4.顶板施工顶板施工包括顶板浇筑、顶板支撑、顶板防护等。
根据施工图纸和设计要求,进行顶板施工,确保顶板的平整和牢固。
5.排水施工根据施工图纸和设计要求,进行涵洞内部的排水施工,确保涵洞内部的排水能力和流畅度。
四、施工安全措施1.安全标志和警示在施工现场的进出口处,设置明显的安全标志和警示牌,警示过往车辆和行人。
2.施工区域划分在施工现场周围划定施工区域,设立围挡和警戒线,限制非施工人员进入。
3.安全防护设施在施工现场周围设置安全防护设施,如防护网、防护栏等,确保施工人员的安全。
4.施工人员培训对施工人员进行相关培训,提高施工质量和施工安全意识。
五、施工监督和检查1.定期检查施工进展和质量,发现问题及时处理。
涵洞工程施工方案

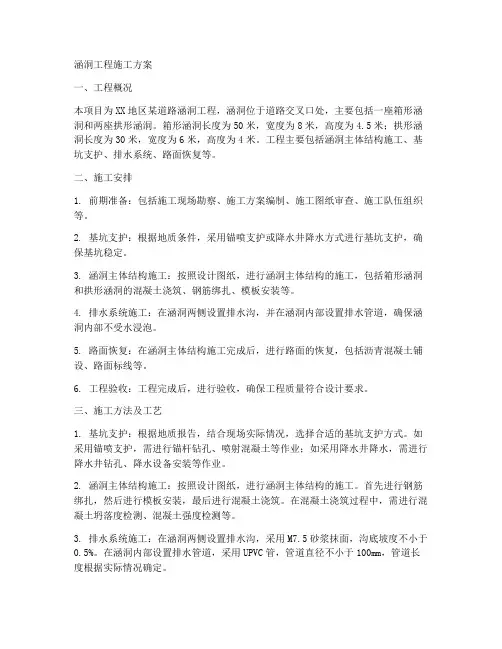

涵洞工程施工方案一、工程概况本项目为XX地区某道路涵洞工程,涵洞位于道路交叉口处,主要包括一座箱形涵洞和两座拱形涵洞。
箱形涵洞长度为50米,宽度为8米,高度为4.5米;拱形涵洞长度为30米,宽度为6米,高度为4米。
工程主要包括涵洞主体结构施工、基坑支护、排水系统、路面恢复等。
二、施工安排1. 前期准备:包括施工现场勘察、施工方案编制、施工图纸审查、施工队伍组织等。
2. 基坑支护:根据地质条件,采用锚喷支护或降水井降水方式进行基坑支护,确保基坑稳定。
3. 涵洞主体结构施工:按照设计图纸,进行涵洞主体结构的施工,包括箱形涵洞和拱形涵洞的混凝土浇筑、钢筋绑扎、模板安装等。
4. 排水系统施工:在涵洞两侧设置排水沟,并在涵洞内部设置排水管道,确保涵洞内部不受水浸泡。
5. 路面恢复:在涵洞主体结构施工完成后,进行路面的恢复,包括沥青混凝土铺设、路面标线等。
6. 工程验收:工程完成后,进行验收,确保工程质量符合设计要求。
三、施工方法及工艺1. 基坑支护:根据地质报告,结合现场实际情况,选择合适的基坑支护方式。
如采用锚喷支护,需进行锚杆钻孔、喷射混凝土等作业;如采用降水井降水,需进行降水井钻孔、降水设备安装等作业。
2. 涵洞主体结构施工:按照设计图纸,进行涵洞主体结构的施工。
首先进行钢筋绑扎,然后进行模板安装,最后进行混凝土浇筑。
在混凝土浇筑过程中,需进行混凝土坍落度检测、混凝土强度检测等。
3. 排水系统施工:在涵洞两侧设置排水沟,采用M7.5砂浆抹面,沟底坡度不小于0.5%。
在涵洞内部设置排水管道,采用UPVC管,管道直径不小于100mm,管道长度根据实际情况确定。
4. 路面恢复:在涵洞主体结构施工完成后,进行路面的恢复。
首先进行基层处理,然后进行沥青混凝土铺设,最后进行路面标线。
四、质量保证措施1. 严格按照设计图纸和施工规范进行施工,确保工程质量。
2. 对施工过程中的关键环节进行监控,如基坑支护、混凝土浇筑、钢筋绑扎等。
公路排水涵洞工程施工方案

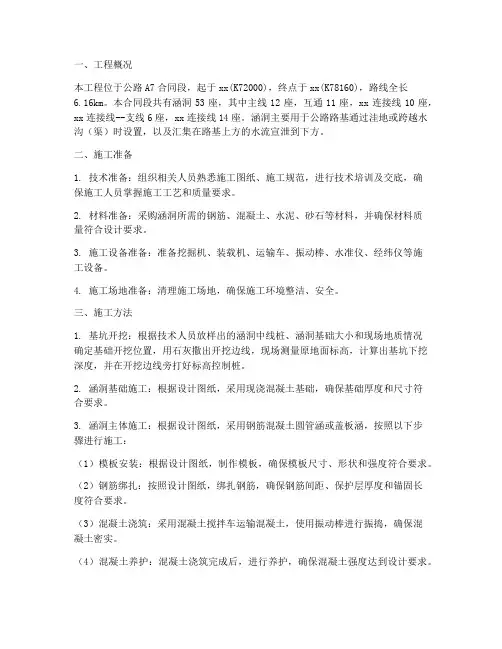

一、工程概况本工程位于公路A7合同段,起于xx(K72000),终点于xx(K78160),路线全长6.16km。
本合同段共有涵洞53座,其中主线12座,互通11座,xx连接线10座,xx连接线--支线6座,xx连接线14座。
涵洞主要用于公路路基通过洼地或跨越水沟(渠)时设置,以及汇集在路基上方的水流宣泄到下方。
二、施工准备1. 技术准备:组织相关人员熟悉施工图纸、施工规范,进行技术培训及交底,确保施工人员掌握施工工艺和质量要求。
2. 材料准备:采购涵洞所需的钢筋、混凝土、水泥、砂石等材料,并确保材料质量符合设计要求。
3. 施工设备准备:准备挖掘机、装载机、运输车、振动棒、水准仪、经纬仪等施工设备。
4. 施工场地准备:清理施工场地,确保施工环境整洁、安全。
三、施工方法1. 基坑开挖:根据技术人员放样出的涵洞中线桩、涵洞基础大小和现场地质情况确定基础开挖位置,用石灰撒出开挖边线,现场测量原地面标高,计算出基坑下挖深度,并在开挖边线旁打好标高控制桩。
2. 涵洞基础施工:根据设计图纸,采用现浇混凝土基础,确保基础厚度和尺寸符合要求。
3. 涵洞主体施工:根据设计图纸,采用钢筋混凝土圆管涵或盖板涵,按照以下步骤进行施工:(1)模板安装:根据设计图纸,制作模板,确保模板尺寸、形状和强度符合要求。
(2)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度和锚固长度符合要求。
(3)混凝土浇筑:采用混凝土搅拌车运输混凝土,使用振动棒进行振捣,确保混凝土密实。
(4)混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
4. 涵洞洞口施工:根据设计图纸,采用一字式或八字墙结构,按照以下步骤进行施工:(1)模板安装:制作模板,确保模板尺寸、形状和强度符合要求。
(2)钢筋绑扎:按照设计图纸,绑扎钢筋,确保钢筋间距、保护层厚度和锚固长度符合要求。
(3)混凝土浇筑:采用混凝土搅拌车运输混凝土,使用振动棒进行振捣,确保混凝土密实。
涵洞分部工程施工方案
一、工程概况本工程涵洞分部工程位于某公路路基通过洼地或跨越水沟(渠)处,全长XX米,涵洞结构形式为钢筋混凝土盖板涵,截面形状为圆形,直径为XX米。
涵洞两端洞口建筑采用一字式结构,基础形式为整体式。
二、施工准备1. 技术准备:组织施工人员学习施工图纸,熟悉施工工艺,明确施工要点。
2. 材料准备:提前采购钢筋、水泥、砂、石子等原材料,确保材料质量符合设计要求。
3. 机械准备:准备挖掘机、装载机、混凝土搅拌车、泵车等机械设备。
4. 施工场地准备:清理施工场地,确保施工环境整洁,满足施工要求。
三、施工工艺1. 洞身施工(1)洞身基础施工:先进行基础开挖,清除杂物,保证基础表面平整。
然后进行基础垫层铺设,采用C15混凝土,厚度为XX厘米。
(2)洞身钢筋绑扎:根据设计图纸,绑扎洞身钢筋,确保钢筋间距、保护层厚度等符合规范要求。
(3)洞身混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实,无蜂窝、麻面等缺陷。
2. 洞口建筑施工(1)洞口基础施工:与洞身基础施工方法相同。
(2)洞口钢筋绑扎:根据设计图纸,绑扎洞口钢筋,确保钢筋间距、保护层厚度等符合规范要求。
(3)洞口混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实,无蜂窝、麻面等缺陷。
3. 基础施工(1)基础开挖:按照设计图纸要求,进行基础开挖,清除杂物,保证基础表面平整。
(2)基础垫层铺设:采用C15混凝土,厚度为XX厘米。
(3)基础钢筋绑扎:根据设计图纸,绑扎基础钢筋,确保钢筋间距、保护层厚度等符合规范要求。
(4)基础混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实,无蜂窝、麻面等缺陷。
四、施工质量控制1. 材料质量:严格控制原材料质量,确保符合设计要求。
2. 施工过程:严格按照施工工艺进行施工,确保施工质量。
3. 验收标准:按照设计规范和质量标准进行验收,确保涵洞工程质量。
五、安全措施1. 施工现场安全:严格执行施工现场安全管理制度,确保施工安全。
2. 机械设备安全:定期检查机械设备,确保设备运行正常。
公路涵洞工程专项施工方案
公路涵洞工程专项施工方案(盖板涵圆管涵)一、工程概况1.1工程简介本项目为某段高速公路的涵洞工程,主要包括盖板涵和圆管涵两部分。
盖板涵主要用于跨越较小的河流、渠道等,而圆管涵则用于跨越较大的河流、道路等。
工程地点位于我国南方某山区,地理环境复杂,施工难度较大。
1.2工程目标确保工程质量,按时完成施工任务,确保公路的安全和畅通。
二、施工准备2.1人员准备组建一支专业的施工队伍,包括项目经理、施工员、安全员、技术人员等。
对施工人员进行培训,确保他们熟悉施工流程和操作规范。
2.2设备准备根据施工需求,提前准备挖掘机、装载机、压路机、混凝土搅拌机等设备。
同时,检查设备性能,确保设备正常运行。
2.3材料准备提前采购所需的建筑材料,如钢筋、水泥、砂石等。
对材料进行检测,确保符合国家标准。
2.4施工图纸及技术规范熟悉施工图纸,了解工程结构及施工要求。
掌握相关技术规范,确保施工过程中各项工作符合标准。
三、施工方法及工艺3.1施工顺序先进行盖板涵施工,再进行圆管涵施工。
施工过程中,注意做好施工缝的处理,确保工程质量。
3.2盖板涵施工3.2.1基础施工对基础进行挖掘,清理杂物,然后进行基础垫层施工。
基础垫层采用C15混凝土,厚度为10cm。
3.2.2模板施工根据设计图纸,制作模板。
模板采用竹胶板,厚度为 1.5cm。
模板安装过程中,注意调整模板位置,确保模板平整、垂直。
3.2.3钢筋施工按照设计要求,绑扎钢筋。
钢筋采用HRB400级,直径为12mm。
钢筋绑扎过程中,注意间距和焊接质量。
3.2.4混凝土施工采用C30混凝土,浇筑过程中注意混凝土的搅拌均匀、密实。
混凝土浇筑完成后,进行养护。
3.3圆管涵施工3.3.1基础施工同盖板涵基础施工。
3.3.2管身施工采用预制圆管,直径为2m。
管身安装过程中,注意调整管身位置,确保管身平直、稳定。
3.3.3管节连接采用焊接方法,将管节连接在一起。
焊接过程中,注意焊接质量,确保管节连接牢固。
公路涵洞墙身施工方案
公路涵洞墙身施工方案1. 引言公路涵洞是为了解决交通运输中遇到的地形障碍,通常是河流或铁路等自然或人工障碍物。
本文档将介绍公路涵洞墙身施工方案,包括设计、施工流程和质量控制等内容。
2. 设计在进行公路涵洞墙身施工前,需要进行详细的设计工作。
设计的主要内容包括:涵洞尺寸、墙身布置、材料选择和抗震设计等。
2.1 涵洞尺寸涵洞尺寸应根据交通流量、地质条件和路线规划等因素进行合理设计。
涵洞的长度、宽度和高度需要考虑到通行车辆的要求,并且要确保足够的安全空间。
2.2 墙身布置墙身布置是公路涵洞设计的重要部分。
根据涵洞的功能和地质条件,可以选择不同类型的墙身布置,如方形、圆形或拱形。
合理的墙身布置可以有效增强涵洞的结构稳定性和承载能力。
2.3 材料选择在选择涵洞墙身材料时,需要考虑材料的强度、耐久性和成本等因素。
常用的涵洞墙身材料包括混凝土、钢筋混凝土和砂浆等。
根据具体情况选择合适的材料,以确保墙身的结构安全和可靠。
2.4 抗震设计考虑到地震可能对公路涵洞墙身的影响,设计中需要进行抗震计算和设计。
抗震设计包括墙身结构的强度和稳定性分析,以及地震时的变形和破坏控制措施。
3. 施工流程公路涵洞墙身施工的流程包括准备工作、基础施工、墙身施工和封顶等环节。
3.1 准备工作施工前需要进行现场勘测和设计方案评审等准备工作。
同时还需准备好施工所需的材料和设备,并制定详细的施工计划。
3.2 基础施工基础施工是公路涵洞墙身施工的重要阶段。
首先进行地基开挖和清理工作,然后进行地基处理和浇筑基础混凝土等工作。
基础施工的质量对于整个涵洞墙身的稳定性和承载能力至关重要。
3.3 墙身施工墙身施工是公路涵洞施工的核心环节。
根据设计方案进行墙身模板搭设、钢筋绑扎和混凝土浇筑等工作。
施工过程中需要加强对墙身质量的控制,确保墙身的强度和稳定性。
当墙身施工完成后,需要进行封顶工作。
封顶主要包括填筑料铺设和路面施工等,以确保涵洞的通行功能和使用寿命。
涵洞及通道施工方案
涵洞及通道施工方案一、项目背景为满足城市交通发展的需要,我市计划在地区建设一座涵洞及通道。
该项目主要涉及道路拓宽、建设涵洞以及通道的施工工程。
二、施工目标1.完成道路拓宽工程,确保道路通行能力的提升。
2.安全、高效地建设涵洞,解决地下交通通道问题。
3.建设通道,保证车辆以及行人的顺畅通行。
三、施工方案1.道路拓宽工程道路拓宽工程主要包括挖掘土方、填方、道路面层铺设等工作。
在施工过程中,要严格按照设计要求进行施工,并确保施工质量。
重点工作包括:(1)挖掘土方:根据地质勘测结果,合理选择挖掘方式和挖掘工序,确保挖掘过程中不对周围建筑物和管线造成影响。
(2)填方:选择符合标准要求的填土,并进行适当的夯实,以提高道路承载力和抗沉降能力。
(3)道路面层铺设:根据设计要求,选择适当的材料进行道路面层铺设,确保道路平整、耐久。
2.涵洞建设工程涵洞建设工程主要包括涵洞基础施工、墙体施工和顶板施工。
涵洞建设需要结合地下管线的布置进行施工,保证涵洞的稳定和安全。
重点工作包括:(1)涵洞基础施工:根据设计要求进行基础开挖和回填,确保基础的稳定性和承载力。
(2)墙体施工:根据涵洞设计要求,选择适当的施工方式进行墙体施工,包括桩基施工、支护结构施工等。
(3)顶板施工:采用适当的模板进行混凝土顶板浇筑,并进行养护,保证顶板的承载力和稳定性。
3.通道建设工程通道建设工程主要包括通道开挖、支护及管线布置等工作。
通道的建设需要考虑到通行车辆的安全和行人通行的便利。
重点工作包括:(1)通道开挖:根据设计要求进行通道开挖,确保开挖的尺寸和位置准确无误。
(2)支护:根据地质条件选择适合的支护方式进行支护施工,确保通道的稳定性。
(3)管线布置:根据通道功能需求进行管线布置,确保通道内各种管线的安全、合理。
四、施工安全措施1.建立完善的施工组织管理体系,分工明确,责任到人。
2.严格遵守施工安全操作规程,确保施工过程中的安全。
3.加强对施工人员的安全教育培训,提高施工人员的安全意识。
公路涵洞施工方案
公路涵洞施工方案公路涵洞施工方案一、施工前准备工作1. 安排专业人员进行现场勘察,确定施工方案,根据地形和地质条件设计涵洞的形式和尺寸。
2. 编制施工组织设计,明确施工人员的职责和工作流程。
3. 安排专业人员对施工材料进行检测,确保其质量符合相关标准。
4. 联系相关部门,申请施工许可,确保施工工作合法合规。
二、施工材料准备1. 采购混凝土、土石方及其他施工材料,并进行检测,确保其质量合格。
2. 准备施工所需的机械设备,包括挖掘机、推土机、轻型起重机等。
三、施工工序1. 土方开挖:根据设计要求,使用挖掘机进行土方开挖工作,按照设计尺寸和坡度进行施工。
2. 基础处理:挖掘混凝土基础坑道,按照设计要求进行基础处理,包括加固处理和防水处理。
3. 模板安装:根据涵洞的形式和尺寸,安装合适的模板,确保其稳定性和密实性。
4. 钢筋绑扎:根据设计要求,在模板内部进行钢筋的绑扎工作,确保涵洞的强度和稳定性。
5. 砼灌注:完成模板内的砼浇筑工作,按照设计要求进行砼浇筑,包括混凝土的配合比、浇筑工艺和浇筑顺序等。
6. 拆模处理:根据混凝土的强度要求,及时进行拆模处理,保证涵洞的施工进度和质量。
7. 边坡处理:对施工过程中的边坡进行处理,确保施工安全和周围环境的保护。
四、施工安全措施1. 严格遵守有关施工安全规范和法律法规,保障施工人员的人身安全。
2. 制定详细的施工方案,确保施工过程中不影响交通和周围环境。
3. 进行现场的交通管制,确保施工区域的交通安全。
4. 加强施工人员的安全教育培训,建立健全施工安全管理制度。
五、施工质量控制1. 对施工材料进行严格的检测,确保其质量符合相关标准。
2. 采取科学的施工工艺和严格的施工工序,确保施工质量。
3. 对施工过程进行现场监控和质量检查,及时发现并解决施工中存在的质量问题。
4. 安排专业人员进行施工质量的验收,确保施工质量达到设计要求。
六、施工进度控制1. 制定详细的施工计划,并进行科学合理的资源配置,确保施工进度。
