工 程 联 系 单
工程名称:宁夏金泰隆房地产开发有限公司
福林商业广场、七号公馆小区消防安装工程
事由;
我公司承担福林商业广场、七号公馆小区消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。
施工单位(章):
施工单位代表:
日 期:
建设单位(章):
建设单位代工程名称:宁夏金泰隆房地产开发有限公司
西花园商住小区消防安装工程
事由;
我公司承担西花园商住小区消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。
施工单位(章):
施工单位代表:
日 期:
建设单位(章):
建设单位代表:
日 期:
工 程 联 系 单
工程名称:宁夏浩海房地产开发有限公司吴忠分公司
浩海云天商住小区3、4#楼消防安装工程
事由;
我公司承担浩海云天商住小区3、4#楼消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。

工程联系函(工期顺延)

工程联系函(工期顺延)
签 章
日期: 年 月 日
设计单位意见
(如不需要则不用此栏)
签 章
日期: 年 月 日
建设单位意见
签 章
日期: 年 月 日
说明:签证事前申请只做为签证结算申请的依据,除建设单位回复明确按合同约定计价方式并入结算外,不能直接作为签证并入结算。
1、为了某部位景观整体效果及美观性,增加xx两项设计变更;
2、因某路开路口与市政道路接壤,涉及到与某某部门沟通协调之后才能进一步的施工,导致路口处施工延后,无法按时完成。
现申请工期顺Leabharlann 至202x年5月21日,请给予确认。
特此致函,恳请尽快批复!
施工单位:(盖章)
项目负责人:
日期: 年 月 日
监理单位意见
工程联系函(工期顺延)
工程名称:某某工程 编号:11
事由:关于某某某工期顺延的申请
致:某某建设有限公司
抄送:某集团有限责任公司(监理)
由我公司承建的某某工程于202x年3月12日正式开工,合同要求202x年4月28日完工。施工期间,我公司全力配合,施工进度符合贵公司现场要求。因现场部分工作面不具备施工条件,导致实际完工日期为202x年5月21日。具体原因如下:

工期延误联系单范文

工期延误联系单范文

工期延误联系单范文尊敬的[相关方称呼,如甲方负责人/项目经理等]:您好!我是[您的身份或公司名称]负责[具体项目名称]的[您的职位]。

今天给您写这个联系单,真的是有点无奈又好笑,感觉像是在讲一个计划赶不上变化的故事。

首先呢,天气就像个调皮捣蛋的孩子,一点都不配合。

原本施工期间应该是阳光明媚,适合干活儿的好天气,可它偏不。

那几天啊,大雨就像老天爷拿着盆往下泼水似的,哗哗哗下个不停。

我们的工人师傅们就像热锅上的蚂蚁,干着急没办法,只能眼睁睁地看着那些设备和材料在雨里泡着,啥也干不了。

这一下就耽误了好几天,您说这像不像老天给我们开的一个大玩笑?还有啊,材料供应这边也出了岔子。

就好比我们做饭,菜都切好了,结果发现没有米下锅。

本来和供应商说好的材料按时到货,可他们那边却出了些意外情况,有的材料质量不过关得重新生产,有的则是运输途中遇到各种问题,总之就是不能按时到我们工地。

这可把我们愁坏了,工人师傅们没材料,只能在那儿干等着,这又耽误了不少时间。

不过您放心,虽然遇到了这些麻烦事儿,但我们可没闲着。

我们一直在想办法解决问题,调整施工计划。

就像打游戏遇到难关了,我们也在积极找攻略呢。

现在我们已经重新规划了后续的工作安排,尽量把因为延误而损失的时间给抢回来。

根据目前的情况,我们预计工期会延误[X]天。

我们也知道这可能会给整个项目带来一些影响,所以我们想和您商量商量,看看咱们有没有什么更好的办法来应对这个情况。

我们也会在接下来的工作中,加班加点、严格把关,保证工程的质量不受影响,就像虽然火车晚点了,但到达终点的时候一定是稳稳当当的。

希望您能理解我们的处境,要是您有任何想法或者建议,欢迎随时和我们沟通。

再次感谢您对我们工作的支持与理解![您的公司名称] [具体日期]。

工程施工延期联系单(3篇)

工程施工延期联系单(3篇)

第1篇项目名称:__________项目编号:__________施工单位:__________项目负责人:__________联系方式:__________日期:__________一、背景信息1. 项目名称:本项目为__________项目,项目编号为__________。

2. 施工单位:我方施工单位为__________,项目负责人为__________。

3. 项目进度:根据原定施工计划,本项目预计于__________完成。

二、延期原因1. 天气原因:近期连续降雨,导致施工现场无法正常进行施工,影响工期。

2. 材料供应问题:部分材料供应商未能按时供货,导致施工进度受到影响。

3. 设计变更:在设计阶段,由于甲方提出的设计变更,需要对原有施工方案进行调整,导致施工进度滞后。

4. 施工单位自身原因:施工现场管理不到位,施工人员技能不足,导致施工效率低下。

三、延期情况1. 延期时间:根据目前情况,预计工期将延长__________天。

2. 延期原因分析:- 天气原因:预计未来__________天内仍将持续降雨,影响施工进度。

- 材料供应问题:已与供应商协商,预计__________天内可恢复正常供货。

- 设计变更:设计变更已完成,施工方案已调整,预计__________天内可恢复正常施工。

- 施工单位自身原因:已对施工现场进行整改,加强人员培训,提高施工效率。

四、解决方案1. 天气原因:密切关注天气变化,合理安排施工计划,尽量避开恶劣天气。

2. 材料供应问题:与供应商保持紧密沟通,确保材料及时供应。

3. 设计变更:加强设计变更管理,确保变更及时、准确。

4. 施工单位自身原因:加强施工现场管理,提高施工人员技能,确保施工进度。

五、后续工作1. 施工单位将严格按照原定施工计划进行调整,确保项目按期完成。

2. 定期向甲方汇报施工进度,确保双方信息畅通。

3. 加强与各相关方的沟通协调,确保项目顺利进行。

工作联系单(工期延期)

工作联系单(工期延期)
工程联系单
工程名称:宁夏浩海房地产开发有限公司吴忠分公司
浩海云天商住小区3、4#楼消防安装工程
事由;
我公司承担浩海云天商住小区3、4#楼消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。
施工单位(章):
施工单位代表:
日期:
建设单位(章):
建设单位代表:
日期:
施工单位(章):
施工单位代表:
日期:
建设单位(章):
建开发有限公司
西花园商住小区消防安装工程
事由;
我公司承担西花园商住小区消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。
施工单位(章):
施工单位代表:
日期:
建设单位(章):
建设单位代表:
日期:
工程联系单
工程名称:宁夏金泰隆房地产开发有限公司
福林商业广场、七号公馆小区消防安装工程
事由;
我公司承担福林商业广场、七号公馆小区消防安装工程,因土建建设方原因致使消防安装施工方,全面停工,工程无法按合同约定时间完工,同时给施工方造成窝工等损失。现双方商议,甲方同意,待甲方协调解决完自己的问题,具备复工条件后,双方商议解决由此给乙方造成的损失,再行复工,乙方进入施工,同时工期顺延,工期双方另行商议。

工程联系单(工期延期)

工程联系单(工期延期)
位:xxx有限公司
致:xxx安装工程有限责任公司

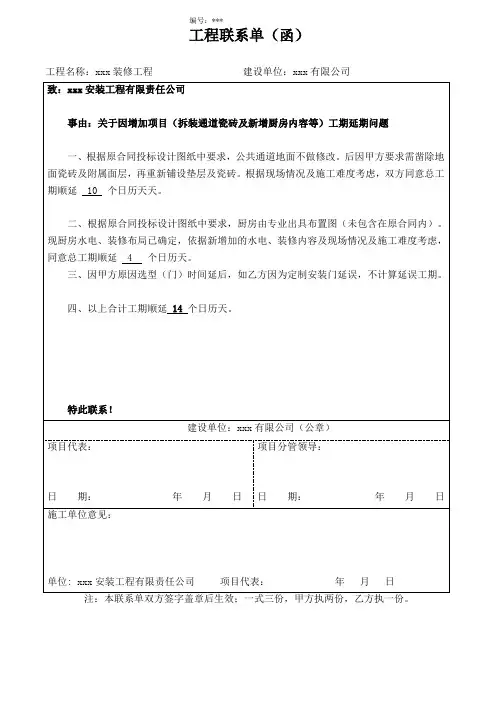

事由:关于因增加项目(拆装通道瓷砖及新增厨房内容等)工期延期问题
一、根据原合同投标设计图纸中要求,公共通道地面不做修改。后因甲方要求需凿除地面瓷砖及附属面层,再重新铺设垫层及瓷砖。根据现场情况及施工难度考虑,双方同意总工期顺延10个日历天天。
建设单位:xxx有限公司(公章)
项目代表:
日 期: 年 月 日
项目分管领导:
日 期: 年 月 日
施工单位意见:
单位: xxx安装工程有限责任公司 项目代表: 年 月 日
注:本联系单双方签字盖章后生效;一式三份,甲方执两份,乙方执一份。
二、根据原合同投标设计图纸中要求,厨房由专业出具布置图(未包含在原合同内)。现厨房水电、装修布局已确定,依据新增加的水电、装修内容及现场情况及施工难度考虑,同意总工期顺延4个日历天。
三、因甲方原因选型(门)时间延后,如乙方因为定制安装门延误,不计算延误工期。
四、以上合计工期顺延14个日历天。
特此联系!

施工方工程联系单-工期顺延

施工方工程联系单-工期顺延
1、疫情影响:疫情从2020年1月20日爆发,南宁市住房城乡建设局发布2020年1月28日发布《关于做好新型冠状病毒感染的肺炎疫情防控工作的通知》、《关于进一步做好新型冠状病毒感染的肺炎疫情防控企业复工工作的补充通知》要求在2月9日前不能复工,《南宁市住房和城乡建设局关于疫情防控期间我市房屋建筑和市政基础设施工程复工有关工作的通知》要求在2月24日起做好防疫工作措施后可以复工。项目工人分布在各地,且防控疫情的措施采取交通限制通行,工人在疫情缓和、取消交通限行后才能到工地施工,至3月10日才得以返回工地。此因素影响增加工期约49天。
2、雨水天气影响:从开工至今下雨28天,雨水天气较多,影响到土方回填和园建基层的施工。
3、场地移交:我司2018年10月8日进场,但直到2019年11月12日开始才有主入口部分区域能满足开工条件,期间直至2019年12月13日广西建设工程有限公司才回填部分土方区域与我司进行工序交接,至此我司才真正有工作面施工。此因素影响增加工期约66天,并请重新下发正式开工指令单。
4、施工晴雨表
5、施工场地移交单
施工单位(章):广西建设集团有限公司
项目负责人:
日 期 :年 月 日
监理单位意见:
监理单位(章):广西设计院工程建设监理公司
总/专业监理工程师 :
日 期 :年 月 日
建设单位意见:
建设单位代表 :
日 期 :年 月 日
综上所述原因,我司申请顺延工期115天(未含因雨天影响的28天),望监理单位和建设单位予以审核确认。
附件:1、《关于做好新型冠状病毒感染的肺炎疫情防控工作的通知》
2、《关于、《南宁市住房和城乡建设局关于疫情防控期间我市房屋建筑和市政基础设施工程复工有关工作的通知》
工程联系单

工程工期顺延时间情况说明

工程工期顺延时间情况说明

工程工期顺延时间情况说明第一篇:工程工期顺延时间情况说明工期顺延时间情况说明致xxxxxx(建设单位或监理单位):我公司中标的xxxxxxx施工项目,合同签订工期为xxx年x月x日开工至xxxx年xx月x日竣工,工期xx日历天。

因为以下原因未能按时完成:1、土地纠纷问题:在建项目选址为焦庄村村土地,在中标后我公司积极组织施工,在场地清理时因项目场地有xx村村民户家坟墓未移墓地和个别村民因土地赔偿争议导致施工无法进展,直到2016年2月份协调好,共耽误8个月(233日)。

2、因供电局检修线路,施工期间停电,共计停电4天。

3、为了迎接市领导,对我县的扬尘治理、安全检查,要求各施工单位,停工3天总合计耽误工期天数为 240 天。

以上工程顺延原因,均由外界人力和自然因素造成,属于不可抗力因素,致使工程延期。

xxxxxxxx公司 2016年5月26日第二篇:工期顺延时间情况说明工期顺延时间情况说明致XXXXXXXXXXXXXX:1、因大气污染,扬尘治理。

县住建局、安检站,下发通知。

要求各施工单位,对各工地进场材料白天禁止,进出实行管制,本工程土方回填量过大。

所有土方白天不能进,只能晚上进土方,造成了有些工程,不能正常施工,关于本工程工期顺延,综合性工期延误15天。

2、3、因供电局检修线路,施工期间停电,共计停电4天。

施工期间,全县对扬尘治理,安全检查。

县住建局、安监站,要求各施工单位,停工3天,进行整改验收。

4、在施工过程中,因天气下雨两次。

县住建局要求各施工单位,下雨期间,不能进料,造成停工两次,共计6天。

5、为了迎接市领导,对我县的扬尘治理、安全检查,要求各施工单位,停工3天以上工程顺延原因,均由省市县下达环境整治文件要求造成,属于不可抗力因素,致使工程延期。

XXXXXXXXXXXX公司第三篇:工期顺延报告及说明武汉梁子湖水产加工有限公司加工车间项目工程工期顺延说明我公司承接的武汉梁子湖水产品加工有限公司加工车间工程,合同工期总日历天数150天,于2010年6月23日开工后,我们积极安排施工,但是由于建设单位设备工艺流程在变更(附变更单、会议纪要、工作联系单),直至2011年5月17日整个车间照明电力系统图、动力电系统图、电力平面布置图才出,再加上安装时间,所以本项目在2011年6月1日前不无法完成竣工结算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程联系单(编号:008)朔州市万鑫房地产开发有限公司:
我方自本年度3月7日起,按照《万鑫地产一期项目工程金沙国际一标段建筑安装工程施工补充合同》和施工进度计划的要求,多次与贵公司沟通、协调准备组织大批材料进场。

贵公司执意要求所有材料均要询价、定价,并于4月5日召开“材料价格专题会议”单方面决定此事。

导致我方无法购买材料,工期滞后30天。

最后于4月26日经我公司领导与贵公司沟通对材料价格这个问题有了共识,在文件还未下发的时候我方为顾全大局赶工期,于5月1日组织1#、2#楼的管道井材料进场。

但贵方材料检验组单方面说我方材料不合格,导致我方材料于2013年5月7日退场,且在退场后的第三天,我方再次组织材料进场,贵公司专业验收人员不在场,导致进度又滞后10天。

截止2013年5月20日,按施工进度计划已经拖后73天,工期应予以顺延。

户内强电配电箱、多媒体弱电箱、等电位端子箱,我方在三月初已经上报材料计划,并于过程中多次请求材料进场,直到5月10日,户内强电配电箱(我方多次强调只要箱体,不要内部设备,造成我方必须派专人看管配电箱内部设备)才进场。

弱电箱、等电位箱既不明确是甲供还是施工单位自购,将直接影响后续抹灰工程的进行。

山西二建第十分公司朔州金沙国际项目部
2013年5月20日。
