临时用水施工方案(审批版)
临时用水施工方案

芜湖军民融合通航科技产业基地PPP项目临水施工方案编制人:吴锋艳审核人:李佳审批人:何秀铎单位:中建安装工程有限公司日期:2017年10月28日目录一、编制依据序号名称编号1、建设工程施工现场供用电安全规范GB50194-932、给水排水管道工程施工及验收规范GB50268-973、施工现场临时用电安全技术规范JGJ46-20054、建筑施工安全检查标准JGJ59-995、建筑工程冬期施工规程JGJ104-976、工程建设标准强制性条文2002年版7、《建设工程施工现场消防安全技术规范》GB50720-2011二、工程概况工程名称芜湖军民融合通航科技产业基地PPP项目建设单位芜湖通航创新园有限公司设计单位深圳市华筑工程设计有限公司施工单位中建安装工程有限公司本项目地处安徽省芜湖市芜湖县新芜高新技术产业开发区,项目用地范围位于南湖路以北,纬二路以南,经二路以东,经三路以西,用地性质为一类工业用地。
本次开发范围包括三个地块,三地块总用地面积147893.24 ㎡,其中创新孵化区用地面积54219.60 ㎡,总建筑面积86070.69 ㎡;企业加速区占地78426.64 ㎡,总建筑面积7 2859.17 ㎡;生产中心区占地15247.0 ㎡,总建筑面积12698.0 ㎡。
生活用水来自市政自来水接口,消防用水和施工用水来自施工现场的河道。
清洁、卫生的饮用水和充足的施工用水,是项目顺利、高效运转的根本保证。
三、临水场地线路布置3.1 临水工程内容及特点项目生活用水来自南湖路市政自来水接口,消防用水和施工用水来自施工现场的河道。
采用雨、污分流,附以沉降池、化粪池和隔油池的排放方式。
分别在生产中心东侧、创新孵化区东北侧和企业加速区西侧各建一个消防水池,以及相关泵房用来提升河道里的河水。
泵房采用自动操作模式,使用电传液位计、压力计控制水泵自动启、停,提高工作效率,保证生活、生产的有序进行。
临时用水工程包括施工现场临时用水管线敷设和临时用水泵房及其配套设备部分的安装,以及在整个施工过程中的临时用水管理。
临时用水施工方案_百度文库(精)

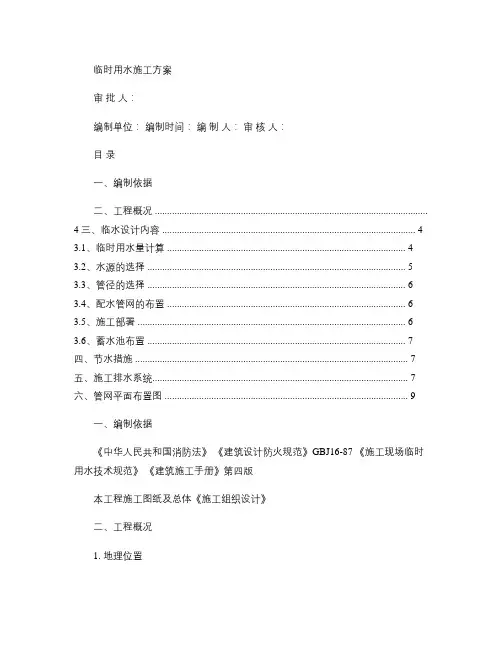

临时用水施工方案审批人:编制单位:编制时间:编制人:审核人:目录一、编制依据二、工程概况 ...............................................................................................................4 三、临水设计内容 (4)3.1、临时用水量计算 (4)3.2、水源的选择 (5)3.3、管径的选择 (6)3.4、配水管网的布置 (6)3.5、施工部署 (6)3.6、蓄水池布置 (7)四、节水措施 (7)五、施工排水系统 (7)六、管网平面布置图 (9)一、编制依据《中华人民共和国消防法》《建筑设计防火规范》GBJ16-87 《施工现场临时用水技术规范》《建筑施工手册》第四版本工程施工图纸及总体《施工组织设计》二、工程概况1. 地理位置河南省开封市杞县,白云寺。
2. 工程概况郑州至民权高速公路,开封至民权段。
本工程收费站两个,服务区一个。
三、临水设计内容3.1、临时用水量计算1)施工现场用水一览表(详见《建筑工程施工组织实用手册》)表1—12)施工用水不均匀系数一览表表1—23)生产用水q1=K1×(K 2/8×3600)Σ(Q1×N 1/T1×bK1——未预见施工用水系数(1.05~1.15)本式取1.10 q1——年(季)度工程量,本式按季度计算 N1——施工用水定额,见表1—1 T1——年(季)度有效工作日b ——每天工作班数,本工程若无特殊注明,均按16小时施工考虑 K2——用水不均衡系数,见表1—2(1)对混凝土搅拌及自然养护,有效工作日考虑为95%,则T1=90×95%=85.5天(2)对冲洗模板,有效工作日考虑为95%,则T1=90×95%=85.5天(3)对搅拌砂浆,有效工作日考虑为90%,则T1=90×90%=81天(4)对上水管道安装,每日工作班数按两班计算,有效工作日考虑为90%,则T1=90×90%=81天将数据代入计算式,得到q 1=3.05 L/s 4)施工机械用水q 2=K1×N 2×(K3/8×3600)×ΣQ 2N2——施工机械台班用水定额,见表1—1 K3——施工机械用水不均衡系数,见表1—2 Q2——同一种机械台数,见表1—1 将数据代入计算式,得到q 2=1.1×5×3×2.0/8×3600=0.001 L/s 5)施工现场生活用水q 3=P1×K 4×N 3/8×3600×bP1——施工现场高峰人数,见表1—1 N3——施工现场生活用水定额,见表1-1 K4——用水不均衡系数,见表1—2b ——每日工作班数,本工程按每日三班计算将数据代入计算式,得到q 3=500×1.4×12.5/8×3600×3=0.73 L/s 6)消防用水量查表1—1可知,q 5=10 L/s 7)总用水量Q 的计算q 1+q2+q3+=3.05+0.001+0.73=3.8 L/s < 10 L/s 因此,Q= q5+0.5(q 1+q2+q3)= 10+0.5×3.8 = 11.9 L/s3.2、水源的选择根据施工现场地形采用打井供水方式3.3、管径的选择1)计算供水从水源至工地主干管的流量(q 1)和管径(d1依据<<建筑施工计算手册>>(18.3.2 供水管径计算。
住宅临水临电施工方案(报批版)

**工程二期临时用水用电专项施工方案**建筑有限公司二零二二年三月十日目录第一章、编制说明及依据 (1)第一节、编制说明 (1)第二节、编制依据 (1)第二章、工程概况 (1)第一节、基本概况 (1)第三章、施工主要用电设备及负荷计算 (3)第一节、现场主要用电设备一览表 (3)第二节、用电负荷计算 (4)第四章、施工安全用电管理制度 (9)第一节、防触电措施 (9)第二节、施工现场安全用电技术措施 (11)第三节、配电箱及开关箱 (15)第四节、配电(开关)箱及漏电保护措施 (18)第五节、电动机械和手持电动工具 (20)第六节、照明 (21)第七节、配电室及电源 (22)第八节、施工机具安全保护措施 (23)第九节、临电管理措施及专项负责人 (25)第十节、临时用电现场管理制度及验收要求 (25)第十一节、电气防火措施 (27)第十二节、应急救援 (32)第五章、施工临时用水 (36)第一节、施工现场水源 (36)第二节、施工现场用水 (36)第三节、施工临时用水计算书 (37)第四节、施工临水设施安装 (40)第五节、应急和急救措施 (42)第六章、相关图纸 .................................................. 错误!未定义书签。
第一节、用电平面布置图 ................................错误!未定义书签。
第二节、用水平面布置图 ..............................错误!未定义书签。
第三节、电箱清单及配电系统图 (45)临时用水用电专项施工方案第一章、编制说明及依据第一节、编制说明本项目位于**大道南侧,临时用电主要包括施工现场用电和办公区用电两大部分,用电量按桩基施工(冲击钻打桩机)和基础、主体、装饰不同阶段进行考虑。
桩基机械用电与其他阶段施工用电不会同时使用,主要用电高峰是在主体施工阶段,用电负荷按最高峰值为计算依据,配电系统实行三级配电两级保护原则,确保人身安全。
施工现场临时用水电布置施工方案

施工现场临时用水电布置施工方案一. 引言在施工现场进行施工工作时,为了满足各种需要,临时用水电是必不可少的。
本文档将详细描述施工现场临时用水电的布置方案,以确保施工过程中水电供应的安全性和有效性。
二. 施工现场用水布置方案2.1 用水需求分析首先,我们需对施工现场的用水需求进行分析。
根据施工项目的规模和施工进度,我们将评估以下用水需求:•办公区用水需求:包括洗手间、洗浴设施以及办公区饮用水等。
•施工作业用水需求:涵盖混泥土搅拌、灌浆、冲洗设备等。
•施工现场环境用水需求:如消防设备、湿降尘、喷淋冷却等。
2.2 临时用水供应方案为满足施工现场用水需求,采取以下措施供应临时用水:2.2.1 安装临时水源在施工现场选择合适位置安装临时水源,例如从附近水源供应商租赁大型水箱,并通过水泵将水输送到用水点。
2.2.2 配置临时管网安装临时水管网连接临时水源和用水点。
管网应具备防水泄漏的能力,并确保水质符合国家相关标准。
2.2.3 设置用水点根据施工需求,在施工现场设置合适的用水点,包括洗手间、洗浴设施、办公区等。
用水点应该方便使用,并满足相关卫生设施的要求。
2.3 临时用水供应安全措施为保证临时用水供应的安全性,需要采取以下安全措施:2.3.1 安全检查对临时用水源和管网进行定期检查,确保其完好无损,防止漏水和水质问题。
2.3.2 安全防护在用水点周围设置防护措施,如防滑、防漏电等,以确保用水点的安全使用。
2.3.3 紧急应急预案制定用水供应的紧急应急预案,包括突发事件的处理和维修保养,以及应对供水中断的备用方案。
三. 施工现场用电布置方案3.1 用电需求分析在施工现场进行施工工作时,需要考虑以下用电需求:•施工设备用电需求:如电锤、切割机、吊车等。
•办公区用电需求:包括电脑、打印机、照明设备等。
3.2 临时用电供应方案针对施工现场的用电需求,采取以下措施供应临时用电:3.2.1 安装临时发电机组根据施工电力需求,选择合适容量的临时发电机组,并将其安装在施工现场。
临时用水(消防)施工方案

临时用水(消防)施工方案临时消防用水施工方案一、目标与适用范围1.1 目标这份方案的主要目的是在施工现场提供一个可靠的临时消防用水保障,确保在施工过程中消防安全不打折,满足用水需求,从而降低火灾风险,提升应急处理能力。
1.2 范围该方案适合各种施工现场,特别是高层建筑、地下工程和大型公共设施等项目,涵盖了临时用水系统的设计、安装、管理和维护等各个方面。
二、现状与需求分析2.1 现状分析1. 用水状况:许多施工现场缺乏稳定的水源,临时用水系统建设不到位,导致消防用水常常捉襟见肘。
2. 消防安全意识:工人们在消防安全方面的意识不够,缺乏相关器材的使用培训。
3. 设备短缺:现有的消防设备配置不足,无法有效应对突发火灾。
2.2 需求分析1. 用水量需求:根据施工现场的规模和火灾风险等级,需科学计算消防用水的需求,以确保在紧急情况下能迅速供水。
2. 设备配置:要配备足够的消防水源、管道、泵和消防栓等设备。
3. 人员培训:需要加强对施工人员的消防安全培训,以提高他们的应急处理能力。
三、实施步骤与操作指南3.1 设计临时用水系统3.1.1 用水需求计算根据现场的实际情况,用下面的公式来计算消防用水量:- Q = q × A- Q:总用水量(L/min)- q:单位面积用水量(L/min/m²)- A:施工面积(m²)例如:- 施工面积:2000m²- 单位面积用水量(按高风险标准):6L/min/m²- 计算得出Q = 6 × 2000 = 12000L/min3.1.2 水源选择选择合适的临时水源,可以是:- 自备水源(比如水井)- 附近的市政供水管网- 水车供水3.1.3 设备配置1. 泵站:选择合适流量和扬程的水泵,确保满足消防用水需求。
2. 管道系统:根据现场情况设计,使用耐压和耐腐蚀的材料,确保水流畅通。
3. 消防栓:设置多个消防栓,以便满足不同区域的用水需求。
临时用水用电施工方案(3篇)

第1篇一、方案概述为确保施工期间的临时用水用电需求,保证施工进度和质量,特制定本临时用水用电施工方案。
本方案旨在明确施工过程中临时用水用电的规划、安装、使用和维护措施,确保施工安全、高效、环保。
二、施工地点及范围本方案适用于本工程项目的施工区域,包括施工现场、临时办公区、生活区等。
三、施工内容1. 临时用水系统2. 临时用电系统3. 安全防护措施四、施工组织1. 组织架构2. 人员配备3. 施工进度安排五、临时用水系统1. 水源选择根据施工现场实际情况,选择就近的自来水管网作为水源。
如水源不足,可考虑打井取水。
2. 水管布置水管采用PVC或PE材质,按设计要求进行布置。
水管铺设应遵循以下原则:(1)水管走向应避开施工区域内的障碍物;(2)水管埋深应满足施工安全要求;(3)水管接口应严密,防止漏水;(4)水管应标明水流方向。
3. 供水设施(1)安装水泵:根据用水需求,选择合适的水泵,并确保水泵性能稳定;(2)安装阀门:在水管上安装阀门,便于控制水流;(3)安装过滤器:在水泵出口处安装过滤器,防止杂物进入水泵;(4)安装水表:在水管上安装水表,便于计量用水量。
4. 用水设施(1)安装消防栓:在施工现场、办公区、生活区等区域安装消防栓,用于消防用水;(2)安装水龙头:在施工现场、办公区、生活区等区域安装水龙头,方便施工人员和生活用水;(3)安装排水设施:在施工现场、办公区、生活区等区域安装排水设施,确保排水畅通。
六、临时用电系统1. 电力来源根据施工现场实际情况,选择合适的电力来源。
如就近的电网,可考虑采用三相四线制;如远离电网,可考虑使用发电机。
2. 电缆布置电缆采用YJV、YJLV等型材,按设计要求进行布置。
电缆铺设应遵循以下原则:(1)电缆走向应避开施工区域内的障碍物;(2)电缆埋深应满足施工安全要求;(3)电缆接口应严密,防止漏电;(4)电缆应标明相序。
3. 配电设施(1)安装配电箱:根据用电需求,选择合适的配电箱,并确保配电箱性能稳定;(2)安装断路器:在配电箱内安装断路器,便于控制电路;(3)安装漏电保护器:在配电箱内安装漏电保护器,确保用电安全;(4)安装接地线:在配电箱内安装接地线,防止漏电。
临时用水施工方案

XXX工程临时用水专项方案目录第1章编制依据 (1)第2章工程概况 (1)第3章施工临时用水设计及计算 (2)3.1施工临时用水说明 (2)3.2工程用水量计算 (3)3.3工地生活用水量计算 (3)3.4消防用水量计算 (4)3.5施工工地总用水量量计算 (4)3.6供水管径计算 (4)3.7施工现场临水管网布置 (5)第4章临时用水施工 (6)4.1.施工准备 (6)4.2.施工工艺 (6)4.3.质量要求及应注意的问题 (7)4.4.成品保护措施 (8)4.5.安全注意事项 (8)第5章临时用水措施 (9)5.1.用水原则 (9)5.2.节水措施 (9)5.3现场排水系统及措施 (10)5.4.水污染的控制 (10)5.4.2控制措施 (11)第1章 编制依据第2章 工程概况序号 名称 编号 备注 1施工组织设计2 工程施工图纸3 建筑给水排水设计规范GB50015-2019 4 建筑施工手册 第五版 5 建筑施工安全检查标准 JJGJ59-2011 6 建筑施工工程质量验收规范 GB50300-2013 7建设工程施工现场消防安全技术规范GB50720-20112.1施工现场水源在施工现场有一条DN80(镀锌钢管)的市政给水管线供水压力为0.2 5MPa提供现场临时用水。
2.2施工现场用水施工现场用水包括施工用水、消防用水两个部分,施工现场采用消防主管和施工用水主管独立假设方式。
施工用水、消火栓采用多级泵加压方式。
1、施工现场用水:厂房及宿舍楼各设DN65,每层DN20施工用水口随施工层跟上;2、消防管道DN100在裙楼周边每60m设消防箱待消火栓一个;3、施工机械用水:使用量较小;4、食堂生活区、办公区用水:选用DN32镀锌钢管做临时给水管。
2.3用水量考虑本工程主要考虑施工现场施工、消防用水。
第3章施工临时用水设计及计算3.1施工临时用水说明(1)本工程临时供水主要包括:生产用水、生活用水和消防用水三种。
施工现场临时给水排水施工方案

施工现场临时给水排水施工方案一、工程概况1、施工现场的临时用水主要有:现场临时消火栓、洗车台、职工食堂、洗衣台、洗碗槽、搅拌站及水冲厕所。
现场的临时用水水源是由施工工地西南角市政供水管网引入,市政管网管径为DN80,从市政供水管网引入管的管径为DN100。
管道采用埋地敷设的方式引至施工现场的生活区及生产区,供各用水设施的用水。
给水管材采用热镀锌钢管,镀锌钢管采用法兰连接(管径大于DN50的管道)和螺纹连接(管径小于等于DN50的管道)。
2、施工现场的临时排水主要有:职工食堂、洗车台、洗衣台、洗碗槽、搅拌站及水冲厕所的污水管及职工宿舍、办公室、食堂等雨水排水管道。
排水主要采用排水明沟和埋地敷设的PVC-U管道进行排水,PVC-U管道采用粘接连接。
洗车台的污水经明沟与埋地PVC-U管排入市政污水管道;生活区污水,搅拌站污水和雨水则排入施工工地北侧的沟底,厕所排出的污水经由化粪池处理后排至沟底。
二、施工方案:1、消火栓给水管道:消火栓设在管理人员办公室西侧、甲方监理办公室东侧和职工宿舍区共三处。
消火栓水源从临时生活用水主管引出,管径为DN50。
消火栓采用单出口消火栓,消火栓箱体的材料为钢制箱体,外形尺寸为800×650×240mm,箱内配SN50消火栓一只,QZ161ø16水枪一只,DN50水龙带(L=20m)一条,管道采用螺纹连接,根据查表可确定消防用水的水量为10L/S 。
2、(1)洗车台给水管道:洗车台设在施工现场南侧的大门口。
水源从临时生活主干管引出,管径为DN50,并在DN50的管道引出两道短管,管径分别为DN15、DN20。
DN15的短管接至大门口东侧墙体上安装的洗脸盆;DN20的短管为洗车用软管的接口管;DN50的管道上出口用丝堵封口,其接口为施工现场用水接口,施工时根据实际情况接至施工现场。
(2)施工现场日用水水量为200m 3,流速1.5m/s ,流量=根据流速、流量查表可得,其管径DN50。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
柳林县北大街廉租住房小区2#楼工程临时用水专项施工方案
编号:
编制人:
审核人:
审批人:
编制单位:山西省第二建筑工程公司十分公司(公章)
编制时间:二0一三年三月十日
柳林县北大街廉租住房小区2#楼
临时用水施工方案
第1章编制依据
1、柳林县北大街廉租住房小区2#楼项目施工组织设计;
2、《建筑施工手册》;
3、《现场临时用水设备负荷和配置资料》;
4、《建筑给排水设计手册》
第2章工程概况
柳林县北大街廉租住房小区2#楼该工程由柳林县住房保障和城乡建设管理局开发,山西中方森特建筑工程设计研究院设计,吕梁晋源建设监理有限公司监理,山西省第二建筑工程公司总承建。
本工程北大街西侧,建筑面积为13799.85㎡,地下一层,地上二十二层,地下一层为人防层层高为 3.9m,地上一层至二十二层为住宅,层高均为3.0m,顶部电梯机房层高为4.40m,建筑总高度70.400m,室内外高差0.45m,
本工程结构形式为剪力墙结构体系,建筑设防类别为丙类,剪力墙抗震等级为四级。
基础采用钢筋混凝土灌注桩、承台梁及混凝土筏板基础。
第3章施工部署
根据2#楼工程的工程量、施工现场居住人数等因素计算临时用
水量。
工地施工工程用水量可按下式计算:
其中 q1──施工工程用水量 (L/s);
K1──未预见的施工用水系数,取1.05;
Q1──年(季)度工程量 (以实物计量单位表示),取值如下表;
N1──施工用水定额,取值如下表;
T1──年(季)度有效工作日(d),取300天;
b ──每天工作班数(班),取1;
K2──用水不均匀系数,取1.5。
工程施工用水定额列表如下:
-------------------------------------------------------------
序号用水名称用水定额N1 工程量Q1 单位
1 模板浇水湿润 10 50000 M3
2 混凝土自然养护 200 4500 M3
3 砌筑工程全部用水 150 750 M3
4 抹灰工程全部用水 30 150 M3
-------------------------------------------------------------
经过计算得到 q1 =1.05×1517000×1.5/(300×1×8×3600)=0.28L/S。
二、机械用水量计算:
施工机械用水量计算公式:
其中 q2──施工机械用水量 (L/s);
K1──未预见的施工用水系数,取1.05;
Q2──同一种机械台数(台),取值如下表;
N2──施工机械台班用水定额,取值如下表;
K3──施工机械用水不均匀系数,取2。
施工机械用水定额列表如下:
---------------------------------------------------------------------------------
序号机械名称型号单位耗水量N1(L) 机械台数Q2
---------------------------------------------------------------------------------
经过计算得到 q2 =1.05×0×2/(8×3600)=0L/S。
三、生活用水量计算:
施工工地用水量计算公式:
其中 q3──施工工地生活用水量 (L/s);
P1──施工现场高峰期生活人数,取100人;
N3──施工工地生活用水定额,取值如下表;
K4──施工工地生活用水不均匀系数,取1.3;
b ──每天工作班数(班),取1。
施工工地用水定额列表如下:
----------------------------------------------------
序号用水名称单位耗水量N1(L)
1 生活区全部生活用水 L/人 80
----------------------------------------------------
经过计算得到 q3 = 100×80×1.3/(1×8×3600)=0.3611L/S。
四、生活区用水量计算:
生活区生活用水量计算公式:
其中 q4──生活区生活用水量 (L/s);
P2──生活区居住人数,取100人;
N4──生活区昼夜全部生活用水定额,取值如下表;
K5──生活区生活用水不均匀系数,取2;
生活区生活用水定额列表如下:
----------------------------------------------------
序号用水名称单位耗水量N1(L)
1 生活区全部生活用水 L/人 80
----------------------------------------------------
经过计算得到 q4 = 100×80×2/(24×3600)=0.1852L/S。
五、消防用水量计算:
根据消防范围确定消防用水量 q5 =10L/S。
六、施工工地总用水量计算:
施工工地总用水量Q可按以下组合公式计算:
在此计算中得:Q =q5+(q1+q2+q3+q4)/2
=10+(0.28+0+0.36+0.19)/2=10.41L/S;
最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。
最后Q还应增加10%,得出 Q =10.41+1.04=11.45L/S;
七、供水管径计算:
工地临时网路需用管径,可按下式计算:
其中: d ──配水管直径(m);
Q ──施工工地用水量(L/S);
V ──管网中水流速度(m/s),取V=1(m/s);
供水管径由计算公式:d=[4×11.45/(3.14×1×1000)]0.5=0.121m=121mm 得临时网路需用内径为121mm的供水管。
