2017造价工程师案例分析练习题三(参考模板)

合集下载

2017年造价工程师《案例分析》专项练习题

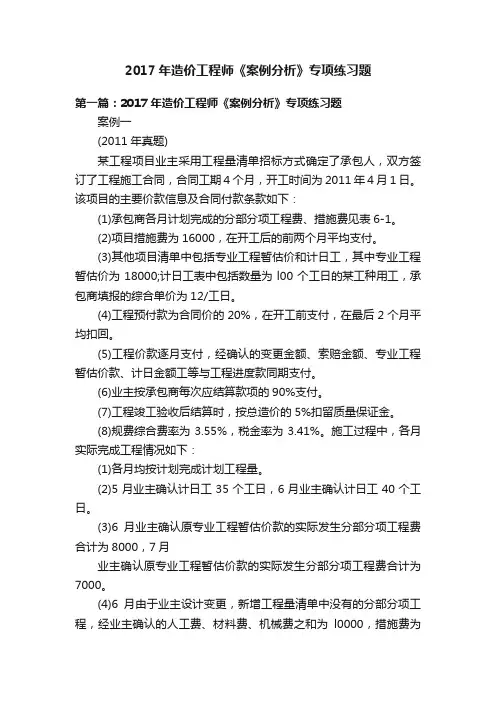

2017年造价工程师《案例分析》专项练习题

2017年造价工程师《案例分析》专项练习题第一篇:2017年造价工程师《案例分析》专项练习题案例一(2011年真题)某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。

该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见表6-1。

(2)项目措施费为16000,在开工后的前两个月平均支付。

(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为18000;计日工表中包括数量为l00个工日的某工种用工,承包商填报的综合单价为12/工日。

(4)工程预付款为合同价的20%,在开工前支付,在最后2个月平均扣回。

(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价款、计日金额工等与工程进度款同期支付。

(6)业主按承包商每次应结算款项的90%支付。

(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。

(8)规费综合费率为3.55%,税金率为3.41%。

施工过程中,各月实际完成工程情况如下:(1)各月均按计划完成计划工程量。

(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。

(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为8000,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为7000。

(4)6月由于业主设计变更,新增工程量清单中没有的分部分项工程,经业主确认的人工费、材料费、机械费之和为l0000,措施费为l000,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。

(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费500,机械闲置费200,该分项工程施工持续时间延长1天(不影响工期)。

17年造价工程师考试《建设工程造价案例分析》试题及答案

17年造价工程师考试《建设工程造价案例分析》试题及答案

17年造价工程师考试《建设工程造价案例分析》试题附答案案例(一)某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。

该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。

合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商需承担逾期违约金1.5万元。

开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。

该工程如期开工后,在施工过程中发生了经经理人核准的如下事件:事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B 作业时间拖延4天,工人窝工20个工作日,施工机械B闲置5天(台班费:800元/台班)。

事件2:4月25日~26日,当地供电中断,导致工作C停工2天,工人窝工40个工作日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械使D工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。

事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日凌晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。

由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。

截止到5月末,其他工程内容的作业持续时间和费用均与原计划相符。

承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。

机械台班均按每天一个台班计。

问题:1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。

2.对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。

如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?3.该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元。

2017年造价工程师《建筑工程造价案例分析》真题及答案解析

2017年造价工程师《建筑工程造价案例分析》真题及答案解析

某城市拟建设一条免费通行的道路工程,与项目相关的信息如下:1.根据项目的设计方案及投资估算,该项目建设投资为100000万元,建设期2年,建设投资全部形成固定资产。

2.该项目拟采用PPP模式投资建设,政府与社会资本出资人合作成立了项目公司。

项目资本金为项目建设投资的30%,其中,社会资本出资人出资90%,占项目公司股权90%;政府出资10%,占项目公司股权10%。

政府不承担项目公司亏损,不参与项目公司利润分配。

3.除项目资本金外的项目建设投资由项目公司贷款,贷款年利率为6%(按年计息),贷款合同约定的还款方式为项目投入使用后10年内等额还本付息。

项目资本金和贷款均在建设期内均衡投入。

4.该项目投入使用(通车)后,前10年年均支出费用2500万元,后10年年均支出费用4000万元。

用于项目公司经营,项目维护和修理。

道路两侧的广告收益权归项目公司所有,预计广告业务收入每年为800万元。

5.固定资产采用直线法折旧:项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。

6.PPP项目合同约定,项目投入使用(通车)后连续20年内,在达到项目运营绩效的前提下,政府每年给项目公司等额支付一定的金额作为项目公司的投资回报,项目通车20年后,项目公司需将该道路无偿移交给政府。

问题:1.列式计算项目建设期贷款利息和固定资产投资额。

2.列式计算项目投入使用第1年项目公司应偿还银行的本金和利息。

3.列式计算项目投入使用第1年的总成本费用。

4.项目投入使用第1年,政府给予项目公司的款项至少达到多少万元时,项目公司才能除广告收益外不依赖其他资金来源,仍满足项目运营和还款要求?5.若社会资本出资人对社会资本的资本金净利润率的最低要求为:以贷款偿还完成后的正常年份的数据计算不低于12%;则社会资本出资人能接受的政府各年应支付给项目公司的资金额最少应为多少万元?(计算结果保留两位小数)问题1:1.项目建设期贷款总额:100000×70%=70000(万元)第1年建设期贷款利息=70000×50%×1/2×6%=1050(万元)第2年建设期贷款利息=(70000×50%+1050+70000×50%×1/2)×6%=3213(万元)建设期贷款利息=1050+3213=4263.00(万元)固定资产投资额=100000+4263=104263.00(万元)问题2:项目投入使用第1年项目公司应偿还银行的本利和=(70000+4263)(A/P,6%,10)=10089.96(万元)项目投入使用第1年项目公司应偿还银行的利息=(70000+4263)×万元)项目投入使用第1年项目公司应偿还银行的本金=10089.85-4455.78=5634.18(万元)问题3:万元) 问题4:设政府给予的补贴应至少为X万元。

2017年造价工程师《工程造价案例分析》考试真题及答案解析

2017年造价工程师《工程造价案例分析》考试真题及答案解析

2017年造价工程师《工程造价案例分析》考试真题及答案解析2017年造价工程师《工程造价案例分析》考试真题及答案解析试题一:(20分)某工程项目施工承包合同价为3200万元,工期18个月,承包合同规定:1.在开工前7天,发包人应向承包人支付合同价20%的工程预付款。

2.工程预付款自工程开工后的第8个月起分5个月等额抵扣。

3.工程进度款按月结算。

工程质量保证金为承包合同价的5%,发包人从承包人每月的工程款中按比例扣留。

4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为0.9.5.规费费率为3.5%。

以工程量清单中分部分项工程合价为基数计算;税金率为3.41%,按规定计算。

在施工过程中,发生以下事件:1)工程开工后,发包人要求变更设计,增加一项花岗石墙面工程。

由发包人提供花岗石材料,双方商定该项综合单价中的管理费、利润均以入工费与机械费之和为计算基数,管理费率为40%,利润率为14%。

消耗量及价格信息资料见下表:2)在工程进度至第8个月时,施工单位按计划进度完成了200万元建安工作量,同时还完成了发包人要求增加的一项工作内容。

经工程师计量后的该工作工程量为260m2.经发包人批准的综合单价为352元/m2.3)施工至第14个月时,承包人向发包人提交了按原综合单价计算的该项月已完工程量结算报18万元。

经工程师计量,其中某分项工程因设计变更实际完成工程数量为580m3(原清单工程数量为360m3,综合单价1200元/m3)。

问题:1.计算该项目工程预付款。

2.编制花岗石墙面工程的工程量清单综合单价分析表,列式计算并把计算结果填入答题纸表1.1中。

3.列式计算第8个月的应付工程款。

4.列式计算第14个月的应付工程款。

计算结果均保留两位小数,问题3和问题4的计算结果以万元为单位。

)试题二:(20分)某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工合同。

17年造价《案例》真题

17年造价《案例》真题

2017 年造价《案例》P1 第一章:投资分析、财务评价、平衡分析P2-3 案例一:指标估算法;预备费、流动资金及建设期贷款利息的计算P10 案例三:表1-5 黏土矿P18 增值税应纳税额=当期销项税额-当期进项税额-可抵扣固定资产进项税额P18 调整所得税=(营业收入-当期销项税额-(经营成本- 当期进项税额)-折旧费-维持运营投资+补贴收入-增值税附加)×25%P18 表1-9 项目投资资金流量表P23 用插值法计算拟建项目的资本金财务内部收益FIRR P23 表1-13 某建设项目资金投入、收益及成本表P26 表1-14 某项目借款还本付息计划表P27 算利润及折旧费、摊销费的计算P27 表1-15 某项目总成本费用估算表P28 表1-16 某项目利润与利润分配表P30 表1-17 某项目资本金现金流量表P36 运营期每年等额还本付息金额的计算公式P45 公式:产量盈亏平衡点、单价盈亏平衡点P51 应用价值工程方法选择最优设计方案(追求V 越大越好)P53 表2-6 价值指数:从小到大排序目标成本降低额:从大到小排序P73 问题2:若采用寿命周期成本的费用效率(CE)法,应选择哪个方案?P73 答案-问题1:计算地铁的年度寿命周期成本P75 计算:年度费用效率P84-85 案例十三表2-24 基础资料表P86 第二段:采用混合方案组织施工的两种可能性P88 案例十四-----问题3P89 费用优化的步骤:1、2、3、4、5、6P93 案例十五:全寿命周期费用问题---2、绘制全寿命周期费用现金流量图,并计算其费用现值。

P104 表3-5 分部分项工程和单价措施项目工程量计算表(6.块料地面7.木质踢脚线8.柱面装饰9. 吊顶天棚10.梁模板11.板模板)P122 案例六-----安装专业P135 案例八-----安装专业P150 表3-44 混凝土满堂基础综合单价分析表P3-46 必考:表3-46 分部分项工程和单价措施项目清单与计价表P153 表3-47 总价措施项目清单与计价表、安全文明施工费的计算P153 表3-48 其他项目清单清单与计价汇总表P154 重复考:表3-49 单位工程招标控制价汇总表P160 案例三---问题1.分析投标人运用的报价技巧,运用是否得当P168 案例六---问题2.运用决策树法进行投标决策(考计算)P172 案例七----问题2、问题3(考计算)P210 案例六----背景中:判断索赔事件1、2、3、4P212 案例七:分析索赔程序、合同关系、判断p123 索赔事件P215 事件4P225 图5-10 初始网络进度计划、问题--2、3P228 图5-12 某工程施工总承包忘了进度计划P234 案例十四P242 第六章:工程结算与决算(偏差分析)P256 案例六、背景(2)、p257 背景(6)P258 表6-8 施工实际进度检查记录表(通过前锋线会计算进度款)、问题1、2P260 答案---问题2--(4)4 月份P260 答案---问题3--(2)赶工补偿、(5)结算款P266 案例八--表6-12 合同内工程费用支出及增值税专用发票情况汇总表P267 问题---5P278 表6-17 各分项工程计划和实际工程量、价格、作业时间表(通过作业时间表汇算进度款)P280 投资偏差=已完工程计划投资-已完工程实际投资进度偏差=已完工程计划投资-拟完工程计划投资或进度偏差=已完工程计划时间-已完工程实际时间P282 案例十三。

2017年造价工程师考试《案例分析》真题和答案

2017年造价工程师考试《案例分析》真题和答案

2017 年造价工程师考试《案例分析》真题及答案陈江潮主编王英主审。

正评指由于时间紧张,水平有限,望大家批试题一(20 分)某城市拟建设一条免费通行的道路工程, 与项目相关的信息如下:1.根据项目的设计方案及投资估算, 该项目建设投资为100000 万元 , 建设期 2 年, 建设投资全部形成固定资产。

2.该项目拟采用PPP模式投资建设, 政府与社会资本出资人合作成立了项目公司。

项目资本金为项目建设投资的30%,其中 , 社会资本出资人出资90%,占项目公司股权90%:政府出资10%,。

占项目公司股权10%。

政府不承担项目公司亏损 , 不参与项目公司利润分配3.除项目资本金外的项目建设投资由项目公司贷款, 贷款年利率为6%(按年计息), 贷款合同约定的还款方式为项目投入使用后10 年内等额还本付息。

项目资本金和贷款均在建设期内均衡投入。

4.该项目投入使用(通车)后, 前10 年年均支出费用2500 万元 , 后10 年年均支出费用4000。

道路两侧的广告收益权归项目公司所有, 预计广万元 , 用于项目公司经营、项目维护和修理告业务收入每年为800 万元。

5.固定资产采用直线法折旧: 项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。

6.PPP项目合同约定, 项目投入使用( 通车)后连续20 年内 , 在达到项目运营绩效的前提下, 政报, 项目通车20 年后 , 项目公府每年给项目公司等额支付一定的金额作为项目公司的投资回司需将该道路无偿移交给政府。

问题:1.列式计算项目建设期贷款利息和固定资产投资额。

建设期贷款利息:第一年和第二年借款本金100000×70%×0.5=35000 万元第一年:35000×0.5 ×0.06=1050 万元第二年:(35000+1050+35000×0.5 )× 0.06=3213 万元建设期利息为:1050+3213=4263 万元;固定资产投资额:100000+4263=104263 (含政府投资)100000×( 1-30%×10%)+4263=101263 万元(不含政府投资)2.列式计算项目投入使用第 1 年项目公司应偿还银行的本金和利息。

造价工程师考试案例分析模拟练习及答案

造价工程师考试案例分析模拟练习及答案

造价工程师考试案例分析模拟练习及答案2017造价工程师考试案例分析模拟练习及答案案例分析题一某工程采用公开招标方式,招标人3月1日在指定媒体上发布了招标公告,3月6日至3月12日发售了招标文件,共有A、B、C、D 四家投标人购买了招标文件。

在招标文件规定的投标截止日(4月5日)前,四家投标人都递交了投标文件。

开标时投标人D因其投标文件的签署人没有法定代表人的授权委托书而被招标管理机构宣布为无效投标。

该工程评标委员会于4月15日经评标确定投标人A为中标人,并于4月26日向中标人和其他投标人分别发出中标通知书和中标结果通知,同时通知了招标人。

在施工过程中,该工程的关键线路上发生了以下几种原因引起的工期延误:(1)由于发包人原因,设计变更后新增一项工程于7月28日至8月7日施工(新增工程款为160万元);另一分项工程的图纸延误导致承包人于8月27日至9月12日停工。

(2)由于承包人原因,原计划于8月5日晨到场的.施工机械直到8月26日晨才到场。

(3)由于天气原因,连续多日高温造成供电紧张,该工程所在地区于8月3日至8月5日停电,另外,该地区于8月24日晨至8月28日晚下了特大暴雨。

在发生上述工期延误事件后,承包人A按合同规定的程序向发包人提出了索赔要求。

经双方协商一致,除特大暴雨造成的工期延误之外,对其他应予补偿的工期延误事件,既补偿直接费又补偿间接费,间接费补偿按合同工期每天平均分摊的间接费计算。

问题:1.指出该工程在招标过程中的不妥之处,并说明理由。

2.该工程的实际工期延误为多少天?应予批准的上期延长时间为多少天?分别说明每个工期延误事件应批准的延长时间及其原因。

3.图纸延误应予补偿的间接费为多少?试题四答案:(20分)问题1招标管理机构宣布无效不妥,应由招标人宣布,评表委员会确定中标人并发出中标通知书和中标结果通知不妥,应由招标发出。

问题2该工程得实际工期延误为47天应批准得工期延长为32天。

其中,新增工程属于业主应承担得责任,应批准延长工期11天(7月28日至8月7日);图纸延误属于业主应承担得责任,应批准延长工期15天(8月29日至9月12日);停电属于业主应承担得责任应批准延长工期3天施工机械延误属于承包商的责任不予批准延长工期特大暴雨造成的工期延误属于业主应承担的风险范围,但8月24~25日属于承包商机械未到场延误在先,不予赔偿应批准工期延长3天(8月26至8月28日)问题3所以,合同价中每天的间接费为:708.98/300=2.36(万元/天)图纸延误应补偿的间接费为:15×2.36=35.40(万元)问题4解:计划的单方人工费为:50÷(8×1.5)=4.17(元/㎡)实际的单方人工费为:(50+10)÷{7×(1-10%)×1.5}=6.35(元/㎡) 则,单方人工费的增加额为:6.35-4.17=2.18(元/㎡)案例分析题二某承包人参与一项工程的投标,在其投标文件中,基础工程的:工期为4个月,报价为1200万元:主体结构工程的工期为12个月,报价为3960万元。

2017年造价工程师《工程造价案例分析》考试真题与参考答案(吴好汉编写)

2017年造价工程师《工程造价案例分析》考试真题与参考答案(吴好汉编写)

份下社会资本的资本金净利润率不低于 12%(即在项目“投资各方”中只考虑社会资本方收益):
解法一:每年社会资本的总成本费用=年经营成本+社会资本的折旧+摊销+维投+利息
=4000+社会资本 5063.15+0+0+0=9063.15(万元)
税后净利润=(营收 800+补贴 Y-应纳增值税及附加 0-社会资本的总成本 9063.15)×(1-25%)
2017 年造价工程师《工程造价案例分析》真题与参考答案
2017 年造价工程师《工程造价案例分析》考试 真题与参考答案---(吴好汉编写)
【案例一】(20 分)背景资料
某城市建设一条免费通行的道路工程,与项目相关的信息如下:
1.根据项目的设计方案及投资估算,该项目建设投资为100000万元,建设投资2年,建设投资全
定的还款方式为项目投入使用后10年内等额还本付息。项目资本金和贷款均在建设期内均衡投入。
4.该项目投入使(通车后),前10年年均支出费用2500万元,后10年年均支出费用4000万元,用
于项目公司经营、项目维护和侈理,道路两侧的广告收益权归项目公司所有,预计广告业务收入每
年为800万元o
5.固定资产采用直线折旧:项目公司适用的企业所得税税率为25%,为简化计算不考虑销售环节相
问题 4.项目投入使用第 1 年,假设政府补贴应至少为 X 万元,项目公司满足项目运营和还款要求
解法一:题意是政府不承担项目公司亏损,不参与项目公司利润分配,社会资本出资人在运营
和还贷,故仅从社会资本出资人角度分析问题:
税后净利润=(广告营收 800+补贴 X-应纳增值税及附加 0-社会出资总成本 12018.93)×(1-25%)
【主张:按解法二计算较合理。因为题意是项目公司要满足项目运营和还款要求,项目公司是按 整个项目在运营的,应该站在项目角度进行折旧计算;政府方投资的固定资产折旧费应包括在整个 项目运营中每年计提,可以先用于还款,今后再收回折旧费】
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2017造价工程师案例分析练习题三案例一某企业拟投资兴建一生产项目。

预计该生产项目的生命周期为12年,其中:建设期为2年,生产期为10年。

项目投资的现金流量部分数据如表2.1所示。

项目的折现率按照银行贷款年利率6.72%计算(按季计息)。

表2.1某项目投资现金流量表单位:万元问题:1.分别按6%、33%的税率列式计算第3、4年的营业税金及附加和调整所得税(第3、12年息税前总成本为2400万元,其余各年息税前总成本均为3600万元)。

2.将银行贷款利率换算成年实际利率。

3.编制表2.1 所示的项目投资现金流量表。

4.计算该项目的投资回收期。

5.根据计算结果,评价该项目的可行性。

案例二东部某市一项目建设期为2年,生产期为8年,项目建设投资3100万元,预计90%全部形成固定资产,10%形成无形资产,固定资产折旧年限为8年,按直线折旧法计算折旧,预计净产值率为5%,在生产期末回收固定资产残值;无形资产按8年期平均摊销。

建设项目发生的资金投入、收益及成本情况见表1-21。

建设投资贷款年利率为7%,建设期只计利息不还款。

银行要求建设单位从生产期开始的6年间,按照每年等额本金偿还偿还法进行偿还,同偿还当年发生的利息。

流动资金贷款年利率为3%,每年付息,计算期最末一年年末还本。

假定营业税金及附加税率为6%,所得税率为33%,投资者可接受最低收益率为20%。

问题:(1)编制借款还本付息计划表。

(2)计算各年固定资产折旧额。

(3)编制项目资本金现金流量表,见表1-22。

(4)计算资本金财务内部收益率,并对项目进行评价。

案例三某商业写字楼项目,承包商与业主签订了施工总承包合同。

承包范围包括土建工程和水、电、通风建筑设备安装工程,合同总价为4800万元。

工期为2年,第1年已完成2600万元,第2年应完成2200万元。

承包合同规定:(1)业主应向承包商支付当年合同价25%的工程预付款;(2)工程预付款应从未施工工程尚需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回,主要材料及设备费占工程款的比重按62.5%考虑;(3)工程质量保修金为承包合同总价的3%,经双方协商,业主从每月承包商的工程款中按3%的比例扣留,在保修期满后,保修金及保修金利息扣除已支出费用后的剩余部分退还给承包商;(4)当承包商每月实际完成的建安工作量少于计划完成建安工作量的10%以上(含1O%)时,业主可按5%的比例扣留工程款,在工程竣工结算时将扣留工程款退还给承包商;(5)除设计变更和其他不可抗力因素外,合同总价不做调整;(6)由业主直接提供的材料和设备应在发生当月的工程款中扣回其费用。

经工程师签认的承包商在第2年各月计划和实际完成的建安工作量以及业主直接提供的材料、设备价值见表5-1。

问题:1.该施工项目第2年的工程预付款是多少?2.工程预付款从几月份开始起扣?3.1~6月份及其他各月工程师代表应签证的工程款是多少?应签发付款凭证金额是多少?4.竣工结算时,工程师代表应签发付款凭证金额是多少?案例四某拟建工业项目的有关基础数据如下:1.项目建设期2年,运营期6年,建设投资2000万元,预计全部形成固定资产。

2.项目资金来源为自有资金和贷款。

建设期内,每年均衡投入自有资金和贷款本金各500万元,贷款年利率为6%。

流动资金全部用项目资本金支付,金额为300万元,于投产当年投入。

3.固定资产使用年限为8年,采用直线法折旧,残值为100万元。

4.项目贷款在运营期间按照等额还本、利息照付的方法偿还。

5.项目投产第1年的营业收入和经营成本分别为700万元和250万元,第2年的营业收人和经营成本分别为900万元和300万元,以后各年的营业收入和经营成本分别为1000万元和320万元。

不考虑项目维持运营投资、补贴收入。

6.企业所得税率为25%,营业税金及附加税率为6%。

问题:1.列式计算建设期贷款利息、固定资产年折旧费和计算期第8年的固定资产余值。

2.计算各年还本、付息额及总成本费用,并编制借款还本付息计划表和总成本费用估算表。

3.计算运营期内各年的息税前利润,并计算总投资收益率和项目资本金净利润率。

4.从项目资本金出资者的角度,计算计算期第8年的净现金流量。

参考答案案例一问题1:解:(1)营业税金及附加=营业收入×营业税金及附加税率第3年营业税金及附加=2600×6%=156万元第4年营业税金及附加=4000×6%=240万元(2)调整所得税=(营业收入+补贴收入-营业税金及附加-息税前总成本)×所得税率第3年调整所得税=(2600-156-2400)×33%=14.52万元第4年调整所得税=(4000-240-3600)×33%=52.80万元问题2:解:年实际利率=(1+6.72%/4)4-1=6.89%问题3:解:该项目投资现金流量表,如下表:问题4:解:该项目投资回收期=(6-1)+|-1026.12| ÷ 1302.2=5.79(年)问题5:(2)答:根据上述计算结果,所得税后NPV=4149.23万元〉0;投资回收期=5.79年小于该项目计算期12年(如果给定基准投资回收期,应将投资回收期与基准投资回收期比较),所以该项目是可行的。

案例二问题(1):编制借款还本利息计划表,见表1-23流动资金借款年利息=300×3%=9(万元)问题(2):固定资产原值:3100×90%+32.55+89.08=2911.63(万元)残值:2911.63×5%=145.58(万元)各年固定资产折旧费:(2911.63-145.58)÷8=345.76无形资产摊销额=3100×10%÷8=38.75(万元)问题(3):编制项目资本金现金流量表,见表1-24问题(4):采用试算内插法,计算资本金财务内部收益率。

设i1=45% 得NPV1=49.39设i2=50% 得NPV2= -80.24则:IRR=45%+[49.39/(49.39+︱-80.24︱)]×(50%-45%)=46.91%项目资本金财务内部收益率为46.91%,大于投资者最低可接受收益率,说明投资获利水平大于要求,该项目可以接受。

案例三1.该施工项目第2年的工程预付款金额为:2200×25%=550(万元)2.工程预付款的起扣点为:2200-550/62.5%=2200-880=1320(万元)开始起扣工程预付款的时间为8月份,因为8月份累计实际完成的建安工作量为:1110+180+210=1500(万元)>1320(万元)3.1~6月份及其他各月工程师代表应签证的工程款及应签发付款凭证金额。

(1)1~6月份。

1~6月份应签证的工程款为:1110×(1-3%)=1076.7(万元)1~6月份应签发付款凭证金额为:1 076.7-90.56=986.14(万元)(2)7月份。

7月份建安工作量实际值与计划值比较,未达到计划值,相差:(200-180)/200=10% 7月份应签证的工程款为:180-180×(3%+5%)=180-14.4=165.6(万元)7月份应签发付款凭证金额为:165.6-35.5=130.1(万元)(3)8月份。

8月份应签证的工程款为:210×(1-3%)=203.7(万元)8月份应扣工程预付款金额为:(1500-1320)×62.5%=112.5(万元)8月份应签发付款凭证金额为:203.7-112.5-24.4=66.8(万元)(4)9月份。

9月份应签证的工程款为:205×(1-3%)=198.85(万元)9月份应扣工程预付款金额为:205×62.5%=128.125(万元)9月份应签发付款凭证金额为:198.85-128.125-10.5=60.225(万元)(5)10月份。

10月份应签证的工程款金额为:195×(1-3%)=189.15(万元)10月份应扣工程预付款金额为:195×62.5%=121.875(万元)10月份应签发付款凭证金额为:189.15-121.875-21=46.275(万元)(6)11月份。

11月份建安工程量实际值与计划值比较,未达到计划值,相差:(190-180)/190=5.26%<10%,工程款不扣。

11月份应签证的工程款为:180×(1-3%)=174.6(万元)11月份应扣工程预付款金额为:180×62.5%=112.5(万元)11月份应签发付款凭证金额为:174.6-112.5-10.5=51.6(万元)(7)12月份。

12月份应签证的工程款金额为:120×(1-3%)=116.4(万元)12月份应扣工程预付款金额为:120×62.5%=75(万元)12月份应签发付款凭证金额为:116.4-75-5.5=35.9(万元)4.竣工结算时,工程师代表应签发付款凭证的金额为:180×5%=9(万元)。

案例四问题1:解:1.建设期借款利息:第1年贷款利息= 500/2×6%=15.00(万元)第2年贷款利息=[(500+15)+500/23×6%=45.90(万元)建设期借款利息= 15+45.90 =60.90(万元)2.固定资产年折旧费=(2000+60.90-100)/8=245.11(万元)3.计算期第8年的固定资产余值=固定资产年折旧费×(8-6)+残值=245.11×2+100=590.22(万元)(本资料素材和资料部分来自网络,仅供参考。
