一、施工前准备:
1. 确定人行道设计方案及尺寸,对施工现场进行测量和勘察;
2. 确定材料数量及购买清单,包括透水砖、沙子、水泥、排水设备等;
3. 租赁或购买必要的施工机械和工具,如挖掘机、压路机、砌筑机等;
4. 制定施工计划,安排施工人员,包括项目经理、工程师、技术员和普通工人等。

二、施工步骤:
1. 清理施工现场,确保施工区域干净整洁;
2. 施工现场标线,确定人行道的大小和位置;
3. 根据设计方案,进行土方开挖,确保开挖深度符合要求;
4. 按照设计要求,进行路基处理,并利用压路机进行夯实;
5. 铺设透水砖前,进行透水砖的分类和质检,确保透水砖质量符合要求;
6. 透水砖铺设,采用专用的砌筑机进行铺设,并利用胶粘剂将透水砖固定住;
7. 透水砖间填充缝隙材料,常用的是细砂,填充并压实;
8. 对透水砖进行碾压,确保透水砖牢固并与土地紧密连接;
9. 安装排水设备,确保透水砖上的水能够顺利排出;
10. 进行收尾工作,清理施工现场,清除杂物和残留物,保持施工区域干净整洁;
11. 进行验收和保养,确保施工质量达到要求。

三、施工注意事项:
1. 严格按照设计要求进行施工,遵守施工规范;
2. 施工过程中,严禁乱砍乱抬,保护已铺设的透水砖;
3. 透水砖的排水设备要保持通畅,避免因堵塞而引起积水;
4. 施工时要注意人员安全,采取必要的安全措施;
5. 施工过程中要注意环境保护,确保施工现场的清洁和整洁;
6. 完工后要及时进行验收,并进行保养和维护,延长透水砖的使用寿命。

以上是透水砖人行道施工方案的主要内容,希望对您有所帮助。

人行道透水砖施工方案 (2)

人行道透水砖施工方案 (2)

人行道透水砖施工方案 (2)
一、施工前准备
在进行人行道透水砖施工前,需要做好以下准备工作:
1.对施工区域进行勘察,确保地基平整、无积水现象。

2.准备所需的透水砖、沙子、水泥等材料,确保质量合格。

3.准备好施工所需的工具,如铲子、平整工具等。

二、施工步骤
1. 地面准备
1.清理施工区域,确保地面平整干净。

2.按设计要求设置放线,确定透水砖的铺设线路。

2. 砼基层施工
1.浇筑砼基层,厚度一般为10-15厘米,确保密实。

2.在砼基层表面进行养护,使其达到预期强度。

3. 砖石铺设
1.将透水砖按设计要求铺设在砼基层上,注意保持砖与砖之间的间距均匀。

2.使用锤子等工具对砖石进行轻轻拍打,确保砖石与基层贴合紧密。

4. 砂浆填缝
1.在透水砖铺设完成后,用砂浆进行填缝,填充砖与砖之间的空隙。

2.平整填缝处,使其与砖面齐平,并用刮刀进行修整。

5. 养护
1.铺设完成后对人行道透水砖进行养护,保持砖面清洁。

2.避免车辆碾压,确保砖石稳固。

三、施工注意事项
1.确保透水砖的材质符合标准要求,避免使用劣质材料。

2.在铺设透水砖过程中,注意细心施工,确保砖石铺设平整。

3.铺设透水砖后,及时进行填缝和养护工作,提高施工效果和质量。

四、施工效果
通过合理的施工步骤和注意事项,人行道透水砖能够有效排水,减少积水现象,提高行人的行走舒适度,同时具有较好的美化效果,适用于城市人行道和景观道路等场所的铺设。

渗水砖、人行道砖施工方案

渗水砖、人行道砖施工方案

渗水砖、人行道砖施工方案1、素土夯实采用蛙式夯进行夯实。

操作工艺:夯打前,将基底表面上的树根、垃圾等杂物都处理完毕,清除干净。

检验土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇土料含水量偏低,可采用预先洒水润湿等措施。

填土应分层铺摊。

每层铺土的厚度应根据土质、密实度要求和机具性能确定。

轮(夯)迹应相互搭接,防止漏压或漏夯。

长宽比较大时,填土应分段进行。

每层接缝处应做成斜坡形,碾迹重叠。

重叠0.5~1.0m左右,上下层错缝距离不应小于1m。

基层压实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。

压实全部完成后,表面进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,补土找平夯实。

2、砂砾施工3、砖铺设(1)工艺流程基层清理→找标高、弹线→贴灰饼、基层处理→排砖、弹铺砖控制线→铺砖→勾缝、擦缝→养护(2)施工要点基层清理:将基层上的杂物清理掉。

根据标高桩找标高。

贴灰饼、基层处理。

洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。

抹灰饼:以墙面+50cm水平标高线为准,测出面层标高,拉水平线做灰饼,灰饼上皮为地砖下皮,纵横间距1米,(卫生间等有水房间)按5‰坡度向地漏方向找坡。

清净剩余浆渣,涂刷一遍水泥浆粘结层(水灰比为0.4~0.5,内掺水重15%的界面剂)。

排砖、弹铺砖控制线:砖缝2mm,男女卫生间根据现场情况从座便起向两端排砖,保证座便上下砖缝对齐,无破活,将非整砖排在靠墙及边角处,保证美观、经济。

当找平层砂浆抗压强度达到1.2MPa时,开始上人弹砖的控制线,根据已确定的砖数及缝宽,在地面上弹出纵、横控制线。

铺砖:铺贴时从里向外退着操作,人不得踩在刚铺好的砖面上,每块砖应跟线。

铺贴前将砖块放入水中湿润,晾干后表面无水方可使用。

找平层上洒水湿润,均匀涂刷素水泥浆。

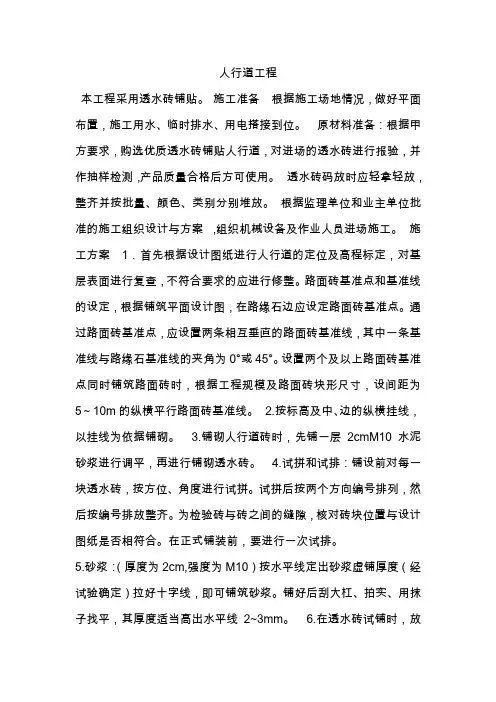

人行道工程透水砖铺设方案

人行道工程透水砖铺设方案

人行道工程本工程采用透水砖铺贴。

施工准备根据施工场地情况,做好平面布置,施工用水、临时排水、用电搭接到位。

原材料准备:根据甲方要求,购选优质透水砖铺贴人行道,对进场的透水砖进行报验,并作抽样检测,产品质量合格后方可使用。

透水砖码放时应轻拿轻放,整齐并按批量、颜色、类别分别堆放。

根据监理单位和业主单位批准的施工组织设计与方案,组织机械设备及作业人员进场施工。

施工方案1.首先根据设计图纸进行人行道的定位及高程标定,对基层表面进行复查,不符合要求的应进行修整。

路面砖基准点和基准线的设定,根据铺筑平面设计图,在路缘石边应设定路面砖基准点。

通过路面砖基准点,应设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石基准线的夹角为0°或45°。

设置两个及以上路面砖基准点同时铺筑路面砖时,根据工程规模及路面砖块形尺寸,设间距为5~10m的纵横平行路面砖基准线。

2.按标高及中、边的纵横挂线,以挂线为依据铺砌。

3.铺砌人行道砖时,先铺一层2cmM10水泥砂浆进行调平,再进行铺砌透水砖。

4.试拼和试排:铺设前对每一块透水砖,按方位、角度进行试拼。

试拼后按两个方向编号排列,然后按编号排放整齐。

为检验砖与砖之间的缝隙,核对砖块位置与设计图纸是否相符合。

在正式铺装前,要进行一次试排。

5.砂浆:(厚度为2cm,强度为M10)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。

铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm。

6.在透水砖试铺时,放在铺贴位置上的砖块对好纵横缝后用胶制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。

砖块试铺合格后,翻开砖块,检查砂浆结合层是否平整、密实。

增补砂浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。

铺装时随时检查,如发现有空隙,应将透水砖掀起用砂浆补实后再进行铺设。

人行道透水砖施工方案

人行道透水砖施工方案

人行道透水砖施工方案人行道透水砖是一种通过砖体的孔隙结构实现雨水透过地表进入地下水层的一种砖材。

其具有透水性、透气性、适合大量雨水的渗透、不会出现积水等特点,因此在城市道路、公园、广场等场所得到了广泛的应用。

下面将介绍人行道透水砖的施工方案。

一、施工前准备工作1.确定施工区域:要确定施工区域的大小和位置,根据需要考虑道路宽度、通行量等因素,以确保施工后能够满足使用要求。

2.土地处理:清除施工区域表面的杂物,将表面与周边地面进行铲平,清除坑洼、石块和其他障碍物,确保工作面平整。

3.排水系统:在施工前要考虑好排水系统的设计,以确保透水砖的正常使用。

可以采用排水沟、地下渗水沟等方式,将雨水导入地下水层。

二、人行道透水砖铺设1.基础层处理:首先要在土地表面打造一层混凝土基础层,确保地基坚实。

基础层厚度一般为10-15厘米,采用C30的混凝土进行浇筑。

2.铺设透水砖:在基础层上进行透水砖的铺设。

选择合适的搭接方式,将砖块依次铺设,注意保持砖块之间的间距一致。

可以根据需要设计不同图案,以增加人行道的美观性。

3.砂浆填缝:透水砖铺设完成后,使用透水性好的砂浆进行填缝。

填缝要均匀、密实,确保砖块之间的间隙被充分填满。

4.人行道边缘处理:在透水砖的边缘可以铺设边石或者铁艺护栏等,以提供边界保护和美观。

边缘处理要保持与透水砖铺设的高度一致。

5.压实与喷水:透水砖铺设完成后,使用震动式压路机对其进行压实,确保砖块之间的间隙得到良好填实。

然后使用喷水器对透水砖进行冲洗,以确保砖块的透水性能。

三、施工后的养护工作1.廿四小时保护:在施工完成后的廿四小时内,要严禁行人和车辆经过施工区域,以确保砖块的固化过程顺利进行。

2.养护期:透水砖的养护期一般为7-14天,期间严禁行人和车辆经过,只允许根据需要进行养护作业,如喷洒养护剂、清除污垢等。

3.定期检查:在透水砖使用过程中,要定期检查其透水性能、砖块是否有破损、填缝是否完好等,并及时进行维修和保养。

人行道广场透水砖施工方案

人行道广场透水砖施工方案

人行道广场透水砖施工方案透水砖铺设前,需先在基础上铺设厚度为20cm的级配碎石基层,并进行碾压密实,压实系数达到95%以上。

在碾压过程中,需注意保护已铺设的管线和路沿窨井周边,避免损坏。

2.3、铺设透水砖铺设透水砖前,需进行试铺,确保透水砖的平整度和排水性能。

铺设时,应按照设计要求进行“一”字形铺设,并注意透水砖的颜色、块形和质感的搭配,以达到良好的装饰效果。

铺设完成后,应进行初压实,保证透水砖的紧密度和平整度。

2.4、填缝透水砖铺设完成后,应进行填缝,填缝材料应选用透水性能良好的材料。

填缝时,应确保填缝材料充满缝隙,且表面平整,以达到良好的防滑效果和装饰效果。

2.5、养护透水砖铺设完成后,应进行养护,保证铺面的质量和使用寿命。

在铺设后的前7天内,应进行水养护,以保证透水砖的强度和稳定性。

在养护期间,应避免车辆和行人的重压和碾压,以免影响铺面的质量。

三、安全措施在施工过程中,应加强安全管理,确保施工人员的人身安全和周边环境的安全。

对施工现场进行封闭管理,设置警示标志,避免行人和车辆进入施工区域。

对施工人员进行安全培训,提高其安全意识,避免事故的发生。

同时,对施工现场进行定期检查和维护,及时发现和处理安全隐患。

在基础验收合格后,进行碾压碎石层施工。

为了保证承载能力和渗透性,需要选用符合GB/T—2001《建筑用卵石、碎石》规定的良好级配一定粒级的碎石。

中、粗砂或者天然级配砂砾料是合适的选择,其含泥量不大于5%,泥块含量小于2%,含水率小于3%。

碎石应选用质地坚韧、耐磨的石灰石,严禁含粘土块、植物等杂质。

施工时采用机械配合人工进行摊铺作业,并适量洒水并压实,压实度不小于93%。

施工过程中要控制好摊铺标高、坡度,碾压成型后保证厚度不小于150mm。

局部不平整部位采用人工填补再碾压措施。

在碾压碎石层施工完毕验收合格后,进行15%水泥粗砂层施工。

水泥粗砂层厚度为30mm,采用机制粗砂,其物理指标符合《建筑用砂》(GB/T-2001)规范要求。

人行道透水砖工程施工设计方案

人行道透水砖工程施工设计方案

人行道透水砖工程施工设计方案一、工程概况本工程是在市区内的背街小巷进行的人行道透水砖工程,总面积为1000平方米,道路宽度为2.5米,长度约为400米。

二、施工工艺1.路面准备:首先,对背街小巷内原有的砖石进行翻修,除去破损的砖石,并进行路面排水施工,确保路面的平整和排水通畅。

2.设计选材:在选择材料时,首选透水砖,透水砖具有良好的透水性能和抗压能力。

透水砖的厚度一般为60毫米,材料为水泥、砂石等。

选用透水砖时要注意其质量和规格,确保透水砖能够承受行人和车辆的重压。

3.铺设透水砖:将选好的透水砖进行预处理,通过水泥砂浆进行铺设。

在铺设透水砖前,应根据背街小巷的实际情况进行剖面设计,确定路面的坡度和线条。

4.固结铺设:铺设透水砖完成后,应进行精确的固结,利用抹灰层或者专用的砂浆与砾石进行填充,以确保透水砖的牢固性和整体平整度。

5.刨光处理:路面固结后,应进行刨光处理,将路面表面刮平,达到平整的效果。

同时应注意透水砖的缝隙处理,确保路面整体的美观和通透性。

6.排水系统:接下来要进行排水系统的设计,主要是排水沟的设置和雨水收集井的布置。

通过排水系统,将雨水快速引流,避免积水现象的产生。

三、施工要点1.路面的坡度设计应按照1%-2%的标准进行,确保雨水能够顺利地排走。

2.铺设透水砖时,要注意砖与砖之间的间隙,一般应保持在5-8毫米之间。

3.在固结铺设时,应使用专用的工具对透水砖进行敲击,确保透水砖与水泥砂浆之间的粘结力。

4.在刨光处理时,应使用专用的机械设备进行,刨光材料要细选,确保路面的平整度和光滑度。

5.排水系统的设置应与透水砖的布置方向一致,以保证雨水能够顺利地排走。

四、施工安全1.在施工过程中,应设置明显的警示标志,提醒过往行人和车辆注意施工区域。

2.工地应划定安全区域,禁止未经许可的人员进入。

3.工程施工人员要进行必要的安全培训,掌握相关的施工技术和安全操作规范。

4.施工现场应设置足够的照明和安全设施,确保施工人员的作业安全。

人行道透水砖施工方案

人行道透水砖施工方案

人行道透水砖施工方案人行道透水砖施工方案背景介绍人行道透水砖是一种经过特殊处理的砖块,具有良好的透水性能,能够有效地排水,减少水滞留,防止积水造成的滑倒等安全问题。

透水砖逐渐成为城市道路、广场、公园等公共场所铺设的常用材料。

本文介绍了人行道透水砖的施工方案,包括前期准备、施工步骤和施工要点。

前期准备1. 确定施工区域: 根据设计图纸和规划要求,确定透水砖的铺设区域。

2. 检查施工材料: 检查透水砖质量是否符合标准要求,并确认配套环境友好的透水砂、透水胶等施工材料充足。

3. 制定施工图纸: 根据设计要求制作施工图纸,标注砖砌顺序、施工时间等重要信息。

4. 安全措施: 在施工区域设置警示标识,确保安全施工。

施工步骤1. 准备工作: 清理施工区域,清除杂物和障碍物。

在需要填充的区域进行必要的土方工程,确保地面平整。

2. 基础处理: 根据设计要求,处理地面的排水系统。

确保地下雨水可以顺利排出,防止透水砖铺设后积水问题的发生。

3. 透水砖安装: 先从施工图纸确定的地点开始铺设透水砖。

将透水砖按照设计要求进行摆放。

为了保持透水砖的稳定性和准确的位置,可以使用木砧板或橡胶锤轻轻拍打透水砖。

4. 封缝处理: 铺设完成后,进行透水砖的封缝处理。

使用透水胶将透水砖之间的缝隙填充,确保透水砖之间没有裂缝,以便保持透水性能。

5. 压实施工: 使用专用的透水砖压实设备,对铺设好的透水砖进行压实处理,确保透水砖与地面之间的接触紧密,增加透水砖的稳定性和使用寿命。

6. 环境整理: 清理施工现场,清除工具和杂物,使施工现场整洁。

7. 质量检查与验收: 通过对透水砖施工质量进行检查,确认施工符合要求,并进行最终验收。

施工要点1. 材料选择: 选择符合标准要求的透水砖材料,并确保配套使用环境友好的透水砂、透水胶等材料。

2. 地基处理: 在地基处理时,必须考虑地下排水系统的设置,避免因透水砖的铺设造成水滞留和积水问题。

3. 施工精度: 对透水砖的施工精度要求严格,确保透水砖铺设平整、规整,并保持一定的坡度,以便雨水顺利排出。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人行道透水砖施工方案令狐文艳人行道透水砖施工方案一、工程概况玉湖路位于遂平县城南新区,是一条东西向的交通要道,本次施工段西起107国道东接魏家渠桥,设计全长748.5米,道路整体地势东高西低,规划红线宽30米,分为20m车行道+10m人行道,各分项工程分为道路工程、交通工程、污水工程、雨水工程、电力工程、电信工程、照明工程、桥梁工程。

车行道结构为10cm沥青混凝土+36cm水泥稳定碎石+18cm石灰综合土;人行道结构为6cm透水砖+15cm透水混凝土+15cm级透水配碎石;车行道外侧选用芝麻灰花岗岩路缘石。

人行道为了方便残疾人使用城市道路设施,根据《城市道路和建筑物无障碍设计规范》(JGJ50-2001)的要求,在道路交叉口处,设置三面坡缘石坡道供残疾人使用。

全线人行道设置盲道,宽0.6m。

路段道路两侧的人行道上种植两排树,每隔6米设植树圈一个,种植乔木,绿化景观结合道路边坡统一打造。

二、编制依据工程设计施工图《公路路基施工技术规范》(JTG F10-2006)《公路工程质量检验评定标准》(JTG F80/1-2004)《城市道路和建筑物无障碍设计规范》(JGJ50-2001)《城市道路交通规划及路线设计规范》(DBJ50-064-2007)《透水砖路面施工与验收规程》(DB11/T 686—2009)《透水砖》(JC/T 945)《城镇道路工程施工与质量验收规范》(CJJ 1—2008)《城市道路工程施工质量验收规范》(DBJ50-078-2008)三、施工方案1、透水砖路面结构组成和材料要求人行道结构由透水砖、透水混凝土基层、级配碎石基层、夯实土壤组成。

透水砖物理性能应符合JC/T945-2005《透水砖》标准中得CC35优等品要求,透水砖的平均吸水率超过2.0*10-2cm。

在具备一定的透水性的同时,还必须具备良好的防滑功能和装饰效果。

透水砖规格采用300mm×150mm×5.5mm。

合理的块形、色彩、质感的搭配可为铺面带来迥然不同的美观效果。

2、施工方法2.1、基础开挖根据设计要求,透水砖基础开挖到设计标高并检查纵坡、横坡及边线。

符合设计要求后修正基础,找平碾压密实。

压实系数达到94%以上。

在开挖、碾压过程中注意地下埋设的管线和路沿窨井周边。

2.2、碾压密实碎石层在基础验收合格后进行碾压碎石层施工。

良好级配一定粒级的碎石具有良好的承载能力和渗透性,其物理性能要符合GB/T 14685—2001《建筑用卵石、碎石》的规定。

选用级配碎石,其含泥量不大于5%,泥块含量小于2%,含水率小于3%。

级配碎石选用质地坚韧、耐磨的石灰石。

采用机械配合人工进行摊铺作业,适量洒水并压实,压实度不小于93%。

碾压碎石层施工执行DBJ 01-45规范。

在摊铺作业时控制好摊铺标高、坡度。

碾压成型后保证厚度不小于150mm。

在施工过程中局部不平整部位采用人工填补再碾压措施。

2.3、透水砼基层透水混凝土又称多孔混凝土,也可称排水混凝土。

其由欧美、日本等国家针对原城市道路的路面的缺陷,开发使用的一种能让雨水流入地下,有效补充地下水;并能有效的消除地面上的油类化合物等对环境污染的危害;同时,是保护自然、维护生态平衡、能缓解城市热岛效应的优良的铺装材料;其有利于人类生存环境的良性发展及城市雨水管理与水污染防治等工作上,具有特殊的重要意义。

原材料的配比,是施工中的重要关键,在施工中必须严格控制水,水泥,碎石比例。

1、准备工作1)组织准备:建立健全的施工项目组织机构的人员设置,以能实现施工项目所要求的工作任务为原则,人员配置要从严控制,力求一专多用,一人多职。

2)物质准备:透水混凝土施实质上相似于水泥混凝土施工,其原料中仅少了砂。

物质准备应是准备人员的住宿、所需的水、电供应、工程材料、场地等等一系列的准备工作。

3)施工机械、推车、瓦工工具等必备的工具、立模用的木料或型钢等配备;水、电设施到位,生活用水、电以及施工用水、电。

4)施工前的技术准备:了解和分析工程项目特点、进度要求,了解施工的客观条件,根据设计要求,熟悉设计图纸,合理布置施工力量,制定出施工方案,为工程顺利完成作好技术上的准备工作。

2、施工:在准备工作充分的基础上,人员设备方可进场施工。

1)立模:施工人员在首先须按设计要求进行分隔立模及区域立模工作,立模中须注意高度、垂直度、泛水坡度等的问题。

2)拌合:本工程采用现场场拌法进行施工,应在场地周边设置防止水和物料散落的围挡设备,保护施工环境的卫生,减少施工后的清理工作。

透水混凝土不能采用人工掺拌,采用机械进行拌合,搅拌时按物料的规定比例及投料顺序将物料依次拌合,但不宜过长时间的搅拌。

注意事项:(1)施工现场须专人负责物料的配比。

(2)严格控制水灰比,即控制水的加入量,水在搅拌中分2-3次加入,不允许一次性加入。

(3)为使物料搅拌均匀,适当延长机械搅拌时间,但不宜过长。

3)运输透水混凝土属干性混凝土料,其初凝快,一般根据气候条件控制混合物的运输时间,运输一般控制在10分钟以内,运输过程中不要停留,手推车必须平稳。

4)摊铺、浇筑成型:透水混凝土属干性混凝土料,其初凝快,摊铺必须及时。

对于人行道面,大面积施工采用分块隔仓方式进行摊铺物料,其松铺系数为1.1。

将混合物均匀摊铺在工作面上,用括尺找准平整度和控制一定的泛水度,然而平板振动器(厚度厚的用平板振动器)或人工捣实捣实不宜采用高频振动器,最后用抹合拍平,抹合不能有明水。

因透水混凝土其孔隙率大,水份散失快,当天气温高于35℃时,施工时间应宜避开中午,适合在早晚进行施工。

5)养护:透水混凝土与水泥混凝土属性类似,因此铺摊结束后,经检验标高、平整度均达到要求后,当气温较高时,为减少水分的蒸发,宜立即覆盖塑料薄膜,以保持水分。

也可采用洒水养护,所有养护期不得少于7d,使其在养护期内强度遂渐地提高。

洒水养护,透水混凝土在浇注后1天开始洒水养护,高温时在8小时后开始养护,但淋水时不宜用压力水直接冲淋混凝土表面,应直接从上往下淋水。

2.4透水砖面层1、施工前,按设计进行人行道的定位及标定高程。

在透水砼基层进行水泥粗砂层施工作业。

水泥粗砂层厚度30mm。

粗砂层粗砂采用机制粗砂,粗砂物理指标符合《建筑用砂》(GB/T 14685-2001)规范要求。

粗砂层起到基层找平、水体过滤、荷载缓冲等作用。

粗砂层必须具有良好的透水性能,以保证透下来的水能及时有效渗透到水性基层中。

考虑到水的渗透性,所以水泥用量严禁超标。

垫层用砂为半干砂,湿度掌握方法为:用手攒捏拌合料成团,松开后自然散开即合格。

干湿时宜的垫层砂有利于平整铺面,减少扬尘和提高垫层的密实度。

水泥粗砂层找平采用刮板法,人工摊铺。

按设计要求摊铺厚度不小于30mm。

找平层表面要密实,与透水砖面层结合应牢固。

2 、面层施工控制标志施放按下列要求施工:a) 铺装控制网格采用5.0m×5.0m;b) 设置标高控制点,控制点间距5m;c) 相邻标志点间拉通线。

3、按放线高程,在方格内按线砌第一行样板砖,然后以此挂纵横线,纵线不动,横线平移,依次按线及样板砖砌筑。

4、直线段纵线向远处延伸,纵缝直顺。

曲线段砌筑成扇形状,空隙部分用切割砖填筑,也可按直线顺延铺筑,然后填补边缘处空隙。

5、铺装时避免与路缘石出现空隙,如有空隙应甩在建筑物一侧,当建筑物一侧及井边出现空隙用切割砖填平。

6、切割砖时,弹线切割;遇到连续切割砖的现象,保证切边在一条直线,偏差不大于2mm。

7、铺装时,砖应轻、平放,落砖贴近已铺好的砖垂直落下,不能推砖,造成积砂现象,并观察和调整好砖面图案的方向。

用木锤或胶锤轻击砖的中间1/3 面积处,不应损伤砖的边角,直至透水砖顶面与标志点引拉的通线在同一标高线,并使砖平铺在找平层上稳定。

铺砌时应随时用水平尺检验平整度。

8、直线或规则区域内两块相邻透水砖的接缝宽度不大于2mm。

9、透水砖面层铺砌完成并养护24h 后,用填缝砂填缝(当缝隙小于2mm时不进行填缝),分多次进行,直至缝隙饱满,同时将遗留在砖表面的余砂清理干净。

10、透水砖铺装过程中,不得在新铺装的路面上拌和砂浆、堆放材料或遗撒灰土。

面层铺装完成到基层达到规定强度前,设置围挡,维持铺装完成面的平整。

11、每班收工时应做收边处理。

12、铺砌后的砖面应平整一致,同时坡向要根据施工现场利于排水而调整。

13、对基层强度不足产生的沉陷、破碎损坏,先加固基层,再铺砌面层砌块。

14、面层砌块发生错台、凸出、沉陷时,将其取出,整理基层和找平层,重新铺装面层,填缝。

更换的砌块色彩、强度、块型、尺寸均要求与原面层砌块一致,砌块的修补部位宜大于损坏部位一整砖。

15、检查井周围或与构筑物接壤的砌块切块补齐,不宜采用切块补齐的部分要及时填补平整。

填缝后及时洒水直至灌缝密实,保证透水砖面的清洁;铺设后的养护期不少于2d。

16、所有道路交叉路口均设置供残疾人通过的缘石坡道。

在人行横道与缘石坡道处不得设置雨水口,如有冲突,采取适当移动雨水口或者缘石坡道位置。

缘石坡道采用人行道结构式样处理,施工方法与人行道相同,坡面转折处人行道砖需切割齐整。

2.5 质量验收2.5.1 一般规定1、透水砖路面工程完成后,应经过工程验收,合格后方可交付使用。

2、工程验收应具备下列文件:a) 透水砖工程的施工竣工报告和其他有关文件;b) 各种材料的质量合格证书、性能检测报告和进场验收记录;c) 各检验批次的质量验收记录;d) 各层的检验、试验报告。

3、透水砖路面工程的施工验收应在各检验批验收合格的基础上进行。

施工中检验批的验收,由质量监理、施工和其他有关单位经共同验收,并填写验收记录。

2.5.2 主控项目1、透水性道路外观不应有污损、空鼓、掉角及断裂等缺陷。

2、透水砖块形、颜色、厚度、强度应符合设计要求。

3 、透水砖以同一块形,同一颜色,同一强度且以20000块为一验收批;不足20000 块按一批计。

每一批中应随机抽取50 块试件。

4 、接缝、找平层、垫层用砂分别以200m3或300t为一验收批,不足200m3或300t 按一批计。

5、透水砖路面施工主控项目允许偏差值应符合下表要求。

2.5.3 一般项目1 透水砖铺砌应平整稳固,不应有翘动现象。

灌缝饱满,缝隙一致。

2 透水砖表面应整洁美观,砌缝直顺。

3 透水砖与路缘石及其它构筑物应接顺,不应有反坡、积水现象。

4 透水砖表面的坡度应符合设计要求。

5 透水砖路面施工一般项目允许偏差值应符合下表要求。

四、安全与文明施工4.1、安全目标不发生死亡事故,不发生重伤事故、不发生火灾事故,确保员工免受职业疾病的伤害。

4.2、安全保证措施1)运输车及各类机械操作员实行定位定员,严禁串岗、脱岗;令狐文艳2)有机电设备均由具有特殊工种操作证的人员进行操作;3)各种机电设备检修、维护时应停电、停运转,如要试运转,具有针对性的保护措施;注意小型切割机的操作安全,避免伤人。
