堤防填筑工程施工组织设计方案
堤防工程设计实施方案

堤防工程设计实施方案一、前言随着气候变化和城市化的加剧,堤防工程作为防洪防涝的关键设施愈发显得重要。
本文旨在探讨堤防工程设计实施方案,包括项目背景、设计目标、技术方案、工程施工、质量管控等内容,希望能为相关从业者提供一定的参考价值。
二、项目背景堤防工程是指在水岸边筑起的用以阻挡河水的坝。
随着全球气候变暖,极端天气事件频发,洪涝灾害风险逐渐增大。
因此,加强对堤防工程的设计和实施是当务之急。
在我国,随着河湖整治工作不断推进,堤防工程也成为了一项重要的基础设施建设项目。
因此,需要对堤防工程设计实施方案进行全面梳理和研究,以期提高工程的安全性和稳定性。
三、设计目标1. 提高防洪能力:通过科学合理的设计和实施,提高堤防工程的抗洪能力,降低洪水对周边地区的影响。
2. 提升抗震能力:考虑到我国部分地区易发生地震,堤防工程必须具备一定的抗震能力,以确保在地震发生时不会出现垮塌等安全问题。
3. 保证生态环境:设计和施工过程中要充分考虑周边生态环境,尽量减少对周边植被、野生动物的影响,实现生态和谐。
4. 确保工程质量:堤防工程是一项长期的重大基础设施工程,必须确保其施工质量,保障工程的可靠性和持久性。
四、技术方案1. 堤防工程的选址:根据地形地貌、水文地质条件等因素,科学确定堤防工程的选址,避免在易发洪水区域进行堤防工程施工。
2. 堤防工程的结构设计:结合当地地质条件和气候特点,采用合理的堤防结构设计,包括堤身形状、堤坡坡度、防渗措施等,确保堤防工程在洪水袭来时能够稳定有效地起到防洪作用。
3. 堤防工程的材料选择:在堤防工程施工过程中,要选择优质的堤防材料,保证堤防的坚固稳定,通过密实度等指标进行考核,以保证施工质量。
4. 堤防工程的生态修复:在堤防工程建设完成后,应加大对周边生态环境的保护力度,对堤防周边的植被、水域进行生态修复和保护。
五、工程施工1. 施工组织设计:在开始进行堤防工程施工前,要科学合理地制定施工组织设计方案,明确各个施工环节的责任和安排。
堤防工程施工组织设计方案和对策

堤防工程施工组织设计方案和对策堤防工程是一种重要的水利工程,用于控制水流、防止洪水灾害和保护沿岸地区。
在进行堤防工程施工之前,必须进行详细的组织设计方案和对策的制定,以确保施工的顺利进行和工程质量的保证。
以下是关于堤防工程施工组织设计方案和对策的一些建议:1.施工前期准备:在施工前,必须进行充分的准备工作。
包括勘察研究、编制设计方案、获取施工许可证、购买施工材料等。
同时,还应制定详细的施工计划和时间表,以确保施工的有序进行。
2.施工队伍组织:堤防工程施工过程中,需要各类专业人员的配合,如土木工程师、测量工程师、机械工程师等。
同时,还需要合适的劳动力和技术工人。
因此,在组织设计方案中,应该明确各类人员的职责和任务,并建立有效的沟通和协调机制。
3.安全措施:堤防工程施工过程中存在一定的安全风险,如塌方、水灾、机械设备事故等。
因此,在组织设计方案中,必须制定相应的安全措施和应急预案,包括安全教育培训、安全防护设施、应急救援等,以确保施工人员的人身安全。
4.质量控制:堤防工程对工程质量要求非常高,一旦发生质量问题,可能导致严重的后果。
因此,在组织设计方案中,必须明确质量控制的目标和要求,并制定相应的控制措施和检查标准。
同时,还应建立质量检查和评估机制,及时发现和纠正质量问题。
5.环境保护:堤防工程施工可能对周边的环境产生一定的影响,如土地利用变化、水资源污染等。
因此,在组织设计方案中,应制定相应的环境保护措施,遵守环境保护法律法规,减少对环境的影响。
6.沟通协调:堤防工程施工过程中,可能涉及多个单位和部门的合作。
因此,在组织设计方案中,必须建立有效的沟通和协调机制,确保各方的利益得到平衡。
同时,还应及时沟通和协调相关的事宜,如工期调整、材料供应等。
综上所述,堤防工程施工组织设计方案和对策的制定是确保施工顺利进行和工程质量的保证的重要环节。
通过合理的设计和科学的管理,可以最大程度地降低施工风险,提高工程质量。
堤防工程施工方案

堤防工程施工方案
一、堤防背景概况
1、堤防建设项目位于山东省滨州市xx地段,河流名称是xxx河,河流受到降雨的直接影响,极易发生洪水的灾害,河道已出现洪水扩展的现象,直接阻碍了当地经济发展的进程。
2、针对上述情况,滨州市政府正式发布了一项建设堤防的项目,此次堤防建设任务主要为防洪、灌溉及水资源管理等多种目的,以此提高河道管理能力,保障当地人民生命财产安全,促进社会经济发展。
二、施工内容
1、堤防净高为13.5m,顶宽3.5m,堤防总长度为360m,鳞次栉比地分段施工,其中,上段下沿长78m,上段上沿长126m,中段下沿长72m,中段上沿长84m,下段上沿长78m;
2、堤防护坡应采用护坡节段提高堤坡的稳定性,依次护坡节段密度为:上段下沿护坡节段为1段,上段上沿护坡节段为2段,中段下沿护坡节段为3段,中段上沿护坡节段为4段,下段上沿护坡节段为5段;
3、河床改造工程主要包括砌石护岸、复河床底和补河床两部分,为保护堤防,下段上沿采用砌石护岸,其中护坡采用石心摩擦护坡,石体尺寸为50cm长、25cm高、25cm厚。
堤防工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX地区堤防工程2. 工程地点:XX地区3. 工程规模:本工程主要对XX地区河道进行堤防加固,全长XX公里,其中新建堤防XX公里,加固堤防XX公里。
4. 工程目的:提高XX地区河道防洪能力,保障周边居民生命财产安全,促进地区经济发展。
5. 工程内容:主要包括堤防建设、河道清淤、生态护岸、水毁修复、监测设施建设等。
二、施工组织与管理1. 施工组织机构(1)成立工程指挥部,负责工程的全面领导和协调。
(2)设立项目经理部,负责工程的具体实施和管理。
(3)下设施工、质量、安全、材料、财务等管理部门。
2. 施工人员配备(1)项目经理部:项目经理1名,副经理若干名,负责工程的全面管理。
(2)施工队伍:根据工程量及施工要求,配备相应数量的施工人员,包括土方施工、混凝土施工、钢筋施工、机械操作等。
(3)技术人员:根据工程特点,配备相应的技术人员,负责施工过程中的技术指导和监督。
3. 施工进度计划(1)编制详细的施工进度计划,明确各阶段任务、时间节点和责任人。
(2)采用倒排工期法,确保工程按期完成。
(3)加强施工过程中的进度管理,及时调整施工计划,确保工程进度。
4. 施工质量管理(1)严格执行国家有关工程建设质量标准,确保工程质量。
(2)建立健全质量管理体系,明确质量责任。
(3)加强施工过程中的质量检查,发现问题及时整改。
5. 施工安全管理(1)建立健全安全管理制度,明确安全责任。
(2)加强施工现场安全管理,确保施工人员生命财产安全。
(3)定期开展安全教育培训,提高施工人员安全意识。
三、施工方案1. 施工准备(1)施工现场勘察:对施工现场进行详细勘察,了解地形、地质、水文等情况。
(2)材料设备准备:根据工程量及施工要求,准备所需材料、设备。
(3)施工队伍培训:对施工人员进行技术培训,提高施工技能。
2. 施工工艺(1)土方施工1)采用挖掘机、自卸汽车等设备进行土方开挖。
2)开挖过程中,注意保护边坡,防止塌方。
堤防工程施工组织设计

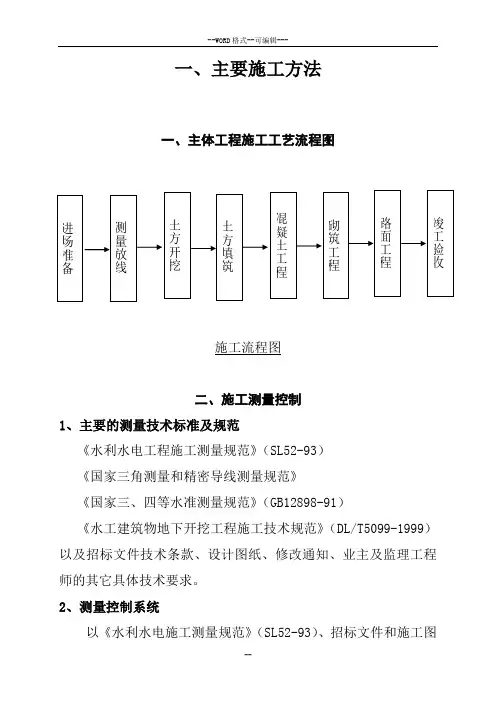

一、主要施工方法一、主体工程施工工艺流程图施工流程图二、施工测量控制1、主要的测量技术标准及规范《水利水电工程施工测量规范》(SL52-93)《国家三角测量和精密导线测量规范》《国家三、四等水准测量规范》(GB12898-91)《水工建筑物地下开挖工程施工技术规范》(DL/T5099-1999)以及招标文件技术条款、设计图纸、修改通知、业主及监理工程师的其它具体技术要求。
2、测量控制系统以《水利水电施工测量规范》(SL52-93)、招标文件和施工图纸为依据,以监理人提供的数据为准,建立测量控制系统。
3、布设《平面控制网》(1)埋设观测墩,建立永久标志。
(2)测距使用的测量仪器为全站仪一套、J2经纬仪一台、DS3水准仪两台、水准尺二根、50米钢尺二把、30米皮尺二把。
①光电测距头、反射棱镜配套使用保证标称精度。
②测距边加常数和乘常数的改正数,必须根据权威检验机构的结果设定,测距边的投影改正时必须是测站和镜站的平均高程。
(3)建立校核符合导线平面控制网。
4、布设〈高程控制网〉采用光电测距三角高程测量。
(1)天顶距观测精度采用四等,2测回,测量精度Ma=+2′。
(2)照准目标使用DJ2型仪器,照准棱镜看见标志清晰易辨。
(3)对向观测高差校差的限差取值为F=+√Dmm,其中D以KM计。
(4)隔点设站法中视与前视距离差不大于40M。
(5)附合式环线闭合差与四等水准测量规定相等。
三、土方工程施工方案1、土方开挖(1)场地清理、整平开挖面清除以1m3反铲挖掘机为主,以人工清除为辅,清除出的树根、杂草、垃圾、废渣及监理人指明的其它有碍物采用1m3反铲挖掘机装5T自卸汽车运到指定的弃碴场弃碴。
(2)土方开挖主要施工量为大堤土方开挖,开挖土料采用1m3反铲挖掘机装5T自卸汽车运到指定的回填。
土方开挖必须严格按设计和施工规范要求进行开挖,开挖采用1m3反铲挖掘机进行开挖,开挖自上向下,开挖边坡一次形成,开挖后的土方利用5T自卸汽车运至指定点进行回填。
堤防工程施工组织设计

施工组织设计1 施工平面布置图及相应文字说明护岸工程总长8600m。
现场布置主要考虑工程特点并给合现场地形、地貌实际情况,在相对集中又互不干扰、便于施工管理的原则下进行布置。
投标阶段作如下布置。
砂石料场分三部分进行布置,浇筑砼砂石料堆放场布置在阮家桥,谭家拐,赵家码头三个地方,与拌和场相邻;护坡垫层用砂石料堆放场就近利用堤顶及堤身外平台作堆料场,可每200m左右布置一处。
堤身外滩较宽阔,可临时堆放一些施工用材,堤顶在考虑车辆通行条件下,也可堆放少量材料。
主要辅助设施仓库、工棚、修理厂等布置在堤外滩宽阔处。
本工程布置移动式12kw柴油发电机组三套,30kw柴油发电机组一套(作为拌和场备用电源),在谭家拐附近布置项目经理部,项目经理部租用民房一栋,用于办公及施工管理人员生活居住。
临时设施用地计划表设施分项用地计划表1.1 施工道路施工中主要考虑利用堤顶公路为主干道,外来材料通过连接各施工段的上堤路进入工区,区内材料转运以与堤顶修建的外滩临时道路为主。
1.2 供水生产、养护用水、生活用水及消防等用水,分别拟在阮家桥、谭家拐、赵家码头三个地方各修建一座容积5m3蓄水池,用于拌和场施工用水,采用3台2B31水泵自长江内取水供给,其它局部位置也可以考虑用小型潜水泵就近抽水供给。
生产用水由蓄水池通过管系供给,生活用水净化后通过管系供给。
1.3 供电施工现场架设一条三相四线制线路,均衡地给各施工区供电。
供电除争取网电外,工地自备1套30kw和3套12kw柴油发电机组,供小型施工设备及现场施工用电。
1.4 通讯为加快工程进度,便于对外联系,拟在项目经理部安装一台程控电话,并配备对讲机、手机若干。
1.5 取土场本工程取土场布置在上游,平均运距按3km考虑。
1.6 砼及砂浆拌和场砼及砂浆拌和场、砂、石料堆放场等主要考虑利用堤顶及外滩场地,水泥仓库、杂物仓库沿堤顶及外滩修建。
1.7施工营地项目经理部、生活住房、发电机房、试验室等布置在江堤内侧,以租用或临时修建为主。
河道堤防工程施工组织设计

河道堤防工程施工组织设计一、工程概况本项目为河道堤防工程,主要建设内容包括堤身加高加固、堤防渗漏处理、堤身排水设施建设等。
工程范围涵盖某河道的上游至下游全长约10公里,预计工程总投资为XX亿元。
工程的建设目标是提高堤防的防洪能力,保障下游居民生命财产安全,同时改善河道生态环境。
二、施工总体布局1. 施工临时设施布局:在堤防工程沿线设置施工驻地、材料堆放场、临时道路、临时码头等临时设施。
2. 施工分区:根据工程特点和施工进度要求,将工程分为堤身加高加固区、堤防渗漏处理区、堤身排水设施建设区等施工区域。
3. 施工进度安排:根据工程总量、施工工艺和资源配置等因素,编制详细的施工进度计划,确保工程按时完工。
4. 施工资源配置:合理配置人力、物力、财力等资源,确保施工过程中的需求得到满足。
三、施工准备及施工组织管理体系1. 施工准备:包括施工现场调查、施工图纸和技术规范学习、施工方案制定、施工组织设计编制等工作。
2. 施工组织管理体系:建立健全项目管理体系,明确各部门和人员的职责分工,确保工程质量、安全、进度等目标的实现。
四、主体工程施工1. 堤身加高加固:采用土方开挖、土方回填、压实等工艺,对堤身进行加高加固。
2. 堤防渗漏处理:采用灌浆、防渗墙等工艺,对堤防进行渗漏处理,提高堤防的防渗能力。
3. 堤身排水设施建设:建设排水沟、排水井等设施,确保堤身内部排水畅通,避免水患发生。
五、施工总进度及工期保证措施1. 施工总进度安排:根据工程量和施工资源配置,编制施工总进度计划,明确各施工区域的施工时间节点。
2. 工期保证措施:加强施工进度监控,及时调整施工计划,确保工程按时完工。
六、主要机械设备、劳动力和材料计划1. 主要机械设备计划:根据施工需求,合理配置挖掘机、推土机、压路机等施工机械设备。
2. 主要劳动力计划:根据施工任务和施工工艺,合理安排施工人员,确保施工顺利进行。
3. 主要材料计划:根据工程量和材料需求,合理安排原材料的采购和供应,确保材料供应充足。
堤身填筑土方施工组织设计

钱粮湖蓄洪垸围堤加固工程2011年度实施项目第十合同段堤身填筑施工组织设计编制:审核:审批:三明市水利水电工程有限公司2011年12月1日钱粮湖蓄洪垸围堤加固工程2011年度实施项目第十合同段堤身填筑施工组织设计一概述本工程土方填筑与回填施工范围主要为大堤加高培厚土料填筑。
土方填筑工程的工作内容包括:土方料物平衡、各种填筑料的现场生产性试验、填料的开采、备料、加工和运输、土方(含反滤层、垫层)的填筑、碾压和接缝处理、排水设施以及各项工作内容的质量检查和验收等。
二施工布置1料源布置本工程回填土料除部分利用大堤土方开挖料外,其余按业主、工程师指定的终南砂山土料场取土。
2施工区水、电布置回填施工用水主要为回填料的洒水。
当土料较干时,在土料场洒水,以达到最优含水率。
洒水采用清水泵直接从回填区附近河道中抽取,洒水管采用25胶皮软管。
施工用电为夜间照明,主要施工干道,各采料场及碾压填筑区挖施工照明拟以投光灯集中照明为主,局部区域辅以1碘钨灯补充照明,满足夜间施工的需要。
3施工道路布置回填施工道路同开挖施工道路布置。
三土方开挖开挖时自上而下,按图纸指定的边坡坡率进行分层开挖。
土方地段的挖方堤身施工标高,应考虑因压实而产生的下沉量,其值由试验确定。
取土时进行分层开挖,形成的土坑应设置一定的坡面,以防积水影响土源质量,同时在坡面的低侧,设置排水沟,随时排除积水,土坑内不容许留置散土。
开挖前应对表层的树木、树根、草皮、灌木等不适宜材料进行清除,开挖中应保证边坡的稳定,排水畅通。
开挖不得有碍周围地区的自然排水,也不得增加对天然排水系统的冲刷,防止水土流失。
取土和运输过程中不得损害自然环境和原有道路,对运输便道应经常加以维护,确保畅通。
四边坡整修堤、河边坡拟采用挖掘机与人工配合整修,挖掘机粗清,人工挖除土保护层,挖掘机清运出边坡。
挖掘机整修时严禁扰动渠道边坡建基面,对已扰动的部位应分层碾压夯实。
再人工按设计高程、断面,拉线控制清坡,以保证坡面平顺,无鼓肚或凹陷、尖角或土棱,并符合设计要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
CB01 施工技术方案申报表(承包[2017]技案09号)合同名称: 广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)说明:本表一式 4 份,由承包人填写。
监理机构签收后,发包人 1 份、设代机构 1 份、监理机构 1 份、承包人 1 份。
广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)堤防填筑施工方案审核:存明编制:顾文涵省水利建设工程二零一七年五月目录一、工程概述 (1)二、施工程序及碾压参数的选定 (1)1、检测目的 (1)2、试验依据及规 (2)3、施工程序 (2)4、碾压参数的选定 (2)5、施工现场碾压试验 (3)三、施工方法 (5)1、基础准备 (5)2、土料选定及含水率的调整 (5)3、填筑施工单元(段)划分 (6)4、测量放线 (7)5、摊铺、平整、碾压 (7)6、结合面处理 (9)7、边坡修整 (10)四、资源配置 (11)1、机械设备配置表 (11)2、人力资源配置 (11)一、工程概述项目名称:广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)建设单位:市清城区公益性水利工程建设管理中心建设地点:市清城区龙塘镇设计单位:市水利水电勘测监理单位:城华工程监理施工单位:省水利建设工程项目围:本工程围是广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程),项目建设容包括建筑工程、机电设备及安装工程、金属结构安装工程、临时工程等。
详细工程情况及发包的合同工作围详见图纸及工程量清单。
计划工期:360日历天。
质量要求:符合国家有关工程质量标准及有关工程施工验收规,达到合格要求。
二、施工程序及碾压参数的选定1、检测目的1)密实度(或压实度)设计值:≧93%2)核查土石料压实后是否能够达到设计压实度和干密度值。
3)选择合理的施工压实参数:铺土石厚度、土石块限制粒径、含水量的适用围、压实方法和压实遍数。
4)通过对场坪土石方回填压实采用重型振动压路机分层碾压,最大松铺土石方厚度为30㎝、40㎝、50㎝振动压路机压实,分别进行4遍、6遍、8遍、10遍碾压后观测其沉降量,找出填土场坪回填最经济、压实效果最好的厚度及碾压遍数,指导本项目回填压实场坪施工。
2、试验依据及规1)根据土石方回填设计施工图纸及总说明。
2)《堤防工程施工规》SL260-983)《碾压式土石坝施工规》DL_T5129-20164)《土工试验方法标准》GB/T 50123-1999及其他有关规定。
5)根据市环保部门相关:安全文明施工、环境保护、降尘防尘控制规定。
3、施工程序基础面清理→检查验收→测量放线及土料运输→分层铺土、平整、碾压→相关试验检测→进行下一层土料(不合格进行处理,直至合格)→填筑完成→修坡。
4、碾压参数的选定根据本次堤防填筑碾压试验成果及相关批复确定本标段堤防回填的施工参数如下:碾压机械采用20T振动碾,行驶速度为≦2Km/h,振动频率为30/32Hz。
铺层厚度为30~50cm,土块粒径不应大于15cm,碾压遍数为先静压2遍再动压4~6遍,前进后退计两遍。
振动碾基本性能表5、施工现场碾压试验1)按30㎝填层现场试验:碾压试验场地布置在堤防桩号7+775~8+025之间,顺堤轴线方向,划分为两个试验段,在挖方区用挖掘机装车填料,16T自卸汽车运输,运至现地后卸料,卸料时每段倒一车,待场地卸满后,用推土机进行摊铺,人工辅助整平(控制石料粒径不大于10cm,大于10cm 的石料人工打碎)。
整平后,用20T压路机进行碾压,首先静压一遍,然后第二遍开始进行振动碾压(压路机来回碾压一次为一遍)。
在碾压过程中下沉较大坑凹处人工用中、小料进行填补,碾压顺序为沿场坪外边缘向中线方向碾压,重叠1/3轮宽,碾压速度先用1.5~1.7Km/h,后用2~2.5 Km/h。
第一遍静压平均下沉52mm, 第二遍振动碾压平均下沉36mm,第三遍振动碾压平均下沉18mm, 第四遍振动碾压平均下沉1mm,下沉量较小,故进行第五次静压(平均下沉0mm),且压实层表面平整,土料紧密,无明显轮迹,即满足设计和施工规要求。
2)按40cm填层现场试验:在挖方区用挖掘机装填料,16T自卸汽车运输,运至现场后卸料,卸料时每段倒一车,待场地卸满后,用推土机进行摊铺,人工辅助找平。
采用与40cm填层厚度相同方法进行碾压。
第一遍静压平均下沉56mm,第二遍振动碾压平均下沉46mm,第三遍振动碾压平均下沉21mm,第四遍振动碾压平均下沉12mm,第五遍振动碾压平均下沉1mm,下沉量较小,故进行第六次静压(平均下沉0mm),且压实层表面平整,土料紧密,无明显轮迹,即满足设计和施工规要求。
3)按50cm填层现场试验:在挖方区用挖掘机装填料,16T自卸汽车运输,运至现场后卸料,卸料时每段倒一车,待场地卸满后,用推土机进行摊铺,人工辅助找平。
采用与50cm填层厚度相同方法进行碾压。
第一遍静压平均下沉58mm,第二遍振动碾压平均下沉49mm,第三遍振动碾压平均下沉35mm,第四遍振动碾压平均下沉27mm,第五遍振动碾压平均下沉16mm,第六遍振动碾压平均下沉7mm,下沉量较小,第七遍振动碾压平均下沉3mm,第八次振动碾压平均下沉1mm,下沉量较小,故进行第九次静压(平均下沉0mm),且压实层表面平整,石料紧密,无明显轮迹,即满足设计和施工规要求。
4)现场试验得出结论:场坪土石方回填压实具体的施工工艺方法,参数能指导后续回填工作的施工。
通过整理以上试验数据,确定本项目回填土石方压实场坪工艺为:填筑层厚控制为40cm,推土机摊铺,人工辅助找平,压路机碾压时先静压1遍,然后振动碾压6遍,最后静压1遍的工艺控制法施工三、施工方法1、基础准备根据测量结果用推土机清除地表植被,所有填筑基面或接触面的腐植土、草皮、树根、废渣、垃圾等应清除,并将地基清理的弃土、杂物、废渣等运送至指定的场地堆放,清理围为堤身设计基面边线外50cm。
堤基围的坑、沟、槽等应按堤身填筑要求进行回填。
在堤防填筑之前,应对堤基进行碾压,用20t的振动碾,碾压不小于5遍。
所有基础面在未得到监理验收签证之前不得进行下道工序的填筑施工。
基础处理主要检测项目表2、土料选定及含水率的调整土方填筑料来自于龙塘料场。
砂石、碎石、中粗砂等均采用外购形式。
购买料运至施工区现场或者是料场进行临时备料。
①填筑材料应是经过工程地质勘探且合格的土料,填筑材料不应含有冰、树根、表土、杂质以及任何其它由监理工程师确定为不合适的材料。
②填筑土料的含水量与最优含水量的允许偏差为-2℅~+3℅,最优含水量由碾压试验确定;堤防填筑土料粘粒含量宜为15℅~20℅,塑性指数宜为10~20,有机质含量不大于5℅。
③土料填筑前应进行含水量,干密度,有机质含量等设计中要求的项目进行检验,并出具检验合格的报告。
④当土料含水率大于设计允许围时,采用在填筑现场或其它合适场地翻晒的方法处理。
⑤当土料含水率小于设计允许围时,应对土料适当的加水,可采用作业面洒水或取土场加水两种方式加大土料含水量。
作业面洒水:土料摊铺后用洒水车洒水,洒出的水要以喷淋状喷出,确保洒水均匀;取土场洒水与作业面洒水方式一样,但无论哪种洒水方式都应确保土料的含水率。
3、填筑施工单元(段)划分土方填筑时根据实际情况按500 m长左右分段进行施工。
单元(段)施工循环按流水作业原则布置:相邻的三个单元作业时,一个单元进行卸料、铺料、平料,一个单元进行碾压,一个单元进行质量检查验收,依次循环往复。
4、测量放线测量放线采用全站仪进行,放线容主要包括控制点的设置、堤防的轴线及平面位置的放线、高程的控制。
放样的误差要符合规和设计要求。
堤防断面放样、填筑轮廓,宜根据不同堤型相隔一定距离设立样架,其测点相对设计的限值误差要符合设计和规要求。
样架设立时应考虑超填因素。
根据施工机械及碾压试验确定,为保证碾压密实度及宽度达到设计要求,机械铺料时宽度应宜超填30cm。
5、摊铺、平整、碾压堤防填筑分段分层进行,采用自卸汽车卸料,卸料间距根据碾压试验确定,采用推土机或平地机平整,人工辅助。
卸料前,使用测量仪器放出本层的填筑控制线和控制高程,控制边线应考虑每侧超填30cm左右,铺料厚度根据试验确定为30~50cm。
采用进占法铺土,以避免卸料车对已铺筑碾压好的堤面造成过压破坏。
边卸料边用推土机摊铺,自卸汽车行走平台及卸料平台是该填筑层已经初步摊平但尚未碾压的填筑面;自卸汽车退行进入工作面,不在工作面调头;安排2~3人专职指挥车辆,使车辆有序进入工作面。
摊铺平整前,人工摊铺出一块标准面,推土机铲刀贴于标准面上进行摊铺平整,铺土厚度用自制的50cm量尺插入测量,随铺随量,节约时间,整体铺平后水准仪控制高程,每层摊铺平整后校核填筑边线。
相关检测项目表注:在堤身填筑堤顶设计高程后应略有超高,以保证自然沉降后堤顶高程符合设计要求。
根据本工程填筑顶面高程原则上按设计高程进行控制。
同一填筑单元要遵循从低向高填筑的原则,从低处开始填筑,底部数层兼顾铺料厚度和高程进行控制,逐步调整到填筑面平行于设计堤顶高程。
当地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;为使填土和地面良好结合,横向(垂直堤防方向)填方部位地面开挖水平台阶,纵向(顺堤防方向)地面削坡坡度不应陡于1:3。
我公司主要采用20t振动碾施工。
个别大型振动碾无法碾到的边角部位,采用人工蛙夯压实,对于底部仓面较宽的部位,采用进退错距法进行碾压;对于顶部宽度较小的部位,采用搭接法进行碾压,振动碾平行于渠道方向行走。
碾压速度、遍数等参数按碾压试验确定的参数施工。
施工时分段、分片碾压,为保证堤防整体的连续性,分段作业面的最小长度宜不小于100m。
垂直堤轴线的堤身接缝碾压时,应跨缝搭接碾压,其搭接宽度不小于3.0m,相邻碾压轨迹及相邻材料连接处的碾压至少应有0.5m 的搭接,不允许出现漏压。
碾压应在土料平整和含水量调整完成后立即进行;若已铺土料表面在压实前被晒干,应洒水湿润,以利充分结合。
碾压完成后,根据施工规和设计要求,采用环刀法取样或用核子密度仪进行压实度检测,填筑土料的压实度按不小于0.93控制。
如不符合要求,要立即进行补碾,若补碾后仍达不到要求,要查明原因,采取调整含水量等措施后再进行碾压,必要时将整层清除,确保填筑质量。
铺料与碾压工序宜连续进行,若填筑层检验合格后因故未继续施工,因搁置较久或经过雨淋干湿交替使表面产生疏松土层时,复工前应进行复压处理。
压实土体不应出现漏压、虚土层、干土层、弹簧土、剪切破坏等不良现象。
若出现上述现象,必须进行返工处理。
振动碾无法碾压到的部位,使用电动蛙夯夯实,夯实时采用连环套打法,夯迹双向套压,夯压夯1/3,行压行1/3;分段、分片夯实,夯迹搭压宽度应不小于1/3夯径。
