废水池FRP施工方案

合集下载

污水处理池衬环氧玻璃钢防腐施工方案

污水处理池衬环氧玻璃钢防腐施工方案

污水处理池衬环氧玻璃钢防腐施工方案一、工程概述污水处理池是指用于收集和处理生活、工业或农业废水的设施,为确保污水处理池的长期稳定运行,需要对其进行防腐处理。

而环氧玻璃钢作为一种优异的防腐材料,具有耐腐蚀、抗渗透、耐磨损等特点,被广泛应用于污水处理池的衬里材料。

本施工方案即针对污水处理池衬环氧玻璃钢防腐工程进行详细介绍。

二、施工流程1.准备工作(1)设计施工方案,测量污水处理池的尺寸和形状;(2)制定施工计划,确定施工工期;(3)采购所需材料和设备。

2.基础处理(1)清理污水处理池,确保其内部干净整洁;(2)检查污水处理池地面,如有裂缝或磨损部分应进行修复。

3.环氧玻璃钢制作(1)制作玻璃钢衬板:按照设计要求,将环氧树脂与玻璃纤维布按一定比例混合,进行湿法手工层压制作;(2)制作玻璃钢缠绕管:按照设计要求,将环氧树脂与玻璃纤维布按一定比例混合,纠正好比例后直接进行机械缠绕制作。

4.衬里施工(1)将切割好的玻璃钢衬板或玻璃钢缠绕管依次放置在污水处理池内,涂抹专用的胶接剂,并进行压实;(2)对接处、边角处使用环氧树脂进行补强,并进行打磨处理,确保表面平整;(3)根据需要,可对玻璃钢衬板进行涂层处理,增强其抗腐蚀性能。

5.设备安装(1)根据设计方案,安装污水处理池内所需的设备,如搅拌器、泵等;(2)进行设备的调试和连接,确保其正常运行。

6.防腐处理(1)对玻璃钢衬里进行室温固化;(2)进行严密性测试,检查是否存在渗漏或缺陷,并及时进行修复。

7.竣工验收(1)经检验合格后,进行竣工验收;(2)编制施工记录和防腐处理报告,做好档案管理。

三、质量控制1.采用符合国家标准的环氧树脂和玻璃纤维布作为原材料,确保质量可靠;2.按照设计方案进行施工,确保施工质量,合理使用胶接剂,保证玻璃钢衬里与基底之间的粘结牢固;3.进行严密性测试,确保污水处理池无渗漏;4.竣工验收时,依据相关标准进行检验,确保施工质量达到设计要求。

水池FRP防水施工方案

水池FRP防水施工方案

水池FRP防水施工方案为了确保水池的正常使用和防止水渗漏,FRP(玻璃钢)被广泛应用于水池的防水施工中。

FRP具有良好的耐腐蚀性、强度高、重量轻等优点,被认为是一种理想的防水材料。

以下是一种水池FRP防水施工方案的详细介绍。

1.施工前准备在开始施工之前,需要对水池进行彻底检查,并记录任何损坏或裂缝。

如果有任何问题,必须先进行修复。

此外,还需要准备适当的工具和设备,如扫帚,锤子,钉子,钢丝刷,电动砂轮等。

2.水池表面处理首先,必须清除水池表面的任何灰尘,泥土,油污等。

可以使用清洁剂和高压水枪来清洁表面。

然后,使用电动砂轮将表面进行打磨,以去除表面上的任何不平整或残留物。

最后,用钢丝刷彻底清洁表面,并用清水冲洗干净。

3.基层处理将合适的铺层材料倒在水池底部,并用扫帚均匀铺平。

根据需要,可以采用3层铺层材料进行处理。

每一层都应该完全干燥和固化后再进行下一层的施工。

4.玻璃钢层施工将FRP(玻璃钢)薄片割成适当的大小,并涂上粘合剂。

将玻璃钢薄片放置在水池表面上并轻轻压平。

确保玻璃钢薄片完全贴附在水池表面上,并没有任何空隙或气泡。

每层之间使用辅助材料固定,以确保整个防水层的牢固性。

5.防水层涂覆将合适的防水层涂料涂抹在整个水池表面上。

确保涂料均匀涂抹,形成一层均匀的防水层。

根据需要,可以采用多层涂覆以增强防水效果。

每一层都应完全干燥和固化后再进行下一层的施工。

6.防水层增强在第一层防水层完全干燥后,可以使用玻璃纤维布(也称为防水网格)增强防水层。

将玻璃纤维布剪成适当的大小,并用防水胶进行固定。

7.修补和调整经过一段时间的使用,如果发现任何防水层有损坏或裂缝,应及时进行修补。

将防水胶涂抹到损坏的区域,并使用玻璃纤维布进行加固。

确保修补区域与周围的防水层无缝连接。

8.施工结束处理待防水层完全干燥和固化后,可以对水池进行最后的清洁和整理。

将清理出的杂物和垃圾清除,并清扫水池表面。

确保水池为空并安全关闭。

以上是一种水池FRP防水施工方案的详细介绍。

FRP排水管安装施工方案及工艺方法

FRP排水管安装施工方案及工艺方法

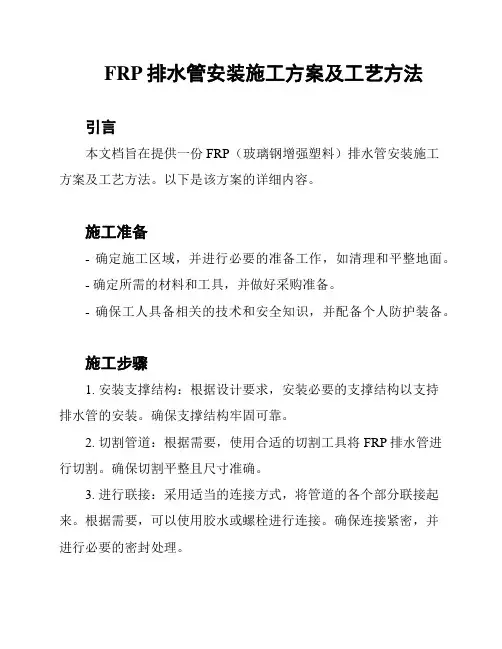

FRP排水管安装施工方案及工艺方法引言本文档旨在提供一份FRP(玻璃钢增强塑料)排水管安装施工方案及工艺方法。

以下是该方案的详细内容。

施工准备- 确定施工区域,并进行必要的准备工作,如清理和平整地面。

- 确定所需的材料和工具,并做好采购准备。

- 确保工人具备相关的技术和安全知识,并配备个人防护装备。

施工步骤1. 安装支撑结构:根据设计要求,安装必要的支撑结构以支持排水管的安装。

确保支撑结构牢固可靠。

2. 切割管道:根据需要,使用合适的切割工具将FRP排水管进行切割。

确保切割平整且尺寸准确。

3. 进行联接:采用适当的连接方式,将管道的各个部分联接起来。

根据需要,可以使用胶水或螺栓进行连接。

确保连接紧密,并进行必要的密封处理。

4. 固定管道:根据需要,使用适当的支撑和固定装置,将排水管固定在支撑结构上。

确保管道稳固且不会晃动。

5. 进行测试:在安装完成后,进行必要的测试以确保排水管的质量和性能。

可以进行水压测试或其他相关测试。

6. 收尾工作:清理施工区域,处理废料和余材,确保环境整洁。

安全注意事项1. 在进行切割和连接操作时,必须佩戴适当的手套和眼镜,防止受伤和眼部损伤。

2. 在进行固定和测试操作时,确保工人的安全,避免发生意外事故。

3. 遵循相关的安全操作规程和法律法规。

以上是FRP排水管安装施工方案及工艺方法的内容。

请在实际施工前仔细阅读并按照方案执行。

如有需要,请随时咨询相关专业人士的意见和建议。

frp管道施工方案

frp管道施工方案

FRP管道施工方案1. 引言FRP(Fiberglass Reinforced Plastic)即玻璃钢,是一种以玻璃纤维为增强材料,树脂为基体材料的复合材料。

FRP管道具有重量轻、耐腐蚀、绝缘性能好等优点,被广泛应用于化工、污水处理、海水淡化等领域。

本文将介绍FRP管道的施工方案。

2. 施工准备2.1 材料准备在施工前,需要确保准备好以下材料: - FRP管道 - 管件和连接件 - 树脂 - 玻璃纤维布 - 固化剂 - 预制管道支架等2.2 设备准备在施工前,需要确保准备好以下设备: - FRP管道切割机 - 手持式电动打磨机 - FRP管道焊接机 - 搅拌器 - 刷子、滚筒等涂布工具 - 磨具、砂纸等打磨工具3. 管道施工步骤3.1 管道安装1.根据设计要求,确定管道的布置方案和尺寸。

2.使用FRP管道切割机对FRP管道进行切割,并确保切割口平整。

3.使用FRP管道焊接机将管道连接件与管道焊接固定。

4.按照设计要求安装管道支架,确保支架位置稳固并与管道连接牢固。

3.2 表面处理1.使用手持式电动打磨机对管道表面进行打磨,以去除毛刺和不平整的表面。

2.使用砂纸对打磨后的表面进行细磨,以进一步提高管道表面的光滑度。

3.3 涂布树脂1.将树脂与固化剂按照一定比例混合,并使用搅拌器充分搅拌均匀。

2.使用刷子、滚筒等涂布工具将混合好的树脂涂布在管道表面,确保涂布均匀且不漏涂。

3.根据需要,可以涂布多层树脂,每层之间需要等待一段时间以确保固化。

3.4 玻璃纤维布覆盖1.在树脂未完全固化前,将玻璃纤维布覆盖在树脂涂层上。

确保玻璃纤维布平整,并排除气泡。

2.使用刷子将玻璃纤维布浸湿,并确保其与树脂涂层充分贴合。

3.根据需要,可以覆盖多层玻璃纤维布,每层之间需要等待一段时间以确保固化。

3.5 加固处理1.使用手持式电动打磨机对玻璃纤维布进行打磨,以去除表面的毛刺和不平整。

2.对加固部位施加树脂涂布,并在上面覆盖新的玻璃纤维布。

酸碱污水池玻璃钢防腐制作施工方案

酸碱污水池玻璃钢防腐制作施工方案

酸碱污水池玻璃钢防腐制作施工方案生产用存储废碱池粘贴玻璃钢工程内容:废碱池长6.10米,宽3.30米,深1.70米,外围钢筋混凝土墙壁300mm厚,中间挡墙厚120mm,高1.70米。

生产温度最高在60℃,废液池要求内部全部玻璃钢封闭在钢筋混凝土池壁上,以便在生产中达到更好的防腐效果。

否则稍有渗漏,原液就会腐蚀池体,造成安全隐患,影响生产。

下水道一个规格为:长8.05米,宽0.50米,深0.50米,外围钢筋混凝土墙壁约100mm厚,同样方法全部把玻璃钢封闭在钢筋混凝土勾壁上。

一、高性能无溶剂环氧呋喃胺玻璃钢技术玻璃钢衬里从基层角度可分为钢基层衬玻璃钢和混凝土衬玻璃钢,两种玻璃钢对基层的要求、胶结料配方、施工方法、施工间隔、玻璃钢结构、及养护都有所不同。

根据贵公司提供相关资料,使用高性能玻璃钢复合树脂、新型固化剂、新型防锈颜料、无溶剂配方工艺、硅烷偶联剂等技术,使该产品与普通玻璃钢性能上有较大提高。

依据复合树脂原理,两种树脂混合其成品性能将互为改性。

环氧树脂特点为:耐100℃以下的稀酸、稀碱和多数溶剂,具有优越的粘结性和良好的强度;呋喃树脂特点为:耐160℃以下的大多数强酸、强碱和溶剂。

特点呋喃胺树脂是呋喃树脂与胺类固化剂反应的产物,其分子结构中含有多个呋喃环,且含有伯胺、仲胺等基团,可与环氧树脂的环氧基开环反应,相互交联成网状结构的不溶不熔产物,又是环氧树脂的改性剂和固化剂。

用环氧树脂和呋喃树脂共聚合,产物兼有环氧、呋喃树脂之优点。

所以环氧呋喃胺玻璃钢,能耐140℃以下的大多数中强酸碱和溶剂,同时具有优越的粘结性和良好的强度,而互穿网络可提供优良的韧性,所以整体性能有极大的提高。

所以使用高性能无溶剂环氧呋喃胺玻璃钢进行施工。

T31树脂状固化剂具有可在潮湿面固化,而且具有更好的综合性能,作基层胶料的固化剂,保证玻璃钢与基层在潮湿状态具有良好的粘结强度。

用量在15~35%,潮湿度越大用量越大。

这样就解决了通常施工中潮湿度达不到造成的粘结不良的问题。

废水池FRP施工方案

废水池FRP施工方案

雅培(上海)公司研发实验室迁建工程废水池FRP施工方案施工单位:柏诚工程(江苏)股份有限公司(盖章)编制:审核:批准:日期:2016 年05 月19 日目录第一章:编制说明 (1)第二章:工程综述 (3)第三章施工组织和施工管理方法 (4)第四章施工方案 (6)第五章:主要资源供应计划 (8)第六章质量保证计划 (9)第七章施工安全保证措施 (13)第八章消防及文明施工措施 (14)第一章:编制说明一、防腐工程施工编制要求本工程施工本着精心组织、科学统筹、强化管理、规范施工、优质高效、节约投资,确保安全、质量和工期的原则,编制本施工方案。

(1)根据防腐施工的特点,合理组织施工,统筹安排劳力、物资和机械设备,严格执行GB50212《建筑防腐蚀工程施工及验收规范》,确保施工顺利进行。

(2)根据本工程的技术要求和特点,制定科学合理的施工方案,严格按照国家颁布的技术标准及要求施工,确保工程质量全部达到国家现行的验收标准,工程一次验收合格率达到100%,工程质量等级达到优良,实现本工程创优规划的目标。

(3)细化各级安全生产责任制,杜绝一切责任事故,人员伤亡事故,重大机械事故,火灾事故以及工程质量事故,实现安全生产无事故目标。

(4)按照质量体系程序要求,运用现代化管理手段,强化内部管理,在确保工程工期、质量和安全的前提下,努力降低工程成本。

(5)做好文明施工和环境保护工作,创造良好的施工环境,建设文明工程。

二、编制依据(1)本工程的现场实际情况:介质类型、浓度、温度及水池深度。

地面使用情况。

(2)采用的规范规程:①材料选择GB1446——82纤维增强塑料性能试验方法总则GB9979——2005纤维增强塑料高低温力学性能试验准则GB3857——2005玻璃纤维增强热固性塑料耐化学介质试验方法GB1450.1——玻璃纤维增强塑料层间剪切强度试验方法GB3355——82纤维增强塑料纵横剪切试验方法GB2572——2005纤维增强塑料平均线膨胀系数试验方法②基层表面处理GB8923《涂装前钢材表面锈蚀等级和除锈等级》HG/T20587《化工建筑防腐蚀设计规定》GB50209《建筑地面施工及验收规范》GB50212《建筑防腐蚀工程施工及验收规范》③工程验收HGJ229《工业设备、管道防腐蚀工程施工及验收规范》GB50212《建筑防腐蚀工程施工及验收规范》。

污水处理池环氧玻璃钢施工方案

污水处理池环氧玻璃钢施工方案

污水处理池防腐施工方案一、编制依据1、《建筑防腐蚀工程设计规范》 GB50046-952、《建筑防腐蚀工程施工及验收规范》 GB50212-20023、《工业设备、管道防腐蚀工程施工及验收规范》 HGJ229-914、《建筑防腐蚀构造图集》 96J333(一)5、《建筑防腐工程质量检验评定标准》 GB50224-20026、公司质量体系文件7、公司以往同类工程施工经验8、总包方提供的施工图.二、施工工艺及材料要求一、表面处理要求:1、钢基体表面:所有钢管及管道支架表面除锈达到Sa2.5级。

2、水泥基体表面:防腐蚀施工前,应将基层表面的浮灰、水泥渣及疏松部位清理干净。

基层表面的处理方法,宜采用砂轮或钢丝刷等打磨表面,然后用干净的软毛刷、压缩空气或吸尘器清理干净。

二、污水污泥钢管内壁防腐:新型高分子防腐涂料(IPN8710-1)两底(IPN8710-3)两面;三、埋地钢管外壁防腐:新型高分子防腐涂料(IPN8710-1)一底(IPN8710-3)三面,做二布四油加强防腐,玻璃布为0.12-0.18mm厚,脱脂无碱型;四、明敷钢管及管道支架防腐:新型高分子防腐涂料(IPN8710-1)两底,新型高分子厚浆型防腐涂料(IPN8710-3)两面;五、所有明处钢构件涂刷防锈底漆两道,环氧防腐漆两遍。

六、池壁施工:基层处理—刮腻子一道找平—喷涂新型高分子防腐涂料(IPN8710-1)两底(IPN8710-3)三面;(耐酸碱、耐腐蚀无色防水涂料)三、施工机具计划四、施工人员安排计划五、施工准备1、技术准备组织技术人员熟悉图纸、掌握设计原理,按施工组织设计,规范和质量评定标准做好技术交底,编制材料计划和各分部分项技术措施。

2、工程材料准备自购材料,组织人员对材料的产品资料报告,合格证进行复检。

发现问题并及时和甲方及监理协商,对每一批材料的进场在甲方和监理的监督下对材料复检,做到不使用不合格的产品。

3、生产准备施工用电为铝蕊橡皮线,动力线和照明线分开,并按规程设置漏电保护装置。

FRP防水施工方案

FRP防水施工方案

FRP防水施工方案FRP(Fiber Reinforced Polymer)又称作纤维增强复合材料,是一种强度高、重量轻、耐腐蚀性能好的可塑性材料。

在建筑工程中,FRP被广泛应用于防水施工,其具有良好的防水性能和施工便捷性。

接下来,将介绍一种常见的FRP防水施工方案。

方案概述:该方案采用FRP材料作为主要防水层,以增加结构的耐久性和防水性能。

在施工过程中,先进行基础处理、泥水层处理、粘贴FRP和防水涂层处理四个步骤,以确保施工质量。

步骤一:基础处理1.清洁基础面:清除基础表面的杂物、油污等,让基础面干净并无积水;2.基础修补:对有砂浆脱落、空鼓、裂缝等情况的基础进行修补,确保基础整体平整牢固;3.对刚性构造基础进行防水刚化处理,以减少基础与防水层之间的变形及裂缝的产生。

步骤二:泥水层处理1.涂刷胶粉砂浆:在基础面上涂刷一层胶粉砂浆,用以增强粘结强度及防止水分渗透;2.铺设细石:在胶粉砂浆上铺设一层细石,增加防水层与基础面之间的粘结强度。

步骤三:粘贴FRP1.贴面层处理:先涂刷一层专用胶粘剂在泥水层上,提高FRP贴面层与泥水层的粘结强度;2.锚固层处理:使用专用胶粘剂将FRP锚固层粘贴于贴面层上,锚固层的作用是增强FRP的连接和粘结性能;3.填补接缝:使用FRP材料和专用胶粘剂填补FRP板之间的接缝,确保防水层的整体性和连续性。

步骤四:防水涂层处理1.底涂层处理:在FRP贴面层上涂刷一层底涂层,增加涂层与贴面层的粘结力和防水性能;2.防水涂层处理:在底涂层干燥后,涂刷防水涂层,重点加强施工部位,确保整体防水性能。

该方案的优势:1.强度高:FRP材料具有高强度和刚度,能够增加结构的耐久性和稳定性;2.耐腐蚀性好:FRP材料具有良好的抗腐蚀性能,可以承受酸碱等化学物质的侵蚀,延长使用寿命;3.施工便捷:使用FRP材料进行施工简单方便,无需特殊工具和设备,节省施工时间和人力成本;4.防水性能良好:FRP防水层能够有效防止水分渗透和漏水,确保建筑物的防水效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

雅培(上海)公司研发实验室迁建工程废水池FRP施工方案施工单位:柏诚工程(江苏)股份有限公司(盖章)编制:审核:批准:日期: 2016 年 05 月 19 日目录第一章:编制说明 (2)第二章:工程综述 (3)第三章施工组织和施工管理方法 (4)第四章施工方案 (6)第五章:主要资源供应计划 (8)第六章质量保证计划 (10)第七章施工安全保证措施 (13)第八章消防及文明施工措施 (14)第一章:编制说明一、防腐工程施工编制要求本工程施工本着精心组织、科学统筹、强化管理、规范施工、优质高效、节约投资,确保安全、质量和工期的原则,编制本施工方案。

(1)根据防腐施工的特点,合理组织施工,统筹安排劳力、物资和机械设备,严格执行GB50212《建筑防腐蚀工程施工及验收规范》,确保施工顺利进行。

(2)根据本工程的技术要求和特点,制定科学合理的施工方案,严格按照国家颁布的技术标准及要求施工,确保工程质量全部达到国家现行的验收标准,工程一次验收合格率达到100%,工程质量等级达到优良,实现本工程创优规划的目标。

(3)细化各级安全生产责任制,杜绝一切责任事故,人员伤亡事故,重大机械事故,火灾事故以及工程质量事故,实现安全生产无事故目标。

(4)按照质量体系程序要求,运用现代化管理手段,强化内部管理,在确保工程工期、质量和安全的前提下,努力降低工程成本。

(5)做好文明施工和环境保护工作,创造良好的施工环境,建设文明工程。

二、编制依据(1)本工程的现场实际情况:介质类型、浓度、温度及水池深度。

地面使用情况。

(2)采用的规范规程:①材料选择GB1446——82纤维增强塑料性能试验方法总则GB9979——2005纤维增强塑料高低温力学性能试验准则GB3857——2005玻璃纤维增强热固性塑料耐化学介质试验方法GB1450.1——玻璃纤维增强塑料层间剪切强度试验方法GB3355——82纤维增强塑料纵横剪切试验方法GB2572——2005纤维增强塑料平均线膨胀系数试验方法②基层表面处理GB8923《涂装前钢材表面锈蚀等级和除锈等级》HG/T20587《化工建筑防腐蚀设计规定》GB50209《建筑地面施工及验收规范》GB50212《建筑防腐蚀工程施工及验收规范》③工程验收HGJ229《工业设备、管道防腐蚀工程施工及验收规范》GB50212《建筑防腐蚀工程施工及验收规范》。

GB50205《钢结构工程施工及验收规范》(4)公司文件:《施工现场综合管理处罚规定》《质量手册》《职业安全、健康、环境管理手册》第二章:工程综述一、工程总体介绍:本工程为雅培(上海)公司研发实验室迁建工程地下室废水池防腐,废水池表面积60m²,池深0.5m,新进行防腐施工。

二、防腐材料的选择:根据本工程特点及国家相关规范标准,在本工程施工中采用如下材料:玻纤布选用无碱玻纤布;树脂选用HP416无溶剂中涂树脂。

防腐层为3布5油。

防腐涂装面层:树脂选用HP902环氧防腐面涂树脂。

引发剂:过氧化环已酮;促进剂:环烷酸钴;三、施工范围:本工程施工范围包括:★废水池表面的清除;★废水池表面三布五油环氧树脂防腐;四、工程工期目标:通过对本工程作详尽分析后,确定工期为10个日历天。

第三章施工组织和施工管理方法一、施工组织1.管理目标为确保顾客的需求和期望得到确定,并转化为公司的产品和服务要求,实现顾客满意的目标,特制定本公司的质量方针:“质量为本、规范施工、用户至上、持续改进”本工程将按照ISO9001质量管理体系并保持正常运行;确保实现优良质量目标。

2.安全生产目标:杜绝死亡事故及重伤事故。

3.文明生产目标:雅培(上海)公司研发实验室施工现场。

二、施工管理方法现场以项目部组织施工,项目经理部为施工现场直接指挥施工,能缩短甲方与施工单位的距离,便于对计划、管理和质量、成本的控制,以求负责施工的工程项目能达到预期的最佳效果。

项目经理部实行项目经理责任制。

项目经理全面统筹和协调整个施工现场的一切日常工作、负责与甲方的沟通联系,团结现场全体施工人员,调动一切积极因素,保证工程按规定的目标高速、优质、低耗地全面完成。

在实际管理过程中,着重做好以下几个方面的工作:1.现场所有人员必须服从项目经理部的统一调配和指挥,自觉遵守现场规章制度,熟悉施工规范,做到安全生产。

2.施工管理人员要积极工作,深入现场,经常检查施工进度和质量,参加有关单位组织的工程会议,各专业施工员既要各司其职,又要相互配合支持,合理调配劳动力,科学安排施工程序,密切协调各工种搭接,共同向项目经理负责。

3.项目经理部每天召开一次内部碰头会,汇报施工进度,提高质量措施,交换具体意见,讨论存在问题,研究解决办法,总结经验教训,商议今后工作。

4.以总体施工网络计划为依据,编制月度施工计划,根据实施过程中的实际完成情况,及时调整进度计划,实行动态控制管理,对施工中出现的计划实际偏差,应及时采取积极有效的措施,保证作业计划的严肃性和可行性,以达到宏观调控的目标。

5.工程合同作为工程的纲领性文件,规范着甲、乙双方的权利、责任和义务。

项目经理部必须认真重视合同的管理工作,清楚理解合同的每一细则,严格执行合同的每一条款,既要保证业主目的的有效实施,又能最大限度地保障自己的切身利益,确保工程合同的顺利履行。

6.项目经理责任制主要在于经营,对成本负责任。

因此,要注意经济效益,搞好成本核算。

项目经理部必须认真分析工程各项目的真实成本,编制成本计划,在施工过程中,随时分析工程项目的收支情况,将各种开支控制在计划之内。

当工程出现变更修改时,要及时将增改预算交甲方审核签认。

7.切实推行承包制度。

项目经理部在下达任务的同时,应向负责施工的班组签订承包合同,明确所负责各项工程质量要求和完工期限,以激励生产工人的积极性和责任感。

8.通过全面贯彻执行ISO9001质量体系,从而实现“质量为本、精心设计、规范施工、用户至上”的质量方针和“保优质、创样板”的质量目标.9. 搞好现场文明办公和文明施工.10.施工管理人员每天如实填写施工日志,注意原始资料的收集整理,记录好每个工种使用机械的数量,做好对施工班组的技术交底,办理各项验收签证手续,保证竣工资料的完整无缺。

11.组织专人负责现场保卫工作。

落实安全措施,注意防火防盗和产品保护,避免事故发生。

12.合理布置现场总平面。

搭设临时设施和施工用水用电,认真解决现场生活问题。

第四章施工方案一、施工条件:本工程施工的必备条件:*对已存在的坑洞、裂缝、空鼓现象做相应的技术处理;*对地面上存在的油渍及其他不明污染物做打磨或清洗处理;*用打磨设备将混凝土基面上的疙瘩、浮灰及其他附着物打磨干净,并把混凝土表面打磨拉毛,将大打磨设备无法施工的位置用小型手磨机再次检查并进行处理;*用扫把、毛刷、吸尘器等设备将打磨完的地面进行清扫处理,以达到无浮灰砂粒等杂物;*将墙脚或设备地脚用美文纸保护好,避免沾上油漆。

二、施工程序:2.环氧脂树脂材料的施工流程及详述:环氧着色面涂层环氧着色面涂层环氧玻纤交织层环氧玻纤交织层环氧玻纤交织层环氧胶泥批涂层高渗透环氧底油基础检测修复、打磨拉毛处理环氧渗透底油→环氧胶泥局部批涂层→叁层玻纤布交织层→防腐涂装面层*渗透底油:(合信HP102底油)按比例将底油材料甲乙组份混合并用搅拌器搅拌均匀后,用滚筒将底油材料均匀的涂刷于地床之上,利用环氧底油的粘度低,渗透力强的特性充分于混凝土基础锚固在一起,形成良好的渗透层,主要是起粘接过度作用,一般固化8小时。

*玻纤布交织层:(玻纤布选用无碱玻纤布;树脂选用HP416无溶剂中涂树脂)将玻纤布按单层对缝、复层交错的方式铺设玻纤层,把环氧脂树脂中涂材料按比例混合后,用搅拌器搅拌均匀,用滚筒或刮耙将树脂材料均匀的刮铺于玻纤层之上, 使其充分浸透压实,形成坚硬平整的玻纤层。

主要起抗拉、抗压之机械性能。

一般固化8小时。

*防腐涂装面层:(树脂选用HP902环氧防腐面涂树脂)等玻纤中涂材料完全固化后,用机械打磨设备安装120目以下的磨片将其打磨拉毛粗化,并用毛刷及吸尘设备清理干净。

将防腐面层材料甲乙组份按比例混合,用搅拌设备充分搅拌均匀,用滚筒滚涂在玻纤层之上,要涂布均匀无遗漏,整体密实.光滑,以形成防腐面涂的最佳要求。

一般固化24小时。

三、施工准备:1.编制施工进度计划、材料进场计划及作业指导书,2.对施工班组进行施工技术交底,方式是书面交底和口头交底,使班组明确施工任务、工期、质量要求及操作工艺。

交底可根据进度进行多次,随时指导班组最好地完成安装任务。

3.根据现场情况配置机械设备,计量器具及劳动力计划。

4.材料采购、进场、检验及保管程序如下:材料需用量计划→采购计划→材料入库前的检查→入库→出库自检→使用前的班组自检→使用第五章:主要资源供应计划一、劳动力需用计划二、主要机械设备与耗材三、施工现场布置本工程施工过程中必须十分注意工地文明施工,为此我们将精心组织和周密安排施工现场的布置。

按工程的需要,施工现场的设有办公室、施工班组工具房。

各功能房之间用防火材料做隔墙。

易燃危险品仓另外独立设置。

临时设施按面积配置消防规定量的消防器材和1211灭火器。

施工用电方面,初步估计施工机具动力用电功率2kw左右。

施工用配电箱全部设有漏电保护开关,施工机具用电设有一机一漏电保护,并配有持证电工专门对施工用电线路及施工机具进行维护及安全监督,保证用电安全。

第六章质量保证计划一、质量管理体制工程实行三级质量监督管理制度,即施工班组自检──项目经理部复检──公司质安科检验。

公司技术科各专业人员对工程质量进行定期检查、监督、项目质安员在各专业施工员配合下,对工程质量全面把关,督促施工班组实施质量计划,严格按规范施工,在检查工程质量过程中,若发现质量问题,立即发出《工程质量整改通知书》,要求班组及时整改,杜绝质量隐患。

班组长要对自身班组的施工质量负责,服从项目质安员的指挥,把好每个工序的质量关,发现问题及时改正。

各级质量管理岗位职责:1.项目经理根据公司的质量目标结合合同对工程的具体要求,制定本项目的质量目标,根据公司的质量管理制度结合本工程的具体情况,制定本项目的质量保证措施,并下达到各施工专业组,公布施行。

在施行过程中不断收取来自各方面的反馈意见,接受工程监理和公司主管部门的监督,修正和完善项目的质量保证措施。

确保达到既定的质量目标。

2.专业施工组长:根据本项目的质量目标,结合本专业的技术要求,编制本分项专业施工的质量控制点,作为本专业进行过程检验和试验的作业指导书,并下达到各专业施工员,贯彻项目的质量保证措施,接受上级主管部门和项目质检员的监督,经常检查本项目施工的技术质量指标的落实和完成情况,及时采取有效的纠正预防措施,做好上传下达的工作,落实本专业项目的质量目标,对项目经理负责。
