轻钢龙骨、双层纸面石膏板吊顶施工方案

合集下载

轻钢龙骨石膏板隔墙及吊顶施工方案

轻钢龙骨石膏板隔墙及吊顶施工方案

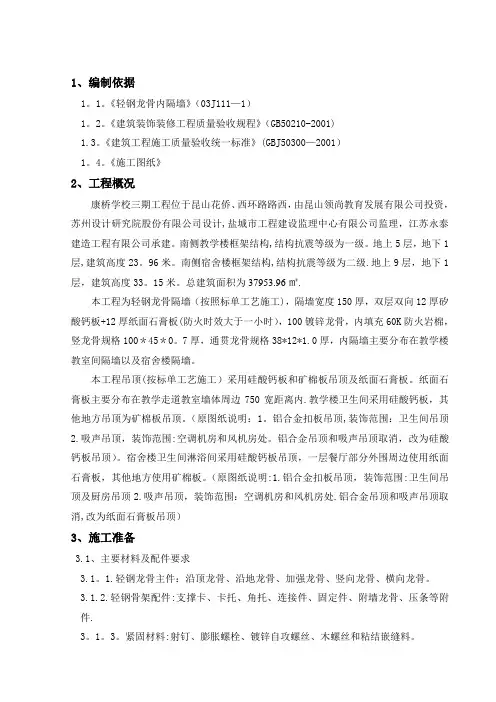

1、编制依据1。

1。

《轻钢龙骨内隔墙》(03J111—1)1。

2。

《建筑装饰装修工程质量验收规程》(GB50210-2001)1.3。

《建筑工程施工质量验收统一标准》(GBJ50300—2001)1。

4。

《施工图纸》2、工程概况康桥学校三期工程位于昆山花侨、西环路路西,由昆山领尚教育发展有限公司投资,苏州设计研究院股份有限公司设计,盐城市工程建设监理中心有限公司监理,江苏永泰建造工程有限公司承建。

南侧教学楼框架结构,结构抗震等级为一级。

地上5层,地下1层,建筑高度23。

96米。

南侧宿舍楼框架结构,结构抗震等级为二级.地上9层,地下1层,建筑高度33。

15米。

总建筑面积为37953.96㎡.本工程为轻钢龙骨隔墙(按照标单工艺施工),隔墙宽度150厚,双层双向12厚矽酸钙板+12厚纸面石膏板(防火时效大于一小时),100镀锌龙骨,内填充60K防火岩棉,竖龙骨规格100*45*0。

7厚,通贯龙骨规格38*12*1.0厚,内隔墙主要分布在教学楼教室间隔墙以及宿舍楼隔墙。

本工程吊顶(按标单工艺施工)采用硅酸钙板和矿棉板吊顶及纸面石膏板。

纸面石膏板主要分布在教学走道教室墙体周边750宽距离内.教学楼卫生间采用硅酸钙板,其他地方吊顶为矿棉板吊顶。

(原图纸说明:1。

铝合金扣板吊顶,装饰范围:卫生间吊顶2.吸声吊顶,装饰范围:空调机房和风机房处。

铝合金吊顶和吸声吊顶取消,改为硅酸钙板吊顶)。

宿舍楼卫生间淋浴间采用硅酸钙板吊顶,一层餐厅部分外围周边使用纸面石膏板,其他地方使用矿棉板。

(原图纸说明:1.铝合金扣板吊顶,装饰范围:卫生间吊顶及厨房吊顶2.吸声吊顶,装饰范围:空调机房和风机房处.铝合金吊顶和吸声吊顶取消,改为纸面石膏板吊顶)3、施工准备3.1、主要材料及配件要求3.1。

1.轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横向龙骨。

3.1.2.轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨、压条等附件.3。

轻钢龙骨双层纸面石膏板吊顶施工要点浅析

轻钢龙骨双层纸面石膏板吊顶施工要点浅析

轻钢龙骨双层纸面石膏板吊顶施工要点浅析摘要:在现代建筑中,吊顶是一个非常重要的环节。

两层石膏板轻钢龙骨吊顶拥有重量轻、抗震性能好等特点,采用两层石膏板,以轻钢龙骨为基础,增加了龙骨的间隔。

对双层石膏板进行加固,使两层石膏板的弹性模量保持一致,从而保证了两层石膏板的变形极少,使施工质量得以保障。

在室内装修中,吊顶装饰是一个非常关键的环节,轻钢龙骨石膏板吊顶因其施工简便、效果好、造价低廉而被广泛采用。

关键词:双层纸面;石膏板吊顶;施工要点引言:轻钢龙骨石膏板是一种具有轻质、防尘、防震、隔音、吸声的新型建筑装饰材料。

在工厂装修工程中,轻钢龙骨纸板的施工质量主要是因为轻钢龙骨骨架不均匀,局部节点结构不合理,骨架悬挂不稳,导致局部不均匀,板缝不均匀,导致装修工程不能顺利地通过。

要求建筑单位加强对轻钢龙骨纸面石膏板的工艺管理,通过对其质量问题的分析,采取相应的质量管理措施,确保工程质量。

1轻钢龙骨石膏板工艺要点1.1施工准备纸面石膏板轻钢龙骨吊顶是由热浸锌、主龙骨、次龙骨、交叉支撑次龙骨、横梁、横梁等构成。

吊顶部件的质量对吊顶的安全、稳定有很大的影响。

纸面石膏板的质量对顶棚组装质量和接触面的视觉质量有很大的影响。

所以,在使用吊顶材料时,建筑方要加强对其质量的检验与验收,以保证轻钢结构的强度、刚度和抗腐蚀能力。

石膏板因其特殊的材质特点,在制造、运输中易发生破损、受潮,造成石膏板表面不完整、缺角、腐蚀等现象。

在进入现场检查时,必须持续减少石膏板的缺损区域。

1.2弹测吊顶控制线为确保石膏板高度均匀,不会因为安装高度的不同而影响吊顶安装的品质,在安装吊顶之前,应将吊顶安装设计在12毫米,计算吊顶安装高度,用粉笔沿墙柱弹出石膏板安装标高线,也就是吊顶次龙骨安装控制线。

同时,吊顶的安装必须离墙立柱30厘米,吊杆的定位点要每平方米松开一次。

1.3安装吊杆在吊杆位置测量完毕,确认安全后,才能进行吊杆的安装。

展厅、电梯厅等公用部位,吊杆长度为1200毫米,使用10毫米热镀锌钢管。

轻钢龙骨、双层纸面石膏板吊顶施工方案

轻钢龙骨、双层纸面石膏板吊顶施工方案

一、施工用材及机具、作业条件1施工用材;主龙骨、次龙骨、吊件、挂件、接插件、纸面石膏板、自攻螺钉、专用补缝膏、专用补缝带2施工机具冲击电锤、手枪电钻、切割机、板锯、安全多用刀、腻子刀、铁抹子。

3作业条件3。

1主体结构完工,并通过验收。

3。

2吊顶内隐蔽的各种管线及通风管道均已安装完毕;3。

3天棚造型、周边窗帘盒等基本安装完毕;3。

4搭好吊顶施工用操作平台;3。

5作好现场劳动力的技术安全交底,以及各工种之间的配合协调交底。

二、工艺原理轻钢龙骨双层纸面石膏板吊顶施工工艺原理是通过自攻螺钉将两层纸面石膏板都与轻钢龙骨连接,使双层纸面石膏板形成一个整体,增强天棚抗裂性及防潮性能.三、工艺流程抄平、放线→排板、分格→(吊顶造型等安装)→安装周边龙骨→吊筋安装→安装主龙骨→拉线粗平→安装次龙骨、横撑龙骨→拉线精平→(吊顶隐蔽验收全部完成后)安装第一层纸面石膏板→补板缝→安装面层纸面石膏板→(开灯孔等)→点防锈漆、补缝、粘贴专用纸带.四、施工技术要点及注意事项1抄平、放线根据现场提供的标高控制点,按施工图纸各区域的标高,首先在墙面、柱面上弹出标高控制线,一般按±0。

000以上1。

40m左右为宜,抄平最好采用水平仪等仪器,在水平仪抄出大多数点后,其余位置可采用水管抄标高.要求水平线、标高一致、准确.2排版、分线根据实际测到的各房间尺寸,按市场采购的板材情况,进行各房间的纸面石膏板排板(包括龙骨排板布置),绘制排板平面图,尽量保证板材少切割、龙骨易于安装。

然后依据实际排板情况,在楼板底弹出主龙骨位置线,便于吊筋安装,保证龙骨安装成直线、吊筋安装垂直. 注意事项:3龙骨排板布置应充分考虑天棚造型、灯具安装、空调孔等位置,主龙骨应尽量错开这些位置.4二层板安装时,其长边所形成的接缝应与第一层板的长边缝错开,至少错开300mm.其短边所形成的板缝,也要与第一层板的短边错开,相互错开的的距离至少是相邻两根次龙骨的中距.5、大型灯盘、孔洞等周边,应重点考虑龙骨排板布置加固.6、安装边龙骨根据抄出的标高控制线以及图纸标高要求,在四周墙体、柱体上铺钉边龙骨,以便控制天棚龙骨安装,边龙骨安装要求牢固、顺直、标高位置准确,安装完毕后应复核标高位置是否正确。

轻钢龙骨纸面石膏板施工流程

轻钢龙骨纸面石膏板施工流程

轻钢龙骨纸面石膏板施工流程轻钢龙骨纸面石膏板施工呀,这可有点小门道呢。

一、施工前的准备。

施工之前,咱们得先把材料和工具都准备好。

材料方面,轻钢龙骨肯定不能少啦,还有纸面石膏板,各种型号规格得按照设计要求来。

像轻钢龙骨的厚度、强度得符合工程需求,要是太单薄,那可支撑不住后续的东西。

纸面石膏板也得看看质量,表面得平整光滑,不能有破损或者坑坑洼洼的。

工具呢,就需要用到电锯啦,用来切割龙骨和石膏板。

还有螺丝刀、射钉枪之类的,螺丝刀是用来拧螺丝固定一些小部件的,射钉枪就很厉害啦,可以快速地把龙骨固定在墙上或者天花板上。

另外,测量工具也很重要,像卷尺,得精确测量各个部分的尺寸,不然到时候安装的时候对不上就麻烦大了。

二、弹线定位。

这一步就像是给施工画个小地图一样。

根据设计要求,咱们得在墙面或者天花板上弹出龙骨的安装位置线。

比如说,在天花板上,要确定主龙骨和副龙骨的走向,就像规划道路一样。

弹线的时候可得认真仔细啦,线要是歪了,那龙骨安装就跟着歪,整个石膏板的安装也会受影响。

一般是用墨斗来弹线,把墨斗线拉得直直的,然后轻轻一弹,一条清晰的线就出来啦。

三、安装龙骨。

龙骨安装可是个大工程呢。

先安装主龙骨,主龙骨就像是整个结构的大梁,它要稳稳地固定在墙上或者天花板的结构上。

一般是用膨胀螺栓或者射钉来固定,把主龙骨安装得又平又直。

然后就是副龙骨啦,副龙骨是连接在主龙骨上的,就像小树枝从大树干上伸出来一样。

副龙骨的间距也要按照设计要求来,不能太宽也不能太窄,这样才能保证石膏板安装得牢固。

在安装龙骨的过程中,要随时检查它们的平整度和垂直度,如果发现有偏差,就得及时调整。

四、安装纸面石膏板。

等龙骨安装好之后,就可以把纸面石膏板请上场啦。

把石膏板抬到合适的位置,然后用螺丝或者钉子固定在龙骨上。

螺丝或者钉子的间距也要合适,不能太密,不然会影响石膏板的美观,也不能太疏,不然固定不牢。

在安装石膏板的时候,要注意把板与板之间的缝隙留好,这个缝隙可是有讲究的,要均匀一致,一般是留个几毫米的缝,这样后期做装饰的时候会更方便。

简述轻钢龙骨纸面石膏板吊顶施工工序

简述轻钢龙骨纸面石膏板吊顶施工工序

简述轻钢龙骨纸面石膏板吊顶施工工序轻钢龙骨纸面石膏板吊顶是一种常见的室内装修材料,其施工工序如下:第一步是准备工作。

首先,根据设计图纸确定吊顶的尺寸和布局。

然后,将房间内的家具、杂物等清理干净,确保施工区域整洁。

接下来,使用水平仪和铅垂仪测量墙面和地面的水平度和垂直度,以确保吊顶的安装效果。

第二步是安装轻钢龙骨。

首先,在墙角处使用钉子或螺丝固定龙骨,然后根据设计要求,在吊顶四周固定水平方向的主龙骨。

随后,根据设计图纸的间距要求,安装并固定副龙骨。

龙骨之间的间距应根据石膏板的尺寸和重量进行适当调整,以保证吊顶的稳定和承重能力。

第三步是石膏板的安装。

首先,测量好石膏板的尺寸,并用切割工具将其裁剪至合适的大小。

然后,将石膏板搬运至安装位置,使用电钻将其固定在龙骨上。

板材之间的连接应留出适当的缝隙,以便进行填缝工作。

第四步是填缝和打磨。

在石膏板的连接处和固定点上,使用填缝剂进行填缝,并用抹刀将其抹平。

填缝剂干燥后,使用砂纸或砂布对填缝处进行打磨,使其与石膏板表面平滑一致。

第五步是装饰和涂装。

根据设计要求,选择合适的装饰材料进行覆盖,如乳胶漆、壁纸等。

在施工前,应将吊顶进行清洁处理,如去除尘土、涂刷底漆等。

然后,使用刷子或辊筒将装饰材料均匀涂抹在吊顶表面,保持涂装质量和效果。

最后一步是清理和验收。

施工完成后,及时清理工地,将杂物、垃圾等清除干净。

同时,进行吊顶的质量验收,检查吊顶的平整度、结实度等指标,确保施工质量符合要求。

总之,轻钢龙骨纸面石膏板吊顶的施工工序包括准备工作、龙骨安装、石膏板安装、填缝和打磨、装饰和涂装以及清理和验收。

在施工过程中,要注意精确测量、合理安装、细致处理,以确保吊顶的质量和效果。

同时,保持工地整洁和按要求进行质量验收,对于保证项目的成功竣工和客户的满意度非常重要。

轻钢龙骨纸面石膏板吊顶施工方法及施工工艺

轻钢龙骨纸面石膏板吊顶施工方法及施工工艺

轻钢龙骨纸面石膏板吊顶施工方法及施工工艺一、准备工作1.确认吊顶设计和图纸,检查地面是否平整,墙面是否垂直。

2.清理工作区域,移除阻挡物,确保施工区域整洁。

3.将所需的材料和工具准备齐全,如轻钢龙骨、纸面石膏板、螺钉、角铁等。

二、轻钢龙骨安装1.根据设计图纸确定轻钢龙骨的位置和间距。

2.使用量尺和细线标出轻钢龙骨的位置,确保准确无误。

3.使用螺丝刀和螺栓将轻钢龙骨固定在墙面上,轻钢龙骨与墙面的交接处应该尽量紧贴,确保牢固。

三、纸面石膏板安装1.将纸面石膏板放置在工作台上,用尺子量取尺寸,然后用切割工具将石膏板剪成所需尺寸。

2.将剪好的石膏板放置在轻钢龙骨上,调整位置使其与轻钢龙骨平行。

3.使用螺丝钉将石膏板固定在轻钢龙骨上,螺丝的间距约为20-30厘米。

四、连接和强化处理1.当安装完一块石膏板后,用灰浆填充石膏板与墙面之间的缝隙,确保连接处牢固。

2.使用边角铁将吊顶的边缘固定在墙上,使吊顶更牢固。

3.使用木方或轻钢龙骨加固吊顶的支撑,以增强整体结构的稳定性。

五、表面处理1.使用修补剂或灰浆填充螺丝钉的洞口,使其表面平滑。

2.修整石膏板之间的接缝,使其平整无缺。

3.使用手工砂光机对吊顶进行打磨,使整个吊顶表面光滑。

六、其他施工工艺1.在吊顶下方安装灯具和空调风口等设备,将电线和管道隐藏在吊顶内部。

2.涂刷或喷涂防火漆或装饰涂料对纸面石膏板进行保护和装饰。

七、验收和清理1.完成所有的施工工作后,对吊顶进行验收,确保质量符合设计要求。

2.清理工作区域,将施工过程中产生的垃圾和杂物清除干净。

以上是轻钢龙骨纸面石膏板吊顶的施工方法及工艺,通过正确的施工方式和工艺,可以实现吊顶的牢固、平整和美观。

在实际施工过程中,要严格按照设计要求和工艺要求进行施工,确保质量和安全。

轻钢龙骨、纸面石膏板吊顶专项施工方案

轻钢龙骨、纸面石膏板吊顶专项施工方案

轻钢龙骨、纸面石膏板吊顶专项施工方案一、轻钢龙骨施工简介:本工程采用装配式U型(不上人型)轻钢龙骨吊顶骨架,因无需考虑承受附加荷载的因素,故不使用承载龙骨,而仅采用覆面龙骨。

覆面龙骨通过吊挂件直接与楼板底面连接,组成单层龙骨的轻型吊顶。

根据设计要求选用大块吊顶面板利用其长边垂直于纵向布置的覆面龙骨作封闭式装钉,或平行于纵向龙骨作封闭式装钉。

此种吊顶不承载附加荷载,经济适用,若有局部附加荷载时(如灯具),可采取局部增加吊点等加强措施予以解决。

1、装配式U型(不上人型)轻钢龙骨吊项施工:(1)施工准备:①龙骨准备:按设计要求合理布局,排列出各种龙骨的距离,绘制组装平面图,统计出各种龙骨、吊杆、吊挂件及其它配件的数量,准备好备用。

②固结材料:固结于基体用水泥钉、射钉或金属胀锚螺栓,固结于龙骨用自攻螺钉。

③施工机具:常用工具有划线笔、角尺、卷尺、水平尺、铁锤、钢锯等;常用机具有手电钻、冲击电钻、砂轮机、射钉枪、小型电焊机等;专用机具有电动剪、小型无齿锯、电动螺丝刀等。

④基层检查:检查楼顶基层是否达到强度要求,有无裂缝等缺陷,若有问题应及时处理好。

(2)弹线定位:弹出标高线、吊顶造型位置线、吊点位置等,其方法同木龙骨吊顶相同。

预埋固定连接件的,应在结构施工时确定好吊点位置,无预埋件的吊点应避开楼板接缝。

吊点距承载龙骨端部应小于300毫米,以避免承载龙骨发生下坠现象。

(3)吊点吊件的固定:①预埋吊筋:在预制板缝中安设吊筋一般采用短筋法和通筋法。

短筋法是在两个预制板的板顶,横放长400毫米Φ10—12的钢筋段,设置距离约1200毫米,具体尺寸应按实际吊杆间距确定。

在现浇混凝土楼板中预埋吊筋时,按吊筋的间距,将一端打弯钩放在现浇层中,另一端从横板上的预留孔中伸出。

②无预埋件吊件:在无预埋件时一般采用金属胀锚螺拴或射钉固定角铁连接件,或者直接用带孔胀锚螺栓或射钉固定镀锌铁丝的方法。

(4)安装吊杆:吊杆与吊点吊件的连接可采取焊接、勾挂和拧固等方式。

轻钢龙骨纸面石膏板天棚工程施工方案

轻钢龙骨纸面石膏板天棚工程施工方案

轻钢龙骨纸面石膏板天棚工程施工方案1. 项目概述轻钢龙骨纸面石膏板天棚工程是一项常见的室内装修工程,通过结合轻钢龙骨和石膏板,打造出平整、美观的天花板,具有较好的装饰效果和隔音性能。

本文将详细介绍轻钢龙骨纸面石膏板天棚工程的施工方案和步骤。

2. 施工准备2.1 材料准备•轻钢龙骨•石膏板•吊杆•螺丝•起子•面板电锯•胶合剂•钢丝•打磨机•打孔机•悬吊卡•直尺、量具等2.2 工具准备•铅笔•锤子•电动螺丝刀•剪刀•手锯•龙骨刀2.3 施工人员•工程队队长•轻钢龙骨安装师傅•石膏板固定师傅•助手3. 施工步骤3.1 划线定位1.根据设计要求和房间尺寸,确定轻钢龙骨的安装位置。

2.使用铅笔和直尺在天花板上划线,确定龙骨的位置。

3.2 安装轻钢龙骨1.安装吊杆,固定在天花板上。

2.根据定位线将轻钢龙骨连接在吊杆上,确保水平和垂直。

3.3 安装石膏板1.将石膏板剪裁成合适的大小。

2.使用螺丝将石膏板固定在轻钢龙骨上。

3.确保石膏板之间的接缝对齐和平整,使用胶合剂进行粘接。

3.4 补充工序1.使用龙骨刀将多余的石膏板修剪平整。

2.使用打孔机在需要安装灯具等位置进行开孔处理。

3.使用打磨机对石膏板进行打磨,确保表面光滑。

4. 完工验收1.完成石膏板天棚工程后,检查吊杆和轻钢龙骨的连接是否牢固。

2.检查石膏板之间的接缝是否平整、粘接是否牢固。

3.开孔位置是否正确,并且无碎屑残留。

4.对整体天花板进行视觉检查,确保外观无瑕疵。

5. 注意事项•施工中需注意人身安全,穿戴好劳动防护用具。

•测量和划线要精准,确保轻钢龙骨和石膏板能够正确安装。

•使用好质量的材料,保障工程施工质量和装修效果。

通过以上施工方案,轻钢龙骨纸面石膏板天棚工程可以得以顺利进行,最终打造出美观、耐用的天花板装修效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、施工用材及机具、作业条件1施工用材;主龙骨、次龙骨、吊件、挂件、接插件、纸面石膏板、自攻螺钉、专用补缝膏、专用补缝带2施工机具冲击电锤、手枪电钻、切割机、板锯、安全多用刀、腻子刀、铁抹子。

3作业条件主体结构完工,并通过验收。

吊顶内隐蔽的各种管线及通风管道均已安装完毕;天棚造型、周边窗帘盒等基本安装完毕;搭好吊顶施工用操作平台;作好现场劳动力的技术安全交底,以及各工种之间的配合协调交底。

二、工艺原理轻钢龙骨双层纸面石膏板吊顶施工工艺原理是通过自攻螺钉将两层纸面石膏板都与轻钢龙骨连接,使双层纸面石膏板形成一个整体,增强天棚抗裂性及防潮性能。

三、工艺流程抄平、放线→排板、分格→(吊顶造型等安装)→安装周边龙骨→吊筋安装→安装主龙骨→拉线粗平→安装次龙骨、横撑龙骨→拉线精平→(吊顶隐蔽验收全部完成后)安装第一层纸面石膏板→补板缝→安装面层纸面石膏板→(开灯孔等)→点防锈漆、补缝、粘贴专用纸带。

四、施工技术要点及注意事项1抄平、放线根据现场提供的标高控制点,按施工图纸各区域的标高,首先在墙面、柱面上弹出标高控制线,一般按±以上1.40m左右为宜,抄平最好采用水平仪等仪器,在水平仪抄出大多数点后,其余位置可采用水管抄标高。

要求水平线、标高一致、准确。

2排版、分线根据实际测到的各房间尺寸,按市场采购的板材情况,进行各房间的纸面石膏板排板(包括龙骨排板布置),绘制排板平面图,尽量保证板材少切割、龙骨易于安装。

然后依据实际排板情况,在楼板底弹出主龙骨位置线,便于吊筋安装,保证龙骨安装成直线、吊筋安装垂直。

注意事项:3龙骨排板布置应充分考虑天棚造型、灯具安装、空调孔等位置,主龙骨应尽量错开这些位置。

4二层板安装时,其长边所形成的接缝应与第一层板的长边缝错开,至少错开300mm。

其短边所形成的板缝,也要与第一层板的短边错开,相互错开的的距离至少是相邻两根次龙骨的中距。

5、大型灯盘、孔洞等周边,应重点考虑龙骨排板布置加固。

6、安装边龙骨根据抄出的标高控制线以及图纸标高要求,在四周墙体、柱体上铺钉边龙骨,以便控制天棚龙骨安装,边龙骨安装要求牢固、顺直、标高位置准确,安装完毕后应复核标高位置是否正确。

7、吊筋安装上人吊顶吊筋采用ф10吊筋,非上人吊顶采用ф8吊筋,吊筋间距控制在1200mm以内,吊筋下端套丝(100mm≥L50mm为宜),吊筋焊接一般采用双面间焊,搭接长度≥8d。

吊筋与楼板底连接可采用预埋铁件、后埋铁件形式,一般现场采用角码(L40*40*4角钢 L=30mm),角码采用M8*80镀锌钢膨胀与楼板连接,吊筋与角码采用双面满焊连接。

所有铁件及焊点均应进行防锈处理(刷防锈漆三遍)。

注意事项:①、吊筋应按现场实际测量的尺寸进行下料,盘圆钢筋应进行拉直,吊筋制作要求平直。

安装时要求按已弹好的主龙骨位置线进行,要求安装垂直。

②、吊筋布置距周边墙边、柱边的距离要求:上人型吊顶不得大于100mm,不上人型吊顶不得大于300mm。

③、吊筋长度一般应控制在1500mm以内,若原顶棚高度过高,造成吊筋长度超长,应按设计要求考虑吊筋加固(加斜撑或钢网架),防止因吊筋过长不易调直、晃动等。

8、安装主龙骨在吊顶内消防、空调、强电、弱电等管道安装基本就绪后进行主龙骨安装。

双层纸面石膏板吊顶主龙骨宜于选用U50、US60型,保证基层骨架的刚度。

相邻两根主龙骨接头位置应错开,错开以1200mm为宜;相邻主龙骨应背向安装,相邻主龙骨挂件应采用一正一反安装,防止龙骨倾覆;龙骨连接应采用专用连接件,并用螺栓锁紧;主龙骨中距1000-1100mm。

在大型灯盘、孔洞等位置,除灯盘需使用专用吊筋外,还应按排板要求作好主龙骨的加固措施。

主龙骨安装应拉线进行龙骨粗平工作,房间面积较大时(面积大于20m2),主龙骨安装应起拱(短向长的1/200),调整好水平后应立即拧紧主挂件的螺栓,并按照龙骨排板图在龙骨下端弹出次龙骨位置线。

注意事项:主龙骨端头距墙柱周边预留5-10mm空隙,最边的主龙骨距墙柱等周边距离不超过300mm。

9、安装次龙骨、横撑龙骨按照龙骨布置排板图安装次龙骨,次龙骨安装完毕后安装横撑龙骨,次龙骨安装时要求相邻次龙骨接头错开,接头位置不能在一条直线上,防止石膏板安装后吊顶下塌。

横撑龙骨安装要求位于纸面石膏板的长边接缝处,横撑龙骨下料尺寸一定要准确,确保横撑龙骨与次龙骨连接紧密、牢固。

一般南方地区或潮湿地区次龙骨间距宜采用300mm,其他地区次龙骨间距不大于600mm。

次龙骨和横撑龙骨安装后应进行吊顶龙骨精平,拉通线进行检查、调整,房间尺寸过大为防止通线下坠,宜在房间内适当增加标高标志杆(木枋),保证通线水平准确。

次龙骨与主龙骨、次龙骨之间、次龙骨与横撑龙骨连接应采用专用连接件连接,并保证连接牢固、紧密。

注意事项:在大型灯盘、孔洞周边应现场放线,确定位置后,大型灯盘加专用吊筋,并按照龙骨排板图在其周边加横撑龙骨。

10、安装基层纸面石膏板固定纸面石膏板可用自攻螺丝直接用自攻螺丝枪将其与龙骨固定,钉头应嵌入板面~1.00mm,但以不损坏纸面为宜,自攻螺丝用*25,自攻螺丝与板面应垂直,弯曲、变形的螺钉应剔除,并在相隔50mm的部位另安螺钉。

自攻螺丝钉距150~170mm,自攻螺丝与纸面石膏板板边的距离:面纸包封的板边以10~15mm,为宜,切割的板边以15~20mm 为宜。

纸面石膏板安装接缝应错开,接缝位置必须落在次龙骨或横撑龙骨上,安装时应从板的中间向板的四边固定,不得多点同时作业,安装应在板面无应力状态下进行。

纸面石膏板安装板面之间应留缝3~5 mm,要求缝隙宽窄一致(可采用三层板或五层板间隔)。

板面切割应划穿纸面及石膏,石膏板边成粉碎状禁止使用。

纸面石膏板与墙柱等周边留有5mm间隙。

11、安装面层纸面石膏板同第一层纸面石膏板安装,自攻螺丝用*35mm。

但应注意面层板与基层板的接缝应错开,不能在同一根龙骨上接缝。

接缝位置应落在次龙骨或横撑龙骨上。

12、点防锈漆、补缝、粘贴专用纸带。

纸面石膏板安装完毕后,自攻螺丝应进行防锈处理(防锈漆最好采用银灰色),并用腻子找平。

纸面石膏板之间的接缝采用专用补缝膏填补(分三次进行),要求填补密实,平整,待补缝膏干燥后,粘贴专用贴缝带。

五、质量要求(一)、材料方面纸面石膏板规格(mm)普通纸面石膏板的技术要求(GB9775)耐水纸面石膏板的技术要求(GB11978)耐火纸面石膏板的技术要求(GB11979)○1石膏板有普通规格和特殊规格之分,特殊规格由供需双方商定,但其产品质量应符合国家标准的规定;普通纸面石膏板主要用作室内墙体和吊顶,但在厨房、卫生间以及空气相对湿度经常大于70%的潮湿环境中使用时,必须采取相应的防潮措施。

○2吊顶工程所用的木龙骨、轻钢龙骨(GB11981)、铝合金龙骨及其配件应符合有关现行国家标准。

其中轻钢龙骨厚度为-1.5mm。

(二)、施工方面1、龙骨安装、安装吊顶龙骨的基体质量,应符合有关现行国家标准。

、根据吊顶的设计标高在四周墙上弹线。

弹线应清楚,位置准确,其水平允许偏差±5mm。

、主龙骨吊点间距,应按设计推荐系列选择,中间部分应起拱,金属龙骨起拱高度应不小于房间短向跨度的1/200,主龙骨安装后应及时校正其位置和标高。

、吊杆距主龙骨端部距离不得大于300mm,否则应增设吊杆,以免主龙骨下坠。

当吊杆与设备相遇时,应调整吊点构造或增设吊杆,以保证吊顶质量。

、吊杆应通直并有足够的承载能力。

当预埋的吊杆需接长时,必须搭接焊牢,焊缝均匀饱满。

、次龙骨(中或小龙骨,下同)应紧贴主龙骨安装。

当用自攻螺旋安装板材时,板材的接缝处,必须安装在不小于40mm的次龙骨上。

、根据板材布置的需要,应事先准备尺寸合格的横撑龙骨,用连接件将其两端连接在通长次龙骨上。

明龙骨系列的横撑龙骨与通长次龙骨的间隙不得大于1mm。

边龙骨应按设计要求弹线,固定在四周墙上。

全面校正主次龙骨的位置及水平度。

连接件应错位安装。

明龙骨应目测无明显弯曲。

通长次龙骨连接处的对接错位偏差不得超过2mm。

校正后应将所有吊件、连接件拧夹紧。

检查安装好吊顶骨架,应牢固可靠。

吊顶龙骨的安装,应按现行木结构工程施工及验收规范的有关规定执行。

注:按国家标准GB11981-89《建筑用轻钢龙骨》规定,主龙骨称为承载龙骨,次龙骨称为覆面龙骨。

龙骨安装时应计算好石膏板模数,保证双层石膏板接缝均在龙骨上。

2石膏板安装石膏板的安装(包括各种石膏板、穿孔石膏板以及半穿孔吸声石膏板等),应符合下列规:①、钉固法客观安装,螺钉间距离应不小于15,螺钉间距以150-170为宜,均匀布置,并与板面垂直。

钉头嵌入深度以为宜,钉帽高应涂刷防锈涂料,并用石膏腻子抹平;②、粘结法安装,胶粘应涂抹均匀,不得漏涂,粘结牢。

纸面石膏板的安装,应符合下列规定:板材应在自由状态下进行固定,防止出现弯棱、凸鼓现象;纸面石膏板的长边(即包封边)应沿纵向次龙骨铺设;自攻螺钉与纸面石膏板边距离:面纸包封的板边以10-15为宜,切割的板边以15-20为宜;固定石膏板的次龙骨间距一般不应大于600,在南方地区,间距应适当减少,以300为宜;钉距以150-170为宜,螺钉应与板面垂直。

弯曲、变形的螺钉应剔除,并在相隔50的部位另安螺钉;安装双层石膏板时,面层板与基层板的接缝应错开,不得在同一根龙骨上接缝;石膏板的接缝,应按设计要求进行板缝处理;纸面石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业;螺钉头宜略埋入板面,并不使纸面破损。

钉眼应作防锈处理并用石膏腻子抹平;拌制石膏腻子,必须用清洁水和清洁容器。

六、安全措施1、临时用电线路和电源要经常检查,防止破损,操作时应戴绝缘手套,穿胶鞋。

2、吊顶高度超过4m,在脚手架上作业应系好安全带。

七、吊顶施工质量保证技术与措施1、工序质量控制:抓住吊顶施工中骨架安装和罩面板安装主要管理要点进行。

骨架尺寸要正确,安装要牢固;罩面板安装要平整、美观、牢固、接缝均匀、洁净、颜色一辞。

工序质量控制的责任由直接操作的施工人员负责。

对安工序完成的吊顶实施检查,首先由木工班(组)自检自查,再由专职质量检查员检查,最后由下道工序复查,并将三方面的核查意见形成书面记录。

2、操作环境控制吊顶工程应从施工安排及施工管理等方面,创造能保证工程质量的操作环境。

3、材料质量控制材料质量应从材料的采购、选货、包装、运输、搬运、储存、下料等各个环节进行控制,坚决禁止使用非标和不合格产品。

4、机具质量控制采用先进的施工机具。

操作前,先检查机具试运转是否正常,以确保安全生产和操作顺利,操作后,清理机具妥善保管,以备再用。

5、操作质量控制天棚吊顶中的木结构要注意防火要求,按要求涂刷防火涂料,除按本节中有关施工方案进行施工外,尤其要注意施工中的安全操作规程,预防影响吊顶施工中常见的质量通病,确保施工质量符合有关验收标准。
