玻璃厂烟囱爆破拆除方案
烟囱拆除方案

烟囱拆除方案烟囱拆除方案一、方案概述烟囱拆除是为了解决烟囱老化、损坏、安全隐患等问题而进行的拆除工程。
本方案主要包括烟囱拆除前期准备工作、烟囱拆除方案设计、具体拆除工艺和过程、拆除后清理和处理等内容。
二、烟囱拆除前期准备工作1. 拆除前安全检查:对待拆除的烟囱进行安全检查,检查是否存在结构松动、倾斜、裂缝等情况,确定是否需要使用专业设备和工程人员进行拆除。
2. 施工方案设计:根据实际情况,设计烟囱拆除方案,包括拆除顺序、拆除过程中需要使用的设备和工具,以及相关工艺要求等。
3. 安全防护措施:在拆除现场设置安全警示标志,指派专人负责安全管理,确保施工过程中的安全。
4. 施工人员培训:对参与拆除工作的人员进行专业培训,提升他们的技能水平,确保施工过程中的安全和质量。
三、烟囱拆除方案设计1. 拆除顺序:根据烟囱的结构和实际情况,确定拆除的顺序,一般是从顶部开始逐层拆除,最后拆除地面部分。
2. 设备和工具选择:根据烟囱的高度和结构特点,选择合适的设备和工具进行拆除,比如起重机、高空作业车、钢丝绳等。
3. 安全措施:在拆除过程中,应设置安全防护措施,如搭建脚手架、安装防护网等,确保施工人员的安全。
4. 环境保护措施:在施工过程中,注意对环境的保护,采取合适的措施减少粉尘和噪音对周围环境的影响。
四、具体拆除工艺和过程1. 拆除准备:在拆除前,清理烟囱周围杂物和障碍物,确保拆除工作的顺利进行。
2. 逐层拆除:从烟囱的顶部开始,逐层拆除,使用高空作业车或起重机将砖块和钢筋等材料逐层吊放到地面。
3. 拆除地面部分:当拆除到地面附近时,使用机械设备将地面部分的烟囱完全拆除,并清理拆除后的废料和碎片。
4. 清理和处理:将拆除后的烟囱废料和碎片进行分类、清理和处理,如砖块可回收利用,钢筋可送到回收站等。
五、拆除后清理和处理1. 清理现场:拆除后,对施工现场进行清理,清除废料、碎片和其他杂物,恢复原先的环境。
2. 安全检查:确保所有拆除过程中可能造成的安全隐患都得到了清除,重新进行一次安全检查,确保无安全隐患。
烟囱拆除施工专项方案

本工程为拆除某工厂80米高烟囱,该烟囱结构为钢筋混凝土结构,拆除工程量较大,施工难度较高。
为确保拆除工程安全、顺利进行,特制定本专项方案。
二、施工组织1. 施工单位:XX拆除工程有限公司2. 施工班组:拆除施工班组3. 施工负责人:XXX三、施工工艺1. 拆除顺序:从烟囱顶部向下拆除,先拆除顶部结构,再拆除筒身,最后拆除基础。
2. 拆除方法:(1)顶部结构拆除:在烟囱顶部开一个U型槽,切断内部环向钢筋,用铁锤将U 型槽内烟囱壁逐渐破坏成小块,坠入地上。
(2)筒身拆除:在筒身沿开槽方向逐渐向两侧拓展,用钢钎、撬杆、铁锤将其拆除破坏。
(3)基础拆除:在基础部分,用空压机将烟囱打成小块,并用氧气切割机割掉烟囱内部的钢筋,使砖烟囱的基础逐步瓦解。
3. 拆除过程中注意事项:(1)拆除时,应设置安全网和防护栏等安全设施,以避免拆除物掉落伤人和施工人员坠落。
(2)拆除过程中,应严格控制砖块大小,确保在烟囱周围无管道、机械、设备等设备的情况下,可直接将砖块扔下。
(3)拆除过程中,应时刻注意施工人员的安全,确保施工人员正确佩戴安全帽、安全带等防护用品。
(4)拆除过程中,地面看护人员不得离开现场,确保拆除下来的砖块安全落地。
四、安全措施1. 施工人员安全:(1)施工人员必须经过专业培训,取得相应资质证书。
(2)施工人员必须正确佩戴安全帽、安全带等防护用品。
(3)施工人员应熟悉拆除工艺和安全操作规程。
2. 现场安全:(1)在烟囱周边全部搭设安全网,拆下的小块不得超过25cm×25cm左右。
(2)烟囱上部倒锥拆除时,用空压机打成小块,在用氧气切割机割掉钢筋。
(3)烟囱筒壁拆除时,在筒身内部下料,清理好砖烟囱剩下的主体部分。
(4)拆除脚手架,并将施工现场清理干净。
(5)施工过程中,如遇恶劣天气,应立即停止施工,确保人员安全。
3. 环境保护:(1)拆除过程中,产生的废渣应及时清理,避免对环境造成污染。
(2)拆除过程中,产生的噪音和粉尘应控制在国家规定范围内。
烟囱拆除工程施工方案及安全措施

烟囱拆除工程施工方案及安全措施
一、工程背景
随着城市经济的发展和环保意识的提升,许多老旧烟囱逐渐成为城市发展的障碍。
为保障城市环境的改善和居民的健康,烟囱拆除工程已成为一项必要且紧迫的任务。
二、施工准备
1. 环境调查
在进行烟囱拆除工作前,必须对周围环境进行细致的调查,了解周边建筑结构、道路状况等情况,确保施工安全。
2. 设备准备
准备好必要的施工设备,包括起重机械、切割设备、安全防护用具等,确保施
工顺利进行。
三、拆除方案
1. 拆除顺序
根据烟囱的高度和结构特点,确定合理的拆除顺序,以确保拆除过程中的安全。
2. 施工方式
采用分段拆除的方式,先从烟囱顶部开始逐段拆除,逐渐缩小烟囱的高度,最
终完成全部拆除。
四、安全措施
1. 安全防护
施工过程中,必须配备专业的安全防护人员,并保证他们采取必要的安全措施,如佩戴安全帽、安全绳等。
2. 交通疏导
在拆除烟囱的施工现场周边设立路障和警示标识,疏导周边交通,确保施工期
间道路畅通。
3. 废物处理
拆除完成后,必须妥善处理拆除所产生的废弃物,确保不对环境造成额外污染。
五、总结
烟囱拆除工程是一项复杂而紧急的任务,必顶要严格遵守安全规定,采取科学
的施工方案,确保施工过程平稳有序、安全高效。
这不仅关乎城市环境的改善,也关系到居民的生命财产安全。
希望通过我们的努力,为城市环境的改善贡献一份力量。
烟囱拆除工程方案范本

烟囱拆除工程方案范本一、项目名称及拆除地点项目名称:烟囱拆除工程方案拆除地点:XX市某工厂二、项目概况该工厂原有一座高烟囱,因已停用多年且存在安全隐患,需要进行拆除。
烟囱总高度为30米,直径为4米。
三、施工单位及人员施工单位:XX建筑工程有限公司项目经理:XXX安全主管:XXX技术负责人:XXX施工人员:总计12人,包括钢结构工、焊接工、机械操作工、安全员等。
四、施工方案(一)拆除前准备工作1. 组织施工人员参加相关安全培训,确保施工人员具备相关知识和技能。
2. 准备好相关施工设备,如起重机、钢丝绳、切割机等。
3. 制定工作程序和安全预案,明确各项施工任务及安全措施。
4. 对烟囱进行现场勘察,确认周边环境,制定周边交通管制方案。
(二)拆除方案1. 开展施工前安全交底和技术交底,明确施工任务和安全注意事项。
2. 利用起重机将拆除设备吊装到烟囱顶部。
3. 利用切割机将烟囱顶部进行切割,分段进行拆除。
4. 安排人员在地面协助操作,确保安全。
5. 拆除过程中,要加强安全检查,随时关注施工现场的安全情况。
6. 拆除完成后,对施工现场进行彻底清理,确保周边环境整洁。
(三)安全措施1. 周边区域设置警戒线,并设置警示标志。
2. 施工现场严禁无关人员进入,确保施工现场安全。
3. 施工人员必须佩戴安全帽、安全鞋等个人防护装备。
4. 操作人员必须具备相应的资质和经验,严禁无证作业。
5. 拆除过程中,要加强对设备和工具的检查,确保使用安全。
6. 进行施工前的安全交底和技术交底,确保施工人员了解相关安全注意事项。
(四)环保措施1. 施工现场周边设置防尘网,减少施工扬尘。
2. 严格控制施工过程中的噪音和挥发物排放,减少环境污染。
3. 施工结束后,对施工现场进行彻底清理,确保环境卫生。
(五)质量控制1. 关键工序进行质量把关,确保施工质量。
2. 对拆除出来的烟囱碎片进行清点和清理,减少材料损耗。
3. 施工结束后,进行验收,并做好相关记录。
废弃烟囱拆除施工方案

废弃烟囱拆除施工方案1. 项目背景随着我国城市化进程的推进,许多老旧设施亟待更新改造。
废弃烟囱作为其中的典型代表,不仅占用空间资源,还存在安全隐患。
为了美化城市环境、提高土地利用率、确保人民群众生命财产安全,本项目将拆除废弃烟囱,并进行合理利用。
2. 拆除目标1. 确保拆除过程中周边环境和人员安全。
2. 最大限度地降低拆除作业对周边区域的影响。
3. 合理利用废弃烟囱拆除后的空间资源。
3. 拆除范围本项目拆除范围包括:废弃烟囱本体、基础、周边附属设施等。
4. 拆除方法根据废弃烟囱的结构、高度、地理位置及周边环境,本项目采用以下拆除方法:1. 机械拆除法:使用爆破、切割、吊装等机械设备,对烟囱本体进行拆除。
2. 人工拆除法:针对无法使用机械拆除的部分,采用人工方式进行拆除。
3. 基础挖掘法:对烟囱基础进行挖掘,使其失去支撑,从而实现烟囱的整体拆除。
5. 施工流程1. 现场调查:对废弃烟囱进行全面调查,了解其结构、高度、周边环境等。
2. 制定施工方案:根据调查结果,制定详细的施工方案。
3. 安全评估:对拆除过程中可能出现的安全隐患进行评估,并制定相应的安全措施。
4. 拆除作业:按照施工方案进行拆除作业。
5. 废弃物处理:将拆除后的废弃物进行分类、整理、运输至指定地点进行处理。
6. 场地清理:拆除作业完成后,对拆除现场进行清理,确保无废弃物、无安全隐患。
6. 安全措施1. 设立安全警戒线,确保周边人员安全。
2. 对拆除作业人员进行安全教育,提高安全意识。
3. 定期对施工设备进行检查、维护,确保设备安全运行。
4. 拆除作业过程中,配备专业人员进行现场监督,确保施工安全。
7. 环境保护措施1. 拆除作业过程中,采取降尘、降噪措施,减轻对周边环境的影响。
2. 对拆除后的废弃物进行分类、处理,防止污染土壤和地下水。
3. 施工过程中,遵守相关法律法规,确保环境保护。
8. 施工组织与管理1. 成立项目指挥部,全面负责项目施工的组织与管理。
烟囱拆除工程方案怎么写

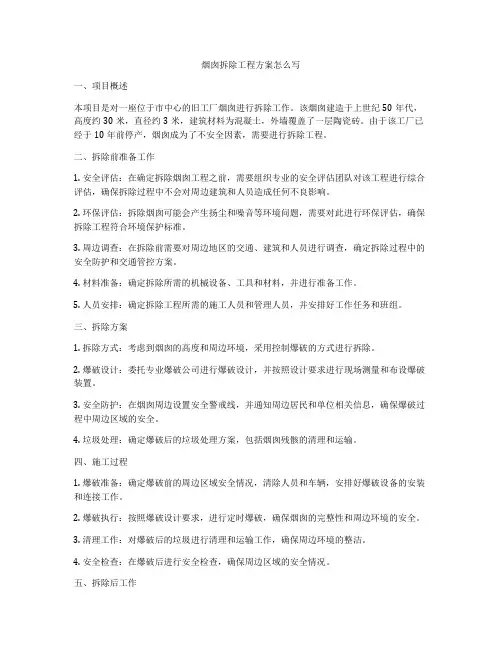

烟囱拆除工程方案怎么写一、项目概述本项目是对一座位于市中心的旧工厂烟囱进行拆除工作。
该烟囱建造于上世纪50年代,高度约30米,直径约3米,建筑材料为混凝土,外墙覆盖了一层陶瓷砖。
由于该工厂已经于10年前停产,烟囱成为了不安全因素,需要进行拆除工程。
二、拆除前准备工作1. 安全评估:在确定拆除烟囱工程之前,需要组织专业的安全评估团队对该工程进行综合评估,确保拆除过程中不会对周边建筑和人员造成任何不良影响。
2. 环保评估:拆除烟囱可能会产生扬尘和噪音等环境问题,需要对此进行环保评估,确保拆除工程符合环境保护标准。
3. 周边调查:在拆除前需要对周边地区的交通、建筑和人员进行调查,确定拆除过程中的安全防护和交通管控方案。
4. 材料准备:确定拆除所需的机械设备、工具和材料,并进行准备工作。
5. 人员安排:确定拆除工程所需的施工人员和管理人员,并安排好工作任务和班组。
三、拆除方案1. 拆除方式:考虑到烟囱的高度和周边环境,采用控制爆破的方式进行拆除。
2. 爆破设计:委托专业爆破公司进行爆破设计,并按照设计要求进行现场测量和布设爆破装置。
3. 安全防护:在烟囱周边设置安全警戒线,并通知周边居民和单位相关信息,确保爆破过程中周边区域的安全。
4. 垃圾处理:确定爆破后的垃圾处理方案,包括烟囱残骸的清理和运输。
四、施工过程1. 爆破准备:确定爆破前的周边区域安全情况,清除人员和车辆,安排好爆破设备的安装和连接工作。
2. 爆破执行:按照爆破设计要求,进行定时爆破,确保烟囱的完整性和周边环境的安全。
3. 清理工作:对爆破后的垃圾进行清理和运输工作,确保周边环境的整洁。
4. 安全检查:在爆破后进行安全检查,确保周边区域的安全情况。
五、拆除后工作1. 完工验收:对拆除后的现场进行全面验收,确保工程的质量和安全。
2. 垃圾处理:对爆破产生的垃圾进行清理和运输,确保周边环境的整洁。
3. 安全总结:对整个拆除工程进行安全总结,总结经验教训,为今后类似工程提供参考。
烟囱拆除爆破方案

1、工程概况、环境与技术要求1.1、工程概况有一座30m高的烟囱需要拆除。
为了节省成本、保证安全、保证进度,决定采用爆破法拆除。
此烟囱从地面以上至顶部30m。
底部1.0m外经3.32m、周长10.43m,壁厚60cm。
上部周长9.0m,外部2.86m。
下部约正北方向有一宽0.5m、高1.2m的烟道。
如图3所示。
1.2、工程环境此烟囱东距待拆平房5m,东南方距民用变压器(380V/10KV)27m,南距7层居民楼65m,西南方向距15层居民楼215m,北距西溪河岸15m,距河对岸公园250m。
爆破安全规程规定,爆破有可能危及居民楼,厂房重要设施的属环境复杂。
此环境下的拆除爆破属B级。
故本次爆破工程属B级。
1.3、技术要求业主要求,本次爆破必须一次炸倒。
倒塌方向为北方。
不允许不炸先倒或炸而不倒。
爆破震动和烟囱落地震动不能损害周围建筑,也不能产生飞石危害。
整个施工过程中不能构成人员伤亡事故。
尽力减少噪声危害和粉尘危害。
2、被爆体结构、材料及爆破工程量计算被爆烟囱为厚壁圆筒形结构,(不知有无保温层,故暂作无保温层处理)。
上细下粗,具体尺寸如1.1所述。
全部为红砖,沙浆砌体。
体积V=π(1.662-1.062)×1.0+π(1.432-1.062)×29=89.06m3重量(按2.4t/ m3)T=89.06×2.4=213.74t3、设计方案选择由于烟囱有一个北向十分充足的倒塌方向和倒塌宽度,为节省成本,减轻劳动强度,保证安全,节能环保,故决定采用定向倾倒方案。
向正北方向(西溪河方向)倾倒。
爆破切口采用倒梯形。
此段切口不易发生反向倾倒,不易发生后座。
但前冲较严重。
此工程不怕前冲。
为了定向准确,防止产生因爆破误差而生的倒塌方向编差,在设计的切口两端预先用人工开凿出定向窗口。
切口长度取周长的七分之四,即×4/7=π×3.32×7÷12=6.08L=πD1定向窗水平边长1.0m,高0.5m。
某玻璃厂烟囱爆破拆除方案

烟囱控制爆破设计一、工程概况沙河市健新玻璃厂有座烟囱急需爆破撤除,XX云山集团工程爆破XX 承揽此工程。
该烟囱周围环境复杂,实施爆破撤除有一定难度。
烟囱高50米,系石灰沙浆砌红砖构造,距自然地坪0.5米处的外周长C=12米,底部外壁厚0.5米,内壁0.12米。
被爆烟囱周围环境复杂,距烟囱北侧5米处为煤气炉,西侧2米处为厂房,南侧10米处为配电室,正东方向场地开阔,便于烟囱倾倒。
待爆烟囱周围环境示意图见附图。
二、烟囱的爆破撤除方案优化选择爆破撤除烟囱最常用的方案有三种:一是定向爆破撤除;二是折叠式爆破撤除;三是原地坍塌爆破撤除。
1.定向爆破撤除方案运用炸药的爆炸能量在烟囱底部,将烟囱筒壁炸开一定高度的爆破缺口,破坏其构造的稳定性,使其整个构造失稳和重心偏移,在烟囱自重作用下,形成倾覆力矩,导致烟囱按预定方向倾倒。
实现定向爆破的先决条件是:在烟囱倾倒方向必须具备一定宽度的狭长场地,其长度不得小于烟囱高度的1.0 ~1.2倍,垂直于倾倒中心线方向的横向宽度不得小于烟囱底部外径2~3倍,钢筋砼烟囱1.5~2倍。
优点:〔1〕设计与施工简单;〔2〕施工操作平安、快速、经济;〔3〕药孔和药量较少;〔4〕爆破缺口防护简便;〔5〕有利于缩短工期。
缺点:〔1〕需要狭窄的爆破场地;〔2〕烟囱倾倒触地时振动大。
2.折叠式定向爆破撤除方案对于定向倒塌水平距离缺乏的烟囱,一般采用折叠控制爆破撤除方法。
折叠爆破首先要解决好折口的形式及碎块飞散的防护。
折口的形式及其口长、口高与整体定向倒塌爆破切口相似,但为减少折口爆破部位的碎块飞散,有利于平安防护,其单孔装药量要比整体定向倒塌爆破少15-20%。
折口处起爆前,一般采用有弹性材料捆绑围护。
折叠爆破的爆破原理与整体定向倒塌爆破原理一样。
所不同的是每一节的折口方向相反,起爆的时间顺序也不同。
起爆顺序应自上而下实施,下节要比上节起爆时间延期1--1.5秒,最理想的现象是待上节倒塌至20°时即起爆下节,这样就可以使每节塌落时沿重心方向运动。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
烟囱控制爆破设计一、工程概况沙河市健新玻璃厂有座烟囱急需爆破拆除,河北云山集团工程爆破有限公司承揽此项目。
该烟囱周围环境复杂,实施爆破拆除有一定难度。
烟囱高50米,系石灰沙浆砌红砖结构,距自然地坪0.5米处的外周长C=12米,底部外壁厚0.5米,内壁0.12米。
被爆烟囱周围环境复杂,距烟囱北侧5米处为煤气炉,西侧2米处为厂房,南侧10米处为配电室,正东方向场地开阔,便于烟囱倾倒。
待爆烟囱周围环境示意图见附图。
二、烟囱的爆破拆除方案优化选择爆破拆除烟囱最常用的方案有三种:一是定向爆破拆除;二是折叠式爆破拆除;三是原地坍塌爆破拆除。
1.定向爆破拆除方案运用炸药的爆炸能量在烟囱底部,将烟囱筒壁炸开一定高度的爆破缺口,破坏其结构的稳定性,使其整个结构失稳和重心偏移,在烟囱自重作用下,形成倾覆力矩,导致烟囱按预定方向倾倒。
实现定向爆破的先决条件是:在烟囱倾倒方向必须具备一定宽度的狭长场地,其长度不得小于烟囱高度的1.0 ~1.2倍,垂直于倾倒中心线方向的横向宽度不得小于烟囱底部外径2~3倍,钢筋砼烟囱1.5~2倍。
优点:(1)设计与施工简单;(2)施工操作安全、快速、经济;(3)药孔和药量较少;(4)爆破缺口防护简便;(5)有利于缩短工期。
缺点:(1)需要狭窄的爆破场地;(2)烟囱倾倒触地时振动大。
2.折叠式定向爆破拆除方案对于定向倒塌水平距离不足的烟囱,一般采用折叠控制爆破拆除方法。
折叠爆破首先要解决好折口的形式及碎块飞散的防护。
折口的形式及其口长、口高与整体定向倒塌爆破切口相似,但为减少折口爆破部位的碎块飞散,有利于安全防护,其单孔装药量要比整体定向倒塌爆破少15-20%。
折口处起爆前,一般采用有弹性材料捆绑围护。
折叠爆破的爆破原理与整体定向倒塌爆破原理相同。
所不同的是每一节的折口方向相反,起爆的时间顺序也不同。
起爆顺序应自上而下实施,下节要比上节起爆时间延期1--1.5秒,最理想的现象是待上节倒塌至20°时即起爆下节,这样就可以使每节塌落时沿重心方向运动。
每节倒塌至20°起爆下节,使上节下塌时形成后座力、重心力和前倾力。
以重心力为中心,使其能沿中心线运动,互相形成折叠式。
折叠爆破每一节的长度,应依周围环境而定,但应满足塌落物堆积的幅度(即散布面)和每节烟囱折叠下落触地后的滚动距离等条件。
这些因素必须加以考虑,否则将会顾此失彼,造成不可弥补的失误。
优缺点:不需要定向爆破中的狭窄场地,触地振动小,技术难度大,高空作业,危险大,成本高,工期长。
3.原地坍塌爆破拆除方案原地坍塌可以与折叠爆破原理相似、方法相同,所不同的是每一节的长度相当短,几乎是一旦起爆,就会出现自下而上往下堆的现象,这与高大楼房等建筑物的原地坍塌爆破的原理是相似的,方法也是相同的。
优缺点:适合于较小的场地要求,高空作业,其施工难度大,技术难度高,风险大。
根据场地的实际情况,通过以上分析比较,此烟囱采用定向爆破方案为最优爆破方案。
烟囱倒向的选择:根据烟囱周围环境情况,烟囱定向倒塌方向为正东方向。
三、烟囱拆除爆破失稳倾倒机理烟囱类高耸筒式构筑物控制爆破倒塌机理为:采用控制爆破在高耸筒式构筑物底部某一高度处爆破形成一定尺寸大小的缺口,上部筒体在重力与支座反力形成的倾覆力矩作用下失稳,沿设计方向偏转倒塌。
在烟囱定向拆除爆破过程中,当爆破缺口形成后,在缺口对面保留部分的圆环筒体称为预留支撑体。
如果上部筒体的重力对预留支撑体的压应力超过了材料的极限挤压强度,则预留支撑体就会瞬时被压坏而使烟囱下坐,则上部筒体在重力和支座反力形成的倾覆力矩作用下,使预留支撑体截面瞬时由全部受压变为偏心受压状态。
倾倒初期,预留支撑体截面一部分受压、一部分受拉。
在承压区承受倾覆力矩引起的压应力和重力引起的压应力叠加,压应力呈边缘区最大、中性轴处为零的三角形分布。
当最大压应力大于材料的极限抗拉强度时,预留支撑体上出现裂缝。
当烟囱为砖结构时,随裂缝的出现,上部筒体将进一步倾倒,倾覆力矩增大,裂缝将贯通整个截面。
对钢筋混凝土烟囱,当预留支撑本截面上的混凝土开裂后,钢筋将承担全部拉应力,此后钢筋在烟囱倾覆力矩的作用下受拉屈服,继面颈缩断裂。
当爆破缺口闭合后,烟囱绕新的支点旋转并最终倾倒。
由烟囱控制爆破倒塌的机理可知,爆破缺口是影响烟囱失稳倾倒的关键因素。
烟囱倾倒须满足三个条件,一是烟囱爆破后倾倒初期预留支撑体截面要有一定的强度,使其不致立即受压破坏而使筒体提前下坐;二是缺口形成瞬间,重力引起的倾覆力矩必须足够大,能克服截面本身的塑性抵抗力,促使烟囱定向倾倒;三是缺口闭合后,重力对新支点必须有足够大的倾覆力矩,使其能克服烟囱剩余的塑性抵抗力。
对砖结构烟囱,只要其重心偏出新支点,就能顺利倾倒;而对于钢筋混凝土烟囱,其重心不但要偏出新支点,而且重心相对新支点的力矩必须大于破坏截面的拉力钢筋所产生的力矩。
四、烟囱定向爆破设计:根据甲方的要求及待爆烟囱周围环境的客观要求,既要确保周围建筑物的安全,又要安全顺利完成爆破拆除任务,决定采用定向倒塌的方式将烟囱爆破拆除,倾倒方向为正东方向,爆破缺口采用“一”字型,倾斜角为90度,布孔形式为梅花型,爆破缺口的下沿距自然地坪0.5米。
爆破缺口的长度为该处烟囱周长的0.6倍。
为了确保安全顺利地完成此次爆破拆除工作,我们采取了以下几个方面的措施:⑴精心设计优化爆破方案,可行性达100%;⑵准确确定烟囱倾倒方向:烟囱爆破拆除的定向倾倒中心线是确定爆破缺口的中心线的依据。
在周围有可倒塌场地的情况下,爆破设计的烟囱定向倒塌方向原则上应尽量与烟囱结构的对称线一致。
在施工现场要用测量仪器准确地把其方位标在烟囱的圆形筒壁上。
确定了爆破缺口中心线后,应从中心线向两侧均匀对称布置炮孔,炮孔应指向截面的圆心;⑶严密采取防护措施,提高防护等级;在烟囱爆破缺口处,用草垫进行覆盖确保爆破烟囱时没有碎石飞出。
⑷为了保证烟囱支承体不被损坏和定向准确,爆破前人工用风镐在爆破缺口两侧开设两个定向窗。
烟囱缺口定向窗尺寸高为1.2米,宽为1.1米。
⑸烟囱爆破时,为了确保爆破缺口连续性,爆前对爆破缺口内衬进行人工拆除。
(6)爆破时,为了确保安全,需对烟囱周围避雷线,予以人工拆除。
1、烟囱爆破参数设计(1)爆破缺口长度L=0.6C=0.6×12=7.2m(2)最小抵抗线h=1/2B=0.5×0.5=0.25m(3)炮孔深度L=0.7B=0.7×0.5=0.35m 取0.4m(4)炮孔间距a=0.9L=0.9×0.4=0.36m 取0.4m(5)炮孔列距b=a=0.4m(6)爆破缺口高度H=(1.5~2)B=0.75~1m 取1.2m(7)炮孔列数N=H/b+1=4(列)(8)炮孔个数由于在爆破缺口两侧开设了2个定向窗,高为1.2m,宽为1.1m,实际钻孔的缺口长度L=7.2—2×1.1=5m。
将最底部炮孔视为第一列,则第一列炮孔个数N1=L/a-1=13个,由于布孔形成采用梅花型,则第二列个数N2=12个,第三列个数N3=13个,第四列个数N4=12个,则总装药个数为N=(N1+N2)×2=50(个)。
(9)单孔装药量Q=qabB将q=1800g/m3,a=0.4m,b=0.4m,B=0.5m代入上式得:Q=144g 取150g实践证明,如爆破目标上部荷载较大,且要求存碎块散离原位时,药量应按计算值适当增加,最大不超过30%,故装药量C=1.3×150=195g,取200g。
(10)爆破总装药量Q=qn=200g×50=10kg(11)爆破缺口设计爆破缺口的主要形式有水平型缺口、梯型缺口、反人字型缺口、斜型缺口等,由于烟囱周围条件复杂,通过测量烟囱重心没有发生偏移,考虑到烟囱施工防护方便,减小后坐现象,根据以往大量的工程实践经验,决定采用水平型爆破缺口,为了定向准确,减小一次起爆量,在烟囱施爆前提前开设两个定向窗。
五、爆破网络设计由于烟囱这次爆破需用电雷管个数较少,故采用串联线路进行起爆。
六、安全技术设计1、爆破地震计算根据《爆破安全规程》,爆破中心到保护物之间的距离按下式计算: α)('31R Q K K V = (1)式中:V —被保护物处的质点振动速度,cm/s ;K —与介质性质、爆破方式等有关的系数,K=100~150K ,—分散与临空面系数,K ,=0.25~1.00;Q —同段起爆的最大装药量,kg ;R —爆破中心到被保护物之间的距离,m ;α—与传播途径和地形有关的系数,近距离α=1.5~2.3;对于烟囱爆破时,根据以上设计装药量,同段起爆的炸药量及总装药量都比较小,所以爆破震动是微弱的。
取K=150,α=1.57,K ,=0.5,对烟囱周围被保护建筑物根据(1)式进行安全振速校核。
由计算结果可知,爆破地震引起的振动速度远小于允许的振动速度,即烟囱爆破时的地震效应是很弱的,因此要保护的建筑物是安全的。
2、烟囱落地的振动安全校验高耸的烟囱爆破倒塌落地瞬间会触地冲击地面,在地面内产生冲击震动效应,在拆除爆破高耸建、构物时,冲击震动效应比爆破地震效应更显著。
因此它对周围建筑物等造成的危害不容忽视,须引起高度重视。
采用中国科学院力学研究所提出的计算触地振速的公式:167.1312max )/(248.0K R I V ⋅= (2) 式中:I ─为冲量:I = mv ;N ·S 。
v ─建筑物、构筑物触地时速度,m/s ;由能量守恒定律得:0.5mv 2 = mg(H 1-H 2) = mg ∆H ,由此式可求出V 值;H1、H2─待爆建筑物原重心高度与触地时的重心高度, m;∆H= H1-H2为爆破后重心的下降高度,m;m—待爆建、构筑物的质量,kg;R—爆破体重心距保护对象的距离,m;K1—分散与缓冲系数K=0.3。
烟囱物理参数及烟囱爆破塌落触地时引起周围保护对象的冲击振动速度,按上式编出程序计算。
计算中按爆破缺口同时切除,烟囱按刚体自由落体同时冲击落地计算,此时引起的冲击振动速度最大。
实际上烟囱在倒塌触地时,常常在烟囱的中上部要产生折断并分次冲击塌落,同时要产生后坐现象,因此实际的冲击振动速度要比计算值小得多。
由表计算结果可知,烟囱爆破不会对周围产生任何影响。
3、爆破空气冲击波的安全距离校验爆破空气冲击波的安全距离可按下式计算:R=,m (3)QK式中:R—爆破空气冲击波的安全距离,m;Q—装药量,kg;瞬发爆破为总药量,延期爆破为单段最大药量K—与装药途径和爆破程度有关的系数;对于建筑物K=1~2,对于人K=10。
由于一次起爆的最大单段药量为10kg,按此药量计算,由(3)式得:对人员的安全距离为32m,对建筑物的安全距离为7m,因此,爆炸冲击波不会对警戒距离以外的人员及周围建筑物造成危害。
