水泥混凝土路面技术标投标文件(技术标)投标人:xxxxxxxxxx有限责任公司法定代表人或其委托代理人:日目录技术标部分??????????????????????????????????1一、施工方案??????????????????????????1 1、2、3、4、5、6、7、8、9、工程概况??????????????????????????1 各分部分项工程的主要施工方法???????????????????1 工程投入的主要机械设备情况???????????????????17 投入的试验检测仪器、设备表????????????????????18 劳动力安排计划????????????????????????19 主要物资计划及保证措施?????????????????????19 确保工程质量的技术组织措施???????????????????20 确保安全生产的技术组织措施???????????????????23 确保文明施工的技术组织措施???????????????????2610、确保工期的技术组织措施?????????????????????2711、承诺创建安全质量标准化工地的措施????????????????3112、承诺工程质量通病防控??????????????????????3213、工程施工过程中的重点、难点????????????????????3214、雨季施工技术措施????????????????????????3315、施工总平面图??????????????????????????3416、施工进度计划表????????????????????????35二、项目管理机构配备????????????????????????351、项目管理机构组成表?????????????????????????362、主要人员简历表??????????????????????????361)2)3) 项目经理简历表???????????????????????36 主要管理人员简历表?????????????????????37 承诺书??????????????????????????50三、资格审查资料??????????????????????????511、投标人基本状况表??????????????????????????51 2011年审计报告??????????????????????????52 2010年审计报告??????????????????????????72 2009年审计报告??????????????????????????932、企业营业执照、资质证书、安全生产许可证???????????????1033、不拖欠农民工工资证明????????????????????????1061技术标部分一、施工方案1、工程概况1) 工期:xxxxxxxxxx工程道路全长1.465公里,计划开工日期2012年5月31日,计划竣工日期2012年7月31日。
市政工程道路投标技术标

**市**路建设工程第一项综合说明第一章对业主的承诺完全响应业主招标文件中有关工程施工要求及管理规定的文件,在实施项目过程中,切实执行、并无条件接受业主监督。
1、严格执行招标文件中的清单造价要求及规定,接受业主及财政单位的审计。
2、严格按照施工要求施工,紧把质量关,达到“金杯示范工程”的质量验收标准,并接受招标文件中有关工程施工要求及管理规定的文件的处罚。
3、严格按照招标文件中规定的工期要求,在招标文件规定工期127个日历天内完工。
4、加强施工现场管理,提高文明施工水平,创造文明工地,争创“文明安全工地”。
第二章控制工程造价的主要措施1、认真熟悉图纸,加强施工放线的复核工作,减少施工放线的误差所造成的损失。
2、合理安排施工顺序,避免交叉作业所引起的机械、材料及人工浪费损失。
3、认真实行现场材料核算制度和限额领料制度,做到收料数量准确,达到工完料尽。
4、加强材料进场验收工作,保证材料质量,避免出现因材料质量出现的返工现象。
5、加强管理,合理安排劳动力和机械使用计划,减少窝工,防止重复用工。
6、采用先进施工技术,提高生产效率,科学施工,提高生产速度,降低生产成本。
第三章企业概况山东**市政工程有限公司始建于2004年,当时注册资金600万元,员工130人,公司位于沂蒙山区风景秀丽之源。
本公司经过几年的开拓发展,公司具有市政公用工程施工总承包二级资质、公路工程施工总承包二级、房屋建筑工程施工总承包三级、桥梁工程专业承包二级、隧道工程专业承包二级、公路路面工程专业承包二级,已取得注册资金已达3600万元,现有员工567人,企业净资产4600万元。
自有高中级工程师、经济师、会计师、统计师等180人,其中建造师19人,拥有机械设备53台套总功率6899千瓦。
为了顺应时代的发展,公司推行了人事、劳工、预标、财务及办公室电算化管理,并根据国家标准,结合本单位实际情况建立了严格的保证体系和安全技术管理制度。
自2004年以来,公司积极拓展市场,先后成立了泰安分公司、**分公司、桓台分公司、九江分公司,为公司向集团化发展,奠定了坚实的基础。
2023年(建筑公司管理)某混凝土施工技术标

2023年(建筑公司管理)某混凝土施工技术
标
前言
本技术标是针对某建筑公司管理的混凝土施工技术标准,目的是为了规范施工流程和确保工程质量。
本标准适用于混凝土浇筑及相关工艺的施工。
术语和定义
- 混凝土:由水泥、砂、石和水按一定比例配合制成的人工石材。
- 浇筑:将混凝土倒入梁、板、墙、柱等构件内并进行初期的加工成型。
- 固化:指混凝土在正常状态下硬化成强度足够的人造石材。
- 混凝土坍落度:混凝土在坍落锥中坍落的距离,它是混凝土的可塑程度代表。
施工要求
1. 混凝土配合比
混凝土的配合比应符合设计要求,浇筑的混凝土坍落度应在8-12cm之间。
2. 施工现场
施工现场应平整、坚实,无积水,并应具备良好的排水、通风和照明条件。
3. 浇筑
1. 浇筑前应检查模板和钢筋的尺寸和位置是否符合设计要求。
2. 浇筑前应洒水并加盖防止污染和蒸发。
3. 浇筑时均匀倒入,不允许挖空或连续浇筑。
4. 养护
1. 浇筑后6小时内应喷水保持湿润,并严密封闭。
2. 混凝土坍落度大于12cm的构件应增加养护时间。
结论
本标准明确了混凝土施工的要求和控制,对建筑公司管理混凝土施工具有指导和规范作用。
混凝土路沿石尺寸规格标准

混凝土路沿石尺寸规格标准一、前言混凝土路沿石是指用于固定道路路面和边缘的一种水泥制品。
它的作用是固定路面,保护路面不受到侵蚀和磨损,同时还能起到美化路面的作用。
本文将详细介绍混凝土路沿石的尺寸规格标准。
二、尺寸规格标准混凝土路沿石的尺寸规格标准主要涉及以下几个方面:1.长度混凝土路沿石的长度应根据道路的宽度和需要固定的部位而定。
一般来说,路沿石的长度应不小于路面宽度的1/4,最小长度不得小于600mm,最大长度不得超过1500mm。
2.宽度混凝土路沿石的宽度一般是15cm、20cm、30cm等多种规格,具体的宽度应根据需要固定的道路的宽度和使用场景而定。
3.高度混凝土路沿石的高度主要是指其露出地面的部分。
一般来说,路沿石的高度应根据道路的使用情况和需要固定的部位而定。
在一般的城市道路中,路沿石的高度一般为15cm、20cm、25cm等,而在高速公路等交通要求较高的地方,路沿石的高度可能会达到30cm以上。
4.厚度混凝土路沿石的厚度主要是指其在地下的埋深。
一般来说,路沿石的厚度应根据需要固定的道路的使用情况和地下水位等因素而定。
在一般的城市道路中,路沿石的厚度一般为15cm、20cm、25cm等,而在地下水位较高的地方,路沿石的厚度可能会达到30cm以上。
5.弯曲度混凝土路沿石的弯曲度主要是指其曲率半径。
一般来说,路沿石的弯曲度应根据道路的弯曲程度和需要固定的部位而定。
在一般的城市道路中,路沿石的弯曲半径一般为1-2米,而在弯曲程度较大的地方,路沿石的弯曲半径可能会达到3-4米以上。
6.重量混凝土路沿石的重量主要是指其每米长度的重量。
一般来说,路沿石的重量应根据道路的使用情况和需要固定的部位而定。
在一般的城市道路中,路沿石的重量一般为80-120kg/m,而在高速公路等交通要求较高的地方,路沿石的重量可能会达到150kg/m以上。
三、质量标准除了尺寸规格标准外,混凝土路沿石还需要符合以下质量标准:1.外观质量混凝土路沿石的表面应平整光滑,无明显的裂隙和破损,颜色应均匀一致。
农村道路改造技术标

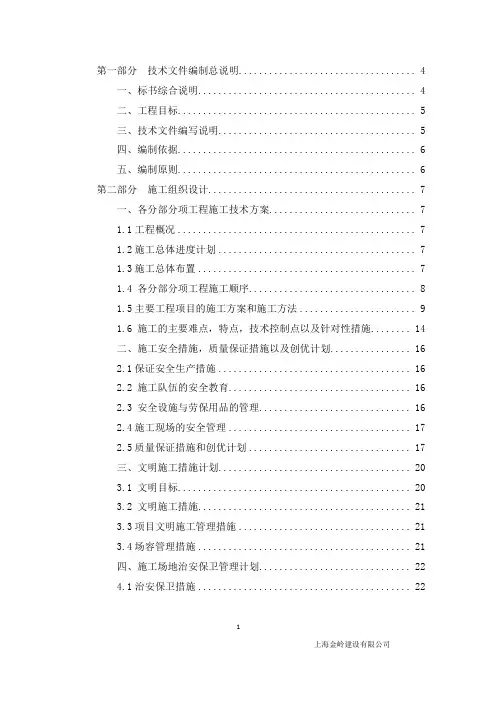

第一部分技术文件编制总说明 (4)一、标书综合说明 (4)二、工程目标 (5)三、技术文件编写说明 (5)四、编制依据 (6)五、编制原则 (6)第二部分施工组织设计 (7)一、各分部分项工程施工技术方案 (7)1.1工程概况 (7)1.2施工总体进度计划 (7)1.3施工总体布置 (7)1.4 各分部分项工程施工顺序 (8)1.5主要工程项目的施工方案和施工方法 (9)1.6 施工的主要难点,特点,技术控制点以及针对性措施 (14)二、施工安全措施,质量保证措施以及创优计划 (16)2.1保证安全生产措施 (16)2.2 施工队伍的安全教育 (16)2.3 安全设施与劳保用品的管理 (16)2.4施工现场的安全管理 (17)2.5质量保证措施和创优计划 (17)三、文明施工措施计划 (20)3.1 文明目标 (20)3.2 文明施工措施 (21)3.3项目文明施工管理措施 (21)3.4场容管理措施 (21)四、施工场地治安保卫管理计划 (22)4.1治安保卫措施 (22)14.2现场保卫定期检查 (22)4.3门卫值班记录 (23)五、施工环保措施计划 (23)六、季节性施工方案 (23)七、施工现场总平面布置 (24)7.1临时设施规划及设施规模 (24)7.2临时设施规划和实施指导思想 (24)7.3施工现场总体布置构想 (24)7.4临时设施、供电、供水、堆放布置方案 (25)7.5办公区 (26)7.6周转材料堆场 (26)7.7现场大门的布置 (26)7.8生活居住区 (26)7.9施工主要机具、设备布置方案 (26)7.10施工现场临时用电方案 (27)7.11施工现场临时用水方案 (27)7.12施工现场临时排水方案 (27)7.13施工现场临时消防方案 (27)7.14施工现场平面管理 (27)八、项目组织管理组织机构 (28)九、与监理、业主及设计人的配合措施 (31)十、成品保护和工程保修工作的管理措施和承诺 (31)10.1成品保护的原则 (31)10.2成品保护管理制度 (32)10.3各专业间的成品保护 (33)10.4工程保修承诺 (33)10.5服务宗旨 (34)210.6工程保修管理措施 (34)十一、任何可能的紧急的情况的处理措施预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施。
18CM厚混凝土道路技术标

第一章:工程概况1、乡间道路铺设工程面积为2880㎡。
2、本公路具体结构为:天然砂砾基层压实厚度30CM;面层为18CM厚水泥混疑土路面,采用普通硅酸盐水泥(铜川)。
主要工程量:第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:优良2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。
4、工期目标计划开工日期:确保30天完成全部合同内工程内容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面。
施工组织机构图3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
具体任务划分:。
表 34、技术工种及劳动力组织计划:项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制《劳动力计划》,包括劳力人数、工程技术要求,进点时间等。
混凝土路面厚度标准

混凝土路面厚度标准混凝土路面作为城市道路的重要组成部分,其厚度标准直接关系到道路的使用寿命和安全性。
根据国家相关标准和规范,混凝土路面的厚度应符合一定的要求,以确保道路的稳定性和耐久性。
本文将就混凝土路面厚度标准进行详细介绍,以便相关从业人员和管理者更好地了解和掌握相关知识。
一、混凝土路面厚度标准的制定背景。
混凝土路面厚度标准的制定是为了保障道路使用的安全和舒适性。
在城市化进程加快的今天,交通道路的建设和维护工作愈发重要。
而混凝土路面作为道路的重要组成部分,其厚度标准的制定则是保障道路使用寿命和安全性的关键。
二、混凝土路面厚度标准的具体要求。
根据国家相关标准和规范,混凝土路面的厚度应符合以下要求:1. 设计厚度,混凝土路面的设计厚度应根据道路的使用等级、交通量、地基条件等因素进行合理确定。
一般来说,城市主干道的混凝土路面设计厚度要大于支路和乡村道路,而高速公路的设计厚度则要更大一些。
2. 施工厚度,混凝土路面的施工厚度应考虑到混凝土的强度、耐久性等因素,一般情况下,施工厚度应大于设计厚度,以确保道路的使用寿命和安全性。
3. 允许偏差,在实际施工中,混凝土路面的厚度可能会存在一定的偏差,但这种偏差应在一定范围内。
超出规定允许偏差范围的混凝土路面应及时进行整改或修复。
三、混凝土路面厚度标准的重要性。
混凝土路面的厚度标准直接关系到道路的使用寿命和安全性。
合理的厚度设计和严格的施工要求可以有效地提高道路的承载能力和耐久性,减少路面的裂缝和坑洼,提高道路的舒适性和安全性,降低道路维护成本,延长道路的使用寿命。
四、混凝土路面厚度标准的实际应用。
在实际工程中,混凝土路面厚度标准的应用需要结合具体的工程条件和要求进行合理确定。
工程设计师和施工人员应严格按照相关标准和规范进行设计和施工,并进行必要的监测和检测,以确保混凝土路面的厚度符合要求。
五、结论。
混凝土路面厚度标准的制定和实际应用对于保障道路的安全和舒适性具有重要意义。
设计方案技术标

设计⽅案技术标(此⽂档为word格式,下载后您可任意编辑修改!)⽬录第⼀章、⼯程概况第⼆章、施⼯⽬标第三章、施⼯设备及⼈员构成第四章、施⼯准备、施⼯总平⾯布置图第五章、施⼯⽅法及⼯艺第六章、⾬季施⼯措施第七章、地上构筑物、地下管线的保护措施第⼋章、降低造价的技术组织措施及技术分析第九章、保证⼯程质量的措施及技术分析第⼗章、确保⼯期的组织措施及技术分析第⼗⼀章、安全保证组织措施第⼗⼆章、⽂明现场实施措施第⼗三章、环境保护和⽔⼟保持措施第⼗四章、与监理业主的配合及合理化建议第⼗五章、⼯程回访及保修制度第⼗六章、廉政建设保障措施第⼗七章、民⼯⼯资保障措施附表⼀:项⽬组织管理机构附表⼆:施⼯机具设备附表三:劳动⼒计划表附表四:施⼯总平⾯图附表五:项⽬质保体系图附表六:技术⼯程质量保证流程图附表七:⼯程质量检验体系框图附表⼋:技术保证体系附表九:施⼯进度计划表附表⼗:安全保证体系第⼀章、⼯程概况:(⼀)、⼯程范围及规模:1、本⼯程为⽇照经济技术开发区贵阳路,北起铁路桥,南⾄沙墩河堤,全长970.52⽶。
该路是⽇照经济开发区南北城市次⼲路,以交通功能为主,规划红线宽40⽶,红线范围内道路采⽤相同型式的横断⾯,本期仅施⼯机动车道宽14⽶,两侧布置3⽶宽⼈⾏道,10⽶宽绿化带。
2、主要设计内容:道路及排⽔设计。
3、结构形式:路⾯结构⽅案为:(4+5)cm沥青混凝⼟+结合油+18cm⽔泥稳定碎⽯+18cm⽔泥稳定风化⼟。
设计污⾬⽔管道位于桂林路北、成都路东绿化带内。
排⽔为:混凝⼟渠道明渠排⽔以及混凝⼟管道⾬污分流排⽔。
(⼆)、编制依据及原则:1、编制依据:(1)国家现⾏的有关设计标准和规范:《城市道路设计规范》CJJ37-90;《城镇道路⼯程施⼯与质量验收规范》CJJ1-2008;(2)建设单位对本⼯程的技术要求⽇照开发区贵阳路⼯程施⼯图设计⽇照开发区贵阳路⼯程的地质勘查报告2、编制原则:(1)遵守合同⽂件各项条款要求,全⾯响应合同⽂件,认真贯彻业主或监理⼯程师及其授权⼈或代表的批⽰、指令和要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章:工程概况1、乡间道路铺设工程面积为2880㎡。
2、本公路具体结构为:天然砂砾基层压实厚度30CM;面层为18CM厚水泥混疑土路面,采用普通硅酸盐水泥(铜川)。
主要工程量:第二章:工程管理目标1、质量目标本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。
工程质量满足如下要求:道路工程质量目标确保:优良2、环境目标资源、能源消耗量实现定额要求。
污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。
有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。
控制施工现场、便道、通畅,无扬尘污染。
3、职业健康安全目标(1)确保无重大事故和一般事故发生,因工受伤小于0.15‰(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。
4、工期目标计划开工日期:确保30天完成全部合同内工程内容。
第三章施工总体布置1、施工组织机构:本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。
项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。
作业层为三个专业施工队担负相应的施工任务。
2、施工段落划分:本工程工期较短,项目任务分散。
本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。
将全线分成一个流水作业面。
施工组织机构图3、施工作业层(队伍):结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。
具体任务划分:。
表 34、技术工种及劳动力组织计划:项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制《劳动力计划》,包括劳力人数、工程技术要求,进点时间等。
进入现场所有劳动力接受项目经理部的统一管理,统一指挥。
劳力进场后,统一组织培训后再上岗。
特殊工种一律持证上岗。
经理部根据施工需要,统筹安排现场的劳力,本着需则进,完则退的原则,现场不留闲人,杜绝人为窝工现象,同时尽量减少人员频繁调动。
做好劳动卫生和劳动保护工作,确保施工人员身体健康,合理安排施工人员,加强劳动保护,做好劳动卫生教育及身体检查,建立健全医疗保障措施,制定饮食卫生及营养方案,注意地方病防治。
技术工种及劳动力组织计划见下表:5施工机械设备机具计划:合理调配成套的专业化施工机械设备是保证正常施工的重要因素,施工中根据工程需求,首先做好机械设备的选型和配件供应工作,并对工程机械设备进行动态调配。
机械设备的管理(1)建立机械设备管理保障体系经理部设物资设备部,全面负责标段内的机械设备管理和设备维修,配备专业技术人员。
项目队配备机械技术员,负责施工机械的维修保养工作。
(2)制定机械设备保养和检查制度制定施工机械设备的保养规程、安全操作规程,实行“定机、定人、谁使用谁保管谁保养”制度,操作人员相对稳定,并监督实施,使设备管理有序,维修保养到位。
定期组织机械设备检查,每日施工前和收工后对机械设备例查,对机械设备的状况、性能及各项指标进行核对,不合格的机械设备不得进入施工现场。
每月对机械设备的使用管理情况进行评比,表扬先进,促进落后。
以完善的机械设备管理和维修保养保证机械设备效率的充分发挥。
(3)加强设备维修保养管理加强施工现场机械设备的保养,安排机械设备的维修保养计划,定期对机械设备进行维修保养。
成立机械设备应急修理小组,随时维修出现故障的机械。
坚持“养修并重、预防为主”的原则,在停工期间,组织维修人员对每台设备进行维修保养。
(4)建立完善的资源保障系统根据标段内所有的机械设备型号规格,储备充足的常用机械配件及附属油料(润滑油、润滑脂、液压油、防冻液等)。
与机械设备生产厂家和附属油料生产厂家签订供货合同,保证机械配件和附属油料满足机械维修保养的需要。
(5)坚持正确的使用方法选择业务技术好、责任心强的操作人员,组织学习机械设备的操作知识、技术,严格遵守机械设备的操作规程,以正确的使用方法保证机械设备的良好运转。
主要工程机械设备配置计划详见下表测量设备及管理配备满足工程施工要求的测量设备,并建立相应的测量设备台帐,按照测量设备控制程序对进场的测量设备进行管理。
此项工作由经理部的计量管理人员负责。
主要工程试验设备、测量仪器配置计划。
工程试验主要委托市公路工程中心试验室负责,经理部设工地实验室配备专业试验检测人员两名,持证上岗,并保证人员的相对固定。
负责原材料试验检验、砼及砂浆配合比的设计选定,对项目队试验检测组的试验项目进行复核检查。
项目队设试验检测组,配备常规试验检测仪器设备,负责工地常规试验检测,对工程实施过程中的数据进行监测记录、试件制作、养护及路基密实度检测等。
主要工程试验设备、测量仪器配置计划详见表03-4测量设备的配置见一览表6施工平面布置:熟悉拟建工程的平面位置、规模、埋深、建筑物高度及施工现场条件和施工可利用的现场外部可能提供的施工资源,以便对施工现场的“三通一平”现场临时设施的搭设及地下障碍物的拆除等做出科学合理的安排。
负责施工现场准备的施工人员要深入了解工程情况。
熟悉拟建工程的平面位置、规模、埋深、建筑物高度及施工现场条件和施工可利用的现场外部可能提供的施工资源,以便对施工现场的“三通一平”现场临时设施的搭设及地下障碍物的拆除等做出科学合理的安排。
施工现场的供电用水施工前与建设单位协商,确认所需水、电线路从施工地外部接至协议约定地点,并采取保证施期间连续供水、电的措施。
施工队在施工现场就近租用民房设置临时房屋。
7施工准备:开工前进行现场调查,核实施工设计及工程地质情况,进行设计图纸审核。
请业主和设计单位进行施工设计交底,把握设计意图,明确设计要求,澄清疑点,做到心中有数。
并对现场实际情况对电线杆和路基建筑物作好详细的调查工作,有影响道路施工的提前汇报。
经理部内部逐级做好施工技术交底工作,明确各个岗位及人员职责。
工地专职试验员,作好开工前的各项试验准备工作。
8与建设方和建设方代表的协调:及时主动向建设方和建设方代表通报工作情况,并与建设方和建设方代表协商工作事项,商定议事规则及程序确定例会制度,同时还要协助建设方办理开工前的各项审批手续及落实现场施工条件,并与建设方商定施工场地、临时设施的总体规划方案。
9与供应商的协调:施工前对大宗材料的采购方式,供应渠道做出妥当的安排。
选择和落实不同材料的采购供应模式,做好进货计划并及时与供货商联系确认供货时间和均衡供货方案,以达到“确保质量、满足需要、降低成本”的原则。
10工程测量:施工测量是工程施工的基础性工作,项目经理部组织由专业测量人员组成的工地测量组,对基准点进行系统复核,引测控制桩,为道路定位放线及施工过程控制、沉降观测打好基础,施工测量的成果应作为竣工资料归档管理并报监理工程师审查。
施工测量仪器应按计量法标准进行计量管理,并附有按期检定的合格标识和使用标识,确保仪器的使用有效性和测量精度。
第四章、主要施工方法1、总体施工方法土基层清理:挖掘机清理,翻斗车运出现场。
天然砂砾;翻斗车运输、压路机碾压压实。
砼面层:采用按路砼厚度选择路面专用钢模板,钢模板按高程控制线立模采用混凝土搅拌机拌制砼,专用混凝土翻斗车运输。
路面砼一次成型机械成型抹光。
2、总体施工原则搞好目标规划:确定质量、投资、进度控制目标,围绕三大目标制定切实可行的各类计划及实施性施工组织设计,满足业主的要求。
同时满足设计和相关适用标准的要求,施工过程中严格按计划和施工组织设计进行控制,以最终实现对业主的承诺。
3、分部、分项工程具体施工方案与技术措施土基(1)施工准备施工前根据业主及设计交桩,放样出路基开挖边线;做好截水沟以排除路堑土方边坡地表水,避免对边坡坡面的冲刷。
便道应畅通,为开挖运输创造有利条件。
(2)土方开挖开挖道路施工,开挖顺序自上而下分层进行,采用挖掘机、自卸汽车联合作业开挖,不得乱挖、超挖或掏洞取土。
开挖至新建道路路床标高后,采用压路机按照规范要求进行碾压。
(3)土基质量检验路基的路床标高、宽度、线形符合图纸及规范要求;临时排水设施与现有排水沟渠连通,挖出的废方按指定的地点弃置。
路基表面平整、密实。
土方路基实测项目4、路面结构层天然砂砾基层施工顺序:准备下承层→施工放样→天然砂砾→整平和轻压→平地机精平→碾压→接缝和调头处处理→养生(1)放线先放出中心线,每20m设一中桩,弯道部分每10m设一中桩,然后放出边线,路基外测应放宽30cm。
(2)填筑材料与质量控制指标道路基层所用的天然砂砾原材料必须满足规范中的各项规定。
(3)摊铺平整施工前对底层进行严格检查,其质量达到规范要求。
填料运至路基指定位置后,用推土机进行摊铺,平地机整平。
在直线段平地机由两侧向路中心进地刮平,必要时再回刮一遍。
(4)碾压夯实碾压前对填筑层的分层厚度、平整程度和填土的含水量进行检验,确认符合要求后才能进行碾压,否则应采用下列措施处理:填土含水量控制在最佳含水量±1%~±2%范围内,低于该类土最佳含水量时,用洒水车进行表层喷水,高于该类土最佳含水量时,进行晾晒;层厚、平整不符合要求的,重新摊铺平整。
压实设备根据土壤类另和压实设备性能经试验确定,按试验确定的压实遍数碾压。
碾压前,先整平并作1~2%的横坡,人行道处整平成2%左右的横坡(坡向车行道方向)。
碾压时,压路机的碾压行驶速度开始用慢速,最大速度不超过4km/h,由两边向中间,纵向进退式进行,对振动压路机前后两次纵向轮迹重叠0.4~0.5m,前后两相邻填筑区段重叠不小于1.2~1.5m,并达到无漏压、无死角,确保碾压均匀。
碾压进行到要求的压实度为止,一般需碾压6~8遍。
碾压过程中,如有松散、起皮现象,应立即翻开,加适量的石灰重新拌和处理,对检查井及建筑物附近碾压不到的地方,用振动夯夯打密实。
(5)养生和交通管制在养生时均采用铺麻布覆盖并适当洒水养生,期间应保持其始终湿润,施工温度在200C以上时,应不少于7天;施工温度在200C以下时,应不少于10天。
且至上层结构层施工前,该表面必须覆盖、不得暴晒。
养生期间必须封闭交通,施工机械应走便道。
施工车辆必须通行时,应限制载重车辆通行,通行车辆速度不应超过15km/h,严禁急转弯或急刹车。
5、砼面层施工顺序:施工准备→测量放线→立路面砼浇筑模板→放置伸缩缝材料→机械拌制砼→砼震动成型→抹面收光→压纹。
(1)施工准备:A、原材料试验,把住合格材料进场;B、砼配比试配,提前确定合格配合比;C、砼集中搅拌、运输,机械落实好;D、根据施工进度计划合理安排好进场材料和机械设备到位。
