成品烟道安装施工方案(已审批)

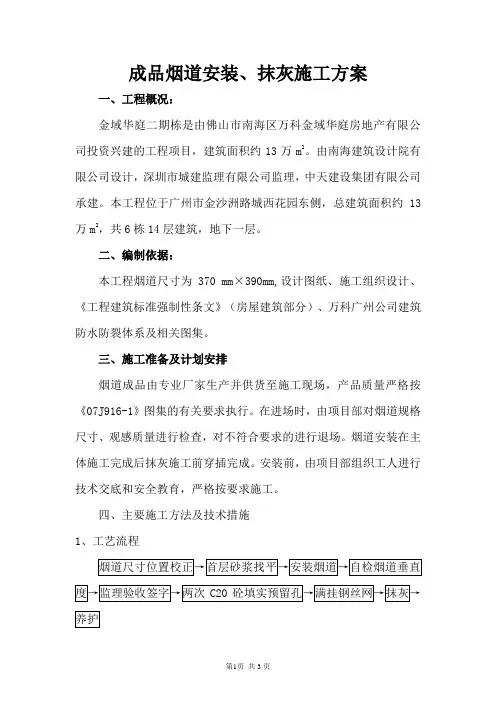

成品烟道安装-抹灰施工专项方案

成品烟道安装、抹灰施工方案一、工程概况:金域华庭二期栋是由佛山市南海区万科金域华庭房地产有限公司投资兴建的工程项目,建筑面积约13万m2。
由南海建筑设计院有限公司设计,深圳市城建监理有限公司监理,中天建设集团有限公司承建。
本工程位于广州市金沙洲路城西花园东侧,总建筑面积约13万m2,共6栋14层建筑,地下一层。
二、编制依据:本工程烟道尺寸为370 mm×390mm,设计图纸、施工组织设计、《工程建筑标准强制性条文》(房屋建筑部分)、万科广州公司建筑防水防裂体系及相关图集。
三、施工准备及计划安排烟道成品由专业厂家生产并供货至施工现场,产品质量严格按《07J916-1》图集的有关要求执行。
在进场时,由项目部对烟道规格尺寸、观感质量进行检查,对不符合要求的进行退场。
烟道安装在主体施工完成后抹灰施工前穿插完成。
安装前,由项目部组织工人进行技术交底和安全教育,严格按要求施工。
四、主要施工方法及技术措施1、工艺流程2、施工要点2.1安装前通线校正预留孔洞位置是否准确,洞口大小留设是否满足设计需要,若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止。
2.2首层安装时,先用1:2.5的水泥浆找平地面。
2.3烟道逐层由下而上安装。
2.4,进气口高度为H+2.5m,在楼层总层数的1/3楼层,在排气道的进气口处设置对称结构的文丘里变压板2.5烟道在楼层处连接采用2根Ф14钢筋作支撑,具体做法详07J916-1-C8页中①大样,出屋面做法按07J916-1-C10页,洞口四周120厚挡边在高出屋面结构面600范围内采用C20素砼浇筑(其余出屋面洞口部位处理同此)。
2.6屋面烟道细石C20砼泛水高度应高于屋面找坡完成面300mm。
五、质量控制措施1、烟道口四周应对称、分两次浇筑混凝土。
2、排水通气管不得与烟道相连。
3、烟道抹灰前必须满挂钢丝网或满挂二层玻璃纤维网格布,每边与墙搭接不小于150mm。
4、层高小于3 米的排烟道在中部贴二道1公分宽的塑料条作伸缩缝。
成品烟道施工方案

成品烟道施工方案1. 引言本文档旨在提供一份详细的成品烟道施工方案,为施工人员提供指导和参考。
成品烟道是指通过砌筑或安装钢板等材料,搭建出的烟道系统,用于排放燃烧产生的废气。
烟道施工的质量和安全性对于建筑物和使用者的健康状况至关重要,因此施工过程需要高度重视。
2. 施工前准备在开始施工前,需要进行以下准备工作:•确定烟道的位置和尺寸,并根据建筑设计图纸进行标注。
•准备砌筑或安装烟道所需的材料和工具,包括砖块、耐火材料、水泥、砂浆、角铁等。
•确保施工人员具备相应的专业知识和技能,并了解相关安全操作规范。
3. 施工步骤3.1 准备施工现场在施工现场进行以下工作:1.清理施工区域,确保没有障碍物和杂物。
2.设置安全警示标志,提醒他人注意施工。
3.配置必要的安全设备,如安全帽、安全绳索等。
3.2 确定烟道布局和尺寸根据建筑设计图纸上的标注,确保烟道的位置和尺寸符合要求。
3.3 砌筑或安装烟道结构根据烟道布局,进行砌筑或安装烟道的结构。
具体步骤如下:1.准备砖块、耐火材料、水泥、砂浆等材料。
2.根据设计要求,先在地面或墙体上铺设一层水泥砂浆,作为基底。
3.使用水平仪和直线工具,确保砌筑或安装的烟道结构垂直和水平。
4.根据设计要求,逐层砌筑或安装烟道结构,使用砂浆将各层砖块或钢板固定在一起。
5.在烟道的出口部分,安装喷淋系统以防止火灾。
3.4 进行质量检查在施工过程中,需要进行质量检查,确保烟道的结构安全可靠。
具体步骤如下:1.检查砖块或钢板的固定情况,确保没有松动或脱落的现象。
2.使用红外线测温仪,检查烟道各部分是否存在温度异常。
3.使用烟感探测器,检查烟道的排烟效果是否良好。
3.5 进行安全考虑,并进行必要的改进在施工完成后,需要进行安全考虑,并进行必要的改进。
具体步骤如下:1.检查烟道周围是否存在可燃物,如有需要进行及时清理。
2.检查烟道的通风情况,确保燃烧产生的废气能够顺利排出。
3.如发现存在安全隐患或改进的空间,及时采取措施进行修复或改进。
成品烟道安装专项施工方案

成品烟道安装专项施工方案成品烟道是指建筑物中烟道系统的主要组件,用于排除建筑内部产生的烟雾和有害气体。
为了确保成品烟道的安装质量和施工效果,需要制定一套专项施工方案。
下面是一份针对成品烟道安装的1200字以上的专项施工方案。
一、施工准备1.编制施工方案,并组织相关人员进行技术交底,明确施工目标和要求。
2.准备安全防护措施,包括安全帽、工地围挡、防护网等。
3.确保施工区域无人工或临时设施存在,确保施工行车无阻碍。
4.准备所需工具和设备,包括吊装设备、焊接设备、测量和检测工具等。
二、施工工序1.清理施工区域,确保工作区域干净整洁。
2.根据建筑设计图纸要求,在施工区域进行标线,确定成品烟道的安装位置和路径。
3.进行施工材料的验收和检测,确保符合质量要求。
4.安装预制或成品烟道,根据设计要求进行吊装和固定。
在吊装过程中,应保持烟道的平衡和稳定,防止发生意外事故。
5.进行烟道的接口焊接,确保接口牢固和密封。
焊接过程中应注意安全,避免火灾和气体中毒的风险。
6.烟道安装完成后,进行检查和测试。
包括烟道的水密性测试、气密性测试和排烟测试等。
7.完成烟道安装后,进行清理和整理工作。
清理施工现场,确保施工区域干净整洁。
8.编制成品烟道的竣工验收报告,并按照规定提交给相关部门。
三、施工安全措施1.实施安全教育培训,确保施工人员了解施工过程中的安全注意事项和操作规程。
2.建立施工现场管理制度,明确责任和权限,确保施工过程中的安全和质量。
3.配备必要的安全设备,包括安全帽、防护手套、安全绳等,确保施工人员的人身安全。
4.进行施工现场的安全检查,排除安全隐患,确保施工现场安全无事故。
5.做好施工现场的火灾防护,使用防火材料进行施工,防止火灾的发生。
6.进行危险源辨识和风险评估,采取相应的措施控制风险。
四、质量控制1.确保施工材料符合质量要求,进行验收检测。
2.进行烟道系统的检测和测试,确保系统正常运行。
3.进行水密性测试,确保烟道系统不漏水。
成品烟道施工方案

成品烟道施工方案1. 引言本文档旨在提供成品烟道施工方案的详细指导。
成品烟道是指已经制造好的烟道部件,如烟囱、烟道管等,通过施工组装成为完整的烟道系统。
合理的施工方案可以确保成品烟道的质量和安全性。
2. 施工前准备工作在开始施工成品烟道之前,应做好以下准备工作:2.1 施工图纸审核施工图纸是施工的依据,应由专业人员对图纸进行审核,以确保施工的安全和准确性。
2.2 施工材料采购根据施工图纸确定所需材料清单,并进行采购。
材料品质应符合相关标准要求。
2.3 施工人员培训施工人员应接受相关培训,熟悉成品烟道的组装方法和安全操作规程。
2.4 施工现场准备确保施工现场的清洁、整齐,并配备必要的施工设备和工具。
3. 施工步骤根据施工图纸和设计要求,按照以下步骤进行成品烟道的施工:3.1 基础处理根据设计要求,在烟道安装位置进行地面或墙体的基础处理,确保基础平整牢固。
3.2 烟囱安装根据施工图纸,将烟囱分段组装。
首先安装烟囱底座,然后将烟囱筒体依次升起,最后安装烟囱顶部。
3.3 烟道管连接将烟道管根据设计要求的位置和角度与烟囱连接。
使用合适的接口件和密封材料进行连接,确保连接牢固并防止烟气泄漏。
3.4 烟道支撑根据烟道的长度和重量,设置适当的支撑和固定措施,以保证烟道的稳定性和安全性。
3.5 烟道绝缘对烟道进行必要的绝缘处理,以防止烟气冷凝和热损失。
可以使用绝缘材料包裹烟道或进行其他绝缘措施,如加装保温层等。
3.6 烟道通风确保烟道系统的良好通风,可以设置适当的通风口和风帽,以保证烟气排放畅通。
3.7 安全检测施工完成后,进行安全检测,检查各连接部位是否牢固,是否存在漏气和烟道隐患。
4. 施工注意事项在进行成品烟道施工时,应注意以下事项:•严格按照施工图纸和设计要求进行施工,不得随意更改。
•使用合格的材料和工具,确保施工质量和安全性。
•严格执行安全操作规程,佩戴个人防护装备。
•施工过程中注意烟道的支撑和固定,防止倒塌和意外事故的发生。
成品烟道安装专项施工方案

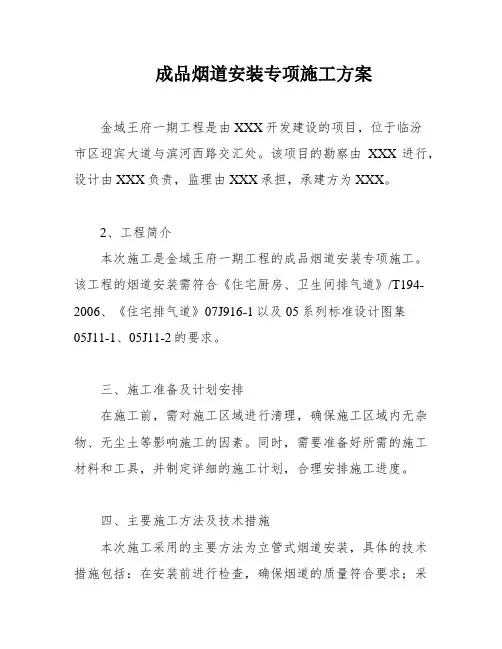

成品烟道安装专项施工方案金域王府一期工程是由XXX开发建设的项目,位于临汾市区迎宾大道与滨河西路交汇处。
该项目的勘察由XXX进行,设计由XXX负责,监理由XXX承担,承建方为XXX。
2、工程简介本次施工是金域王府一期工程的成品烟道安装专项施工。
该工程的烟道安装需符合《住宅厨房、卫生间排气道》/T194-2006、《住宅排气道》07J916-1以及05系列标准设计图集05J11-1、05J11-2的要求。
三、施工准备及计划安排在施工前,需对施工区域进行清理,确保施工区域内无杂物、无尘土等影响施工的因素。
同时,需要准备好所需的施工材料和工具,并制定详细的施工计划,合理安排施工进度。
四、主要施工方法及技术措施本次施工采用的主要方法为立管式烟道安装,具体的技术措施包括:在安装前进行检查,确保烟道的质量符合要求;采用专业设备进行烟道的安装,确保安装的精度和稳定性;在安装完成后进行检测,确保烟道的质量符合标准要求。
五、质量控制措施为确保施工质量,本次施工将采用以下措施进行质量控制:严格按照标准要求进行施工,确保烟道的质量符合要求;对施工过程进行监督和检查,及时发现和解决问题;在施工完成后进行检测和验收,确保烟道的质量符合标准要求。
六、成品保护在施工过程中,需要采取措施保护已经安装好的成品烟道,避免受到损坏或者污染。
同时,施工人员需要注意施工现场的清洁卫生,避免对成品烟道造成污染和影响。
七、安全文明施工在施工过程中,需要严格遵守相关的安全规定和标准,确保施工人员的人身安全和施工区域的安全。
同时,施工人员需要文明施工,遵守公共秩序,保持施工现场的整洁和卫生。
本工程位于.15平方米的基地上,总建筑面积为.58平方米,包括1栋3层配套商业、4栋33层住宅楼、3栋5层住宅楼、16栋3层住宅和地下车库。
我们承建了其中2#-9#住宅楼、39#、40#住宅楼和地下车库南段,建筑总面积为.3㎡。
其中,2#-9#楼的建筑面积分别为2934.7㎡、2934.7㎡、2934.7㎡、2275.13㎡、1580.94㎡、1587.13㎡、2670.42㎡和2274.21㎡,39#楼建筑面积为.96㎡,40#楼建筑面积为.96㎡,地下车库南段建筑面积为.69㎡。
中建成品烟道安装施工方案

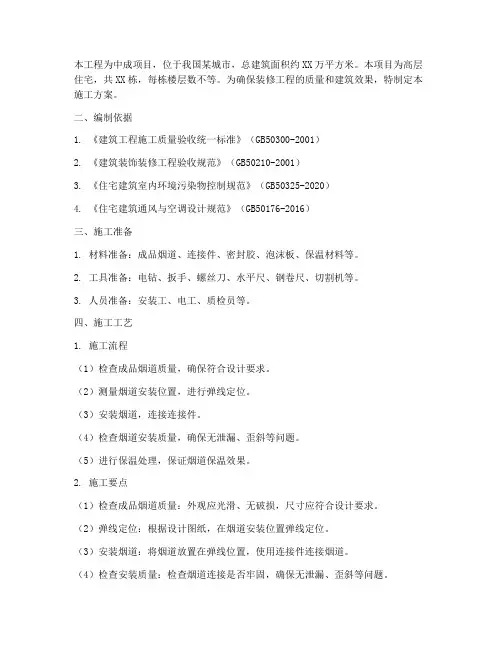

本工程为中成项目,位于我国某城市,总建筑面积约XX万平方米。
本项目为高层住宅,共XX栋,每栋楼层数不等。
为确保装修工程的质量和建筑效果,特制定本施工方案。
二、编制依据1. 《建筑工程施工质量验收统一标准》(GB50300-2001)2. 《建筑装饰装修工程验收规范》(GB50210-2001)3. 《住宅建筑室内环境污染物控制规范》(GB50325-2020)4. 《住宅建筑通风与空调设计规范》(GB50176-2016)三、施工准备1. 材料准备:成品烟道、连接件、密封胶、泡沫板、保温材料等。
2. 工具准备:电钻、扳手、螺丝刀、水平尺、钢卷尺、切割机等。
3. 人员准备:安装工、电工、质检员等。
四、施工工艺1. 施工流程(1)检查成品烟道质量,确保符合设计要求。
(2)测量烟道安装位置,进行弹线定位。
(3)安装烟道,连接连接件。
(4)检查烟道安装质量,确保无泄漏、歪斜等问题。
(5)进行保温处理,保证烟道保温效果。
2. 施工要点(1)检查成品烟道质量:外观应光滑、无破损,尺寸应符合设计要求。
(2)弹线定位:根据设计图纸,在烟道安装位置弹线定位。
(3)安装烟道:将烟道放置在弹线位置,使用连接件连接烟道。
(4)检查安装质量:检查烟道连接是否牢固,确保无泄漏、歪斜等问题。
(5)保温处理:在烟道外表面涂抹泡沫板,然后铺设保温材料,确保烟道保温效果。
五、质量控制1. 成品烟道质量:确保烟道外观光滑、无破损,尺寸符合设计要求。
2. 安装质量:烟道连接牢固,无泄漏、歪斜等问题。
3. 保温效果:保温材料铺设均匀,无空隙,保温效果符合设计要求。
六、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品。
2. 高处作业时,必须设置安全防护措施。
3. 施工现场应设置警示标志,防止非施工人员进入。
4. 施工过程中,应严格遵守操作规程,确保施工安全。
七、进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
完工烟道安装施工方案

完工烟道安装施工方案
项目概述
该项目是为某酒店的厨房安装烟道管路,确保厨房内的烹饪油
烟可以正常排放到室外。
为了保证工程施工质量和安全性,制定本
施工方案。
施工准备
- 工程设备:起重机、挖掘机、电焊机、钢管切割机、钻孔机、砂轮机等
- 材料准备:钢管、三通、弯头、法兰、防火材料等
- 人员准备:专业钳工、电焊工、机械师等
施工步骤
1. 根据图纸设计要求确定烟道管路布局,制定具体施工方案,
明确施工的起止时间;
2. 在施工现场进行临时设施的搭建,包括工作平台、安全防护网、安全警示标志等;
3. 按照方案要求对施工区域进行挖掘,挖掘的深度和面积需与
设计图纸符合;
4. 进行管道切割、焊接和钻孔工作,保证管道连接的牢固性和
密闭性;
5. 在连接处安装防火材料,确保防火性能符合要求;
6. 完成管路的安装验收,对施工现场进行清理,撤离施工设备
和临时设施。
施工安全与质量控制
1. 在施工现场必须配备安全警示标志,禁止外人进入施工区域;
2. 工人必须配戴安全防护装备,并接受相关安全管理培训;
3. 烟道管路施工完毕后必须进行压力测试和损伤检测,确保管
路的安全性和稳定性;
4. 每个施工步骤完成后必须进行一次验收,确保质量。
总结
通过本施工方案的制定和具体操作,确保了烟道管路工程的安
全性和质量,同时也为后续的使用和维护提供了必要的保障。
成品烟道安装施工方案

武汉***项目(7#、8#、9#)厨房成品排气烟道安装专项施工方案编制:审批:编制单位:**建工集团有限公司编制日期:2017 年6 月10 日目录一、工程概况 (3)二、编制依据: (4)三、烟道安装计划 (4)四、技术要求 (4)五、主要施工方法及技术措施 (5)六、质量控制措施 (7)七、成品保护 (7)八、安全文明施工 (8)成品排气烟道安装施工方案一、工程概况序号项目内容1 工程名称武汉**二期项目2 工程地址武汉市洪山区***3 建设单位武汉***房地产有限公司4 设计单位上海天华建筑设计有限公司5 监理单位***工程顾问(湖北)有限公司6 施工单位**建工集团有限公司71、7#楼A、B 两个单元,均为40 层,层高2.9 米,A 单元5 个户型,B 单元4 个户型,一层9 个厨房烟道。
厨房烟道洞口尺寸600×650。
选用烟道规格详见图集07J916-7 C-1 页C-C42。
2、8#楼A 单元34 层,B 单元28 层,A 单元5 个户型,B 单元4 个户烟道安装说明型,一层9 个厨房烟道。
厨房烟道洞口尺寸500×600。
选用烟道规格详见图集07J916-7 C-1 页C-C35。
3、9#楼A 单元28 层,B 单元34 层,A 单元4 个户型,B 单元4 个户型,一层9 个厨房烟道。
厨房烟道洞口尺寸500×600。
选用烟道规格详见图集07J916-7 C-1 页C-C35。
8 合格(质量标准的评定以国家或行业的质量检验评定标准,并达质量目标到甲方认可的样板标准为依据)。
9 安全施工目标定为市优良级,做到杜绝重大伤亡事故的发生,并安全生产目标严格控制一般事故。
文明施工目标争创省级安全文明样板工地。
二、编制依据:1、国家建筑标准设计图集《住宅排气道(一)》(07J916-1)2、国家标准《建筑设计防火规范》(GB50016-2006)3、国家标准《住宅建筑规范》(GB50368-2005)4、武汉保利上城二期7#、8#、9#楼建筑平面图及户型放大图。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况
佛禅(挂)2009-013宗地-6A#、6B#地块房地产项目位于禅城区前进路北侧、佛山大道东侧地块,本期工程建筑面积约为109000㎡,基地面积22000㎡。
主要由4栋39层住宅、3-4层商业步行街、1层地下室及相关配套工程组成。
1/2/3/5栋住宅楼为39层,屋顶女儿墙高度1.2米;商业步行街建筑3~4层不等,高度10~18米;一层地下室。
二、编制依据:
根据国家建筑标准设计图集07J916-1《住宅排气道》(一)及住宅厨房卫生间垂直防烟、防倒灌集中排放系统图集;本工程烟道尺寸为400 mm×500mm。
三、施工准备及计划安排
烟道成品由专业厂家生产并供货至施工现场,产品质量严格按国家建筑标准设计图集07J916-1《住宅排气道》(一)的有关要求执行。
在进场时,由项目部对烟道规格尺寸、观感质量进行检查,对不符合要求的进行退场。
烟道安装在主体施工完成后抹灰施工前穿插完成。
安装前,由项目部组织工人进行技术交底和安全教育,严格按要求施工。
四、主要施工方法及技术措施
1、工艺流程
烟道尺寸位置校正→首层找平层→安装烟道→自检烟道垂直度→监理验收签字→二次C20砼填实预留孔→砌砖包烟道井→混凝土
与砖墙之间挂网拉毛→抹灰→养护
2、施工要点
2.1安装前通线校正预留孔洞位置是否准确,洞口大小留设是否满足设计需要,若预留洞口有所偏移,将洞口剔打至满足烟道安装需要为止。
2.2首层安装时,先用1:2的水泥砂浆找平地面。
2.3烟道逐层由下而上安装。
2.4烟道在楼层处连接采用2根Ф14钢筋作支撑,具体做法详07J916-1-C8页中①大样,出屋面做法按07J916-1-C10页,洞口四周120厚挡边在高出屋面结构面600范围内采用C20素砼浇筑(其余出屋面洞口部位处理同此)。
2.5屋面烟道细石C20砼泛水高度应高于屋面找坡完成面300mm。
五、质量控制措施
1、烟道口四周应对称、分两次浇筑混凝土。
2、排水通气管不得与烟道相连。
3、烟道安装时必须固定牢固。
六、成品保护
1、严禁吊装时撞击烟道及砌砖包烟道时锤击烟道。
2、安装好后立即做好保护措施,防止烟道被损坏。
七、安全文明施工
1、每个操作工人严格执行安全施工操作规程,新工人进入现场
前要做好现场三级安全教育,必须戴安全帽。
2、施工时做好洞口下方的安全措施,并防止安装时从洞口落物,并严禁穿高跟鞋、拖鞋上班。
3、严格按要求做到“工完场清”。
4、烟道应整齐堆放,并堆放在对施工面影响小、易运输的位置,
并做好标识牌。
