沟槽降水施工方案
沟槽降水方案

沟槽降水方案1降水井设计1.1降水目的:为确保结构干槽施工,使地下水位降至基底下0.5m以下,以便在无水干燥的条件下开挖土方和进行基础施工,既可避免大量涌水、冒泥、翻浆和流沙对施工造成的影响,又可由于土中水分排除后,动水压力减小,大大提高边坡的稳定性,减少土方开挖量。
1.2常用的降水方法:1.4降水方法的确定:根据地质报告可知,本工程施工区域范围地下管线施工区域多为中亚粘性和轻亚粘土,土层渗透系数较低,依据规范结合附近地区降水经验,采用轻型井点结合深井的降水方法降低该处地下水位从理论和实践上均可行且效果良好的方案。
轻型井点降水其原理是通过启动真空泵,使井点系统形成真空,井点周围形成真空区,地下水在真空泵的吸力作用下,使井点附近的地下水通过砂井、滤水管被强制吸入井点管并被排除。
这样在井点附近的地下水与真空区外的地下水之间,形成一个水头差,真空区外的地下水在真空吸力和重力的作用下,流向井点排出地面,从而达到降低地下水位的目的。
轻型井点降水迅速,可保证工期要求。
深井井点降水是在深基坑的周围埋置深于基底的井管,使地下水通过设置在井管内的潜水电泵将地下水抽出,使地下水水位低于坑底。
本法具有排水量大,降水深,不受吸程限制,排水效果好,井距大,对施工干扰小,较为经济的特点。
因此采用上述两种降水方式,可以利用轻型井点降水迅速的特点确保工期,同时又可利用深井降水深的特点保证埋深最深的管线施工时的降水效果。
根据本工程的地质水文情况,土层的渗透系数,结合本单位以前在该地区进行的安慧桥、大屯路、安立路、北中轴路等工程的建设经验,该地区的地下水位走向自西北向东南。
因此为了取得更好的降水效果,阻截水脉,发挥轻型井点降水能力强特点,采取在北一路沟槽的北侧设置轻型井点,在沟槽的南侧设置深井井点降水的井点布设原则。
轻型井点降水受真空泵吸力的限制,实际应用过程中,其降低水位最大深度为6m。
结合地质报告和管线分布及埋深情况,可采用降低地面高程以缩小井点管与所需降低地下水位线之间高差的方法。
沟槽井点降水施工方案

沟槽井点降水施工方案一、背景介绍沟槽井点降水是指通过井道将地下水提升到地面以降低地下水位的一种水利工程措施。
在工程建设中,沟槽井点降水施工方案的制定对于保障工程的顺利进行和地下水位控制具有重要意义。
二、施工前准备1.方案制定:根据工程实际情况、地质特征和水文地质资料等,制定细致的沟槽井点降水施工方案。
2.设备准备:准备提升泵、输水管道、井槽、沙袋等施工所需设备。
3.人员安排:合理安排施工人员,确保施工人员具备相关资质和技能。
三、施工步骤1. 钻井建井在计划好的位置进行井口钻孔,安装好钻机,进行井筒钻进,直至达到设计要求的井深。
2. 安装井管将合适尺寸的井管下放至井孔中,固定好井管,保证井管的稳固性。
3. 安装提升泵选择适合的提升泵,将提升泵下放至井管中,并连接好输水管道。
4. 启动提升泵启动提升泵,开始抽取地下水到地面,降低地下水位,实现降水效果。
5. 监测和调整定期监测井内水位和水质,根据监测结果对提升泵运行状态进行调整,确保降水效果。
四、施工注意事项1.安全第一:在施工过程中,严格遵守各项安全操作规程,确保施工安全。
2.经验总结:及时总结施工经验,不断优化沟槽井点降水施工方案,提高施工效率。
3.环境保护:在施工结束后,做好现场清理工作,保护周围环境,达到无污染的施工效果。
五、总结沟槽井点降水施工方案的制定和实施对于工程建设的顺利进行和地下水位控制至关重要。
只有在严格遵循施工方案的基础上,结合实际情况灵活调整,才能取得理想的降水效果。
希望本文对沟槽井点降水施工方案的制定和实施提供一定的参考和帮助。
排水管道沟槽降水方案

武陵村降水方案一、工程概述1、工程概况武陵村排污管道位于北京市武陵前武陵村,南起刘大路,南北沿中路,北沿榆兴路。
全长约1003m。
2、地质条件根据野外钻探、原位测试及室内土工试验成果的综合分析,本次勘探深度(10.0m)范围内的地层划分为人工填土层、新近沉积层及一般第四纪冲洪积层,在水平向及垂直向上地层分布比较稳定,现从上至下分别描述如下:(1)、人工填土层粉土素填土①层:褐黄,稍湿,稍密,以粉土为主,含植物根,灰渣,碎石等杂物。
(2)、新近沉积地层重粉质粘土~粘土②层:褐黄色,很湿,可塑,含云母、氧化铁、有机质。
局部夹粉土②1、粉细砂②2透镜体。
粉土②1层:褐黄色,很湿,中密,含氧化铁、云母、有机质。
粉细砂②2层:褐黄色,饱和,中密,主要矿物成分为石英、长石、云母。
(3)、一般第四纪冲洪积地层细砂③层:褐灰色,饱和,中密,主要矿物成分为石英、长石、云母。
3 场地水文地质条件(1)勘察期间地下水情况本次勘察钻探深度范围内观测到一层地下水,具体水位观测情况详见附图表3“地下水位深度标高一览表”及表3-1“地下水位观测情况一览表”。
该场地地下水类型为潜水,主要含水层为重粉质粘土~粘土②层及其夹层,主要补给来源为大气降水和地下径流,主要排泄方式为蒸发及侧向径流。
地下水位自7月份开始上升,9至10月份达到当年最高水位,随后逐渐下降,至次年的6月份达到当年的最低水位,平均年变幅约1~2m。
二、降水施工方案(一)、降水设计要求1、根据沟槽开挖深度及施工要求,本工程降水目的和任务为:①降低沟槽地下水位,保证干槽作业。
②把沟槽内地下水位降至基底下0.5m~2.5m,便于土方开挖和基础施工。
2、降水工程是为配合土方开挖及基础施工的前期辅助工程,降水施工严格按照工作安排进行施工和降水运行,与土方开挖、主体施工等密切协作,保证各方施工进展顺利。
3、降水工程要衔接好每一步工作流程和安排,特别是电源保障、土方开挖、管道铺设等施工和降水运行期间,电源线要根据现场实际情况结合各施工单位场地布置进行安排。
施工降水施工方案

施工降水施工方案施工降水是指在施工现场进行降低地下水位或排水的一种施工措施,其目的是为了保证施工安全和工程质量。
在进行施工降水前,需要制定详细的施工方案,包括降水工艺、设备选择、安全预防等内容。
下面是一个施工降水施工方案的例子。
一、施工降水工艺1. 测量:首先进行现场勘测,了解地下水位、水质等情况,并进行实地测量,确定降水点及管线敷设,确保降水效果和施工安全。
2. 挖井:根据测量结果,在需要降水的区域内挖掘降水井,并进行加固处理,确保井壁稳定。
3. 设备选择:根据施工规模和地下水位,选择适当的降水设备,如泵站、管网等,并确保设备运行正常。
4. 管线敷设:根据测量结果和施工要求,在地下挖掘沟槽,敷设降水管线,并进行固定和密封处理,确保管线安全可靠。
5. 排水处理:必要时,对降水排放进行处理,如沉淀池、过滤设备等,确保排出的水质符合环境要求。
二、施工安全预防1. 安全标识:在施工区域设置明显的安全标识,如警示标志、防护网等,提醒施工人员和周边人员注意安全。
2. 工地围栏:设置合适的围栏,限制施工区域,避免无关人员进入。
3. 安全培训:对施工人员进行相关安全培训,教育他们如何正确操作降水设备,避免事故发生。
4. 定期检查:定期检查降水设备和管线的使用情况,及时排除故障,确保设备运行正常。
5. 废水处理: 将产生的废水进行合理处理,如沉淀、过滤、消毒等,确保不对环境造成污染。
三、施工管理1. 施工计划:制定详细的施工计划,包括降水工艺、设备使用时间和频率等。
2. 定期报告:定期向相关部门和监理报告降水情况,及时沟通解决问题。
3. 协调配合:与其他施工单位进行协调配合,确保降水施工与其他施工工序的顺利进行。
4. 施工记录:及时记录降水工程施工过程中的关键数据,以便后期分析和维护。
综上所述,施工降水方案是对施工降水工作进行详细规划和安全预防的重要措施,通过科学的施工方案和安全管理,可以有效降低地下水位,并保证施工的顺利进行。
沟槽井点降水施工方案

施工降水方案一、工程概况二、水文、地质概况再生水利用处于永定河、潮白两河冲积、洪积扇末端,表层普遍为第四系松散沉积物所覆盖,土质以黄土、两合土、砂壤土为主。
地下水为第四纪孔隙潜水,埋深8~10m,岩性以中细砂、粗砂为主,局部地区夹有少量砾石,含水层厚度一般为30~50m,单井出水量40~60m3/h。
地下水水质较好,矿化度小于1g/L,符合国家灌溉用水标准。
本次工程位于河南(北)岸,地质情况描述:0~-1米为杂填土;—1~-4米为粉质粘土;-4米以下为粉细砂。
三、降水方案的设计与施工3.1降水设计3.1.1方案的选择根据现场实际情况,为保证降水效果的可靠性,防止涌水现象的发生。
决定沿基坑上口周边设计管井,形成坑外管井降水,坑内集水井排水的方法进行降水,保证降水的可靠性和安全性。
3.1.2基本参数根据勘察报告提供,降水深度范围内土层综合渗透系数为k=2.30*10-2cm/s=2.30*10-4m/s=19.872m/d。
基坑设计水位降深s=8.495m(基坑设计水位计算式:为确保降水效果取最大水位高程值与槽底最低高程值之差:49.889-44.394=5.495m,考虑到此里程段槽底为淤泥地质,地基承载力不足,地下水降至基坑底以下值取3m),含水层厚度H=12.686m(52.186-39.5=12.686m,根据HD40+420-HD41+000段纵断面图得出相关参数),影响半径3.1.3基坑的涌水量(Q )的计算根据等代大井法估算了该基坑的涌水量,估算时采用下式:式中 0r —— 基坑口等效半径0r 的计算为:0.29*(a+b)=0.29*(8*2+13.1+580)=176.6 m计算结果:9168=Q (d m /3)3.1.4单井出水量(q )及降水井个数(n )的计算按照水泵抽水功率出水量计算式中 q ——管井单井出水量(d m /3)l ——管井进水部分长度,取5(m )d ——水泵抽水管半径(m ),4寸泵抽水,取13cmk ——含水层渗透系数,k=2.30*10-4m/s=19.872m/d计算结果:d mq /3593=。
沟槽降水施工方案

陕西兖矿榆林 1 0 0 万吨煤间接液化制油工业示范项目室外给排水管网降水专项施工方案编制人:审核人:审批人:兖矿东华建设有限公司三十七处第二项目公司二O 一一年十月二十日一、工程概况工程简述项目名称:陕西兖矿榆林 100 万吨煤间接液化制油工业示范项目室外给排水管网工程地点:陕西省榆林市二、工程特点本设计冻土层为米,消防管道及给水管道管顶标高均设计在室外地下米。
该工程施工战线较长,施工点分散,需加强调度管理和通讯联络。
工程施工前,要编制雨季施工技术措施。
要考虑降水及排水措施。
本标段地下水位较高,沟槽开挖前要进行降水,根据水量大小确定降水方法。
三、井点降水施工方案施工降水。
米左右,管道埋深为米左右,对施工造成很大困难,根据现场情况施工降水采用井点降水并作以下降水方案:(1)井点降水施工顺序:沿沟槽边钻井T冲孔T灌填砂滤料T敷设集水总管T将井点管同集水总管连接一安装抽水机组一连接集水总管一试抽和检查。
井点降水施工要求:(2)管路系统的总管、弯联管(塑料联管)及接至泵体机组的连接部分,均应安装严密,不得漏气、漏水或渗水。
( 3)井管周围的灌砂量应按冲孔孔径大小和深度确定,实际灌砂量不得小于计算量的95%砂井高度可距地面以下im孔顶用粘土封填〜im防止明水渗入。
(4)施工期间,井管有效率应达总根数的98%以上,且连续5根井管内的失效井管不得超过10%相邻的井管不能同时失效,关键部位的井管不失效,如意外原因造成井管失效需在附近增加井管,保证正常降水。
管路系统严禁堆土覆盖或堆放杂物(材料、设备等),以便于检查出水情况及检漏工作。
( 5)排水进入排水沟。
考虑现场工作面狭窄,井点设为单排布置,距槽边距离1 米在测量放线定位后,在管沟一侧设置降水井点,井点间距及深度根据地下水位确定,深度一般为3~5米,间距为15米,随后安装降水泵、水管同时进行降水。
降水后地下水位应在沟槽地面以下500mm左右。
在降水3-5天后可进行局部开挖,以观察降水情况并做好记录。
沟槽开挖与降水专项施工方案

渤海新区港城区09-11市政道路基础设施工程西疏港路一期工程沟槽开挖与降水施工方案编制人:审核人:大元建业集团股份有限公司2012年10月8日沟槽开挖与降水施工方案一、工程概况本工程为渤海新区港城区09-11市政道路基础设施工程西疏港路一期工程,位于渤海新区,规划为东西方向主干路,西起西环路,东至中兴大街,道路全长1742.917m,规划道路红线60m。
新建机动车道路面设计按城市主干路设计,路面宽16.0m,路面使用年限15年,计算行车速度V=50Km/h。
西环路-十二号路段新建道路、排水设施,十二号路-中兴大街段对原机动车道进行挖补罩面,非机动车道破除翻修,原排水管道废除新建雨污水管道。
新建电力、给水、排水、绿化、路灯、电信管道工程。
二、编制依据《建设工程安全生产标准化管理手册》《建筑边坡工程技术规范》GB50330-2002《建筑基坑支护技术规程》JG120-2012《建筑变形测量规范》JGJB8-2007《建筑与市政降水工程技术规范》JGJ/T111--98《室外排水设计规范》GB50014-2009施工图纸、施工组织设计及现场地质情况。
三、沟槽开挖方案本工程新建段土方开挖采用满堂式开挖方式,改建段各管线、沟槽按照设计标高,逐个进行开挖。
土方开挖前做好土方平衡表,平衡表中注明亏盈方段及亏盈方量。
土方需要外运时,同建设单位、监理工程师协商外运土方堆放地点,亏方地段取土地点。
各管道中雨污水管道较深,雨水管道埋深最深为3.0m,污水管道埋深最深为3.7m,其它管道较浅。
沟槽开挖采用履带式挖掘机挖土,将土方弃至管线一侧,距沟槽边缘大于1.5米,边坡按现场土质和边坡安全规范进行适当调整,保证边坡稳定;管道两侧要保证作面宽。
机械挖土至设计标高以上2O~30厘米,然后用人工清底,严禁扰动天然地基。
如地基土壤受扰动,深度在 15cm以内,可用原土回填夯实。
15cm以上可用石灰石、碎石、毛石作底,用细砂充填缝。
沟槽降水方案设计

沟槽降水方案设计(一)、降水方案选择依据施工现场实质场所条件,工程地质及水文地质条件联合过去施工经验,本工程宜采纳无砂管井降水方法,详细为沿开挖线西侧外边缘煤气管 1.0m 外部署,距离污水管道中心线 3.5 米~4.0 米处,井点间距 15 米,井管外径 400mm,内径 320 ㎜,钻孔直径 600mm,井深20m,依据现场条件及布井密度东侧不再布井。
桩号(P42)~2+265.06 段( P56)共长 671 米,全段共设置井深为 20 米的降水井43座。
(二)、降水方案设计1、降水设计计算因无详尽勘探资料,降水井设计按完好井、地层状况按均质砂土层并联合施工经验考虑。
(1)、基坑涌水量①.计算基坑等效半径 (r 0)r00.29( a b) =约13m式中: r 0——基坑等效半径 (m) ,A、b——基坑长度 (m),②.确立引用影响半径 (R)R=10S×k =204.6 米式中: R——含水层引用影响半径(m) ,S——含水层降水深度 (m) ,K——含水层浸透系数 (m/d) 。
③.基坑涌水量Q=(2H S) S=约3/d lg( R r0 ) / r0式中: R——含水层引用影响半径(m) ,S——含水层降水深度 (m) ,H——含水层厚度 (m),K——含水层浸透系数 (m/d) 。
(2)、单井出水能力3依据计算单井最大出水量为180m/d。
依据计算结果及施工经验,将水位降低至构造施工要求时,降水井间距约为 15米。
2、降水井构造及基本状况降水井孔深为 20m,开孔直径 600mm,下入管外直径为 400mm 的水泥砾石滤水管。
井底 1.0 米为实管。
井底用 25 ㎜厚的木板进行封底。
井管外填入 8~10mm的砾石或石硝滤料。
降水施工前先进行降水试验,获得地下水位变化状况,调整降水方案。
使地下水位控制在构造层之下。
3、施工设备3(1)排水泵种类:水泵采纳的流量为 15m∕小时,总计 34 台。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沟槽降水施工方案 Document number【SA80SAB-SAA9SYT-SAATC-SA6UT-SA18】

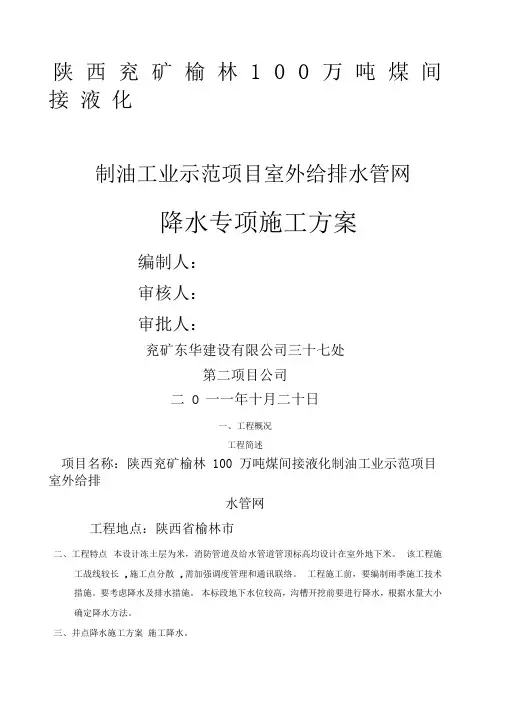

陕西兖矿榆林100万吨煤间接液化
制油工业示范项目室外给排水管网
降水专项施工方案
编制人:
审核人:
审批人:
兖矿东华建设有限公司三十七处
第二项目公司
二O一一年十月二十日
一、工程概况
工程简述
项目名称:陕西兖矿榆林100万吨煤间接液化制油工业示范项目室外给排水管网工程地点:陕西省榆林市
二、工程特点
本设计冻土层为米,消防管道及给水管道管顶标高均设计在室外地下米。
该工程施工战线较长,施工点分散,需加强调度管理和通讯联络。
工程施工前,要编制雨季施工技术措施。
要考虑降水及排水措施。
本标段地下水位较高,沟槽开挖前要进行降水,根据水量大小确定降水方法。
三、井点降水施工方案
施工降水。
米左右,管道埋深为米左右,对施工造成很大困难,根据现场情况施工降水采用井点降水并作以下降水方案:
(1)井点降水施工顺序:沿沟槽边钻井→冲孔→灌填砂滤料→敷设集水总管→将井点管同集水总管连接→安装抽水机组→连接集水总管→试抽和检查。
井点降水施工要求:
(2)管路系统的总管、弯联管(塑料联管)及接至泵体机组的连接部分,均应安装严密,不得漏气、漏水或渗水。
(3)井管周围的灌砂量应按冲孔孔径大小和深度确定,实际灌砂量不得小于计算量的95%,砂井高度可距地面以下1m,孔顶用粘土封填~1m,防止明水渗入。
(4)施工期间,井管有效率应达总根数的98%以上,且连续5根井管内的失效井管不得超过10%,相邻的井管不能同时失效,关键部位的井管不失效,如意外原因造成井管失效需在附近增加井管,保证正常降水。
管路系统严禁堆土覆盖或堆放杂物(材料、设备等),以便于检查出水情况及检漏工作。
(5)排水进入排水沟。
考虑现场工作面狭窄,井点设为单排布置,距槽边距离1米。
在测量放线定位后,在管沟一侧设置降水井点,井点间距及深度根据地下水位确定,深度一般为3~5米,间距为15米,随后安装降水泵、水管同时进行降水。
降水后地下水位应在沟槽地面以下500mm左右。
在降水3-5天后可进行局部开挖,以观察降水情况并做好记录。
如地下水位降至施工面以下,即全面开挖,否则应继续降水。
在开挖过程中要保护好井眼,并加以覆盖,防止有土方撒入井内影响降水,边降水边开挖,直至施工完毕后才可以撤泵结束降水。
降水完毕后将井孔回填至自然地面,防止发生意外。
(1)在打井施工前需在作业范围内进行围挡,或明显的警示标志,防止外人入内。
(2)作业时要注意污水不得随意排放需排放到指定位置,以免污染环境。
(3)每打完一口井必须用木板或大石块将井口封住,以免发生意外。
(4)在降水过程中要有专人监护水泵,及时检查、了解抽水状态。
及时解决在降水过程中发生的一切突发事件。
(5)做好降水工作面上的用电安全,不得私自接电,维护好现场电缆,避免被机械压破而发生意外。
四、明水降水法。
对于水位较深,出水量较小的部分路段采用明水降水法,及在开挖沟槽时沟槽一侧设置集水坑,用水泵抽出槽外,边抽水边施工,保证槽底无积水。
五、现场文明、安全施工措施
做好安全和建(构)筑物的防护是施工企业的头等大事,与工程质量同等重要,与经济效益密切相关,特制定如下措施:
1、在施工合同范围内能满足业主(甲方)要求,未尽事宜不可预见的,双方友好协作,相互尊重,合情合理地完满解决。
本公司本着对业主提倡优质服务的态度,投入到本工程的施工中
去。
2、教育全体施工人员,遵守文明、卫生、安全、治安等行为规范。
3、为确保工程的顺利进行,要做到工地施工,安全、材料、设备堆放整齐,不超过施工及护栏范围,与居民、厂区、企业单位达到协作团结。
4、运输车辆进出工地,有专人清扫,冲洗等保洁工作,以免污染环境及现有道路。
5、在施工区内,沟槽部位设围栏,挂红灯,搭建一些临时便桥,供沿线居民出行方便。
6、防止污染,减少噪音,文明施工。
7、开工前要根据业主提供的资料对地下管线进行勘测和走访周边和居民了解地下管线的布置和走向。
8、对周边的建(构)筑物能保护的采取保护措施,不能保护的提前汇报,会同有关部门采取必要的措施。
9、在各施工路口设置明显的警示标志,安全警示灯,在路口、居民区等人口较多的路段搭设米高的铁围挡,防止非工地人员进入施工场地,以免发生意外。
10、在结束降水撤泵后,及时把井眼用砂填满,并做好记录经相关人员签字确认,做好防护措施,以免发生意外。
