裙房落地式脚手架施工方案

合集下载

落地式脚手架施工方案(最终)

落地式脚手架施工方案(最终)

落地式脚手架施工方案(最终)一、项目背景这个项目位于我国某大城市的一处繁华地段,占地面积约为5000平方米,建筑高度为30层。

项目施工过程中,需要搭建落地式脚手架,以确保施工人员的安全和施工效率。

二、脚手架设计1.脚手架类型:落地式脚手架2.脚手架材质:优质钢管3.脚手架结构:立杆、横杆、斜杆、节点板等组成4.脚手架高度:根据建筑高度,分为10层,每层高度为3米5.脚手架宽度:1.5米6.脚手架长度:根据建筑平面图,合理布置三、施工流程1.搭设基础:在施工前,要对施工现场进行平整处理,确保地面坚实、平整。

然后,根据脚手架设计图纸,挖设基础坑,坑深为0.5米,坑内填充碎石,压实后铺设混凝土垫板。

2.搭设立杆:将立杆插入基础坑内,调整立杆垂直度,确保立杆与地面垂直。

然后,用连接件将立杆连接起来,形成脚手架的骨架。

3.搭设横杆:在立杆上,按照设计要求搭设横杆。

横杆与立杆的连接采用销轴连接,确保连接牢固。

4.搭设斜杆:在脚手架的拐角处和转角处,搭设斜杆,以增加脚手架的稳定性。

5.搭设节点板:在脚手架的立杆、横杆、斜杆交汇处,安装节点板,用于固定脚手架的各个部件。

6.搭设作业平台:在脚手架上,按照设计要求搭设作业平台。

作业平台采用密实板,确保施工人员的安全。

7.搭设防护栏杆:在脚手架的外侧,搭设防护栏杆,防止施工人员意外跌落。

8.搭设安全网:在脚手架的下方,搭设安全网,防止施工材料和工具掉落伤人。

9.搭设升降通道:在脚手架的一侧,设置升降通道,方便施工人员上下。

四、施工安全措施1.施工前,对施工人员进行安全培训,确保施工人员掌握脚手架的搭设和拆除方法。

2.施工过程中,严格遵守安全操作规程,确保施工安全。

3.定期对脚手架进行检查和维护,发现问题及时整改。

4.设置现场安全标识,提醒施工人员注意安全。

5.施工现场配备专职安全员,负责现场安全管理。

五、施工质量控制1.严格按设计图纸施工,确保脚手架结构合理、牢固。

落地式脚手架施工方案5篇

落地式脚手架施工方案5篇

落地式脚手架施工方案落地式脚手架施工方案5篇为了确保工作或事情能有条不紊地开展,常常需要提前制定一份优秀的方案,方案是解决一个问题或者一项工程,一个课题的详细过程。

那么我们该怎么去写方案呢?以下是小编整理的落地式脚手架施工方案,欢迎大家分享。

落地式脚手架施工方案1本工程为阿图什市宇航大厦综合楼工程,工程设计建筑总面积为18888.88m2,其中设计地上建筑面积为9868.57m2,地下建筑面积为721.56m2,综合楼设计地下一层、地上十二层(局部十三层),建筑物最高处标高为55.70米。

阿图什市宇航大厦综合楼工程结构为钢筋混凝土框架剪力墙结构体系,耐火等级为一级,屋面防水等级为二级,抗震设防烈度为8度。

本工程采用双排落地式安全网全封闭钢管外脚手架,以保证外墙立面装饰,临街面和高压线位置。

脚手架外侧采用全封闭施工。

外满挂密目网。

除一层、二层每层搭设水平防护架外,二层以上每隔一层搭设水平防护架,内装饰采用满堂脚手架进行施工。

(一)、脚手架基础处理:①、搭设脚手架的场地必须分层夯实,宽度不小于2.5m,脚手架搭设场地表面4-5m宽度范围内作200mm厚2:8灰土碎石垫层并夯实,外脚手架周边应作200-300mm排水沟。

②每根立杆底部应装钢底座,并垫上厚度为50mm的能长木板,为避免或减少脚手架不均匀沉降,在立杆底部地加扫地杆,扫地杆下部塞木板。

③脚手架四角设防雷装置,并测试电阴不得大于10欧姆。

(二)、材料要求:①、钢管采用?48×3.5钢管,应有出厂合格证。

立杆、剪刀撑、斜撑采用单根长4-6m钢管,凡有严重锈蚀、弯曲、压扁或裂纹者,均不得使用。

②、扣件和底座应符合《钢管脚手架扣件》(jgj-85),应有出厂合格证,有脆裂、变形或滑丝等现象者,均严禁使用。

③、木脚手架板应用厚5cm,宽20-30cm的一级板材。

板端头5cm-10cm范围内用铅丝箍头,凡有腐烂、扭曲、破裂者均不得使用。

④、安全网眼应有出厂合格证,抽样检查其受荷载力不小于160kn/m2。

落地式脚手架施工方案

落地式脚手架施工方案

一、编制依据二、工程概况2.1工程信息落地式脚手架2.2.脚手架概况根据施工安排,项目部根据各楼实际情况对结构施工外架进行分析,地下室部分拟采用双排落地脚手架施工,主楼二层开始采用爬架体系,主楼落地式钢管脚手架搭设高度为13m 左右,地库外侧搭设高度为10m左右。

针对各楼脚手架施工,编制本方案指导现场施工。

具体布置搭设方式如下:落地架宜采用φ48.3 *3.0钢管,与土面接触部分,分成夯实并铺设设桥板或垫片,立杆纵距1.5m,横距1米,内侧立杆离结构外边间距400mm;纵向水平杆通过扣件与立杆连接,横向水平杆通过扣件与纵向水平杆连接,内侧纵向水平杆步距 1.8m,连墙件两步两跨设置。

三、施工安排3.1.施工计划3.2.方案选型根据施工部署,外脚手架选用Ф48.3 *3.0的钢管,采用直角扣件,旋转扣件,连接扣件进行连接。

脚手架所用材料经验收合格方可使用。

脚手架底板垫板采用50mm厚以上木跳板。

3.3.材料准备3.3.1.钢管1.脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T13793-2016)其质量应符合现行国家标准《碳素结构钢》(GB/T700-2006)中Q235-A 级钢的规定。

2.脚手架钢管截面尺寸外径Ф48.3mm,壁厚3.0mm,钢管上严禁打孔。

3.钢管的尺寸,表面质量和外形应符合下列规定:表面应平直光滑,不应有裂缝、结疤、分层、错位、毛刺、压痕和深的划道。

钢管外径、壁厚、端面等的偏差,应分别符合规范规定。

钢管必须涂有防锈漆。

构配件允许偏差3.3.2.扣件1.扣件材质应符合现行国家标准《钢管脚手架扣件》(GB15831-2006)的规定。

脚手架采用的扣件在螺栓拧紧扭力矩达到65Nm 时不得发生破坏。

应使用与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件。

2.技术要求1).扣件应采用机械性能不低于KTH330-08 的可锻铸铁制作。

2).铸铁不得有裂纹、气孔;不宜有缩松、砂眼或其它影响使用的铸铁缺陷;并应将影响外观质量的粘砂、披缝、毛刺、氧化皮等清除干净。

【上海】某安置房工程落地脚手架施工组织设计(裙房落地)

【上海】某安置房工程落地脚手架施工组织设计(裙房落地)

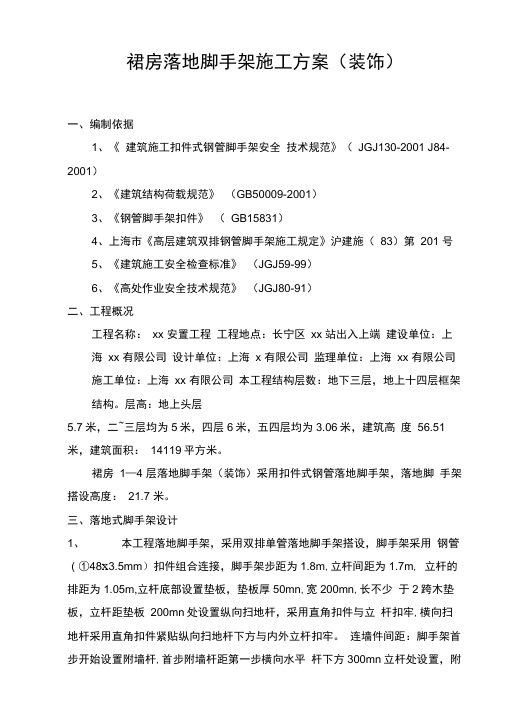

裙房落地脚手架施工方案(装饰)一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001 J84-2001)2、《建筑结构荷载规范》(GB50009-2001)3、《钢管脚手架扣件》(GB15831)4、上海市《高层建筑双排钢管脚手架施工规定》沪建施(83)第201 号5、《建筑施工安全检查标准》(JGJ59-99)6、《高处作业安全技术规范》(JGJ80-91)二、工程概况工程名称:xx 安置工程工程地点:长宁区xx 站出入上端建设单位:上海xx 有限公司设计单位:上海x 有限公司监理单位:上海xx 有限公司施工单位:上海xx 有限公司本工程结构层数:地下三层,地上十四层框架结构。

层高:地上头层5.7米,二~三层均为5米,四层6米,五四层均为3.06米,建筑高度56.51 米,建筑面积:14119平方米。

裙房1—4 层落地脚手架(装饰)采用扣件式钢管落地脚手架,落地脚手架搭设高度:21.7 米。

三、落地式脚手架设计1、本工程落地脚手架,采用双排单管落地脚手架搭设,脚手架采用钢管(①48x3.5mm)扣件组合连接,脚手架步距为1.8m,立杆间距为1.7m, 立杆的排距为1.05m,立杆底部设置垫板,垫板厚50mn,宽200mn,长不少于2跨木垫板,立杆距垫板200mn处设置纵向扫地杆,采用直角扣件与立杆扣牢,横向扫地杆采用直角扣件紧贴纵向扫地杆下方与内外立杆扣牢。

连墙件间距:脚手架首步开始设置附墙杆,首步附墙杆距第一步横向水平杆下方300mn立杆处设置,附墙杆一端与结构墙面预埋铁件焊接(满焊),另一端与立杆采用直角扣件扣牢,但必须垂直于墙面。

附墙杆间距:竖向间距为3.6m,水平间距为5.10m,纵向水平杆间距:1.8m,纵向水平杆采用直角扣件与立杆扣牢,横向水平杆宜采用直角扣件紧贴纵向水平杆下部与内外立杆扣牢。

纵向水平杆设置在两根大横杆之间加两根纵向水平杆,其间距为330mm上铺宽度1m厚约50mm的竹笆板,并将竹笆板其四角同纵向水平杆采用 1 8号双股镀锌铁丝扎牢。

落地式脚手架专项施工方案(参考范本)

落地式脚手架专项施工方案(参考范本)

目录一、工程概况------------------------------------------------------------------------------------- - 2 -二、编制依据------------------------------------------------------------------------------------- - 2 -三、项目管理班组及特种作业人员 --------------------------------------------------------- - 3 -四、落地式脚手架设计 ------------------------------------------------------------------------ - 3 -1、搭设材料--------------------------------------------------------------------------------- - 3 -2、搭设参数--------------------------------------------------------------------------------- - 5 -3、构造措施--------------------------------------------------------------------------------- - 6 -4、搭设及拆除工艺----------------------------------------------------------------------- - 10 -五、脚手架施工要求--------------------------------------------------------------------------- - 12 -1、施工准备-------------------------------------------------------------------------------- - 12 -2、地基与基础----------------------------------------------------------------------------- - 12 -3、搭设要求-------------------------------------------------------------------------------- - 12 -4、拆除要求-------------------------------------------------------------------------------- - 14 -六、脚手架的检查与验收要求 -------------------------------------------------------------- - 15 -1、构配件的检查和验收----------------------------------------------------------------- - 15 -2、脚手架检查与验收-------------------------------------------------------------------- - 16 -七、安全管理措施------------------------------------------------------------------------------ - 17 -八、应急措施------------------------------------------------------------------------------------ - 18 -1、应急人员组织-------------------------------------------------------------------------- - 18 -2、应急物资准备-------------------------------------------------------------------------- - 18 -3、应急措施-------------------------------------------------------------------------------- - 19 -九、文明施工------------------------------------------------------------------------------------ - 19 -十、落地式脚手架计算书 -------------------------------------------------------------------- - 19 - 十一、附图--------------------------------------------------------------------------------------- - 20 - 落地式脚手架专项施工方案一、工程概况**********工程位于***************;结构类型为混凝土框剪结构,总建筑面积为52363。

落地式脚手架施工方案

落地式脚手架施工方案

落地式脚手架施工方案一、工程概述本工程为某商业综合体,建筑高度为100米,地上25层,地下2层。

现需在建筑外墙搭设落地式脚手架,以方便施工人员进行高空作业。

本方案主要针对该工程的落地式脚手架施工进行详细规划。

二、脚手架设计1、脚手架采用双排钢管脚手架,立杆采用Φ48×3.5的钢管,横杆采用Φ48×3.5的钢管。

2、立杆间距为1.5米,横杆步距为1.8米,内外排立杆间距为0.9米。

3、脚手架搭设高度为100米,每隔18米设置一道连墙件,连墙件采用钢管与主体结构进行固定。

4、剪刀撑设置在脚手架立杆与水平杆交点处,沿脚手架高度方向连续设置。

5、脚手板采用毛竹脚手板,每块脚手板长1.5米,宽0.3米。

三、脚手架搭设流程1、施工前准备:按照脚手架设计要求,准备足够的钢管、扣件、脚手板等材料。

对施工现场进行安全检查,排除安全隐患。

2、基础处理:对脚手架搭设的基础进行整平、夯实,并按照设计要求铺设垫板。

3、竖立杆:按照设计要求,将立杆摆放在垫板上,并用扣件与立杆连接固定。

4、安装横杆:将横杆用扣件与立杆连接固定,形成脚手架的基本框架。

5、安装连墙件:按照设计要求,将连墙件安装到墙上,并用扣件与横杆连接固定。

6、安装剪刀撑:将剪刀撑安装到立杆与水平杆交点处,沿脚手架高度方向连续设置。

7、安装脚手板:将脚手板铺设在横杆上,每块脚手板长1.5米,宽0.3米。

8、搭设完毕后自检:对搭设好的脚手架进行自检,检查立杆、横杆、连墙件、剪刀撑等是否符合设计要求,发现问题及时整改。

四、脚手架使用及维护1、使用前检查:在使用前应对脚手架进行检查,确保其符合设计要求,无安全隐患。

2、使用过程中维护:在使用过程中应定期对脚手架进行检查和维护,发现隐患及时整改。

3、使用后拆卸与保养:工程结束后应按照要求对脚手架进行拆卸,并将钢管、扣件、脚手板等材料进行分类存放保养。

五、安全注意事项1、搭设人员必须持有特种作业人员操作证,并按照要求佩戴安全帽、安全带等防护用品。

落地式脚手架工程施工方案(酒店裙楼)

(酒店裙楼)一、工程概况:本工程由江门市名冠金凯悦大酒店有限公司兴建的江门市金凯悦大酒店位于江门市发展大道北(城市花园侧)。

本工程建筑面积65846㎡,裙楼为框架结构3层。

主楼为框架筒体结构为25层,由深圳市粤鹏建筑设计有限公司设计, 江门市建筑设计院勘察,广东省华宇建筑工程有限公司承建,广东省城规建设监理有限公司监理。

地基情况:素填土地基。

二、劳动力安排本工程外脚手架搭设共有架子工 20人。

并指定搭设负责人,搭设负责人向项目经理负责,对脚手架搭设负有指挥、调配、检查的直接责任,并做好安全技术质量交底工作。

三、搭设方案本工程采用钢管主架落地式外脚手架,具体要求如下:1、材料及规格:采用合格的材料搭设脚手架。

立柱、剪刀撑、大横杆、小横杆用钢管(钢管外径48mm、壁厚3.5mm),横牵、对龙、密竹、副柱采用篙竹(篙竹中径≥40mm),主柱脚垫采用400×400×80mm砼垫块,平桥用700mm 宽竹排铺设,绑扎脚手架采用厚0.5mm、宽5mm的塑料篾。

2、基础:搭设脚手架的地面平整夯实,捣制50mm厚砼地骨支承层,支承层外四周开好排水沟,。

3、搭设尺寸要求:①搭设要求双排搭设,脚手架宽0.8m(包柱),外侧采用全封闭式安全密目网防护,用平网或密竹作水平防护。

②搭设高度首层为6m,(平桥分两层搭设,每层为3.1m)二层为5m(平桥分两层搭设,每层为2.5m),三层为5m(平桥分两层搭设,每层为2.5m),平桥高度为16m;所以搭设最高高度为16m。

4、构造要求①立柱:排距0.70m,柱距 1.8m,内排柱离墙0.2m(无窗头线)、0.7m (有窗头线),平桥净宽0.7m,从四层起两柱距分中处开始扎副柱。

驳管用对接扣件,副柱接驳深1.5m以上。

立柱与大横杆、小横杆相交处用直角扣件扣牢。

②大横杆:立柱内侧设大横杆,接驳用对接扣件。

步距:首层1.80m,二层1.80m,三—六层1.80m。

落地式脚手架施工方案

落地式脚手架施工方案落地式脚手架施工方案导语:落地式脚手架施工方案有哪些,你会写吗,以下是为大家整理的落地式脚手架施工方案,希望能够帮助大家!(一)施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施。

2、搭设高度在25M以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图。

3、搭设高度超过25M且不足50M的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。

4、搭设高度超过50M的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法。

5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章。

(二)立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆。

立杆基础埋深上部分采用砼浇筑的可不设扫地杆。

2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆。

3、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。

4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并采取有效安全措施。

其设计计算书和安全措施须经企业技术负责人审批签字盖章。

(三)架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M 设一拉结点。

拉结点在转角和顶部处加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm以内范围按水平方向不大于7M设一拉结点。

2、钢管外架拉结点应刚性拉结;毛竹外架采用2根并联8号铅丝加套管的柔性拉结(既拉又撑)。

拉结点应保证牢固,防止其移动变形,且尽量设置在外架大、小横杆接点处。

裙房落地式脚手架施工方案

目录1、编制依据 (1)2、工程概况 (1)3、脚手架体系的选择与搭设要求 (1)4、施工准备 (2)4.1.技术准备 (2)4.2.材料准备 (3)4.3.劳动力准备 (3)4.4.施工组织 (4)5、施工工艺 (5)5.1.工艺流程: (5)5.2.脚手架的拆除: (10)5.3防护栏杆 (11)6、质量保证措施 (11)6.1.构配件的检查与验收 (11)6.2.脚手架的检查与验收 (12)7、成品保护措施 (13)8、安全施工管理措施 (13)9、文明和环保施工管理措施 (14)10、应急预案 (15)11.钢管落地脚手架计算书 (17)1、编制依据1.1 张家港滨江大厦工程施工组织设计、施工图纸1.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)1.3《建筑施工高处作业安全技术规范》(JGJ80-91)1.4《建筑结构荷载规范》(GB50009-2012)1.5《建筑施工脚手架实用手册》1.6《建筑施工安全技术手册》1.7《建筑施工安全操作规程》1.8《建筑施工手册(第四版缩印本)》2、工程概况张家港滨江大厦工程位于张家港保税区内,占地面积47537平方米,总建筑面积为150766.6平方米,其中地上建筑面积122799.4平方米,地下建筑面积27967.2平方米,本工程由两栋办公塔楼和三层裙房组成;结构及层数:塔楼A、B为框架核心筒结构,裙房A、B、C为框架剪力墙结构,西侧塔楼A和东侧塔楼B均为31层,建筑高度139.50米。

裙房有三栋,分别为裙房A、裙房B、裙房C、均为三层,建筑高度19.60米。

地下一层为停车库和设备用房;建筑高度计层高:地下室层高为6.0m;裙楼地上高度为18.8米,层高为6m;主楼地上高度为139.5m,层高为4.0m。

建筑物四周情况:本工程出正负零后地上部分南北长94.2米,东西长275.7米。

开竣工日期及工期:2012年4月1日开工,2014年10月1日竣工;总工期914天(日历天)。

闽东国际城裙房落地钢管脚手架施工方案

闽东国际城裙房落地钢管脚手架施工方案一、工程概况:闽东国际城建筑总面积16.3024万㎡,其中地上总建筑面积14.073万㎡,分东西两区。

东区地下二层,地上28层,其中1—4层裙房,5—28层为两栋(3号、4号)塔楼。

西区地下一层,地上30层,其中1—3层裙房,4—30层为两栋(2号、5号)塔楼(住宅楼),东西两区裙房以下为钢管脚手架(东区26.3,西区17.9)。

塔楼以上为整体提升脚手架。

(重庆武汉分公司另有方案)二、脚手架搭设方式:裙房以下为落地式钢管双排脚手架,立杆间距1.5m,横距0.9m,步距1.8m。

每步外排0.9m为拦腰杆,里排距墙0.25m,按二步三跨设连墙杆,一层为隔离层,中间二道平网(兜)顶层为作业层,外排密闭网安全网满封闭。

三、主柱地基承载力计算:立柱地基承载力应按下列计算:P=N/ A b≤fP——立柱基础底面处的平均压力设计值N——上部结构传至基础顶面的轴心力设计值A b——基础底面面积f——基础承载力设计值,f=K b×f kf k——地基承载力标准值K b——地基承载力调整系数P=16.6/(1.5×0.9)=11.9KN/㎡素土承载力基本值为f o=120 KN/㎡>11.9KN/㎡(满足)四、脚手架结构自重、脚手架及施工荷载的轴心压力(1)脚手架结构自重产生的轴心压力N GK,一个柱距范围内每米高脚手架结构产生的轴心标准值qk=0.134KN/m,则25m高的脚手架结构自重产生轴心压力标准值。

N GK=H·qk=25×0.134=3.216KN(2)脚手架荷载产生的轴心压力一层脚手架自重Q p=0.35KN/㎡9(除首层外)每1.8m设一道脚手架板共十三层加7层则NQ1k=0.5(1b+0.3)·1·εQP=0.5(1+0.3)×1.5×0.3×20=5.8KN 敞开式脚手架的防护材料产生轴心压力查得(L=1.5m)0.228KN立网重量为0.01×1.5×25=0.36KN∴NQ2k=0.228×0.36=0.588KN二层日时操作,施工均布荷载Q k=2.03KN/㎡查得施工荷载产生轴心压力:NQ3k=4.86KN根据公式,活荷产生轴心压力标准值为:NQ ik=NQ1k+ NQ2k+ NQ3k=3.2+0.588+4.86=8.65KN(3)计算立杆段的轴心压力值:根据公式计算:N=NGK×1.2/K1+NQ ikK1——高度调整系数,K1=0.85N=3.21×1.2/0.85+1.4×8.65=16.6KN(4)立柱稳定性计算:立网封闭时,立柱稳定应满足下式:N/φA+M W/W≤f c或N≤φA(f c-ow)φ——轴心压杆的稳定系数,根据可计算立柱段的比λ=uh/i由表查取:I——立柱截面的回转半径,查取I=1.58cmu——计算长度系数,采用u=1.5h——所计算的立柱段的脚手架步距h=1.8m∴λ=uh/I=1.5×1.8/1.58×10.2=170.8查得:φ=0.225A——立柱截面积,A=4.89㎝2,f c=205N/㎜2φA(f c-ow)=0.225×4.89×102(205-14.37)×10-3=20.97KN20.97KN>N=16.63KN(满足)搭设要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1、编制依据 (1)2、工程概况 (1)3、脚手架体系的选择与搭设要求 (1)4、施工准备 (2)4.1.技术准备 (2)4.2.材料准备 (3)4.3.劳动力准备 (3)4.4.施工组织 (4)5、施工工艺 (5)5.1.工艺流程: (5)5.2.脚手架的拆除: (10)5.3防护栏杆 (11)6、质量保证措施 (11)6.1.构配件的检查与验收 (11)6.2.脚手架的检查与验收 (12)7、成品保护措施 (13)8、安全施工管理措施 (13)9、文明和环保施工管理措施 (14)10、应急预案 (15)11.钢管落地脚手架计算书 (17)1、编制依据1.1 张家港滨江大厦工程施工组织设计、施工图纸1.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)1.3《建筑施工高处作业安全技术规范》(JGJ80-91)1.4《建筑结构荷载规范》(GB50009-2012)1.5《建筑施工脚手架实用手册》1.6《建筑施工安全技术手册》1.7《建筑施工安全操作规程》1.8《建筑施工手册(第四版缩印本)》2、工程概况张家港滨江大厦工程位于张家港保税区内,占地面积47537平方米,总建筑面积为150766.6平方米,其中地上建筑面积122799.4平方米,地下建筑面积27967.2平方米,本工程由两栋办公塔楼和三层裙房组成;结构及层数:塔楼A、B为框架核心筒结构,裙房A、B、C为框架剪力墙结构,西侧塔楼A和东侧塔楼B均为31层,建筑高度139.50米。

裙房有三栋,分别为裙房A、裙房B、裙房C、均为三层,建筑高度19.60米。

地下一层为停车库和设备用房;建筑高度计层高:地下室层高为6.0m;裙楼地上高度为18.8米,层高为6m;主楼地上高度为139.5m,层高为4.0m。

建筑物四周情况:本工程出正负零后地上部分南北长94.2米,东西长275.7米。

开竣工日期及工期:2012年4月1日开工,2014年10月1日竣工;总工期914天(日历天)。

地上脚手架从2012年11月15日出±0.000后开始搭设。

文明施工目标:江苏省安全文明施工工地。

3、脚手架体系的选择与搭设要求地上裙楼部分及裙楼外墙装修施工阶段:东西两侧属于高支模区域,在18米处只有一层屋面板,所以考虑用排架上搭设出顶板操作平台进行施工及防护,南北两侧因为地下室出正负零以后,裙房面积向内回收较大,采用单立杆双排落地式脚手架体系,直接搭设在地下室顶板上。

主楼四层以上进入标准层,采用爬架(后由爬架公司出专项方案)。

裙房脚手架搭设平面布置图技术参数:当主体结构施工至地上部分时,即进行地上部分脚手架的搭设,时间约在2012年11月下旬。

脚手架形式为单立杆双排脚手架,脚手架的高度约为20m。

脚手架外侧均采用连续剪刀撑,密目安全网进行全封闭。

4、施工准备4.1.技术准备4.1.1.仔细阅读并审核施工图,了解建筑物地上结构平面尺寸,认真学习关于脚手架施工的安全技术操作规程和建设工程安全生产管理条例,向作业班组进行安全技术交底。

4.1.2.进行脚手架操作手的岗前培训工作,特种作业的有效证件核查工作,脚手架操作手必须全部持有效证件上岗。

4.1.3.根据工程进度情况,及时编制各种材料的备料计划、进场时间安排,确保脚手架及时搭设使用。

4.2.材料准备4.2.1.钢管:钢管采用φ48×2.75(焊接钢管,质量必须满足现行钢管技术规定标注[GB-700-SS,3#镇静钢],不得使用锈蚀严重(斑点、剥皮)、弯曲、有裂纹的钢管且两端面应平整,严禁打孔。

扣件采用可锻铸铁制造的标准机件:其机械性能符合(GB-978-67)规定KT33-S技术标准。

扣件的附件(T形螺栓、螺母、垫圈)采用材料符合《碳素结构钢》(GB700-2006)中A3规定:扣件不能有裂纹、气孔、疏松、砂眼、夹灰等铸造缺陷,钢管和扣件均必须有出厂合格证及检验单,扣件与钢管管径相配合且吻合面要接触良好,螺栓不得滑丝,夹紧钢管时,开口处最大距离小于6mm,必要时进行抗滑移试验。

钢管长度1.5m、3m、4m、6m。

钢管使用前应先除锈再涂刷桔黄色防锈油漆,用于剪刀撑的钢管涂刷艳黄黑防锈油漆。

4.2.2.扣件:回转扣件、十字扣件、对接扣件等。

扣件材料应符合《钢管脚手架扣件》(GB15831)的规定。

在螺栓拧紧扭力矩达64N·m时,不得发生破坏。

4.2.3.脚手板:采用竹串片脚手板,每平米自重约为0.35 kN。

4.2.4.安全网:安全网分平网和立网两种,平网采用锦纶材料制成,立网采用密目安全网(密目阻燃),应符合GB5729-2009《安全立网》的要求,安全网出厂前,必须有国家指定的监督检测部门批量验证和检验员检验合格证。

安全网在贮运中,必须通风、遮光、隔热,同时要避免化学物品的侵蚀,搬运时禁止使用钩子,已使用过的安全网必须经过检查和试验合格后方可使用,超过使用期限的安全网严禁使用。

密目阻燃安全网每平方厘米的目数应在2000-2500之间。

绿色密目安全网1.5×6.0m(网目3.5×3.5mm);安全小兜网1.5×6.0m(网眼不大于5cm)。

4.2.5.工具:扳手、安全带等。

4.3.劳动力准备整个外脚手架工程涉及到搭设、维护及拆除三个阶段,根据各个阶段的不同工作内容,劳动力的需用情况不同。

本工程主体施工进度要求较快,外脚手架工作量较大,需投入较多劳动力。

本工程劳动力需用情况见下表:劳动力需用计划表项目部成立以项目经理为组长的领导小组,负责脚手架搭设的安全和进度。

人员分工如下:人员组织如下∶5、施工工艺5.1.工艺流程:5.1.1双排落地式钢管脚手架1)搭设顺序①起步脚手架铺设垫板→摆放扫地杆→逐根树立杆、随即与扫地杆扣紧→装扫地横向水平杆并与立杆或扫地杆扣紧→安装第一步杆(与各立杆扣紧)→安装第一步杆→第二步纵向水平杆→第二步横向水平杆→第三纵向水平杆和横向水平杆→连墙杆→接长立杆→加设剪刀撑→铺设脚手板→在作业面搭设护身栏杆→挂安全网。

②楼层脚手架接长立杆→安装第一步纵向水平杆(与各立杆扣紧)→安装第一步横向水平杆→第二步纵向水平杆→第二步横向水平杆→加设剪刀撑→铺设脚手板→在作业面搭设护身栏杆→挂安全网。

2)构造要求及搭设方法(1)立杆①立杆采用单立杆的形式,立杆纵向间距1.5m,横向间距0.8m,内立杆距与结构边距离0.3m,步距1.8m,钢管接长采用对接扣件。

②立杆采用6m长钢管搭设,除在顶层可采用搭接外,其余各接头必须采用对接扣件对接,对接、搭设应符合以下要求:a.对接接头扣件开口方向应向下或向内,以防雨雪进入。

b.立杆上的对接扣件应交错布置,相邻立杆接头位置的错开不小于500mm。

各接头与中心节点相距不应大于步距的1/3即600mm。

立杆接头如下图所示。

扣紧,以保证两根立杆共同工作,单杆和双杆连接采用上部单立杆与下部两根立杆之中的一根对接。

④立柱顶端应高出建筑物檐口上皮高度1.0m,每根立柱根部均应设置50mm厚的垫木作为基础。

(2)纵向水平杆①纵向水平杆设置于立杆的内侧、横向水平杆之下,并采用直角扣件与立杆扣紧。

②纵向水平杆一般采用对接扣件连接,至边角处也可采用搭接。

对接、搭接应符合以下要求:a.对接接头应交错布置,不应设在同跨内,并应避免设在纵向水平杆的跨中,相邻接头水平距离不应小于500mm,与相近立杆的距离不大于立杆纵距的1/3,即500mm。

对接接头扣件一定要经过仔细检查,符合质量要求后方可上架。

③横向水平杆伸出大横杆外的长度应控制在150~200mm , 横向水平端头距结构边≥300 mm。

(4)剪刀撑①沿脚手架外侧及全高方向连续设置,每纵向5步、横向6跨设置一道剪刀撑,剪刀撑与地面成60°角,成菱形布置;剪刀撑主要采用6m长钢管,最下面的斜杆与立杆的连接点离地面不应大于500mm,除斜杆两端扣紧外,中间应增加2~4个扣结点。

②剪刀撑斜杆的接头除顶层可以采用搭接外,其余各接头均必须采用对接接头,接头不易小于1000mm。

③剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立柱上,旋转扣件中心线距主节点的距离不应大于150mm。

④脚手架非封闭端如转截面处、施工电梯断开处脚手架端头应设置之字形斜撑及连墙件。

(5)与结构连接件为防止外架受水平力产生变形,外架应和结构进行拉结,根据规范要求,外架水平方向6m,垂直4m须布置拉结点。

根据工程的实际特点,拉结点采用钢管抱柱、梁上预埋Ф25钢筋环连接2种形式。

脚手架与框架柱拉结示意图①钢管抱柱的形式,采用钢管将柱四面箍紧,伸出钢管采用直角扣件扣在主节点或纵向水平杆上,柱角采用模板及木枋做好保护。

连墙杆每层设二道,位于板面标高上2000mm 和4000mm的位置。

②无法采用抱柱的地方,钢筋环纵向间隔不超过3m。

采用在板内边梁上预埋Ф25的钢筋环,伸出地面150mm,锚入梁内400mm,采用钢管将预埋件和外架锁紧。

③脚手架上部,未设置连墙点的自由高度不得大于6m。

连墙点的设置位置遇到洞口、墙体构件、墙边或窄的窗间墙、砖柱等时,应在近处补设,不得取消。

(6)安全网与层间隔断①脚手架外侧立面1.8m×6m绿色密目式安全网进行封闭,用14#铁丝将安全网绑扎在纵向水平杆上。

②脚手架在一层顶板立杆之间以及内立杆到结构边的范围内采用模板及木枋进行封闭,并设200mm高的挡脚板,防止坠物伤人,往上每隔三层设置一道。

方的立杆上。

其连接方式及接头位置同纵向水平杆。

(10)安全防护通道根据裙房的建筑结构形式,在适当位置留设安全防护通道,具体位置根据现场实际情况决定。

5.2.脚手架的拆除:5.2.1拆除脚手架,应由上而下分段、分区、分层的拆除,按与搭设相反的顺序,并按一步一清原则依次进行,要严禁上下同时进行拆除作业。

先拆护身拦、脚手板和横向水平杆,再依次拆剪刀撑的上部扣件和接杆。

拆除全部剪刀撑、抛撑以前,必须搭设临时加固斜支撑,预防架倾倒。

连墙件待其上部杆件拆除完毕后(伸上来的立杆除外)方可松开拆去。

5.2.2拆除脚手架杆件,必须由2~3人协同操作,拆纵向水平杆时,应由站在中间的人向下传递,拆下的杆配件必须以安全的方式运出和吊下,严禁向下抛掷。

5.2.3架子拆除时应划分作业区,周围设绳绑围拦或竖立警戒标志;工作面应设专人指挥,拆除作业区的周围及进出口处,必须派专人看护,严禁非作业区人员进入危险区域,拆除大片架子应加临时围栏。

作业区内电线及其他设备有妨碍时,应事先与有关部门联系拆除、转移或加防护。

5.2.4拆除全部过程中,应指派1名责任心强、技术水平高的工人担任指挥和监护,并负责任拆除撤料和监护操作人员的作业。

5.2.5拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
