节水改造工程设计工作报告

合集下载

灌区节水改造工程施工月报

灌区节水改造工程施工月报

灌区节水改造工程施工月报一、工程进展情况本月,灌区节水改造工程施工进展顺利,各项工作有序推进。

具体工作情况如下:1. 工程勘察设计阶段:本月完成了灌区节水改造工程的勘察设计工作,确定了施工方案和施工标准,为后续施工工作提供了重要的依据。

2. 工程准备阶段:本月完成了工程预算编制、材料采购和施工人员招募等准备工作,确保了施工计划的顺利实施。

3. 施工阶段:本月开始了灌区节水改造工程的实际施工工作,主要包括灌溉管道改造、灌溉系统升级、节水设备安装等工作,目前已完成工程进度的30%。

二、施工质量情况本月,灌区节水改造工程施工质量得到了有效控制和管理,保障了工程质量的稳定。

具体情况如下:1. 施工过程中,严格按照设计要求和规范进行施工,确保了施工质量的符合标准。

2. 加强了对施工现场的监督和检查,及时发现和纠正了施工过程中的问题,确保了工程质量的稳定和可靠。

3. 建立了施工质量验收制度,对每个施工环节进行了严格验收,确保了工程质量的有效控制。

三、施工安全情况本月,灌区节水改造工程施工过程中始终将施工安全放在首位,确保了施工过程的安全稳定。

具体情况如下:1. 加强了对施工人员的安全教育和培训,提高了施工人员的安全意识和技能,减少了施工过程中的安全事故。

2. 严格落实施工安全规定,加强了对施工现场的安全监管和检查,确保了施工过程的安全稳定。

3. 建立了施工安全管理制度,对施工过程中存在的安全隐患进行了及时整改,确保了施工过程的安全。

四、问题与建议本月,灌区节水改造工程施工过程中存在了一些问题,需要及时解决和改进。

具体情况如下:1. 施工现场管理不够规范,存在一些杂物堆放和施工废弃物处理不及时的情况,需要加强现场管理,确保施工现场的整洁和安全。

2. 施工人员的施工技能和质量意识有待提高,需要加强对施工人员的培训和指导,提高施工质量和效率。

3. 施工材料的采购和管理有待加强,存在一些材料使用不当和浪费的情况,需要加强材料管理,减少材料浪费。

高效节水灌溉工程建设方案及设计报告

高效节水灌溉工程建设方案及设计报告

都家塬高效节水灌溉工程建设方案二O一七年三月目录1综合说明 (1)1.1项目背景及依据 (1)1.2项目区现状 (2)1.3工程建设内容、标准及布局 (2)1.4工程管理 (5)1.5建设费用及资金筹措方案 (5)1.6预期效益 (5)2项目区概况 (6)2.1自然状况 (6)2.2社会经济状况 (11)2.3项目区水利设施现状 (13)2.4项目建设的必要性与可行性 (13)2.5工程地质 (16)3.工程建设内容、标准及布局 (22)3.1设计依据 (22)3.2高效节水灌溉工程设计标准 (22)3.3项目区水量供需平衡分析 (22)3.4总体规划 (34)3.5工程设计 (35)4工程管理 (58)4.1项目建设管理 (58)4.2项目建设资金管理 (59)4.3工程运行管理 (60)5施工组织设计 (62)5.1 施工条件 (62)5.2主体工程施工 (62)5.3施工工厂设施 (63)5.4施工进度及工期 (64)6 水土保持设计 (66)6.1设计依据 (66)6.2水土保持监测 (66)7环境保护 (69)7.1环境影响评价 (69)7.2环境保护措施 (70)7.3环境管理 (72)8节能分析 (75)8.1节水分析 (75)8.2节电分析 (75)8.3节燃料分析 (75)8.4节能分析与评价 (75)9投资概算及筹资方案 (76)9.1投资概算 (76)9.2 整合资金筹措方案 (80)10预期效益 (81)10.1 经济效益 (81)10.2社会效益 (81)10.3生态及环境效益 (82)##都家塬“高效节水”灌溉工程建设方案1综合说明1.1项目背景及依据1.1.1项目背景##位于甘肃省东部、庆阳市西北部,东临甘肃华池、陕西定边县,南接甘肃庆城、镇原县,西连宁夏固原市原州区和同心县,北靠宁夏盐池县。

东、西宽约124公里,南北长约127公里,总面积9236平方公里,辖35.1万人,##是1936年解放的革命老区,属红色政权陕甘宁边区的一部分。

节水改造工程建设管理报告

节水改造工程建设管理报告

xxx水利工程建设管理工作报告x x x市x x x管理局二〇〇八年八月第一章工程概况一、工程位置xxx水利工程分为典型区和项目区,典型区位于xxx境内;项目区位于xxx平原西部,xxx东北部,xxx镇以北,xxx境内。

地理座标是东经106°32′,北纬40°34′。

二、工程立项批复过程xxx水利工程经xxx水利方面有关专家科学细致的论证,xxx市政府多次召开会议研究讨论,确定了工程实施方案。

xxx典型区和项目区工程是该项目的其中一部分,xxx年xx月xx日,xxx水利厅以内水农发[xxx]xx号文对xxx典型区工程的实施方案进行了最终批复。

2007年4月9日,xxx水利厅xx水农发[xxx]xx号文对xxx项目区工程的实施方案进行了最终批复。

其主要意见为:第一,同意建设xxx典型区和项目区节水改造工程;第二,同意实施方案中提出的工程建设标准、工程范围及规模;第三,项目法人为xxx水利工程建设领导小组,对建筑工程、安装工程、设备购置和工程监理依法招标;第四、核定典型区工程总投资为492.9万元,其中财政投资337.3万元,群众投工投劳及自筹资金155.6万元;项目区工程总投资核定为1130.58万元,其中财政投资756.58万元,群众投工投劳及自筹资金374万元;田间工程中的机耕路、田间路、土地平整及造林工程等由群众投工投劳及自筹资金解决。

三、工程完成情况xxx典型区节水改造工程于2007年4月26日开工,2007年11月20日全部完工。

总灌溉面积1.3万亩,完成平整缩块1.02万亩,完成土方10万m3;衬砌斗渠6条,长9.1km;配套各类建筑物98座,其中:斗渠进水闸4座,节制闸6座,桥涵5座,毛渠进水闸(桥)76座,量水设施7座;田口闸20428座;毛渠清淤土方3.9万m3;修建机耕路16.5km,完成土方3万m3,上砂6000 m3;修建田间路58.2km,完成土方4万m3;栽植4万株农田防护林;排水沟清淤及清除田间废弃积土8.3万m3;开挖树根 1.5万棵。

灌区节水改造情况汇报

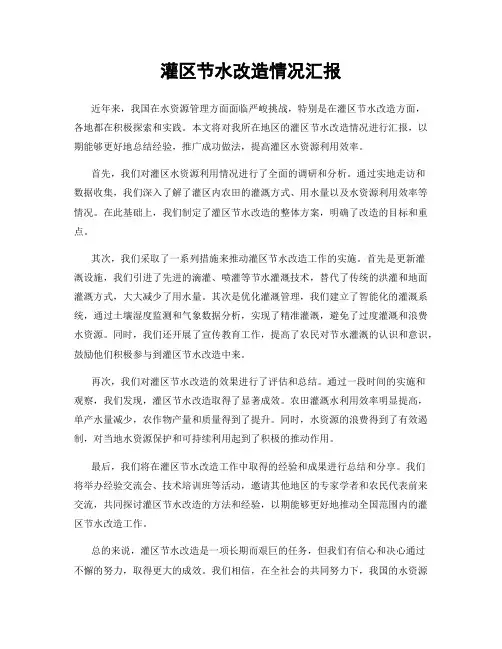

灌区节水改造情况汇报

灌区节水改造情况汇报近年来,我国在水资源管理方面面临严峻挑战,特别是在灌区节水改造方面,各地都在积极探索和实践。

本文将对我所在地区的灌区节水改造情况进行汇报,以期能够更好地总结经验,推广成功做法,提高灌区水资源利用效率。

首先,我们对灌区水资源利用情况进行了全面的调研和分析。

通过实地走访和数据收集,我们深入了解了灌区内农田的灌溉方式、用水量以及水资源利用效率等情况。

在此基础上,我们制定了灌区节水改造的整体方案,明确了改造的目标和重点。

其次,我们采取了一系列措施来推动灌区节水改造工作的实施。

首先是更新灌溉设施,我们引进了先进的滴灌、喷灌等节水灌溉技术,替代了传统的洪灌和地面灌溉方式,大大减少了用水量。

其次是优化灌溉管理,我们建立了智能化的灌溉系统,通过土壤湿度监测和气象数据分析,实现了精准灌溉,避免了过度灌溉和浪费水资源。

同时,我们还开展了宣传教育工作,提高了农民对节水灌溉的认识和意识,鼓励他们积极参与到灌区节水改造中来。

再次,我们对灌区节水改造的效果进行了评估和总结。

通过一段时间的实施和观察,我们发现,灌区节水改造取得了显著成效。

农田灌溉水利用效率明显提高,单产水量减少,农作物产量和质量得到了提升。

同时,水资源的浪费得到了有效遏制,对当地水资源保护和可持续利用起到了积极的推动作用。

最后,我们将在灌区节水改造工作中取得的经验和成果进行总结和分享。

我们将举办经验交流会、技术培训班等活动,邀请其他地区的专家学者和农民代表前来交流,共同探讨灌区节水改造的方法和经验,以期能够更好地推动全国范围内的灌区节水改造工作。

总的来说,灌区节水改造是一项长期而艰巨的任务,但我们有信心和决心通过不懈的努力,取得更大的成效。

我们相信,在全社会的共同努力下,我国的水资源管理工作一定会取得更大的进步,为实现可持续发展和生态文明建设做出更大的贡献。

节水改造情况报告_0

节水改造情况报告_0

节水改造情况报告各位读友大家好!你有你的木棉,我有我的文章,为了你的木棉,应读我的文章!若为比翼双飞鸟,定是人间有情人!若读此篇优秀文,必成天上比翼鸟!仲夏时节,区河灌区续建配套与节水改造工程仍在如火如荼地进行。

随着一座座骨干建筑物的改造完毕和一段段河道的衬砌完成,工程在确保下游粮食稳产、抗旱、节水等方面的效益开始初步显现。

河灌区位于区中东部,是市建设较早、灌溉面积较大的大型灌区之一,承担着下游50.33万亩的土地灌溉任务,受益范围包括区的4个乡镇和元宝山区的2个乡镇,总受益人口达16.5万人。

由于灌区内大部分骨干建筑物属超期服役,加之设计标准较低、渠系配套不完善等历史原因,致使灌区的灌溉保证率不高,并且存在着不同程度的安全隐患。

为了贯彻中央关于“把节水灌溉作为一项革命性措施来抓”的重要指示精神,年水利部批准河灌区实施续建配套与节水改造工程。

7年时间,河灌区共改造渠系建筑物85座,渠道衬砌11.59公里,整治河道65.1公里,完成投资4332.3万元。

经过七期的工程建设,目前河灌区部分老化工程得到了改造,工程状况明显改善、安全运行能力明显提高。

灌区有效灌溉面积由原来的37.33万亩增加到了40.23万亩,改善灌溉面积6.07万亩,恢复灌溉面积2.9万亩,改善后灌溉面积粮食产量由原来的420公斤提高到了830公斤,年增产粮食2.1万吨。

从近几年的运行情况看,以节水为中心的续建配套建设促进了灌区水资源的合理有效利用,灌溉水利用系数由0.40提高到了0.447,灌区年节约用水量达1521万立方米。

且受益区的农业综合生产能力显著提高,由改造前的12142万元提高到了现在的20787万元,农民人均收入由改造前的1840元增加到了去年的3009元。

节水改造情况报告责任编辑:陈老师阅读:人次各位读友大家好!你有你的木棉,我有我的文章,为了你的木棉,应读我的文章!若为比翼双飞鸟,定是人间有情人!若读此篇优秀文,必成天上比翼鸟!。

工程设计工作总结报告

工程设计工作总结报告

工程设计工作总结报告篇一:工程设计工作报告庄河灌区XX年度续建配套与节水改造工程设计工作报告庄河市水利建筑勘测设计院二○一五年四月72批准:于成东审定:于长峰审核:姚顺秋主要编写人员:孙美莲目录1.工程概况 (76)工程位置 (76)主要工程建设内容 (76)工程布置 (77)主要技术经济指标 (77)2.工程规划设计要点 (77)庄河灌区前期规划情况 (77)庄河灌区XX年工程规划设计要点 .................783.工程设计审查意见落实情况 (80)工程初步设计审查情况 (80)工程初步设计审查意见整改情况 (80)4.工程标准 (82)工程设计标准 (82)工程质量设计标准 (82)5.重大设计变更 (83)6.设计文件质量管理 (84)初步设计阶段 (84)施工图阶段 (84)设计成果质量 (84)7.设计服务情况 (86)优化设计 (86)设计图纸及技术文件供应 (86)实行设代制,参与施工过程的技术指导工作 ..........868.工程评价 (87)9.附件 ................................................ .. 88附件1:设计机构设置和主要人员情况: ............... 89 附件2:技术标准目录 ................................901.工程概况工程位置辽宁省大连市庄河灌区位于庄河市中南部丘陵平原区,由朱隈、英那河、转角楼、永记四个子灌区组成。

灌区东西长约70km,南北宽约20km,覆盖15个乡镇,159个村。

总土地面积㎡,耕地面积万亩。

灌区主要由3座大型水库、1座中型水库、20座小型水库、19座塘坝、49座引水工程、16座提灌站以及328眼独立机电井组成的多水源大型灌区,是蓄、引、灌相结合的灌区工程。

灌区规划灌溉面积万亩,1998年实际灌溉水田面积万亩。

庄河灌区XX年度续建配套与节水改造工程位于灌区东部栗子房境内,分别为永记水库东干渠和西干渠。

节水设计报告范文

节水设计报告范文
支渠全长**km,走向东西,渠首设计流量**m3/s,设施灌溉面积***万亩,辖灌**市的**、**、**、**、**、**等六个乡镇。支渠****段基本为土渠,工程标准低,淤积、渗漏严重,最大过流能力不足70%。多年来,渠堤受人为耕垦侵蚀影响,宽度、高度大为减小,在抗旱灌溉的紧要关头,常发生决口、漫溢等事故,使引水安全受到威胁,也极大地限制了工程效益的发挥。
灌区建设有总干、东、西、南、北干渠*条,总长度*公里,支渠*条,总长度*公里,干支渠各类建筑物*座;斗分渠*条,总长度*公里;排水干支沟*条,总长度*公里,干支沟各类建筑物*座。已配套分毛沟*条,长度*公里。田间配套面积*万亩,排水分毛沟配套面积*万亩。
总干渠全长*km,走向东西,设计流量*m3/s,设施灌溉面积*多万亩。总干渠***段属高填方渠段,上世纪六十年代已对其进行了砼衬砌,运行了四十多年,年久失修,衬砌板损坏严重,各种裂缝随处可见,特别是阴坡砼板,因冻胀作用,已断裂拱起滑落、破损不堪,根本起不到防渗固堤的作用,且加大了渠道糙率,减小了过流能力。同时因自然剥蚀和人为损坏,使渠堤处于危险状态,有的渠段外坡被群众开垦种植,堆放禾杆,使鼠害成灾,有的被群众挖土平地危及坡脚,常时间输水运行后有渗流逸出坡面,每次渠道放水,需昼夜派人监护。渠系建筑物老化失修,损害严重,不能发挥自身作用。生产桥砼保护层脱落、钢筋外露锈蚀严重,有的桥面板已出现破洞,影响正常生产。斗门启闭失灵、漏水严重。
1)总干渠衬砌改造工程
总干渠****渠道衬砌改造,改造该段渠道渠系建筑物**座,其中:生产桥**座、斗门**座、节制分水闸**座。
2)干渠衬砌改造工程
干渠**段**km渠道衬砌改造,改造该段渠道渠系建筑物**座,其中:生产桥**座、斗门**座、节制分水闸**座。

榆林市横山县定惠渠灌区节水改造工程初步设计报告

榆林市横山县定惠渠灌区节水改造工程初步设计报告

榆林市横山县定惠渠灌区节水改造工程初步设计报告发表时间:2020-10-10T09:26:41.233Z 来源:《基层建设》2020年第17期作者:柴巧玲[导读]榆林市水利水电勘测设计院陕西省榆林市 7190001 综合说明1.1灌区概况定惠渠灌区始建于1943年,渠首位于横山县白界乡赵石窑村的无定河干流上,自流引灌横山、榆阳、米脂三县区无定河两岸的川台地。

原设施灌溉面积4.5万亩,设计引水流量7.0m3/s。

由于种种自然和人为因素的影响,现在实际灌溉面积已萎缩至2万余亩。

定惠渠渠首为有坝侧向引水,枢纽由拦河坝、引水隧洞组成。

现有各种建筑物511座,其主要建筑物包括:溢流坝、引水隧洞、进水闸、冲沙闸、倒虹、渡槽、排洪桥、排洪涵、路桥、跌水、退水闸、节制闸等。

骨干渠道包括干渠和支渠,其中干渠长35.36km,支渠长21.54km,断面形式为矩形和梯形两种。

目前灌区存在的主要问题:骨干工程老化失修;设备老化;干、支渠部分渠段存在冻胀破坏;淤积严重;部分渠系建筑物存在阻水现象;田间工程不配套;渠道衬砌率低等。

为了解决上述问题,使老灌区发挥新的、更大社会经济效益,缓解榆林地区水资源供需矛盾,迫切需要专门立项对定惠渠灌区进行节水改造。

1.2节水改造的必要性和可行性1.2.1节水改造的必要性1、是保障粮食安全、经济安全的需要由于工程损毁严重,有效灌溉面积大幅度减少,实际供水能力大为降低,严重阻碍农民经济收入水平。

2、是缓解我省水资源供需矛盾的需要根据现有水资源条件,积极兴建小型水利工程,推行节水灌溉,有利于节约水资源,缓解我省水资源供需矛盾。

3、节水改造是稳定灌区经济发展的需要横山县是一个农业大县,农业在全县国民经济中占很大比重,区内水资源工程性缺水,得不到充分利用,农业生产基本维持在靠天吃饭的落后水平,直接影响粮食的高产稳产。

1.2.2节水改造的可行性1、项目区水资源条件较好,能满足规划灌溉面积发展需求,具备进行农田水利工程节水改造建设的条件,工程建成后能够充分发挥工程的效益,不存在水资源短缺问题。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

节水改造工程设计工作报告
————————————————————————————————作者:————————————————————————————————日期:
2
呼和浩特市万家沟水库灌区续建配套与节水改造工程(1999)项目
工程设计工作报告
内蒙古水利水电勘测设计院
2005年10月
1 工程概况
万家沟水库灌区续建配套与节水改造工程(1999)项目位于呼和浩特市西50km的土默川平原上,距土默特左旗旗政府所在地察素齐镇西南10km处,在万家沟水库灌区范围内。

本期续建配套与节水改造工程即为水库灌区的一部分。

项目涉及土默特左旗把什、陶思浩、察素齐和铁帽四个乡镇。

其地理位置为东经111°00′34″~111°08′26″,北纬40°35′42″~40°43′31″。

工程范围北起万家沟沟口,南至哈素海灌区南分干渠,西起万家沟果园,东至托察公路。

工程内容:渠首枢纽一座、东一分干渠衬砌 2.95 km,西一分干渠衬砌5.85km,渠系建筑物72座,典型节水灌溉示范区3000亩。

2 工程规划设计要点
2.1 工程规划
万家沟水库灌区续建配套与节水改造工程(1999)项目的主要任务是灌溉与引洪淤灌。

工程建成后,可大大地节约水资源、降低引水费用、缩短时间、方便灌区群众的灌溉与管理单位的管理、减少水事纠纷、扩大灌溉面积,带来巨大的社会效益和经济效益,每年将平均节约费用16.6万元。

特别是每年汛期,更显示出该工程的巨大作用。

4
根据本工程所属灌区的规模,设计灌溉面积30.3万亩,依据《水利水电枢纽工程划分及设计标准》(山区、丘陵区部分)SDJ12-78,本枢纽工程为三等工程,主要建筑物为3级。

依据《防洪标准》GB50201-94,本枢纽主体工程设计洪水标准为30年一遇,校核洪水标准为100年一遇。

灌区渠系配套及示范区工程为五等工程,主要建筑物为5级。

2.2 设计要点
根据内蒙古自治区水利厅内水农【2000】54号文(《内蒙古自治区水利厅关于呼市万家沟灌区节水改造项目实施方案的批复》),我们进行了呼市万家沟水库灌区节水改造项目工程的技施设计工作。

主要包括:(1)新建引水枢纽一座;
(2)新修西一分干渠一条,长8km;
(3)新修东一分干渠一条,长2.3km;
(4)新修西干渠一支渠一条,长3.2km;
(5)新修西一分干渠一支渠一条,长
3.2km;
(6)典型示范区节水灌溉3000亩。

工程批复总投资893.44万元。

其中中央投资600万元,地方配套293.44万元。

工程主要特性表见附表2.2-1。

5
工程主要特性表
表2.2-1


项目单位数量
东干渠进水闸设计水位m 1073.28 校核水位m 1073.76 设计流量m3/s 5.60
校核流量m3/s 10.0
闸底板工程m 1071.9 闸孔数孔 2
闸孔尺寸m 2*2
西干渠进水闸设计水位m 1073.28 校核水位m 1073.76 设计流量m3/s 5.30
校核流量m3/s 10.0
闸底板工程m 1071.9 闸孔数孔 2
闸孔尺寸m 2*2
设计水位m 1074.9 校核水位m 1075.45
6
拦河闸
设计流量m3/s 397.0
校核流量m3/s 478.0
闸底板工程m 1071.0
闸孔数孔 3
闸孔尺寸m 3*10
在设计过程中,设计人员严格按照国家的有关规范、规程
和技术标准进行工程设计,本着技术上可行、经济上合理的原则,优化结构形式,在全体设计人员的共同努力下,共完成设计图纸39张。

3 重大设计变更
在施工过程中,根据实际情况作了如下设计变更:
(1)砼预制板衬砌变更为浆砌石衬砌;
(2)小断面渠道变更为大断面渠道,增加了渠道单位长度的造价;
(3)“U”型槽变更为砼预制板;
(4)拦河闸交通桥变更为人行桥;
(5)东、西进水闸底板高程降低30cm。

4 设计文件质量管理
7
万家沟水库灌区续建配套与节水改造项目由7名高级工程师和2名工程师组成的项目设计组共同完成。

项目经理全面负责项目设计工作,聘请老专家作为设计组的技术顾问,帮助项目设计组解决疑难问题。

设计文件、设计图纸严格执行有关规范、规程,从设计、校核、审查、审定严格把关,认真执行ISO-9001的有关程序。

处级审查、复查,院级专业总工程师、总工程师审定、院长批准。

5 设计为工程建设服务
本项目从工程设计到工程施工,设计人员的一切工作都是本着设计为工程服务的原则。

从项目选定到工程设计、工程施工中出现问题的处理,同建设单位共同研究解决,做到施工中的小问题就地解决,大问题及时向院领导、总工及建设单位汇报,并提出解决问题的方案。

从2001年6月开工以来,我院派设计代表常驻工地,现场配合建设单位、监理单位、施工单位工作,现场解决施工中的各类问题。

为领导决策提供依据,为工程保质保量、按时完成提供优质服务。

6 经验与建议
在整个工程设计、施工过程中,得到了建设单位、施工单位、监理单位的大力支持和配合,使设计蓝图变为现实。

通过本项目从工程设计到工程施工的全过程实践,感到重视基
8
础资料投入的同时还应考虑工程实施的先后衔接,使工程发挥整体效益更为重要。

建议在下一步的工程建设中,各参建单位要更加团结互助、互相配合、协调合作,保质保量完成后续建设任务。

管理单位要加强工程管理工作,做到及时管理、经常维护,确保工程的正常运行。

7 附件
7.1 设计机构设置和主要工作人员情况
9
设计机构设置和主要工作人员情况表
表7.1-1
设计单位姓名职务职称
内蒙古水利水电勘测设计院万家沟水库灌区节水改造项目设计组
石翠荣项目经理(可研阶段)工程师丁建青项目经理(初设阶段)高工刘锋设计代表工程师温志勤成员高工陈丽珍成员高工于秀阁成员高工李妮华成员高工巩刃琦成员高工晏云成员高工
7.2 重大设计变更与原设计对比
表7.2-1
原设计设计变更
渠道为预制砼板衬砌变更为浆砌石
衬砌断面较小变更为较大的断面支渠为“U”型槽衬砌变更为梯形断面
引水枢纽交通桥为预应力钢筋砼结构变更为钢结构人行桥东西进水闸底板比拦河闸底板高1.2m 变更高差为0.9m
10
7.3 工程设计大事
1999年6月,完成了《呼和浩特市土默特左旗万家沟水库灌区节水改造工程项目建议书》。

1999年10月,完成了《呼和浩特市土默特左旗万家沟水库灌区节水改造工程可行性研究报告》。

2000年4月,完成了“呼市万家沟灌区节水改造项目工程地形图”、“引水枢纽地质柱状图”。

2000年6月,完成了《呼和浩特市土默特左旗万家沟水库灌区节水改造工程实施方案(初设)》。

2001年6月12日,在内蒙古水利设计院三楼会议室,对万家沟水库灌区节水改造项目工程技施设计图纸进行审查,参加会议的有呼市水务局、土默特左旗万家沟灌区管理处、内蒙古黄河辽河工程局股份有限公司、内蒙水设院、内蒙水电监理中心等单位的领导及专家。

会上,听取了该工程设计项目部的汇报,与会同志进行了认真的研究讨论,对技施设计提出了修改意见。

并要求设计单位技施设计工作在6月20日前完成。

2001年6月22日,在万家沟水库管理处就工程施工图进行了技术交底。

2001年7月8日,由设计代表提出对东、西干渠闸孔数量和尺寸进行变更,召开了有项目法人代表、总监、设代、施工项目部经理及技术负责人参加的设计变更会议,将原来的3×1.2m改为2×2m。

2001年7月16日,应灌区群众要求,由建设单位提出对东、西干渠进水闸底板高程进行变更,召开了有项目法人代表、总监、设代、施工项目部经理及技术负责人参加的设计变更会议,将进水闸底板高程由原来的1072.2m改为
1071.9m,降低了0.3m。

2002年5月12日,由建设单位提出对拦河闸下游东翼墙基础高程进行变更,召开了有项目法人代表、总监、设代、施工项目部经理及技术负责人参加的设计变更会议,将基础底面高程降低30㎝。

2002年7月9日,由建设单位提出对交通桥进行变更,召开了有项目法人代表、总监、设代、施工项目部经理及技术负责人参加的设计变更会议,将原来的预应力钢筋混凝土桥取消,改为钢结构桥。

2003年9月3日,由建设单位提出对引水枢纽上部结构的启闭机管理房进行变更,召开了有项目法人代表、总监、设代、施工项目部经理及技术负责人参加的设计变更会议,将原来的钢柱仿古建筑结构改为砖混轻型钢屋顶结构。
