粘土心墙

粘土料场的选择:为确保粘土心墙的防渗效果必须选好粘土料场。

通过土工试验,确定参数。

大坝粘土料场选定在交通方便、运距较近的地方。

心墙及心墙下截水墙的填筑采用优质粘土,压实前分层厚度
30cm,压实度P=0.93,要求砾石含量<10%,水溶盐含量<3%,有机质含量<2%,渗透系数≤1*10-5cm/s。

渗透系数≤1×10-5cm/s,压实度P≥0.98。

粘土碾压技术:现场施工方案根据选施工机械设备及现场施工条件等进行填筑前粘土碾压试验,以便确定施工技术控制指标。

粘土心墙坝的填筑施工机械一般选羊足碾,凸块碾压。

选用光轮振动胶轮驱动的压路机与农用21KW旋耕犁配合进行粘土心墙碾压施工。

为了保证施工质量,粘土心墙填筑施工前阀门参照光轮振动碾在筑路工程中的施工方法,进行研究论证,并在现场进行碾压试验。

粘土碾压试验依据:《碾压式土石坝施工技术规范》(SDJ213-83)、《土工试验规程》(ISDJ01-79)进行。

在坝下选择10m×30m的场地,铺料前对场地进行平整、洒水碾压处理。

埋设12个水准标点,以检测碾压后对地基变形影响:(1)YZ14B轮胎驱动光轮振动压路机,碾重14t、标准功率3758KW、振动频率30HZ,碾压时采用行速Ⅰ档20km/h。

(2)铺设粘土厚度分别为30、40、50cm,采用2、4、6、8遍4种碾压遍数,碾压过程中粘土料须无牯碾,表层土布随碾压而翻动,无弹簧土现象,各项指标须满足设计要求。

粘土心墙填筑结束后,及时提请业主、监理单位组织验收,验收前我单位将认真按施工规范和设计要求做好自检工序。

合集下载

粘土心墙施工方案

粘土心墙施工方案

粘土心墙施工方案粘土心墙是一种传统施工方法,用于墙体的隔热、隔音、调湿、保湿等功能。

以下是粘土心墙施工方案。

施工工具:铲子、刮板、水平仪、测量工具、若干扬水机、搅拌机、喷枪等。

材料准备:1. 粘土:选择适合的粘土材料,优先选择有机的粘土材料,质量好、耐候性强。

2. 砂:用于调整粘土的黏度。

3. 石粉:用于增加墙体的强度。

4. 棉麻布:用于加固墙体结构。

5. 纤维网格:用于加强墙体的耐久性。

6. 水泥:用于墙体的接缝处修补。

施工步骤:1. 基坑和基础处理:先将基坑挖掘,清除底部杂物,然后泥土稍微压实。

接着进行基础处理,搅拌水泥砂浆,将其均匀地涂抹在基坑的内侧面,并压实。

2. 粘土混合:将粘土与适量的砂和石粉混合,用搅拌机搅拌均匀。

如需要增强墙体的强度,可加入适量的砂浆。

3. 排布篦刮:将粘土糊厚度调整到合适的范围,然后用镘刀将混合好的粘土糊均匀地铺在墙体上,利用篦子将粘土铺平,保持整齐。

4. 加固墙体结构:将棉麻布放置在墙体上,用铲子或者镘刀将其压实,确保墙体结构坚固。

5. 喷涂粘土:将粘土糊放入喷枪中,均匀地喷涂在墙体上,厚度约为3-5cm,保持一定的施工速度,避免出现浮面。

6. 加强墙体耐久性:等第一遍涂抹的粘土稍微干燥后,再涂抹一层粘土,同时将纤维网格放置在墙体上,增加墙体的耐久性。

7. 修补接缝:等墙体完全干燥后,用水泥修补墙体的接缝处,确保墙体牢固。

8. 平整表面:最后用刮板将墙体表面修整平整,并用水平仪检测其平直度。

粘土心墙施工方案总结起来就是:基坑和基础处理、粘土混合、排布篦刮、加固墙体结构、喷涂粘土、加强墙体耐久性、修补接缝、平整表面。

在施工中要注意浇注过程中的密实性和统一性,确保墙体的稳定和牢固性。

粘土心墙施工工艺流程

粘土心墙施工工艺流程

粘土心墙施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!粘土心墙施工工艺流程详解粘土心墙是水利工程和土木工程中常见的防渗结构,其施工工艺流程严谨且精细。

粘土心墙坝渗透试验方法

粘土心墙坝渗透试验方法

粘土心墙坝渗透试验方法一、前言粘土心墙坝是一种常见的水利工程,其主要作用是防止水流冲刷土体,提高坝体的稳定性。

在进行粘土心墙坝的设计和施工过程中,必须进行渗透试验来评估其渗透性能。

本文将介绍粘土心墙坝渗透试验的方法。

二、试验材料1. 粘土样品:采自现场或实验室制备。

2. 试验设备:包括渗透仪、压力计、水桶等。

3. 试验液体:通常使用蒸馏水或盐酸溶液。

三、试验步骤1. 制备样品:从现场或实验室制备粘土样品。

样品应具有代表性,并且应按照一定比例掺入黏结剂和水,以保证其具有一定的强度和可塑性。

2. 制备试件:将制备好的粘土样品放入模具中,并进行振实或压实处理,以使其达到一定密度。

待样品完全干燥后,取出模具并进行修整,制成规格相同的圆柱形试件。

3. 安装设备:将制备好的试件放入渗透仪中,并安装好压力计和水桶。

4. 开始试验:将蒸馏水或盐酸溶液倒入水桶中,然后打开渗透仪中的阀门,使试液缓慢地渗透到试件中。

在试验过程中,应记录下渗透压力和时间,并定期检查试件表面的湿度变化。

5. 结束试验:当试液渗透到试件底部时,停止加液,并记录下此时的压力值。

然后将试件从渗透仪中取出,并进行干燥处理。

四、数据处理1. 计算渗透系数:根据实验数据计算出粘土样品的渗透系数。

其公式为:K = Q / (A * t * H)其中,K为渗透系数;Q为单位时间内通过样品的流量;A为样品截面积;t为时间;H为样品高度。

2. 统计分析:对多组实验数据进行统计分析,以评估粘土心墙坝的渗透性能。

五、注意事项1. 样品制备应严格按照标准要求进行,以保证实验结果准确可靠。

2. 在进行实验前,应对设备进行检查和校准,确保其正常工作。

3. 在实验过程中,应定期检查试件表面的湿度变化,并记录下渗透压力和时间。

4. 实验结束后,应对数据进行统计分析,并根据实验结果评估粘土心墙坝的渗透性能。

六、总结粘土心墙坝渗透试验是评估其渗透性能的重要手段。

在进行实验前,应制备好样品并校准设备。

粘土心墙的施工方案

粘土心墙的施工方案

粘土心墙的施工方案粘土心墙是一种传统的施工材料,广泛应用于民居、建筑和园林景观中。

下面给出一种700字的粘土心墙施工方案,供参考。

一、准备工作1. 确定心墙的位置和尺寸,制定施工方案和图纸。

2. 准备所需的施工工具和材料,包括泥土、石粉、沙子、水泥、砂石等。

二、地基处理1. 清理施工区域,确保地面平整、干燥。

2. 按照设计要求进行地基的挖掘和处理,确保地基坚固、稳定。

三、搭建基础支架1. 根据设计图纸,搭建基础支架,用木板或铁架来固定支架。

2. 使用水平仪检查支架是否平均和稳固。

四、制作粘土砖块1. 将泥土、石粉和沙子按一定比例混合,加入适量的水搅拌均匀。

2. 将混合好的泥土放入砖模中,压实并晾干,制作成砖块。

五、砌墙施工1. 在基础支架上涂抹一层水泥浆。

2. 将制作好的砖块按照设计要求一层一层地砌墙,使用水平仪来保证墙体的水平度。

3. 每砌一层墙,要做好墙体的湿润保养,避免裂缝产生。

4. 施工过程中注意墙体的垂直度和平整度,使用粘土浆和水泥浆来修补墙体间的缝隙和裂缝。

六、修整和饰面1. 施工完成后,使用木制或金属工具对墙体进行修整,使其平整、光滑。

2. 可根据设计要求进行饰面处理,如涂抹颜料、粉刷、涂饰石膏等,增加墙体的美观度和装饰效果。

七、养护和保养1. 完成施工后,要及时进行墙体的养护和保养,保持墙体的湿润,避免因干燥而导致裂缝和开裂。

2. 定期对墙体进行检查,发现问题及时修补。

以上是一种700字的粘土心墙的施工方案,其中包括准备工作、地基处理、搭建基础支架、制作粘土砖块、砌墙施工、修整和饰面、养护和保养等步骤。

在实际施工中,施工人员要根据具体情况和要求进行调整和改进,确保施工质量。

粘土心墙的施工方案

粘土心墙的施工方案

粘土心墙的施工方案粘土心墙的施工方案如下:1. 施工准备阶段:确定施工现场,并清理场地,确保场地干净整洁,不受杂物影响;检查施工材料的质量和数量,确保可以顺利进行施工工作。

2. 场地测量与标线:根据设计图纸和要求,在施工现场进行详细测量,并标记出心墙的位置和尺寸,以确保施工的准确性。

3. 挖掘基坑:按照标线,在施工现场开始挖掘心墙的基坑,基坑的深度和宽度根据设计要求而定,确保基坑的尺寸符合要求,且底部平整,垂直度良好。

4. 基坑处理:基坑底部铺设一层砂浆垫层,厚度约为10厘米,以提供稳定的基础支撑。

并进行加固处理,可以使用钢筋网或钢筋棒等材料加固基坑的边缘部分,以增加基坑的稳定性。

5. 粘土预处理:将粘土材料进行充分的混合和搅拌,使其变得均匀且具有一定的可塑性。

根据需要可以添加适量的水分或黏结剂,以提高粘土的粘合性能。

6. 粘土堆砌:将预处理好的粘土堆放在基坑内,按照设计要求逐层堆砌,每一层的高度和厚度要均匀一致。

在堆砌的过程中,可以使用木框架或模板来控制形状和尺寸的准确性,并使用水平仪和垂直仪进行测量和调整。

7. 压实与排水处理:在每层粘土堆砌完成后,使用专用的压实工具对堆砌的粘土进行压实,以增加其密实度和稳定性。

同时要进行排水处理,确保心墙内部不会积水或渗漏。

8. 表面处理:在心墙的外表面进行装饰和防护处理,可以使用石灰涂料、水泥砂浆、颜料等材料进行涂抹和涂刷,以增加心墙的美观性和耐久性。

9. 完工检验与验收:在施工完成后,对心墙进行仔细检查,确保施工工艺和质量符合设计要求和相关规范。

然后进行工程验收,经验收合格后方可交付使用。

以上为粘土心墙的施工方案,根据具体的施工要求和实际情况,可进行适当的调整和细化。

在施工过程中,务必按照相关规范和安全要求进行操作,确保施工的安全性和质量。

粘土心墙

粘土心墙

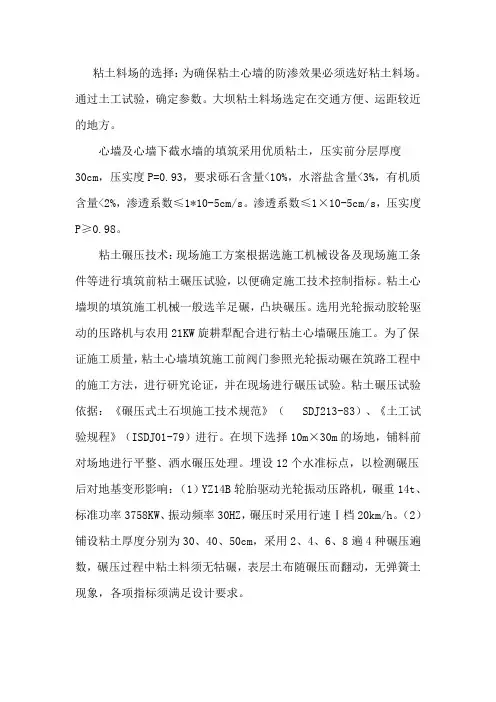

粘土料场的选择:为确保粘土心墙的防渗效果必须选好粘土料场。

通过土工试验,确定参数。

大坝粘土料场选定在交通方便、运距较近的地方。

心墙及心墙下截水墙的填筑采用优质粘土,压实前分层厚度
30cm,压实度P=0.93,要求砾石含量<10%,水溶盐含量<3%,有机质含量<2%,渗透系数≤1*10-5cm/s。

渗透系数≤1×10-5cm/s,压实度P≥0.98。

粘土碾压技术:现场施工方案根据选施工机械设备及现场施工条件等进行填筑前粘土碾压试验,以便确定施工技术控制指标。

粘土心墙坝的填筑施工机械一般选羊足碾,凸块碾压。

选用光轮振动胶轮驱动的压路机与农用21KW旋耕犁配合进行粘土心墙碾压施工。

为了保证施工质量,粘土心墙填筑施工前阀门参照光轮振动碾在筑路工程中的施工方法,进行研究论证,并在现场进行碾压试验。

粘土碾压试验依据:《碾压式土石坝施工技术规范》(SDJ213-83)、《土工试验规程》(ISDJ01-79)进行。

在坝下选择10m×30m的场地,铺料前对场地进行平整、洒水碾压处理。

埋设12个水准标点,以检测碾压后对地基变形影响:(1)YZ14B轮胎驱动光轮振动压路机,碾重14t、标准功率3758KW、振动频率30HZ,碾压时采用行速Ⅰ档20km/h。

(2)铺设粘土厚度分别为30、40、50cm,采用2、4、6、8遍4种碾压遍数,碾压过程中粘土料须无牯碾,表层土布随碾压而翻动,无弹簧土现象,各项指标须满足设计要求。

粘土心墙填筑结束后,及时提请业主、监理单位组织验收,验收前我单位将认真按施工规范和设计要求做好自检工序。

粘土心墙套井工程施工

粘土心墙套井工程施工是水利工程中常见的一种施工方法,主要用于建造土石坝的心墙部分。

粘土心墙是土石坝的重要组成部分,具有很好的防渗性能,对于保证坝体的稳定性和安全性具有重要意义。

本文将详细介绍粘土心墙套井工程施工的流程和注意事项。

一、施工准备1. 施工现场的平整和清理:在施工前,需要对施工现场进行平整和清理,清除杂物和障碍物,确保施工场地符合要求。

2. 测量放样:根据设计图纸,进行测量放样,确定套井的位置和深度。

套井的位置应准确无误,深度应满足设计要求。

3. 准备施工设备:根据工程规模和施工要求,准备相应的施工设备,如钻机、挖掘机、推土机、运输车辆等。

4. 粘土料的准备:根据设计要求,准备符合质量标准的粘土料。

粘土料的物理和化学性质应满足工程要求,如粘土的塑性、粒度分布、含水量等。

二、施工流程1. 钻孔:使用钻机进行钻孔,孔径应大于套井直径,孔深应大于套井深度。

钻孔过程中应保持孔壁的稳定性,防止坍孔。

2. 制作套井:将预制的套井材料(如钢筋、混凝土预制件等)放入钻孔中,按照设计要求进行固定和连接。

套井的直径和深度应符合设计要求。

3. 回填粘土:在套井周围回填粘土料,回填厚度应大于心墙的设计厚度。

回填过程中应均匀压实,确保粘土料的密实度。

4. 施工心墙:在粘土回填层上施工心墙,心墙的厚度应符合设计要求。

心墙施工过程中应保证粘土的压实度和平整度。

5. 质量检查:施工过程中应定期进行质量检查,包括套井的直径、深度、稳定性检查,粘土料的塑性、粒度分布、含水量等检查。

6. 施工缝处理:心墙施工过程中,遇到施工缝时应按照设计要求进行处理,确保缝面的平整和密实。

三、注意事项1. 施工前应充分了解设计图纸和施工要求,确保施工过程符合设计要求。

2. 施工过程中应严格控制粘土料的质量,确保粘土料的物理和化学性质满足工程要求。

3. 施工过程中应加强监测和检查,及时发现和解决问题,确保工程质量。

4. 施工过程中应注意安全,遵守施工现场的安全规定,确保施工人员的安全。

粘土心墙的施工方案(3篇)

第1篇一、项目背景粘土心墙作为一种古老的墙体结构形式,在我国有着悠久的历史。

它以粘土为主要材料,具有良好的耐久性、保温隔热性能和抗震性能。

在现代建筑工程中,粘土心墙仍被广泛应用于墙体、挡土墙、护坡等工程。

为确保粘土心墙施工质量,制定合理的施工方案至关重要。

二、施工准备1. 施工组织设计(1)成立项目组,明确各岗位人员职责。

(2)编制施工组织设计,包括施工工艺、施工顺序、施工进度、质量保证措施等。

(3)制定施工安全、文明施工、环境保护等管理制度。

2. 材料准备(1)粘土:选用塑性指数、液限、塑性限等指标符合设计要求的粘土。

(2)水泥:选用符合国家标准的普通硅酸盐水泥。

(3)砂:选用粒径适中、含泥量低的砂。

(4)其他材料:如钢筋、模板、脚手架等。

3. 施工设备(1)搅拌机:用于搅拌粘土、水泥、砂等材料。

(2)振动器:用于振动混凝土。

(3)泵送设备:用于泵送混凝土。

(4)其他设备:如切割机、锯床、搅拌车等。

4. 施工场地(1)平整施工场地,确保场地坚实、排水良好。

(2)设置施工围挡,隔离施工现场。

(3)搭建临时设施,如办公室、宿舍、食堂等。

三、施工工艺1. 施工顺序(1)基础处理:清除基础表面的杂物、杂草,确保基础坚实。

(2)模板安装:根据设计要求,安装模板,确保模板牢固、平整。

(3)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土密实、无蜂窝、麻面。

(4)粘土心墙施工:按照以下步骤进行施工。

2. 粘土心墙施工步骤(1)粘土拌和:将粘土、水泥、砂等材料按照设计比例进行拌和,确保搅拌均匀。

(2)铺筑:将拌和好的粘土均匀铺筑在模板上,厚度根据设计要求确定。

(3)压实:使用振动器或人工压实粘土,确保粘土密实。

(4)养护:浇筑完成后,对粘土心墙进行养护,防止开裂、变形。

(5)拆模:待粘土心墙达到一定强度后,拆除模板。

(6)检查:检查粘土心墙的质量,确保符合设计要求。

3. 施工要点(1)粘土拌和:确保粘土、水泥、砂等材料搅拌均匀,避免出现分层现象。

粘土心墙套井工程施工

粘土心墙套井工程施工一、概述粘土心墙套井是一种常见的地下水工程工法,主要用于地下水井的保护和稳固。

粘土心墙套井在岩石或者砂砾岩层中,设立一圈以新鲜的水泥浆填充的围堰,在钻井结束后,将注满水泥的围堰挖掉,形成一种保护钻井孔的墙体,以避免地下水水位的降低和地下水的污染。

二、施工步骤1.勘察设计在进行粘土心墙套井施工前,首先需要进行勘察设计工作。

勘察设计主要包括地质勘察、孔口水质检测、水文地质勘测、井孔无害性评价等工作。

根据勘察设计的结果,确定施工方案和具体施工措施。

2.准备工作在开始施工之前,需要完成准备工作。

包括搭建施工场地,清理井口周围的环境,配置施工设备和材料等。

施工人员也需要对施工过程中可能遇到的问题进行充分的准备。

3.钻井进行钻井作业是粘土心墙套井施工的关键步骤。

在完成前期的准备工作后,开始进行钻井。

在钻井过程中,需要注意保证井孔的垂直度和井孔壁面的平整度,以便后续施工的顺利进行。

4.设置围堰在钻井完成之后,需要立即设置围堰。

围堰是由水泥浆构成的,主要用于保证井口的防渗作用。

在设置围堰时,需要注意围堰的高度和密实度,以确保围堰的质量。

5.挖除围堰围堰预留时间一般为24-48小时。

在围堰达到预期强度后,需要及时进行挖除围堰的工作。

挖除围堰时,要注意避免振动和冲击,以免影响围堰的结构。

6.背填在挖除围堰后,需要对井孔进行背填处理。

背填材料主要是石灰石、钢筋混凝土等。

在背填的过程中,需要注意加固井孔围墙,以保证井孔建筑的稳固性和安全性。

7.收尾在完成背填后,需要对施工现场进行清理和整理。

清理施工现场的材料和设备,确保施工环境整洁,并进行验收和检测工作,以确认工程质量和安全。

三、施工注意事项1.施工现场周围要设置警示标志,确保施工现场的安全。

2.施工人员要遵守操作规程,保证施工质量和安全。

3.在进行挖除围堰和背填作业时,要避免对井孔造成损坏。

4.施工过程中要及时清理垃圾和材料,保持施工现场的整洁。

名词解释 粘土心墙坝

名词解释粘土心墙坝粘土心墙坝,这可是水利工程里一个相当有趣的存在呢。

咱们先来说说这坝是啥,坝就像是一个超级大的屏障,用来拦住水的。

那粘土心墙坝呢,它可不是那种普普通通的坝哦。

你看啊,这就好比是一个夹心饼干,不过这个夹心饼干可大得很,而且是用来对付水的。

外面的两层呢,是坝体的其他部分,而中间的粘土心墙就像是这个超级大饼干最核心的那层夹心。

粘土心墙坝为啥要弄这么个粘土心墙呢?这粘土啊,就像是一个超级忠诚的卫士。

水可是很调皮的,它总是想找地方渗透过去,到处乱窜。

但是粘土这个卫士可不会轻易让水得逞。

粘土有个很棒的特性,它的颗粒特别小,而且相互之间的关系很紧密,就像一群紧紧抱在一起的小娃娃。

水想要从这些小娃娃中间挤过去可不容易,这就大大减少了水渗透坝体的可能性。

咱再详细说说这个粘土心墙坝的构造。

这心墙可不是随随便便堆点粘土就成了。

它得有一定的厚度,就像我们盖房子的墙得有一定的厚度才能稳稳当当的一样。

如果太薄了,那水就会像狡猾的小老鼠,找个薄弱的地方就钻过去了。

而且啊,这个心墙在坝体里的位置也很重要,就像人的心脏在身体里的位置一样重要。

它必须在整个坝体结构里起到中流砥柱的作用。

你可能会问,那这粘土心墙坝都是在啥地方建呢?其实啊,在很多有水利工程需求的地方都能看到它的身影。

比如说在那些有河流需要蓄水发电的地方,或者是需要为农田灌溉提供稳定水源的地方。

这粘土心墙坝就像一个可靠的大容器,把水稳稳地拦住,让水乖乖地按照人们的意愿行事。

在建造粘土心墙坝的时候啊,那可真是个大工程。

工人们就像一群勤劳的小蜜蜂一样忙个不停。

他们要精心挑选合适的粘土,这就像厨师挑选食材一样挑剔。

不是随便什么粘土都能用来做心墙的,得是那种粘性合适、杂质少的粘土才行。

然后把这些粘土按照严格的要求一层一层地堆起来,就像我们叠罗汉一样,每一层都要叠得稳稳当当的。

这粘土心墙坝在使用的过程中也需要好好维护呢。

就像我们的汽车需要定期保养一样,这坝也得有人时不时地去检查检查。
