电杆基础施工组织设计-参考模板

合集下载

电杆基础加固方案(参考模板)

电杆基础加固方案(参考模板)

附表2:常用电杆基础加固方案电杆所处位置电杆基础加固方案水塘边水沟边河涌边水泥沙包护坡,如下图。

1.沙包护坡采用纤维编积袋内装干水泥和干粉沙砌筑,沙包交错放置。

2.每只纤维袋装满尺寸约为900*400*180(cm),计0.065方,施工时选用适当规格的纤维袋。

粉沙和水泥按M7.5砂浆配料,拌匀但不加水,待砌筑后自然吸水凝固。

3.如塘底淤泥过深,视实际情况打木桩,加块石垫层处理。

马路边的斜坡上浆砌块石护坡,如下图1水泥电杆6006150厚隔水层粘土夯实碎石掺粗砂滤水层M15水泥沙浆块石浆砌护坡档土墙长度1~2米,高度根据地形确定,一般1~2.5m.底宽1~1.5m,顶宽0.3~0.6m的挡土墙,基础必须埋置原状土层之中。

挡土墙基底若为淤泥、泥水坑、回填土等地质较差时,地基要进行打松木桩,换土回砂做垫层处理。

水田中、田埂1、混凝土桩加强基础,如下图。

2、采用套筒混凝土基础,如下图。

混凝土桩加强基础:用多根小桩圆形混凝土桩围绕电杆,桩的尺寸选用150×100×1500(cm),配Ф6×4,桩上部用Ф4镀锌铁线箍住。

桩埋深不小于1m。

基础外径取1.5m。

套筒混凝土基础,外套筒壁厚不少于30mm,内套筒壁厚不少于40mm;基础平台面高出地面500mm,基础平台地面伸入地面200mm。

滩涂、山地、斜坡、旱田中浆砌块石加强型基础,如下图。

浆砌块石加强型基础:块石选用M10水泥沙浆砌筑。

中间用素土或中砂填充。

基础外径取1.5m 。

电杆组立施工方案

电杆组立施工方案

表B.0.1 施工组织设计/专项施工方案报审表★本表(含附件)一式 4 份,监理项目部存 2 份,建设单位(业主项目部)存 1 份,承包单位存1 份。

秀峰(重坡)110kV变35kV送出工程:丙午35kV变~凯口35kV变35kV线路π接入秀峰(重坡)110kV变35kV线路工程合同编号:060900〔2016〕01JJ11批审编目录一、编制依据 0二、工程概况 02.1施工项目及负责人 02.2施工地点、时间 02.3施工内容 (1)三、施工组织机构 (1)3.2施工单位组织 (2)3.3施工任务划分 (2)四、工序施工方法 (2)4.1 工艺流程 (2)4.2 操作要点 (2)五、施工安全目标 (4)5.1安全方针 (4)5.2安全目标 (4)5.3安全管理组织机构 (4)5.4施工队安全岗位职责 (5)5.5施工质量保证措施 (6)5.6施工安全保证措施 (6)六、文明施工及标准化工地管理措施 (8)6.1 文明施工管理目标 (8)6.2 文明管理组织机构 (9)七、应急预案 (10)7.1应急设备、工具准备 (10)7.2 应急组织及人员分工 (10)7.3 应急处理措施 (11)一、编制依据:1 GBJ50233-2005 《110-500KV架空电力线路施工及验收规范》2 Q/CSG10017.1-2007 《110-500KV送变电工程质量检验及评定规范》3 DL-408-91 《电力建设安全工作规程》(架空电力线路部分)4 JGJ160-2008 《施工现场机械设备检查技术规程》5 电力建设工程安全和环境管理设施规范应用手册6 安全生产监督规定安全生产工作规定7 《安规》、《行规》的相关规定;8 本线路相关施工图纸9 依据现场实际调查及设备现状。

二、工程概况主要是为秀峰(重坡)110kV变35kV送出工程:丙午35kV变~凯口35kV 变35kV线路π接入秀峰(重坡)110kV变35kV线路工程共25基(直线杆7基、转角杆16基)电杆组立施工编写。

电线杆基础施工方案

电线杆基础施工方案

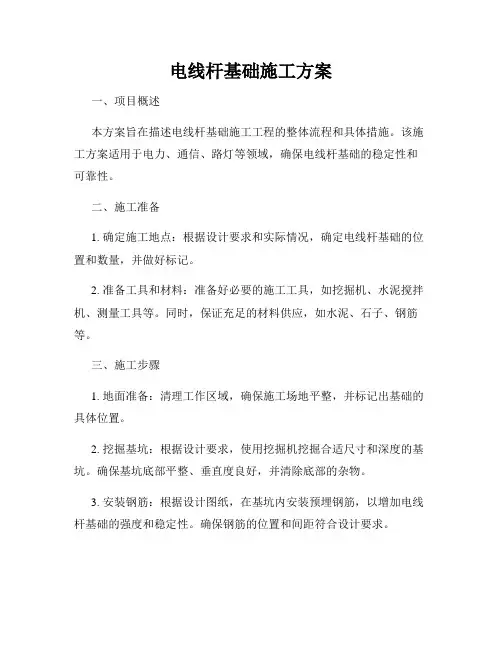

电线杆基础施工方案一、项目概述本方案旨在描述电线杆基础施工工程的整体流程和具体措施。

该施工方案适用于电力、通信、路灯等领域,确保电线杆基础的稳定性和可靠性。

二、施工准备1. 确定施工地点:根据设计要求和实际情况,确定电线杆基础的位置和数量,并做好标记。

2. 准备工具和材料:准备好必要的施工工具,如挖掘机、水泥搅拌机、测量工具等。

同时,保证充足的材料供应,如水泥、石子、钢筋等。

三、施工步骤1. 地面准备:清理工作区域,确保施工场地平整,并标记出基础的具体位置。

2. 挖掘基坑:根据设计要求,使用挖掘机挖掘合适尺寸和深度的基坑。

确保基坑底部平整、垂直度良好,并清除底部的杂物。

3. 安装钢筋:根据设计图纸,在基坑内安装预埋钢筋,以增加电线杆基础的强度和稳定性。

确保钢筋的位置和间距符合设计要求。

4. 浇筑混凝土:使用水泥搅拌机将预先配置好的混凝土倒入基坑中,确保混凝土均匀分布,并通过振捣机进行密实,以提高混凝土结构的强度。

5. 表面处理:对混凝土表面进行修整,确保表面平整光滑,并用防水剂进行涂刷,以延长电线杆基础的使用寿命。

6. 养护处理:对刚完成的基础进行养护处理,以防止混凝土过早干缩。

在养护期间,保持基础湿润,并定期进行检查,确保基础的质量和稳定性。

四、安全措施1. 施工人员应经过相关培训,熟悉施工方案和操作规程,并配备必要的防护装备。

2. 施工现场应设置明显的警示标识,确保施工区域的安全性,并进行规范的交通管理,避免发生意外事故。

3. 施工设备应定期检查和维护,确保其正常运行。

特殊设备应经过专业人员操作,遵守相关操作规范和安全措施。

五、质量控制1. 施工前,应核对设计图纸和工程要求,并进行必要的技术交底。

2. 施工过程中,严格按照设计要求和施工方案操作,确保基础的精确度和一致性。

3. 完工后,对电线杆基础进行质量检查和验收,确保其满足设计和工程质量要求。

六、施工环境保护1. 施工过程中,严禁乱倒乱扔建筑垃圾和废弃物,保持施工场地的整洁。

电杆基础施工组织设计

电杆基础施工组织设计

江苏泰供集体资产运营中心10KV溪农116线何兴西支线改造工程-电杆基础项目施工组织设计泰州市苏北建筑工程有限公司2015年12月17日目录第一章工程概况第二章施工管理组织机构第三章施工现场平面布置与管理第四章施工方案施第五章工期及施工进度计划第六章资源需求计划第七章质量生产保证措施第八章安全生产保证措施第九章文明施工、环境保护保证措施附表:拟投入的主要施工机械设备表劳动力计划表施工进度计划表施工现场平面图第一章:工程概况1、工程概况本工程由江苏泰供集体资产运营中心投资建设,工程项目名称为10KV溪农116线何兴西支线改造工程-电杆基础项目,位于泰兴市溪桥解放桥北侧、工程内容如下表:本次投标承包范围为图纸及工程量清单中注明的杆基础工程。

经踏勘现场,施工现场场地平整,交通便捷,工程位于泰兴市溪桥解放桥北侧、施工中会对社区及群众生活造成一定的影响,故施工过程中必须采取相关措施,防止扰民。

2、工程质量目标:合格工程。

3、工程工期目标:施工总工期10天。

4、安全管理目标:杜绝等级事故,严格控制和避免一般事故的发生。

5、文明施工目标:确保安全生产、文明施工。

第二章:施工管理组织机构本工程实行项目法施工,由项目经理负责工程的总体调度和安排。

在施工质量管理中,我方将严格按照ISO9001质量保证体系文件的要求进行,做到管理职责明确,落实到人,严格把握原材料的质量关;工程材料及工程项目的检验检测严格按照相应的文件和规范执行,控制好施工测量,合理组织机械、设备、劳动力的施工安排和材料进场。

1.1施工管理组织网络1.4文明施工组织网络每对工会中对班组实施监督、检查、指导,协调材料、工序和机械设备的使用。

在各工序开工前签发任务单。

对分部分项工程的质量、进度、材料、人工进行定量分析。

按规定时间结清或结转任务单,发挥任务单对工程进度和成本的控制作用。

核对任务单与预算人工、材料耗用的差异。

(4)、资料员:负责工程技术资料的编写、收集、整理。

电线杆基础施工方案

电线杆基础施工方案

电线杆基础施工方案1. 引言电线杆是电力传输和通信网络的重要组成部分,其基础施工方案的设计和施工质量直接影响电线杆的稳定性和使用寿命。

本文档将介绍电线杆基础施工的一般流程、材料选用和施工要点。

2. 施工准备2.1 材料准备电线杆基础施工所需材料包括:•水泥•碎石•铁筋•木方模板2.2 设备准备电线杆基础施工所需设备包括:•挖掘机•搅拌机•水平仪•切割机•手动工具(如扳手、锤子、铲子等)2.3 施工人员组织为了保证施工质量和顺利进行,需要合理安排施工人员和他们的分工:•基础施工队:负责基坑挖掘、底层碎石铺设和混凝土浇筑•铁筋工:负责铁筋的剪切、焊接和安装•混凝土工:负责混凝土的搅拌、运输和浇筑•现场监督员:负责现场施工的监督和质量控制3. 施工流程3.1 基坑挖掘根据设计要求和杆基的规格,使用挖掘机挖掘适宜大小的基坑。

在挖掘过程中,要注意保持基坑的垂直度和平整度。

3.2 底层碎石铺设在基坑底部铺设一层底层碎石。

底层碎石的厚度根据设计要求确定,一般为20-30厘米。

碎石要均匀铺设,并使用水平仪检查碎石层的平整度。

3.3 铁筋安装根据电线杆的高度和设计要求,将预制好的铁筋按要求安装在基坑内。

铁筋的型号和数量应符合设计规范,并采用焊接或绑扎的方式连接,以确保结构的稳定性。

3.4 木方模板安装根据电线杆的形状和尺寸,制作并安装适合的木方模板,用于固定混凝土的形成。

模板要经过调整和测量,确保尺寸和位置的准确性。

3.5 混凝土浇筑将预先搅拌好的混凝土运输到工地,使用搅拌机或手动方式进行浇筑。

在浇筑过程中,要确保混凝土均匀分布和充实,并使用振动器进行振捣以排除气泡。

3.6 养护混凝土浇筑完成后,要对其进行充分的养护,包括保持湿润和防止温度变化。

通常情况下,养护期为7-14天,期间要避免对混凝土施加过大的荷载。

4. 施工注意事项•挖掘基坑时,要确保基坑的形状和尺寸符合设计要求,并进行适度的支护和警示。

•碎石、铁筋和混凝土材料要按照标准进行选用,质量要保证,以确保杆基的强度和稳定性。

电杆组立施工组织设计

电杆组立施工组织设计
全体施工人员
误合高、低压断路器和隔离开关、熔断器
送电到工作地点发生重大触电事故
在断路器和隔离开关断开后,有施工负责人安排专人在现场守护,并在现场悬挂“禁止合闸,线路有人工作”的标示牌。
《电业安全工作规程》
全体施工人员
使用不合格验电器或验电操作不当
验电结论错误,造成终结班组成员触电。
验电前选择相应电压等级的验电器,并检验验电器性能有效,验电时正确操作并有人监护。
《电业安全工作规程》
全体施工人员
挂接地线操作不当,倒项
发生操作人触电事故
严格操作规程,杜绝倒项
《电业安全工作规程》
全体施工人员
挂接地线位置选择错误
支线反供电伤人
严格按制定位置执行,不得随意更改位置
《电业安全工作规程》
全体施工人员接地线接地端来自有效可靠接地感应电伤人
打临时接地桩,接地端禁止采用缠绕方式连接
运行维护单位:
2、施工范围及主要工程量
3、施工期限

三、组织措施
1、施工现场组织机构
本工程投入施工人员名,XXX为现场施工负责人,XXX为现场技术负责人,XXX为现场安全员,XXX为现场材料员。
2、各级人员职责
2.1施工负责人职责:
2.1.1全面负责工程的材料、技术、质量、安全、工期、文明施工的管理,并组织实施。
《中华人民共和国道路交通安全法》
全体人员
违规驾驶
重特大交通事故
严禁酒后驾车。禁止疲劳驾车,禁止货车载人,严禁病车上路
《中华人民共和国道路交通安全法》
驾驶员
运输时设备未作固定
设备损坏
车辆运输时应可靠的绑扎固定,和其他材料混装是应采取防止挤压、碰撞的措施。人力搬运要注意重心平稳,防止倾翻。

水泥电杆工程施工方案

水泥电杆工程施工方案

工程名称:某地区水泥电杆施工工程工程地点:某地区工程规模:新建水泥电杆1000基,架设高压线路20公里,低压线路10公里。

工程内容:水泥电杆制作、运输、安装、基础施工、线路架设等。

二、施工组织设计1. 施工队伍(1)项目经理:负责全面协调、指挥、监督施工工作。

(2)技术负责人:负责施工技术指导、施工方案编制、质量监督等。

(3)施工员:负责现场施工组织、协调、指挥、监督等。

(4)质检员:负责现场施工质量检查、验收等。

2. 施工进度计划(1)工程前期准备:2个月(2)水泥电杆制作、运输:2个月(3)基础施工:3个月(4)水泥电杆安装:2个月(5)线路架设:2个月(6)验收及移交:1个月总计:12个月三、施工工艺及方法1. 水泥电杆制作(1)选用优质原材料,按照国家标准进行配料。

(2)采用振动成型工艺,确保电杆密实度。

(3)经过脱模、时效、表面处理等工序,提高电杆质量。

2. 水泥电杆运输(1)采用平板车运输,确保电杆在运输过程中的安全。

(2)电杆运输过程中,防止碰撞、倾斜,确保运输质量。

3. 基础施工(1)根据设计要求,进行场地平整、测量放线。

(2)采用混凝土基础,确保基础牢固。

(3)基础施工过程中,严格控制混凝土质量,确保强度满足要求。

4. 水泥电杆安装(1)根据设计要求,进行电杆基础坑开挖。

(2)电杆安装过程中,确保电杆垂直、稳固。

(3)安装完毕后,进行电杆防腐处理。

5. 线路架设(1)根据设计要求,进行线路路径规划。

(2)采用钢绞线、绝缘线等材料进行架设。

(3)线路架设过程中,确保线路平稳、牢固。

四、质量控制措施1. 严格材料检验,确保原材料质量。

2. 加强施工过程质量控制,严格执行施工工艺标准。

3. 做好施工记录,确保施工过程可追溯。

4. 定期进行质量检查,发现问题及时整改。

五、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。

2. 加强施工人员安全教育,提高安全意识。

3. 严格执行安全操作规程,确保施工安全。

电杆基础施工方案

电杆基础施工方案

电杆基础施工方案电杆基础施工方案一、施工准备工作:1. 开展前期调查,了解现场情况,确定电杆的数量和类型。

2. 编制施工方案,并根据实际情况确定施工队伍和所需的材料、设备等。

3. 确保施工现场的安全,设置警示标志和临时交通管制措施。

二、土方开挖:1. 根据设计要求确定电杆基础的尺寸和深度。

2. 使用挖掘机等设备对施工区域进行土方开挖。

3. 清理开挖区域,并保持施工现场的整洁。

三、基础浇筑:1. 在土方开挖的底部铺设一层砂浆,以提高基础的稳定性。

2. 搅拌水泥和骨料,按照一定的比例进行浇筑。

3. 在浇筑过程中进行振捣,以确保混凝土的密实性。

4. 按照设计要求进行基础的养护,包括及时浇水、覆盖保温等。

四、电杆安装:1. 在基础浇筑完毕后,等待混凝土达到设计强度要求。

2. 将电杆运输至现场,并进行组装。

3. 使用吊车等设备将电杆安装到基础上,并校正其垂直度。

4. 使用螺栓等连接件将电杆与基础固定。

五、收尾工作:1. 清理施工现场,将废弃物和杂物进行分类处理。

2. 检查施工结果,确保电杆安装牢固、垂直度符合要求。

3. 制作施工记录,并上报相关部门进行验收。

六、安全措施:1. 施工现场设置警示标志,提醒过往行人和车辆注意安全。

2. 按照规定佩戴安全帽、带好防护用品,并接受相关培训。

3. 严格遵守设备操作规程,确保设备的正常运行和施工人员的安全。

4. 建立施工现场的安全管理制度,每天进行安全检查和记录。

在基础施工过程中,需要注意以下几点:1. 熟悉施工图纸和技术要求。

2. 确保混凝土材料的质量,并按照设计比例进行搅拌。

3. 在基础浇筑完毕后,及时进行养护,避免因环境温度等因素导致强度不达标。

通过以上方案,可以保证电杆基础施工的质量和安全,为后续的电杆安装提供坚实可靠的基础。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

江苏泰供集体资产运营中心10KV溪农116线何兴西支线改造工程-电杆基础项目施工组织设计泰州市苏北建筑工程有限公司2015年12月17日目录第一章工程概况第二章施工管理组织机构第三章施工现场平面布置与管理第四章施工方案施第五章工期及施工进度计划第六章资源需求计划第七章质量生产保证措施第八章安全生产保证措施第九章文明施工、环境保护保证措施附表:拟投入的主要施工机械设备表劳动力计划表施工进度计划表施工现场平面图第一章:工程概况1、工程概况本工程由江苏泰供集体资产运营中心投资建设,工程项目名称为10KV溪农116线何兴西支线改造工程-电杆基础项目,位于泰兴市溪桥解放桥北侧、工程本次投标承包范围为图纸及工程量清单中注明的杆基础工程。

经踏勘现场,施工现场场地平整,交通便捷,工程位于泰兴市溪桥解放桥北侧、施工中会对社区及群众生活造成一定的影响,故施工过程中必须采取相关措施,防止扰民。

2、工程质量目标:合格工程。

3、工程工期目标:施工总工期10天。

4、安全管理目标:杜绝等级事故,严格控制和避免一般事故的发生。

5、文明施工目标:确保安全生产、文明施工。

第二章:施工管理组织机构本工程实行项目法施工,由项目经理负责工程的总体调度和安排。

在施工质量管理中,我方将严格按照ISO9001质量保证体系文件的要求进行,做到管理职责明确,落实到人,严格把握原材料的质量关;工程材料及工程项目的检验检测严格按照相应的文件和规范执行,控制好施工测量,合理组织机械、设备、劳动力的施工安排和材料进场。

1.1施工管理组织网络1.2质量管理网络1.3安全管理网络1.4文明施工组织网络一、项目经理部必须做好以下工作1.工程项目部在公司领导下,对该工程的施工全过程进行全面管理,严格按照招标文件、设计图纸,有关规范、规定及工程合同的要求组织施工。

2.项目经理是工程的第一管理者和决策者,全面负责指挥项目部门开展工作。

每周举行一次项目部工程例会,由项目经理主持,各职能部门负责人及施工班组负责人参加,检查回顾一周来的生产情况,布置下周的施工任务,传达业主及监理指令,协调施工过程出现的各种问题,确保工程的顺利进展。

3.技术负责人在项目经理的领导下,全面负责本工程的技术管理工作,协调项目经理抓好本工程的施工生产。

4.项目部各部门配备足够的管理力量,岗位职责明确,各岗位人员必须严格履行各自的岗位职责,对项目负责,确保保质保量完成项目经理部的各项施工任务。

5.项目经理定期组织有关人员对工程进度、工程质量、文明施工、安全生产、治安保卫、防雨等有关情况进行检查,并将检查结果与有关管理人员及作业人员的经济效益挂钩,促进工程的顺利进行。

6.在工程总体安排的指导下,合理安排施工进度,调配材料、机具、协调各工序的施工力量,确保工程均衡进展。

7.认真协调好各工序之间的先后施工顺序,做到流水作业,并协调好与建设单位、设计、监理等各方的关系。

协调好各施工工序及各专业工种的配合关系,同时协调好安装的施工进展,相互配合,减少和消除不利影响。

8.抓工程计划管理,在总进度计划的控制下,编制月、旬计划,把各项指标分解,具体落实到执行者,细化施工组织设计的有关项目,确保工程顺利进行。

二、项目班子主要人员职责本工程由项目经理统一指挥和调度。

各级管理人员由项目经理制定岗位责任制,做到分工明确、安排合理、人员精干。

现场组织管理机构各职能管理人员的分工。

(1)、项目经理:全面组织协调各施工区域的施工工作,对建设单位的工程全面实施负直接责任,保证工程质量、进度安全及成本目标得以实现。

同时在项目部其他人员的协助下制订月、周进度计划,负责对发生的问题提出解决方案,对各工区交叉矛盾进行协调,并代表本单位负责与建设单位在经济、材料供应、工期进度以及合同管理等所有方面协调工作,并确定具体时间开月进度协调会。

会议议题是汇报月完成计划进度情况,提出下月进度计划,落实材料进场时间及数量,工程进度款的数额,听取建设单位对进度计划的改进意见或要求。

在项目部内部召开周协调会、日碰头会,解决每周、每日工程上的进度、质量、材料供应、劳动力协调及安全文明施工等事宜。

(2)、技术负责人:负责制定分项工程的施工方案及各专项技术措施、计划的制定和实施,并及时处理现场质量问题,对施工全过程进行控制监督、检查,对出现的质量缺陷提出处理方案,制定防范措施。

指导项目经理部做好各环节的工序质量验收工作;指导和协调工程测量与工地试验室的工作。

(3)、施工员:根据施工生产进度,安排作业班组生产任务。

在班组生产过程中对班组实施监督、检查、指导,协调材料、工序和机械设备的使用。

在各工序开工前签发任务单。

对分部分项工程的质量、进度、材料、人工进行定量分析。

按规定时间结清或结转任务单,发挥任务单对工程进度和成本的控制作用。

核对任务单与预算人工、材料耗用的差异。

(4)、资料员:负责工程技术资料的编写、收集、整理。

(5)、质量员:在项目经理和项目工程师的领导下,负责对全部工程的施工予以监督、检查和验收,负责现场和各工种作业步序、操作规程、材料质量的评定及建筑物本身的施工质量的评定,隐蔽工程的验收和材料的试验等。

质量员有权制止一切有违国家法规或标准的操作行为,有权越过项目经理向上级主管部门或有关部门反映质检情况。

(6)、安全员:具体检查督促施工现场的安全生产和文明施工。

负责施工人员的人身安全及防范工程事故的发生,对不遵守安全生产人员,无论身份如何,都有批评教育及处罚的权利,有权对施工方案及生产班组的安全事项提出质疑,对工程安全负责。

(7)、材料员:负责现场材料进货、验收及管理,负责核收材料质保书,按时提供现场材料报表,为成本员统计现场材料提供原始数据。

负责现场材料场地的调配,仓库的调配,各类施工材料、成品、半成品的进场和管理,日常小型机具、工具的管理、各类劳动保护用品的发放。

(8)、测量员:负责工程现场的轴线桩位复测,导线桩及临时水准点的布设复测,及编写测量手簿,负责整个工程的轴线位置复核标高复核,并且负责监测。

定期对下属施工队所使用的轴线点,临时水准点进行复测,并且编写测量手簿,按业主、监理要求进行复核。

负责对各项隐蔽工程进行轴线位置、标高等的复核,正确后方可报监理检查验收。

(9)、试验员:负责现场所有材料复试,按照材料试验规范的要求抽取样品进行送检,负责向资料人员提供试验报告。

并在开工初期编制试验计划报项目工程审核实施。

原材料的试验工作应根据工期进度适度提前,以保证材料经过复试合格及时使用于本工程。

三、现场组织管理机构图为配合好本工程的顺利实施,我公司将选派一名得力的公司领导综合协调各方力量,督促、指导项目成员群策群力、团结一致开展工作,确保工程保质保量,按期完成施工任务。

第三章:施工现场平面布置与管理(一)现场总平面布置依据条件及原则1、依据安全、文明施工以及环境保护、职工健康等要求,根据现场条件,结合公司CI形象科学、合理地规划现场总平面布置,为达到安全生产和文明施工打下坚实的基础。

2、充分利用施工场地、合理利用空间,对本工程施工现场平面布置采取分阶段的方式进行调整实施,主要按照基础阶段、主体结构施工阶段、装饰施工阶段三大阶段进行布置。

(施工平面布置图见附页)3、各阶段布置原则以不影响本阶段施工为目的,并为后续工序的顺利开展及时创造条件,以满足施工要求和工程进度要求。

(二)临时施工道路本工程施工现场临时施工道路利用现有道路。

1、所有临时设施、材料堆放等均不得占用施工道路,确保道路的畅通。

2、施工道路兼作临时消防通道。

3、施工道路平面布置图见施工现场总平面布置图(三)现场排水系统为确保文明施工,不影响工程施工进度、质量等要求,对施工现场采取可靠的场地排水系统。

1、沿施工场地周侧设置环状的排水主沟,经二级沉淀池沉淀、符合排放要求后排入城市雨水管网,排水主沟构造:截面尺寸500mm×600mm~900mm,沟底碎石夯填,沟壁砖砌,排水坡度0.2%。

2、主体结构施工阶段建筑场内部、办公区、生产区及其它区域场地内设置排水支沟与排水主沟相通。

排水支沟构造:截面尺寸300mm×400mm~600mm,沟底碎石夯填,沟壁砖砌,排水坡度0.2%。

3、基坑内设置排水明沟、集水井,由潜水泵抽入现场排水沟内。

4、排水沟盖板均采用钢筋格栅。

5、与施工道路交叉处采用预埋Φ450瓦管的方法沟通。

6、对排水系统的日常维护措施:(1)成立排水系统的日常维护小组,确保排水畅通、场内无积水。

(2)派专人检查和清除排水沟及沉淀池内积存物,确保排水畅通。

(3)做好沟壁的防护工作,如有损坏、及时修补。

(4)排水支沟须经集水井后排入主沟内,防止积淤主沟。

(5)雨季、汛期应重点检查,成立防汛抗台工作小组,做到人员到位、职责分明、措施得力。

(6)雨季、汛期增加潜水泵、水带排水,提高排水流量、流速,确保排水畅通、迅速。

(7)配备足够的防雨、防汛物资(如草包、塑料薄膜、彩带布等)。

(四)临时设施布置施工机械及材料堆场拟就近布设在活动房,其他工棚、仓库、采用钢管支架,砖砌围护,彩钢板屋盖。

临时设施的搭设位置及平面尺寸详见附图表中《施工总平面布置图》。

(五)施工临时用电的布置1、向当地供电部门申请临时用电。

2、线路敷设(1)、总进户线铜芯电缆线,由供电单位(或建设单位)接至施工单位配电盘;施工临时用电线路采用三相五线制架空敷设,不能架空的部分采用电缆埋地敷设。

(2)、第1回路:供应钢筋制作现场施工机械用电,采用架空线路。

(3)、第2回路:供施工现场用电,采用树干式配电线路进行供电,其位置待施工至具体部位再结合现场进行定位。

(4)、支线回路:各机械设备等支路引线参见有关电工手册进行确定。

3、照明(1)、场区照明在工程施工阶段,晚上在道路边缘设置安全警示照明。

(2)、生活用电门卫、仓库、工具房照明线路尽量按室内架线规范,采用单相三线制,场外工棚采用PVC管敷设,照明线路必须左零右火,火线进开关,线路架设尽可能横平竖直,照明功率限制60W,其他用电器则实行功率限制供给。

(3)、照明线路的布置按区片设立分闸控制(六)施工临时用水1、本工程现场用水分为施工用水利用河水。

(七)卫生、消防、防火、防爆等设施布置1、制定卫生制度,成立卫生工作小组,划分现场卫生包干区,明确到人,确保现场环境卫生。

(1)现场施工区、办公区各设置一定数量的垃圾桶,明确废物不乱堆乱放。

(2)办公区设置一套厕所设施,专人负责打扫,并设置化粪池,定期由环卫部门抽除。

(3)施工剩余杂物、垃圾采取装袋,堆放至指定堆放点。

(4)现场出入口配备车辆冲洗设备,并在门口铺设一定数量的草袋,保持场内、外整洁。

(5)施工现场严禁吸烟,现场设置2~3个吸烟室,由专人管理。

这样既确保烟头不随意抛弃,又便于防火管理。

相关文档
最新文档
