复杂地质条件下特长隧道施工技术研究申报书

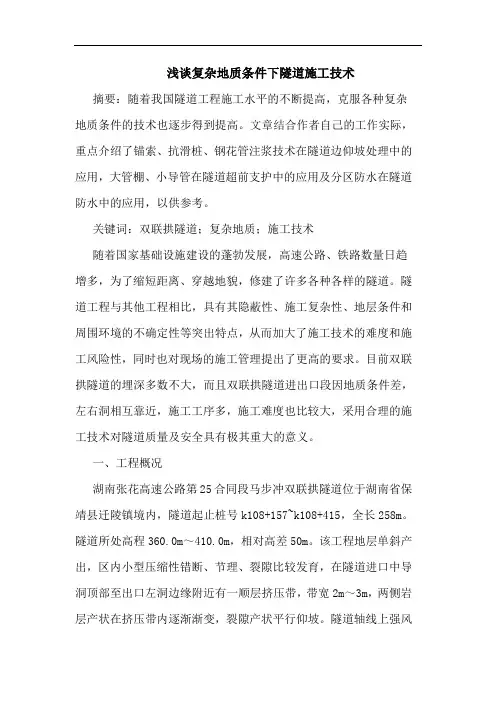

复杂地质条件下隧道施工技术

浅谈复杂地质条件下隧道施工技术摘要:随着我国隧道工程施工水平的不断提高,克服各种复杂地质条件的技术也逐步得到提高。
文章结合作者自己的工作实际,重点介绍了锚索、抗滑桩、钢花管注浆技术在隧道边仰坡处理中的应用,大管棚、小导管在隧道超前支护中的应用及分区防水在隧道防水中的应用,以供参考。
关键词:双联拱隧道;复杂地质;施工技术随着国家基础设施建设的蓬勃发展,高速公路、铁路数量日趋增多,为了缩短距离、穿越地貌,修建了许多各种各样的隧道。
隧道工程与其他工程相比,具有其隐蔽性、施工复杂性、地层条件和周围环境的不确定性等突出特点,从而加大了施工技术的难度和施工风险性,同时也对现场的施工管理提出了更高的要求。
目前双联拱隧道的埋深多数不大,而且双联拱隧道进出口段因地质条件差,左右洞相互靠近,施工工序多,施工难度也比较大,采用合理的施工技术对隧道质量及安全具有极其重大的意义。
一、工程概况湖南张花高速公路第25合同段马步冲双联拱隧道位于湖南省保靖县迁陵镇境内,隧道起止桩号k108+157~k108+415,全长258m。
隧道所处高程360.0m~410.0m,相对高差50m。
该工程地层单斜产出,区内小型压缩性错断、节理、裂隙比较发育,在隧道进口中导洞顶部至出口左洞边缘附近有一顺层挤压带,带宽2m~3m,两侧岩层产状在挤压带内逐渐渐变,裂隙产状平行仰坡。
隧道轴线上强风化层深度20m~30m,横断面上左距轴线5m附近强风化深度均有较大的突变。
二、施工技术在隧道施工中的应用及研究内容根据该隧道施工中所揭露的岩层看,该隧道所处地质条件差,造成施工工序转换频繁,多次扰动结构和围岩,对隧道的稳定和安全造成很大影响。
由此确定了主要研究内容为:(1)锚索、抗滑桩及钢花管注浆施工技术在隧道边仰坡处理上的应用;(2)大管棚在隧道超前支护中的应用;(3)小管棚在隧道超前支护中的应用;(4)分区防水在隧道防水中的应用。
三、主要项目的研究和实施(一)锚索、抗滑桩、钢花管注浆施工技术对隧道进口顺层及偏压处理由于隧道进口仰坡及中导洞开挖后,k108+167~k108+230段坡顶地面变形开裂,进口段由于顺层及偏压,顶部出现开裂,其形成机理主要受控于挤压带下部泥化夹层及反倾向裂隙,由于雨季降水降低了夹层的力学指标,加上隧洞仰坡及中导洞开挖导致隧洞塌顶而使地面开裂,以及中导洞下部挤压塌顶拉裂。
复杂地质条件下隧道施工技术研究

复杂地质条件下隧道施工技术研究摘要:近年来,我国交通行业得到了全面的提升和发展,为此,隧道工程项目的数量逐渐增加。
但在隧道实际建设施工过程中,经常会遇到地质条件相对复杂的情况,为了有效开展隧道工程施工,需要技术人员根据不同类型的地质条件选择合适的施工模式,在确保施工安全的同时,最大限度地提升隧道工程建设的质量和效率。
基于此,本文将对复杂地质条件下隧道施工技术进行研究。
关键词:复杂地质条件;隧道施工技术;技术研究1 复杂地质条件下隧道施工的概述隧道的建设关系到我国交通运输业的发展,在复杂地质条件下隧道的建设不是简单的,更具有挑战性的难度。
大多数隧道工程在施工过程中需要经过不同的地质环境。
如果地质条件比较复杂,就需要考虑更多的方面,需先弄清楚所在施工区域的地质条件特点,基于地质环境来制订适宜的施工方案,攻克施工技术上的难关。
可加大隧道施工投资力度,从多方面进行把控。
在开挖公路隧道时,应遵循相应的原则。
一方面不可影响施工区域周围岩石、地质结构的稳定性;另一方面在开挖隧道之前,须先做好实地勘察工作,全面了解施工现场的地质结构特点,掌握其围岩的变化状况,并基于此来制订完善的施工方案,确保隧道工程施工的有效开展。
2 常见的复杂地质类型2.1 膨胀土地质膨胀土是一种常见而复杂的地质类型。
在这种地质环境下,隧道施工容易发生围岩不均匀变形。
在具体的施工过程中,施工人员需要对周围的地质条件进行调查,充分掌握围岩的变形情况,并分析其产生的原因,以采用相对应的措施进行及时有效地处理,保证施工质量。
一般情况下,在膨胀土的地质环境中进行隧道施工时,应根据具体的地质特征,使用更加灵活的施工方法,如使用侧壁导坑法、台阶法等技术进行施工,尽量不使用全断面开挖的方法,减少膨胀土地质条件对隧道施工造成的不利影响,保证隧道施工过程中,整体结构的安全及稳定。
2.2 大断层隧道区域在隧道施工的实际发展过程中,经常会遇到复杂的地质环境,其中土体结构大断层较为常见。
公路隧道在特殊地质条件下施工技术研究

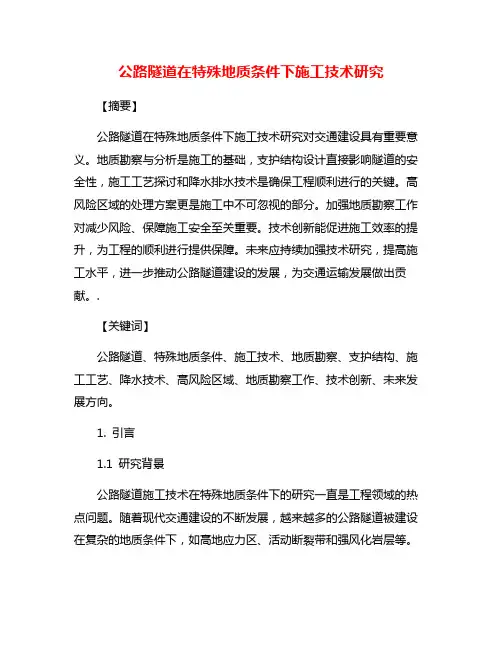

公路隧道在特殊地质条件下施工技术研究【摘要】公路隧道在特殊地质条件下施工技术研究对交通建设具有重要意义。
地质勘察与分析是施工的基础,支护结构设计直接影响隧道的安全性,施工工艺探讨和降水排水技术是确保工程顺利进行的关键。
高风险区域的处理方案更是施工中不可忽视的部分。
加强地质勘察工作对减少风险、保障施工安全至关重要。
技术创新能促进施工效率的提升,为工程的顺利进行提供保障。
未来应持续加强技术研究,提高施工水平,进一步推动公路隧道建设的发展,为交通运输发展做出贡献。
.【关键词】公路隧道、特殊地质条件、施工技术、地质勘察、支护结构、施工工艺、降水技术、高风险区域、地质勘察工作、技术创新、未来发展方向。
1. 引言1.1 研究背景公路隧道施工技术在特殊地质条件下的研究一直是工程领域的热点问题。
随着现代交通建设的不断发展,越来越多的公路隧道被建设在复杂的地质条件下,如高地应力区、活动断裂带和强风化岩层等。
这些特殊地质条件给隧道施工带来了巨大的挑战,同时也促使工程技术人员不断探索新的施工方法和技术。
隧道施工中地质条件的复杂性不仅对工程进度和质量构成了威胁,更直接影响了隧道的安全性和稳定性。
研究如何在特殊地质条件下进行隧道施工,是目前工程界亟需解决的重大问题。
通过深入研究地质勘察与分析、支护结构设计、施工工艺探讨、降水及排水技术、高风险区域处理方案等方面的技术,可以为公路隧道施工提供更可靠的解决方案,有助于降低工程风险,提高工程质量,从而推动交通建设的进一步发展。
1.2 研究意义公路隧道在特殊地质条件下施工技术研究的研究意义:1. 提高施工效率和质量。
研究公路隧道在特殊地质条件下的施工技术,能够有效提高施工效率和保障施工质量,减少施工风险,确保公路隧道的安全运营。
2. 降低施工造价。
通过研究特殊地质条件下的隧道施工技术,能够有效降低施工成本,优化施工方案,合理利用资源,减少浪费,从而降低隧道建设的总体造价。
3. 推动技术创新和发展。
探究复杂地质环境下隧道施工技术

引 言
随着 国家基础设施建设 的蓬勃发展 , 近年来 , 公路、 铁路 以及 地 质 灾 害 的 防治 技 术 不 够 完 善 , 加 重 了施 工 事 故 发 生 人 员 的 伤
。 城市地下空 问结构的改造 和不断完 善, 高速 公路、 铁 路数量 日趋 亡 和 经 济 的损 失 日
. 3 施 工单 位重视 不够 增多 , 为了降低 由于 山体等 阻挡 的影响 , 可 以修建各种 隧道 。隧 1 隧 道 的 施 工 是 由施 工 单 位 进 行 策 划 、 组织和管理 的, 所 以要 道工程 的特 点是 : 隐蔽 、 施 工难、 工程 技术复杂 系数高、 受地质条
2 0 1 3年 1 0月
建 村 目 蓑 酶
交 通 建 设

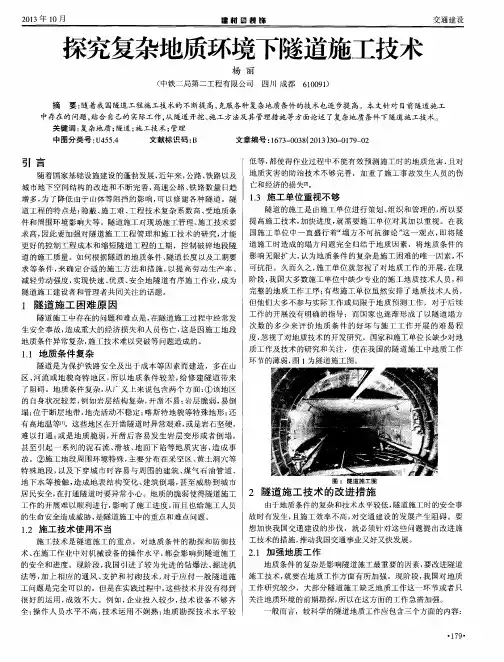

探究复杂地质环境下隧道施工技术
杨 丽
( 中铁 二 局 第 二 工 程 有 限 公 司 四川 I成 都 6 1 0 0 9 1 )
摘
要: 随着我国隧道工程施 工技 术的 不断提 高, 克服各种复杂地质条件的技 术也逐 步提 高。本文针 对 目前 隧道施 工
l 隧道 施 工 困难 原 因
隧 道 施 工 中存 在 的 问题 和 难 点 是 , 在 隧 道 施 工 过 程 中经 常 发 工 作 的 开 展 没 有 明 确 的 指 导 ;而 国 家 也 逐 渐 形 成 了 以 隧道 塌 方 次 数 的 多 少 来 评 价 地 质 条 件 的 好 坏 与 施 工 工 作 开 展 的 难 易 程 生安全事故 , 造 成重大的经济损 失和 人员伤亡 , 这是 因施 工地段 度, 忽 视 了对 地 质 技 术 的开 发 研 究 。国 家和 施 工 单 位 长 缺 少 对 地 地质条件异 常复杂 , 施工技术难 以突破 等问题造成 的。
复杂地质条件下道路桥梁隧道施工技术

复杂地质条件下道路桥梁隧道施工技术摘要:在道路桥梁隧道施工中,容易遇到复杂多变、风险系数高的地质条件,如软弱破碎带、岩溶、特殊岩层等,容易导致变形、坍塌等危险。
如果我们在施工过程中不重视,就很难保证隧道施工的顺利进行。
因此,工作人员必须结合工程实践,灵活应用相关技术,在复杂地质条件下修建道路桥梁隧道,确保道路桥梁隧道施工的质量和安全。
基于此,本文对复杂地质条件下的道路桥梁隧道施工技术进行了研究,以供参考。
关键词:复杂地质条件;道路桥梁隧道;施工技术引言迅速的社会经济发展提高了人民的生活水平,增加了道路运输需求。
由于道路桥梁隧道施工技术对整个道路桥梁项目的施工至关重要,有必要对道路桥梁隧道施工技术进行系统研究,以确保道路桥梁隧道施工质量更好地满足实际需要。
道路桥梁隧道施工期间采用了一些先进的隧道工程技术,这些技术对于有效克服非常复杂的地质条件和确保道路桥梁隧道工程完成后的实际应用安全至关重要。
1道路桥梁隧道施工中常见复杂地质类型1.1岩溶地质在岩溶地质条件下修建道路桥梁隧道也是一项挑战,特别是在作业地区的水受到侵蚀的情况下。
在施工前没有对岩溶地质条件进行全面深入的研究,对地下水的运作情况缺乏深入的了解,对"区域"内不利因素缺乏了解,也没有事先进行有针对性的处理,隧道施工质量以及施工期间人员、设备和财产的安全高级地质预报方法在岩溶地质条件下广泛应用,以进行道路桥梁隧道施工,对执行区200米范围内的所有情况进行综合研究,了解执行区内的安全风险,并制定相应的处理计划,以确保道路桥梁隧道施工的顺利开展。
1.2流沙地质道路桥梁隧道施工中流沙地质较为常见。
流沙地质中最大的问题是缺乏稳定性,在道路桥梁隧道施工过程中很容易倒塌和变形,这将导致严重的安全事故。
因此,必须对该地区的所有水文地质特征进行全面研究,以确定该地区的流沙层以及流沙颗粒大小、塑料指数等。
在正式实施前对"区域"内实施的关键点和困难进行分析的基础上,制定科学实施计划,以确保隧道实施的质量和安全。
研究报告:复杂地质条件下大断面隧道施工技术

复杂地质条件下大断面隧道施工技术研究报告评审技术文件之一复杂地质条件下大断面隧道施工技术研究总报告中铁十二局集团有限公司二○○六年十一月一、概述1、工程简介北京地铁十号线第七合同段全长1.834公里。
由花园东路站~八达岭高速站区间、八达岭高速站、八达岭高速站~熊猫环岛站区间三部分组成。
设施工竖井3座。
区间隧道均为暗挖,由于设计与16号线联络线、存车线和交叉渡线的需要,区间隧道断面复杂多变,共设计13种断面。
其中花园东路站~八达岭高速站区间右线325m范围内集中设计11种断面形式(见表1)。
复合式衬砌,大管棚和小导管超前支护,格栅钢架、钢筋网、喷混凝土初期支护,C30钢筋混凝土二次衬砌。
区间隧道埋深8~10m,穿越土城遗址公园,隧道边界距小月河0.5~9.0m,隧道经过地段下穿5处建构筑物:江南大夫第金榜梨园酒楼、瑞洁加油站、河湖管理所办公楼、大气物理研究所的索塔拉锚基础和小月河疏浚工程暗河。
3、地质情况区间隧道地层主要为粉细砂层和粉质粘土层,根据铁路隧道设计规范,为Ⅺ级围岩,属于松土和普通土。
4、地下水情况地下水有台地潜水和层间潜水,水位较高,接近自然地面。
施工时采取降水措施,水位降至隧道底板1.0m以下,确保隧道在无水状态下施工。
二、工程特点1、区间设计断面多达13种,属典型的大断面洞群段落,采用6种施工方法,不同施工方法间转换多,断面间接口多。
2、区间1-1断面为三连拱隧道,埋深浅,跨度达22.5m,施工步序多,施工难度大。
3、区间下穿多种建筑物和管线,要求地面沉降量控制在30mm内,地表沉降要求严格。
隧道隆起量控制在10mm内。
三、关键技术1、地铁三连拱浅埋隧道施工效应分步模拟分析技术区间1-1断面为三连拱隧道,结构扁平,处于浅埋粉细砂地层,施工中隧道结构所受荷载加大,结构应力集中比较单拱隧道更趋复杂化,隧道成型和围岩稳定性控制的难度增大,稍有不慎,极易造成围岩过度变形,威胁区间管线和地表建筑物安全,甚至坍塌,严重影响施工进度和质量,因此选择合理的开挖方式和支护参数,保证围岩和结构的稳定极其关键。
岩溶发育地区复杂条件下隧道施工技术研究

岩溶发育地区复杂条件下隧道施工技术研究摘要:随着交通运输行业的飞速发展,公路工程项目修建也越来越多,国家基础建设的中心逐步向岩溶发育的西南部地区倾斜,公共交通俨然成为基建的重点项目,复杂、多变的岩溶地质条件已成为交通建设所面临的巨大挑战。
特别是在云南山区建设中,隧道施工在穿越溶洞密集而复杂的环境时,结合现场地质情况与超前地质预报资料,采取合理的处治方式已成为隧道施工中急需解决的关键性问题。
本文详细分析了岩溶洞穴的隧道施工处治建议,为同类工程施工提供经验参考。
关键词:隧道工程岩溶地区超前地质预报超前加固处理溶洞处治建议0前言岩溶是指可溶性岩石,受水的水化和机械作用产生沟槽、裂隙和空洞以及由于空洞的顶部塌落使地表产生陷穴、洼地等类现象。
我国70%面积为山区,地理地质条件十分复杂,分部着大面积的碳酸盐地层,主要集中分布在我国西南省份地区。
由于岩溶地区隧道地质情况变化多样、尤其复杂,安全施工技术一直是热点关注问题。
本文旨在岩溶地区隧道施工技术的研究与总结工作,对岩溶地区隧道施工有着普遍而重要的现实意义。
1地质超前预报目前隧道超前地质预报的方法主要有地质素描法、超前钻探法、地球物理探测法(简称物探法)和综合判定法等。
常用的物探手段是地质雷达法,一般不单独使用,通常结合掌子面地质素描手段进行综合地质预报。
地质素描主要对掌子面的地质情况进行客观、准确的描述,主要内容包围岩特征、构造发育情况、地下水状态、围岩的稳定性等方面。
根据已建和在建隧道的地质超前预报结果与后续开挖揭露情况分析得出,溶洞大体可分为以下几种类型:空腔型溶洞。
一般为无水、干燥型,比较容易识别。
完全充水型溶洞。
洞内全充填着水,较难判定溶洞后端位置,进而不容易准确界定溶洞的空间位置及尺寸大小。
泥质充填型溶洞。
较为准确的判定大小及轮廓。
2岩溶隧道处治原则岩溶的分类方式众多,类别也繁杂。
根据查阅的相关文献,结合分析过往的施工经验,岩溶灾害处治的原则为“以疏为主、堵排结合、因地制宜、综合治理”。
复杂地质条件下铁路隧道施工关键技术研究

复杂地质条件下铁路隧道施工关键技术研究随着我国高铁建设的不断发展,铁路隧道施工技术也日益受到人们的重视。
复杂地质条件下的铁路隧道施工一直是工程领域中的一个难题。
为了解决这一问题,相关领域的专家学者一直在进行技术研究和实践探索。
本文将重点介绍复杂地质条件下铁路隧道施工的关键技术研究情况。
一、复杂地质条件下的挑战在一些山区或地质条件复杂的地区,铁路隧道的施工面临着许多挑战。
地质条件的不确定性使得工程施工难度加大。
地质构造复杂、断裂带多、岩体结构不稳定等问题都会给施工带来很大的困难。
地下水的问题也是铁路隧道施工中不可忽视的因素。
复杂地质条件下隧道施工过程中,地下水的渗透和涌水问题往往成为制约隧道施工的主要难题。
地质灾害风险也在一定程度上增加了隧道施工的复杂性,如地质泥石流、滑坡、地下水涌出等灾害,往往会给施工带来不小的困扰。
针对上述挑战,专家学者们进行了大量的研究和实践,提出了一系列关键技术,旨在解决复杂地质条件下的铁路隧道施工问题。
1. 地质勘察与监测技术地质勘察是铁路隧道施工的第一步,也是最为关键的一步。
在复杂地质条件下,准确了解地质情况对于后续的隧道设计和施工具有重要影响。
专家学者们提出了一系列先进的地质勘察技术,如遥感技术、地球物理勘探技术、地下水勘察技术等,以提高地质勘察的准确性和全面性。
地质监测技术也日益受到人们的关注,通过实时监测隧道施工现场的地质情况,及时发现问题并进行处理,可以有效减少施工中的地质风险。
2. 隧道支护技术在复杂地质条件下,隧道的支护技术显得尤为重要。
专家学者们提出了一系列创新的支护技术,如喷射混凝土支护、锚杆支护、预应力锚索支护等。
这些支护技术在提高隧道施工的安全性和稳定性的也为后续的隧道设计和使用提供了有力的保障。
在复杂地质条件下,隧道掘进技术也是铁路隧道施工中的一个难点。
针对这一问题,专家学者们提出了一系列先进的隧道掘进技术,如盾构隧道掘进技术、硬岩隧道掘进技术、软岩隧道掘进技术等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
课题申报书一、课题需求分析1.课题研究意义国道G577精河至伊宁县公路工程项目,该项目特长隧道15254米/2座,其中北天山隧道全长12100m,苏布台3#隧道全长3154m。
北天山隧道主体地处北天山造山带核部,出露地层较老,地质构造较复杂,地层变形较强烈,褶皱发育,地层倾角一般为50-60°,地层走向变化快,断层也较发育,隧道经过三条区域性断层,分别为F14、F15、F16,形成时代老,隧道延伸方位基本垂直于地层走向,与断层呈大角度斜交关系。
该工程主要为基岩孔隙裂隙、岩溶裂隙水,以碳酸盐岩岩溶裂隙水为主要类型,富水性强,局部地段地下水具承压性。
该段主要不良地质现象主要为泥石流、滑坡。
根据收集资料及调查精伊霍铁路北天山特长隧道施工及运营状况,对该隧道进行涌水量预测,其正常涌水量为128000m3/d。
苏布台3#隧道进口采用端墙式洞门,出口采用明洞式洞门。
隧道洞身段围岩主要为强-中风化砾岩,基岩节理裂隙发育,岩体破碎-较破碎,自稳能力差,隧道开挖后处理不当易发生坍塌,雨季施工洞室会有渗水现象。
隧道出口浅埋段围岩主要为粉土、砾石及强风化砾岩,粉土及砾石为坡洪积形成,松散-稍密,岩体破碎、自稳能力差,隧道开挖后易产生坍塌,侧壁易失稳。
特长隧道工程项目,且项目位于新疆地区,地质条件复杂,施工难度大,技术含量高,安全风险高。
同时在软弱围岩的高地应力作用下、断层破碎带的松弛变形以及挤压或膨胀变形,都会引起隧道围岩的大变形,极易发生岩爆,引起大塌方,伴随大规模涌水,如果不加控制或控制不及时,就会造成不可预计的安全风险。
近年来,隧道施工事故频发,常规的围岩检测不能做到实时检测,实时指导现场施工。
而通过信息化监控手段,能有效地对隧道围岩时行监测,实时监控进洞作业的人员、机械设备的分布和空间位置,确保施工安全。
针对项目特长隧道复杂的地质条件,有必要对特长隧道施工进行技术研究,确保项目安全、顺利完成,同时形成一套适宜的,行之有效的、全面成熟的隧道施工技术,为今后隧道施工提供借鉴,实现标杆引领。
2.相关领域国内外技术现状、发展趋势(1)特长隧道施工组织管理随着中国公路、铁路事业的大发展,隧道施工组织管理也日趋成熟,但这些隧道大多数都是短隧道或中长隧道,涉及到的特长隧道很少,穿越断裂带富水大应力特长隧道更是少有涉及。
随着中国一带一路规划战略和中西部大发展战略的实施,今后施工中,会遇到越来越多的特长隧道,因此,根据现有的隧道施工组织管理知识,结合本工程的实际情况,总结出特长隧道施工组织协调管理、资源配备及施工工效等一系列技术资料,对日后类似特长隧道施工提供巨大的管理和技术上的支持。
(2)特长隧道不同围岩类别施工工艺研究针对特长隧道不同围岩类别,根据隧道不同的施工工艺与掘进方法,从施工安全、施工效率方面着手,总结一套适宜的,不同围岩类别的行之有效的、成熟的隧道施工工艺,为今后隧道施工提供借鉴。
(3)特殊地质条件下特长隧道施工技术研究隧道涌水、突泥、涌砂一直隧道施工中的关键技术难题之一,国内外对此做了大量的研究工作,包括超前地质预报、注浆加固、泄压引流、截排结合等,对这些技术难题有了一定的处理措施。
该工程主要为岩溶裂隙水,以碳酸盐岩岩溶裂隙水为主要类型,富水性强,对该隧道进行涌水量预测,其正常涌水量为128000m3/d,同时隧道处于破碎断裂带等不良地质发育,溶雪期间破碎断裂带容易发生大规模涌水、突泥、涌砂情况。
工程地质构造较复杂,地层变形较强烈,褶皱发育,地层走向变化快,断层也较发育,破碎断裂带较多,破碎带施工不当容易造成施工安全事故。
软弱围岩的高地应力下作用、断层破碎带的松弛变形以及挤压或膨胀变形,都会引起隧道围岩的大变形,变形初期不仅变形的绝对值很大,变形速度也很大,极易发生岩爆,引起大塌方,伴随大规模涌水,如果不加控制或控制不及时,就会造成不可预计的后果。
国内对于岩爆和大变形的防治已经有了一定的研究,比如加固围岩、改善围岩应力条件、改变围岩性质、超前打孔减小应力、完善施工方法等,但仍需加强该方面技术的标准性、规范性及系统性。
在以往技术研究的基础上,结合本工程的实际情况,形成一套针对特殊地质条件下特长隧道施工技术,以保证该工程和以后类似工程安全、顺利施工。
(4)特长隧道洞内施工环境控制研究北天山隧道设计正常涌水量128000m3/d,施工过程中涌水排放问题是影响隧道施工的关键因素之一,尤其两座斜井反坡排水距离长、涌水量大,这是在其他类似公路隧道中很少遇见的,抽水设备选用、配置及过程管理不当,极有可能造成淹井等事故。
北天山隧道进口独头掘进距离长达3.5公里以上,斜井独头施工约4公里,过程中施工通风是关键,洞内施工环境主要是粉尘、机械设备尾气等污染,确定合理的通风方案,既能保证洞内施工环境优良,确保施工进度,也能大大节约用电。
特长隧道施工照明是施工保证的重要影响因素,如何确保特长隧道照明及应急措施是需要总结研究的一项课题。
北天山隧道作为全局首次施工的最长隧道,结合局标杆工地实施要求,怎样在特长隧道洞内管理,为类似工程提供标杆指引。
(5)特长隧道信息化监控技术研究特长隧道信息化监控技术,包括人员安全、围岩监测、施工进度、灾后应急响应与救援等一系列信息技术。
隧道施工过程中采取人员、设备定位技术,能实时监控进洞作业的所有人员、机械设备的分布和空间位置,便于施工管理和灾后救援实施。
近年来,隧道施工“关门”事故频发,多数是仰拱开挖时边墙收敛下沉引起的,常规采用的围岩检测不能做到实时检测,不能起到指导现场施工的作用。
因此,在仰拱施工时采用一种实时监测设备,能有效解决这一问题,大大减少隧道施工过程中围岩收敛变形造成的塌方、“关门”事故。
随着科技的不断发展,隧道施工的视频监控系统、人员识别及定位系统、监控量测系统及应急响应系统也都得到了快速的发展。
但各系统的发展仍不完善,且各系统发挥作用的协同性并不理想。
3.课题单位现有工作基础依托国道G577精河至伊宁县公路工程项目特长隧道工程,通过技术攻关和研发,形成超长隧道施工提供了一套较完整的、合理的施工技术,对特长隧道施工组织管理、安全、质量、环境管理都有重要意义。
课题实施的社会、经济效益通过对本课题的研究,为我局隧道及特长大隧道施工积累经验,培养大批施工技术人员;通过多工作面合理优化施工组织及资源配置,及不同围岩下施工工艺的优化调整,很大程度减少了施工过程中的工艺改变造成的资源浪费,有助于提高生产效率,缩短工期,节约成本,可以使项目保质、安全的完成施工作业任务,减少安全事故的发生。
同时对日后类似工程的施工也有重大的技术经济效益,有助于提高公司在相关领域的竞争力。
二、课题目标及主要研究内容1.课题实施的主要研发目标通过科研课题的研究,掌握特长隧道不同围岩类别施工工艺,解决复杂地质条件下公路特长隧道组织管理、涌水突泥和涌砂处理、溶雪期断层破碎带施工、岩爆及大变形等技术难题,优化特长隧道洞内施工环境控制,强化特长隧道信息化监控技术,高效优质、安全环保地完成施工任务,实现项目完美履约。
为今后类似工程施工提供技术依据,提炼、总结并推广应用技术成果,培养锻炼技术人才队伍。
2.研究与开发的具体内容(1)特长隧道施工组织管理1、特长隧道多个掌子面施工组织协调管理的分析研究2、特长隧道资源组织、工效分析研究(2)特长隧道不同围岩类别施工工艺研究1、Ⅱ、Ⅲ、Ⅳ、Ⅴ类围岩不同施工工艺研究;2、特殊地质围岩施工工艺研究。
(3)特殊地质条件下特长隧道施工技术研究1、溶雪期特长隧道涌水、突泥、涌砂处理技术研究2、断层破碎带施工技术分析研究3、隧道控制爆破技术研究4、岩爆、隧道围岩大变形控制技术研究(4)特长隧道洞内施工环境控制研究1、特长隧道排水技术研究2、特长隧道通风技术研究3、特长隧道照明技术研究4、特长隧道标杆工地建设(5)特长隧道信息化监控技术研究1、特长隧道信息化安全监控技术研究2、特长隧道监控量测技术研究3. 技术路线在调查和收集国内外特长隧道有关资料的基础上,通过室内试验研究和理论分析,结合现场试验和实测数据,掌握“特长隧道施工组织管理”、“特长隧道不同围岩类别施工工艺”、“特殊地质条件下特长隧道施工技术”、“特长隧道洞内施工环境控制”、“特长隧道信息化监控技术”等技术难题。
在此基础上,形成相关技术成果。
4. 技术难点、创新点:1、隧道超长距离反坡持续排水施工技术;2、特长隧道长距离独头掘进通风技术;3、大埋深隧道高地应力地段岩爆防治技术;4、大断层富水软弱围岩大变形控制施工技术;5、隧道控制爆破技术;6、特长隧道多工作面掘进施工运输车辆调度管理技术;7、解决长大隧道控制测量技术;8、建立特长隧道信息化监控预警系统;9、提出特长隧道独头掘进洞内作业空气控制标准。
5. 进度计划(各阶段性的研究内容、目标、成果等)(1)课题研究完成年限课题完成年限:2017年9月—2022年12月(2)课题分阶段任务安排第一阶段:2017年09月~2017年12月,项目策划、分工,搜集与本工程相关的法律法规、标准、规范、图集等,调研国内外类似施工技术的发展研究现状,进行资料分析和筛选,提出科技创新实施重点内容,启动科技研发项目。
第二阶段:2018年1月~2020年12月,结合前期收集的资料与现场施工条件,分析论证并制定详尽的技术方案,针对各科技创新点开展现场试验,组织落实现场施工应用,进行阶段性的基础资料和数据收集。
第三阶段:2021年1月~2021年12月,对收集的资料数据分门别类进行汇总,运用统计手段开展数据的深度挖掘,对实施效果进行分析评价,总结经验教训。
第四阶段:2022年1月~2022年12月,深度提炼科研成果,编写和申报工法,撰写论文,编制综合研究报告,整理形成完整的验收资料,准备项目验收。
三、课题经费预算表四、课题的组织管理及相关保障、支撑条件1.课题的组织构架与管理措施本课题成立科技创新领导小组,由各项目部及各公司具体实施,实行目标责任制,任务层层分解到人,根据计划安排定期考核进展情况,保证研发课题按时完成,取得预期成果。
2.主要研究团队人员3.单位开展课题研究具备的条件本课题由课题负责人组织,抽调专业的技术人员组成课题小组进行研发设计,建立专门的经费台账对课题经费进行管理,确保各项研究内容的经费使用。
公司及项目拥有一大批公路隧道施工的专业技术人员,多次组织参与过科技创新项目研发工作,人才结构年轻,工作、学习积极性较高,敢于攻坚、创新,且均具备有扎实理论基础的和丰富的实践经验。
4.课题实施风险与不确定性技术方面:复杂地质条件下的特长隧道施工对于局尚属首例,需要一个学习、消化、吸收的过程,存在一定的技术风险;经济方面:资金因素是科研项目能否顺利实施的关键因素;管理方面:自然环境制约造成管理保障困难,在拖累项目进度的同时,也将不可避免地影响到课题研究的进展。
