190路面铣刨方案

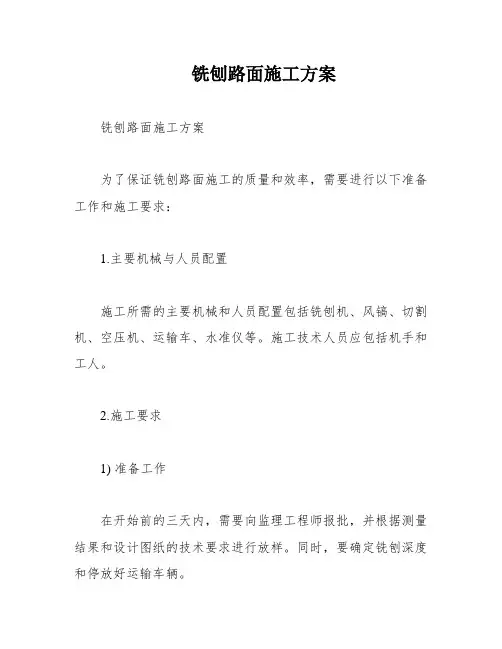

铣刨路面施工方案

铣刨路面施工方案铣刨路面施工方案为了保证铣刨路面施工的质量和效率,需要进行以下准备工作和施工要求:1.主要机械与人员配置施工所需的主要机械和人员配置包括铣刨机、风镐、切割机、空压机、运输车、水准仪等。
施工技术人员应包括机手和工人。
2.施工要求1) 准备工作在开始前的三天内,需要向监理工程师报批,并根据测量结果和设计图纸的技术要求进行放样。
同时,要确定铣刨深度和停放好运输车辆。
2) 铣刨根据铣刨深度的不同,决定铣刨的次数。
本工程中,铣刨深度为25厘米的需要分四次铣刨,第一次铣刨7厘米沥青面,第二、三次铣刨7厘米基层,第四次铣刨4厘米基层;铣刨深度为14厘米的需要分两次铣刨7厘米;铣刨深度为9厘米的也需要分两次铣刨,第一次6厘米,第二次3厘米。
为了保证基层与旧基层交接处的压实度,需要把路槽铣刨成倒“凸”字型,并且面层比基层横向宽0.1米,纵向前端宽0.5米,后端宽0.3米,以便于压路机碾压到位。
每铣刨完一次后,需要吹干净铣刨面,并观察是否需要裂缝处理,若不需要则继续铣刨。
为了预防在铣刨过程中由于雨天而在路槽中集水,并透过3%的水泥稳定基层而渗入路基,影响路基的稳定性,需要在铣刨路段每隔50米在路肩凿一排水沟(50×30厘米),同时采用彩条挡雨布8米宽覆盖路槽上,用扁铁固定的方法把路面汇水和沥青层的渗水经彩条布排到路肩外。
3) 修整路槽及封缝铣刨机铣刨后遗留的边缘台阶需要使用水泥路面综合养护车(两头忙)以及空压机风镐、切缝机配合修整,使边缘垂直、整齐。
由基层损坏而产生的裂缝和新旧稳定层交接处需要使用热沥青封缝,以防止裂缝及反射至路面。
在施工过程中,需要进行测量放样准备工作、报验、分层铣刨清运废渣、修理路槽及封缝等工作。
以上工作的严格实施可以确保铣刨路面施工的质量和效率。
旧路面铣刨施工方案

旧路面铣刨施工方案一、施工前准备工作1.项目初步探测和勘测:对旧路面进行初步勘测,了解路面材料和结构情况,确定施工方案。
2.交通组织设计:根据施工现场情况、道路通行情况和交通流量,设计合理的交通组织方案,确保施工期间交通畅通。
3.设备和材料准备:准备好所需的铣刨机、水车、运输车辆等施工设备,以及铣刨工具、钢绳等施工材料。
4.制定施工计划:根据路面面积和工期,制定合理的施工计划,确保施工进度。
二、施工步骤1.现场清理:清除路面上的杂物和垃圾,确保施工区域干净整洁。
2.铣刨机调试:将铣刨机调整到合适的工作状态,包括磨刀角度、刀片深度等。
3.路面铣刨:使用铣刨机对旧路面进行铣刨作业,将旧路面上的损坏或老化的层部分刨除,恢复路面的平整度。
4.清理碎料:清理铣刨机产生的碎料,将其运输至指定地点进行处理。
5.路面修补:对铣刨后的路面进行修补和补偿,填充损坏或不平整的部分,保证路面平整度。
6.压实路面:使用压路机对修补后的路面进行压实,提高路面的密实度和强度。
7.清理施工区域:清理工作区域的碎料和杂物,恢复道路通行状态。
8.施工记录:对施工过程进行记录,包括施工进度、材料使用等。
三、安全措施1.施工现场要设置明显的警示标志和指示牌,告知交通参与者施工信息,引导交通流动。
2.在施工区域周围设置安全围栏,防止未经授权人员进入施工现场。
3.施工人员要配备防护设备,如安全帽、安全鞋、耳塞等,确保施工人员的人身安全。
4.对施工现场临近的建筑物、管道等设施进行保护,避免施工造成损坏。
5.施工过程中要定期检查设备状态,确保设备运行良好,避免设备故障造成意外。
6.施工过程中要严格按照施工计划进行施工,避免施工时间超时造成交通拥堵。
四、施工后处理1.清理施工现场的碎料和杂物,恢复道路的通行能力。
2.整理施工记录和施工资料,进行施工过程的总结和评估。
3.对施工区域进行巡视和检查,确保施工质量符合要求。
4.与相关部门进行验收,确保施工合格。
铣刨公路路面工程施工方案

一、工程背景随着我国公路交通的快速发展,公路路面病害问题日益突出,严重影响道路的使用性能和行车安全。
为提高公路路面质量,延长公路使用寿命,本工程采用铣刨公路路面施工技术,对现有路面进行铣刨修复。
二、工程目标1. 恢复路面平整度,提高路面抗滑性能;2. 延长公路使用寿命,降低维修成本;3. 确保施工质量,提高行车安全。
三、施工准备1. 工程材料:沥青混凝土、铣刨废料、水泥、砂石等;2. 施工设备:铣刨机、摊铺机、压路机、运输车辆等;3. 人员组织:成立施工小组,明确各岗位职责。
四、施工工艺1. 施工前准备(1)对路面进行清扫,清除杂物;(2)检查铣刨机、摊铺机等设备,确保设备完好;(3)根据设计要求,确定铣刨范围和深度。
2. 铣刨施工(1)使用铣刨机对路面进行铣刨,铣刨深度应符合设计要求;(2)铣刨过程中,注意控制铣刨速度,确保路面平整;(3)铣刨废料由铣刨机输送带直接输送至运输车辆,统一运输至指定地点。
3. 摊铺施工(1)对铣刨后的路面进行清扫,清除残留的铣刨废料;(2)按照设计要求,进行沥青混凝土拌和;(3)使用摊铺机进行沥青混凝土摊铺,摊铺宽度、厚度应符合设计要求;(4)摊铺过程中,注意控制摊铺速度,确保路面平整。
4. 压实施工(1)使用压路机对摊铺后的路面进行压实,确保路面密实;(2)压实过程中,注意控制压路机速度,避免对路面造成损伤。
5. 铣刨废料处理(1)铣刨废料进行统一收集,分类处理;(2)将铣刨废料作为再生材料,用于其他工程。
五、施工质量控制1. 施工过程中,严格控制施工质量,确保路面平整、密实;2. 对施工材料、设备进行检查,确保符合设计要求;3. 加强施工过程中的监督、检查,发现问题及时整改。
六、施工安全措施1. 施工现场设置安全警示标志,提醒行人、车辆注意安全;2. 施工人员佩戴安全帽、防护眼镜等安全防护用品;3. 施工过程中,注意防止设备碰撞、倾倒等事故发生。
七、施工进度安排根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完成。
路面铣刨施工方案标

路面铣刨施工方案标一、工程概况路面铣刨是指将路面的一层或几层沥青混凝土面层剥离下来,以达到修复、改造或加铺新的沥青混凝土面层的作用。
路面铣刨施工是一项技术复杂、要求较高的工程,需要经验丰富、技术熟练的施工人员操作,合理的施工方案和严格的施工控制是保证工程质量的关键。
二、施工方案1、施工准备(1)组建施工班组,明确各个岗位职责和工作任务。
(2)检查铣刨机械设备,确保设备良好状态。
(3)检查施工材料,包括沥青混凝土、水泥等,确保质量合格。
(4)编制日程计划,合理安排施工工序和施工人员。
2、施工工序(1)路面清理:清除路面上的杂物、灰尘等,确保清洁平整。
(2)边界标定:根据设计要求,确定路面的铣刨范围和边界线。
(3)调整切削深度:根据设计要求和路面状况,调整铣刨机的切削深度。
(4)铣刨施工:将路面上的沥青混凝土层剥离下来,清理刨削下的碎料。
(5)修补坑洞:对路面上的坑洞进行修补,确保路面平整。
(6)清理施工残渣:清理铣刨施工过程中产生的碎料、灰尘等杂物。
(7)喷洒粘结剂:在铣刨施工后的路面上喷洒粘结剂,增强沥青混凝土层之间的粘结力。
(8)拌合沥青混凝土:将沥青混凝土调制好,按设计要求进行铺设。
(9)压实路面:利用压路机对新铺设的沥青混凝土进行压实,提高路面强度和稳定性。
(10)道路标线:根据设计要求,对路面进行标线,提高交通安全性。
三、施工控制在施工过程中,需要进行严格的施工控制,包括以下几个方面:1、施工速度控制:根据道路状况和交通情况,合理控制施工速度,确保施工质量。
2、切削深度控制:根据路面状况和设计要求,调整切削深度,保证刨削质量。
3、坑洞修补控制:及时发现和修补路面上的坑洞,确保路面平整。
4、水泥投料控制:控制水泥投料量和均匀性,确保路面强度。
5、压实质量控制:合理选择压路机和施工工艺,保证路面的压实质量。
四、施工安全在路面铣刨施工过程中,需要严格遵守相关的施工安全规范和操作规程,特别注意以下几个方面:1、施工人员佩戴必要的劳动防护用品,如安全帽、安全鞋等。
铣刨路面施工方案

-使用合格的填缝材料,进行接缝填充;
-接缝填充后进行精细处理,确保平整、牢固。
五、质量保障措施
1.建立严格的质量管理体系,从原材料到施工过程进行全面监控;
2.采用先进的检测设备,对关键工序进行实时检测;
3.定期对施工质量进行检查,及时整改发现的问题;
4.对施工人员进行质量意识教育,提高其责任心。
2.确保施工材料、设备及时到位,保证施工连续性;
3.定期评估施工进度,及时调整施工计划。
八、经济效益分析
1.投资估算:根据市场行情和工程量,进行精确投资估算;
2.经济效益:通过提高路面质量,减少未来维护费用,实现长期经济效益。
九、结论
本铣刨路面施工方案充分考虑了工程质量、安全、环保及经济效益,旨在为城市道路建设提供专业、高效的施工指导。通过严格的施工管理和先进的技术应用,本工程将为城市交通提供更加安全、舒适的通行环境。
八、项目投资估算及经济效益分析
1.投资估算:根据本项目施工内容、工程量及市场价格,预计总投资为XX万元;
2.经济效益分析:本项目实施后,将提高道路通行能力,降低维护成本,具有良好的经济效益。
九、结论
本铣刨路面施工方案旨在确保项目施工质量、安全、环保和经济效益。通过严格遵循施工规范和标准,加强施工现展贡献力量。
c.最后采用钢轮压路机进行终压,确保路面平整度。
4.接缝处理
a.路面接缝采用热切割机进行切割,确保接缝整齐;
b.采用专用填缝料进行填缝,保证接缝处平整、密实;
c.填缝后,进行接缝打磨处理,提高路面美观度。
五、施工组织与管理
1.建立完善的施工组织机构,明确各部门职责;
2.制定详细的施工计划,确保施工进度;
铣刨路面施工方案

铣刨路面施工方案1. 背景介绍铣刨路面施工是指利用铣刨机将旧路面的一层或多层进行铣刨,然后再进行重新铺设新的路面层的一种施工方式。
通过铣刨处理,可以去除旧路面的老化、损坏和变形等问题,为重新铺设新的路面层创造良好的基础条件。
本文将详细介绍铣刨路面施工的步骤、施工工艺和注意事项。
2. 施工步骤铣刨路面施工一般包括以下步骤:2.1 准备工作在施工前需进行充分的准备工作,包括规划施工路线、确定施工范围、进行现场勘测和标记等。
还需调派施工人员和确认所需设备的到位情况。
2.2 铣刨操作铣刨操作是整个施工过程中的核心环节。
主要包括以下几个步骤:1.使用铣刨机对旧路面进行铣刨,将旧路面的一层或多层去除。
根据实际情况,选择合适的铣刨深度和刀具。
2.注意铣刨机的运行速度和进给速度,保持操作平稳,确保切削质量和作业效率。
3.铣刨机在工作时,要注意确保铣刨刀具的状况,及时更换磨损严重的刀具,以保证良好的铣刨效果。
2.3 清理工作铣刨操作完成后,需对铣刨后的路面进行清理工作,包括清理铣刨产生的碎石和刨屑等。
确保施工现场的整洁和安全。
2.4 路面处理清理工作完成后,需要根据具体情况进行路面处理。
一般情况下,可以进行新路面的铺设和压实。
具体处理方式和材料选择需根据现场情况和工程要求进行确定。
3. 施工工艺3.1 铣刨机选择铣刨机的选择需根据施工路面的类型和尺寸确定,确保能够满足施工要求。
同时还需要考虑施工现场的实际情况,确保设备的进出通道是否合适。
3.2 刀具选择刀具的选择需根据铣刨路面的材料和厚度确定。
一般情况下,铣刀选择硬质合金刀具,以提供更好的铣刨质量。
3.3 施工参数在进行铣刨操作时,需要根据实际情况确定合适的施工参数。
包括铣刨深度、运行速度、进给速度等。
这些参数的选择直接影响着铣刨质量和作业效率。
3.4 保养和维护铣刨机在施工过程中需要经常进行保养和维护,及时更换磨损严重的刀具,定期检查机械部件的工作状态,确保设备正常运行。
铣刨路面施工方案

铣刨路面施工方案1. 引言铣刨路面施工是道路维护和修复的一种重要方法。
通过使用铣刨机对路面进行刨削和破碎,然后对其进行重新铺设和压实,可以提高道路的平整度和质量,延长道路的使用寿命。
本文将介绍铣刨路面施工的步骤及注意事项。
2. 施工步骤2.1 准备工作在开展铣刨路面施工之前,需要进行以下准备工作:•确定施工范围和施工计划;•检查施工现场,清除障碍物;•准备好所需的铣刨机、运输车辆和施工人员;•确保施工人员具备相关的操作技能和安全意识。
2.2 进行铣刨作业铣刨作业是整个施工过程的核心环节,具体步骤如下:1.将铣刨机调整至适当的工作状态,包括刀盘高度、转速和前进速度等参数;2.从施工的一侧开始铣刨,逐渐向另一侧移动,保持一定的均匀铣刨速度;3.铣刨后的碎石通过输送带或吹风装置收集并运输到储存车辆中;4.根据需求,可以进行一次或多次铣刨,以达到所需的路面平整度。
2.3 进行铺设作业在铣刨作业完成后,需要进行铺设作业,具体步骤如下:1.将铺设材料(例如沥青混合料)运输到施工现场,并进行必要的热拌或冷拌处理;2.使用铺设机将材料均匀地覆盖在铣刨后的路面上;3.按照设计要求,对铺设的材料进行压实,可以使用压路机或振动板进行压实;4.处理路面边缘,确保铺设的材料与旧路面之间的平滑过渡。
3. 注意事项在铣刨路面施工过程中,需要注意以下事项:•施工人员应严格遵守安全操作规程,佩戴好安全帽、工作服和防护手套等;•铣刨机的操作人员需要具备相关的操作技能,熟悉机器的使用和维护;•在进行铺设作业时,需要根据材料的特性和环境条件进行合理的施工控制;•铺设作业完成后,应及时对施工现场进行清理,避免对周边环境造成污染。
4. 总结铣刨路面施工是一项复杂的工程,需要施工人员具备相关的技能和经验,同时还要严格遵守安全操作规程。
通过合理的施工步骤和注意事项,可以提高施工效率和施工质量,延长道路的使用寿命。
在实际施工过程中,应根据具体情况进行调整和优化,确保施工的安全性和可行性。
路面铣刨施工方案

路面铣刨施工方案路面铣刨施工是指使用路面铣刨机对旧路面进行刨削处理,以达到改善路面平整度、提高承载能力和延长路面使用寿命的目的。
以下是一份路面铣刨施工方案,总字数为700字。
一、施工前的准备工作1. 确定施工范围和施工时间,制定施工计划。
2. 确认施工现场的交通情况和施工期间的交通组织措施,确保施工安全。
3. 进行现场勘察,了解路面的情况,包括路面厚度、路面损坏情况等。
4. 确定路面铣刨机的型号和数量,以及所需的工具和设备。
二、施工过程1. 清理施工区域,排除路面上的障碍物,确保施工顺利进行。
2. 根据勘察结果和设计要求,确定铣刨的深度和宽度,并进行标线。
3. 根据施工计划和实际情况,确定铣刨的顺序和路线,避免重复施工和遗漏。
4. 对路面进行湿润处理,以减少灰尘产生,并提高刨削效果。
5. 安装路面铣刨机,对路面进行刨削处理。
刨削的深度和宽度应符合设计要求。
6. 刨削完毕后,将刨削下来的材料进行清理和处理。
可选择对其进行再利用或直接清运。
7. 对刨削后的路面进行检查,确认刨削效果和平整度是否符合要求。
8. 如有需要,可对刨削后的路面进行补强处理,包括填补损坏部位、喷涂防水材料等。
三、施工后的工作1. 清理施工现场,清除施工过程中产生的垃圾和杂物。
2. 对施工过程进行总结和记录,包括施工时间、施工量、施工质量等方面的情况。
3. 对施工的影响进行评估,包括对交通、环境和周边居民的影响等。
4. 如有需要,可对施工后的路面进行养护和修复,以确保其正常使用。
以上是一份路面铣刨施工方案,其中包括了施工前的准备工作、施工过程和施工后的工作。
通过详细的方案,可以确保施工的顺利进行和施工质量的保证。
同时,还需要在施工过程中注意安全、环保和交通等方面的要求,以确保施工的安全和周边环境的良好效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铣刨分项施工方案
1、铣刨前期准备工作简介
1.1铣刨施工前准备
(1)按制订的施工方案现场检查落实人员、设备、材料到场情况(包括数量、质量等方面);
(2)对现场所有施工人员进行现场技术交底,明确各工序要求及标准、各岗位责权,认真做好首段的铣刨和摊铺施工(可算做试验段),认真总结首段施工工艺、注意事项等。
1.2 工作面准备
1.2.1道路封闭
(1)按批准的交通封闭组织方案进行施工路段的交通封闭,交通封闭时要注意安全,交通标志牌位置要摆放准确,固定牢固。
(2)所有交通道口设置专人维护交通,施工及安全人员必须穿反光背心。
1.2.2放出铣刨控制线
(1)路面封闭后,按设计要求进行弯沉检测。
根据检测结果及设计图纸要求用白灰放出铣刨控制边线。
(2)水准点加密复测并将成果上报监理,会同监理检测原地面标高。
(3)现场工程师会同监理工程师、业主代表检查原路面情况,确定病害位置及处理面积。
(4)清理相关的干扰铣刨作业的路面设施。
2、铣刨法施工技术
铣刨机采用德国W1900型铣刨机,每次最大铣刨宽度2 m,深度在6 am 左右时,每小时可铣刨400 ITI长左右(综合了加水、加油时间),一
般在铣刨300~400 m时加水一次(具体加水时间需根据现场施工情况
来定,~般以1次/h为宜),每次可加水1.8 t左右,工作耗油80 L
/h左右。
2.1铣刨作业
(1)铣刨施工现场应设铣刨施工负责人至少一名,负责参与铣刨施工
过程的技术、质量管理。
合理搭配设备与车辆,保证各道工序的紧密衔接。
(2)铣刨前提前调查统计好明、暗构造物,避免铣刨机在铣刨时造成
对构造物的破坏。
(3)铣刨作业时应保证纵向边线的顺直,铣刨时铣刨机边线控制如设
计方案允许最好以标线作行走控制线,否则应以白灰划出行走控制线。
(6)一段铣刨完成后铣刨机直接后退,重新开始向前面铣刨。
铣刨时
铣刨机边板、应重叠上一段路线10 cm以上,确保相邻两段之间无施
工缝。
(7)铣刨机速度控制在3~5 m/rain为宜,速度过慢则容易导致铣刨
用水量过大,给清扫工作造成障碍。
(8)铣刨机采用两边挡板自动找平的方式控制铣刨厚度,在表面不平
整或者接近构造物的时候也可以采用一侧找平,另一侧通过横坡控制的方法控制铣刨深度。
(9)铣刨机显示的铣刨深度为刀头的最下沿深度,在控制铣刨深度的
时候,显示数据应该比设计铣刨深度提高5 mm左右。
铣刨过程中应随时检查刀头磨损情况,已磨损刀头必须及时更换,以保证铣刨面的平整度。
(10)铣刨过程中设专人严格控制铣刨深度,避免出现夹层和超铣现象。
部分路面由于路面沉陷、车辙等原因无法有效控制铣刨深度时应先按设计厚度铣刨后凿出一个断面确定夹层厚度,小面积夹层可用人工配合空压机进行凿除,大面积夹层应在确定夹层厚度后重新进行补铣。
(11)把握好设备的加油(加油时注意不要漏洒到路上,避免二次污染)和加水时间,及时协调油车、水车。
做到工序衔接紧密,以免产生窝工。
(12)运输车一律在对应的铣刨设备前面等候,严禁碾压已经铣刨完工的工作面。
车辆之间应保持一定距离,且每台铣刨机前的运输车应控制在5台以内,以免出现压车、堵车等问题。
(13)铣刨时用水量控制原则:如果采用人工清渣、吹风机吹风除尘,此时用来保护铣头的用水量应达到渣料潮而不湿、铣刨后地面无水迹为原则,保证铣渣清扫和吹尘极易完成。
当采用高压水冲刷除尘时,用水量不受限制(在渭潼路施工过程中由于部分路段设计铣刨深度已
到达路基,高压水冲洗容易造
成路基进水产生新的病害,故采用了吹风除尘法)。
2.2清渣、除尘施工
清渣:清扫铣刨残渣时应在每台铣刨机后配置2~4人,采用人工清扫、山猫清扫机清理相结合的方法,主要采用清扫机配合东风车清理,并
安排人工将铣刨面的松散料和夹层清理干净。
除尘:施工时吹风除尘,可采用一台或多台大功率空压机(以2台以上功率为13 kW左右空压机)为宜,工作效率较高,吹风除尘优点是比较方便、及时,但除尘很难彻底。
施工采用高压水除尘更好,水除尘的缺点是需2台或以上水车且除尘后需一段时间工作面才能干,但高压水冲洗除尘较吹风除尘更彻底。
清渣、除尘必须在残渣干前进行方能达到理想效果(一般很难做到,必须及时在残渣于前进行清理,否则很容易形成新的夹层)。
清扫的干净程度及用人多少可视除尘方法及除尘设备投入多少而定。
2016年5月12日。
