接地网电气完整性测试记录
有效接地系统接地网的试验和检查项目、周期和要求

有效接地系统接地网的试验和检查项目、周期和要求序号项目周期要求说明1 检查电力设备接地引下线与接地网连接情况(导通性测试)1)6年2)必要时不得有开断、松脱或严重腐蚀等现象。
状况良好设备的回路电阻测试值应在50mΩ以下;50~200mΩ者,宜关注其变化,重要设备宜在适当时候检查处理;200mΩ~1Ω者,对重要设备应尽快检查处理,其它设备宜在适当时候检查处理;1Ω以上者,设备与主地网未连接,应尽快检查处理1)采用测量接地引下线与接地网(或相邻设备)之间的回路电阻值来检查其连接情况,可将所测数据与历次数据比较和相互比较,通过分析决定是否进行挖开检查2)应采用通以不小于5A的直流电流测量回路电阻的方法来检查地网的完整性和接地引下线的连接情况3)必要时,如:怀疑连接线松脱或被腐蚀时2 发电厂、变电站接地网的腐蚀诊断检查1)10年2)位于海边、潮湿地区或有地下污染源地区的变电站,可视情况缩短开挖周期3)怀疑地网腐蚀情况严重时不得有开断、松脱或严重腐蚀等现象,当外观检查或根据腐蚀量化指标得出接地网已严重腐蚀的结论时,应安排大修或因地制宜的采用成熟的防腐措施1)传统的方法是抽样开挖检查,根据电气设备重要性和施工安全性,选择5~8点沿接地引下线开挖检查,采用外观检查、取样进行腐蚀率和腐蚀速度等量化指标判断变电站接地网的腐蚀情况,如有疑问还应扩大开挖范围2)判断主网导体腐蚀程度的方法有直观法(肉眼观察腐蚀情况,拍照记录)、取样量直径法、取样失重法(相对失重法、自然失重法)和针孔法(以腐蚀深度反映腐蚀率)等,以相对失重法为例,腐蚀率小于10%的,腐蚀程度为一般;腐蚀率大于等于25%的,腐蚀程度为严重。
3)推荐探索和应用成熟的变电站接地网腐蚀诊断技术及相应的专家系统与开挖检查相结合的方法,减少抽样开挖检查的盲目性。
“变电站钢材质接地网土壤腐蚀性评价方法”见附录D。
3 接地网安全性状态评估主要根据运行年限和运行情况确定:1)运行年限比较长,建议220kV及以上变电站不超过10年2)变电站扩容或负荷增加导致接地短路电流水平有明显的提高3)地网(尤其是外扩地网)遭到局部破坏4)地网腐蚀严重5)运行中发生过与接地网有关的设备故障6)怀疑接地网在雷击或工频接地短路状态下性能不满接地网安全性状态评估的内容、项目和要求详见附录C1)通过实测接地阻抗值和架空避雷线(包括10kV电缆外皮)的分流系数确定的接地网接地阻抗应满足设计值要求(一般不宜大于0.5Ω)2)在高土壤电阻率地区,接地阻抗按上述要求在技术、经济上极不合理时,允许超过0.5Ω,且必须采取措施以保证发生接地时,在该接地网上:接触电压和跨步电压均不超过允许的数值;采取措施防止高电位引外和低电位引内;考虑短路电流非周期分量的影响,接地网电位升高时,10kV避雷器不应动作或动作后能承受被赋予的能量而不发生爆炸;二次设备有防雷措施3)根据跨步电压和接触电压的实测值和数值评估值对比其安全限值,要求跨步电压和接触电压满足人身安全要求4)通过数值评估得到的变电站接地短路故障下地网导体电位升高和场区电压差应满足一次设备、二次设备(或二次回路)和弱电子设备的绝缘要求和电磁干扰要求1)宜采用夹角法(电流极和电压极远离地网,电压线和电流线成夹角布置,最好为反向布置)测量地网接地阻抗,电压极和电流极与接地装置边缘的直线距离应至少是接地网最大对角线的4倍2)对于110kV及以上的大型地网,不宜采用直线法进行测量3)变电站周围土壤电阻率比较均匀,可采用30度夹角法进行测量4)电压线和电流线布线前,应用GPS对接地网边缘、电压极和电流极进行精确定位,确保电压线和电流线的放线长度满足要求5)应采用柔性电流钳表(罗哥夫斯基线圈)测量出线构架的避雷线(普通地线和OPGW光纤地线)和10kV电缆外皮对测试电流的分流,得到分流系数,结合接地阻抗实测值来推算接地装置真实的接地阻抗值足要求7)地网改造后注:本表主要针对钢材质接地网,对耐腐蚀性能好、开挖检查存在困难的铜质材料(纯铜、铜包钢、铜镀钢等)接地网的试验项目、周期和要求可结合实际情况参照本表执行。
电气接地电阻测试记录

电梯电气安全装置检验记录
电梯空载、满载、超载运行试验记录
轿厢平衡系数及静压试验检测记录
电梯噪声测试记录
曳引机检查测试记录
说明:以上动作曳引机在轿厢100%负载,升降往复连续1.5小时实测
轿厢平层准确度测量记录
电梯层门安全装置检验记录
电梯整机功能检验记录
编号:
电梯主要功能检验记录
编号:
隐蔽工程验收记录
编号:
电梯电气装置安装记录(一)
安装单位:检查日期:年月日编号:
电梯电气装置安装记录(二)
安装单位:检查日期:年月日续表编号:
电梯机房、井道预检记录
检查日期:年月日编号:
轿厢支架安装记录
安装单位:检查日期:年月日编号:
专业技术负责人:质检员:专业工长:班组长:
对重支架安装记录
安装单位:检查日期:年月日编号:
专业技术负责人:质检员:专业工长:班组长:
轿厢导轨检测记录
专业技术负责人:质检员:专业工长:班组长:
对重导轨检测记录
专业技术负责人:质检员:专业工长:班组长:
层门安装记录
专业技术负责人:质检员:专业工长:班组长:。
电气线路接地检验记录

电气线路接地检查报验申请表
工程名称:江南水都七期(飞地)地块一2#地下室编号:
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第1
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第2
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第3
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第4
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第5
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第6
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第7
电 气 线 路 接 地 检 验 记 录
检验(电)表5.3.4-1 共12页 第
8
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第9
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第10
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第11
电气线路接地检验记录
检验(电)表5.3.4-1 共12页第12页。
电厂接地网交接试验标准及接地线焊接要求

接地线焊接要求
铜材接地网接地阻抗较低,有效散流范围大,地网用钢材比用铜 材接地电阻约增加180%,因此在电站的接地设计中,主要采用铜材作 为接地网散流导体。
钢接地材料的最小尺寸
铜或铜履钢接地材料的最小尺寸
接地线的连接一般采用焊接方式,有色金属接地线不能采用焊接 时可用螺栓连接、压接、热剂焊(放热焊接)方式连接。焊接时要求 牢固无虚焊,用螺栓连接时应设防松螺帽或防松垫片,并压接紧密。 1.接地线焊接采用搭接焊时,其搭接长度满足下列规定: 1.1 扁钢为其宽度的2倍(且至少2个棱边焊接); 1.2 圆钢为其直径的6倍; 1.3 圆钢与扁钢连接时,其长度为圆钢直径的6倍; 1.4扁钢与钢管、扁钢与角钢焊接时,为了连接可靠,除在接触部位两 侧进行焊接外,并焊以钢带弯成的弧形卡子或直接由钢带本身弯成弧 形与钢管焊接。
30Ω。
明敷接地线安装要求
1.接地线的安装位置应合理,便于检查,无碍设备检修和运行巡视; 2.接地线的安装应美观,防止因加工方式造成接地线截面减小、强度减 弱、容易生锈; 3.支持件间的距离,在水平直线部分宜为0.5m~1.5m,垂直部分宜为 1.5m~3m,转弯部分宜为0.3m~0.5m; 4.接地线应水平或者垂直敷设,亦可与建筑物倾斜结构平行敷设,在直 线段上,不应有高低起伏及弯曲现象。
独 立 的 燃 油 、 易 爆 接地阻抗不宜大于30Ω( 无独立避雷针保护的露天储罐不 气体储罐及其管道 应超过10Ω)
露 天 配 电 装 置 的 集 接地阻抗不宜大于10Ω 中接地装置及独立 避雷针(线)
有 架 空 地 线 的 线 路 当杆塔高度在40m 以下时,按下列要求;当杆塔高度≥40m
杆塔
8.在接地线引向建筑物的入口处和在检修用临时接地点处,均应刷白色 底漆并标以黑色标识,其代号为“ ”; 9.GIS室内应敷设环形接地母线,室内各种设备需接地的部位应以最短 路径与环形接地母线连接; 10. GIS机座上的每一根接地母线,应采用分设其两端的接地线与电厂 接地装置连接,接地线应与GIS区域环形接地母线连接; 11.GIS机座下的钢筋混凝土地板中的钢筋应焊接成网,并和环形接地 母线连接。
接地工程施工记录内容有哪些

接地工程施工记录内容有哪些施工项目:XXX公司接地工程施工项目位置:XXX地区施工单位:XXX施工工程有限公司施工时间:XXXX年XX月XX日至XXXX年XX月XX日1. 施工准备阶段在开始接地工程施工之前,施工单位进行了充分的准备工作。
首先,对施工现场进行了仔细的勘察和测量,确定了接地电阻测试点的位置和数量。
同时,确保了所需材料和设备的齐全,并进行了相关技术人员的培训和动员工作。
2. 施工过程记录(1)准备工作在施工现场进行了标志和围栏的设置,确保了施工区域的安全性。
并对施工区域进行了清理和平整,为后续的工作做好了准备。
(2)铺设接地线根据设计图纸,施工人员开始了接地线的铺设工作。
首先,在规定的位置进行了打桩和挖坑的工作,然后将铜接地线依照规范进行了敷设和连接。
在连接过程中,施工人员严格按照规范进行了焊接和绝缘处理,确保了接地线的稳固性和安全性。
(3)接地电阻测试在接地线铺设完成后,施工人员对接地电阻进行了测试。
通过专业的测试仪器,对接地测试点进行了逐一测试,并记录了测试结果。
在测试中,发现了一些测试点的接地电阻较大,施工人员及时进行了修复和调整,确保了接地电阻的符合规范要求。
(4)接地防腐处理为了延长接地设施的使用寿命,施工人员对接地设施进行了防腐处理。
采用了专业的防腐涂料和方法,确保了接地设施在潮湿环境中的长期稳定使用。
3. 施工验收阶段在接地工程施工完成后,施工单位组织了相关技术人员进行了验收工作。
验收内容包括接地设施的完整性、电阻测试结果的合格性等项目。
经过严格的验收过程,接地工程被评定为合格,并得到了相关部门的批准和认可。
4. 安全生产记录在接地工程施工期间,施工单位始终把安全生产放在首位,采取了一系列措施确保施工过程的安全性。
在现场设置了安全警示标识,定期进行安全教育和培训,严格落实施工人员的安全防护措施等。
施工期间未发生任何安全事故,取得了良好的安全生产记录。
5. 总结通过本次接地工程施工,施工单位积累了丰富的经验,并取得了一定的技术和管理成果。

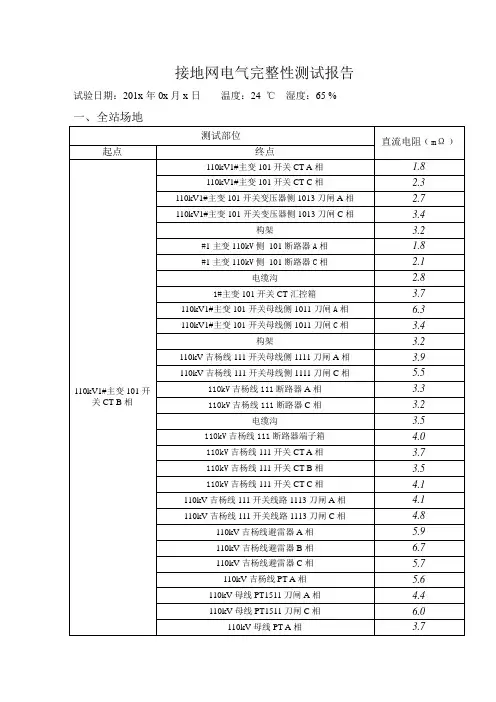

接地网电气完整性测试报告

构架
3.2
110kV吉杨线111开关母线侧1111刀闸A相
3.9
110kV吉杨线111开关母线侧1111刀闸C相
5.5
110kV吉杨线111断路器A相
3.3
110kV吉杨线111断路器C相
3.2
电缆沟
3.5
110kV吉杨线111断路器端子箱
4.0
110kV吉杨线111开关CTA相
3.7
110kV吉杨线111开关CTB相
3.8
35kVⅠ段母线FC串联电抗器B相
3.6
35kVⅠ段母线FC串联电抗器C相
3.5
35kVⅠ段母线FC电容器A相
4.0
35kVⅠ段母线FC电容器B相
3.7
35kVⅠ段母线FC电容器C相
4.8
35kVⅠ段母线FC放电线圈A相
3.7
35kVⅠ段母线FC放电线圈B相
4.3
35kVⅠ段母线FC放电线圈C相
5.3
35kVI段母线SVG变压器
3.7
35kVⅠ段母线SVG电阻箱A相
4.0
35kVⅠ段母线SVG电阻箱B相
3.9
35kVⅠ段母线SVG电阻箱C相
3.8
110kV1#主变控制箱
4.9
构架
4.1
110kV1#主变
3.7
35kV母线桥
4.1/4.3
110kV1#主变中性点1010接地刀闸
3.0
400V配电室电缆沟
三、试验标准
DL/T 475-2006接地装置特性参数测量导则
四、试验结论
合格
试验人员:
2.7
110kV1#主变101开关变压器侧1013刀闸C相
大型地网接地特性参数测试的技术要求

大型接地网特性参数测试的技术要求摘要:接地装置的状况直接关系到电力系统的安全运行,科学合理地测试接地装置的各种特性参数,准确评估其状况十分重要。
目前国内电力系统中接地装置的测试工作比较薄弱,一些关键的技术观念比较模糊,技术手段落后,工作方法上缺乏统一的规范和认识。
鉴于新版的DL/T475-2006《接地装置特性参数测量导则》所涵盖的新技术、新观念,特根据当今接地测试技术发展的观念和趋势,结合一些实测案例说明接地装置的特性参数测量必要的技术要求。
关键词:接地装置特性参数变频抗干扰一、接地网特性测试概述接地网是由垂直和水平接地极组成的,供发电厂、变电所使用的,兼有泄流和均压作用的水平网状接地装置。
大型接地装置是指110KV 以上电压等级变电所或装机容量在200MW以上的火电厂和水电厂的接地装置,或者等效面积在5000㎡以上的接地装置。
大型接地装置特性的测试参数有接地阻抗、跨步电位差、接触电位差、电气完整性、场区地表电位剃度、转移电位等六项。
除了电气完整性,其它参数为工频特性参数。
DL/T475-2006《接地装置特性参数测量导则》在接地特性参数测试方法上推荐使用三极法和直接测量法;取消了原导则中接地电阻四极法测试、避雷线分流的处理,以及其他一些在实际中较难把握、很难实现的规定。
在输电线路杆塔接地阻抗测试部分中严格规范了钳表法的使用,对于不满足测试条件而获得的数据不能采信。
在土壤电阻率测试中增加了四极非等距法的内容。
并给出了各项测试结果的参考界定值;在技术观念上强调对接地装置的各项参数全面考核,综合判断,而不是片面强调某一项指标。
在测试仪器技术指标方面也有明确的要求,例如在接地阻抗测试方面:工频大电流法试验电流≮50A,异频法试验电流≮3A,接地阻抗测量值分辨率≯1mΩ,测量电压分辨率≯1mV,测量准确度不低于1.0级,异频法使用的仪表应具有良好的选频特性等。
二、大型接地网的复杂性1、在大型接地网中,工频零序电流、谐波电流、运行中的输电线路感应等对接地网特性参数测试存在着很大的干扰。
接地装置验收细则

接地装置验收细则1验收分类接地装置验收包括可研初设审查、隐蔽性工程验收、竣工(预)验收三个关键环节。
2可研初设审查2. 1参加人员a)接地装置可研初设审查由所属管辖单位运检部选派相关专业技术人员参与。
b)接地装置可研初设审查参加人员应为技术专责或在本专业工作满3年以上的人员。
2.2验收要求a)接地装置可研初设审查验收需由专业技术人员提前对可研报告、初设资料等文件进行审查,并提出相关意见。
b)可研初设审查阶段主要对接地装置设计方案、接地装置材质及土壤电阻率进行审查、验收。
c)审查时应审核接地装置的设计是否满足电网运行、设备运维、反措等各项要求。
d)审查时应按附录A1要求执行。
e)应做好评审记录(见通用管理规定附录A1),报送运检部门。
3隐蔽工程验收3.1 参加人员a)接地装置隐蔽工程验收由所属管辖单位运检部选派相关专业技术人员参与。
b)接地装置隐蔽工程验收负责人员应为技术专责或具备班组工作负责人及以上资格。
3.2 验收要求a)项目管理单位应在接地装置开始安装前一周将安装方案、工作计划提交设备运检单位,由设备运检单位审核,并安排相关专业人员进行隐蔽工程验收。
b)接地装置隐蔽工程验收项目主要对接地装置系统、接地装置敷设、接地体的连接进行检查。
c)接地装置隐蔽工程验收按附录A2要求执行,并留下施工关键环节的影像资料。
3.3 异常处置验收发现质量问题时,验收人员应及时告知项目管理单位、施工单位,提出整改意见,填入“隐蔽工程验收记录”(见通用管理规定附录A5),报送运检部门。
4竣工(预)验收4.1参加人员a)接地装置竣工(预)验收由所属管辖单位运检部选派相关专业技术人员参与。
b)接地装置竣工(预)验收负责人员应为技术专责或具备班组工作负责人及以上资格。
4.2 验收要求a)竣工(预)验收应对外观、接地引下线连接、标示等进行检查核对。
b)竣工(预)验收应检查、核对接地装置相关的文件资料是否齐全,是否符合验收规范、技术合同等要求。
