园林景观工程监理细则

合集下载

园林景观工程监理实施细则

园林景观工程监理实施细则

前言为确保景观工程质量,规范监理工作程序,特制定景观工程监理实施细则。

本细则作为指导项目部监理人员开展景观工程的施工质量监控的基本文件。

一、景观工程概况工程包括xxxx项目3-2地块项目高层、地下室区域所有道路(含硬质铺装的基层和面层,但不含沥青道路的基层、沥青路面边面层和沥青路边路牙、沥青路边高杆路灯及管线)、景观小品、绿化、绿化灌溉系统、景观水电、围墙工程、景观单位回填土至景观标高并平整场地或造坡;xxxx项目高层架空层景观工程;以及景观绿化施工图范围内及变更追加或调整。

包括幼儿园花钵、绿化移植,示范区景观建设。

二、编制依据1、设计文件、技术标准及规程和规范1、《浙江省园林绿化技术规程》(J10123-2001);2、《城市绿化工程施工及验收规范》CJJ/t82-99);3、《施工现场临时用电安全技术规范》;4、《建筑安装工程施工及规范》;5、《给排水管道工程施工质量及验收规范》(GB50268-2008);6、现行现行的工程建设规范和工程质量检验评定标准以及为本工程制定有关技术文件及规定2、合同、工程相关管理指导文件1、施工合同、委托监理合同2、经审核批准的施工组织设计、桩基专项施工方案、监理规划三、工程特点及监理控制流程1、监理控制流程1、工程材料、构配件、设备质量控制流程2、检验批、分项、分部(子分部)工程验收签认程序承包单位自检合格有问题2、路面基层材料质量监理工作流程路面基层材料质量监理的内容可分为对原材料的监理和对混合料的监理。

原材料的监理有:水泥、中碎石、小碎石、瓜子片、石屑、土工格珊、石灰、等材料的质量控制。

路面基层材料质量监理工作流程图如附页所示。

路面基层混合料质量监理工作流程图如附页所示。

3、混凝土材料质量监理工作流程(1)、水泥、砂、石子、水、钢筋、油毡的质量检验。

(3)、施工过程中混凝土配合比的控制、拌和物和易性的检查、混凝土硬化后的抗折强度和耐久性的检查等。

(4)、混凝土材料质量监理工作流程图如附页所示。

园林景观工程监理实施细则

园林景观工程监理实施细则

园林景观工程监理实施细则【范本一】园林景观工程监理实施细则1. 园林景观工程监理实施细则的引言1.1 监理实施细则的目的1.2 监理实施细则的适用范围1.3 监理实施细则的相关法律法规和标准2. 监理单位的职责和权利2.1 监理单位的组织结构和人员配备2.2 监理人员的工作要求和资质标准2.3 监理人员的职责和权限3. 工程建设前的监理准备工作3.1 建设单位提供的资料和文件要求3.2 监理单位的资料审查和审核3.3 监理单位与建设单位的沟通和协调4. 工程施工阶段的监理工作4.1 工程施工合同的管理和审核4.2 工程施工计划和进度的监督和控制4.3 施工现场的监督和巡查4.4 施工质量的监督和抽查4.5 现场安全和环境保护的监督5. 工程竣工阶段的监理工作5.1 工程质量验收的监督和评定5.2 施工图纸和技术资料的审查和归档5.3 工程竣工报告和资料的整理和提交【附件】1. 监理合同范本2. 工程施工图纸审核表3. 工程竣工验收报告模板【法律名词及注释】1. 监理:指对工程项目的施工过程和竣工质量进行监督、检查、评定和协调的行为。

2. 建设单位:指承担工程建设主体责任的单位,包括机关、企事业单位、个人等。

3. 施工现场:指工程施工过程中的实际施工场地,包括土地、建筑物、设备等。

4. 工程竣工报告:指工程项目竣工后,由施工单位提交的包含工程质量、建设过程、施工成果等相关信息的报告。

【范本二】园林景观工程监理实施细则1. 引言1.1 监理实施细则的目的和依据1.2 监理实施细则的适用范围和对象1.3 监理实施细则的参考标准和法律法规2. 监理单位的组织架构和职责2.1 监理单位的组织架构和人员配备要求2.2 监理单位的主要职责和权限3. 监理准备工作3.1 工程资料的收集和审核3.2 建设单位与监理单位之间的沟通和协调3.3 监理计划和检查机制的制定4. 工程建设过程中的监理工作4.1 对施工计划的审核和监督4.2 施工现场的定期巡视和质量抽查4.3 进度控制和施工进展的监督4.4 安全生产和环境保护的监督4.5 变更管理和工程索赔的处理5. 工程竣工阶段的监理工作5.1 工程竣工验收的程序和要求5.2 工程质量评定和保修期的管理5.3 施工图纸和技术资料的审查和归档【附件】1. 工程监理合同范本2. 工程施工计划表格3. 工程竣工报告模板【法律名词及注释】1. 监理:指对工程项目的施工过程和竣工质量进行监督、检查、评定和协调的行为。

园林景观绿化工程监理实施细则

园林景观绿化工程监理实施细则

园林景观绿化工程监理实施细则一、引言园林景观绿化工程监理实施细则是为了规范园林景观绿化工程监理工作,提高绿化工程质量和工程监理水平而制定的。

本细则的制定旨在明确绿化工程监理的职责、权限和标准,保证绿化工程的质量和进度,并提供参考和指导,确保园林景观绿化工程的顺利实施。

二、监理主体1. 监理单位绿化工程的监理工作由具备相应资质的监理单位承担。

监理单位应具有丰富的园林景观绿化工程实施和监理经验,并严格遵守相关法律法规和技术标准,确保监理工作的公正、独立和有效性。

2. 监理人员监理人员是指由监理单位派驻在工地现场的专业技术人员。

监理人员应具备良好的职业道德和职业素养,具备绿化工程监理相关知识和技能,严格执行监理单位的规章制度,确保监理工作的规范和有效。

三、监理任务1. 监理前期工作(1)审查招投标文件对招投标文件进行审查,保证其合规性和可行性。

包括对设计文件、施工方案、工程预算等进行评估,提出专业意见和建议。

(2)签订监理合同与建设单位签订监理合同,明确监理任务、监理标准、监理周期、监理费用等相关事项,确保监理工作的权益。

2. 监理施工阶段工作(1)监理指导对施工方案进行评审,制定监理计划和监理方案,并与施工单位进行沟通协调,确保施工过程符合相关标准和规定。

(2)现场巡查定期或不定期对施工现场进行巡查,检查工程质量、进度和安全等情况。

对发现的问题和隐患及时提出整改措施,并进行记录和报告。

(3)工程验收协助建设单位进行工程质量验收,对工程质量不合格的部分提出整改意见。

3. 监理竣工阶段工作(1)竣工验收协助建设单位进行竣工验收,检查工程是否符合设计要求和标准,并提出验收意见。

(2)竣工资料整理整理施工图纸、竣工报告、工程质量检测报告等相关资料,确保资料的完整性和准确性,作为以后工程使用和维护的参考。

四、监理标准1. 工程质量标准绿化工程的质量应符合国家相关标准和规定,包括植物配置、园林景观效果、施工工艺等方面的要求。

景观工程监理细则

景观工程监理细则

景观工程监理细则一、施工监理1.施工前期(1)协助业主检查工程施工合同,确认工程范围、质量标准和进度计划。

(2)审核施工单位的施工组织设计和施工方案,确保符合设计要求和安全规范。

(3)对施工单位进行预审和资格考察,保证施工单位具备相应的人员、设备和技术。

(4)协调业主、设计单位和施工单位之间的沟通与协作,确保施工顺利进行。

2.施工过程监理(1)监督施工单位按照合同约定的施工程序和质量要求进行施工作业。

(2)监督材料的采购、验收和使用,确保材料质量合格,并按标准使用。

(3)监督工地安全,包括施工场地的围挡、警示标识和施工现场的安全措施。

(4)监督施工进度,协调配合施工单位合理安排施工进程,保证及时完成工程。

3.施工竣工阶段(1)监督完成工程的验收和交付程序,确保工程质量符合设计和合同要求。

(2)对竣工图纸资料和技术证明文件进行审查和整理,形成完整的档案资料。

(3)协助业主办理工程竣工验收手续,并参与竣工验收的评审过程。

(4)解决工程施工中出现的问题和纠纷,及时处理异议和投诉。

二、质量监理1.制定质量监理计划,确定质量监理的内容、方法和周期,制定巡检和抽检方案。

2.监督施工单位的施工质量控制措施,包括施工过程检查、质量整改追踪。

3.对施工过程中发现的质量问题提出整改意见,并监督整改措施的执行情况。

4.参与质量评审工作,对工程质量进行评价和审查,提出改进意见和建议。

三、安全监理1.制定安全监理计划,确定安全监理的范围和重点,进行安全隐患排查。

2.检查工地的施工安全措施和操作规程,发现并纠正违规行为,防止事故发生。

3.开展安全教育和培训,提高工人的安全意识和技能,预防职业伤害事故。

4.对施工现场进行定期巡查,发现安全隐患及时通报并跟踪整改。

四、进度监理1.编制进度计划和工期安排,监督施工单位按计划实施工程进度。

2.检查施工单位的施工进度表、工程量清单和生产进度报告,及时发现和解决进度延误的问题。

3.与设计单位和施工单位协商调整工期,确保工程能按时竣工。

景观工程监理细则

景观工程监理细则

景观工程监理细则一、引言景观工程的监理是为了确保工程质量,保障景观工程的安全、可持续发展和环境保护。

本细则旨在规范景观工程监理的过程与要求,提高监理工作的专业性和有效性。

二、监理准备阶段1. 监理方案制定监理方案应明确工程的监理目标、监理内容和方法。

2. 监理计划编制监理计划应包括监理的工作内容、时间计划和质量控制要求。

3. 监理人员选派监理人员应具备相关工程技术和管理经验,并通过考核合格。

4. 监理文件备案监理文件包括监理合同、监理方案、监理计划、监理人员资料等,应进行备案并保存至少五年。

三、施工前监理1. 施工组织设计审查审查施工组织设计是否符合规范要求,包括施工工序、施工方法、材料使用等。

2. 材料试验协调监理人员应协调材料试验工作,确保材料质量符合设计要求。

3. 施工准备阶段监理监理人员应检查工地准备情况,包括场地平整、施工设备到位等。

四、施工中监理1. 工程质量监督监理人员应对施工过程中的质量进行监督,包括施工工艺、施工材料、工程拼接等。

2. 施工图设计变更审批监理人员负责审查设计变更申请,确保设计变更符合规范要求。

3. 安全生产监督监理人员应确保施工现场安全,检查施工工人的安全防护措施是否到位。

4. 进度控制监理人员应监督施工进度,及时发现并解决进度延误问题。

五、竣工验收阶段1. 工程竣工验收监理人员协助业主进行竣工验收,确保工程质量符合设计要求。

2. 技术档案编制监理人员应协助编制技术档案,包括工程验收记录、竣工图纸及质量检测报告等。

3. 质保期监督监理人员应在质保期内对工程进行定期检查,及时发现并处理质量问题。

六、总结与改进1. 监理总结报告监理人员应编制监理总结报告,总结工程质量及监理过程中存在的问题,并提出改进意见。

2. 监理经验分享监理人员应定期组织经验分享会,推广监理经验和先进技术。

七、结束语景观工程监理细则的制定和执行,对于提高景观工程质量、减少安全事故、保护环境具有重要意义。

园林景观工程监理实施细则

园林景观工程监理实施细则

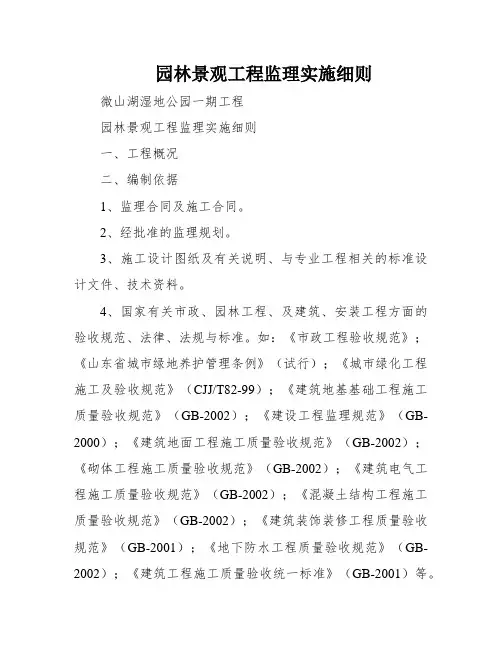

园林景观工程监理实施细则微山湖湿地公园一期工程园林景观工程监理实施细则一、工程概况二、编制依据1、监理合同及施工合同。

2、经批准的监理规划。

3、施工设计图纸及有关说明、与专业工程相关的标准设计文件、技术资料。

4、国家有关市政、园林工程、及建筑、安装工程方面的验收规范、法律、法规与标准。

如:《市政工程验收规范》;《山东省城市绿地养护管理条例》(试行);《城市绿化工程施工及验收规范》(CJJ/T82-99);《建筑地基基础工程施工质量验收规范》(GB-2002);《建设工程监理规范》(GB-2000);《建筑地面工程施工质量验收规范》(GB-2002);《砌体工程施工质量验收规范》(GB-2002);《建筑电气工程施工质量验收规范》(GB-2002);《混凝土结构工程施工质量验收规范》(GB-2002);《建筑装饰装修工程质量验收规范》(GB-2001);《地下防水工程质量验收规范》(GB-2002);《建筑工程施工质量验收统一标准》(GB-2001)等。

5、国家有关安全方面的规定。

6、经审核批准的《施工组织设计》。

三、控制措施及方法一)施工前准备1、城市园林景观工程必须依照批准的园林景观工程设计及有关文件施工。

施工人员应掌握设计意图,举行工程准备。

2、施工前,设计单位应向施工单位进行设计交底,施工人员应按设计图进行现场核对。

当有不符之处时,应提交设计单位作变更设计。

3、根据绿化设计要求,选定的种植材应符合其产品标准的规定。

4、工程开工前应体例施工计划书,计划书应包括下列内容:1)施工程序和进度计划;1严厉监理热情服务(0531)xxxxxxx传真:(0531)xxxxxxx—815:网址:山东三强工程建设征询济南市西客站片区园林景观一期工程监理细则(2)各工序的用工数量及总用工日;3)工程所需材料进度表;4)机器与运输车辆和工具的利用计划;5)施工技术和平安措施;6)施工预算;7)大型及重点绿化工程应体例施工组织设计。

园林景观工程监理细则

园林景观工程监理细则

《园林景观工程监理细则》一、工程特点:苗木、花卉、地面灌木和草地;水景中心广场;人行道和休闲小道;拱桥、木栈道、景墙、园林建筑小品。

二、监理工作流程:1、熟悉施工图纸与施工规范、操作规程,各专业配合互相校对,做到图纸统一协调无矛盾。

2、参加图纸会审和技术交底。

3、审查施工方案。

三、监理工作的控制要点:1、审查总进度计划、劳动力及机械设备计划、材料准备。

2、检查场地定位放线、排水系统是否形成。

3、按设计要求核对进场的原材料、苗木、树种是否满足设计要求。

四、监理的工作方法及措施:1.种植材料应根系发达,生长茁壮,无病虫害,规格及形态应符合设计要求。

铺载草坪用的草块及草卷应规格一致,边缘平直,杂草不超过5%,草块土层厚度宜为3~5cm,草卷土层厚度宜为1~3cm。

2.种植前土壤的处理较为关键,直接影响种植物的成活率,种植必须的最底土层厚度应符合规范要求:3.绿地应按设计要求构筑地形,平整度和坡度应符合设计要求。

4.种植穴挖掘的大小应根据苗木根系,土球直径和土壤情况而定,种植穴必须垂直下挖,上口下底相等,规格应符合规范要求。

土层干燥应于种植前浸穴,挖穴后,应施入腐熟的有机肥作为基肥。

5.苗木运输量应根据种植量确定,苗木运到现场后应及时栽植。

苗木在装卸时应轻吊轻放,不得损伤苗木和造成散球。

6.树木种植前应按设计图纸要求核对苗木品种、规格及种植位置。

种植的树木应保持直立,不得倾斜,应注意观赏面的合理朝向。

种植后应在大于种植穴直径的周围,筑成高10~15cm的灌水土堰,堰应砌实不得漏水。

新种植树木应在当日浇透第一遍水,以后根据情况及时补水。

种植乔木后,应设支柱固定,支柱应牢固,绑扎树木处应夹垫物,绑扎后的树木应保持直立。

7.大树移植应建立技术档案,其内容应包括:实施方案、施工和竣工记录、图纸、照片或录象资料、养护管理技术措施和验收资料等。

8.铺设草块采取密铺或间铺,密铺应相互衔接不留缝,间铺间隙应均匀,并填以种植土,草块铺设后应滚压、灌水。

园林景观绿化工程监理实施细则完整版

园林景观绿化工程监理实施细则完整版

园林景观绿化工程监理实施细则完整版范本1:园林景观绿化工程监理实施细则(风格一)1. 监理范围1.1 工程概述1.2 监理目标1.3 监理2. 监理组织2.1 监理人员2.2 职责分工2.3 岗位设置3. 监理准备工作3.1 监理档案准备3.2 监理计划制定3.3 监理资源准备4. 施工监理4.1 工程施工方案审核4.2 施工现场巡查4.3 施工过程监护4.4 施工质量把关4.5 施工安全监督5. 设备监理5.1 设备验收与检测5.2 设备安装与调试5.3 设备运行监测5.4 设备维护管理6. 材料监理6.1 材料验收与检测6.2 材料保管与使用6.3 材料使用监督7. 完工验收与移交7.1 工程竣工验收7.2 试运行与调试7.3 工程移交与交接7.4 监理报告编制8. 监理纠纷处理8.1 纠纷处理原则8.2 纠纷处理程序8.3 纠纷处理方式附件:相关监理文件法律名词及注释:- 园林景观绿化工程:指对自然环境进行改造,创造具有人工景观价值的场地,以满足人们对美好环境的需求的工程。

包括植被绿化、景观石塑、水体构筑物等内容。

- 监理:指在工程建设过程中,对合同约定内容进行监督、检查和评定的活动。

监理的目标是确保工程按照规划设计和合同要求进行,保障工程质量和安全。

范本2:园林景观绿化工程监理实施细则(风格二)1. 绿化工程项目概述1.1 项目背景1.2 项目范围1.3 项目目标2. 监理组织与人员2.1 监理团队组成2.2 监理人员职责分工2.3 监理人员配备标准3. 监理准备工作3.1 编制监理计划3.2 准备监理文件与工具3.3 熟悉工程设计与图纸4. 工程施工监理4.1 施工方案审核4.2 施工现场巡查4.3 施工质量管理4.4 施工安全监督4.5 施工进度控制5. 设备与材料监理5.1 设备验收与调试5.2 设备运行监测5.3 材料质量检验5.4 材料使用监督6. 完工验收与交付6.1 工程竣工验收6.2 试运行与调试6.3 工程交付与移交6.4 编制监理报告7. 监理纠纷处理7.1 纠纷处理原则7.2 纠纷处理程序7.3 纠纷处理方式附件:- 相关监理文件- 合同及附件- 工程设计图纸法律名词及注释:- 园林景观绿化工程:指对城市空地进行绿地改造、绿化建设,增加绿色植被覆盖,提升城市环境品质和人居舒适度的工程项目。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

B13—001南京麒麟科技创新园小牛头山公园工程监理实施细则(园林景观工程)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):苏州景原工程设计咨询监理有限公司专业监理工程师:总监理工程师:日期:江苏省建设厅监制园林景观工程(地形地貌、园路、广场、小品等)监理细则第一节监理工作控制目标及控制要点一、质量控制目标根据施工合同确定的质量目标,通过提出关键部位的质量控制措施和解决技术难点的控制方法,合理运用质量控制手段;通过质量控制,确保工程质量全部合格。

二、进度控制目标按合同确定的工期目标,审核承包商的施工网络计划。

实施过程中检查、督促施工方按计划执行,发现问题及时纠偏,协调。

控制好各阶段工期,以确保合同工期的完成。

三、造价控制目标通过认真审核工程计量报表,严格控制中间进度款支付及最终工程款支付;严格控制设计变更及现场签证;通过严格的投资控制,使各合同工程施工费用符合合同相关条款,各项费用支出合理,工程造价控制在施工承包合同价格以内。

四、安全、文明施工控制目标按绿色理念营建本项目,杜绝违章作业,避免发生重大安全事故,规范工程建设的环境管理,把本项目建成南京市的安全、文明示范工程。

五、合同管理目标建立合同管理体系,预防和减少业主承担的合同风险,避免出现合同纠纷和索赔事件,最终全面实现合同所规定的各项目标,使整个工程在合同所约定的造价额和工期范围内完成,并达到合同所约定的质量标准。

六、组织协调目标协调参建各方关系,使工程造价支出合理,使项目系统内各子系统,各专业、各分项工程及各种资源在时间、空间上实现有组织的配合,保证工程进度、质量和安全。

七、信息资料档案管理工作目标根据业主委托的监理工作范围和内容建立以监理项目部为处理核心的信息资料管理中心,协调项目业主、承包商、监理之间信息流通,收集来自外部环境各类信息,全面系统处理后,供参建各方处理进度、质量、投资及安全事故时使用,为整个项目建设服务。

第二节监理工作流程.1质量控制工作总程序及控制要点3、隐蔽工程验收监理工作程序及控制要点4检验批、分项工程验收工作程序及控制要点第三节监理工作方法及措施一、地形地貌改造工程重点与监理措施通常地形地貌改造工程监理主要包含三方面的内容:一是地形地貌改造的景观效果;二是土壤质量;三是挖、填土方工程量的确定。

其中:地形地貌的改造效果,需要施工技术人员具有良好的艺术素养,深刻领会设计意图,因地制宜筑山理水土壤(含外购栽植土)本身的质量主要是通过土壤检测确定。

土方量的计算,需要运用专业测量仪器和专业测量的方法才能实现。

1、地形改造监理要点1.1地形改造必须符合设计要求;1.2峰、谷、脊、坡的位置及走向必须符合设计要求;1.3地形改造的标高必须在允许偏差之内,即>100cm,允许偏差±5cm;100-300cm,允许偏差±20cm;>300cm,允许偏差±50cm;1.4园林植物的品种,数量、定向、排列等都必须符合设计要求,若需变更,施工企业必须填报技术核定单,监理部复核后,呈建设单位批准方可实施;1.5地形改造后的种植地,必须做到坡度恰当,无积水,无严重水土流失;1.6地形改造后的种植地,若采用地下管道排水,必须符合国家有关规定;2、挖、填土方工程量的确定2.1为了准确测量土方工程量,保证土方造型符合设计要求,本公司配备1名专职的注册测量监理工程师。

2.2土方测量前,专职测量监理人员应熟悉由建设单位提供的设计总平面图等有关图纸。

收集、了解平面及高程控制点的情况,并由建设单位安排勘察设计单位向测量监理人员和施工单位交桩。

2.3测量监理人员应对所提供的控制成果进行复核,当复核结果表明数量和精度已能满足施工要求时,然后提供给施工单位,施工单位再据此进行施工放样测量。

2.4当所提供的控制点不能满足施工测量要求时,则应由施工单位根据工程规模大小布设相应的平面控制网及高程控制网。

控制网点的设定,必须经由测量监理人员复核后才能用于下步工序的测量工作;2.5控制工作前后,测量监理人员应对控制测量工作进行检查验收,主要包括以下内容:2.5.1 施工单位测量人员的岗位证书;2.5.2 施工单位测量仪器的种类、数量、精度级别和设备检定证书;2.5.3 控制测量成果是否合乎规范规定,能否满足施工测量要求;2.5.4 按照检查验收结果发出监理通知,批准施工单位控制测量报验报告。

3、土方量测量监理要点3.1土方工程开工前的原地面高程测量,是土方计量工作的基础,原地面高程正确与否,直接影响土方计量的正确性,所以应予以特别重视。

测量监理人员必须在熟悉设计合图纸的基础上,对施工单位布设的测量方案进行审核。

3.2填挖土方开工后,测量监理人员应加强中间检查和复核,所造地形须达到设计要求,且要求比设计标高抛高10%—15%,以解决松填土的下沉而达不到设计要求的问题。

3.3土方工程结束后的计量测量,应经过三个月以上的下沉期后进行。

经过施工后,原来测设的断面线或格网交点已不能找到,故应对原断面线或格网交点复位,即重新定线放样,然后施工单位根据恢复的线形或交点对现地形逐线逐点进行测量,再根据已经批准的原地面高程和现高程进行土方工程量的计算,并上报测量报验单,测量监理人员对此应作30%以上的抽查复测,检测合格的认可工程量、签发监理复核意见。

发现较差较大时,应及时通知施工单位重测再报,合格后方可认可。

二、园路施工监理控制措施1、路基,基层监理控制措施1.1园路路基挖槽宽、深必须符合设计要求,监理验槽并签发隐蔽工程报验单后,施工企业方可进行下道工序;1.2路基的垫层道渣、碎石厚度必须符合设计要求;1.3路基的强度、密实度必须符合设计要求;1.4砼强度、沥青路、石材铺装路必须符合设计要求,使用商品砼必须出具有关商品砼的材料,同时要做好砼(强度)试块;1.5砼路面在保养期内,施工企业必须保护好成品;1.6砼路表面必须做到洁净、无裂缝、无脱皮、无坑洼现象;1.7园路面层用花岗石材料铺装,必须做到接缝平顺,缝道合理,间隙、坡度符合设计要求和施工规范;1.8卵石路面嵌砌要均匀,严防脱皮现象;1.9卵石窄面不能超过3CM,卵石嵌入砂浆深度应大于1/2颗粒;1.10卵石排列不能过稀,要符合设计要求;1.11花岗石及其它板块路面、路面都必须做到色彩搭配协调,色差过大不符合质量要求;1.12平侧石:侧石、平石、平缘石,机非分隔带或中央分隔带的小型预制件等统称侧平石。

根据功能不同、使用的位置不同,其要求也不尽相同。

侧平石质量的监理重点:(1)对进场的侧平石、路缘石应取得质保单位及混凝土强度试验报告;(2)严格控制进场侧平石的色差及外形尺寸。

对不合格的或已损坏的产品一律禁止使用;(3)对道路中心线及纵坡高程进行复测,控制好允许误差;(4)对排砌的侧平石、路缘石均应抽检其线形及高程,目测发现突折点,必须整改;(5)严格按图纸及有关规范要求,检查混凝土土基座的质量及外形尺寸;(6)对接缝的外形、宽度、勾缝及水泥砂浆的强度进行一定频率的抽检。

(7)任何路面在竣工后,必须保证排水通畅,不得有阻水或积水现象发生。

2、板块地面工程监理控制要点及措施2.1面层所用板块的品种、质量必须符合设计要求;面层与基层的结合(粘结)必须牢固,无空鼓(脱胶)。

2.2碎拼大理石面(包括其它不规则路面面层):色泽及块石大小搭配协调,勾缝大小深浅一致,表面洁净;2.3卵石面层:颜色分配和顺,颗粒铺设清晰,大小均匀,石粒清洁,嵌入砂浆应大于深度颗粒1/2,应竖向接贴排列不得平铺;2.4嵌草地面面层:块料无裂缝、缺陷、铺设平稳,接缝均匀,表面较清洁,块板之间均为种植土,嵌草到位平整;2.5水泥花砖、混凝土板块、定形大理石、定形石块等面层:在合格的基础上,周边顺直,表面清净,图案清晰;3、木结构(含木制桥、木平台)监理控制要点及措施3.1木材的树种、材质、等级、含水率和防腐、防虫、防火处理以及制作质量必须符合设计要求;3.2木结构支座、节点构造必须符合设计要求和施工规范的规定。

榫槽必须嵌合严密,连接必须牢固无松动;3.3钢木组合抽采用的钢材及附件的材质、型号、规格和连接构造等必须符合设计要求和施工规范规定3.4木构件表面质量:表面平整光洁、无戗槎、刨痕、毛刺、锤印和缺棱角,清油制品色泽、木纹近似;3.5木制品裁口、起线、割角、拼接:裁口、起线顺直,割角准确、高低平整,接头采用燕尾榫拼接严密;3.6钢木组合的钢材、垫板、螺杆、螺帽:钢板、杆平直、螺帽数量及螺杆伸出螺帽长度符合施工规范的规定。

垫板、垫圈齐全紧密。

各钢件均作防腐处理;3.7木架、梁、柱的支座部分防腐处理:木构件与砖石砌体、混凝土的接触处,以及支座垫木有防腐处理应符合施工规范规定;4、假山、叠石工程监理控制要点及措施4.1叠石(含孤赏石峰)4.1.1叠石堆叠应符合设计要求,截面必须符合设计要求;4.1.2基础开挖土方深度必须至老土,基础必须符合设计要求,必须做到牢固、稳定、密实;基础柱桩、土方尺寸必须控制在允许偏差之内;4.1.3孤赏石峰要视空间大小而定;4.1.4石质、石色、形状必须符合设计要求;4.1.5堆叠搭接处冲洗应清洁,石料放置应稳固,纹理走向一致,石料不得有明显裂缝、损伤、剥落现象;4.1.6搭接嵌缝必须用高标号水泥砂浆勾嵌缝,砂浆宽度应在3-4CM,做到平滑、顺道,色泽与叠石(孤赏石峰)相似;4.1.7叠石(含孤赏石峰)在堆叠或竖好后必须做好支撑或拉吊,待砂浆强度达到标准,经监理认可后方可拆除;4.1.8叠石(含孤赏石峰)主要观赏面和高度应符合设计要求。

4.2卧石、点石、顽石4.2.1卧石、点石、顽石放样定位必须符合设计要求;4.2.2卧石、点石、顽石的基础要达到一定的密实度,严防搁撬不稳定;4.2.3卧石、点石、顽石放置量必须符合设计要求;4.2.4卧石、点石、顽石的石质、石色、形状要基本符合设计要求;4.2.5卧石、点石、顽石的观赏面应符合设计要求;4.2.6卧石、点石、顽石与叠石(含孤赏石峰)的山脉走向一致,互为得体,相得益彰;4.2.7叠石(含孤赏石峰)、卧石、点石、顽石的植物配置要做到少而精、少而美、内涵丰富,耐人品味。

4.3假山、叠石主体工程控制要点及措施4.3.1假山叠石主体工程必须符合设计要求,截面必须符合结构需要;4.3.2假山叠石必须符合使用安全,在确保安全的基础上符合造型艺术质量。

4.3.3假山叠石块面重量的比例(室内、屋顶除外):叠石用料的数量单块>200kg的应>80%,>50kg应>15%;4.3.4叠石堆叠(含孤赏石):堆叠搭接处冲冼应清洁,石料放置应稳固4.6.5叠石堆置走向嵌缝:叠石堆置走向应一致,假山石料应坚实不得有裂缝、损伤、剥落现象,搭接嵌缝应使用高标号水泥砂浆勾嵌缝,砂浆宽度不大于3㎝,应平直光滑。
