电梯井道脚手架方案
电梯井道脚手架施工方案

电梯井道脚手架施工方案1. 引言电梯井道脚手架施工方案旨在确保在电梯井道内进行脚手架的安全、高效施工。
本文档将从脚手架搭设准备、材料选用、施工步骤等方面进行详细介绍,以确保施工过程中的安全性和顺利性。
2. 脚手架搭设准备在进行电梯井道脚手架搭设之前,需进行以下准备工作:2.1 计算和设计根据电梯井道的尺寸和需求,进行脚手架的计算和设计,确定脚手架的高度、宽度和长度等参数,确保脚手架的稳定性和安全性。
2.2 材料和工具准备根据脚手架设计需求,准备所需的材料,包括脚手架管、连接件、扣件等,并确保材料的质量和数量充足。
同时,准备适当的工具,如扳手、扣件钳等,以便进行脚手架的组装和调整。
2.3 安全措施在进行脚手架搭设之前,要确保施工场地的安全环境,清理井道内的杂物,防止施工人员被障碍物绊倒。
同时,为施工人员提供必要的防护装备,如安全帽、安全鞋等,保障施工人员的人身安全。
3. 脚手架搭设步骤脚手架的搭设步骤主要包括以下几个方面:3.1 固定基础设施在进行脚手架搭设之前,需要先固定基础设施,如固定施工电梯、固定平台等。
这样可以保证脚手架的稳定性和安全性。
3.2 搭设主体支架根据脚手架的设计要求,从底层开始逐层搭设主体支架。
先将脚手架的主支柱竖立起来,再将主水平杆和副水平杆组装在支柱之间,形成一个完整的支撑结构。
3.3 安装斜杆和斜撑在主体支架搭设完成后,安装斜杆和斜撑,以增加脚手架的稳定性。
斜杆和斜撑的安装应根据设计要求进行,确保其连接牢固,能够有效承受水平和垂直力。
3.4 完善横向支撑和纵向支撑在脚手架的每一层完成搭设后,需要进行横向支撑和纵向支撑的安装。
横向支撑和纵向支撑的作用是增强脚手架的整体稳定性,避免脚手架的晃动和倾斜。
3.5 添加工作平台和安全栏杆最后,根据需要,在搭设好的脚手架上添加工作平台和安全栏杆,以确保施工人员能够平稳、安全地进行工作。
工作平台应铺设牢固,并采取防滑措施,安全栏杆应牢固固定,能够承受施工人员的压力。
电梯井道脚手架施工方案

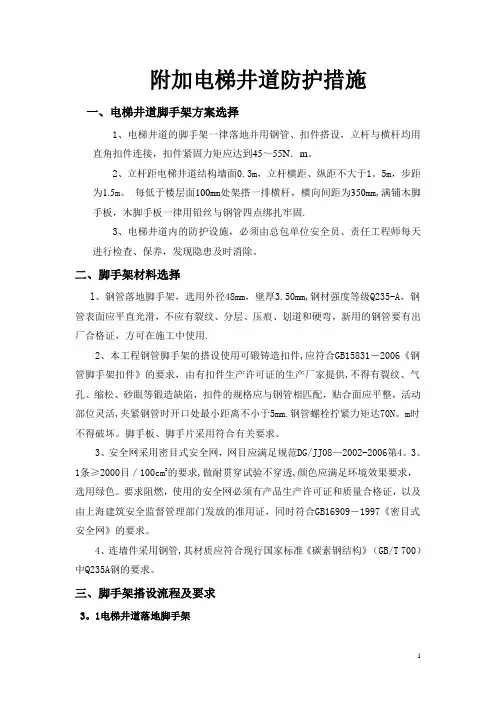

附加电梯井道防护措施一、电梯井道脚手架方案选择1、电梯井道的脚手架一律落地并用钢管、扣件搭设,立杆与横杆均用直角扣件连接,扣件紧固力矩应达到45~55N.m。
2、立杆距电梯井道结构墙面0.3m,立杆横距、纵距不大于1。
5m,步距为1.5m。
每低于楼层面100mm处架搭一排横杆,横向间距为350mm,满铺木脚手板,木脚手板一律用铅丝与钢管四点绑扎牢固.3、电梯井道内的防护设施,必须由总包单位安全员、责任工程师每天进行检查、保养,发现隐患及时消除。
二、脚手架材料选择l、钢管落地脚手架,选用外径48mm,壁厚3.50mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证,方可在施工中使用.2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合GB15831-2006《钢管脚手架扣件》的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴合面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm.钢管螺栓拧紧力矩达70N。
m时不得破坏。
脚手板、脚手片采用符合有关要求。
3、安全网采用密目式安全网,网目应满足规范DG/JJ08—2002-2006第4。
3。
1条≥2000目/100cm2的要求,做耐贯穿试验不穿透,颜色应满足环境效果要求,选用绿色。
要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由上海建筑安全监督管理部门发放的准用证,同时符合GB16909-1997《密目式安全网》的要求。
4、连墙件采用钢管,其材质应符合现行国家标准《碳素钢结构》(GB/T 700)中Q235A钢的要求。
三、脚手架搭设流程及要求3。
1电梯井道落地脚手架脚手架搭设的工艺流程为:井道内地基整平→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→铺脚手板→连墙件→扎防护栏杆→剪刀撑→扎安全网。
电梯井道内脚手架搭设方案

电梯井脚手架施工方案目录一、编译依据 (2)二、项目概况 (2)三、架设方案 (3)四、架设要点 (3)五、车架安全检查 (5)6、框架经验计算取16#工字钢主梁安全校核计算 (10)一、编译依据一、扣件式钢管脚手架施工安全技术规程? JGJ130-2011。
2.《建筑施工安全高处作业技术规程》JGJ80-91。
3.《建筑施工安全检验标准》JGJ59-2011。
4. ?钢结构设计规范? GB50017-20035、西部文化馆施工图。
6、项目施工组织设计及模板施工方案。
7.设立部?风险较大的子子项目的安全管理方法? [建智[2009]87号]、[2009]254号。
二、项目概况本项目为地上38层、地下4层的超高层写字楼。
建筑总高度160.15m,总建筑面积92406.89㎡。
基础为筏板结构,主体为框架筒和剪力墙结构,电梯井壁净空尺寸为2600×2700mm,为现浇钢筋混凝土结构。
楼面结构标高如下:三、架设方案主体施工时,机房电梯井脚手架采用简易井形落地式普通扣件钢管脚手架作为操作架和安全防护架。
总高度为2.2+6.7+3.9+3.9+5.3+6=28m],框架底座为底板;二楼至六楼为二段【总高5.2×5=26m】,框架主体底座为18#工字钢; 6楼至12楼楼层标高为第三段[总高5.2+4.15×5=25.95m],框架体底座为18#工字钢; 12楼至19楼楼层标高为第四节【总高4.15×7=29.05m】,框架体底座为18#工字钢; 19楼至26楼楼层标高楼层标高为第五段[总高4.15×7=29.05m],框架体底座为18#工字钢;二十六层楼面标高~三十三层楼标高【总高为一六段 4.15×2+5.35+3.6+3.35×3=27.3m】,框架体底面为18#工字钢;三十四层楼面标高~屋面框架层为第七段【总高3.35×4+3.3+10.45=27.15m】,框架体底座为18#工字钢,全部电梯安装时框架体拆除。
电梯井道内脚手架(二)2024

电梯井道内脚手架(二)引言概述:电梯井道内脚手架是指在进行电梯安装、维护或修理期间,为工作人员提供安全和稳定的工作平台。
本文将从搭建脚手架的方法、材料选择、安全措施、使用注意事项和拆除程序等五个方面进行详细阐述。
正文:一、搭建脚手架的方法1. 确定搭建脚手架的位置和高度2. 准备搭建所需的材料和工具3. 搭建支撑架结构4. 安装水平支撑和横杆5. 安装纵向支撑和横向横让杆二、材料选择1. 脚手架支撑架:选择坚固、耐用的材料,如钢管或铝合金2. 水平支撑和横杆:选择具有较强承载能力并耐压的材料3. 纵向支撑和横向横让杆:选择长度和直径适合的材料4. 底座:选择稳固、防滑性能好的底座材料5. 绑扎设备:选择高强度、耐腐蚀的钢丝绳或钢带三、安全措施1. 工人必须具备相关搭建脚手架的技能和证书2. 受训工人必须佩戴个人防护装备3. 定期检查脚手架的稳定性和结构强度4. 设置安全警示标志和警戒线5. 确保脚手架周围的安全区域干净、整洁,移除障碍物四、使用注意事项1. 严禁超载或破坏脚手架结构2. 避免在脚手架上奔跑或跳跃3. 注意防滑,在潮湿或有积水的条件下特别注意4. 使用安全绳和安全带固定工人位置5. 禁止脚手架上吸烟、打电话或使用明火等危险行为五、拆除程序1. 移除纵向支撑和横向让杆2. 拆除水平支撑和横杆3. 移除支撑架结构4. 清理脚手架材料和工具5. 对拆除过程中可能产生的损坏进行修复和整理总结:电梯井道内脚手架的搭建和使用是电梯安装、维护和修理过程中必不可少的一环。
合理选择材料,遵守搭建和使用规范,以及采取必要的安全措施,可以有效保障工作人员的安全和工作的顺利进行。
拆除脚手架时,应注意细节,并进行适当的修复和整理,以确保设施的完好和工作的安全性。
电梯井道脚手架专项方案

目录目录 (1)一编制依据和说明 (2)1、编制依据 (2)1)为保证本脚手架工程的施工安全,脚手架工程的设计、施工和验收应满足但不限于下列文件、规范、标准和国家、企业的有关规定要求: (2)2、编制说明 (2)工程简介 (2)3.工程概况 (3)二楼层内电梯井脚设计概况 (3)1、材料要求 (3)2、电梯井内脚手架搭设 (4)三内脚手架安全防护 (7)1、安全防护 (7)2、检查验收 (8)四脚手架安装和拆卸安全技术措施 (9)1、安装安全技术措施 (9)2、拆除安全技术措施 (10)一编制依据和说明1、编制依据1)为保证本脚手架工程的施工安全,脚手架工程的设计、施工和验收应满足但不限于下列文件、规范、标准和国家、企业的有关规定要求:类别编号名称国家标准GB15831 钢管脚手架扣件GB50300-2001 建筑工程施工质量验收统一标准GB/T13793 直缝电焊钢管GB50017-2002 钢结构设计规范GB50009-2001 建筑结构荷载规范GB700-88 普通碳素结构钢技术要求GB/T700-2006 碳素结构钢行业标准JGJ 59-99 建筑施工安全检查标准JGJ 80-91 建筑施工高空作业安全技术规范GB24911-2010 建筑施工轮扣式钢管脚手架安全技术规范企业标准质量/环境/职业健康安全管理手册、程序控制文件、作业指导书3)工程名称:粤澳合作中医药科技产业园设计项目RD8、RD9项目2、编制说明本方案所称脚手架工程是指用于工业与民用建筑施工中的落地式(底撑式)轮扣件式钢管脚手架,以及型钢悬挑脚手架。
本工程脚手架工程应用施工安全计算软件进行安全计算。
工程简介1.建设单位:粤澳中医药科技产业园开发有限公司2. 设计单位: 中国华西工程设计建设有限公司3.监理单位: 珠江监理4. 工程地点: 珠海市前横琴新区环岛北路北侧、厚朴道西侧3.工程概况1.工程建筑概况2.1建筑概况:本工程位于珠海市前横琴新区环岛北路北侧、厚朴道西侧,地上层数为6层、3层,地下室为1层。
电梯井道脚手架方案(一)2024

电梯井道脚手架方案(一)引言概述:本文旨在介绍一个针对电梯井道的脚手架方案,该方案将确保施工过程的安全性和效率性。
通过合理的选材和设计,该脚手架方案将提供一个稳固且易于操作的工作平台,以满足电梯井道内施工的需求。
本文将从以下五个大点展开详细阐述。
一、选择合适的脚手架类型1. 脚手架类型的选择:系统脚手架、悬挑脚手架、搭设脚手架等。
2. 脚手架承重能力的评估:根据实际情况确定所需的脚手架承重能力,确保安全可靠。
二、脚手架组件和材料的选取1. 主材料选择:优质的钢材或铝合金,以确保脚手架的稳定性和耐久性。
2. 组件的选择:根据脚手架的具体需求,选取合适的组件,包括水平杆、立杆、斜杆等。
三、设计搭建脚手架的步骤1. 脚手架搭建前的准备工作:测量井道尺寸、检查工具和材料是否齐全。
2. 脚手架搭建的步骤:按照设计方案进行组装,确保结构的稳固和平整。
3. 脚手架的调整和加固:在搭建完成后,进行调整和加固,以确保脚手架的稳定性和安全性。
四、脚手架使用过程中的注意事项1. 安全防护:使用防护设施,如安全带、安全网等,确保工作人员的安全。
2. 日常检查:定期检查脚手架的稳定性和材料的状况,如有问题及时修复或更换。
3. 施工管理:合理安排施工过程,确保脚手架的使用与施工进度相协调。
五、脚手架拆除与维护1. 脚手架拆除的步骤:按照规定的顺序进行拆除,确保安全和高效率。
2. 脚手架维护:定期检查维护脚手架,包括清洁、涂刷和材料更换。
总结:通过选择合适的脚手架类型、采用优质的材料、合理设计搭建步骤、注意脚手架使用过程中的安全事项以及及时进行拆除与维护,我们可以确保电梯井道脚手架方案的安全性和效益性。
这将为电梯施工提供一个稳定、高效的工作平台,使施工过程更加顺利。
电梯井道脚手架施工方案

电梯井道脚手架施工方案为确保电梯井道施工的安全与高效进行,特制定以下脚手架施工方案。
一、施工前准备在进行电梯井道脚手架施工前,需经过以下准备工作:1.了解电梯井道尺寸和结构:施工方需准确了解电梯井道的尺寸和结构,包括高度、宽度、长度等参数,以便制定合理的脚手架设计方案。
2.确定施工方案:根据电梯井道的具体情况,制定适用的施工方案,包括脚手架的材料、构造、搭建方法等。
3.安全防护措施:在脚手架施工前,必须制定详细的安全防护措施,确保施工人员的人身安全,如佩戴安全帽、穿戴防滑鞋等。
二、脚手架搭建根据施工方案, 根据电梯井道尺寸和结构,采取以下步骤进行脚手架搭建:1.准备脚手架材料:脚手架所需材料包括立杆、横杆、斜杆、扣件等,需提前准备,并确保质量合格。
2.搭建基础支撑:在电梯井道周围的地面上搭建基础支撑,确保其稳固牢靠。
3.立杆固定:按照设计方案,将立杆竖直插入基础支撑,通过扣件固定。
4.横杆安装:将横杆水平安装在立杆间隔适当的位置上,通过扣件与立杆连接。
5.斜杆设置:为增加脚手架的稳定性,设置适量的斜杆,并通过扣件与立杆、横杆连接。
6.验收和调整:搭建完成后,对脚手架进行验收,确保其稳定牢固。
如有不合格部分,及时调整修正。
三、安全措施为确保电梯井道脚手架施工的安全性,应采取以下安全措施:1.施工区域划定:明确划定脚手架施工区域,禁止无关人员进入,并设置明显标识。
2.安全教育培训:施工前,对参与施工的人员进行必要的安全教育培训,增强安全意识和技能。
3.定期检查和维护:施工过程中,需定期检查脚手架的稳固性和安全性,并进行必要的维护工作。
4.施工现场监督:安排专人进行施工现场监督,及时发现和解决存在的安全隐患。
五、总结电梯井道脚手架施工方案是确保电梯井道施工安全与顺利进行的重要环节。
本文以准备工作、搭建步骤、安全措施等方面进行了详细的阐述,希望对施工方提供一定参考和指导,从而确保电梯井道脚手架施工的质量和效果。
电梯井脚手架搭设施工方案

电梯井脚手架搭设施工方案优质文档电梯井脚手架搭设施工方案一、工程概况:大型居住社区南桥新城动迁安置基地J3-标段工程,位于南桥新城东部区域,东至大寨河、西至金钱路、南至规划红星一路、北至红星港以南。
二、搭建依据:本工程采纳槽钢悬挑脚手架搭设,其设计参照现行标准《建筑施工平安检查标准》59-99;《建筑施工扣件式钢管脚手架平安技术标准》130-2001、J84-2001标准执行。
三、所用材料:本工程电梯脚手架所用材料有钢管、扣件、竹笆,钢管采纳外径48mm,壁厚 3.5mm,钢管规格长:4m、3.6m、2.4m、2.1m、1.9m、1.8m、1.2m几种,材质符合《碳素钢构造》GB700-79号中Q235A钢的规定,无锈、无弯曲、无压扁、无裂纹的材料,扣件为铸铁扣件,扣件质量符合国家建立部专业标准《钢管脚手架扣件》JG22-85规定;竹笆采纳有必须厚度,规格1×1.8m,材质不腐朽,无虫蛀制品。
四、搭建方式:1.井道脚手架高度超过24M,故采纳16#槽钢隔段,槽钢悬挑高度不超过18米,即每六层一隔断。
井道内脚手架拉接采纳钢管顶撑,保证牢靠有效,每层设置。
2.加固排架必需从上到下对准设置,保证荷载匀称传递到根底底板。
3.脚手架步高 1.8m,每二层或不超过10m铺设竹笆片隔离,电梯井在楼层面处设置防护栏杆。
优质文档4.电梯井内的隔离、防护栏杆不得擅自撤除,影响施工。
假设要撤除,必需经现场平安技术负责人同意后,做好防范措施后再撤除。
施工完毕后必需立刻复原。
五、搭建依次:放线→立杆→横杆→小横杆→竹笆片→楼层井道口防护栏杆围护。
搭建完工后,检查验收合格,挂合格牌。
六、脚手架撤除:1、在脚手架撤除前应检查脚手架是否完整,是否被撤除过,如发觉有被撤除部位,应先复原。
脚手架、层门地面上是否有杂物和障碍物,应先去除后撤除。
2、撤除必需从上到下,从次到主,撤除时严禁上下施工。
3、做到文明施工,撤除过程中严禁向下抛掷钢管、扣件等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高层:型号1,2.4m×2.4m井道高度80.78m,脚手架立杆间距为0.9m(南北、东西向为三排立杆);
型号2,2.3m×2.7m井道高度80.78m,脚手架立杆间距为1.05m(南北向三排立杆),0.85m(东西向三排立杆);
多层叠墅(仅有落地架):型号3,2.5m×1.9m井道高度16.28m。脚手架立杆间距为0.65m(南北向为三排立杆),0.85m(东西向三排立杆)
在搭设首层脚手架过程中,沿电梯井四周每框架格内设一道斜支撑,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。
3.4 电梯井道脚手架示意图
型号1
型号2
型号3电梯布置图参考型号1、2号。
工字钢钢梁U形螺栓固定构造
1-木楔侧向楔紧;2-两根1.5m长直径18mm的HRB300钢筋
3.5 电梯井道脚手架搭设要求
(3)栏杆与挡脚手板自重标准值(kN/m);本例采用栏杆、竹串片脚手板挡板,标准值为0.17
3.5.4 脚手板搭设要求
1、脚手板应铺满、铺稳,离开墙面 120~150mm。
2、竹笆脚手板按其主竹筋垂直于纵向水平杆的方向铺设,且采用对接平铺,四个角应用直径1.2mm的镀锌钢丝固定在纵向水平杆上。
3.5.5连墙件
每两步高度在井道剪力墙上预埋HRB400直径20的钢筋,埋深600mm,外伸300mm。
3、有裂缝、变形的扣件严禁使用,出现滑丝的扣件螺栓必须更换。扣件也应进行防锈处理。
4、密目安全网网目边长不大于10cm。安全网安装完毕后对系点的间距和牢固程度进行检查。
5、脚手架搭设完毕后,对扫地杆、立杆和水平杆的构造进行检查,包括立杆底部与钢梁的连接情况、立杆垂直度、间距、水平杆高差和扣件位置、扣件拧紧力矩。具体允许偏差值参阅《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)。扣件螺栓拧紧扭力矩不应小于40N·m,且不应大于65N·m。
14、使用安全网时,应该避免发生下列现象:在网内或网下方堆积物品;人跳进或把物品投入网内;大量焊接或其他火星落入网里。如在井道内进行焊接工作,操作点处应用板与下方隔离。
15、每天井道内施工完毕,均要做好落手清工作,避免高空坠物和架体负荷较大。
16、定时检查脚手竹笆的损坏情况,及时更换。
17、宜每天在井道内所有作业完成后,清理一次安全网上的杂物。
1.2 参建单位
工程名称
启潮府一期项目
工程地址
浙江省嘉兴市海宁市尖山新区,仙侠路东侧、富江路南侧
建设单位
海宁紫金置业有限公司
设计单位
中国建筑西南勘察设计研究院有限公司
监理单位
浙江天律工程管理有限公司
勘察单位
嘉兴市嘉设岩土工程勘察研究所有限公司
施工单位
中国建筑第七工程局有限公司
建筑面积
总建筑面积约87776.54㎡,其中地上建筑面积60718.83㎡,地下建筑面积26604.51㎡。
第四章脚手架搭设安全技术措施
4.1 质量要求
1、脚手架搭设前对有关材料进行验收。脚手架钢管、扣件、安全网以及槽钢均应有质量证明书。
2、脚手钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。钢管外径、壁厚、端面等的偏差,以及弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)的规定。钢管必须涂有防锈漆。
8、《钢结构设计规范》(GB50017-2003)
9、《建筑结构荷载规范》(GB50009-2012)
10、本工程施工蓝图
第三章脚手架搭设及要求
3.1电梯井道脚手架方案选择
1、为满足施工及安全需要,结合本工程立面造型和用途以及现场实际情况,本工程的电梯井道的脚手架采用钢管、扣件搭设,立杆与横杆均用直角扣件连接,扣件紧固力矩应达到45~55N.m
启潮府一期项目
电梯井脚手架搭设专项施工方案
编 制:
审 核:
审 批:
年 月 日
第一章 工程概况
1.1项目概况
本项目一期建筑面积88906㎡,共3栋高层:6#楼(27层,高80米)、7#楼(27层,高80米)、8#楼(26层,高76.9米);6栋多层:13#楼(5+1层,高16.4米)、14#楼(5+1层,高16.4米)、16#楼(6+1层,19.4米)、17#楼(6+1层,19.4米)、19#楼(6+1层,19.4米)、20#楼(6+1层,19.4米),地上建筑面积60718.83㎡,地下建筑面积26604.51㎡。
3.5.6 其他搭设要求
1、各杆件端头伸出扣件盖板边缘的长度不应小于100mm。
2、每搭完一步脚手架后,应按落地钢管扣件脚手架规范规定校正步距、纵距、横距及立杆的垂直度。
3、脚手架与结构之间的空隙必须用竹笆填满,防止人或物品掉落;井道脚手架必须设置竹笆隔离层,防止坠落,便于清理垃圾。
5、脚手架每隔四步应用木板做一次硬隔离,保证脚手架全封闭,达到安全防护的目的。
3.5.1 立杆搭设要求
1、立杆上的对接扣件应交错布置,两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm,各接头中心至主节点的距离不宜大于步距的1/3。
2、开始搭设立杆时应设置一根抛撑,直至连墙件安装稳定后,或者对撑杆安装稳定后方可拆除。
3、当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠上方的立杆轴线到边坡的距离不应小于500mm。
4、电梯井道内的设施,必须由脚手架专业人员定期进行检落地脚手架,选用外径48mm,壁厚3.0mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证,方可在施工中使用。
2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合GB15831-2006《钢管脚手架扣件》的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴合面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧力矩达70N.m时不得破坏。
5、应设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。
3.5.3 扣件安装要求
1、扣件规格必须与钢管外径相同。
2、在主节点处固定纵向和横向水平杆的直角扣件距离不应大于150mm。
3、对接扣件开口应朝上或朝内。
4、螺栓拧紧扭力矩不应小于40N·m且不应大于65N·m。
5、在主节点处固定横杆、纵杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm。
18、每周至少一次定时检查安全网,主要查安全网是否有严重的变形和磨损、断裂、霉变,以及连接部位松脱等情况。修理网所用的材料、编结方法应与原网相同,修理后必须经专人检验合格,方可继续使用。
19、拆除脚手架在下方安全网已有效张挂起的条件下进行。
20、井道内所有作业全部完毕后,临边洞口处做好安全防护措施。
13、当天离岗时,应及时加固尚未拆除部分,防止存留隐患造成复岗后的人为事故。
14、如遇强风、雨、雪等特殊气候,不应进行脚手架的拆除,严禁夜间拆除。
15、翻掀垫铺竹笆应注意站立位置,并应自外向里翻起竖立,防止外翻将竹笆内未清除的残留物从高处坠落伤人。
第六章 结构验算
1、型钢梁承载力计算
注:此处取最大值900mm
5、搭拆脚手架的人员必须持有效上岗证工作。
6、搭拆脚手架、清除井道内垃圾时,电梯井周边一定范围内设警戒,有专人监护。
7、脚手架上挂牌标明允许的施工荷载值。平时经常派人检查架子上是否有超载现象。避免局部堆载过大的现象。垃圾尽快清理出井道。
8、施工人员从楼层内进入井道脚手架,应搭设临时过道板或简易爬梯。不得沿外侧的立杆和水平杆攀爬。
9、脚手架操作层上如有堆载,侧边必须铺竹笆作为挡板。
10、在脚手架使用期间,严禁拆除各类杆件。
11、不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上。严禁悬挂起重设备。
12、井道内作业如光线不足应配照明,照明由电工设置。
13、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。脚手架上设一定数量灭火器。
3.5.2 水平杆搭设要求
1、纵向水平杆设置应在立杆内侧。
2、两根相邻水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm,各接头至最近主节点的距离不大于纵距的1/3。
3、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
4、双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上。
步距1.70m,每低于楼层面200mm处架搭一排横杆,横向间距为330mm,满铺竹笆,竹笆一律用铅丝与钢管四点绑扎牢固。(具体布置见下图)
3、电梯井道脚手架地下一层至八层采用落地式支撑架,在八层与十五层、廿二层顶各设置18号工字钢两根,作八层至廿二层搭设脚手架的基础,施工时将工字钢直接用M16*59U型螺栓(内侧螺栓距墙600mm,两道间距200mm)固定在楼面上,两边伸出电梯井墙面不小于1000mm,南北向放置。型钢应有产品质量合格证、质量检验报告等质量证明材料,型钢使用前必须进行检查并进行防锈处理,严禁使用有裂缝、变形的型钢。
4、拆架程序应遵守由上而下,先搭后拆的原则,即先拆栏杆、脚手板、剪斜撑,横杆、立杆等,并按一步一清原则依次进行。严禁上下同时进行拆架作业。
5、拆立杆时,要先抱住立杆再拆开最后两个扣,拆除横杆、斜撑时,应先用手托住中间,再解端头扣。
6、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。
结构类型
框剪结构
第二章 编制依据
1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)
2、中国建筑出版社《建筑施工脚手架实用手册》
