XX市铁路专用线建设项目进展情况表【模板】

合集下载

重点项目进展情况汇报表模板

重点项目进展情况汇报表模板

重点项目进展情况汇报表模板全文共四篇示例,供读者参考第一篇示例:重点项目进展情况汇报表模板项目名称:(填写项目名称)项目起止时间:(填写项目起止时间)项目简介:(填写对项目的简要介绍)一、项目目标及需求分析:1. 项目目标:(填写项目的整体目标)二、项目进展情况汇总:1. 项目进度:(填写项目的整体进度情况,包括已完成的部分、正在进行的部分和待完成的部分)2. 关键节点完成情况:(填写项目关键节点的完成情况,对比原计划是否延迟,如果有延迟请说明原因)三、存在的问题及解决方案:1. 存在的问题:(填写项目中存在的问题及障碍)2. 解决方案:(填写针对各项问题所制定的解决方案,包括具体举措和时间安排)四、下一步工作计划及目标:1. 下一步工作计划:(填写项目下一步的工作计划和具体安排)五、其他事项:(填写项目中其他需要注意的事项,如人员变动、经费预算等)六、附录:(可添加相关的数据统计、报表、图表等附录信息)以上为《重点项目进展情况汇报表模板》,请根据实际项目情况填写相关内容。

如有任何问题或需要进一步辅助,请随时联系项目负责人。

感谢您的关注与支持!第二篇示例:重点项目进展情况汇报表项目名称:XXXXX项目汇报人:XXX日期:XXXX年XX月XX日一、项目概况1.1 项目背景XXXXX项目是公司今年重点推进的项目之一,旨在XXXXX。

项目启动时间为XX年XX月XX日,计划完成时间为XX年XX月XX日。

(1)明确项目目标和期望成果(2)制定实现目标的具体计划和时间安排1.3 项目组织结构项目经理:XXX2.1 项目进展总览(1)项目整体进度(2)已完成的工作2.2 各阶段工作进展情况(1)前期准备阶段XXXXX(2)实施阶段(3)总结复盘阶段2.3 项目风险及应对措施(1)项目存在的主要风险(2)已采取的风险应对措施三、项目下一步工作计划3.1 总结本阶段工作经验教训(1)总结过去工作中的成功经验(2)总结工作中出现的问题和不足根据项目进展和已完成工作,制定下一步的工作计划,包括时间安排、责任人和具体任务。

铁路施工进度表

铁路施工进度表

铁路施工进度表2019年铁路施工进度安排表日期施工内容施工区段施工进度----------------------------------------------------1月1日铺设轨道基础 A区段(站点1-站点5)完成 80% 1月5日安装信号设备 B区段(站点6-站点10)完成 60% 1月10日安装电气系统 C区段(站点11-站点15)完成 40% 1月15日铺设铁轨 D区段(站点16-站点20)完成 50% 1月20日建设客运站 E区段(站点21-站点25)完成 30% 1月25日完善通信网络 F区段(站点26-站点30)完成 20% 1月30日安装隧道照明 G区段(站点31-站点35)完成 10%注:以上进度表仅为2019年的施工进度安排,具体施工时间和进度可能会因各种因素而有所调整。

施工进度说明:1. 1月1日至1月5日,将在A区段(站点1-站点5)进行轨道基础的铺设工作。

预计到1月1日时已完成80%的铺设工作。

该区段是本次铁路施工的起点,铺设一个稳固的基础对后续工作至关重要。

2. 1月5日至1月10日,将在B区段(站点6-站点10)进行信号设备的安装工作。

预计到1月5日时已完成60%的安装工作。

信号设备是保障列车运行安全的关键装置,施工过程需要仔细而耐心。

3. 1月10日至1月15日,将在C区段(站点11-站点15)进行电气系统的安装工作。

预计到1月10日时已完成40%的安装工作。

电气系统是保障列车供电和照明的重要设施,安装工作需要严密的电气知识和操作技巧。

4. 1月15日至1月20日,将在D区段(站点16-站点20)进行铁轨的铺设工作。

预计到1月15日时已完成50%的铺设工作。

铁轨是铁路的骨架,需要精准的测量和安装,确保列车平稳行驶。

5. 1月20日至1月25日,将在E区段(站点21-站点25)建设客运站。

预计到1月20日时已完成30%的建设工作。

客运站是为旅客提供便捷出行的重要场所,施工过程需要兼顾美观、实用和安全。

项目推进情况汇报表

项目推进情况汇报表

项目推进情况汇报表尊敬的领导:我向您汇报关于项目推进情况的最新进展。

自上次汇报以来,我们团队在项目推进方面取得了一些重要进展,具体情况如下:一、项目进展情况。

1. 项目目标与计划,我们团队在项目启动阶段明确了项目的总体目标和具体计划,确保各项工作有序推进。

经过多次讨论和调整,我们已经确定了项目的关键节点和时间表,并制定了相应的工作计划。

2. 项目进度,截至目前,项目已经完成了初步的需求分析、技术调研和方案设计等前期工作。

在这些工作的基础上,我们已经开始了系统的开发和测试工作,并且取得了一些阶段性的成果。

3. 项目风险,在项目推进的过程中,我们也积极关注项目可能面临的风险,并采取了一系列措施进行应对。

目前,项目的整体风险得到了有效控制,各项工作均在预期时间内按计划进行。

二、团队协作情况。

1. 团队建设,为了确保项目的顺利推进,我们注重团队建设,加强了团队的沟通和协作。

通过团队会议、项目讨论和经验分享,我们不断提升团队的凝聚力和执行力。

2. 任务分工,针对项目的具体工作内容,我们合理分工,明确责任,确保每个成员都能充分发挥自己的专长,高效完成各项任务。

三、下阶段工作计划。

1. 完善项目进度计划,我们将继续完善项目的进度计划,确保各项工作按时完成。

同时,我们也将根据实际情况对计划进行灵活调整,以应对可能出现的变化和风险。

2. 加强沟通与协作,在项目推进的过程中,我们将进一步加强团队成员之间的沟通和协作,确保信息畅通,减少工作中的误解和偏差,提高工作效率。

3. 风险管控,我们将继续关注项目可能面临的风险,及时采取措施进行应对,确保项目整体风险得到有效控制。

四、结语。

总的来说,目前项目推进情况良好,各项工作有序推进,团队协作良好,风险得到有效控制。

我们将继续努力,确保项目按计划顺利完成。

以上就是我对项目推进情况的汇报,希望能够得到您的认可和指导。

如有任何问题,欢迎随时与我联系。

谢谢!此致。

敬礼。

铁路工期完成情况汇报表

铁路工期完成情况汇报表

铁路工期完成情况汇报表尊敬的领导:根据铁路工程建设进度安排,我单位按时完成了本阶段工期的任务,并特此向领导汇报工期完成情况如下:一、工程概况。

本阶段工程总体进展顺利,各项工作有序推进。

在施工过程中,我们严格按照设计要求和施工方案进行操作,确保工程质量和安全。

二、完成情况。

1. 土建工程,土建工程按计划完成了XX%的施工任务,主要包括路基填筑、桥梁墩台施工等工作。

在施工过程中,我们克服了地质条件复杂、施工难度大的困难,保证了施工进度和质量。

2. 铁轨铺设,铁轨铺设工作已完成XX%,包括铺轨、固定、调校等工序。

我们严格按照施工规范进行操作,保证了轨道的平整度和轨距的准确性。

3. 电气化工程,电气化设备安装工作已完成XX%,包括接触网安装、信号设备安装等工作。

我们严格按照电气化工程施工规范进行操作,确保了设备的安全性和可靠性。

4. 站场建设,各个车站站场建设工作已完成XX%,包括站台、候车室、站场道岔等建设。

我们注重细节,确保了站场设施的舒适性和便利性。

三、下阶段工作计划。

下阶段,我们将继续按照施工进度安排,全力以赴,确保工程按时完成。

具体工作计划如下:1. 加快土建工程施工进度,确保按时完成路基、桥梁等工程。

2. 继续加强铁轨铺设工作,保证轨道质量和准确性。

3. 加强电气化设备安装工作,确保设备安全可靠。

4. 督促站场建设工作,确保车站设施的完善和质量。

四、安全生产。

在工程施工过程中,我们将严格执行安全生产规定,确保施工现场的安全。

同时,加强对施工人员的安全教育和培训,提高施工人员的安全意识和技能。

五、总结。

通过本阶段工作,我们对铁路工程建设的进度和质量有了全面的了解,同时也发现了一些存在的问题和不足。

我们将进一步加强施工管理,解决存在的问题,确保下阶段工程按时完成。

以上就是本阶段铁路工期完成情况的汇报,希望领导能够对我们的工作给予指导和支持,谢谢!。

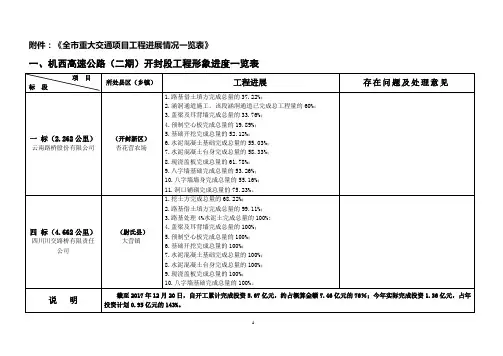

全重大交通项目工程进展情况一览表

全重大交通项目工程进展情况一览表
3.盖梁及耳背墙完成总量的33.76%;
4.预制空心板完成总量的19.89%;
5.基础开挖完成总量的52.12%;
6.水泥混凝土基础完成总量的55.03%;
7.水泥混凝土台身完成总量的58.33%;
8.现浇盖板完成总量的61.78%;
9.八字墙基础完成总量的53.26%;
10.八字墙墙身完成总量的55.16%;
二、开港大道工程
项目
标段
所处县(乡镇)
工程进展
存在问题及处理意见
一工区(18.348公里)
中国建筑一局(集团)
有限公司
(开封新区)
杏花营镇
(祥符区)
西姜寨乡
1.便道已完成16400m,为总量的100%;
2.清表已完成845366㎡,为总量的100%;
3.挖土方已完成263228.58m³,为总量的98%;
4.填土方已完成5床处理已完成929991.57m³,为总量的91.7%。
大桥乡1处厂房尚未拆迁,由尉氏县指挥部负责协调解决。
责任人:穆保国、高海生、王振营、吕昊
说明
截至2017年12月20日,自开工累计完成投资13.32亿元,占概算金额13.9亿元(工可批复确定)的95.82%;今年实际完成投资7.71亿元,占年投资计划7.9亿元的97.59%。
11.洞口铺砌完成总量的75.23%。
四标(4.662公里)
四川川交路桥有限责任公司
(尉氏县)
大营镇
1.挖土方完成总量的68.22%;
2.路基借土填方完成总量的99.11%;
3.路基处理4%水泥土完成总量的100%;
4.盖梁及耳背墙完成总量的100%;
5.预制空心板完成总量的100%;
6.基础开挖完成总量的100%;

铁路情况汇报材料模板

铁路情况汇报材料模板

铁路情况汇报材料模板
近期铁路情况汇报。

根据最新的铁路运营数据和相关情况,现对铁路情况进行汇报如下:
一、运营情况。

1. 线路畅通情况,截止目前,全国铁路线路畅通,未发生重大故障和事故,各
线路运营正常。

2. 运输量统计,根据统计数据显示,近期铁路运输量稳中有升,各地区货运和
客运量均有所增加,体现了铁路运输的活跃态势。

3. 安全生产情况,各铁路部门严格执行安全生产措施,加强设备设施检修和维护,确保铁路运输安全。

二、建设情况。

1. 新线建设进展,目前,各地新建铁路线路建设进展顺利,部分新线已经投入
使用,为地方经济发展和人民出行提供了便利。

2. 设施改造和维护,铁路部门加大对老旧线路和设施的改造和维护力度,提高
了线路的运输效率和安全性。

三、服务质量。

1. 旅客服务,铁路部门不断优化旅客服务,提高车站设施和服务水平,为广大
旅客提供更加便捷、舒适的出行体验。

2. 货运服务,铁路货运部门积极推动货运服务升级,提高运输效率和服务质量,满足广大客户的需求。

四、未来展望。

1. 发展规划,未来,铁路部门将继续贯彻落实国家交通发展战略,加大铁路建设力度,提高运输效率和服务水平。

2. 安全保障,铁路部门将继续加强安全生产管理,确保铁路运输安全稳定,为人民群众提供安全可靠的出行环境。

以上为近期铁路情况的汇报,希望各相关部门和单位密切关注铁路运营情况,共同推动铁路事业发展,为国家经济社会发展作出更大贡献。

铁路工程施工进度计划表

铁路工程施工进度计划表

铁路工程施工进度计划表1. 引言本文档旨在制定铁路工程施工的进度计划表,以确保施工按时完成,并提供项目方和相关人员的参考。

2. 项目概况铁路工程项目的基本信息如下:- 项目名称:[项目名称]- 项目地点:[项目地点]- 项目负责人:[项目负责人]- 施工期限:[施工期限]3. 施工进度计划4. 详细任务安排4.1. 任务1- 负责人:[负责人1]- 开始日期:[开始日期1]- 预计完成日期:[预计完成日期1]4.2. 任务2- 负责人:[负责人2]- 开始日期:[开始日期2]- 预计完成日期:[预计完成日期2]4.3. 任务3- 负责人:[负责人3]- 开始日期:[开始日期3]- 预计完成日期:[预计完成日期3]4.4. 任务4- 负责人:[负责人4]- 开始日期:[开始日期4]- 预计完成日期:[预计完成日期4]4.5. 其他任务...- ...5. 里程碑评估5.1. 里程碑1- 完成日期:[实际完成日期1]- 进度评估:[进度评估1]5.2. 里程碑2- 完成日期:[实际完成日期2]- 进度评估:[进度评估2]5.3. 里程碑3- 完成日期:[实际完成日期3]- 进度评估:[进度评估3]5.4. 里程碑4- 完成日期:[实际完成日期4]- 进度评估:[进度评估4]5.5. 其他里程碑...- ...6. 总结本文档制定了铁路工程施工的进度计划表,详细列出了任务安排和里程碑评估。

通过按计划进行施工,我们将确保项目顺利完成,并及时评估进度,以便及时调整工作安排。

施工团队应根据本计划进行工作,并将实际进度与计划进度进行对比并记录。

任何进度滞后或问题都应及时通报和解决,以确保项目进展顺利。

工程情况汇报表格

工程情况汇报表格

工程情况汇报表格尊敬的领导:我向您汇报我们工程项目的最新情况。

自从上次汇报以来,我们团队已经取得了一些进展,并且也遇到了一些挑战。

以下是我们工程情况的详细报告:1. 项目进展情况。

我们的工程项目已经进入了第三个月,整体进展良好。

在上个月,我们成功完成了项目的初步规划和设计,包括工程图纸的绘制、材料的选购等工作。

同时,我们也已经开始了一些基础设施的施工工作,如地基的打桩和混凝土的浇筑等。

目前,项目整体进度符合预期,我们将继续努力确保工程按时完成。

2. 人员配备情况。

在过去的一个月里,我们团队已经完成了人员的招募和培训工作。

目前,我们拥有一支高效的施工团队,包括项目经理、工程师、技术人员和施工工人等。

每个人都在各自的岗位上发挥着重要作用,为项目的顺利进行贡献着自己的力量。

3. 资金使用情况。

截止到目前,我们的资金使用情况良好。

我们严格按照预算计划进行资金的支出,确保每一笔资金都得到了合理的利用。

同时,我们也在不断寻求节约成本的方法,以确保项目在质量和效益上都能得到保障。

4. 风险和挑战。

在工程项目进行的过程中,我们也遇到了一些挑战和风险。

例如,最近一次的暴雨导致了施工进度的延误,我们已经采取了相应的措施来加快工程的恢复。

此外,材料供应商的延迟交货也给我们的工程进展带来了一些影响,我们正在与供应商进行积极的沟通和协调,以解决这一问题。

5. 下一步计划。

接下来,我们将继续按照项目计划进行工程的施工和管理工作。

同时,我们也将加强与相关部门和供应商的沟通,以确保项目的顺利进行。

我们将密切关注风险的变化和项目进展的情况,及时调整工作计划,以确保项目能够按时、高质量地完成。

以上就是我们工程项目的最新情况汇报,希望领导能够对我们的工作给予支持和指导。

如果有任何问题或建议,欢迎随时与我们联系。

谢谢!此致。

敬礼。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
