一级建造师《公路工程管理与实务》考前点题卷一(含答案)
一建《公路管理与实务》真题模拟试卷一(35道带答案解析)

一建公路管理与实务第 1题:解析题(本题24分)1.背景材料:某工程签约合同总价为2000万元,开工预付款为合同总价的10%在第1月全额支付。
下表是承包人每个月实际支付完成的工程进度款(实际完成量可能超过或少于签约合同价,本题实际完成进度款总额1950万元)。
根据《公路工程标准施工招标文件》(2009年版)的规定:“开工预付款在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回。
在达到签约合同价30%之后,开始按工程进度以固定比例(即每完成签约合同价的1%,扣回开工预付款的2%)分期从各月的进度付款证书中扣回。
全部.金额在进度付款证书的累计金额达到签约合同价的80%时扣完。
”扣回相应的开工预付款。
2.问题:(1)开工预付款的金额为多少(2)开工预付款的起扣月是第几月(3)计算从起扣月开始每个月应扣回的金额。
【答案解析】:(1)开工预付款金额=2000*10%=200万元(2)开工预付款的起扣月是第3个月因为第2个月的累计支付=200(开工预付款)+100+150=450万<30%*2000=600万第3个月的累计支付=450+250=700万>600万,700/2000=35%(3)计算从起扣月开始每个月应扣回的金额。
第3个月的开工预付款扣回=[(700-600)/2000]*2*200=20万,累计700,35%第4个月的开工预付款扣回=(300/2000)*2*200=60万,累计1000,50%第5个月的开工预付款扣回=(400/2000)*2*200=80万,累计1400,70%到第6个月的累计支付=1400+300=1700万,累计85%>80%所以第6个月的开工预付款扣回=200-20-60-80=40万计算过程也可参考以下计算表(单位:万元):释义:应正确理解“在进度付款证书的累计金额未达到签约合同价的30%之前不予扣回。
全部金额在进度付款证书的累计金额达到签约合同价的80%时扣完。
2023年一级建造师《(公路工程)管理与实务》考试真题及答案

2023年一级建造师《(公路工程)管理与实务》考试真题及答案1.石质路床地面有地下水时,可设置()进行排导。
A.排水路面B.垫层C.渗沟D.土工格栅【答案】C2.采用刚性桩处理软基,现浇混凝土大直径管桩和预制管桩施工质量标准中,检查项目不同的是()。
A.竖直度B.桩距C.单桩承载力D.桩帽位置【答案】D3.用于疏干潮湿边坡和引排边坡上局部出露的上层滞水,并起支撑边坡作用的排水设施()。
A.支撑渗沟B.仰斜式排水孔C急流槽D.边坡渗沟【答案】D4.矿料最大粒径为16m或19mm的沥青混合料为()沥青混合料A粒式B.中粒式C.粗粒式D.特粗式5.水泥混凝士路面出现严重断裂、板呗分割成3块以上,有错台或裂块并且已经开始活动的断板,应采用()治理措施。
A.压住灌浆B.扩缝灌浆C.条带罩面D.整块板更换【答案】D6.钻孔桩中,适用于淤泥质土钻孔的钻机是()。
A.冲抓钻机B.螺旋钻机C冲击钻机D.旋挖钻机【答案】D7.高速公路通信系统光纤接续适合采用()A.绑接法B.熔接法C.热可缩管法D.V形槽法【答案】B8.重大事故隐患治理方案必须由()组织编制A.单位负责人B.单位技术负责人C.项目负责人D.项目专职安全管理人员9.分包工程的变更管理中,向分包人下达设计变更指令的单位是()。
A.建设单位B.设计单位C.监理单位D.承包单位【答案】D10.开工预付款的金额在项目专用条款数据表中约定,一般按()的百分比支付.A.签约合同价B.有效合同价C.主要材料价款总额D.主要材料和设备的价款总额【答案】A11.高速公路通信系统光纤接续适合采用()A.绑接法B.熔接法C.热可缩管D.V型槽法【答案】B12.悬壁烧锅法的关键项目 ()A.轴线偏位B.截面尺寸C.顶面高程D.合龙后同跨对称高程差[解析]悬臂浇筑梁的实测项目: 凝土强度、轴线偏位、顶面高程、断面尺寸、合龙后同跨对称点高程差、顶面横坡、平整度、相邻梁段间错台多选题下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分13.高速公路路床填料可采用材料的有()A.沙砾B.细粒土C.碎石D.片石E.粉质土[答案] A,B,C[解析] 高速公路、一级公路路床填料宜采用砂砾、碎石等水稳性好的粗粒料,也可采用级配好的碎石土、砾石士等:粗粒料缺乏时,可采用无机结合料改良细粒14.高速公路路床填料宜采用()。

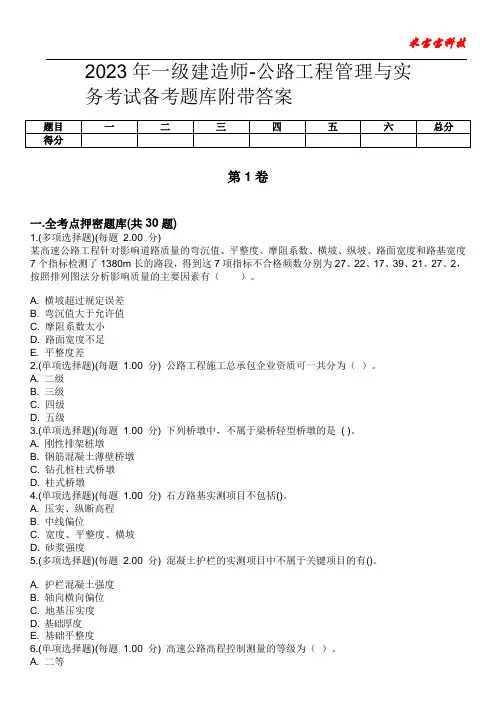

2023年一级建造师-公路工程管理与实务考试备考题库附带答案1

2023年一级建造师-公路工程管理与实务考试备考题库附带答案第1卷一.全考点押密题库(共30题)1.(多项选择题)(每题2.00 分)某高速公路工程针对影响道路质量的弯沉值、平整度、摩阻系数、横坡、纵坡、路面宽度和路基宽度7个指标检测了1380m长的路段,得到这7项指标不合格频数分别为27、22、17、39、21、27、2,按照排列图法分析影响质量的主要因素有()。
A. 横坡超过规定误差B. 弯沉值大于允许值C. 摩阻系数太小D. 路面宽度不足E. 平整度差2.(单项选择题)(每题1.00 分) 公路工程施工总承包企业资质可一共分为()。
A. 二级B. 三级C. 四级D. 五级3.(单项选择题)(每题1.00 分) 下列桥墩中,不属于梁桥轻型桥墩的是( )。
A. 刚性排架桩墩B. 钢筋混凝土薄壁桥墩C. 钻孔桩柱式桥墩D. 柱式桥墩4.(单项选择题)(每题1.00 分) 石方路基实测项目不包括()。
A. 压实、纵断高程B. 中线偏位C. 宽度、平整度、横坡D. 砂浆强度5.(多项选择题)(每题2.00 分) 混凝土护栏的实测项目中不属于关键项目的有()。
A. 护栏混凝土强度B. 轴向横向偏位C. 地基压实度D.基础厚度E. 基础平整度6.(单项选择题)(每题1.00 分) 高速公路高程控制测量的等级为()。
A. 二等B. 三等C.四等D. 五等7.(单项选择题)(每题1.00 分) 隧道围岩为坚硬岩,岩体较完整,块状或厚层状结构,其围岩基本质量指标为550—451MPa,该围岩属于()级。
A. IB. IIC. IIID.VI8.(单项选择题)(每题1.00 分) 下列关于软基处理粒料桩施工方法的叙述,错误的是()。
A. 按整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位的施工工艺程序进行B. 应配备适用的供水设备,出口水压应为400~600kPa,流量20~40m3/hC. 选择振冲器型号应与桩径、桩长及加固工程离周围建筑物距离相适应D. 起重机械起吊能力应大于100~200kN9.(单项选择题)(每题1.00 分)当软土层很厚,桩端达不到坚硬土层或岩层上时,采用的桩基为()。
2023年一级建造师-公路工程管理与实务考试历年常考点试题附带答案版

2023年一级建造师-公路工程管理与实务考试历年常考点试题附带答案第1卷一.全考点押密题库(共35题)1.(单项选择题)(每题1.00 分)关于滑坡特征的说法,错误的是()。
A. 滑带土体软弱,易吸水不易排水B.各种因素引起的斜坡应力状态的改变均可能诱发滑坡C. 滑坡发展的主要原因是水多D. 滑带的形状在匀质土中多近似折线形2.(单项选择题)(每题1.00 分) 项目经理部的技术交底工作是()。
A.由项目经理组织,项目总工程师主持实施B. 由项目总工程师组织,项目经理主持实施C. 由项目经理组织,技术主管主持实施D. 由项目总工程师组织,技术主管主持实施3.(多项选择题)(每题2.00 分) 路面各结构层线性流水施工时,影响路面流水工期的因素有()。
A. 各结构层的持续时间B. 搭接类型C. 搭接时距D. 采用的计算方法E. 施工组织方法4.(多项选择题)(每题2.00 分) 高墩施工宜采用的模板类型有()A. 永久式模板B. 固定式模板C.翻转模板D. 爬升模板E. 滑升模板5.(单项选择题)(每题1.00 分)当路堑表层冻土厚度大于1m时,宜采用的开挖方法是()。
A. 爆破冻土法B. 机械破冻法C. 热水开冻法D. 蒸汽放热解冻法6.(单项选择题)(每题1.00分)关于公路隧道逃生与救援的说法,错误的是()。
A. 隧道施工应建立兼职救援队伍B.软弱围岩隧道开挖掌子面至洞口之间应设置逃生通道C.隧道通风、供水及供电设备应纳入正常工序管理,设专人负责管理D. 逃生通道内径不宜小于0.8m7.(多项选择题)(每题2.00 分) 路基坡面防护的主要作用有()。
A.保护路基边坡表面,免受雨水冲刷B. 减缓温差及温度变化对边坡影响C. 减少路基边坡工程量D. 防止和延缓软弱岩土边坡表面的风化、碎裂、剥蚀演变进程E. 支撑天然边坡或人工边坡以保持土体稳定8.(单项选择题)(每题1.00分)关于电缆线路敷设的说法,错误的是()。
2023年一级建造师-公路工程管理与实务考试备考题库附带答案3

2023年一级建造师-公路工程管理与实务考试备考题库附带答案第1卷一.全考点押密题库(共50题)1.(单项选择题)(每题 1.00 分) 施工现场搭建的临时设施的摊销费属于()。
A. 直接费B. 间接费C. 实际费D. 变动费正确答案:A,2.(单项选择题)(每题 1.00 分) 按照《公路建设市场管理办法》的规定,允许分包的工程范围应当在招标文件中规定,分包工程的工程量不得超过总工程量的()。
A. 50%B. 40%C. 30%D. 20%正确答案:C,3.(单项选择题)(每题 1.00 分) 项目部编制材料供应计划时,主要依据是()。
A. 材料用款计划B. 材料需用量计划C. 材料采购计划D. 材料价格调整计划正确答案:B,4.(多项选择题)(每题 2.00 分) 钢筋加工及安装施工的实测项目中,属于非关键项目的有()。
A. 受力钢筋间距B. 箍筋、横向水平钢筋、螺旋筋间距C. 钢筋骨架尺寸D. 弯起钢筋位置E. 保护层厚度正确答案:B,C,D,5.(多项选择题)(每题 2.00 分)关于公路施工企业信用评价的说法,正确的是()。
A. 企业分立的,新设企业信用评价等级不得高于原评价等级B. 企业资质升级的,其信用评价应重新进行C. 企业合并的,按照合并前信用评价等级较低企业等级确定D. 联合体参与投标时,其信用等级按照联合体各方最低等级认定E. 公路施工企业信用升级实行逐级上升制,每年至多上升两个等级正确答案:A,C,D,6.(多项选择题)(每题 2.00 分) 采用旋喷桩处理软土地基时,可作为加固材料的有( )A. 水泥B. 生石灰C. 粉煤灰D. 粗砂E. 石屑正确答案:A,B,C,7.(单项选择题)(每题 1.00 分) 山岭隧道复合式衬砌中防水层的施工时间应在( )。
A. 初期支护变形基本稳定前B. 二次衬砌施工作业后C. 初期支护变形和二次衬砌施工期间D. 初期支护变形基本稳定后,二次衬砌施工前正确答案:D,8.(单项选择题)(每题 1.00 分) 关于人工挖孔桩安全控制要求的说法,错误的是( )。
2024年一级建造师考试《公路工程管理与实务》模拟试题及答案解析(一)

2024年一级建造师考试《公路工程管理与实务》模拟试题及答案解析(一)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少300mm厚的()。
A.保护层B.磨耗层C.调平层D.防冻层【答案】A【解析】开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少300mm厚的保护层。
2.湿黏土路堤施工中,下列说法错误的是()。
A.石灰粒径应不大于20mm,质量宜符合二级及以上标准B.灰土拌和可采用路拌法,翻拌后填料的块状粒径超过15mm的含量宜小于15%C.灰剂量应不低于设计掺量D.应采用设计灰剂量的击实试验确定最大干密度【答案】A【解析】湿黏土填料中石灰粒径应不大于20mm,质量宜符合三级及以上标准。
3.湿陷性黄土地基处理后,应在15天后进行检验的是()。
A.压实度B.压缩系数C.强度D.湿陷系数【答案】C【解析】湿陷性黄土基底处理场地附近有结构物时,场地边缘与结构物的最小水平安全距离应满足规定要求;冲击碾压或强夯处理段,地基土的压实度、压缩系数和湿陷系数应在施工结束7d后进行检测,强度检验应在15d后进行。
4.黄土陷穴处理方法中,陷穴埋藏深度大于6m时应采用()进行处理。
A.开挖导洞B.爆破回填C.回填夯实D.灌砂【答案】B【解析】表1.1-14 陷穴处理方法5.品种及代号为PA-3的乳化沥青适用于()。
A.表面处治、贯入式路面及下封层用B.粘层油用C.透层油及基层养护用D.稀浆封层或冷拌沥青混合料用【答案】B【解析】表2.2-2 乳化沥青品种及适用范围6.沥青路面纵向接缝时,铺另半幅前必须将缝边缘清扫干净,并涂洒少量()沥青。
A.透层B.粘层C.上封层D.下封层【答案】B【解析】半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝。
铺另半幅前必须将边缘清扫干净,并涂洒少量粘层沥青。
2022年一建《公路工程管理与实务》考前测试(附答案)

省(市区) 姓名 准考证号 ………密……….…………封…………………线…………………内……..………………不……………………. 准…………………答…. …………题…2022年一建《公路工程管理与实务》考前测试(附答案)考试须知:1、考试时间:180分钟,本卷满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号等信息。
3、请仔细阅读各种题目的回答要求,在密封线内答题,否则不予评分。
一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、验算桥梁支架及拱架的刚度时,要求其受载后挠曲杆件的弹性挠度不得超过相应结构跨度约( )A.1/250B.1/300C.1/400D.1/5002、采用钻爆法开挖和钢木构件支撑的隧道施工方法是( ) A.新奥法B.传统的矿山法C.盾构法D.盖挖法3、成本责任制的关键是( ) A.制定成本计划 B.领导重视 C.划清责任 D.落实奖惩4、碾压完成后,纵向接缝用( )检查,用钢轮压路机处理棱角。
A.2m 直尺B.3m 直尺C.经纬仪D.水准仪5、隧道工程的主体结构物通常指( ) A.洞内行车道路B.洞身预支护与衬砌C.洞身衬砌和洞门构造物D.防排水构造物6、按我国目前规范要求,高等级公路沥青路面施工应使用( )设备。
A.连续强制式搅拌 B.间歇强制式搅拌 C.间歇滚筒式搅拌 D.连续滚筒式搅拌7、监控信息发布的被控对象包括可变信息标志、交通信号灯、车道指示标志、( )以及其他可能控制交通流的设施。
A.道路施工安全标志 B.指路标志 C.旅游区标志 D.可变限速标志8、钢钎炮在炮眼装药并捣实后,常用( )填塞堵孔。
A.碎石 B.粘土 C.泥浆 D.粗砂9、关于填隙碎石基层施工的说法错误的是( )A.填隙碎石的施工工艺中,撒布填隙料应在初压之前进行B.粗碎石可以用强度合格的各种岩石轧制而成C.粗碎石可以用稳定的矿渣轧制而成D.填隙料可以采用石屑或最大粒径小于10mm的砂砾料或粗砂10、《建设工程安全生产管理条例》规定,施工单位应当为施工现场从事危险作业的人员办理意外伤害保险,意外伤害保险费用由( )支付。
一级建造师《公路工程管理与实务》模拟试卷一(含答案)

一级建造师《公路工程管理与实务》模拟试卷一(含答案)[单选题]1.宜修建加筋土挡土墙的路段是()。
A.挖方路段B.地形陡峭(江南博哥)的山坡路段C.半填半挖路段D.地形平坦宽敞的填方路段参考答案:D参考解析:本题考核的是加筋土挡土墙工程施工技术。
加筋土挡土墙是在土中加入拉筋,利用拉筋与土之间的摩擦作用,改善土体的变形条件和提高土体的工程特性,从而达到稳定土体的目的。
一般应用于地形较为平坦且宽敞的填方路段上,在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,一般不宜使用。
[单选题]2.关于有平衡重转体施工的说法,错误的是()。
A.应严格控制桥体高程和轴线,合龙接口允许相对偏差为±10mmB.合龙时应选择当日最高温度进行C.转动时宜控制速度D.当合龙温度与设计计算温度相差较大时,应考虑温度差影响,修正合龙高程参考答案:B参考解析:本题考查有平衡重转体施工。
A选项,合龙应严格控制拱肋的高程和轴线,合龙接口的高程允许偏差应为±10mm,轴线允许偏差应为±5mm。
BD选项,转体合龙应在当日最低温度时进行,当合龙温度与设计计算温度相差较大时,应考虑温度差带来的影响,修正合龙高程。
C选项,转动时宜控制速度。
[单选题]3.吊桥的主缆施工各道工序为:①猫道架设;②牵引系统架设;③主缆架设;④紧缆;⑤索夹安装与吊索架设,各工序的正确顺序为()。
A.①→②→③→④→⑤B.②→①→③→④→⑤C.①→②→④→③→⑤D.②→①→④→③→⑤参考答案:B参考解析:悬索桥的主缆架设工程包括架设前的准备工作、主缆架设、防护和收尾工作等,主缆施工难度大、工序多。
其主要施工程序如下:(1).牵引系统牵引系统是架设于两锚碇之间,跨越索塔用于空中拽拉的牵引设备,主要承担猫道架设、主缆架设以及部分牵引吊运工作,常用的牵引系统有循环式和往复式两种。
(2).猫道猫道是供主缆架设、紧缆、索夹安装、吊索安装以及主缆防护用的空中作业脚手架。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一级建造师《公路工程管理与实务》考前点题卷一(含答案)[单选题]1.路基施工技术准备工作内容包括试验的相关工作,下列关于试验的说(江南博哥)法,正确的是()。
A.路基填前碾压前,应对路基基底原状土进行取样试验,每公里应至少取1个点B.试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于100mC.二级及以下公路的填石路堤可不用铺筑试验路段D.使用特殊材料作为填料时,应按相关标准进行相应试验检验,经批准后方可使用参考答案:D参考解析:本题考查的是路基施工技术准备。
路基填前碾压前,应对路基基底原状土进行取样试验,每公里应至少取2个点,故选项A错误;试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于200m,故选项B错误;填石路堤需要进行试验路段施工,故选项C错误。
[单选题]2.路基范围内的陷穴,应在其发源地点对陷穴进口进行封填,并截排周围地表水,适用于处理陷穴埋藏深度大于6m的方法为()。
A.回填夯实B.开挖导洞或竖井回填夯实C.注浆或爆破回填D.灌砂参考答案:C参考解析:本题考查的是湿陷性黄土地区路基施工。
陷穴处理方法如下表所示。
[单选题]3.下列关于抗滑桩施工要求的说法,正确的是()。
A.桩身混凝土浇筑施工过程中,钢筋笼搭接接头应设在滑动面处B.桩身混凝土灌注应连续进行,不得中断C.对于桩板式抗滑挡土墙施工时,挡土板应在桩身混凝土达到设计强度75%后安装D.对于桩板式抗滑挡土墙施工时,挡土板全部安装完成后,应及时进行回填参考答案:B参考解析:本题考查的是抗滑桩。
钢筋笼搭接接头不得设在土石分界和滑动面处,故选项A错误。
挡土板应在桩身混凝土达到设计强度后安装,故选项C错误。
挡土板安装时,应边安装边回填,故选项D错误。
[单选题]4.路基填筑时,填筑层有效宽度不够,边坡进行二期修补,最有可能造成()。
A.路基弹簧B.路基纵向开裂C.边坡滑坡D.路基网裂参考答案:C参考解析:本题考查的是路基边坡滑坡病害的原因。
路基填筑时,填筑层有效宽度不够,边坡进行二期修补,最有可能造成边坡滑坡。
[单选题]5.下列关于沥青混凝土路面特点说法错误的是()。
A.采用相当数量的矿粉B.会产生规则的横向裂缝C.路面较易保持粗糙D.适用于各级公路面层参考答案:C参考解析:本题考查的是沥青路面分类。
C选项属于沥青碎石路面基层的特点。
[单选题]6.在旧沥青混凝土路面重铺再生法中,四个工序编号为:①拌和整型;②罩新面;③铣刨翻松路面;④加热软化路面,正确的工序排列是()。
A.①③④②B.①③④②C.④③①②D.①④③②参考答案:C参考解析:本题考查的是旧沥青路面再生。
四个工序正确的顺序为:④③①②。
[单选题]7.只适合于在低浅宽滩河流、通航要求低和流速不大的水网地区河流上修建小跨径桥梁时采用的桥墩是()。
A.钢筋混凝土薄壁桥墩B.柱式桥墩C.钻孔桩柱式桥墩D.柔性排架桩墩参考答案:D参考解析:本题考查的是桥梁下部结构分类。
柔性排架桩墩优点是用料省、修建简便、施工速度快,主要缺点是用钢量大,使用高度和承载能力受到一定限制。
因此它只适合于在低浅宽滩河流、通航要求低和流速不大的水网地区河流上修建小跨径桥梁时采用。
[单选题]8.在进行桥梁改扩建设计施工时,下部结构型式应与旧桥下部结构型式协调一致,基本采用()。
A.桩柱式桥墩B.重力式桥墩C.钢筋混凝土薄壁桥墩D.悬臂式单向推力墩参考答案:A参考解析:本题考查的是桥梁改建方案。
在进行桥梁改扩建设计施工时,下部结构型式应与旧桥下部结构型式协调一致,基本采用桩柱式桥墩。
[单选题]9.关于沉桩顺序,以下说法不正确的是()。
A.宜由一端向另一端进行B.当基础尺寸较大时,宜由中间向两端或四周进行C.如桩埋置有深浅,宜先沉深的,后沉浅的D.在斜坡地带,应先沉坡脚的,后沉坡顶的参考答案:D参考解析:本题考查的是沉入桩施工。
沉入桩施工,在斜坡地带,应先沉坡顶的,后沉坡脚的。
[单选题]10.关于公路隧道开挖方式适用范围的说法,正确的是()。
A.采取有效的预加固措施后,全断面法可用于Ⅴ级围岩的大跨度隧道B.台阶法不可用于Ⅴ级围岩的小跨度隧道C.环形开挖预留核心土法可用于Ⅴ~Ⅵ级围岩的大跨度隧道D.中隔壁法(CD法)适用于围岩较差、跨度大、浅埋隧道参考答案:D参考解析:本题考查的是公路隧道主要开挖方式、适用范围、开挖要求及超欠挖控制。
选项A,全断面法可用于Ⅰ~Ⅲ级围岩的中小跨度隧道,Ⅳ级围岩中跨度隧道和Ⅲ级围岩大跨度隧道在采取了有效的加固措施后,也可采用全断面法开挖。
选项B,台阶法可用于Ⅲ~Ⅳ级围岩的中小跨度隧道,Ⅴ级围岩的小跨度隧道在采取了有效的预加固措施后亦可采用台阶法开挖。
选项C,环形开挖预留核心土法可用于Ⅳ~Ⅴ级围岩或一般土质围岩的中小跨度隧道[单选题]11.关于构件的存放说法,错误的是()。
A.预应力混凝土梁、板的存放时间不宜超过5个月B.存放时间超过3个月时,应对梁、板的上拱度值进行检测C.大型构件宜为2层,不应超过3层,小型构件宜为6~10层D.存放台座应坚固稳定,且宜高出地面200mm以上参考答案:A参考解析:本题考查的是桥梁上部结构装配式施工。
预应力混凝土梁、板的存放时间不宜超过3个月,特殊情况下不应超过5个月。
[单选题]12.各段拱肋松索的顺序正确的是()。
A.扣索--次扣索---起重索B.起重索--扣索---次扣索C.起重索--次扣索---扣索D.扣索--起重索---次扣索参考答案:A参考解析:本题考查的是桥梁上部结构缆索吊装施工。
松索应按拱脚段扣索、次拱脚段扣索、起重索三者的先后顺序,并按比例定长、对称、均匀地松卸。
[单选题]13.公路隧道仰拱填充和垫层混凝土强度达到设计强度()后方可允许运渣车辆通行。
A.70%B.80%C.850%D.100%参考答案:D参考解析:本题考查的是模筑混凝土衬砌及公路隧道施工安全步距要求。
仰拱填充和垫层混凝土强度达到设计强度100%后方可允许运渣车辆通行。
[单选题]14.下列关于岩爆地段施工特点的说法错误的是()。
A.以超前探孔为主,辅以地震波法、电磁波法、钻速测试等手段进行岩爆预报B.施工时控制循环进尺,一般情况下,每循环进尺宜控制在2.0~2.5mC.轻微岩爆地段开挖可正常掘进,可直接在开挖面上洒水D.隧道施工中,一旦发生岩爆,应停机待避,待安全后进行工作面的观察记录参考答案:B参考解析:本题考查的是岩爆地段施工特点。
岩爆隧道施工时应控制循环进尺,采用短进尺,一般情况下,每循环进尺宜控制在1.0~1.5m,最大不得大于2m。
[单选题]15.在编制施工进度时,应以()为原则,对施工进度作恰当安排和必要的调整。
A.劳动力需要量均衡B.机械需要量均衡C.全员劳动生产率均衡D.施工周期参考答案:A参考解析:本题考查的是公路工程施工组织设计的评价与优化。
在编制施工进度时,应以劳动力需要量均衡为原则,对施工进度作恰当安排和必要的调整。
[单选题]16.下列关于收费方式和收费制式说法不正确的是()。
A.不设置省界收费站B.ETC车辆在不停车状态下自动完成分段计费和收费C.高速公路联网收费为开放式收费D.高速公路联网收费为封闭式收费参考答案:D参考解析:本题考查的是收费系统的主要构成与功能。
高速公路联网收费由以前的封闭式收费调整为开放式收费。
[单选题]17.下列后张法预应力筋质量检验的实验项目中,属于关键项目的是()。
A.管道坐标B.管道间距C.张拉伸长率D.断丝滑丝数参考答案:C参考解析:本题考查的是桥梁工程质量检验。
后张法实测项目包括管道坐标、管道间距(包含同排和上下层)、张拉应力值(Δ)、张拉伸长率(Δ)、断丝滑丝数。
[单选题]18.公路工程项目试验管理的内容不包括()。
A.工地试验室人员管理B.工地试验室设备管理C.工地试验室环境管理D.工地试验室资金管理参考答案:D参考解析:本题考查的是公路工程项目试验管理。
公路工程项目试验管理的内容:人员、设备、环境、档案、样品、外委,其他(数据)。
[单选题]19.关于封层、透层、粘层施工安全管理的说法,错误的是()。
A.洒布车行驶中不得用加热系统B.洒布地段不得使用明火C.小型机具洒布沥青时,喷头不得朝内D.小型机具洒布沥青时,喷头10m范围不得站人参考答案:C参考解析:本题考查的是路面工程施工安全管理措施。
选项C应为小型机具洒布沥青时,喷头不得朝外。
[单选题]20.在分包合同履行过程中,由于设计图纸错误引起分包商的权益受到损害,分包商应向()提出索赔要求。
A.业主B.监理C.设计方D.承包商参考答案:D参考解析:本题考查的是分包合同管理。
分包合同履行过程中,当分包人认为自己的合法权益受到损害,无论事件起因于发包人或监理人,还是承包人的责任,他都只能向承包人提出索赔要求。
监理人、发包人与分包人无合同关系,即使要上法庭,分包人也只能起诉承包人。
[多选题]1.高速公路路床填料宜采用()。
A.砂砾、碎石B.轻质粉煤灰C.碎石土砾石土D.无机结合料改良细粒土E.砖渣参考答案:ACD参考解析:本题考查的是路基填料一般规定。
高速公路、一级公路路床填料宜采用砂砾、碎石等水稳性好的粗粒料,也可采用级配好的碎石土砾石土等;粗粒料缺乏时,可采用无机结合料改良细粒土。
[多选题]2.台背与墙背填筑施工技术说法,错误的有()。
A.台背与墙背0.5m范围内回填宜采用小型夯实机具压实B.部位狭窄时,可采用低强度等级混凝土、浆砌片石等材料回填C.台背与墙背回填,应在结构物强度达到设计强度的70%以上时进行D.二级及二级以上公路应按设计做好过渡段,过渡段路堤压实度应不小于96%E.台背和锥坡的回填宜同步进行参考答案:AC参考解析:本题考查的是台背与墙背填筑施工要求。
台背与墙背1.0m范围内回填宜采用小型夯实机具压实,台背与墙背回填,应在结构物强度达到设计强度的75%以上时进行。
[多选题]3.沥青混凝土路面不平整的预防措施有()。
A.保证摊铺机的均匀连续作业B.严格工序间的交验制度C.根据实铺效果进行随时调整找平装置D.压路机用较大的振频、振幅进行碾压E.先做构造物伸缩缝,再摊铺沥青混凝土面层参考答案:ABC参考解析:本题考查的是沥青混凝土路面不平整的防治。
选项D应为,选择合理的振频、振幅,而不是较大的振频和振幅;选项E应为,先摊铺沥青混凝土面层,再做构造物伸缩缝。
[多选题]4.普通钢筋进场时应检查的项目包括()。
A.外观B.标志C.力学性能D.锚固性能E.弯钩长度参考解析:本题考查的是钢筋工程施工。
钢筋应具有出厂质量证明书和试验报告单,进场时除应检查其外观和标志外,尚应按不同的钢种、等级、牌号、规格及生产厂家分批抽取试样进行力学性能检验。
[多选题]5.悬索桥主缆锚固系统主要分为()类型。
