电影院钢结构专项施工方案
城市广场电影院钢结构及改造加固工程施工组织设计

城市广场电影院钢结构及改造加固工程施工组织设计施工组织设计报审表工程名称:安粮城市广场电影院钢结构及改造加固工程编号:致:安徽省安福置业有限公司(建设单位)合肥市工程建设监理公司(监理单位)我方已根据施工合同的相关规定完成了安粮城市广场电影院钢结构及改造加固工程施工组织设计的编制,并经我单位技术负责人审查批准,请予以审查。
附:施工组织设计承包单位:___________项目经理:___________日期:2014年8月12日专业监理工程师审查意见:专业监理工程师:_________日期:_________总监理工程师核意见:项目监理机构(章):_________总监理工程师:_________日期:_________本表一式三份,经项目经理监理机构审核后,建设单位监理位,承包单位各承一份。
安粮城市广场电影院钢结构及改造加固工程施工组织设计亚盛建设集团有限公司目录一、工程概况 (1)二、主要编制依据 (2)三、施工准备计划 (2)四、施工布置 (5)五、工程施工方案 (5)六、质量保证体系及技术措施 (37)七、安全生产管理体系和管理措施 (41)八、文明施工措施 (44)九、工程进度计划及工期保证措施 (45)一、工程概况安粮城市广场电影院钢结构及改造加固工程位于安徽省合肥市蜀山区内1、承包范围:包括图纸(2014.05中冶南方工程技术有限公司设计的安粮城市广场国际中心B区商业工程施工图纸图号:98-473y4-104`98-473y4-114)范围内B区商业中心1-9放映厅钢结构、放映厅降板改造、放映厅剪力墙开洞改造加固等工程;钢结构包含安装、吊装、材料运输、油漆、防火涂料、检测、垃圾外运至项目以外等所有满足施工及设计要求的全部内容以及竣工图纸的绘制、竣工验收移交、工程质量维修等。
2、工程特点(1)本工程项目由于施工工期紧,采用流水线作来生产,现场根据安装方案,大作业面展开安装。
(2)安全环境.环保.健康.噪音无干扰的文明施工要求较高。
大剧院项目钢结构冬季施工专项方案

大剧院项目钢结构冬季施工专项方案一、引言大剧院项目是一个体量巨大且具有代表性的建筑项目,其钢结构施工对于项目的顺利进行和质量保证至关重要。
然而,由于项目建设时间长、气候条件恶劣等因素的影响,冬季施工存在一定的困难和风险。
因此,我们制定了一套针对大剧院项目钢结构冬季施工的专项方案,以确保施工的安全、高效和质量。
二、施工前准备1.冬季施工环境准备:在施工开始前,对施工现场进行清理,清除积雪、冰块及其它障碍物。
同时,对施工现场进行喷洒除冰剂,确保施工区域没有结冰现象。
2.施工设备准备:确保施工设备和工具的正常运行和使用,检查各类设备的状况并及时维修和更换。
特别是起重机械、高空作业设备等重要设备,要严格按照规定进行检查,确保安全可靠。
三、安全措施1.投入充足的施工人员和专业队伍,配备必要的安全设备和防护措施,并保证施工人员参加过安全培训,具备相关证书和资质。
2.设置临时安全通道,并加固施工现场周边的围栏和警示标识,确保施工现场的安全通行。
3.对关键工序和高风险部位制定详细的施工操作规程和标准,确保施工人员遵守操作规程和注意安全。
4.定期进行安全检查和巡视,发现隐患及时采取措施解决,保证安全施工。
四、施工工艺1.钢结构组装:冬季施工期间,钢结构组装作业由于气温低,钢材的强度和韧性较差,容易出现开裂等问题。
因此,要采取一系列的措施确保钢材的质量,如增加热处理工艺,采用预热设备等。
2.焊接工程:冬季低温环境下,焊接作业的难度较大,容易出现焊缝开裂、气孔等问题。
要采取防风措施,采用内保护焊等技术,保证焊口质量。
3.防冻措施:在冬季施工中,要注意对混凝土、水泥等材料的防冻工作,避免因低温导致材料强度下降、出现开裂等问题。
可以采用添加防冻剂、使用加热设备等手段。
五、保温措施1.对已完成的钢结构进行保温材料的封闭,避免其受到大气温度的影响,保证结构的稳定性和安全性。
2.在施工现场设置加热设备,保证施工区域的温度不低于规定值。
敦煌大剧院钢结构焊接专项施工方案

敦煌大剧院项目钢结构焊接专项施工方案编制:______________审核:______________审批:______________中建钢构有限公司敦煌大剧院项目经理部二〇一六年一月目录第1章编制依据 (1)1.1文件依据 (1)1.2主要法律法规和规范性文件 (1)1.3规范、规程及标准 (1)第2章工程概况 (2)2.1工程总体概况 (2)2.2钢结构焊接概况 (2)第3章焊接重难点分析 (4)第4章焊接施工准备工作 (5)4.1主要焊接工艺 (5)4.2焊接设备选择 (5)4.2.1焊接设备及工具 (5)4.2.2焊接检测设备 (6)4.3焊接材料的选择 (7)4.4焊接人员配备 (7)第5章焊接施工工艺 (8)5.1焊接工艺流程 (8)5.2焊前准备工作 (9)5.3焊接温度的控制 (10)5.4焊接顺序及方法 (10)5.4.1焊接顺序原则 (10)5.4.2焊接顺序 (10)5.4.3焊接方法 (12)5.5焊接防护措施 (12)第6章焊接质量控制措施 (14)6.1焊接变形的控制 (14)6.2焊后处理 (14)6.3焊接应力消除工艺 (15)6.4焊接质量检测 (15)6.5焊接超声波检测流程 (15)6.6焊接注意事项 (16)第7章安全控制措施 (17)7.1安全生产管理体系组织机构 (17)7.2焊接现场安全保护措施 (17)第8章冬季焊接施工措施 (21)8.1技术准备 (21)8.2材料准备 (21)8.3钢结构焊接措施分类原则 (24)8.4焊前防护 (24)8.5焊前预热 (25)8.6层温控制 (26)8.7焊后热处理 (27)8.8焊后保温 (28)8.9焊接过程控制 (28)8.10焊接质量检验 (29)第1章编制依据1.1文件依据(1) 敦煌大剧院项目施工图纸、图纸会审、答疑文件;(2) 国家现行施工强制性条文和施工规范;(3) 敦煌大剧院项目钢结构深化设计图纸;1.2主要法律法规和规范性文件编号名称文号1 《中华人民共和国合同法》国家主席令第15号2 《中华人民共和国建筑法》国家主席令第91号3 《中华人民共和国安全生产法》国家主席令第70号4 《中华人民共和国环境保护法》国家主席令第22号5 《建设工程质量管理条例》国务院令第279号6 《建设工程安全生产管理条例》国务院令第393号1.3规范、规程及标准序号规范名称规范编号1 《钢结构设计规范》GB50017-20032 《钢结构工程施工质量验收规范》GB50205-20013 《钢结构焊接规范》GB50661-20114 《高层民用建筑钢结构技术规程》JGJ99-19985 《钢结构施工规范》GB50755-20127 厚钢板超声波检验方法GB/T2970-20048 焊接与切割安全GB9448-19999 气焊焊接工艺规程GB/T198672-200810 气体保护电弧焊用碳钢、低合金钢焊丝GB/T8110-2008第2章工程概况2.1工程总体概况本工程位于敦煌市主城区东南方向,为大型乙等剧场,观众厅人数1419人,以出演歌舞剧为主,兼顾戏曲、话剧、会议等其他功能。
舞台钢结构施工方案

舞台钢结构施工方案1. 引言舞台是演艺活动的重要组成部分,其中的钢结构承担着支撑舞台设备和装置的重要角色。
一个合理的舞台钢结构施工方案不仅能够保证现场安全,还能够提高演出效果。
本文将介绍一种舞台钢结构施工方案,以满足不同演出需求。
2. 设计准则在制定舞台钢结构施工方案时,需要考虑以下几个设计准则:2.1 结构安全性舞台钢结构必须具备足够的强度和稳定性,以承受舞台设备和装置的重量。
2.2 空间灵活性舞台钢结构应该具备一定的灵活性,以便根据不同演出的需求进行调整和改变。
舞台钢结构应该能够在施工过程中实现高效、安全、节约成本。
3. 施工步骤基于上述设计准则,下面是一种舞台钢结构施工方案的步骤:3.1 钢结构设计首先,需要由专业的结构工程师设计舞台钢结构。
设计师应根据实际需求和现场条件确定结构的类型、尺寸和材质,并进行强度计算和稳定性分析。
3.2 材料准备根据结构设计需求,准备所需的钢材和连接件。
确保所有材料的质量符合相关标准,并有专门的人员进行材料检查。
在正式施工前,需要进行施工现场的准备工作。
清理施工区域,确保施工现场没有杂物和障碍物。
设置施工安全警示标志和防护措施,确保施工人员的安全。
3.4 结构组装按照结构设计图纸上给出的尺寸和安装顺序,逐步进行钢结构的组装。
先进行基础的搭建,然后安装支撑和横梁。
最后,安装立柱和其它附件。
3.5 结构调整安装完成后,对钢结构进行细微的调整,以确保结构的垂直度和水平度。
根据需要,可以使用专业的调整工具进行修正。
3.6 结构检查在结构安装完毕后,进行全面的结构检查。
检查各部件的连接是否紧固、安全,是否满足设计要求。
同时,对结构进行质量验收,确保施工质量符合相关标准。
3.7 结构固定经过检查合格后,需要对钢结构进行固定,以确保结构的稳定性。
根据设计要求,使用合适的固定装置,如螺栓、焊接等。
3.8 防腐处理最后,对舞台钢结构进行防腐处理,以延长结构的使用寿命。
选择合适的防腐涂料和方法,对结构进行全面的防腐处理。
钢结构工程专项施工方案

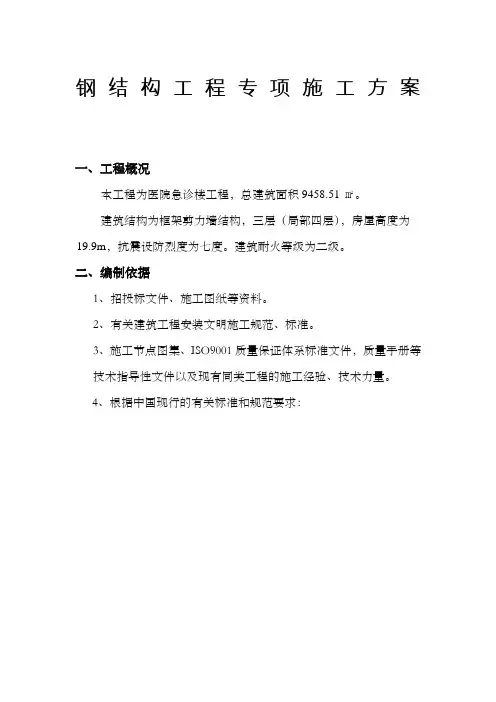

钢结构工程专项施工方案一、工程概况本工程为医院急诊楼工程,总建筑面积9458.51㎡。
建筑结构为框架剪力墙结构,三层(局部四层),房屋高度为19.9m,抗震设防烈度为七度。
建筑耐火等级为二级。
二、编制依据1、招投标文件、施工图纸等资料。
2、有关建筑工程安装文明施工规范、标准。
3、施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:三、 钢结构施工安装工艺及流程1、钢结构安装工艺及质量控制程序: 《钢结构工程施工质量验收规范》(GB 50205-2001)施工图施工组织设计(施工方案)钢结构零部件、附件和配件 材料准备 安装机具立柱基础面验收合格 测量放线施工条件 构件验收,并做安装标志 清理作业面平台安装 构件矫正组拼装 结构构件就位 校正 临时固定安装顺序梁 屋架钢材及零、部件合格证 连接材料合格证构件检测报告、焊接试件等其他检测报告 测量记录吊装记录 质量记录竣工图《钢结构工程施工质量验收规范》(GB 50205-2001)前 期 作 业施工 验 收 校正 固定2、施工安装流程图:场地三通一平构件进场吊机进场屋面梁安装零星构件安装收尾验收四、钢结构工程安装1、吊装前准备工作:①、安装前应对基础轴线和标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求:B基础的轴线标志和标高基准点准确、齐全。
C基础顶面预埋钢板做为梁的支承面,其支承面、预埋板的允许偏差应符合规范要求。
项次项目允许偏差1支座表面(1)标高(2)水平度±1.5mm 1/1500ⅰ2预埋板位置(注意截面处)(1)在支座范围内;(2)在支座范围外±5.0mm ±10.0mm②、超出规定的偏差,在吊装之前应设法消除,构件制作允许偏差应符合规范要求。
③、准备好所需的吊具、吊索、钢丝绳、电焊机及劳保用品,为调整构件的标高准备好各种规格的铁垫片、钢楔。
电影院钢结构专项施工设计

(三)工程概况:
1、铜梁鸥鹏.中央商业街2#楼5层,29-38/AA-P均为电影院,采 用钢结构配合钢筋混凝土结构施工。电影院共分6个影厅,建筑面积约2420〃,每个影厅由观影厅和放映厅两部分组成,影厅四周钢柱高度为 楼板起0.5m-3.6米。
2、本工程钢结构施工为影厅钢结构加混凝土板平台基座。
量保证体系,积极推广新技术、新工艺、新材料,精心组织,科学管理, 优质高效地完成施工任务,严格履行合同,确保实现如下目标:
1、质量等级:合格。
2、 安全文明施工:采取有效措施(特别是高空作业),杜绝工伤、 死亡及一切火灾事故的发生,创文明施工工地。
3、科技进步目标:为实现上述质量、安全、工期、文明施工等目标,充 分发挥科技的作用,在施工中积极采用成熟的科技成果和现代化管理技 术。
(3) 《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)
(4)《钢结构制作工艺规程》(DBJ08-216-95)
(5)《冷弯薄壁型钢结构技术规范》(GBJ18-87
(6)《建筑设计防火规范》(GBJ16-87
第二章工程简介及特点
—、 工程简介:
(一)总包单位:重庆中鸥建设集团有限公司
鸥鹏•中央商业街2#楼及车库工程
钢 结 构 专 项 工 方 案
编制单位:重庆中鸥建设集团有限公司
2017年 月 日
第一章编制目的与依据
一、编制目的:
本施工组织设计编制的目的是:为铜梁欧鹏.中央商业街2#楼5层电 影厅钢结构工程,提供较为完整的纲领性技术文件,用以指导工程施工 与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
五、施工顺序准备
按照首先考虑塔吊作业的范围,我们制定现场施工顺序。
大剧院项目钢结构焊接专项施工方案

大剧院项目钢结构焊接专项施工方案目录第1章编制依据 (1)1.1 文件依据 (1)1.2 主要法律法规和规范性文件 (1)1.3 规范、规程及标准 (1)第2章工程概况 (2)2.1 工程总体概况 (2)2.2 钢结构焊接概况 (2)第3章焊接重难点分析 (4)第4章焊接施工准备工作 (5)4.1 主要焊接工艺 (5)4.2 焊接设备选择 (5)4.3 焊接材料的选择 (7)4.4 焊接人员配备 (7)第5章焊接施工工艺 (8)5.1 焊接工艺流程 (8)5.2 焊前准备工作 (9)5.3 焊接温度的控制 (10)5.4 焊接顺序及方法 (10)5.5 焊接防护措施 (12)第6章焊接质量控制措施 (14)6.1 焊接变形的控制 (14)6.2 焊后处理 (14)6.3 焊接应力消除工艺 (15)6.4 焊接质量检测 (15)6.5 焊接超声波检测流程 (15)6.6 焊接注意事项 (16)第7章安全控制措施 (17)7.1 安全生产管理体系组织机构 (17)7.2 焊接现场安全保护措施 (17)第8章冬季焊接施工措施 (21)8.1 技术准备 (21)8.2 材料准备 (21)8.3 钢结构焊接措施分类原则 (24)8.4 焊前防护 (24)8.5 焊前预热 (25)8.6 层温控制 (26)8.7 焊后热处理 (27)8.8 焊后保温 (28)8.9 焊接过程控制 (28)8.10 焊接质量检验 (29)第1章编制依据1.1文件依据(1) XX大剧院项目施工图纸、图纸会审、答疑文件;(2) 国家现行施工强制性条文和施工规范;(3) XX大剧院项目钢结构深化设计图纸;1.2主要法律法规和规范性文件1.3规范、规程及标准第2章工程概况2.1工程总体概况本工程位于XX市主城区东南方向,为大型乙等剧场,观众厅人数1419人,以出演歌舞剧为主,兼顾戏曲、话剧、会议等其他功能。
建筑地下二层,功能为舞台台仓和设备机房;地上局部四层,建筑结构高度23.9m,屋脊处建筑高度35m。
电影院钢结构施工方案

电影院钢结构施工方案一、引言随着电影产业的不断发展,电影院作为重要的文化娱乐场所,在各地建设不断兴起。
而电影院的钢结构施工方案,对于确保电影院的安全性和功能性而言至关重要。
本文将就电影院钢结构施工方案进行讨论和探究,以确保电影院的施工顺利进行。
二、整体建筑设计1. 确定建筑设计方案在电影院的整体建筑设计中,需要确保钢结构能够保证较大的空间跨度,以容纳更多的座位。
同时,为了提供良好的视觉效果和良好的声学效果,应考虑电影院的氛围设计,包括墙面装饰、灯光设计和座椅布局等。
2. 功能区划设计电影院的设计需要合理划分各个功能区域,如放映厅、休息厅、前厅等。
在钢结构施工方案中,需要考虑不同功能区域的结构设计,以实现功能区域之间的无障碍互动和流畅通行。
三、钢结构施工方案1. 材料选用在电影院钢结构施工方案中,应选择高强度、耐腐蚀的钢材作为结构材料,以确保电影院的稳定性和耐久性。
常见的钢材包括碳素结构钢和合金钢等。
2. 结构设计钢结构设计应考虑电影院整体建筑设计的需求,并充分利用钢材的高强度和轻质特性,以实现大跨度的自由空间布局。
同时,应根据不同功能区域的结构需求,进行合理的框架设计和柱设计,以保证施工的稳定性和安全性。
3. 施工工艺在电影院钢结构的施工过程中,应采取科学的施工工艺,包括:材料准备、预制构件的制作、现场组装等。
同时,应加强安全管理,确保施工过程中不发生人身伤害和财产损失。
四、安全措施1. 环境安全保障为了确保电影院钢结构施工安全,需要对施工环境进行评估和控制。
包括力学性能检测、施工坡度控制、环境温度控制等。
2. 施工人员安全培训施工人员应接受相关的安全培训,并严格执行相关安全规范。
应确保施工负责人和工人了解电影院钢结构施工的风险和安全措施,增强施工过程中的安全意识。
五、工期及预算管理在进行电影院钢结构施工方案的编制过程中,需要考虑合理的工期和预算管理。
通过合理的工期安排和精细的预算管理,确保施工进度和质量的控制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电影院钢结构专项施工方案施工方案:云南省昆明市呈贡新区吴家营置信广场C座附楼5层电影厅钢结构工程工程名称:置信广场建设单位:___监理单位:___施工单位:___施工组织设计编制前言:我们公司拥有先进的机械设备和丰富的施工经验,近年来承建了多个具有一定社会影响的项目,赢得了良好的声誉和施工技术资料。
我们有能力承担本工程的施工任务,并编制了本施工组织设计,明确了工程质量、安全目标及施工工期要求。
项目管理领导班子的设置:我们已充分认识到该工程的标准高、技术性强、工期短,为此从项目班子组织机构的设置到管理办法的制定,都已做了相应的布置,确保本工程的各项工作自始自终处于受控状态。
为体现我们的服务,在钢结构工程上本公司已确立:“急工程所急,想工程所想”的指导思想,协调好各单位的关系,为施工创造必要的条件,达到预期的目标。
工程工期目标:为确保本工程按总包单位要求工期内完成,我们将及早进入钢结构加工制作,同时组织好劳动力、材料、机械设备,协调好各方关系,确保总工期目标的实现。
工程质量目标:本工程是重点工程,优质快速建成本工程,对树立本公司的良好形象,均具有重要意义。
我们将本工程列入重点工程项目,使该工程在技术水平、质量管理和质量水平上再上一个新台阶,确保工程质量目标的实现。
我公司承建工程有利条件:本工程得到了公司的高度重视,各职能部门紧密配合项目部的施工,集团公司的整体优势是承建本工程的坚强后盾。
公司拥有先进的机械设备和雄厚的技术力量,并且已经施工过多个钢结构平台工程,因此拟派遣经验丰富的项目经理负责本工程。
同时,公司已经确定了一支优秀的施工队伍,准备进入现场施工。
为了确保本工程的优质、高效、安全完成,我们将贯彻“安全第一,预防为主”的方针,全面落实安全生产责任制,实行全员、全方位、全过程的安全“动态管理”,力求将安全事故控制为零。
第一章编制目的与依据本施工组织设计的目的是为云南省昆明市呈贡新区吴家营置信广场C座附楼5层电影厅钢结构工程提供较为完整的技术文件,以指导工程施工与管理,确保优质、高效、安全、文明地完成建设任务。
编制依据包括施工图纸等资料、有关建筑工程安装文明施工规范和标准、施工节点图集、ISO9001质量保证体系标准文件、质量手册等技术指导性文件,以及现有同类工程的施工经验和技术力量。
同时,我们也遵循中国现行的有关标准和规范要求,如《钢结构工程施工质量验收规范》(GB-2001)、《建筑钢结构焊接规程》(81-91)、《钢结构高强度螺栓连接的设计、施工及验收规程》(82-91)、《钢结构制作工艺规程》(DBJ08-216-95)、《冷弯薄壁型钢结构技术规范》(GBJ18-87)和《建筑设计防火规范》(GBJ16-87)等。
第二章工程简介及特点本工程由___承包,名称为置信广场。
工程位于云南省昆明市呈贡新区吴家营,是一座5层电影院的附楼,采用钢结构配合钢筋混凝土结构施工。
共分为6个影厅,建筑面积约2320平方米,每个影厅由观影厅和放映厅两部分组成。
影厅四周的钢柱高度为裙房楼板起0.5米至4米不等。
本工程的钢结构施工为影厅钢结构加混凝土板平台基座,平台梁柱采用高强度螺栓连接加焊接,其余钢结构采用焊接。
同时,所有钢结构均按照图纸设计要求进行涂漆。
本工程的特点是工期紧张,必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。
另外,本工程需要现场焊接,因此施工人员必须保证安全、文明施工,并在现场施工条件有限的情况下保证施工质量。
3、由于现场吊运材料通道为地下室顶板,建筑外立面已施工幕墙,操作地方狭窄,无法进行大规模吊运。
因此,在施工时需要使用大型汽车吊将材料分散进场,分散吊运至影院,再人工搬运至影厅室内。
同时,为确保安全高空作业,需要配以电动葫芦进行施工。
第三章施工部署第一节实施目标为充分发挥企业优势,科学组织安装作业,我们将派遣高素质的项目经理及工程技术管理人员。
按照项目法施工管理,严格执行ISO9001质量保证体系,积极推广新技术、新工艺、新材料,精心组织、科学管理,优质高效地完成施工任务,严格履行合同,确保实现以下目标:1.质量等级:合格。
2.安全文明施工:采取有效措施(特别是高空作业),杜绝工伤、死亡及一切火灾事故的发生,创造文明施工工地。
3.科技进步目标:为实现上述质量、安全、工期、文明施工等目标,充分发挥科技作用,在施工中积极采用成熟的科技成果和现代化管理技术。
第二节施工总体流程施工总体流程包括钢结构制作、钢结构进场验收、钢结构施工、楼承板施工、平台板施工、安装后补漆、收尾验收等步骤。
第三节工期控制施工总进度计划为:钢结构制作10天,钢结构安装20天,平台花纹钢板安装6天,模板安装、钢筋绑扎及混凝土浇灌10天,收尾工作2天。
施工期间各工种必须配合施工,并交叉作业,总工期应控制在48天内。
第四节施工准备一、技术准备1.工程按甲方设计的图纸进行自审,并形成记录。
积极配合甲方解决图纸及施工中出现的问题。
2.根据施工图及已制定的加工计划、施工计划,制定可行的细部方案。
3.做好施工图预算工作,尽快提出材料计划和成本分析,为下步施工提供可行依据。
二、劳动组织准备1.组织本项目部上岗人员进行岗前培训,确保必须持证上岗。
2.施工高峰期时,每月人员投入按25人员考虑,施工前工长要对操作者进行书面安全、技术交底,实施时,先放样确定无误后方可进行实施。
三、施工现场准备1.根据现场实际情况,详细确定材料及构件堆放位置,加工场地和车走路线,确保现场文明施工。
2.做好现场安全、防火等用具和相关标牌上墙工作。
准备一定用量的防雨用具及小型工具,以备使用。
四、物资设备准备1、所有进场材料的品种、规格和性能都应符合国家产品标准和设计要求,具有产品质量证明书或产品合格证。
主要受力构件所用钢材应随机取样做机械性能的二次试验,确认合格后方能使用。
焊接时应采用Q345B钢和E50xx型焊条。
2、进场的材料应分类摆放,并配备防雨设施。
3、型材在使用前应进行冷矫正处理,表面不应有缺陷、锤痕或其他损伤。
4、放样应在钢制平台上进行,按照1:1放样实测尺寸,经技术及质量人员校核后,方可进行号料。
放样时应选择合理的基准线,并打好永久性标记线或冲眼为下一步组对工序做好准备。
钢板采用自动切割机下料,角钢等较小构件可采用无齿锯及剪板机。
切割面应打磨平整,其允许偏差应符合标准。
5、焊接材料与母材的匹配应符合标准,焊工必须经考试合格并取得合格证书。
持证焊工必须在其考试合格项目及其认可范围内施焊。
对首次采用的钢材、焊接材料、焊接方法、焊后热处理等,应进行焊接工艺评定,并应根据评定报告确定焊接工艺。
全焊透的一、二级焊缝应采用超声波探伤进行内部缺陷的检验,超声波探伤不能对缺陷做出判断时,应采用射线探伤,其内部缺陷分级及探伤方法应符合现行国家标准。
15、如果焊缝出现裂纹,焊工不能私自处理,必须查明原因并确定修补工艺后才能进行处理。
同一部位的焊缝返修次数不应超过两次,超过两次时应按照返修工艺进行处理。
16、焊接完成后,焊工应该清理焊缝表面的熔渣和两侧的飞溅物,并检查焊缝的外观质量。
检查合格后,应该在工艺规定的焊缝和部位打上焊工钢印。
17、在焊缝外观检查过程中,如果发现局部小面积的焊接缺陷,可以按照下表的方法进行整修处理:缺陷情形整修办法1 钢材表面有明显焊接补强的伤痕以上,用砂轮磨平,焊丝长度至少4cm。
2 钢材表面有不明显伤痕,用扁铲将不良部分挖除后,焊接补强硬,用砂轮磨平。
3 钢材边面的层状裂痕,将钢板挖至板厚约四分之一处后,焊接补强并用砂轮磨平。
4 钢材表面产生凹陷痕时,应焊接补强并用砂轮磨平。
如稍有裂痕时,用砂轮磨平即可。
焊缝最小长度应有4cm以上。
5 焊接裂痕应将破裂部分全部挖除,查明发生原因后改善并重焊。
6 焊缝表面凹痕及将不良部分挖除重焊,焊缝最小长度应有4cm以上。
7 焊缝表面的凹凸用砂轮磨平。
8 焊边烧损后焊接补强磨平,焊缝最小长度应有4cm以上。
五、现场运输1、在构件场内运输时,可以使用汽车吊、炮车、手推车。
在运输过程中,不得使构件承受超过许用应力或发生变形、弯曲等情况。
2、在运输钢构件时,应根据钢构件的长度、重量选用适当的运输方式。
钢构件在运输车辆上的支点、两端伸出长度以及绑扎方法都应该保证钢构件不会产生变形或损伤涂层。
3、在运输过程中,构件要摆放平稳、绑扎牢固,防止相互碰撞、磨擦。
装车时要填写装车单,运至安装现场时要按单卸货。
制作时的资料也要同时移交至安装现场,以便检查、核验。
三、除锈防腐施工方案1、严格按照设计说明中规定的在钢结构表面处理后进行涂装,先涂红丹酚醛防锈漆2道,再涂酚醛磁漆2道(镀锌构件除外)。
2、钢构件表面的除锈方法和除锈等级应符合下表的规定:除锈方法除锈等级喷射式抛射除锈 Sa2、1/2Sa3手工和动力工具除锈 St33、钢结构用的底漆、面漆及钢材金属保护涂层材料其成份应符合下列各项要求:A、所有油漆均采用正规工厂生产的产品,所有油漆在施工前,先予拌合,使颜料保持均匀悬浮状态。
新开罐的油漆不能有过份沉淀现象,均匀搅拌后再施工。
油漆不得有浮皮硬化、结块或色调分离现象,且不得含有块状物及皮状物。
1.现场清理根据各工地的实际情况进行相应处理,总的原则是清理到原结构层或受力层。
2.放线、验线放出锚栓植入的点位线,复核点位线位置无误后,采用冲击电钻钻孔。
3.钻孔采用直径18mm钻杆,接通电钻电源,进行钻孔施工。
完成后,检查成孔直径及深度。
4.清孔用空压机或其他设备吹出钻孔内灰尘。
用毛刷或棉丝蘸丙酮将植筋孔擦拭干净,用棉丝封堵植筋孔口待用。
请甲方、监理、总包负责人对成孔进行验收,合格后方可植入锚栓。
5.放入玻璃药管用手或目视检查确认药管内药剂的流动性,确认后再将药剂插入至孔底。
注意:为了施工方便并使化学锚栓充分发挥作用,使用时尽量让药管中白色颗粒均匀分布管中,可采用摇晃或避光处水平放置一段时间的方法。
6.旋入螺杆螺杆埋入前端有45°切角,后旋入六角螺帽并用电动工具驱动旋入孔底即停,确认有药剂上升至孔口附近。
注意:当螺杆到达孔底时,立刻停止搅拌,勿做多余的过剩搅拌动作。
7.固化养护养护时间约3小时,养护期间内,严禁摇晃螺杆。
8.拉拔试验养护期过后,按施工质量验收规范要求做拉拔试验。
每根M16化学锚栓抗拉拔强度极限值为34.7KN。
9.固定构件拉拔试验合格后,可固定钢梁或钢柱等构件。
本工程钢构件采用工厂进行加工制作,现场组装的施工方法。
为保证按期保质完成,钢构件现场组装制定施工方案如下:1.安装方案施工应由一端开始,向其他两个方向展开。
2.安装工艺安装顺序为从一端向另一端展开。
施工期间,每部分可流水交叉作业,最后安装楼承板及其附件。
3.测量校正工作测量工作开始前,先要核对钢尺。
