油库项目建设基本程序样本
油库建设管理流程

土方回填标高允许偏差-50~0;分层压实系数按设计要求。回填土料按设计
要求;分层厚度按设计要求;表面平整度20。
砂填层分层200~250一层压实,干密度不小于1.7t/m3,每台罐至少检测3点。
沥青砂绝缘层、面层用中砂配制,砂中含泥量不大于5%,中砂与沥青配比按
重量比为93:7,沥青用30号甲建筑沥青(建议设计改为70号道路沥青)。
交接验收。
材料验收:符合设计要求和GB175-1999、GB/T14684~93、GB13013-91、
GB1499-1998等国家标准规定
放线定位:按基准点、设计图纸座标及标高放线
地基工程:土方开挖标高允许偏差-50~0;中心线允许偏差20。直径:允许
偏差-50~+200;基底土性按设计文件要求。
监理单位准备: 1、成立项目监理机构、人员配备到位; 2、监理规划编制完毕; 3、监理实施细则编制完毕; 4、监理设施准备完毕。 5、监理人员熟悉施工图,对图纸存在的问题进行记录,做好设计技术交底 和施工图会审的准备工作。
建设单位准备: 组织设计交底和图纸会审工作。
Page ▪ 4
油库建设管理流程
测量放线
施工阶段油库建设流程及控制要点
油库建设管理流程
油库建设流程图(施工阶段)
场地平整
施工准备 测量放线
储罐基础
防腐工程
储罐制安
房屋建筑
Page ▪ 2
管道安装
电、仪安装
工艺设备安装
自控系统
工程“三查四定” 油库试运行 工程竣工交接
油库建设管理流程
消防通道
场地平整要求
挖土: 1、制定场地土方开挖平整方案; 2、按照建筑总平面图要求,做好现场原始地貌控制网测量(有资质的测绘 单位现场测绘),障碍物的清除记录; 2、现场道路设置、排水设施等临时设施设置; 3、绘制详细土方开挖图规定开挖线路、顺序、范围,避免超挖、乱挖,尽 量机械开挖减少人工开挖; 4、在斜坡地段开挖遵从从上至下,分层开挖的顺序确保开挖安全。 填土: 1、回填土前清除杂物排除积水; 2、回填土按照逐层水平填筑分层碾压,压实变数不小于4~6遍; 3、压实填土地基的密实度、含水量符合规范要求,做好回填记录; 4、回填高程符合建筑总图要求。 验收规范: 《建筑地基与基础工程施工质量验收规范》(GB50202-2002) 《建筑地基处理技术规范》(JGJ79-2002)
油库项目建议书

油库项目建议书篇一:油库项目建设基本程序新建油库项目工作基本程序1、建设单位提出油库项目建议,申请立项。
(1)建设单位向上级单位提出项目建设建议,上报项目建议书,申请立项;(2)建设单位在上级立项批复后,向所在地的政府行业主管部门――商务局提请立项,上报立项请示;(3)建设单位同时向所在地政府土地、建设规划、安全监督等部门提出项目建议,得到土地、规划、安全等部门的许可意向或同意选址已经规划红线图;(4)向当地供电、供水、通信、市政等管理部门进行项目备案,取得供电、供水、市政道路交通、排水等意向许可。
2、建设单位立项申报(1)建设单位得到上级的项目建议书批复后,请具有资质的设计单位编制项目设计方案、可行性研究报告,再上报审批;(2)建设单位取得商务部门的批复以后(新建商业油库的立项批复由商务部下发),按照批复的规模请具有资质的设计单位编制项目设计方案、可行性研究报告;(2)建设单位依据商务部门的立项批复和油库设计方案向土地、规划、安全、铁路等部门提请立项:a、向土地部门提出用地申请,土地部门在审核同意以后,下发用地规划许可或行文批复同意招拍挂形式使用该土地的批文,取得土地使用权;b、向建设规划管理部门提出建设规划申请,取得规划设计图,申请建设规划许可证;c、向安全生产监督管理部门提出油库项目的选址安全评价,按照政府安全管理部门的要求,委托有资质的单位进行项目预安全评价;d、向政府环保部门提出申请,进行项目选址的环境预评价;e、向当地铁路管理部门提出专用线建设和接轨的申请,按照铁路要求委托铁路设计单位进行接轨方案的设计、评价,在此基础上,铁路部门出具对专用线的许可意向;f、利用当地政府的招商引资优惠政策,与政府签订优惠和支持协议,得到政府的支持。
3、项目的设计(1)建设单位根据可行性报告批复,委托具备资质的单位进行地质勘查;同时到当地水文气象部门索取油库所在地的水文、气象资料;(2)将地质勘查报告和气象资料提供给设计单位,请设计单位编制油库的基础设计;(3)基础设计完成以后,上报销售公司进行审查和批复;(4)依据基础设计的审查和批复意见,设计单位可以进行施工图设计。
原油储备库工程施工程序

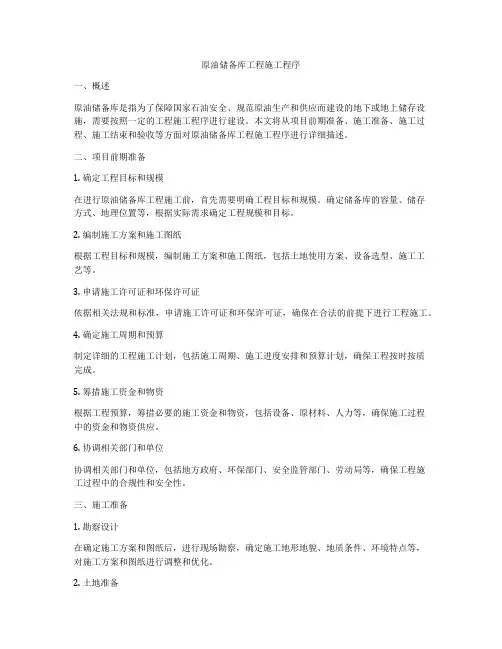

原油储备库工程施工程序一、概述原油储备库是指为了保障国家石油安全、规范原油生产和供应而建设的地下或地上储存设施,需要按照一定的工程施工程序进行建设。
本文将从项目前期准备、施工准备、施工过程、施工结束和验收等方面对原油储备库工程施工程序进行详细描述。
二、项目前期准备1. 确定工程目标和规模在进行原油储备库工程施工前,首先需要明确工程目标和规模。
确定储备库的容量、储存方式、地理位置等,根据实际需求确定工程规模和目标。
2. 编制施工方案和施工图纸根据工程目标和规模,编制施工方案和施工图纸,包括土地使用方案、设备选型、施工工艺等。
3. 申请施工许可证和环保许可证依据相关法规和标准,申请施工许可证和环保许可证,确保在合法的前提下进行工程施工。
4. 确定施工周期和预算制定详细的工程施工计划,包括施工周期、施工进度安排和预算计划,确保工程按时按质完成。
5. 筹措施工资金和物资根据工程预算,筹措必要的施工资金和物资,包括设备、原材料、人力等,确保施工过程中的资金和物资供应。
6. 协调相关部门和单位协调相关部门和单位,包括地方政府、环保部门、安全监管部门、劳动局等,确保工程施工过程中的合规性和安全性。
三、施工准备1. 勘察设计在确定施工方案和图纸后,进行现场勘察,确定施工地形地貌、地质条件、环境特点等,对施工方案和图纸进行调整和优化。
2. 土地准备对施工用地进行平整、清理、标注边界、规划施工区域,确保施工场地的整洁和安全。
3. 设备购置和安装根据施工方案和图纸,购置必要的施工设备并进行安装调试,确保施工设备的正常运转。
4. 施工人员培训和安全教育对施工人员进行相关安全培训和教育,提高施工人员的安全意识和技能水平,确保施工过程中的安全生产。
5. 施工材料和物资采购根据施工方案和图纸,采购必要的施工材料和物资,包括钢材、混凝土、油管、电缆、管道阀门等。
6. 施工图纸复核和修订对施工图纸进行复核和修订,确保施工图纸的准确性、完整性和合规性。
加油站和油库建设项目工程管理程序及相关要求

加油站和油库建设项目工程管理程序及相关要求2008-4-20开工程序竣工档案资料管理要求第一条为加强加油站和油库工程建设项目的过程管理和完善施工技术交工文件存档工作,保证加油站和油库工程建设项目施工技术文件的完整性,充分发挥施工技术文件在加油站和油库工程建设、工程管理、工程维护和改建扩建中的作用,根据国家和公司有关建设项目档案资料管理的有关规定,特制定本要求。
第二条本要求所称加油站和油库工程建设项目是指新建、改建、扩建以及收购后改造的加油站和油库工程建设项目。
第三条加油站和油库工程建设项目施工技术文件是指从建设项目开日工审批开始,根据工程进度进行记录,到建成投产的全过程中形成的应归档保存的文件资料以及其它载体的声像资料。
第四条加油站和油库工程建设项目施工技术文件内容必须和工程实际情况相符,要在工程建设过程中汇集和形成,确保施工技术文件的原始性、真实性、准确性。
严格施工技术文件编制和审核的责任制,签署手续完整,规格符合国家关于技术档案的要求,字迹清楚,图面整洁,不得用易褪色的书写材料书写、绘制。
第五条施工过程中的相关要求一、施工队伍进驻现场前必须进行安全教育,各工种须持证上岗,并保障文明施工。
二、现场物料摆放整齐,各种进场材料、设备要各种质量证明文件齐全。
三、库站经理为我公司工程建设项目的现场负责人,施工队伍必须服从现场负责人管理。
四、在施工过程中如有设计不合理、现场要求变更、增加工程量或记录拆除工程量时,必须填写《工程联络单》并按程序审批后方可进行更改。
五、各项工程必须按照相关施工标准进行施工,不允许偷工减料、擅自更改设计和违反施工规范。
六、设备进入现场必须请库站经理和监理到场进行开箱,同时填写《设备开箱检查记录》,并妥善保管合格证、说明书等材料,竣工交接时要保证全部交到库站经理手中,并做好交接记录。
七、各项隐蔽工程完成时必须向库站经理申请验收,并在建设单位、监理单位共同验收合格、拍照并填写《隐蔽工程记录》后方可进行隐蔽。
油库建造施工方案(完整版)

油库施工组织设计(土建部分)编制单位:油建公司建工处**人:*** **人:***审批人:尹作义二00四年十一月十九日目录1、制依据2、工程概况3、施工部署4、工准备工作5、主要项目的施工方法6、施工进度进度计划控制7、主要施工机械劳动力计划8、保证工程质量措施8.1建立质量保证体系8.2施工准备过程质量控制8.3施工过程中质量控制8.4计量管理9、HSE施工措施10、施工平面布置图恩平油库土建工程施工组织设计1、编制依据1.1施工蓝图1.2主要国家现行有关标准、规范《砌体工程施工质量验收规范》〈GB50203-2002〉《屋面工程质量验收规范》〈GB50207-2002〉《建筑地面工程施工质量验收规范》〈GB50209-2002〉《建筑装饰装修工程施工质量验收规范》〈GB50210-2001〉《砌体工程施工质量验收标准》〈GB50203-2002〉《混凝土结构工程施工质量验收规范》〈GB50204-2002〉《钢结构工程施工质量验收规范》〈GB50205-2001〉《建筑工程施工质量验收统一标准》〈GB50300-2001〉《建筑地基基础工程施工质量验收规范》〈GB50202-2002〉2、工程概况2.1工程概述恩平油库为新建油库,与分输站设施统一布置。
本设计征地50.8亩,按油品下载量9万吨/年的需求,油库配置库容0.8万m3。
预留地可扩建油罐0.4万m3。
油库设计容量1.2万m3,油库等级为三级。
2.2主要工程量,见下表3、施工部署3.1布署原则3.1.1本工程施工坚持先地下后地上,先里后外,先围护后主体的原则,避免重复挖方,施工中塌方,工程混乱作业。
3.1.2.按项目法精心组织施工。
建立健全各种管理网络,运用先进管理手段抓好组织协调,落实合同管理和信息管理,实现质量、安全(HSE)、工期三大目标。
3.2测量控制与放线3.2.1根据平面布置图坐标,设计交底坐标桩、高程控制点,并结合具体工程的平面尺寸进行放线,用经纬仪扫出油库用地边线,确定轴线、高程控制桩,并布设龙门桩。
油库建造施工方案(完整版)

油库施工组织设计(土建部分)编制单位:油建公司建工处**人:*** **人:***审批人:尹作义二00四年十一月十九日目录1、制依据2、工程概况3、施工部署4、工准备工作5、主要项目的施工方法6、施工进度进度计划控制7、主要施工机械劳动力计划8、保证工程质量措施8.1建立质量保证体系8.2施工准备过程质量控制8.3施工过程中质量控制8.4计量管理9、HSE施工措施10、施工平面布置图恩平油库土建工程施工组织设计1、编制依据1.1施工蓝图1.2主要国家现行有关标准、规范《砌体工程施工质量验收规范》〈GB50203-2002〉《屋面工程质量验收规范》〈GB50207-2002〉《建筑地面工程施工质量验收规范》〈GB50209-2002〉《建筑装饰装修工程施工质量验收规范》〈GB50210-2001〉《砌体工程施工质量验收标准》〈GB50203-2002〉《混凝土结构工程施工质量验收规范》〈GB50204-2002〉《钢结构工程施工质量验收规范》〈GB50205-2001〉《建筑工程施工质量验收统一标准》〈GB50300-2001〉《建筑地基基础工程施工质量验收规范》〈GB50202-2002〉2、工程概况2.1工程概述恩平油库为新建油库,与分输站设施统一布置。
本设计征地50.8亩,按油品下载量9万吨/年的需求,油库配置库容0.8万m3。
预留地可扩建油罐0.4万m3。
油库设计容量1.2万m3,油库等级为三级。
2.2主要工程量,见下表3、施工部署3.1布署原则3.1.1本工程施工坚持先地下后地上,先里后外,先围护后主体的原则,避免重复挖方,施工中塌方,工程混乱作业。
3.1.2.按项目法精心组织施工。
建立健全各种管理网络,运用先进管理手段抓好组织协调,落实合同管理和信息管理,实现质量、安全(HSE)、工期三大目标。
3.2测量控制与放线3.2.1根据平面布置图坐标,设计交底坐标桩、高程控制点,并结合具体工程的平面尺寸进行放线,用经纬仪扫出油库用地边线,确定轴线、高程控制桩,并布设龙门桩。
油库报建流程

一
二
三
四
五七ຫໍສະໝຸດ 六八 九 十 十一 十二 十三 十四
环评 水评 安评
省有关部门办理市发改委协助办 理 省有关部门办理市发改委协助办 理 省有关部门办理市发改委协助办 理
向省公司上报可行性研究报 告,省公司向销售公司上报 可研报告 销售公司同意方案,由销售 公司设计和总评 施工建设 1、施工前在规建局备案 办理各类证件,为后期经营 做准备
进度
油 库 报 建 进度
序号 流程 备注 落实油库建设规划选址和批 1、确保油库项目纳入“十二五 准立项工作 ” 2、 由经委牵头、集规划、 国土、做初步选址,并确定油库 选址 3、 取得油库现场测量,初步地 形图 落 实 办 理 建 设用 地规 划 许 1、由省公司和设计院协商并取 可,取得规建局选址意见书 得 油 库 设 计 红 线 图 2、内江规划院测量队根据油库 用地红线图勘建测量,做勘界报 告 、土地利用规划、土地利用 现状图、电子板录入.(费用预计 为两万余元)报规划局规划 在国土局落实建设用地许可 1、在取得规建选址意见书后报 国 土 局 征 地 及 办理 相关 手 续 2、与此同时和政府协调好油库 水、电、气等基础设施落实的具 体方案和措施 委托有资质的设计单位编制 1、由省公司联系有资质的设计 项目建议书、可行性研究报 单 位 协 助 我 司 完 成 可 研 报 告 告 2、与此同时向发改委提交油库 建设的报告,在发改委备案(备 注:油库项目投资在八千万以上 的由发改委报省发改委手续由省 有关部门办理,市发改委协助,项 目投资为八千万以下手续由市有 关部门办理) 委 托 设 计 单 位编 制方 案 设 计,报规建局审批,并核发规 划用地许可证 报经贸委 取得用地后报经贸委,省经贸委 再呈报商务部核发由商务部审查 决定是否给予成品油批发、仓储 经营许可。 消防总评 1.建 设 工程消防 设 计审核 申 报 表;2建设单位的工商营业执照等 合法身份文件;3.新建.扩建工程 的建设工程规划许可证明文件;4 设计单位资质证明文件;5.消防 设计文件
新建油库施工方案

新建油库施工方案新建油库施工方案一、项目概述新建油库施工方案是指在未来一个指定的区域内新建一座符合石油产品储存、加注和运输要求的油库设施。
本方案将划分为前期准备、施工准备、工程施工、设备安装、试运行、竣工验收和交付使用等几个阶段进行。
二、前期准备1.项目规划:确定油库的设计要求、储存容量和加注能力等。
2.选址评估:根据法律法规和环境要求,选择适合建设油库的地点并进行评估。
3.规划设计:委托专业设计公司进行油库工程规划和设计,包括库区布局、设备选型和施工方案等。
三、施工准备1.项目筹备:确定项目进度计划、物资采购计划和施工队伍组建计划等。
2.施工队伍:组建施工队伍,包括施工管理人员、技术人员和施工工人等。
3.设备采购:根据设计要求,采购必要的设备和材料,如油罐、管道和泵等。
四、工程施工1.土建施工:按照设计要求进行土方开挖、地基处理和混凝土浇筑等工程。
2.设备安装:根据设计要求,安装油罐、管道、泵和控制系统等设备。
3.电气工程:进行油库的电力供应系统和灯光照明系统的安装和调试。
4.防火安全工程:安装防火设施,包括火灾报警系统和灭火系统等。
5.通讯网络:建设油库的通讯网络,确保油库内外各个管理部门之间的通讯畅通。
五、设备安装1.设备调试:对油罐、管道、泵和控制系统等设备进行调试和试运行。
2.安全检查:进行设备安全检查,确保设备操作和运行的安全可靠。
六、试运行1.整体运行:对油库进行试运行,测试各个设备和系统的协调工作。
2.融资调整:根据试运行过程中出现的问题和需要调整的地方进行调整和优化。
七、竣工验收1.验收申请:按照规定的程序和顺序,提交竣工验收申请文件。
2.验收评估:油库建设单位和相关部门组成验收小组,对油库的各个方面进行评估。
3.整改完善:根据验收评估的结果,及时进行整改和完善,确保油库的安全和可靠运行。
八、交付使用1.开展培训:对油库内的工作人员进行培训,使他们熟悉油库设备和操作流程。
2.签订合同:与相关单位签订加油协议,确保油库设备和加注服务正常运营。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
新建油库项目工作基本程序
1、建设单位提出油库项目建议,申请立项。
(1)建设单位向上级单位提出项目建设建议,上报项目建议书,申请立项;
(2)建设单位在上级立项批复后,向所在地政府行业主管部门――商务局提请立项,上报立项请示;
(3)建设单位同步向所在地政府土地、建设规划、安全监督等部门提出项目建议,得到土地、规划、安全等部门允许意向或批准选址已经规划红线图;
(4)向本地供电、供水、通信、市政等管理部门进行项目备案,获得供电、供水、市政道路交通、排水等意向允许。
2、建设单位立项申报
(1)建设单位得到上级项目建议书批复后,请具备资质设计单位编制项目设计方案、可行性研究报告,再上报审批;
(2)建设单位获得商务部门批复后来(新建商业油库立项批复由商务部下发),按照批复规模请具备资质设计单位编制项目设计方案、可行性研究报告;
(2)建设单位根据商务部门立项批复和油库设计方案向土地、规划、安全、铁路等部门提请立项:
a、向土地部门提出用地申请,土地部门在审核批准后来,下发用地规划允许或行文批复批准招拍挂形式使用该土地批文,获得土地使用权;
b、向建设规划管理部门提出建设规划申请,获得规划设计图,申请建设规划允许证;
c、向安全生产监督管理部门提出油库项目选址安全评价,按照政府安全管理部门规定,委托有资质单位进行项目预安全评价;
d、向政府环保部门提出申请,进行项目选址环境预评价;
e、向本地铁路管理部门提出专用线建设和接轨申请,按照铁路规定委托铁路设计单位进行接轨方案设计、评价,在此基本上,铁路部门出具对专用线允许意向;
f、运用本地政府招商引资优惠政策,与政府订立优惠和支持合同,得到政府支持。
3、项目设计
(1)建设单位依照可行性报告批复,委托具备资质单位进行地质勘查;同步到本地水文气象部门索取油库所在地水文、气象资料;
(2)将地质勘查报告和气象资料提供应设计单位,请
设计单位编制油库基本设计;
(3)基本设计完毕后来,上报销售公司进行审查和批复;
(4)根据基本设计审查和批复意见,设计单位可以进行施工图设计。
4、项目实行
(1)建设单位将油库项目施工图报本地建设管理部门,请政府建设主管部门进行施工图审查;
(2)向本地公安消防管理部门建审科或重点科报施工图审查,请公安消防部门进行施工图审查;
(3)建设单位将油库项目施工图报本地建设规划管理部门,请政府建设规划主管部门进行审查,复核规划图,办理规划允许;
(4)依照基本设计和审批施工图,进行工程建设、物资供应、技术服务、监理等内容招标工作,有地方政府建设管理部门规定工程建设招标在本地备案或进行;
(5)建设单位协助中标工程施工单位在本地政府建设管理部门申请建设工程施工允许证、开工允许证;
(6)建设单位协助中标工程施工单位在本地政府工程质量管理部门备案,并申请进行建设工程质量监督;
(7)建设单位协助中标工程施工单位在本地政府环保管理部门申请建筑垃圾清运允许、办理建设工程环保允许
证;
(8)建设单位与有关管理部门协商通水、通电等事宜;
(9)建设单位组织施工图技术交底,审查施工单位编制施工组织筹划,由监理单位负责出施工图技术交底会议纪要;
(10)施工单位组织工程施工。
5、项目竣工验收
(1)工程建设完毕后来,由施工单位准备竣工图和有关资料,与监理单位共同向建设单位提出工程竣工验收申请;
(2)建设单位组织对工程建设进行竣工初步验收;
(3)在初步验收基本上,建设单位向本地公安消防管理部门提请消防验收,出具工程建设消防验收意见书;
(4)在初步验收基本上,建设单位向本地安监管理部门提请安全验收,出具工程建设安全评价意见书,这是办理危险化学品经营允许证前提。
合格后,申请办理险化学品经营允许证;
(5)在初步验收基本上,建设单位向本地铁路管理部门提请专用线验收,由铁路专业部门出具铁路专用线安全评价意见书,这是办理危险化学品运送允许证前提;
(6)建设单位上报本地政府商务管理部门进行综合验收,验收合格后来,按照《成品油管理办法》有关规定,办
理成品油批发经营允许证或仓储证等事宜;
(7)各项验收合格,建设单位向本地政府档案管理部门申报存档;
(8)向建设规划管理部门申报办理建设规划允许证(正本);
(9)根据规划和档案材料,建设单位向本地房屋管理部门申报,办理建筑物权属证明(房产证)。
