项目时间管理计算与制图题

合集下载

项目时间管理练习题答案

项目时间管理练习题答案

项目时间管理题及答案一.单项选择题 : 1.确定项目各个活动之间的依赖关系,并形成文档的项目过程是( B 活动排序) 2.下列不属于项目活动定义的输出(结果)的是(C 范围说明) 3.下例项目活动排序工具名称中,指带同一类工具的是(B ①②④ ) ①前导图法 ②节点表示法 ③箭线图法 ④单代号网络图 ⑤双代号网络图4.甘特图以横线来表示 ,横轴表示 ,纵轴表示 。

( A 每项活动的起讫时间,时间,活动) 5.下列关于关键路线特点论述不正确的是(B 非关键路径上不存在关键活动)6.人们获得信息的目的是为找出变化所在,因而信息以表现系统的(C 差异性)为其特征。

7.项目进度管理的一般过程为(A 项目计划—项目跟踪—项目控制 )8.下图是项目控制中横道图比较法的一种形式,那么图中横道线中图黑部分表示(D 实际工作时间) 9.项目控制的S 曲线比较图中能获得信息包括(D ①②③④ )①实际工程进展速度 ②进度超前或拖延的时间 ③工程量完成情况 ④后期工程进度预测 10.下列选项中不属于网络图绘制的方法的是(D 模拟法 )11. 项目活动定义的主要依据:(A ①②④⑤)①工作分解结构 ②范围说明 ③活动清单 ④约束条件和假设 ⑤历史信息 12.项目活动之间有多种逻辑关系。

软件测试项目中,硬件的交付与软件测试之间的逻辑关系属于(C 外部依存关系) 13.关键路径法是( )的时间估计;计划评审技术是(D 确定型 不确定型)的时间估计。

14.随机网络的逻辑节点包括输入侧和输出侧,下列不属于输入侧的逻辑关系是(B 确定型)15.在项目实施过程中对影响项目进展的内外部因素进行及时的、连续的、系统的记录和报告的系列活动的过程这个过程我们称之为(B 项目跟踪)16.下列关于最早时间和最晚时间的计算公式正确的是(C ②③ )①ES=EF+活动持续时间 ②EF=ES+活动持续时间③LS=LF-活动持续时间 ④LF=LS-活动持续时间 17.下例关于网络图正确的是(C )18.关于计划评审技术PERT 和图示评审技术CERT 的论述错误的是( C PERT 和CERT 一样允许存在回路) 19.网络计划中资源平衡通过充分利用网络中各活动的(B 时差)来实现资源平衡优化工作。

项目时间管理试题

项目时间管理试题

项目时间管理试题1、某项目计划2010年7月10日开始进入首批交付的产品测试工作,估算工作量为8人*10天,误差为2天,则以下()理解正确(天指工作日):A. 表示活动至少需要8人天,最多不过10人天B. 表示活动至少需要8天,最多不超过12天C. 表示活动至少需要64人天,最多不超过112人天D. 表示活动至少需要64天,最多不超过112天2、完成某信息系统集成项目中的一个最基本的工作单元A所需的时间,乐观估计需要8天,悲观估计需要38天,最可能的估计需要20天,按照PERT方法进行估算,该工作单元A的工期应该为()天:A.20 B. 21 C. 22 D. 233、一旦制定出网络逻辑图,项目经理将会对网络进行顺推计算然后逆推计算。

这样做会提供关于()的信息并且可确认():A. 每项活动的时差;关键路径B. 每项活动的时差;高风险活动C. 人力短缺;高风险活动D. 高风险活动;非关键路径4、在软件开发项目中,关键路径是项目事件网络中源点到汇点间最长的路径,组成关键路径的活动称为关键活动,下图中的关键路径历时()个时间单位:A.14B. 18C. 23D. 255、以下关于关键路径法的描述,()是不正确的:A.如果关键路径中的一个活动延迟,将会影响整个项目计划B.关键路径包括所有项目进度控制点C.如果有两个或两个以上的路径长度一样,就有可能存在多个关键路径D.关键路径可随项目的进展而改变6、制定项目计划时,应首先关注的是项目():A.范围说明书B.项目总体预算控制C.风险管理计划D.质量保证计划7、在软件开发项目实施过程中,由于进度需要,有时要采取快速跟进措施。

()属于快速跟进范畴。

A.压缩需求分析工作周期B.系统设计全部完成前,就开始系统编码工作。

C.使用最好的工程师,加班加点尽快完成需求分析说明书编制工作。

D.同其他项目协调好关系以减少行政管理的摩擦8、完成活动A所需的时间,悲观估计需要36天,最可能的估计需要21天,乐观估计需要6天。

项目管理时间管理题计算

项目管理时间管理题计算

项目管理时间管理题计算1. 背景介绍在项目管理中,时间管理是一个至关重要的方面。

合理地规划和控制项目的时间,能够帮助项目团队在预定的时间内完成项目,提高项目的成功率。

因此,对于项目经理和团队成员来说,掌握时间管理的方法和技巧是必不可少的。

本文将通过一个具体的时间管理题目来说明如何进行时间管理的计算。

我们将讨论如何估算任务的时长、确定项目的总时长,并进行进一步的时间规划和控制。

2. 时间管理题目假设我们有一个软件开发项目,需要完成以下5个任务。

每个任务的描述和工时如下:•任务1:需求分析,工时10天•任务2:系统设计,工时15天•任务3:编码,工时20天•任务4:测试,工时10天•任务5:上线发布,工时5天请回答以下问题:1.这个项目总共需要多少工时?2.如果每天工作8小时,每周工作5天,预计项目的总时长是多少天?3.如果项目的截止日期是一个固定的日期,例如2022年1月1日,该如何调整计划以确保项目按时完成?3. 解答1.这个项目总共需要的工时可以通过将每个任务的工时相加得到:10天 + 15天 + 20天 + 10天 + 5天 = 60天。

2.预计项目的总时长可以通过将项目总工时除以每天的工作小时数获得:60天 / 8小时 = 7.5周。

由于每周工作5天,因此项目总时长为 7.5周 * 5天/周 = 37.5天。

3.如果项目的截止日期是固定的,我们可以通过以下方法来调整计划以确保项目按时完成:–优化资源分配:重新评估任务的工时,分配更多人力资源或增加工作时间来缩短总时长,以满足项目截止日期的要求。

–优先级排序:根据任务的重要性和紧急程度,调整任务的顺序,确保关键任务能够在截止日期之前完成。

–压缩任务时间:对于某些任务,可以通过增加资源,采用并行工作方式或使用其他加速方法来缩短任务的时长。

4. 总结时间管理在项目管理中扮演着重要的角色。

通过合理地规划和控制项目的时间,可以提高项目的成功率。

本文通过一个时间管理题目,介绍了如何计算项目的总工时和总时长,并提供了一些调整计划以确保项目按时完成的方法。

工程项目管理中计算题(3篇)

工程项目管理中计算题(3篇)

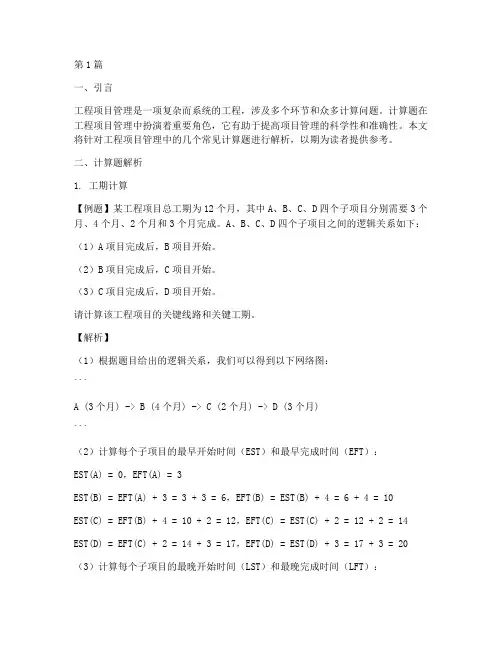

第1篇一、引言工程项目管理是一项复杂而系统的工程,涉及多个环节和众多计算问题。

计算题在工程项目管理中扮演着重要角色,它有助于提高项目管理的科学性和准确性。

本文将针对工程项目管理中的几个常见计算题进行解析,以期为读者提供参考。

二、计算题解析1. 工期计算【例题】某工程项目总工期为12个月,其中A、B、C、D四个子项目分别需要3个月、4个月、2个月和3个月完成。

A、B、C、D四个子项目之间的逻辑关系如下:(1)A项目完成后,B项目开始。

(2)B项目完成后,C项目开始。

(3)C项目完成后,D项目开始。

请计算该工程项目的关键线路和关键工期。

【解析】(1)根据题目给出的逻辑关系,我们可以得到以下网络图:```A (3个月) ->B (4个月) ->C (2个月) ->D (3个月)```(2)计算每个子项目的最早开始时间(EST)和最早完成时间(EFT):EST(A) = 0,EFT(A) = 3EST(B) = EFT(A) + 3 = 3 + 3 = 6,EFT(B) = EST(B) + 4 = 6 + 4 = 10EST(C) = EFT(B) + 4 = 10 + 2 = 12,EFT(C) = EST(C) + 2 = 12 + 2 = 14EST(D) = EFT(C) + 2 = 14 + 3 = 17,EFT(D) = EST(D) + 3 = 17 + 3 = 20(3)计算每个子项目的最晚开始时间(LST)和最晚完成时间(LFT):LST(D) = 20,LFT(D) = 20 + 3 = 23LST(C) = LFT(D) - 2 = 23 - 2 = 21,LST(B) = LFT(C) - 4 = 21 - 4 = 17LST(A) = LFT(B) - 3 = 17 - 3 = 14,LST(A) = 0(4)计算每个子项目的总时差(TS)和自由时差(FS):TS(A) = LST(A) - EST(A) = 0 - 0 = 0,FS(A) = LST(B) - EST(A) = 14 - 0 = 14TS(B) = LST(B) - EST(B) = 17 - 6 = 11,FS(B) = LFT(C) - EST(B) = 21 - 6 = 15TS(C) = LST(C) - EST(C) = 21 - 12 = 9,FS(C) = LFT(D) - EST(C) = 23 - 12 = 11TS(D) = LST(D) - EST(D) = 23 - 17 = 6,FS(D) = LFT(D) - EST(D) = 23 - 17 = 6(5)确定关键线路和关键工期:关键线路为A -> B -> C -> D,关键工期为20个月。

合肥工业大学大三土木工程专业项目时间管理考试试卷及参考答案2

合肥工业大学大三土木工程专业项目时间管理考试试卷及参考答案2

合肥工业大学项目时间管理考试试卷及参考答案2一、单项选择题(5’)1.在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天,请使用PERT技术计算期望值为()天。

A、8B、8.8C、9.1D、9.7答案:B2.自上而下建立PERT/CPM图形时其起始点是()。

A、项目规格树B、客户可交付成果清单C、客户里程碑日期D、工作分解结构答案:D3.在执行项目进度压缩(Crashing)时首先集中于:()。

A、尽可能多的任务B、非关键路径任务C、关键路径任务D、耗时最长的任务答案:C4.前导图和箭线图是网络图的两种形式,二者的区别在于( )。

A、箭线图结合了计划评审技术,以计算活动历时B、前导图用节点代表活动C、箭线图不指明关键路线D、在前导图中使用时差作为活动历时的一部分答案:B5.进行项目工作周期估算时,下列哪些将不应考虑?( )A、资源能力B、分配到一项任务上的资源总数C、历史资料D、管理费用答案:D6.采用箭线图法时,以下哪项需要资源?( )A、后续活动B、事件活动C、虚拟活动D、以上都是答案:A7.如果一个任务的最乐观估算为12天,最悲观估算为18天,那么最可能估算为多少?( )A、15天B、13天C、16天D、以上都不是答案:D8.采用逆推进法的目的在于决定()。

A、关键路径B、最早完成日期C、赶工日期D、最迟开始日期答案:D9.允许一个活动能在一定的时间内完成,则此时间段是()。

A、计划的时间工期B、浮动时间LSES或LFEFC、关键时间当ESLS或EFLFD、进度时间LFES答案:D10.在一个网络进度中的关键路径是()。

A、完成的最长时间B、在其它工作之前必须完成的工作C、在计划一个开始时间时可允许有灵活性D、不会被计划浮动影响答案:A11.下列哪项方式可被用于降低成本或缩短计划工期?( )A、赶工B、变更范围C、平等实施几项活动而不是按序列实施D、以上都是答案:D12.具有零时间工期的活动通常被称为()。

项目时间管理练习题

项目时间管理练习题

练习题
在开始制造之前必须完成设计工作是个什么的例子:
A.自由依赖 B.外部依赖 C.强制依赖 D.范围依赖
练习题
什么是虚活动?
A.出现在PDM中,是不必要的,如果时间超支就可以去掉 B.箭头出现在ADM中用来表示两个节点之间的依赖关系,并没有真实活 动内容 C.活动,可以由最低智商的成员完成 D.出现在PDM中不需要团队成员执行
17(2005上)在计划编制完成后,项目团队认为所制定的进度时间太长,
分析表明不能改变工作网络图,但该项目有附加的资源可利用。项目经 理采用的最佳方式是___(34)___。
A.快速追踪项目B.引导一项MONTECARLO分析
C.利用参数估算D.赶工
18、(2005下)在关键路径上增加资源不一定会缩短项目的工期, 这是因为__(30)__。 A.关键路径上的活动是不依赖于时间和资源的 B.关键活动所配置的资源数量是充足的 C.关键活动的历时是固定不变的
27.在建筑项目中,只有完成了土建框架施工才能进行内部装修,这种依 赖关系是:() A. 强制性依赖关系 C. 外部依赖关系 B. 可酌情处理的依赖关系 D. 内部依赖关系
28.利用三点法进行活动时间估算时,最可能持续时间6天,乐观持续时
间4天,悲观持续时间11天,则三点估算的结果为()
A. 6.5天 B. 7天 C7.5天 D.8天
3 双代号网络图一般是指( )。 A.甘特图
B.节点网络图
C.条件网络图 D.箭线网络图
4自由时差指一项任务延迟而又不影响下述哪项的时间?( ) A.项目
B.客户要求的竣工日期
C.后续任务的最早开始日期 D.项目竣工日期

工程项目进度管理计算题

工程项目进度管理计算题

一、背景某工程项目由甲、乙、丙、丁四个单位组成,各单位的工期分别为10天、8天、6天和4天。

甲、乙、丙、丁四个单位之间的依赖关系如下:1. 甲单位工作完成后,乙单位开始工作;2. 乙单位工作完成后,丙单位开始工作;3. 丙单位工作完成后,丁单位开始工作。

为了确保工程项目的顺利进行,项目管理人员需要合理地安排各单位的进度,以保证工程按期完成。

现要求计算以下问题:1. 各单位的开始时间和结束时间;2. 整个工程项目的总工期;3. 如果某单位的工作效率提高50%,则整个工程项目的总工期将缩短多少天?二、计算过程1. 各单位的开始时间和结束时间(1)甲单位:开始时间:0天结束时间:10天(2)乙单位:开始时间:甲单位结束时间(10天)+ 1天 = 11天结束时间:乙单位工期(8天)+ 11天 = 19天(3)丙单位:开始时间:乙单位结束时间(19天)+ 1天 = 20天结束时间:丙单位工期(6天)+ 20天 = 26天(4)丁单位:开始时间:丙单位结束时间(26天)+ 1天 = 27天结束时间:丁单位工期(4天)+ 27天 = 31天2. 整个工程项目的总工期整个工程项目的总工期为丁单位结束时间,即31天。

3. 如果某单位的工作效率提高50%,则整个工程项目的总工期将缩短多少天?(1)假设甲单位的工作效率提高50%,则甲单位工期缩短为5天。

(2)乙单位、丙单位、丁单位的工期不变,分别为8天、6天、4天。

(3)计算新的总工期:甲单位结束时间:5天乙单位开始时间:甲单位结束时间(5天)+ 1天 = 6天乙单位结束时间:乙单位工期(8天)+ 6天 = 14天丙单位开始时间:乙单位结束时间(14天)+ 1天 = 15天丙单位结束时间:丙单位工期(6天)+ 15天 = 21天丁单位开始时间:丙单位结束时间(21天)+ 1天 = 22天丁单位结束时间:丁单位工期(4天)+ 22天 = 26天新的总工期为丁单位结束时间,即26天。

(完整版)项目时间管理习题及答案

(完整版)项目时间管理习题及答案

项目时间管理题目及答案一、单项选择题1、计划评审技术(PERT):()A.通常进行3次估算,协助预测活动历时的预期值 B.以事件为中心,在箭线上表示活动C.对每个活动只进行一次估算 D. A和B2、以下哪个术语可以描述能够加速后续任务的逻辑关系调整?()A.超前 B.平衡 C.赶工 D.滞后3下列各项都是进度计划的里程碑,除了:()A.结束日期 B.合同日期 C.活动的工期 D.计划的关键事件4、ADM是一种箭线图法,在此方法中一个虚拟的活动是:()A.记录关键路径关系 B.记录依赖关系 C.赶工 D.确定客户要求的可交付成果日期5、下列哪一个网络计划理论可以显示在前一项工作62%已经完成时下一项工作的最后10%才可以完成?()A.PERT B.ADM C.PDM D.以上都是6、对一些特定的要求过份灵活会对时间的延迟产生什么样的影响?()A.减少 B.双倍 C.增加 D.无影响7、在一个前导图(PDM)中两个方框间的箭头被叫做:()A.一项活动 B.约束条件 C.一个事件 D.关键路径8、网络进度计划经常在什么阶段被更新?()A.设计实施 B.开发实施 C.开发收尾 D.实施收尾E.计划结束9、在回顾了一个历史记录之后,一个估算员判定一个任务乐观估计需5天完成,悲观估计16天,但通常会花8天。

请使用PERT技术计算期望值是几天?()A.8.0 B.8.8 C.9.1 D.9.7 E.10.510、“在对软件编码前我不能进行软件测试”这句话说明了哪种依赖关系?()A.随意的 B.软逻辑关系 C.优先 D.强制或硬逻辑关系11、采用逆推进法的目的在于决定()A.关键路径 B.最早完成日期 C.最迟开始日期 D.赶工日期12、以下哪种进度计划编制方法包括风险评估?()A. ADM B. PERT C. PDM D. CDM13、采用箭线图法时,以下哪项需要资源?()A.后续活动 B.事件活动 C.虚拟活动 D.以上都是14、以下哪项可以使进度编制变得灵活?()A.自由时差 B.总时差 C. ADM D.赶工15、甘特图和网络图的主要区别在于?()A.历时 B.任务 C.节点 D.时差16、需要申请和增加项目资源时,由谁做出决定?()A.职能经理 B.项目经理 C.项目管理主任 D.客户17、进行活动历时压缩时,你可以在关键路径活动上增加资源。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

计算和制图
1、某项目由E D C B A 五项工作组成,各工作的代号分别为:1、
2、3、4、5:
各项工作的起讫时间分别为:
周末结束:
—第八周末开始,第九—周末结束:—第六周末开始,第九—周末结束:
—第二周末开始,第七—周末结束:
—第三周初开始,第六—周末结束:—第一周初开始,第二—E D C B A 要求绘制该项目的甘特图: 答案:
2.(一)某项目相关资料如下表:
若公司能在18周内完成项目,将会得到一笔10000元的奖金,但若项目托期到22周以上,就要付出5000元的罚款。

若公司可以选择投标或不投标该项目,而且这个项目只是一个收支平衡的一般项目,应该如何决策?
3:根据下列条件,求总成本增加最小对应的总工期(增加的是直接费用)
要求:绘制网络图、并进行网络优化求总产本增加最小的最短完工总工期:
网络优化
4.某项目的相关资料如下:
要求:1、绘制单代号网络图并绘制搭接关系:
2.绘制双代号图
3.计算:ES、EF、LS、LF、TF并标在单代号图上
4.确定总工期和关键路径
5.根据下表提供的数据资料:
要求:
1、按正常条件绘制双代号网络图
2、:2、计算工序最早开工、最早结束、最迟开工、最迟结束
时间、总时差和自由时差并标在图上:
3、求出正常条件下的工期及总成本:
2.时间参数如图
3.正常条件下工期29周
总成本=10900元
6 某项工程项目的相关资料如下表:
各个工作需要的资源
要求:
1、画出双代号网络图并计算时间参数(最早、最迟、时差),
并确定关键线路
2、画出单代号网络图:
3、按最早开始时间和最迟开始时间绘制资源需求曲线:
7.某项目各项工作及其作业时间、逻辑关系如下表:要求绘制双代号网络图、计算网络时间、确定关键线路:
该项目的关键线路为:
H G E B A →→→→ 总工期为:2+10+7+12+5=36。
