第1篇一、工程概况路肩工程是公路工程的重要组成部分,其主要作用是保护行车道等主要结构的稳定,为临时停车提供位置,提供侧向余宽,有利于安全,增加舒适感,以及提供行人、自行车通行等。

本施工方案针对一般公路路肩工程,详细阐述施工流程、技术要求及质量控制措施。

二、施工准备1. 技术准备(1)组织技术人员熟悉施工图纸,充分理解设计意图。

(2)现场调查砂、石料场、人文、民风、民俗,踏勘工程所在范围各主要单位工程的具体位置及地质条件。

2. 机械设备、劳动力准备(1)开工前务必将技术工人及普通工人准备充足。

(2)砂浆搅拌机、砼搅拌机、运料车辆、砂筛、磅秤、发电机及标志标牌等准备好。

3. 现场及材料准备(1)安排测量人员进行复测工作,进行细部放样,搭设供电、供水设施。

(2)组织水泥、砂、石料进场。

三、施工方法及工艺1. 土路肩施工(1)准备下承层:底基层面平整、坚实,宽度、纵坡、路拱、平整度和压实度满足规范要求。

(2)施工流程:备料、推平、平整、碾压。

(3)施工方法:a. 备料:选择合格的底基层料,挖掘机挖装,自卸运输至路肩区域;b. 推平:推土机(或平地机)沿路肩区域根据松铺厚度均匀推平料堆;c. 平整:平地机按需要的宽度、高度进行平整、翻晒。

2. 混凝土路肩施工(1)在完成水稳基层后方可进行路肩填土的施工。

(2)路肩土施工中,控制每层土的填筑厚度,采用分层填筑,每层层厚不得超过20cm。

(3)按设计要求在填土顶面做沥青防水层,然后铺筑3厘米厚砂砾垫层,在上面浇筑混凝土拦水带。

(4)严格控制材料质量,保证混凝土标号,控制混凝土塌落度及振捣密实。

四、质量控制措施1. 材料质量控制(1)水泥、砂、石料等原材料必须符合国家相关标准。

(2)水泥、砂、石料进场前,需进行检验,合格后方可使用。

2. 施工过程质量控制(1)严格按照施工规范和设计要求进行施工。

(2)严格控制施工工艺,确保施工质量。

3. 工程验收(1)施工过程中,对关键工序进行自检、互检、专检。

C25片石混凝土路肩施工方案

C25片石混凝土路肩施工方案

K22+650~K22+850左幅硬路肩首件施工方案一、编制依据1、G209国道吉首至凤凰公路路面变更设计文件2、国家及交通部现行路面施工技术规范及验收标准等。

3、公路工程国内招标文件范本。

4、吉凤干线公路改建工程施工合同。

二、工程概况本工程为G209吉首至凤凰石羊哨公路改建公路A2合同段,起点里程K20+000、终点里程K45+930,全长25.93公里,扣除完全利用的凤凰绕城线公路5.57km(K33+223.514~K38+794.284),实际改建里程20.36 km。

本次首件硬路肩桩号K22+650~K22+850,全长,200米,为现浇C25片石砼,高0.65m、0.8m宽0.5m。

主要工程量:59m3,C25片石砼。

三、首件工程目的1、通过该段硬路肩的施工,总结出一套硬路肩施工的合理施工组织和机械设备的配置方式。

2、总结如何依据合同文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。

3、通过本首件施工,收集相关数据,以便指导我标段全面硬路肩工程施工并达到技术质量标准。

本工程计划2015年6月25日开工,计划完工日期2015年7月4日。

五、主要人员主要人员一览表主要机械设备表准备工作→ 测量放样→ 混凝土路肩模板安装加固→混凝土拌和→ 浇筑混凝土并人工摆片石→ 拆除模板→养护1、准备工作原材料:路肩片石砼采用水泥为古丈县南方水泥,P.0 42.5级水泥,使用大黄土碎石厂生产的机制砂、碎石及片石,其质量规格符合设计要求。

施工配合比:我项目部已具备C25片石混凝土配合比设计,并上报监理工程师,经批复同意使用。

2、施工放样施工前放好施工边线,按10米一点放线,弯道上按5米一点放样。

施工人员按每10米段拉线,保证路肩边线顺直、圆滑。

3、现浇路肩模板安装模板组装严格按照路肩设计图尺寸拼装成整体,模板在现场拼装时,控制好相邻版面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性和精确度。

C25片石混凝土路肩施工方案

C25片石混凝土路肩施工方案

C25片石混凝土路肩施工方案一、施工前准备1.建立施工组织,确定施工人员的分工和职责,制定施工计划,并成立专门的施工指挥部。

2.准备工程所需材料和设备,包括C25混凝土、片石、水泥和沙子等。

3.对施工现场进行清理整理,确保施工区域没有妨碍施工的杂物。

二、施工工艺流程1.根据设计要求,测量出路肩的宽度、长度和高度,确定施工范围。

2.在路缘线处用铁钉或喷漆进行标记,便于施工时对路肩进行控制。

3.将路肩区域进行挖土处理,并清除任何与路肩施工相关的妨碍物。

4.在挖土区域内摆放压实机械进行打压,确保路肩基底的均匀和稳定。

5. 在路肩基底上铺设一层厚度约为20cm的碎石层,用辊压机进行压实。

6. 在碎石层上铺设一层厚度约为15cm的C25混凝土,通过振动器进行整平和压实。

7.在C25混凝土表面开裂前,将片石按设计要求进行安装,片石应与路缘线平行排列,边缘的片石要牢固且平整。

8. 在片石上浇注一层约3-5cm厚的C25混凝土,进行整平和压实,确保片石固定在混凝土中。

9.对已施工完成的路肩进行湿水养护,保持湿润状态,防止混凝土过早开裂。

三、施工注意事项1.施工人员应佩戴好安全帽、手套和工作鞋等个人防护用品,遵守安全操作规程。

2.施工现场应设置明显的安全警示标志,保证工人和施工机械的安全。

3.施工期间,应注意防止混凝土过早干燥,避免混凝土开裂。

在高温天气下,应适当增加养护时间。

4.片石的选用应符合设计要求,并按要求进行排列和固定,保证路肩的整体性。

5.施工完成后,暂时封锁施工区域,防止车辆和行人进入,确保施工的质量和安全。

四、施工质量验收1.施工完成后,使用经授权的质量检测机构进行质量验收,检测路肩的平整度、固定性和表面质量等。

2.确保片石的安装符合设计要求,片石间的缝隙均匀一致,边缘牢固。

3.检测C25混凝土的抗压强度、开裂情况和表面平整度是否符合设计要求。

4.检查施工过程中的安全措施是否到位,施工现场是否清理整洁,未留下垃圾和杂物。

片石混凝土挡土墙施工方案

片石混凝土挡土墙施工方案

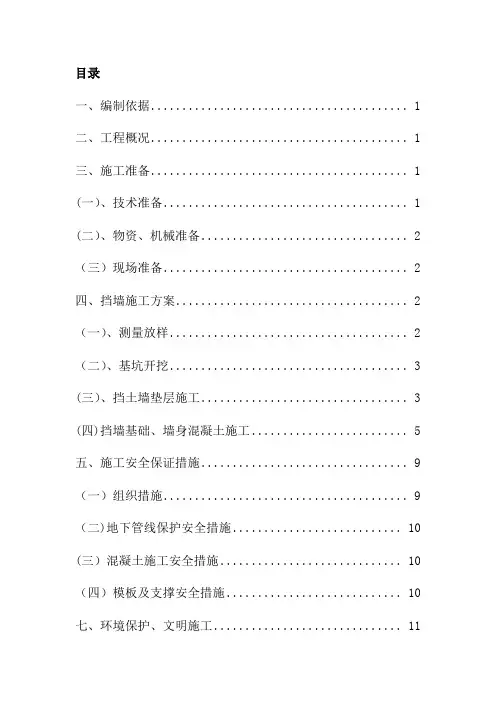

目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)(一)、技术准备 (1)(二)、物资、机械准备 (2)(三)现场准备 (2)四、挡墙施工方案 (2)(一)、测量放样 (2)(二)、基坑开挖 (3)(三)、挡土墙垫层施工 (3)(四)挡墙基础、墙身混凝土施工 (5)五、施工安全保证措施 (9)(一)组织措施 (9)(二)地下管线保护安全措施 (10)(三)混凝土施工安全措施 (10)(四)模板及支撑安全措施 (10)七、环境保护、文明施工 (11)一、编制依据1、《铁路路基支挡结构设计规范》TB10025—2006;2、《铁路混凝土与砌体工程施工质量验收标准》TB10210-2001;3、《铁路混凝土工程施工质量验收补充标准》铁建设(2005)160号;4、《铁路混凝土工程施工技术指南》TZ210—2005;5、《铁路工程测量规范》TB10101-2009;6、《城市轨道交通工程测量规范》GB50308—2008;7、《北京市城市道路工程施工技术规程》DBJ01—45-20008、城市轨道交通试验线建设项目工程挡土墙施工图。

二、工程概况本工程K6+300~K6+398范围内改建复线侧及高架桥小里程方向与路基相接处K7+500~K7+573.351区间线路左、右侧各设置路肩挡土墙,路基重力式挡土墙墙身采用C20片石混凝土结构,挡墙基底设置二灰砂砾垫层,帽石为C25现浇混凝土,K6+300~K6+398段挡墙高度为4.7m,K7+500~K7+573。

351段挡墙高度为2。

2m~4.0m。

三、施工准备(一)、技术准备1、组织有关人员进行图纸会审,确认施工图纸工程数量,根据设计资料认真做好导线复测工作和水准复测工作。

2、根据控制测量结果放出挡墙基础基坑开挖边界线,及基坑开挖标高控制点.3、对所有参加施工人员进行施工安全交底和技术交底。

(二)、物资、机械准备1、挡墙基底二灰砂砾所用原材料进场必须符合设计及规范要求。

片石混凝土施工规范

片石混凝土施工规范

片石混凝土施工规范片石混凝土施工规范XXX:片石混凝土技术要求根据JTJ041-2000《公路桥涵施工技术规范》P102,对于较大体积的混凝土墩台及其基础,在混凝土中埋放石块时,应符合以下规定:1.可埋放厚度不小于150mm的石块,埋放石块的数量不宜超过混凝土结构体积的25%。

2.应选用无裂纹、无夹层且未被烧过的,具有抗冻性能的石块。

3.石块的抗压强度不应低于30MPa及混凝土的强度。

4.石块应清洗干净,应在捣实的混凝土中埋入一半左右。

5.石块应分布均匀,净距不小于100mm,距结构侧面和顶面的净距不小于150mm,石块不得接触钢筋的预埋件。

6.受拉区混凝土或当气温低于0℃时,不得埋放石块。

XXX:片石混凝土施工质量要求为保证施工质量,应满足以下要求:1.混凝土的运输能力应适应混凝土凝结速度和浇筑速度的需要,使浇筑工作不间断并使混凝土运到浇筑地点时仍保持均匀性和规定的坍落度。

2.用无搅拌运输工具运送混凝土时,应采用不漏浆、不吸水、有顶盖且能直接将混凝土倾人浇筑位置的盛器。

3.自高处向模板内倾卸混凝土时,为防止混凝土离析,应符合以下规定:1)从高处直接倾卸时,其自由倾落高度不宜超过2m,以不发生离析为度。

2)当倾落高度超过2m时,应通过串筒、溜管或振动溜管等设施下落;倾落高度超过10m时,应设置减速装置。

3)在串筒出料口下面,混凝土堆积高度不宜超过1m。

4.井孔填充如采用片石混凝土,应符合以下规定:1)片石一般为用爆破或楔劈法开采的石块,厚度不小于150mm(卵形和薄片者不得使用),其抗压强度不小于30MPa,并不得低于混凝土级别。

2)填充片石的数量不宜超过混凝土体积的25%。

3)片石在使用前应清扫、冲洗干净。

4)片石应均匀放置于刚浇筑的混凝土上,其净距不小于100mm,片石表面离开井壁及封底的表面距离不得小于150mm,片石不得接触钢筋或预埋件。

1.片石混凝土1)片石混凝土仅限于图纸规定或监理工程师批准的情况下,用于重力式墩台及大型基础。

路肩挡土墙施工方案

路肩挡土墙施工方案

工程概况按照总设计说明,七号地块延伸段一号道路位于仁怀茅台酒厂厂区内一号路延伸段,起点接一号路,终点位于小河桥大桥,道路全长1670m,路宽12m;道路为厂矿道路,设计速度20km/h(部分限速15km/h),道路路面设计车限15年。

本工程边坡防护设计包括有素混凝土挡墙、浆砌片石方格骨架护坡、抗滑桩+挡土板、锚喷支护以及锚杆格构支护。

其中K0+080~K0+220段、K1+150~K1+190段、K1+310~K1+380段外边沿线设置路肩挡墙,墙身采用C25素混凝土;挡墙每10~15m设置一道伸缩缝,缝宽30mm,缝间填塞沥青麻筋;墙背满铺0.3m厚石渣滤水层,距地面垂直0.3m处开始,每2.5m设置一排Φ50PVC管的泄水孔,水平间距3m。

工期安排该路肩挡墙工程作为七号地块延伸段一号路整个项目的一个分项工程,施工时,必须通过科学、合理的组织,与其它分项工程穿插进行;根据七号地块延伸段一号路整体施工进度安排,该分项计划于2015年11月初开工,计划于2016年2月初完工。

主要施工方案根据现场具备施工条件的先后顺序,首先施工K0+080~K0+220段路肩挡墙,然后施工K1+310~K1+380段,最后施工K1+150~K1+190段路肩挡墙;每段挡墙施工时,采取每道伸缩缝(挡墙每10m设置一道伸缩缝)为一个施工段进行基槽开挖、墙身混凝土浇筑;采用机械开挖挡墙基槽,挡墙模板采用钢模安装加固,混凝土浇筑时按照大体积混凝土施工方法浇筑施工及养护,墙后土方回填按要求分层夯实。

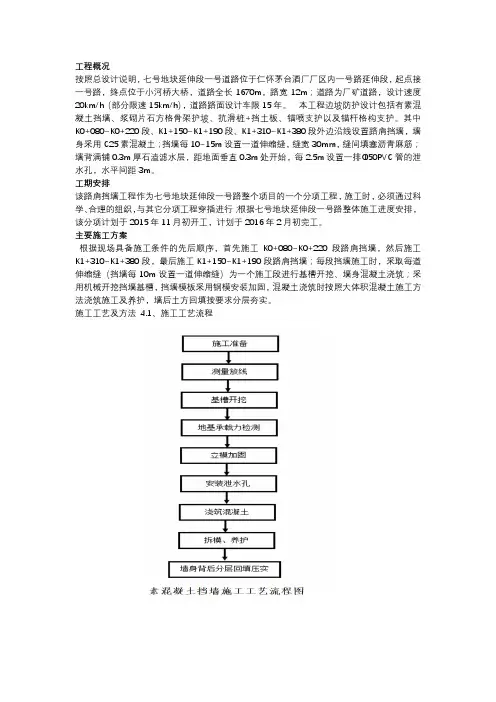

施工工艺及方法4.1、施工工艺流程施工场地准备清除挡墙用地范围内的杂草、垃圾等所有障碍物,以及清除基槽边坡上方荷载;在基槽周围挖设排水沟,排除地表水。

4.3、测量放线在开工前首先平整场地,按规定恢复中线,然后根据设计图纸要求进行施工测量放线,在施工范围内测量放出挡土墙的位置、高度尺寸,表明开挖轮廓线。

4.4、基槽开挖本工程挖基槽采用挖掘机、机械破碎锤与人工协调配合进行开挖。

片石砼路肩施工方案

片石砼路肩施工方案

片石砼路肩施工方案
一、概述
在道路建设中,路肩的设计和施工至关重要。

片石砼路肩是一种常用的路肩类型,具有良好的耐久性和美观性。

本文将介绍片石砼路肩的施工方案,包括材料准备、施工工艺和质量控制等内容。

二、材料准备
1.砼材料:选择抗压强度高、成分稳定的砼材料,保证路肩的承载能
力。

2.片石材料:选择质地坚硬、形状规整的片石材料,以确保路肩的美
观和稳定性。

3.其他材料:水泥、砂子、水等辅助材料,用于混凝土的制备和施工
过程中的辅助作用。

三、施工工艺
1.基础处理:清理施工区域,确保基础平整、结实,扫除杂物。

2.模板安装:根据设计要求安装合适尺寸的模板,确定路肩的形状和
尺寸。

3.混凝土浇筑:按照混凝土配比要求,在模板内浇筑砼材料,同时加
入片石进行铺设。

4.养护处理:混凝土凝固后,进行养护处理,保持湿润环境,防止开
裂和渗水。

四、质量控制
1.材料检验:在施工前对所有材料进行检验,确保符合设计要求。

2.施工过程监控:严格按照设计要求和工艺流程进行施工,确保施工
质量。

3.检验验收:施工完成后进行验收,包括外观、尺寸、压实度等方面
的检查。

4.记录保存:对施工过程和验收结果进行详细记录,以备日后参考。

五、结束语
片石砼路肩施工是一项综合性工程,需要精心设计和施工。

只有严格按照相关要求进行施工,才能保证路肩的质量和使用寿命。

希望本文介绍的施工方案能对相关工作人员有所帮助,确保路肩的安全和可靠性。

片石混凝土挡土墙施工技术交底

片石混凝土挡土墙施工技术交底

技术交底书
表格编号
项目名称福夏高铁-8标工程第 1 页
共 8 页交底编号
工程名称片石混凝土挡墙施工
设计文件图号
施工部位
交底日期2019年月日
技术交底内容:
适用于厦门北站路基段C30片石混凝土挡墙施工。

一、工程概况
厦门北站路基段DK237+101-320左侧,DK237+373.74-876左侧,DK237+226-271.2场坪右侧,DK237+276-320.82右侧,DK237+373.74-804右侧均设C30片石混凝土挡墙。

挡墙参数表
H(m)
b
(m

B(m)h1(m)X
墙趾应
力(Kpa)
墙踵应力
(Kpa)
面积
(㎡

6 1.8
2
1.75 0.34 0.2 127 190 1123
二、施工工艺
A、挡土墙施工程序为:准备工作→测量放线→开挖基坑→地基加固(软弱地基)→基坑验收→模板支护→墙体泄水管预埋件设置→混凝土浇筑→拆模→养护→墙背面过滤层设置及回填土→实体验收。

B、路堑挡墙基础埋深应在原地面以下不小于1.2米,并低于侧沟砌体底面不小于
0.2m。

墙身沿线路方向每隔10~15m,设置宽2-3cmm的伸缩缝一道。

缝内沿墙顶、内、外三边填塞沥青麻絮,深度不小于0.2m的沥青麻絮。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

K22+650~K22+850左幅硬路肩首件施工方案一、编制依据1、G209国道吉首至凤凰公路路面变更设计文件2、国家及交通部现行路面施工技术规范及验收标准等。

3、公路工程国内招标文件范本。

4、吉凤干线公路改建工程施工合同。

二、工程概况本工程为G209吉首至凤凰石羊哨公路改建公路A2合同段,起点里程K20+000、终点里程K45+930,全长公里,扣除完全利用的凤凰绕城线公路(K33+~K38+,实际改建里程 km。

本次首件硬路肩桩号K22+650~K22+850,全长,200米,为现浇C25片石砼,高、宽。

主要工程量:59m3,C25片石砼。

三、首件工程目的1、通过该段硬路肩的施工,总结出一套硬路肩施工的合理施工组织和机械设备的配置方式。

2、总结如何依据合同文件的技术、质量标准以及部颁质量标准进行规范的程序管理方法和质量控制手段。

3、通过本首件施工,收集相关数据,以便指导我标段全面硬路肩工程施工并达到技术质量标准。

四、施工工期本工程计划2015年6月25日开工,计划完工日期2015年7月4日。

五、主要人员主要人员一览表主要机械设备表六、施工工序:准备工作→ 测量放样→ 混凝土路肩模板安装加固→混凝土拌和→ 浇筑混凝土并人工摆片石→ 拆除模板→养护1、准备工作原材料:路肩片石砼采用水泥为古丈县南方水泥,级水泥,使用大黄土碎石厂生产的机制砂、碎石及片石,其质量规格符合设计要求。

施工配合比:我项目部已具备C25片石混凝土配合比设计,并上报监理工程师,经批复同意使用。

2、施工放样施工前放好施工边线,按10米一点放线,弯道上按5米一点放样。

施工人员按每10米段拉线,保证路肩边线顺直、圆滑。

3、现浇路肩模板安装模板组装严格按照路肩设计图尺寸拼装成整体,模板在现场拼装时,控制好相邻版面之间拼缝,两板接头处要加设卡子,以防漏浆,拼装完成后用钢丝把模板和竖向钢管绑扎牢固,以保持模板的整体性和精确度。

模板采用钢板材料制成,所有模板均无翘曲,并有足够强度来承受混凝土压力,无发生变形,所有模板处理干净,并涂上经批准的脱模剂,路肩模板与混凝土接触面均匀涂刷脱模剂,所用模板表面光洁整齐,外形几何尺寸满足要求。

4、混凝土拌和所用砂石料及水泥均按规范规定频率随机进行检验,各种材料用料严格按照监理工程师批复的设计配合比选用,用磅秤准确称量,保证材料用量的精度满足规范要求,混凝土按试验确定的配合比进行拌和并根据规范频率及时取样制备试件。

5、浇筑片石混凝土按图纸要求的厚度浇筑在模块内的混凝土采用插入式50型振动棒进行振捣,振捣完成后混凝土按规定刮平成形,然后用抹子将其抹饰平整。

片石砼浇筑过程中,严格控制配合比,砼中片石的掺量控制在小于20%范围。

片石用人工摆放,分散布置满足规范要求。

人工用溜槽将拌和好的混凝土装入安装好的模板内,分层布料采用插入式振捣棒振捣,分层厚度小于30cm,以混凝土表面出现乳状水泥浆及无气泡冒出控制振捣时间,做到既不漏振,也不过振。

所浇筑路肩要求外型美观,没有露石、蜂窝、裂缝、脱皮、啃边、掉角、漏浆等现象。

6、拆模混凝土达到设计强度70%后方可拆模,拆模过程中,不强行撬、砸模板及混凝土,避免造成边角损坏及模板变形,将拆卸的模板仔细清理、检验、刷油,对变形的模板及时矫正,以备下次周转使用。

7、养护养护采用砼专用保湿养护膜。

8、首件开工所需附件资料详见附表七、质量标准基本要求1) 水泥强度、物理性能和化学成份应符合国家标准及有关规范的规定。

2) 粗细集料、水应符合设计和施工规范要求。

3) 按规定配合比施工。

4) 路肩表面应平整密实,不积水。

5) 肩线应直顺,曲线圆滑。

实测项目路肩实测项目外观鉴定1) 路肩无阻水现象。

不符合要求时,每处减1~2分。

2) 路肩边缘直顺,无其它堆积物。

不符合要求时,单向累计长度每50m或每处减1~2分。

八、质量保证措施质量保证体系框图质量保证体系思想提高质量TQC教质为制组织项目经理部工程队质量质施工创优检查创优制定创优明确创优技术贯彻ISO9000系各项工作制度岗前熟悉技质测应用制度经济经济责优完善制定签定严守操作规程,确保安全。

(3) 安全施工管理措施2、一控:控制零负伤频率3、三消灭:消灭违章指挥、消灭违章作业、消灭惯性事故1)、认真执行国家及湖南省湘西州有关安全生产的法律法规,严格遵守安全生产规章制度。

贯彻“安全第一、预防为主”的方针,将各项规章制度、操作规程落到实处。

2)、为保证各项安全技术措施落实,建立完善安全生产责任制度,作到分工明确,责任到人。

3)、各级成立安全工作领导小组,施工队设专职安全员一名,工班设兼职安全员一名;层层签订安全包保责任状,形成齐抓共管,群防群治管理局面。

4)、针对工程特点,搞好安全教育,提高全员安全意识,严格遵守有关安全生产和劳动保护方面的法律法规和技术标准。

安全教育分为一般性安全教育和安全技术交底两部分:一般性安全教育包括:全体职工进入施工现场前的入场教育;定期安全意识教育;新工人上岗教育;各工种结合培训的安全操作规程教育。

安全技术交底有:具体分部分项工程及新工艺、新材料使用的技术安全交底;每次安排生产任务的安全技术交底;每天的上岗安全交底。

5)、建立健全安全生产管理制度,定期检查和召开会议,发现问题及时解决,消除事故隐患。

6)、对从事机械运输作业人员,制定相应的制度和措施,重点防范,把不安全因素消灭在萌芽状态,以确保安全目标实现。

7)、坚持“安全第一,预防为主”的方针。

建立健全安全保证体系和安全生产规章制度,制订行之有效的安全技术措施,完善安全生产内业资料管理,开展安全标准工地建设和安全生产检查活动。

8)、加强安全教育工作,开工前组织干部职工认真学习《安全规则》,特殊作业人员必须持证上岗;所有进入施工现场人员必须配戴安全帽,否则不准进入现场。

9)、实行工前安全技术交底,工中安全生产检查,工后安全生产评比制度。

2、文明施工措施文明施工是进行“两个文明”建设的重要内容,是提高工程经济效益和社会效益的重要保证。

树立“文明施工为人民”的便民利民思想,确实保证工程建设的按期完成。

我们将严格遵守国家及湖南省湘西州有关文明施工管理的规定,并接受业主和有关部门的监督和检查。

几项具体的文明施工措施(1)临时建筑物稳固、安全、清洁,并满足消防要求,用电线路按设计架设。

按批准的施工组织设计平面布置图修建生产设施和生活设施,合理布局,五牌一图到位,形象宣传上墙,施工现场及时完成“三通一平”创造良好的施工环境,建设文明工地。

(2)施工现场设置工程标识牌,标明建设项目名称、项目法人、勘察设计、施工监理、施工单位名称和责任人。

施工进出口位置设立醒目标示牌,以提醒过往路人和行驶车辆注意安全。

(3)按照施工组织设计平面布置图划定的位置堆放成品、半成品及原材料,所有材料堆放整齐,并应悬挂标识牌。

钢筋工棚地面全部硬化,防止建材受污染。

(4)装运材料、土石方、建筑垃圾及工程渣土的车辆,应采取有效措施,保证行驶途中不污染道路和环境。

(5)机械设备停放有序、清洁,施工机运车辆在道路上行驶要遵章守纪,文明驾驶,礼让三先,保证交通安全和施工安全。

(6)临时道路等易产生粉尘部位定期洒水,减少灰尘对周围环境的污染。

禁止在施工现场焚烧有毒、有害及有恶臭气味的物质。

(7)各队在驻地附近修造厕所,严禁随地大小便,保持生活区和工地整洁卫生。

每半月组织一次卫生检查,开展爱国卫生运动,列入考核施工队综合评分内容。

(8)建立安全保卫制度,落实治安防火管理责任人,配置符合消防安全规定的灭火器材。

十、雨季施工措施1、将雨篷、雨布等防雨用品运到混凝土浇筑现场,雨衣、雨鞋发给工人,机械设备进行防雨遮盖,同时派专人进行检查。

2、搞好临时排水设施,加强雨季的成品、半成品保护工作,防止水灾发生。

加强施工便道的养护和维修,确保雨季施工交通顺畅。

3、做好雨季施工工程材料和必备物资的储备工作。

水泥库保证不漏雨,地面不反潮,四周设排水沟,严禁积水。

4、对所有用电设备进行安全检查,落实防雨措施,对现场机械设备停放做出安排,确保施工不受雨患影响。

5、所有材料均应离地堆放,并覆盖保护、保持地面干燥,周围要有排水措施。

6、模板保证支撑系统应支在牢固坚实的基础上。

模板留清扫口,以利于排除积水、积物。

7、涂刷水溶性脱模剂的模板应防止脱模剂被雨水冲刷掉,以保证顺利安全脱模和混凝土表面质量。

8、混凝土施工,均搭设防雨棚,遇大雨或暴雨时,停止施工。

需连续灌注的混凝土,备足雨具作业,并调整施工配合比。

9、雨季施工及时测定砂石料的含水率,随时调整配合比,确保混凝土质量。

计量秤定期校对精度及灵敏度,确保计量准确。

十一、环境保护措施环境保护是关系到人类生存和发展、保持生态平衡的大事,在施工中既要搞好工程建设,又要减少因施工对环环境的破坏,是施工企业的基本职责及必须注意的原则问题,因此,在施工中根据地理环境条件和工程施工特点,将采取下列方案和保证措施:(1)环境保护要认真贯彻执行“预防为主,防治结合,综合防治好的原则”;(2)在施工中,确定环境保护重点,施工单位将把植被保护、水土保持与流失、防止水源污染、烟尘污染及防尘作为环境保护的重点工作;(3)临时工程施要求做好有计划排除雨、废水,尽量避开工程范围,对于场地清除的垃圾和废土按指定地点弃卸堆放,并作好防流失的设施,禁止任意乱堆乱弃及。

组长:项目经理副组长:项目副经理副组长:项目总工环保工程师1人工区长兼环保生活营区环保拌合站、弃土场环桥涵环保监路面环保监十二、进度计划计划开工日期为2015年6月25日,完工日期为2015年7月4日。

K22+650~K22+850左幅硬路肩进度横道图。
