混凝土密封固化剂地坪施工方案耐磨基础上

混凝土密封固化剂地坪施工方案耐磨基础上

混凝土密封固化剂地坪施工方案耐磨基础上一、引言混凝土密封固化剂地坪是一种常见的地面处理方式,通过施工密封固化剂,可以提高地坪的耐磨性和美观性,延长使用寿命。

本文将从具体的施工方案出发,在保证耐磨基础上,探讨混凝土密封固化剂地坪的施工工艺、材料选择和施工注意事项。

二、材料准备1.密封固化剂:选择质量可靠、符合国家标准的密封固化剂,确保产品的品质。

2.喷涂设备:包括喷涂机、搅拌器等设备,保证施工过程的顺利进行。

3.其他辅助材料:如罩面、批刀等施工所需的辅助工具和材料,以确保施工效果。

三、施工工艺1.地面处理:清除地面上的杂物和灰尘,确保地面干净整洁。

2.密封固化剂喷涂:根据密封固化剂的说明书,合理调配密封固化剂,并采用喷涂机均匀地喷涂在地面上。

3.固化:密封固化剂施工完成后,根据产品说明书的要求,等待固化时间。

4.磨光处理:使用专业的磨光设备对地面进行磨光处理,提高地面的平整度和光泽度。

5.防滑处理:根据需要,对地面进行防滑处理,提高地面的安全性。

四、施工注意事项1.施工环境:施工时应保持施工环境通风良好,避免尘埃等杂物对施工质量的影响。

2.施工人员:施工人员必须经过专业培训,了解施工工艺和注意事项,保证施工质量。

3.施工周期:根据施工面积和环境条件,合理安排施工周期,确保施工质量和进度。

4.质量验收:施工完成后,应进行质量验收,确保地坪施工符合相关标准和要求。

五、总结混凝土密封固化剂地坪施工是一项重要的工程,通过本文对施工方案的详细介绍,可以提高地坪的耐磨性和美观性,延长使用寿命。

施工过程中需严格按照工艺要求进行操作,保证施工质量和施工进度,为地坪的长期使用提供保障。

混凝土密封固化剂非金属耐磨骨料地坪施工工法(2)

混凝土密封固化剂非金属耐磨骨料地坪施工工法(2)

混凝土密封固化剂非金属耐磨骨料地坪施工工法混凝土密封固化剂非金属耐磨骨料地坪施工工法一、前言混凝土密封固化剂非金属耐磨骨料地坪是一种经济实用的地坪施工工法,其特点在于使用密封固化剂来提高混凝土地面的耐磨性和密封性。

本文将详细介绍该工法的工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施和经济技术分析,并结合实际工程实例进行说明。

二、工法特点混凝土密封固化剂非金属耐磨骨料地坪施工工法具有以下特点:1. 提高地面的耐磨性能和密封性能,延长使用寿命。

2. 使用环保材料,不含有害物质,对环境友好。

3. 施工周期短,施工工艺简单、快捷。

4. 具有一定的防滑性能,提高地面的安全性。

三、适应范围混凝土密封固化剂非金属耐磨骨料地坪适用于各种需要耐磨、防尘和防渗的场所,如工厂车间、仓库、停车场、商业建筑等。

四、工艺原理混凝土密封固化剂非金属耐磨骨料地坪的工艺原理基于以下几点:1. 密封固化剂的应用:通过应用专用的密封固化剂,能够渗透进混凝土地面,填充毛细孔隙和微裂缝,提高地面的密封性能。

2. 非金属耐磨骨料的作用:在地面施工中添加非金属耐磨骨料,能够增加地面的耐磨性能,减少地面磨损和破坏。

五、施工工艺混凝土密封固化剂非金属耐磨骨料地坪的施工工艺包括以下几个阶段:1. 地面准备:清理地面,确保地面平整、干燥、无油污和杂物。

2. 基础处理:根据需要,进行地面混凝土密封固化剂的预处理,如表面抛光、研磨等。

3. 密封固化剂施工:将密封固化剂均匀涂敷在地面上,并使用滚筒或刷子进行均匀覆盖。

4. 骨料铺设:将非金属耐磨骨料均匀撒在密封固化剂表面,使其与密封固化剂充分结合。

5. 表面养护:待地面干燥后,进行初次养护,使用喷雾器或刷子喷洒密封固化剂进行渗透固化。

6. 最终养护:充分固化后,进行最终养护,保护地面表面,增加光泽度和耐磨性。

六、劳动组织施工工期、劳动力数量和配合关系由施工负责人组织协调,确保施工进度和施工质量。

混凝土密封固化剂施工工艺&施工方案

混凝土密封固化剂施工工艺&施工方案

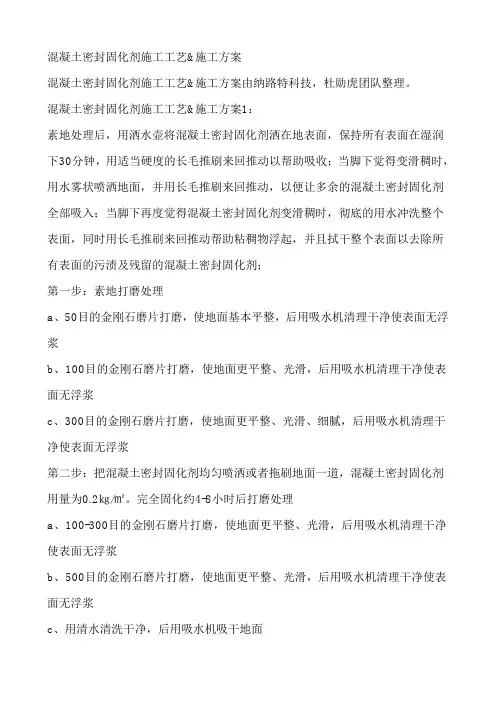

混凝土密封固化剂施工工艺&施工方案混凝土密封固化剂施工工艺&施工方案由纳路特科技,杜勋虎团队整理。

混凝土密封固化剂施工工艺&施工方案1:素地处理后,用洒水壶将混凝土密封固化剂洒在地表面,保持所有表面在湿润下30分钟,用适当硬度的长毛推刷来回推动以帮助吸收;当脚下觉得变滑稠时,用水雾状喷洒地面,并用长毛推刷来回推动,以便让多余的混凝土密封固化剂全部吸入;当脚下再度觉得混凝土密封固化剂变滑稠时,彻底的用水冲洗整个表面,同时用长毛推刷来回推动帮助粘稠物浮起,并且拭干整个表面以去除所有表面的污渍及残留的混凝土密封固化剂;第一步:素地打磨处理a、50目的金刚石磨片打磨,使地面基本平整,后用吸水机清理干净使表面无浮浆b、100目的金刚石磨片打磨,使地面更平整、光滑,后用吸水机清理干净使表面无浮浆c、300目的金刚石磨片打磨,使地面更平整、光滑、细腻,后用吸水机清理干净使表面无浮浆第二步:把混凝土密封固化剂均匀喷洒或者拖刷地面一道,混凝土密封固化剂用量为0.2㎏/㎡。

完全固化约4-8小时后打磨处理a、100-300目的金刚石磨片打磨,使地面更平整、光滑,后用吸水机清理干净使表面无浮浆b、500目的金刚石磨片打磨,使地面更平整、光滑,后用吸水机清理干净使表面无浮浆c、用清水清洗干净,后用吸水机吸干地面第三步:用混凝土密封固化剂再次均匀喷洒或者拖刷地面一道,材料用量为0.1㎏/㎡。

完全固化约4-8小时后打磨处理a、100-500目的金刚石磨片打磨,使地面更平整、光滑(干磨)b、1000-1500目的金刚石磨片打磨,使地面更平整、光滑,并使地面有丝微的亮度(干磨)c、用拖布去除表面浮尘,再用清水冲洗干净,然后用吸水机吸干地面第四步:再次均匀喷洒混凝土密封固化剂或者拖刷地面一道,混凝土密封固化剂用量为0.03㎏/㎡。

完全固化约2小时后用抛光棉打磨抛光备注:混凝土密封固化剂施工完毕的状态:表面裸露无任何水洼;无滑腻感。

密封固化剂施工工艺

密封固化剂施工工艺

混凝土密封固化剂施工工艺一、使用范围:工商业和住宅建筑、混凝土高速公路、机场跑道、混凝土桥梁、混凝土码头、混凝土墙面、体育中心、所有义混凝土或者水泥砂浆为基体的场所。

二、施工条件:1、基础要求:新旧地面基础强度要达到C25或以上,新混凝土地面要保养不得少于28天,起壳、裂缝、坑洞和凹槽要修补平整并且保养不得少于28天;对于旧的混凝土地面应除掉表面涂料、油污、浮石等影响液体渗透的缺陷。

2、基面含水率低于6%3、施工环境不低于5℃,相对湿度不高于85%三、施工工艺:1、地面打磨:把基面灰尘、污物清洗干净。

1.1 第一遍清理:用100 目或者150 目树脂磨片将地面进行水磨一遍,然后将地面的浮尘打扫干净,达到基本的平整度。

1.2 第二遍清理:300 目的树脂磨片继续水磨将地面打磨平整,达到整个地面平整均一。

注意事项:对于边角难打磨的地方用手磨机打磨,大块不平的水泥要用铲子铲掉后再打磨。

水磨的同时将打磨后的污水用吸尘器吸走,能减少混凝土对水的吸收,可以一定程度的缩短施工周期。

2、清洗基面将基面用水清理干净,并且马上将水处理掉,地面干透后用干净扫把和拖把将表面的残留灰尘清理干净,用手摸上去,基本上看不到灰尘为止。

注意事项:地面必须干透,不然硬化剂和混凝土的反应会大大减少,以致予强度和光泽上不去。

一般情况下,混凝土表面看上去没有水的痕迹后再过24 小时。

如果通风条件和温度低湿度大的情况下起码要等48 小时。

残留的灰尘必须清洁干净,不然会和硬化剂发生反应,以致于在表面形成颗粒状和粉状物质,对下面的施工造成很大的影响。

3、喷洒密封剂:3.1 用底压喷雾器,按用量0.25kg/㎡喷洒密封剂,不可漏喷或少喷。

喷完后,马上用人字拖在地面上十字交叉的往返拖一遍,整个过程要轻轻推到拖把让硬化剂均匀分布并且加速渗透速度,在第一遍密封剂喷洒完成后30 分钟,在按用量0.05kg/㎡,喷洒第二遍,整个喷洒过程不能漏喷。

3.2 润湿时间:夏天温度在25℃或以上通风良好的情况下保持润湿0.5h就可以,冬天温度在5℃-10℃之间的要保持1h,介于两者之间的要看硬化剂的渗透情况,一般出现滑稠现象后再润湿10min 为宜,但不能超过1h.3.3 用拖把将表面残余的硬化剂或稀释后的硬化剂拖走注意:拖走残余物的拖把不能用干的拖把,用开始拖硬化剂的拖把拧干来拖就行4、干燥24-48 小时渗透型液体硬化剂在基面上干燥后,干燥24-48 小时,24 小时候可以确认硬化剂是否干透来判断进行下一步的打磨.若没有干透应该等更长的时间甚至48 小时后才能进行打磨。

混凝土密封固化剂耐磨地坪施工规范

混凝土密封固化剂耐磨地坪施工规范

混凝土密封固化剂耐磨地坪施工规范一:混凝土密封固化剂施工工艺:施工工艺:清理基面→打磨→喷洒混凝土密封固化剂(特殊基面可进行二次渗透)→清洗基面→初步抛光→全面抛光1、机械及工具配件:机械:地坪研磨机(别名石材翻新机),吸水机;工具配件:三相电缆线、雨鞋、刮水器、地拖、尘推、撒水壶、水管、桶、手提抛光机、磨片;镜面地坪及高要求地坪选用的磨片:金刚石树脂磨片(50目、150目、300目、500目、1000目、2000目、3000目)。

2、基层处理:在施工之前,清洗、清除地面的杂物、油污、涂料、养护剂等。

如有坑洞裂缝,采用水泥基修补嵌缝砂浆修补,并养护3日。

如不需要修补,则直接施工。

3、粗磨地面:用50#水磨片加水研磨,速度保持匀速交叉式研磨法,直至表面全部磨平,毛孔打开,然后用吸水机将泥浆及水全部吸干;再用150#水磨片加水研磨,直到把50#研磨所留下的粗大划痕全部消除,用吸水机将污水及泥浆全部吸干净。

4、上固化剂:150#的磨完以后,等地面干透泛白时,将材料以0.2KG/平方(根据地面硬度情况,地面差则多撒)均匀喷撒在地面,地面吸至饱和,浸泡两小时(如有材料发粘时,二次加水稀释材料)后保持地面不干,中间有干燥处用刮水器刮过来,以保证地面完全渗透,直至地面充分吸收为止。

5、细磨:用300#水磨片带水研磨已经渗透完毕的地面,均匀研磨,以磨去地面残留的材料(地面上的白斑)磨完后同时用吸水机吸干,细微的材料残留再用500#水磨片带水磨干净,直到地面手摸起来细腻光滑。

6、精磨:用1000#的水磨片,此时机械的速度应该跳到最高转速,这样地面就可以出现亮度,接着用2000#3000#同法抛光,地面可像石材表面一样光亮。

7、边角处理:大机械只可以大面积研磨,对于边边角角刚要用手提式角磨机研磨加抛光,方法和上面的一样。

8、清理:彻底冲洗地面,如甲方有高亮度要求,可以用地坪研磨机配合海绵抛加抛光液进行抛光。

注意:固化剂地坪能否出现亮度,取决于地面硬度和地面平整度。

混凝土密封固化剂施工方案

混凝土密封固化剂施工方案

混凝土密封固化剂施工方案引言混凝土是一种常见的建筑材料,用于地面、道路、停车场等各种场所。

然而,长时间的使用和受到外界环境的影响,会导致混凝土地面出现破损、腐蚀等问题。

为了延长混凝土地面的使用寿命,提高其耐久性和抗腐蚀能力,可以采用混凝土密封固化剂进行施工。

本文将介绍混凝土密封固化剂的施工方案,目标是在最佳形式下达到最佳效果。

施工材料准备•混凝土密封固化剂:根据施工场所和需要选择合适的密封固化剂,常见的有磷酸盐密封固化剂、硅酸盐密封固化剂等。

•专用工具:刷子、滚筒、喷枪等。

•清洁材料:扫帚、水桶、清洁剂等。

施工步骤1.清洁混凝土地面:在施工之前,首先需要对混凝土地面进行彻底清洁。

使用扫帚清扫地面上的尘土和杂物,再用清洁剂和水进行擦洗,确保地面干净无尘。

2.混凝土密封固化剂施工:–方法一:刷涂法将混凝土密封固化剂倒入一个干净的容器中,使用专用的刷子蘸取密封固化剂,将其均匀刷涂在混凝土地面上。

注意要保持均匀和一致的涂布厚度,避免出现漏涂或涂层过厚的情况。

–方法二:滚筒法将混凝土密封固化剂倒入一个干净的容器中,使用专用的滚筒蘸取密封固化剂,然后将滚筒均匀地滚动在混凝土地面上,确保密封固化剂均匀涂布在地面上。

–方法三:喷涂法将混凝土密封固化剂倒入喷枪的容器中,使用喷枪将密封固化剂均匀地喷涂在混凝土地面上。

注意要保持均匀的喷涂厚度,并始终保持喷涂的速度和距离一致。

3.固化时间:根据所选择的混凝土密封固化剂,需要等待一定的固化时间。

不同的密封固化剂具有不同的固化时间要求,请在施工前确认。

4.彻底擦拭:当密封固化剂固化完毕后,使用干净的抹布或拖把擦拭混凝土地面,以去除多余的密封固化剂。

注意事项•确保混凝土地面干净无尘。

•密封固化剂施工时要均匀涂布,避免漏涂或涂层过厚。

•根据密封固化剂的要求等待固化时间。

•擦拭时要使用干净的抹布或拖把,以防止残留的密封固化剂对地面的影响。

总结混凝土密封固化剂的施工对于提高混凝土地面的耐久性和抗腐蚀能力非常重要。

密封固化剂施工方案

密封固化剂施工方案

密封固化剂施工方案1. 引言密封固化剂是一种广泛应用于建筑、道路等领域的材料,其主要作用是填充混凝土表面的毛细孔和微裂纹,提高混凝土的密实性和耐久性。

本文档旨在提供一套完整的密封固化剂施工方案,包括准备工作、施工步骤和注意事项等内容。

2. 准备工作在进行密封固化剂施工之前,需要进行以下准备工作:2.1 检查基层情况在施工前,需要仔细检查基层的情况,包括混凝土的强度、平整度、湿度等。

如果发现基层存在明显的问题,如裂缝、腐蚀等,应在施工前进行修复。

2.2 清理基层表面清理基层表面的目的是去除杂物和污垢,保证密封固化剂能够充分渗透。

清理工作可以采用机械方式(如刷洗、抛光)或化学方式(如酸洗、碱洗)进行。

2.3 确定施工条件施工时的温度、湿度等条件对密封固化剂的施工效果有着重要影响。

在施工前,需要根据产品说明书或厂家建议,确定适宜的施工条件。

3. 施工步骤密封固化剂的施工步骤一般包括以下几个环节:3.1 基层处理首先,需要对基层进行处理,以保证密封固化剂能够充分渗透。

处理方式可以根据基层情况而定,常见的处理方式包括打磨、喷砂等。

3.2 刷涂密封固化剂将密封固化剂均匀地涂刷在基层表面,确保涂层的厚度均匀。

可以采用刷子、滚筒等工具进行施工,在刷涂过程中要保持施工速度适宜,避免出现涂层厚度不均的情况。

3.3 渗透固化处理在刷涂密封固化剂后,需要等待一段时间,让密封固化剂充分渗透并进行固化。

渗透固化的时间可以根据产品说明书或厂家建议来确定。

3.4 表面处理渗透固化处理完成后,可以进行表面处理,使得基层表面更加美观和耐磨。

表面处理可以采用抛光、打磨等方式,根据需要进行选择。

3.5 防护层施工最后一步是施工防护层,以保护密封固化剂层的完整性和耐久性。

防护层可以选择环氧地坪漆、聚氨酯漆等材料进行施工,根据需要给予适当的厚度。

4. 注意事项在密封固化剂的施工过程中,需要注意以下事项:•施工时应注意使用个人防护措施,如戴口罩、手套等,避免对身体造成伤害。

混凝土密封固化剂的施工步骤

混凝土密封固化剂的施工步骤

混凝土密封固化剂的施工步骤下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。

文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!混凝土密封固化剂施工步骤如下:①基层准备:彻底清扫地面,去除灰尘、杂物和油污,确保基层干净。

如基面不平或有坑洼,需预先修补平整。

②打磨基面:使用适当的磨片打磨混凝土表面,打开毛细孔,以便固化剂更好渗透。

对于旧地面,更需细致打磨。

③调配材料:根据产品说明,将混凝土密封固化剂与水按比例混合均匀,对于密实度高的地面可适当增加水量。

④首次涂布:将混合好的固化剂均匀涂布或喷洒于地面,确保材料充分浸透,静置渗透至少半小时。

⑤二次施工:待第一次涂布完全渗透后(通常3-4小时后),再次施工,直至地面吸收饱和。

⑥干燥养护:施工后,避免地面微干接触,通常8-10小时后可正常使用,具体干燥时间依气温而定。

⑦抛光处理:使用树脂磨片(如500-800目)对地面进行抛光,增强地面光泽度,多次抛光效果更佳。

⑧后期养护:施工完成后,日常使用中保持地面清洁,有助于固化剂与混凝土持续反应,提升地面性能。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

肯泰克混凝土密封
固化剂硬化处理




CHEMTECONE
CHEMTECINT'L公司位于美国俄亥俄州,是生产并销售高性能CHEMTECONE混凝土密封固化剂于一体的公司.
CHEMTECONE混凝土密封固化剂可适用于任何可渗透的混凝土表面,在一些情况下能有效扭转如:桥面、巷道、机场跑道、仓库、停车场、人行道、码头等新旧混凝土的老化问题。

混凝土密封固化剂是多种成分结合的产物,用于固化、防尘、密封混凝土地面。

它可以使地面耐磨、耐用度增强45%以上。

CHEMTECONE混凝土密封固化剂能有效的填堵混凝土内部孔隙并同时保持混凝土的呼吸能力.它的优点是简单的密封类涂料所无法达到的.其中最显着的一个优点是:通过提高混凝土结构的密度和硬度来提升混凝土的各方面属性,如提高混凝土抗压强度、表面硬度并增加凝聚性等.
CHEMTECONE混凝土密封固化剂是一种水溶性的无机材料,符合美国环保法规的环保产品.
CHEMTECONE可以节约大量用于保养和维护混凝土成品的费用——成本永远是建设中最重要的考虑因素。

混凝土密封固化剂在施工过程中虽然是作用于混凝土制品表面,但是它可渗透至混凝土内部空隙并即时发生化学反应且反应时间持续长达一年之久——在其他品牌的涂层逐渐失去效力后仍能发挥作用.
CHEMTECONE反应进程可在常温下几小时内产生,并可测量得出数据.
使用CHEMTECONE产品可达到的效果:
●减少孔隙率高达90%.
●增加新旧混凝土的硬度.
●大幅减少酸反应.
●减少水溶性氯含量.
●可延缓混凝土中钢筋表面的腐蚀.
●降低氯离子的渗透.
●保持混凝土的高碱性.
●在桥面上使用:符合美国俄亥俄州841#规格.
原浆地坪固化剂硬化施工
一.地面用料及分层做法:
1.清理、清洁地下室砼底板表面
2.100厚C25细石混凝土振捣密实,要求平整
3.圆盘镘抹抹平,至少三遍纵横交错进行
4.专用切割机地面切缝(72小时内切割)
5.刷(或辊)混凝土表面液体密封固化剂,要涂刷均匀(待固化剂与混凝土发生充
分反应,地面变得光滑时在做下一道工序)
6.喷洒少量清水
7.用橡皮辊子(或真空吸尘器)除尽多余固化剂
8.用磨机地面抛光
二.说明:
1.混凝土表面液体密封固化剂与混凝土反应后生成凝胶,表面硬度高、耐磨性好、
不起尘、不起砂、无毒、施工简便
2.地面面积较大时,混凝土基层应分仓跳格浇筑,每仓不超过6000X6000为宜
3.C25商品混凝土塌落度100-120,滚压密实,加强养护
三.基层混凝土施工要求:
(1)混凝土的和易性要好,混凝土标号需达到C25。

(2)基础混凝土完工后的平整度必须达到2M靠尺±3㎜。

(3)黄砂采用中粗砂、石子采用级配良好的混合子。

(4)基层混凝土的水灰比须均匀,使用商品混凝土时,不要用任何添加剂。

(5)混凝土经充分震捣、压平、提浆后用抹平机抹平。

最后的收光工序由加装抹片的机械抹来完成,以提高密实度。

(6)地坪的养护:洒水养护七天,提高混凝土的结构强度。

四.伸缩缝:
混凝土地坪完工后72小时内,切割伸缩缝。

五.混凝土密封固化剂施工
(1)清理掉混凝土地面上的砂土、浮尘等。

(2)在地坪完工后15-28天再进行施用混凝土密封固化剂。

施工前,地面先浇水使地面湿润,再施用混凝土密封固化剂按规定用量浸透地面表面,使其在充分湿润状态下保持30分钟(气温低时需延长反应时间)。

地面变滑稠时,用雾状水喷洒地面,稀释混凝土密封固化剂,同时用毛刷来回刷直到地面变得滑稠,这个过程大概需要15-25分钟(视当时温度而定),清洗整个表面,去除所有表面的污渍及残留物。

(3)施工完混凝土密封固化剂3天后,可进行清洗抛光,以达到效果和保护作用,经机械化抹光的地坪在使用混凝土密封固化剂之后会立即出现光泽,使用1~3个月后会产生类似大理石般的光泽,使用时间越长,感观效果越好.
(4)注意事项:
①施工前工人应做好相应的防护:避免混凝土密封固化剂产品直接接触皮肤,如不
小心溅入眼中,应用大量清水冲洗。

储藏在儿童不易接触的地方,严禁吞食。

②保持施工区域通风良好。

六.验收标准:
混凝土基层表面检测:不起尘、不起砂,表面光滑。

安全文明施工承诺书
●进入工地必须戴安全帽,身穿工作服。

●各用电设备必须装置漏电开关,并有可靠有效的接地装置。

●照明设备必须采用合格的电缆线,严禁使用护套线和塑料线。

●各种机械和电器设备必须有安全员一人负责。

●不懂电器的人员严禁操作电器设备。

●施工人员生活区做到:
◆生活用品堆放整齐;
◆生活垃圾日产日清;
●符合文明施工规范要求;
●严格遵守甲方及土建方对我方现场管理做出的各种规章制度;
●施工人员严禁进入非工作区域;。
