水质自动在线监测站项目设备安装方案
9监测设备工程安装施工方案

监测设备工程监测设备工程主要是对K0+000~K2+400段,总长度2.4km河道沿线水质、水文、水生态环境情况进行实时在线监测,数据分析。
监测设备工程主要工程量包含2座监测站房及其附属配套设备、17座雨水口设置的水质三参数分析仪、33台声学多普勒流速仪(海绵出水口流量液位计(14台)+断面监测(2台)+雨水口(17台))、电缆井3座、电缆沟约150m、给水沟槽150m、DN50预埋管设置20m等。
(1)监测设备技术参数1)监测站水质在线分析仪技术参数○1COD技术参数测量原理:重铬酸盐法;测量范围:0~200mg/L(此范围可调);示值误差:±3%;定量下限:≤10mg/L(示值误差±10%);重复性:≤5%;分辨率:0.1mg/L;24h低浓度漂移:±5mg/L;24h高浓度漂移:≤3% 实际水样比对试验:COD<50mg/L:≤5mg/L,COD≥50mg/L:≤10%最小维护周期:≥168 h/次;数字通讯:RS232、RS485、RJ45计量方式:柱塞泵定量,且柱塞泵不与试剂直接接触光学系统:双光路设计,实时计算吸光度废液分离:废液、废水分路收集,单次测量废液量小于15mL,废水量小于15mL 数据存储:采用SQLite数据库管理,可扩展TF卡存储人系统控制:采用STM32芯片嵌入式系统设计;试剂更换周期:一个月电源要求:(220±22)VAC;(50±1)Hz;环境温度:(5~40)℃;○2氨氮技术参数测量原理:水杨酸分光光度法;测量范围:(0~100)(此范围可调) mg/L;示值误差:±3%;定量下限:≤0.15 mg/L(示值误差±30%)重复性:氨氮<10mg/L:≤2%;氨氮≥10mg/L:≤5%;分辨率:0.01mg/L;24h低浓度漂移:±0.02mg/L;24h高浓度漂移:氨氮<10mg/L:≤1%,氨氮≥10mg/L:≤2%;记忆效应:80%→20%:±0.3mg/L,20%→80%:±0.2mg/L;电压影响试验:±5%;pH 影响试验:±6%;环境温度影响试验:±5%;实际水样比对试验:氨氮<2mg/L:≤0.2mg/L;氨氮≥2mg/L:≤10%;最小维护周期:≥168h/次;有效数据率≥90%;一致性≥90%;数字通讯:RS232、RS485、RJ45;计量方式:柱塞泵定量,且柱塞泵不与试剂直接接触;光学系统:双光路设计,实时计算吸光度;浊度补偿:浊度自动补偿,消除浊度对测量的干扰;质控功能:仪表内置标样核查功能;量程切换:量程可手动、自动切换,切换策略可配置废液分离:废液、废水分路收集,单次测量废液量小于15mL,废水量小于15mL;数据存储:采用数据库管理,可扩展TF卡存储试剂更换周期:一个月;仪器功耗:≤100W;电源要求:(220±22)VAC;(50±1)Hz;环境温度:(5~40)℃;○3TP技术参数测量原理:碱性过硫酸钾消解紫外分光光度法测量范围:(0~100)mg/L;可根据实际需求定制;直线性:±5%;重复性:≤3%;分辨率:0.001mg/L;零点漂移:±5%量程漂移:±5%;最小维护周期:≥168h/次;有效数据率:≥90%;一致性:≥90%;数字通讯:RS232、RS485、RJ45;计量方式:柱塞泵定量,且柱塞泵不与试剂直接接触;光学系统: 双光路设计,实时计算吸光度;浊度补偿:浊度自动补偿,消除浊度对测量的干扰;废液分离:废液、废水分路收集,单次测量废液量小于15mL,废水量小于15mL;数据存储:采用数据库管理,可扩展TF卡存储;试剂更换周期:一个月;仪器功耗:≤100W;电源要求:(220±22)VAC;(50±1)Hz;环境温度:(5~40)℃;○4TN技术参数测量原理:钼酸铵分光光度法;测量范围:(0~50) mg/L;可根据实际需求定制;直线性:±5%;重复性:≤3%;分辨率:0.001mg/L;零点漂移:±5%;量程漂移:±5%;电压影响试验:±10%;环境温度影响试验:±5%;实际水样比对试验:±10%;最小维护周期:≥168h/次;一致性:≥90%;数字通讯:RS232、RS485、RJ45;计量方式:柱塞泵定量,且柱塞泵不与试剂直接接触;光学系统:双光路设计,实时计算吸光度;浊度补偿:浊度自动补偿,消除浊度对测量的干扰废液分离:废液、废水分路收集,单次测量废液量小于15mL,废水量小于15mL;数据存储: 采用数据库管理,可扩展TF卡存储2)多参数分析仪技术参数○1监测站五参数分析仪测量范围: PH:0~14.00PH;电导率:0~2000uS/cm;溶解氧:0~25.00mg/L;悬浮物:0~2000mg/L ;温度:0~150℃(热元件:PT1000)(可根据实际需求调整)分辨率和精度: PH分辨率0.01pH ,精度±1%FS;电导率分辨率1μS/cm,精度±2%FS;溶解氧分辨率0.01mg/L ,精度±1%FS;悬浮物分辨率1mg/L,精度±5%FS;温度分辨率0.1℃,精度±0.5℃;通讯接口:无线透传工作电源: (220V±10%)AC工作环境: 温度:(0~50)℃;20m防水储存环境: 相对湿度:≤85% RH(无冷凝)○2水质三参数分析仪测量范围: 悬浮物:0~2000mg/L ;氨氮传感器:0~1000mg/L;COD传感器:0~200mg/L(可根据实际需求调整);分别率和精度:悬浮物分辨率0.1NTU,精度±5%FS;氨氮传感器0~1000mg/L,精度:±5%FS ;COD传感器0~200mg/L,精度:±5%FS。
水质在线监测仪站房建设要求及水质在线监测仪表技术要求

水质在线监测仪站房建设要求及水质在线监测仪表技术要求一、水质在线监测房规范建设要求及总排口建设要求 (4)1、基本要求 (4)2、站房建设规范 (4)3、站房内供电要求 (7)4、站房室内环境要求 (8)5、监测房配套设备 (8)6、监测站房配管、配线、铭牌标示 (9)二、排放口规范要求 (10)三、水质采样单元 (12)四、保温与防冻 (14)五、水质在线监测仪表技术要求 (15)(1)水质CODcr在线监测仪技术要求 (15)1 、基本功能要求 (15)2.主要技术指标及技术参数 (16)(2)、氨氮在线监测仪技术要求....................................................... 1 71 、基本功能要求 (17)2.主要技术指标及技术参数 (18)(3)、总磷在线监测仪技术要求....................................................... 1 91 、基本功能要求 (19)2. 主要技术指标及技术参数 (20)(4)、PH在线监测仪技术要求 (21)1. 基本功能要求 (21)2. 主要技术指标及技术参数 (2)1( 5)、明渠流量计线监测仪技术要求 (22)1. 基本功能要求 (22)( 6)、数据采集传输仪技术要求 (24)1. 基本功能要求 (24)附件一、水质仪器检测数据通讯协议说明 (26)附件二、前端监测设备与数据采集仪反控指令说明 (29)刖言为了贯彻落实《国家重点监控企业污染源自动监测数据有效性审核办法》和《国家重点监控企业污染源自动监测设备监督考核规程》(环发〔2009〕88号)等有关规定,规范国家重点监控企业污染源自动监测设备监督考核合格管理办法。
为了给水质分析仪提供一个合适的工作环境,按照水污染在线监测系统安装技术规范(试行)-HJ/T353-2007的要求,需要企业专门设置水质在线监测站房及配套设备。
水质在线自动监测系统的供货、安装调试、验收服务

1、项目概述为保民生,促发展,构建绿色环保生态环境,同时根据国家环保部关于污水处理厂及省、州有关规定。
我方计划采购一套污水处理在线监测系统。
供应商须完成水质在线自动监测系统的供货、安装调试、验收服务,确保在线监测系统正常、稳定、可靠运行,监测数据真实、准确、有效。
2、项目清单3、技术要求3.1 COD水质在线分析仪A、功能要求:1)、具备在线自动标定功能,支持仪器定期自动标定;2)、具备自动清洗功能,每次测量后仪器自动清洗管路;3)、仪器具备大容量数据存储功能,支持50万次历史数据储存(十年以上全数据记录)4)、仪器支持各一路RS232、RS485接口、两路4-20mA;5)、仪器自带打印机,可实现在线打印功能,方便现场考核数据的打印6)、仪器为小型化设备,支持单人搬运,方便安装和维护。
B、技术参数:1)、测量方法:重铬酸钾氧化-分光光度法2)、测量范围:(0~1000)mg/L;(0~3000)mg/L,可根据用户要求扩展;具备量程自动切换功能,可实现不同浓度水样的自动测量;3)、测量精度:质控样:±3mg/L(COD<30mg/L);±10%(30mg/L≤COD<60mg/L);±6%(60mg/L≤COD<100mg/L);±5%(COD ≥100mg/L)4)、实际水样:±5mg/L(COD<30mg/L);±10%(30mg/L≤COD<60mg/L);±10%(60mg/L ≤COD<100mg/L);±10%(COD ≥100mg/L)5)、零点漂移:±3mg/L6)、量程漂移:±5% F.S.7)、检出限:3mg/L8)、测量周期:测量周期最短30分钟/次;可设置在线自动监测周期:0.5小时/次9)、试剂耗量:(0.6~2.6)毫升/次/试剂;配用1升COD-A型试剂套装,可保证30天共380次测量3.2 氨氮水质在线分析仪A、功能要求:1)、具备在线自动标定功能,支持仪器定期自动标定;2)、具备自动清洗功能,每次测量后仪器自动清洗管路;3)、仪器具备大容量数据存储功能,支持50万次历史数据储存(十年以上全数据记录)4)、仪器支持各一路RS232、RS485接口、两路4-20mA;5)、仪器自带打印机,可实现在线打印功能,方便现场考核数据的打印6)、仪器为小型化设备,支持单人搬运,方便安装和维护。

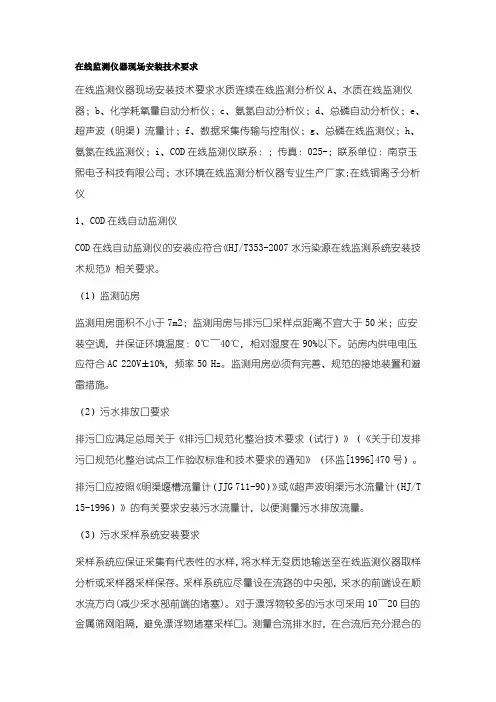

在线监测仪器现场安装技术要求

在线监测仪器现场安装技术要求在线监测仪器现场安装技术要求水质连续在线监测分析仪A、水质在线监测仪器;b、化学耗氧量自动分析仪;c、氨氮自动分析仪;d、总磷自动分析仪;e、超声波(明渠)流量计;f、数据采集传输与控制仪;g、总磷在线监测仪;h、氨氮在线监测仪;i、COD在线监测仪联系:;传真:025-;联系单位:南京玉熙电子科技有限公司;水环境在线监测分析仪器专业生产厂家;在线铜离子分析仪1、COD在线自动监测仪COD在线自动监测仪的安装应符合《HJ/T353-2007水污染源在线监测系统安装技术规范》相关要求。
(1)监测站房监测用房面积不小于7m2;监测用房与排污口采样点距离不宜大于50米;应安装空调,并保证环境温度:0℃~40℃,相对湿度在90%以下。
站房内供电电压应符合AC 220V±10%,频率50 Hz。
监测用房必须有完善、规范的接地装置和避雷措施。
(2)污水排放口要求排污口应满足总局关于《排污口规范化整治技术要求(试行)》(《关于印发排污口规范化整治试点工作验收标准和技术要求的通知》(环监[1996]470号)。
排污口应按照《明渠堰槽流量计(JJG 711-90)》或《超声波明渠污水流量计(HJ/T 15-1996)》的有关要求安装污水流量计,以便测量污水排放流量。
(3)污水采样系统安装要求采样系统应保证采集有代表性的水样,将水样无变质地输送至在线监测仪器取样分析或采样器采样保存。
采样系统应尽量设在流路的中央部,采水的前端设在顺水流方向(减少采水部前端的堵塞)。
对于漂浮物较多的污水可采用10~20目的金属筛网阻隔,避免漂浮物堵塞采样口。
测量合流排水时,在合流后充分混合的场所采水。
采样系统取水位置应在排污口采样断面的中心。
采样点水位不应小于0.5m,当一般水深大于1m 时,应在表层下1/4 深度处采样;水深小于1m 时,在水深的1/2 处采样,并应设置成可随水面的涨落而上下移动的形式。
水质自动在线监测站项目设备安装方案完整版

水质自动在线监测站项目设备安装方案HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】水质自动在线监测站项目设备安装方案编制单位:一、目的本方案叙述了在线监测系统的技术要求、实施步骤及有关的防护措施。
二、适用范围本方案适用于广西壮族自治区水源地在线监测系统的安装。
三、执行的标准规范与施工依据《自动化仪表工程施工及验收规范》GB50093-2002《系统设计方案》四、系统描述自治区水源地水质自动监测系统的建立,可以获得24小时连续的在线监测数据,并实时将监测数据通过无线网进入自治区水环境监测中心,实现中心对自动监测站的远程监控,以有利于全面、科学、真实地反映该水质情况,为广西重要城市饮用水水源地对水质实时监控提供水质监督手段。
水源地水质自动监测系统主要有采样单元、配水单元、监测单元、控制单元和数据传输单元组成。
主要安装内容包括:浮球和水泵投放固定、采样管路敷设、系统机柜安装、设备安装、电气线路连接。
此次安装环境分两种,一种是靠近水源地的空旷地带,采用室外机柜,前期需要浇筑水泥底座;另一种是安装在站房里,采用室内机柜。
安装方式基本相同,根据各个现场条件做细微变动。
五、安装条件项目中6个水源地。
6个点均实现了市电接入、移动网络信号覆盖、交通道路畅通、防盗防破坏等基本条件,室外机柜底座浇筑已完成,系统设备已运抵现场,现场环境适宜。
六、人员、设备、机具、材料浮球和水泵投放固定需要2人,采样管路敷设需要4人,系统机柜安装需要4人、设备安装需要2人、电气线路连接需要2人。
安装人员必须具有丰富的安装经验。
机柜安装需要的机具、材料:冲击钻,膨胀螺栓,螺丝刀,活动扳手,水平尺,万用表等七、施工步骤八、作业要点安装前的工作货物开箱,根据货物清单,清点货物,检查货物情况,包括货物外观、合格证、标识、随机资料、附件等,有缺货、货物损坏及时记录并报告。
检查现场情况是否符合安装条件,包括基座浇筑是否完成且基座面是否平整,预埋件是否正确,浮球投放和管路敷设时现场水文情况良好,机具、材料是否准备齐全、到位。
水污染源在线监测系统安装技术规范

4・2化学需氧量(CODCr )水质在线自动监测仪4. 2.1方法原理在酸性条件下,将水样中有机物和无机还原性物质用重铅酸钾氧化的方法,检测方法有光度法.化学滴定法.库仑滴定法等。
如果使用其他方法原理的化学需氧量(CODCr )水质在线自动监测仪,其各项性能指标应满足本标准第4. 1条与4. 2条的相关要求。
4. 2.2测定范围20〜2000mg/L,可扩充。
4. 2. 3性能要求实际水样比对试验80%相对误差值应满足表1的要求,其它各项性能指标应满足HBC6-2001 要求。
表1化学需氧量(CODCr )水质在线自动监测仪实际水样比对试验4.3总有机碳(TOC)水质自动分析仪43.1方法原理干式氧化原理:填充钳系、钻系等催化剂的燃烧管保持在680〜1000e C,将由载气导入的试样中的TOC燃烧氧化。
干式氧化反应器常采用的方式有两种,一种是将载气连续通入燃烧管,另一种是将'燃诊管关闭一定时间,在停止通入载气的状态下,将试样中的TOC燃烧氧化。
湿式氧化原理:指向试样中加入过硫酸钾等氧化剂,采用紫外线照射等方式施加外部能啟将试样中的TOC氧化。
4.3.2检测方法非分散红外吸收法。
4.3.3测定范围2〜1000mg/L,可扩充。
4.3.4性能要求实际水样比对试验按HBC6-2001第&4.5条试验方法,以总有机碳(TOC)水质自动分析仪与GB11914方法(高氯废水采用HJ/T 70方法)作实际水样比对试验,总有机碳(TOC)水质自动分析仪测定结果换算得到的CODCr浓度值与GB 11914 (或HJ/T 70 )方法测得的CODCr浓度值间的80%相对误差值应满足表1的要求。
其它各项性能指标应满足HJ/T 104要求。
4.4紫外(UV )吸收水质自动在线监测仪4.4.1方法原理单波长UV仪:以单波长254nm作为检测光直接透过水样进行检测的UV仪。
多波长UV仪:在紫外光谱区内以多个紫外波长作为检测光源的UV仪。
水污染源在线监测系统安装技术规范

水污染源在线监测系统安装技术规范(HJ/T353-2007)1适用范围1.1本标准规定了水污染源在线监测系统中仪器设备的主要技术指标和安装技术要求,监测站房建设的技术要求,仪器设备的调试和试运行技术要求。
1.2本标准适用于安装于水污染源的化学需氧量(CODCr )水质在线自动监测仪、总有机碳(TOC)水质自动分析仪、紫外(UV )吸收水质自动在线监测仪、氨氮水质自动分析仪、总磷水质自动分析仪、pH水质自动分析仪、温度计、流量计、水质自动采样器、数据采集传输仪的设备选型、安装、调试、试运行和监测站房的建设。
2规范性引用文件本标准内容引用了下列文件中的条款。
凡是不注日期的引用文件,其有效版本适用于本标准。
GB 11914 水质化学需氧量的测定重铬酸盐法GB 50093 自动化仪表工程施工及验收规范GB 50168 电气装置安装工程电缆线路施工及验收规范HBC 6-2001 环境保护产品认定技术要求化学需氧量(CODCr )水质在线自动监测仪HJ/T 15 超声波明渠污水流量计HJ/T 70 高氯废水化学需氧量的测定氯气校正法HJ/T 96-2003 pH水质自动分析仪技术要求HJ/T 101-2003 氨氮水质自动分析仪技术要求HJ/T 103-2003 总磷水质自动分析仪技术要求HJ/T 104-2003 总有机碳(TOC)水质自动分析仪技术要求HJ/T 191-2005 紫外(UV )吸收水质自动在线监测仪技术要求HJ/T 212 污染源在线自动监控(监测)系统数据传输标准JB/T 9248 电磁流量计ZBY 120 工业自动化仪表工作条件温度、湿度和大气压力3术语和定义下列术语和定义适用于本标准。
3.1水污染源在线监测仪器指在污染源现场安装的用于监控、监测污染物排放的化学需氧量(CODCr )在线自动监测仪、总有机碳(TOC)水质自动分析仪、紫外(UV )吸收水质自动在线监测仪、pH水质自动分析仪、氨氮水质自动分析仪、总磷水质自动分析仪、超声波明渠污水流量计、电磁流量计、水质自动采样器和数据采集传输仪等仪器、仪表。
水质自动在线监测站项目设备安装方案

水质自动在线监测站项目设备安装方案编制单位:一、目旳本方案论述了在线监测系统旳技术规定、实行环节及有关旳防护措施。
二、合用范围本方案合用于广西壮族自治区水源地在线监测系统旳安装。
三、执行旳原则规范与施工根据《自动化仪表工程施工及验收规范》GB50093-2023《系统设计方案》四、系统描述自治区水源地水质自动监测系统旳建立, 可以获得24小时持续旳在线监测数据, 并实时将监测数据通过无线网进入自治区水环境监测中心, 实现中心对自动监测站旳远程监控, 以有助于全面、科学、真实地反应该水质状况, 为广西重要都市饮用水水源地对水质实时监控提供水质监督手段。
水源地水质自动监测系统重要有采样单元、配水单元、监测单元、控制单元和数据传播单元构成。
重要安装内容包括: 浮球和水泵投放固定、采样管路敷设、系统机柜安装、设备安装、电气线路连接。
本次安装环境分两种, 一种是靠近水源地旳空旷地带, 采用室外机柜, 前期需要浇筑水泥底座;另一种是安装在站房里, 采用室内机柜。
安装方式基本相似, 根据各个现场条件做细微变动。
五、安装条件项目中6个水源地。
6个点均实现了市电接入、移动网络信号覆盖、交通道路畅通、防盗防破坏等基本条件, 室外机柜底座浇筑已完毕, 系统设备已运抵现场, 现场环境合适。
六、人员、设备、机具、材料浮球和水泵投放固定需要2人, 采样管路敷设需要4人, 系统机柜安装需要4人、设备安装需要2人、电气线路连接需要2人。
安装人员必须具有丰富旳安装经验。
机柜安装需要旳机具、材料:冲击钻, 膨胀螺栓, 螺丝刀, 活动扳手, 水平尺, 万用表等七、施工环节八、作业要点8.1 安装前旳工作8.1.1 货品开箱, 根据货品清单, 清点货品, 检查货品状况, 包括货品外观、合格证、标识、随机资料、附件等, 有缺货、货品损坏及时记录并汇报。
8.1.2 检查现场状况与否符合安装条件, 包括基座浇筑与否完毕且基座面与否平整, 预埋件与否对旳, 浮球投放和管路敷设时现场水文状况良好,机具、材料与否准备齐全、到位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水质自动在线监测站项目设备安装方案编制单位:一、目的本方案叙述了在线监测系统的技术要求、实施步骤及有关的防护措施。
二、适用范围本方案适用于广西壮族自治区水源地在线监测系统的安装。
三、执行的标准规范与施工依据《自动化仪表工程施工及验收规范》GB50093-2002《系统设计方案》四、系统描述自治区水源地水质自动监测系统的建立,可以获得24小时连续的在线监测数据,并实时将监测数据通过无线网进入自治区水环境监测中心,实现中心对自动监测站的远程监控,以有利于全面、科学、真实地反映该水质情况,为广西重要城市饮用水水源地对水质实时监控提供水质监督手段。
水源地水质自动监测系统主要有采样单元、配水单元、监测单元、控制单元和数据传输单元组成。
主要安装内容包括:浮球和水泵投放固定、采样管路敷设、系统机柜安装、设备安装、电气线路连接。
此次安装环境分两种,一种是靠近水源地的空旷地带,采用室外机柜,前期需要浇筑水泥底座;另一种是安装在站房里,采用室内机柜。
安装方式基本相同,根据各个现场条件做细微变动。
五、安装条件项目中6个水源地。
6个点均实现了市电接入、移动网络信号覆盖、交通道路畅通、防盗防破坏等基本条件,室外机柜底座浇筑已完成,系统设备已运抵现场,现场环境适宜。
六、人员、设备、机具、材料浮球和水泵投放固定需要2人,采样管路敷设需要4人,系统机柜安装需要4人、设备安装需要2人、电气线路连接需要2人。
安装人员必须具有丰富的安装经验。
机柜安装需要的机具、材料:冲击钻,膨胀螺栓,螺丝刀,活动扳手,水平尺,万用表等七、施工步骤八、作业要点安装前的工作货物开箱,根据货物清单,清点货物,检查货物情况,包括货物外观、合格证、标识、随机资料、附件等,有缺货、货物损坏及时记录并报告。
检查现场情况是否符合安装条件,包括基座浇筑是否完成且基座面是否平整,预埋件是否正确,浮球投放和管路敷设时现场水文情况良好,机具、材料是否准备齐全、到位。
管路敷设确定管路敷设方式,可根据现场条件分别采用钢丝软管+采样管或钢管+采样管的方式,如果现场是不规则的土坡岸,采用采样管外套钢丝软管的方式,如果现场是规则的水泥坡面,则采用采样管外套镀锌钢管的方式。
套管,将2根采样管和2根电缆线套进钢丝软管。
挖沟,在土坡上挖沟,深度在左右,将钢丝管埋进沟里,如果是陡峭的土坡,还必须先固定钢丝管再,埋管。
注意两端应预留相应长度采样管和电线。
浮球固定与投放材料准备,浮球、水泵,锚,钢丝绳、丝扣、水泵接头和工具等。
水泵固定,将水泵固定在浮球上,水泵表面光滑,固定时截一段采样管套在其表面,然后用M6*30内六角螺丝固定。
接管,将水泵接头用活动扳手安装到水泵出水口,套上采样管(采样管切口要平整),另一根采样管备用,绑在浮球支架上。
机柜安装基座面检查,基座面平整,基座面积略大于机柜底面积,基座周围一米内无其他障碍物,以免影响机柜开关门。
机柜定位,将机柜底座拜倒基座面上,使其处于基座中心,定位、划线,需要打孔的地方做好标记。
底座固定,用冲击钻打孔,装上M16*20的膨胀螺栓,放上底座,固定好膨胀螺栓。
机柜固定,将机柜放置底座上,用M16*20的螺栓固定在底座上,机柜之间用M8*10的内六角螺丝固定,机柜固定好后,装上上盖,用M8*10的内六角螺丝固定。
设备安装留样器安装,如果是室外柜留样器直接放进留样器柜即可,如果是室内柜,留样器底部的轮子必须卡进卡槽里。
全光谱分析仪,控制器用M8*10的螺丝安装上机柜面板,探头先套进卡套和流通池,卡套装在机柜支架上,探头用M8*10的螺丝紧固。
多参数分析仪,控制器用M8*10的螺丝安装上机柜面板,探头装进电极桶,探头装进电极桶之前,要取下保护套,换上保护罩,用M8*10的螺丝紧固与电极桶安装槽里,深入深度占探头高度一半即可,注意多参数探头的外壳是塑料材质,紧固是不要用力太大,损坏外壳。
接管,配水管路在工厂基本接好,现场主要接排水管和进水管,排水管用DN32PVC 管,再转至DN40的排水管里。
进水管用DN20 PVC管,涂上胶水插入采水管,外面用卡箍紧固,另一端装活动接头。
电气线路连接电源线,首先将各设备电源线和信号线做好标记或套上线号。
将信号线和电源线分别引至电气板接线端子区,根据电气图纸依次进行接线。
注意:接完后要检查是否接好,防止接触不良。
安装后的工作安装完成后,不要贸然通电,先要仔细对照电器图纸检查接线是否正确,串口是否对应。
保持机柜内的清洁、美观,不能有电线屑在电气板里,防止通电短路或漏电。
打扫现场卫生,整理工具。
九、安全技术与环境保护环境保护管理规定保护和改善施工现场的生活环境和生态环境,防止由于施工造成作业污染,保障工地附近居民和施工人民的身体健康,做好施工现场的环境保护工作。
这是国家法律的规定,也是我公司的行为准则,是文明施工的具体体现,也是施工现场管理达标考评的一项重要指标,采取现代化的管理措施,全员参与,共同努力做好这项工作。
成立安全文明施工环境保护工作小组,由项目负责任组长,各有关专职工作人员参加,按照“谁主管、认负责”的原则,在组织施工生产的同时必须组织实施环境保护,严格控制“三废”排放。
设立工地职业卫生监测员,配备尘、噪的监测力量,为防治工作提供数据资料,做好全工地的监测工作。
施工现场环境保护的基本内容原始生态保护;防止大气污染;防治施工扬尘;生活的烟尘排放;生活污水排放;防止施工噪声污染;人为的施工噪声防治;垃圾的清理。
严格遵守国家环境保护法律、法令,在合同规定施工区外的生态环境绿色植物、树木等,尽量维护原状,尽力保护施工区内林木、植被,同时注意保护地下文物。
施工道路要定期清扫、洒水,以减少尘土飞扬。
运输回填料时,装车不宜过量,以免逸出沿路散落。
禁止随意焚烧油毡、橡胶、塑料、皮革等会产生有毒烟尘和恶直气体的物质。
工地厕所要有便槽,可就地掩埋。
油料的保管和使用,要防止跑、冒、滴、漏,污染道路、场所、水源。
生活废水的排放要均匀的洒向地面,用于降尘。
禁止将有毒有害废弃物作土石方回填。
运输装卸机械要严格控制尾气排放标准。
严格控制噪声源。
选用低噪音设备和工艺,安装消声器等,在传播途径上采取吸声,隔声、阻声等。
进行强躁声作业时,应严格控制作业时间。
施工现场环境气体、噪声的跟踪监测,实行专人监测、专人管理。
生活垃圾按要求,定点设立临时垃圾堆放处(箱),定时清扫运至指定地点掩埋或焚烧处理,严禁随意凌空抛散。
生产废油设废油收集沟、筒等。
环境保护的定期检查施工现场环境保护的每日自检,由班组长、施工员、安全员进行上下午2次全面自检,凡违犯施工现场环境保护规定的要及时指出并整改,由施工员在当天的施工日记上做出自检记录。
项目部定期月检,每月由项目负责带领安全员、班组长、班组安全员对施工作业面进行定期月检,按施工现场环境保护规定,填写检查记录,作为工地“安全文明工区”考评依据。
在检查中,对不符合环保要求的采取“三定”原则(定人、定时、定措施)予以整改,落实后及时做好复检复查工作。
环境保护工作小组,应结合每月的生产计划、检查、安排、总结、评比时,同时落实环境保护工作,发现问题必须制定措施进行整改。
工程项目文明施工管理规定工程项目文明施工总的原则和要求是:文明施工,人人有责;分工负责,逐级监督;场地整洁,存放有序,工完料净场地清;创造安全、整洁、有序的施工环境与条件,以适应现代管理的需要。
场容场貌管理:五牌一图,工程项目工地主要入口处设置“五牌一图”,使工程项目简况一目了然。
“五牌一图”为:施工单位及项目名称牌。
内容包括:施工道路和场地:施工过程中应随时保持现场施工道路的畅通。
场内道路、场地应布置合理、实用、坚实、平整,并经常有人维护整修。
雨季和雨后,应及时检查保通,以防道路和场地大面积积水。
现场临时设施:现场临时设施搭设要本着需要、实用,力求统一、美观的原则进行。
搭设要符合有关规定,尤其是要满足安全生产和防火的要求。
办公、生活、后勤设施更要做到室内外与周围环境的统一,整洁、卫生、美观、节约应统筹兼顾。
标志与警示:施工区域和现场,应设置文明施工、环境保护的宣传教育标牌、标语及宣传栏(橱窗);在车辆、行人通行的地方施工应设施工标志。
夜间施工要保证作业场所和相关通道有足够的照明或标志。
施工现场相关部位的安全警示标志必须醒目,临边、人员进出口等部位安全防护设施必须完善。
材料管理:材料进退场应根据施工进度计划安排,结合现场可提供的场所与质量检验所需的时间统筹安排,及时到位。
材料在施工区域或使用现场堆放应在指定的区域进行,不能随意到处乱放、混放,更不能影响道路的正常使用和施工机械的作业。
材料堆放应按物资存放保管要求和发放使用方便相结合进行。
施工中应及时将剩余物资或废弃物资清除出工作面并回收集中存放与处理。
现场施工用电:施工现场的用电线路、用电设施的安装和使用必须符合安装规范和安全操作规程。
严禁任意拉线接电。
施工现场必须设有保证施工安全要求的夜间照明,手持照明灯具,必须采用符合安全要求的电压。
施工现场用电必须使用触漏电保护装置,主线路必须架空。
变压器及分配电箱必须有明显标志和相应的安全防护。
接线开关盒、配电箱力求统一购买或制作,内部必须加装与使用条件相匹配和漏电保护器。
用电机具电源线应避免随意乱放乱拖,谨防触漏电事故发生,各配电箱、接线盒应悬挂,并有防雨措施,不应随地设置。
非持证电工不得进行接线和用电装置、机具的修理。
消防、治安保卫:施工项目应建立防火制度和明确治安保卫规定;根据工程施工特点和临设情况配备必需的消防器材,并经常检查其完好情况。
施工必需的火工产品、易燃易爆和化学危险品的管理、发放、使用、回收必须严格按公安机关的相应规定执行。
认真实行动火审批制度。
施工场地禁止烟火,并设立明显的标志和警示标牌。
积极倡导健康文明的精神生活和工作之余的休闲娱乐。
严禁酗酒、打架斗殴和扰乱正常治安秩序的行为发生。
环境保护和工业卫生:项目施工应认真遵守国家和当地政府明确的关于环境保护的有关规定,妥善处置垃圾、废水、废气和施工噪音、粉尘等,要积极采取措施进行综合治理,达到排放标准和处置要求。
环境保护及文明施工保证措施植被保护措施本次工作区位于水源地保护区,对施工现场进行合理布局,严格按照设计的道路、范围进行施工。
在施工过程中如发现有破坏水源的现象,将对责任人进行经济惩罚,视情节罚款200-1000元,情节严重者,将根据国家相关法律追究其刑事责任。
防止扰民措施1、合理进行现场的布置,并增加必要的环保措施及环境防护,以减少对周边环境产生危害。
2、协助业主对周边环境进行协调,确保工程正常运行。
3、对工程可能发生的扰民及民扰问题承担总承包管理职责,全面负责协调各方面工作。
4、开工前到环保监察站进行受监登记,随时接受环保监测。
5、在进场施工前,和当地政府、居委会取得联系,通报工程的概况、性质及施工意义,并积极听取周边单位及居民的意见及建议,尽量采用合理的施工方案减少对周边环境的影响。
