桩头爆裂后抱箍处理方案

合集下载

管桩裂缝修补方案

管桩裂缝修补方案

射阳港通用码头PHC管桩裂缝修补加固方案一、加固方案综合工程的特点、裂缝部位、性状和对安全的影响,结合国内现有技术水平,提出桩身竖向裂缝的处理加固方案。

(1)裂缝处理对于裂缝宽度相对较小(δ<0.20mm)的竖向裂缝,采用表面封闭法处理。

(2)桩身外侧粘贴碳纤维布在出现竖向裂缝的桩身外侧粘贴碳纤维布加强对桩身混凝土的约束,裂缝处环向无间隔粘贴300g/m2碳纤维布3层,沿裂缝外延伸长度≥500mm,搭接长度≥200mm。

(3)增加PHC桩桩芯钢筋混凝土长度原设计中PHC桩桩芯顶部浇筑钢筋混凝土与横梁相连,在出现裂缝的PHC 桩桩芯中适当增加桩芯钢筋混凝土长度,桩芯混凝土强度等级不小于与原设计,桩芯混凝土底部应超出裂缝下端长度≥1000mm。

3.4 加固材料要求(1)碳纤维布:高强Ⅰ型,300g/m2;(2)混凝土裂缝修补胶以及与碳纤维配套使用结构胶:A级胶。

(3)钢筋混凝土桩芯增长段所用的钢筋和混凝土材料(水泥、砂、石、水泥、外加剂)与横梁相同,混凝土强度等级不低于原设计。

(4)考虑到所加固环境处于潮湿环境,有的甚至在水位变动区,混凝土裂缝修补胶以及与碳纤维配套使用结构胶应能适应潮湿环境。

(5)碳纤维及修补胶所有材料均需提供质保书及合格证明,并有湿热条件下的耐老化报告,其性能应满足表2~表5的要求。

表2 混凝土修补胶的安全性能指标性能项目性能要求胶体抗拉强度(MPa)≥20胶体抗弯强度(MPa)≥30,且不得呈脆性(碎裂状)破坏与混凝土的正拉粘结强度≥2.5,且为混凝土内聚破坏表3 碳纤维复合材安全性能指标性能项目碳纤维布抗拉强度标准值f t,k(MPa)≥3400受拉弹性模量E f(MPa) ≥2.4×105伸长率(%)≥1.7弯曲强度f fb≥700层间剪切强度(MPa)≥45仰贴条件下纤维复合材与混凝土正拉粘结强度≥2.5 MPa,且为混凝土内聚破坏二、加固施工工艺1、低压灌缝技术(1)施工工艺:标示裂缝范围,选择底座安装位置、基层处理、固定底座、配制裂缝注射剂、固定针筒、注射裂缝修复材料、注满并用结构胶修平。

桩头缺陷处理方案

桩头缺陷处理方案

桩头缺陷处理方案桩头缺陷是指在桩顶及其邻近部位出现的质量问题,如开裂、钢筋外露、混凝土剥落等,这些缺陷会影响桩的承载力和使用寿命。

因此,对于桩头缺陷的处理,需要根据具体情况制定相应的处理方案,本文将从以下方面分析和讨论。

一、对桩头缺陷进行评估在处理桩头缺陷之前,需要对其进行评估。

评估桩头缺陷的主要目的是评估桩的承载力、安全性和使用寿命,并确定是否需要修复或加固。

评估桩头缺陷的方法包括实地勘查、测量测试和建模仿真等。

二、桩头缺陷修复方案根据实际情况,可以采用以下几种方案来修复桩头缺陷。

1.钢套管嵌固方案钢套管嵌固方案是将一个新的钢套管埋入到桩头缺陷处,使其延伸到桩身内部,然后使用特定的材料注入到钢套管内部,使其与钢套管和桩身之间达到良好的附着性,以加固和修复。

这种方法适用于较小的缺陷。

2.打钢套管法打钢套管法是在桩头缺陷处制作一个钢套管,然后再将混凝土灌入到钢套管内部,使其与钢套管和原有的桩身紧密连接,从而增加桩的承载力和使用寿命。

这种方法适用于中等大小的缺陷。

3.喷锚法喷锚法是一种使用特定的材料将桩头缺陷处理,使其增加强度和耐久性的方法。

这种方法适合于较大的缺陷,因为它可以在不将整个钢筋和混凝土结构拆除的情况下处理桩头缺陷。

4.拆除重建法对于一些较大或无法修复的桩头缺陷,最好的方法可能是拆除原有桩身并重新建造桩头。

这种方法可以确保桩的强度和耐久性,并使桩能够满足设计要求。

三、桩头缺陷加固方案对于那些不能完全修复但需要增加强度的桩头缺陷,可以采用以下几种加固方案。

1.钢筋加筋法钢筋加筋法是在原有的桩头上加上新的钢筋,使桩头增加强度和耐久性。

这种方法可以增加桩的承载力,适合于轻微的缺陷。

2.碳纤维加固法碳纤维加固法是将碳纤维贴在桩身表面,以增加其强度和耐久性,防止进一步损坏和裂纹。

这种方法可以增加桩的强度和承载力,并提高桩的使用寿命。

3.压浆加固法压浆加固法是在缺陷区域使用特定的材料注入到缺陷中,以增加桩头的强度和耐久性。

方柱加固抱箍施工方案及措施

方柱加固抱箍施工方案及措施

方柱加固抱箍施工方案及措施一、方柱加固抱箍施工方案。

方柱在建筑结构中起着承重的作用,因此其加固工作显得尤为重要。

抱箍是一种常用的加固方式,通过在方柱外部设置抱箍,可以有效提高其受力性能,增强抗震和抗弯能力。

以下是方柱加固抱箍施工方案及措施的详细介绍。

1. 施工前准备工作。

在进行方柱加固抱箍施工前,首先需要进行施工前准备工作。

包括对方柱进行详细的检测和评估,确定加固的具体位置和方式。

同时,还需要准备好所需的材料和设备,如钢筋、抱箍、混凝土搅拌机、振捣器等。

2. 方柱加固抱箍施工方案。

(1)清理方柱表面,施工前需要清理方柱表面的灰尘、油污等杂物,保证抱箍的粘结牢固。

(2)设置抱箍位置,根据设计要求,确定抱箍的设置位置和间距,并进行标线。

(3)加固抱箍安装,将预制好的抱箍放置在标线位置上,通过焊接或绑扎的方式固定在方柱上。

(4)混凝土浇筑,在抱箍安装完成后,进行混凝土的浇筑工作,填充到抱箍之间,确保抱箍与方柱之间没有空隙。

(5)养护,在混凝土浇筑完成后,需要对其进行养护,保持一定的湿润度,以确保混凝土的强度和粘结性能。

3. 施工注意事项。

在进行方柱加固抱箍施工时,需要特别注意以下几点:(1)严格按照设计要求进行施工,确保抱箍的设置位置和间距符合标准。

(2)抱箍的安装要牢固可靠,焊接或绑扎的方式要符合相关规范要求。

(3)混凝土的浇筑要均匀、充实,确保抱箍与方柱之间没有空隙。

(4)施工过程中要做好安全防护措施,保证施工人员的安全。

二、方柱加固抱箍施工措施。

1. 严格按照设计要求进行施工。

在进行方柱加固抱箍施工时,施工人员需严格按照设计要求进行施工,包括抱箍的设置位置、间距、数量等。

同时,还需要根据具体的方柱情况进行施工方案的调整,确保加固效果符合设计要求。

2. 抱箍材料的选择。

在进行方柱加固抱箍施工时,需要选择质量可靠的抱箍材料,包括钢筋、混凝土等。

抱箍材料的选择直接影响加固效果,因此施工人员需严格把关,确保材料的质量符合要求。

预制方桩破损修补方案

预制方桩破损修补方案

方桩桩头破损修补方案

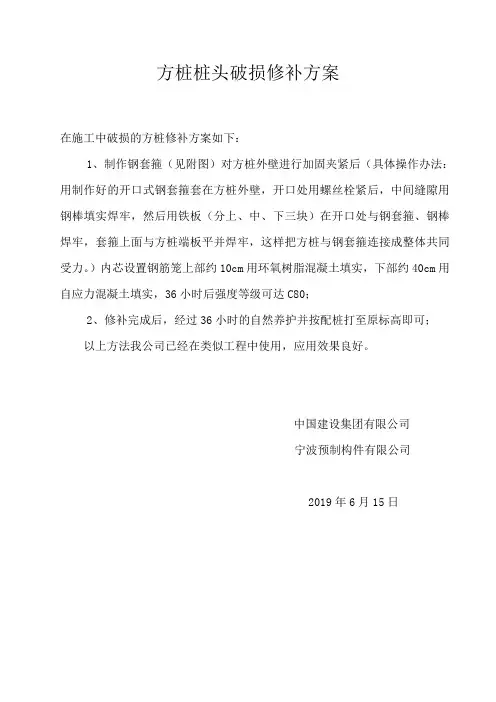

在施工中破损的方桩修补方案如下:
1、制作钢套箍(见附图)对方桩外壁进行加固夹紧后(具体操作办法:用制作好的开口式钢套箍套在方桩外壁,开口处用螺丝栓紧后,中间缝隙用钢棒填实焊牢,然后用铁板(分上、中、下三块)在开口处与钢套箍、钢棒焊牢,套箍上面与方桩端板平并焊牢,这样把方桩与钢套箍连接成整体共同受力。

)内芯设置钢筋笼上部约10cm用环氧树脂混凝土填实,下部约40cm用自应力混凝土填实,36小时后强度等级可达C80;
2、修补完成后,经过36小时的自然养护并按配桩打至原标高即可;
以上方法我公司已经在类似工程中使用,应用效果良好。

中国建设集团有限公司
宁波预制构件有限公司 2019年6月15日
施工过程情况说明
2019年5月29日,中午11点,929#桩位配桩15米、15米,15米,第三节离地2米处,桩头锤击破裂。

下午2点半,882#桩位配桩11米、12米、11米,第二节离地0.7米处,桩顶砼出现开裂现象。

中建项目部桩机班组 2019年6月15日。

工程桩断裂处理方案

工程桩断裂处理方案

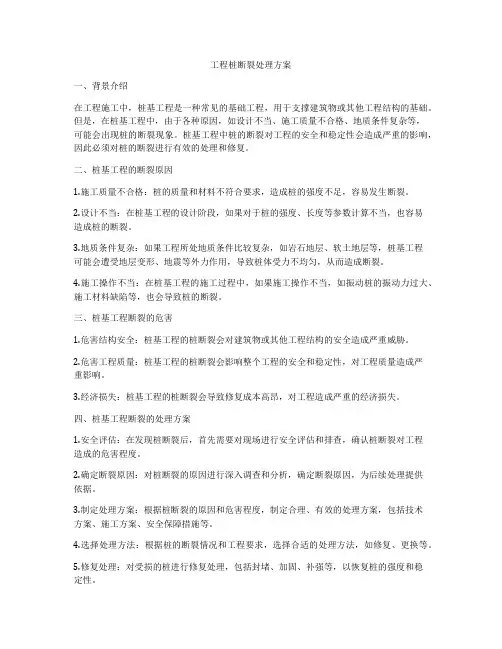

工程桩断裂处理方案一、背景介绍在工程施工中,桩基工程是一种常见的基础工程,用于支撑建筑物或其他工程结构的基础。

但是,在桩基工程中,由于各种原因,如设计不当、施工质量不合格、地质条件复杂等,可能会出现桩的断裂现象。

桩基工程中桩的断裂对工程的安全和稳定性会造成严重的影响,因此必须对桩的断裂进行有效的处理和修复。

二、桩基工程的断裂原因1.施工质量不合格:桩的质量和材料不符合要求,造成桩的强度不足,容易发生断裂。

2.设计不当:在桩基工程的设计阶段,如果对于桩的强度、长度等参数计算不当,也容易造成桩的断裂。

3.地质条件复杂:如果工程所处地质条件比较复杂,如岩石地层、软土地层等,桩基工程可能会遭受地层变形、地震等外力作用,导致桩体受力不均匀,从而造成断裂。

4.施工操作不当:在桩基工程的施工过程中,如果施工操作不当,如振动桩的振动力过大、施工材料缺陷等,也会导致桩的断裂。

三、桩基工程断裂的危害1.危害结构安全:桩基工程的桩断裂会对建筑物或其他工程结构的安全造成严重威胁。

2.危害工程质量:桩基工程的桩断裂会影响整个工程的安全和稳定性,对工程质量造成严重影响。

3.经济损失:桩基工程的桩断裂会导致修复成本高昂,对工程造成严重的经济损失。

四、桩基工程断裂的处理方案1.安全评估:在发现桩断裂后,首先需要对现场进行安全评估和排查,确认桩断裂对工程造成的危害程度。

2.确定断裂原因:对桩断裂的原因进行深入调查和分析,确定断裂原因,为后续处理提供依据。

3.制定处理方案:根据桩断裂的原因和危害程度,制定合理、有效的处理方案,包括技术方案、施工方案、安全保障措施等。

4.选择处理方法:根据桩的断裂情况和工程要求,选择合适的处理方法,如修复、更换等。

5.修复处理:对受损的桩进行修复处理,包括封堵、加固、补强等,以恢复桩的强度和稳定性。

6.更换处理:如果受损的桩无法修复,需要进行更换处理,包括拆除受损的桩、重新钻安新桩等。

7.监测调试:对处理后的桩进行监测调试,验证其承载能力和稳定性,确保工程安全和稳定。

桥墩柱安装钢抱箍加固施工方案

桥墩柱安装钢抱箍加固施工方案

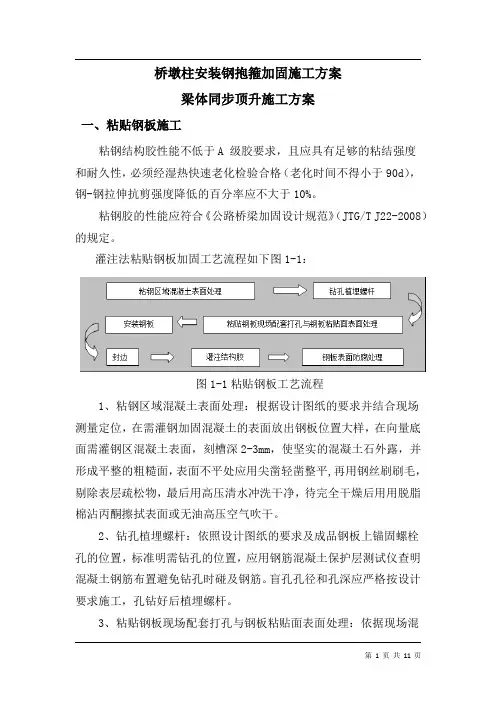

桥墩柱安装钢抱箍加固施工方案梁体同步顶升施工方案一、粘贴钢板施工粘钢结构胶性能不低于A 级胶要求,且应具有足够的粘结强度和耐久性,必须经湿热快速老化检验合格(老化时间不得小于90d),钢-钢拉伸抗剪强度降低的百分率应不大于10%。

粘钢胶的性能应符合《公路桥梁加固设计规范》(JTG/T J22-2008)的规定。

灌注法粘贴钢板加固工艺流程如下图1-1:图1-1粘贴钢板工艺流程1、粘钢区域混凝土表面处理:根据设计图纸的要求并结合现场测量定位,在需灌钢加固混凝土的表面放出钢板位置大样,在向量底面需灌钢区混凝土表面,刻槽深2-3mm,使坚实的混凝土石外露,并形成平整的粗糙面,表面不平处应用尖凿轻凿整平,再用钢丝刷刷毛,剔除表层疏松物,最后用高压清水冲洗干净,待完全干燥后用用脱脂棉沾丙酮擦拭表面或无油高压空气吹干。

2、钻孔植埋螺杆:依照设计图纸的要求及成品钢板上锚固螺栓孔的位置,标准明需钻孔的位置,应用钢筋混凝土保护层测试仪查明混凝土钢筋布置避免钻孔时碰及钢筋。

盲孔孔径和孔深应严格按设计要求施工,孔钻好后植埋螺杆。

3、粘贴钢板现场配套打孔与钢板粘贴面表面处理:依据现场混凝土上的实际放样进行钢板下料,并依据现场植埋的螺杆,对待灌注的钢板进行配套打孔,然后将钢板的粘贴面用磨光砂轮机或钢丝刷磨机进行除锈和粗糙处理,打磨纹路应与钢板受力方向垂直;用脱脂棉沾丙酮将钢板表面擦拭干净。

4、安装钢板:将钢板固定在螺杆上,并保证钢板与混凝土表面的间隙在等高距离3mm 以上,以确保灌注胶层的厚度;相邻钢板之间采用钢板搭接的方式处理,搭接钢板表面的间隙应保证在3mm 以上。

5、封边:将注入嘴粘结在钢板的注入孔上,在在钢板角点处及钢板边缘插入排气管,排气孔间距30~40cm,在螺杆上罩上盖碗,然后用钢板封边胶封闭钢板边缘,完成封边。

注入嘴布置间距为50~60cm。

6、灌注结构胶:待封边胶固化后,用泵将粘钢灌注胶从注入嘴灌注到钢板和混凝土的空隙中,灌注工作持续到所有排气管均有胶液流出。

桥墩柱安装钢抱箍加固施工方案

桥墩柱安装钢抱箍加固施工方案梁体同步顶升施工方案一、粘贴钢板施工粘钢结构胶性能不低于A 级胶要求,且应具有足够的粘结强度和耐久性,必须经湿热快速老化检验合格(老化时间不得小于90d),钢-钢拉伸抗剪强度降低的百分率应不大于10%。

粘钢胶的性能应符合《公路桥梁加固设计规范》(JTG/T J22-2008)的规定。

灌注法粘贴钢板加固工艺流程如下图1-1:图1-1粘贴钢板工艺流程1、粘钢区域混凝土表面处理:根据设计图纸的要求并结合现场测量定位,在需灌钢加固混凝土的表面放出钢板位置大样,在向量底面需灌钢区混凝土表面,刻槽深2-3mm,使坚实的混凝土石外露,并形成平整的粗糙面,表面不平处应用尖凿轻凿整平,再用钢丝刷刷毛,剔除表层疏松物,最后用高压清水冲洗干净,待完全干燥后用用脱脂棉沾丙酮擦拭表面或无油高压空气吹干。

2、钻孔植埋螺杆:依照设计图纸的要求及成品钢板上锚固螺栓孔的位置,标准明需钻孔的位置,应用钢筋混凝土保护层测试仪查明混凝土钢筋布置避免钻孔时碰及钢筋。

盲孔孔径和孔深应严格按设计要求施工,孔钻好后植埋螺杆。

3、粘贴钢板现场配套打孔与钢板粘贴面表面处理:依据现场混凝土上的实际放样进行钢板下料,并依据现场植埋的螺杆,对待灌注的钢板进行配套打孔,然后将钢板的粘贴面用磨光砂轮机或钢丝刷磨机进行除锈和粗糙处理,打磨纹路应与钢板受力方向垂直;用脱脂棉沾丙酮将钢板表面擦拭干净。

4、安装钢板:将钢板固定在螺杆上,并保证钢板与混凝土表面的间隙在等高距离3mm 以上,以确保灌注胶层的厚度;相邻钢板之间采用钢板搭接的方式处理,搭接钢板表面的间隙应保证在3mm 以上。

5、封边:将注入嘴粘结在钢板的注入孔上,在在钢板角点处及钢板边缘插入排气管,排气孔间距30~40cm,在螺杆上罩上盖碗,然后用钢板封边胶封闭钢板边缘,完成封边。

注入嘴布置间距为50~60cm。

6、灌注结构胶:待封边胶固化后,用泵将粘钢灌注胶从注入嘴灌注到钢板和混凝土的空隙中,灌注工作持续到所有排气管均有胶液流出。

桩基桩头质量缺陷处理方案

桩基桩头质量缺陷处理方案
桩基桩头的质量缺陷主要包括以下几个方面:质量不合格、开裂、腐蚀、变形、渗漏等。

为了解决这些问题,制定了以下的处理方案:
1.质量不合格的处理方案:
(1)防止类似问题再次发生,要加强对原材料的检查和选择,确保原材料的质量符合要求。

(2)对已经施工完毕的不合格桩头,应进行拆除处理,并重新修建符合要求的桩头。

2.开裂的处理方案:
(1)针对已经出现开裂的桩头,首先应对开裂的部分进行清理,清除掉松动的混凝土。

(2)使用高强度的修补材料进行填补,可以选择聚合物修补材料或者聚合物水泥复合修补材料。

(3)针对较为严重的开裂问题,可以进行加固处理,常用的方法是在桩头上加装预应力钢筋或者外加碳纤维布。

3.腐蚀的处理方案:
(1)对于发现腐蚀现象的桩头,应先进行局部修复,使用防腐涂料或防腐漆对腐蚀部位进行刷涂。

(2)针对严重的腐蚀问题,可以使用钢板套筒的方式进行修复,将腐蚀部分套在钢板中,确保桩身的完整性。

4.变形的处理方案:
(1)针对桩头有较大变形的情况,可以使用钢板加固的方式进行处理,将钢板用螺栓固定在变形的部分上。

(2)对于桩头较小的变形,可以采用埋设配合钢筋的混凝土梁进行加固。

5.渗漏的处理方案:
(1)对于发现有渗漏现象的桩头,需要先找到渗漏的源头,进行修复。

(2)修复方法可以有多种,可以选择注浆、打标喷浆等方法对渗漏点
进行封堵。

需要注意的是,在实施上述处理方案之前,需要先对桩头进行彻底的
检测和评估,以确定处理方案的可行性和适用性。

同时,施工过程中应按
照相关规范和标准进行操作,确保处理效果和质量符合要求。

管桩桩头加固的修补方案

管桩桩头加固的修补方案
具体修补方案如下:
锯平(或用小锤轻轻敲平)桩头,露出主筋3-4cm并调直使之垂直地面,(如桩头不需再接驳,可不露主筋),套上用同规格端板,将外露主筋逐条焊牢致端板螺孔位上,使端板底面高出桩头砼面1-2cm 并水平,将配套特制下托盘置于管桩内腔,其吊腿焊牢致端板内周边上,托盘吊装高度视桩头破损情况而定,如破损严重,可吊置稍深些,一般40-60cm即可,注意不要让焊接件超出上端面,(如上部需接驳,托盘中心透气管可高出),桩帽套箍下口与桩身接触圈用泥团塞实止漏,在管桩内腔托盘上首先铺垫一层碎石,碎石上再铺垫一层细砂,二层厚度不要太厚,以止漏为好,一般10cm左右,将环氧树脂混凝土倒入内腔,观察是否渗漏,如有局部渗漏,应予以止漏处理,环氧树脂混泥土接近端面为准,最上部只能用环氧树脂砂浆填充密充,使端板下底面与桩头砼紧密接触,将外套箍与桩身接触缝全部灌满,便于上部填充密实,待环氧树脂完全硬化后(一般需隔日),即可正常送桩。

所要的材料如下:环氧树脂、环氧树脂固化剂、端板、托盘、电
焊机(电焊条)、切割机、铲子、勺子、锤子(大锤)。

CFG桩桩头破损修复施工方案

CFG桩桩头破损修复施工方案1. 背景CFG(Cased Full-Length Grouted Pile)桩是一种在钻进土层的过程中保持套管,并在注浆后实现下沉或者拔出套管的形式。

该桩常用于地基处理和建筑物支撑中,但在施工过程中桩头破损是一个常见问题。

2. 问题分析桩头的破损会导致桩的受力性能下降,甚至影响整体的承载能力和稳定性。

因此,对CFG桩桩头破损的修复至关重要。

3. 修复方案3.1 检测与评估在进行修复前,首先需要对破损的桩头进行全面的检测与评估,确定破损的具体情况和程度。

3.2 补强处理3.2.1 局部增加钢筋根据桩头的破损情况,在破损部位局部增加钢筋,以增强桩头的承载能力和稳定性。

3.2.2 加固外包混凝土在桩头破损的区域进行外包混凝土加固,以提高破损部位的承载能力。

3.3 表面修整对修复后的桩头进行表面修整,保证其外观平整美观。

4. 施工流程4.1 准备工作1.确定施工范围和方案。

2.准备所需材料和设备。

4.2 施工步骤1.检测与评估桩头破损情况。

2.进行局部钢筋加固处理。

3.加固外包混凝土。

4.对修复后的桩头进行表面修整。

4.3 完工验收进行桩头修复施工的完工验收,确保修复后的桩头符合相关标准和要求。

5. 注意事项1.施工过程中要做好安全防护措施,保证施工人员的安全。

2.严格按照施工方案进行操作,避免施工误操作导致的问题。

3.完工后做好桩头的保养和维护工作,延长桩的使用寿命。

6. 结语CFG桩桩头破损修复是一项关键的工程,合理的修复方案和施工流程对于保障工程质量至关重要。

只有严格按照规范要求进行修复,才能确保桩头的稳定性和承载能力,从而保证工程的安全性和可靠性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1)、工程名称:无锡市XDG-2014-36号二毛纺地块
2)、建设单位:无锡锦昊置业有限公司
3)、设计单位:无锡市石田建筑设计研究院有限公司
4)、施工单位:锦汇建设集团有限公司
5)、监理单位:江苏建协建设管理有限公司
6)、勘察单位:无锡市建筑设计研究院有限公司
7)、本工程位于无锡市中山路,建筑高度59.5米,建筑面积5.9万平方米,基础形式为桩基筏板(桩为预制预应力混凝土管桩),结构形式为框剪结构,抗震等级为三、四级。

8)、3#29/1/H轴处99#工程检测桩静载试验过程中,由于出现桩头爆裂,造成检测数据有误,静载检测不得不终止。

其原因是,在静载试验时,对切割过的桩头未进行处理,静荷载直接作用在桩头钢筋上,造成钢筋屈服弯曲,桩头破碎。

现采取措施:采用抱箍装置对PHC管桩的桩顶部位进行加固。

(1)抱箍装置由箍板、翼板、拉结筋板、螺栓及内衬垫构成。

(2)抱箍装置的制作-箍板、翼板、拉结筋板均选用Q235钢板,钢板厚度10~12mm,箍板按照尺寸冷弯成两个半圆构造,翼板与箍板连接的一侧使用洗床切割成45°坡口,翼与箍板端部垂直直立,在坡口处焊接连接,翼板中央用机床均布螺栓孔3~5个,孔径1.2~1.5cm,拉结筋板4~5片均布在螺栓之间,将箍板与翼板满焊连结牢固。

螺栓直径为1.0~1.3cm。

(3)抱箍的安装方法:抱箍装置在安装时需将两块箍板对称的
套在桩顶部位,对准螺栓孔,均匀的将螺栓拧紧,使其均匀受力;抱箍装置安装在PHC管桩的桩顶部位,平于桩顶或在桩顶之下0~1.0cm;抱箍装置要与PHC管桩的桩身紧密的全面吻合。

9)、现场将桩头加固处理完成后再重新进行静载试验检测,处理过程由建设、监理、施工三方现场监督。
