桩头处理施工方案81866
桩头处理操作方案

桩头处理操作方案1. 简介本操作方案旨在介绍有效的桩头处理方法,确保施工过程中的安全和顺利进行。
2. 桩头处理流程2.1 桩头清理- 确定桩头的类型和材料,例如钢筋混凝土桩、木桩等。
- 使用适当的工具和设备进行桩头清理,包括切割、破碎、清理等步骤。
- 清理桩头时,要保证操作人员的安全,使用个人防护设备,如手套、护目镜等。
2.2 桩头修整- 桩头修整包括打磨、修补和加固等操作。
- 对于存在损坏或不符合设计要求的桩头,应根据实际情况进行修整措施。
- 修整过程中,要注意修整后的桩头应满足相关要求和标准。
2.3 桩头检测- 对处理完的桩头进行必要的检测,以确保其质量和安全性。
- 检测内容包括桩头的强度、密度、尺寸和表面平整度等。
- 根据检测结果,评估桩头是否符合规范要求,如果需要,进行进一步处理。
3. 安全注意事项- 桩头处理过程中,操作人员必须严格遵守相关安全规定和操作规程。
- 使用适当的个人防护设备,如安全帽、护目镜、手套等。
- 在使用切割设备时,要注意防火和防爆措施,确保工作区域的安全和清洁。
- 进行桩头处理时,要注意周围环境和人员的安全,确保施工现场的秩序和安全。
4. 事故处理及紧急情况应对- 在桩头处理过程中,如发生事故或其他紧急情况,操作人员应及时采取紧急措施,并向相关负责人报告。
- 紧急情况包括但不限于火灾、爆炸、人员伤亡等,操作人员需要根据具体情况决策应对措施。
5. 结论本桩头处理操作方案详述了桩头清理、桩头修整和桩头检测等操作流程,并提供了安全注意事项和紧急情况应对要点。
执行本方案,能够确保桩头处理工作的高效和安全进行。
桩头破除施工方案(通用版)

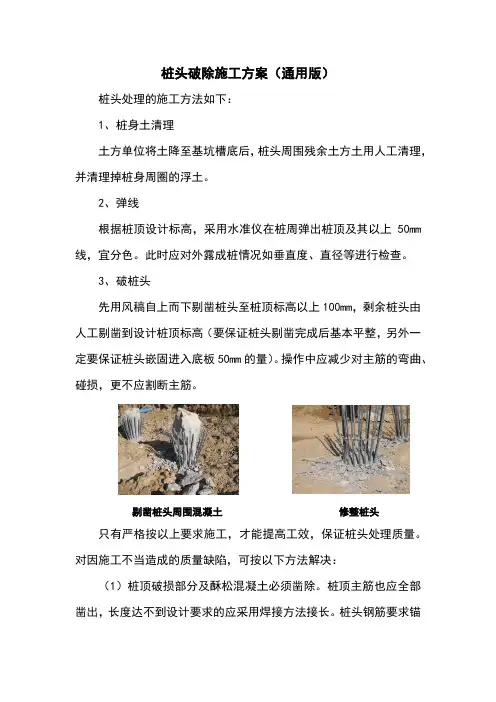

桩头破除施工方案(通用版)桩头处理的施工方法如下:1、桩身土清理土方单位将土降至基坑槽底后,桩头周围残余土方土用人工清理,并清理掉桩身周圈的浮土。
2、弹线根据桩顶设计标高,采用水准仪在桩周弹出桩顶及其以上50mm 线,宜分色。
此时应对外露成桩情况如垂直度、直径等进行检查。
3、破桩头先用风稿自上而下剔凿桩头至桩顶标高以上100mm,剩余桩头由人工剔凿到设计桩顶标高(要保证桩头剔凿完成后基本平整,另外一定要保证桩头嵌固进入底板50mm的量)。
操作中应减少对主筋的弯曲、碰损,更不应割断主筋。
剔凿桩头周围混凝土修整桩头只有严格按以上要求施工,才能提高工效,保证桩头处理质量。
对因施工不当造成的质量缺陷,可按以下方法解决:(1)桩顶破损部分及酥松混凝土必须凿除。
桩顶主筋也应全部凿出,长度达不到设计要求的应采用焊接方法接长。
桩头钢筋要求锚入底板的长度为560mm,端头弯折200mm,钢筋要求向桩身外侧弯折成15度角。
钢筋不够锚固长度的,应采用同等级同直径的焊接接长(搭接长度5d,双面焊接)。
(2)桩顶标高不一的,高于设计标高部分应凿除。
当桩顶低于设计标高时,可采用以下方法处理:桩头破除后,若桩头混凝土不够进入底板50mm的桩,要求补桩。
补桩时,要求先将桩头松动的砼块、沙土清理干净,采用铁皮制作直径为A600的圆柱模,重新浇筑砼至设计要求的桩顶标高,补桩砼采用C40。
打毛桩顶及桩周,使桩周空隙与混凝土垫层一起浇实。
4、注意事项(1)加强对破桩施工人员的培训和交底,施工人员的责任心和操作熟练程度,对破桩有较大影响。
(2)加强对测量标高准确度和切割线高度的控制,严格按标高控制线进行破除。
(3)在破桩过程中,要保护好桩头钢筋和声测管,不得随意弯折桩头钢筋。
(4)吊离桩头前不得采用挖掘机、破碎锤等设备对桩芯进行强行抠除。
(5)操作人员应严格按照空压机、手持式切割机、风镐等机械说明书进行操作,严格执行班前自检、过程观察和工后检查保养制度,确保设备使用安全。
破除桩头专项施工方案

破除桩头专项施工方案1. 引言本文档旨在提供一个破除桩头专项的施工方案,以确保施工过程中的安全和高效。
破除桩头是一项复杂的任务,需要合理的规划和准确的执行。
通过采取适当的预防措施和施工技术,能够有效提高工作效率,减少安全隐患。
2. 施工准备在进行破除桩头之前,应进行详细的施工准备工作。
以下是一些需要准备的事项:2.1 确定施工区域首先,需要确定破除桩头的施工区域。
根据设计图纸和工程要求,确定桩头的具体位置。
2.2 编制施工方案根据桩头的特殊要求,编制详细的施工方案。
方案中应包括施工步骤、所需材料和设备、施工时间等内容。
2.3 准备施工材料和设备根据施工方案,准备所需的材料和设备。
例如,钻机、破碎锤、挖掘机、钢管等。
2.4 安全措施在施工过程中,安全是至关重要的。
制定并遵守相关的安全措施,包括穿戴个人防护装备、设置警示标志、保持施工现场的整洁等。
3. 施工步骤3.1 现场勘察在施工开始前,进行现场勘察,确认桩头的具体情况。
检查桩头的材料、尺寸、硬度等,以便确定合适的施工方案。
3.2 钻孔利用钻机在桩头周围钻孔,形成一定的空间用于破除桩头。
钻孔的直径和深度应根据实际情况确定。
3.3 加固桩头如果桩头比较脆弱或容易破碎,可以使用钢管等材料进行加固。
将钢管插入钻孔中,并使用灌浆材料填充空隙,以增加桩头的稳定性。
3.4 破碎桩头使用破碎锤将桩头从钻孔中破碎。
根据桩头的硬度和尺寸选择合适的破碎锤,并控制施工力度,避免对周边结构造成破坏。
3.5 清理碎片在破碎桩头过程中,会产生一些碎片和碎土。
及时清理这些碎片,保持施工现场的整洁。
3.6 检查施工质量在完成破除桩头后,进行施工质量的检查。
检查桩头是否完全破碎,是否存在残留物等问题。
4. 施工注意事项4.1 施工人员要经过专业培训破除桩头需要特殊的施工技术和操作经验。
施工人员应经过专业培训,熟悉工作流程和安全要求。
4.2 严格执行安全规程施工过程中,必须严格执行安全规程。
桩头处理专项施工方案

一、编制依据为确保桩头处理工作符合设计要求,保证工程质量,特制定本专项施工方案。
本方案依据以下文件和标准:1. 《建筑工程施工质量验收统一标准》GB50300-20012. 《建筑地基基础工程施工质量验收规范》GB50202-20023. 《中华人民共和国安全生产法》4. 《建筑工程施工安全规范》GB50345-20105. 施工现场实际情况二、工程概况本项目为(项目名称),位于(项目地点)。
工程地基基础采用桩基础,桩基础数量为(桩基础数量),桩径为(桩径),桩长为(桩长)。
三、施工目标1. 确保桩头处理工作符合设计要求,保证工程质量。
2. 确保施工安全,避免发生安全事故。
3. 确保施工进度,按期完成桩头处理工作。
四、施工方法及工艺1. 桩头凿除(1)使用风镐、锤头等工具进行桩头凿除,凿除过程中应确保凿除深度符合设计要求。
(2)凿除过程中,注意保护桩身,避免损坏钢筋和混凝土结构。
(3)凿除后的桩头表面应平整,无明显裂缝、蜂窝、麻面等质量缺陷。
2. 桩头清理(1)使用钢丝刷、高压水枪等工具对桩头表面进行清理,去除凿除过程中产生的浮渣、碎屑等。
(2)清理后的桩头表面应无油污、泥土等杂质。
3. 桩头处理(1)对桩头进行加固处理,如涂抹防渗剂、粘贴纤维布等。
(2)对桩头进行外观检查,确保无裂缝、蜂窝、麻面等质量缺陷。
五、施工质量控制1. 施工过程中,严格按照设计要求和施工规范进行施工。
2. 施工过程中,对桩头处理质量进行严格控制,确保桩头处理质量符合设计要求。
3. 施工完成后,对桩头处理质量进行验收,确保桩头处理质量达到预期目标。
六、安全措施1. 施工过程中,严格执行安全生产规范,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工现场设置安全警示标志,确保施工安全。
七、进度安排根据工程实际情况,制定合理的桩头处理施工进度计划,确保按期完成桩头处理工作。
八、注意事项1. 施工过程中,密切关注桩头处理质量,发现问题及时处理。
桩头破除施工方案

桩头破除施工方案3.1.2设备准备。
33.1.3材料准备。
33.2施工流程。
43.2.1破桩前准备。
43.2.2破桩施工。
43.2.3清理工作。
5四、破桩施工方案的技术要求。
54.1破桩施工的技术要求。
54.2施工现场的安全要求。
6五、破桩施工的质量控制。
65.1破桩施工的质量控制目标。
65.2破桩施工的质量控制措施。
7六、破桩施工的安全控制。
76.1破桩施工的安全控制目标。
76.2破桩施工的安全控制措施。
8七、破桩施工的环境保护措施。
87.1破桩施工的环境保护目标。
87.2破桩施工的环境保护措施。
9破桩施工方案一、编制依据本破桩施工方案编制依据《建筑施工项目安全生产许可证申请表》、《建筑施工项目安全生产许可证》、《建筑施工项目施工组织设计》等相关法律法规和标准。
二、工程概况2.1工程简介本工程为某建筑工地的桩基础工程,共涉及破除20根桩头。
2.2破桩施工简介本工程采用机械破桩的方式进行施工,具体施工方案如下。
三、破桩施工总体安排3.1施工准备3.1.1测量准备在施工前,需要进行桩头位置的测量,以确定破桩的具体位置。
3.1.2设备准备施工所需设备包括破桩机、起重机、挖掘机等。
3.1.3材料准备施工所需材料包括破桩钢筋、破桩器等。
3.2施工流程3.2.1破桩前准备在进行破桩前,需要将桩头周围的土方进行清理,以便后续的破桩施工。
3.2.2破桩施工采用破桩机进行破桩,具体操作流程为:将破桩机的破桩器放置在桩头上方,然后将破桩器下降至桩头处,进行破桩操作。
3.2.3清理工作破桩完成后,需要进行清理工作,包括清理破桩机、清理破桩现场等。
四、破桩施工方案的技术要求4.1破桩施工的技术要求破桩施工需要保证破桩的准确位置和破桩的质量,同时还需要保证施工现场的安全。
4.2施工现场的安全要求施工现场需要设立安全警示标志,并配备专业的安全人员进行安全监管。
五、破桩施工的质量控制5.1破桩施工的质量控制目标破桩施工的质量控制目标是保证破桩的准确位置和破桩的质量。
桩头处理施工方案

桩头处理施工方案一、引言在建筑工程中,桩基是承受建筑物荷载并传递至地基的重要构件。
桩基施工中的一个关键环节是桩头处理,它直接关系着工程的质量和安全。
本文旨在探讨桩头处理的施工方案,以确保桩基工程的顺利进行。
二、桩头处理施工方案设计1. 桩头清理在进行桩头处理前,首先需要对桩头进行清理。
清理的目的是去除桩头表面的杂物和碎石,确保后续处理工作的顺利进行。
2. 桩头切割对于需要调整桩顶标高的情况,可以选择桩头切割。
切割桩头可以通过机械切割或喷砂切割等方式进行,确保桩顶符合设计要求的标高。
3. 桩头加固在一些特殊情况下,桩头可能需要进行加固处理。
加固方法可以采用喷浆加固、灌注聚合物等方式,确保桩头在承受荷载时不发生破坏。
4. 桩头处理验收桩头处理完成后,需要进行验收。
验收的主要内容包括桩头处理效果是否符合设计要求、是否存在质量缺陷以及安全隐患等方面,确保桩基质量达标。
三、桩头处理施工注意事项1. 安全第一在进行桩头处理施工时,安全永远是第一位的。
施工人员需要佩戴相关安全防护用具,并严格按照作业票要求进行作业。
2. 环境保护施工现场的环境保护同样重要。
在进行桩头处理时,需要防止污染环境、丢弃废弃物等行为,确保施工现场的整洁与环保。
3. 施工质量桩头处理的质量直接关系着桩基工程的安全和稳定。
施工人员应严格按照设计要求进行作业,保证桩头处理的质量达到标准要求。
四、结论桩头处理是桩基施工中不可或缺的一个环节,它直接关系着整个桩基工程的质量和安全。
设计合理、施工规范、质量可靠的桩头处理施工方案是保障桩基工程顺利进行的关键。
只有严格按照施工方案进行操作,才能确保桩头处理的质量达标,为工程的成功竣工奠定基础。
以上是我提供的关于桩头处理施工方案的文档,希望对您有所帮助。
破除桩头施工方案

破除桩头施工方案一、方案背景桩基施工是建筑施工中常见的一项工程,常用于大型建筑物的基础承载。
但在一些情况下,需要破除桩头以满足施工需要,如拆除老旧建筑物更换新建筑时,需要将原有桩头破除。
因此,本方案旨在破除桩头的施工工艺和安全要求进行详细的讨论和分析,以确保施工的顺利进行和工作人员的安全。
二、施工方案1.施工准备-施工团队:由经验丰富的工程师和技术人员组成的专业施工团队。
-施工设备:包括液压破锤、起重机、钢丝绳等。
-施工材料:液压油、钻具等。
-安全措施:在施工现场设置警示线,固定施工区域。
2.施工步骤-预估桩头悬空长度:首先对桩身进行调查和研究,根据桩身的情况来预估桩头悬空的长度。
-施工区域准备:将施工区域清理干净,固定施工区域,设置好警示线。
-起重机安装:安装起重机并确保其工作正常。
-超声波探测:使用超声波探测仪器对桩头进行探测,确保了解桩头的内部情况。
-桩身注水:通过钻机对桩身进行注水,使桩身处于“浮起”的状态,以减轻振动时对周围结构的影响。
-液压破锤破除:使用液压破锤对桩头进行破除,并根据需要逐步调整液压破锤的喷油量来控制振动力的大小。
-施工完成:在桩头彻底破除后,用起重机将残余的桩头吊走,清理现场。
三、安全措施1.工人安全:为施工人员提供安全设备,如安全帽、安全鞋、手套等,并确保工人已接受相关培训。
2.现场安全:在施工区域设置警示线,限制非施工人员进入,确保现场安全。
3.设备安全:定期检查和维护施工设备,确保其正常工作,并定期进行安全演练。
4.环境保护:施工过程中,要采取措施防止污染土壤和水源,如覆盖防护措施和设施的灌浆。
四、风险评估1.结构损坏:由于振动力的存在,可能会对周围的结构物造成影响,因此需要事先对周围结构物进行评估,并采取必要的保护措施。
2.钻机故障:钻机是桩基施工的关键设备,如果钻机出现故障,可能会导致整个施工过程延误,需要有备份设备和相应的应急方案。
3.安全事故:如操作不当、设备故障等可能导致安全事故的发生,需要加强对工人的培训,提高施工作业人员的安全意识。
桩头处理施工方案

桩头处理施工方案1.工地环境调查与安全措施在实施桩头处理施工之前,首先需要对工地进行环境调查,了解地质条件、地下水位、周围建筑物情况等。
确定施工区域是否有潜在风险,如沉降、塌方等。
同时,要设置安全警示标志,划定施工区域,确保施工现场安全。
2.桩头处理方案设计根据工地情况和设计要求,制定桩头处理方案。
桩头处理常用的方法包括破碎桩头、剪切桩头和钻孔拔桩等。
破碎桩头:使用液压破碎器等设备,对桩头进行破碎处理。
适用于钢筋混凝土桩头处理,能够高效破碎桩头,并易于清理。
剪切桩头:采用液压剪切机对桩头进行剪切处理。
剪切桩头适用于混凝土桩头处理,可精确控制桩头剪切位置和尺寸,处理效果较好。
钻孔拔桩:通过钻孔在桩头周围进行打孔,并通过破碎设备拔出桩体。
钻孔拔桩方法适用于需要保留桩体上部的情况,可以保证处理后桩体的垂直度和整体稳定性。
3.施工设备和人员组织根据桩头处理方案,准备所需的施工设备和工具。
通常需要使用液压破碎器、液压剪切机、钻机等设备。
同时,要组织专业技术人员和熟练工人进行施工,确保施工质量和效率。
4.施工工序(1)准备工作:清理施工现场,划定施工区域,并进行安全隐患排查。
检查所需设备和工具,确保其正常运转和安全使用。
(2)桩头处理:根据桩头处理方案选择对应的处理方法,使用相应设备进行处理。
对于破碎桩头和剪切桩头,应注意控制施工时的振动和噪音,避免对周围环境和结构物造成不良影响。
对于钻孔拔桩,要确保打孔位置准确无误,控制拔桩力度和速度,防止因过度振动引起地质灾害。
(3)现场整理:清理施工现场,清除残余碎片和垃圾。
对于钻孔拔桩法,需要填补钻孔部分的空洞,并进行修复。
(4)检查验收:对处理后的桩头进行检查和验收,确保其满足设计和施工要求。
必要时,可进行非损检测,以评估桩体质量和稳定性。
5.施工质量监控与技术交底在施工过程中,要进行施工质量监控,检查桩头处理的质量和效果,及时发现和解决问题。
施工结束后,组织技术人员对施工情况进行交底,总结经验,为类似项目提供参考。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
桩头处理施工方案
一、编制依据
1、《建筑地基基础工程施工质量验收规范》(GB50202—2016)。
2、桩位布置平面图,桩承台布置平面图。
3、参照3月31 日监理例会精神。
二、工程概况
本工程桩基础采用预应力钢筋混凝土管桩(PHC),桩外径500mm,壁厚100mm,桩总根数288根,桩顶设计标高-1.95m,桩顶锚入承台50mm。
三、施工部署
1、施工进度
桩头处理待土方开挖完成,地基验槽后,铺设砼垫层后进行。
2、劳动组织
电焊工,截桩工,杂工,桩芯土清理,砼工,塔吊司机。
以上工种根据现场需要调配
3.3施工工艺
根据GB50202-2016桩顶标高允许偏差为±50mm,因此我们对静力压桩施工后桩顶低于-2.05m的桩采取接桩施工,对桩顶高于-1.85m的桩采取截桩施工,对于桩顶标高在-1.90~-2.0m之间的桩按不截桩施工、标高在2.0M 的桩,采用在桩四周做成锅底形,以保证桩头锚入承台50mm。
四、施工准备
4.1施工前准备
砼垫层铺设、桩头锚筋、桩内钢筋骨架制作完毕。
4.2主要机具准备
DZS3水准仪、电焊机、截桩机、铁锹、洛阳铲、自吸泵、小平铲、砂纸、红油漆、小振捣棒、铁抹子。
4.3现场准备
用于桩芯混凝土。
现场采用塔式起重机吊斗转运,。
电焊机就位,配闸箱线路连接好。
4. 4材料准备
桩芯混凝土采用非泵C40微膨涨混凝土,用于桩芯混凝土浇筑
4.4.1E43型焊条:应有出厂合格证。
4.4.3钢筋:应有出厂合格证及试验报告,用于桩内钢筋骨架及桩顶锚筋制作(见苏G03-2012)。
五、施工工艺流程
桩顶标高实测,用水准仪测量桩顶标高,并做好记录。
1、桩顶低于-2.05m桩头处理工艺流程:
桩头开挖、清理→桩顶标高实测→接桩→桩内清理→桩内钢筋骨架安装→桩内混凝土浇筑(接桩低于30CM的桩砼与承台混凝土一起浇筑)。
具体做法参见(见苏G03-2012-52)
2、高于-1.85m桩头处理工艺流程
桩顶、桩壁上-1.90位置抄平→截桩→桩内清理→桩内钢筋骨架安装→桩内混凝土浇筑。
(见苏G03-2012-50)
3、桩顶在-1.9m~-2.0m之间的桩头处理工艺流程。
桩内清理→桩内钢筋骨架安装→桩顶锚筋焊接→桩内混凝土浇筑。
(见苏G03-2012-51)-2.0M标高的桩头处理:采用在桩四周做成锅底形,以保证桩头锚入承台50mm。
(见下图)
桩头处理剖面图
六、桩内混凝土浇筑
桩与承台连接锚筋安装完毕后,桩芯混凝土采用非泵C40微膨涨混凝土,采用塔吊运输进行桩内混凝土浇筑。
混凝土浇筑前,先用自吸泵将桩芯内积水抽干,用塔吊吊装混凝土,振捣棒振捣密实,不得过振。
用铁抹子将混凝土表面抹平,待混凝土初凝后,拉毛。
七、质量标准
1桩头处理完毕后,桩顶标高偏差控制在±50mm之内。
2焊缝均匀饱满,无气孔、无焊瘤、无裂缝。
3截桩后桩顶表面平整度控制在10mm之内。
八、安全文明措施
1、施工人员进入施工现场必须戴好安全帽,严禁穿拖鞋、高跟鞋,施工期间严禁酗酒。
2、夜间施工必须有足够的照明措施。
不能随意乱拉乱接电源。
3、基坑外施工人员不得向基坑内乱仍杂物。
向基坑内传递工具时要接稳后再松手。
4、焊机、截桩机、塔吊操作人员持证上岗,必须遵守安全技术操作要求。
5、塔吊吊运截下的桩头时采用一点吊法,吊点置于桩头顶端0.31L处 (L为桩头长度),平稳提升,吊钩下10m范围内不得站人。
6、坑下人员休息要远离基坑边缘及防护处,以防不慎。
江苏邗建双元制实训楼项目部
2017.4.1
审批:
审核:
编制:
山西省第五建筑工程公司
2008年3月12日
目录
一、编制依据 (1)
二、工程概况 (1)
三、施工部署 (1)
四、施工准备 (2)
五、施工工艺 (2)
六、成品保护措施 (6)
七、质量标准 (6)
八、安全文明措施 (6)。
