一.混凝土路面的施工规范
混凝土路面施工规范

混凝土路面施工规范一、引言混凝土路面施工是城市基础设施建设中至关重要的一环。
为了保障道路的质量和使用寿命,合理的施工规范需要被遵循。
本文将结合实际经验,详细介绍混凝土路面施工的规范要求,以指导工程师和施工人员进行正确的施工。
二、施工工艺混凝土路面施工包括以下几个关键步骤:1. 设计和准备在施工开始之前,必须进行详细的设计规划和准备工作。
包括确定路面的厚度、材料的选用、施工方法等。
2. 基础处理混凝土路面的基础处理是确保路面稳定性和均匀承载能力的重要步骤。
在进行混凝土路面施工之前,必须确保基础土壤坚实、平整,并进行适当的碾压处理。
3. 模板安装模板的安装应遵循设计要求和施工图纸,确保路面的几何形状和坡度符合设计要求。
模板必须牢固固定,不得有松动和变形。
4. 混凝土浇筑混凝土浇筑是整个施工过程中最关键的环节。
在浇筑之前,必须确保混凝土的配合比、坍落度和拌合时间符合要求。
同时,在浇筑过程中,需要采取措施确保混凝土的均匀分布,并避免出现空洞和松散。
5. 平整与养护浇筑完成后,需要进行平整和养护工作。
平整应根据设计要求进行,确保路面平整度和坡度符合要求。
养护过程中,必须注意保持路面湿润,防止混凝土过早干裂。
三、施工要求混凝土路面施工需要符合以下要求:1. 材料要求•混凝土材料必须符合相关标准,且应进行充分的试验和检测。
•混凝土的配合比必须符合设计要求。
•混凝土的坍落度应在合理范围内,过高或过低均不可接受。
2. 施工环境要求•施工现场应保持干净整洁,杂物和泥浆必须及时清理。
•施工时应注意保持适宜的温度和湿度,避免太高或太低的温度对混凝土固化产生不利影响。
3. 施工技术要求•混凝土的浇筑必须连续进行,不得出现中断和重浇的情况。
•混凝土浇筑时应尽量避免空气和水分的混入。
•混凝土浇筑完毕后,应及时进行养护,保持路面湿润。
4. 检测与验收•混凝土浇筑完成后,必须进行质量检测和验收。
•检测包括对混凝土强度、厚度和平整度等进行测试。
混凝土路面施工规范

混凝土路面施工规范混凝土路面施工规范是指在进行混凝土路面施工时,根据具体设计要求和工程质量要求,对混凝土路面的材料选用、施工工艺及要求进行规范的文件。
以下为混凝土路面施工规范的主要内容:一、材料选用1. 水泥:应选用符合国家标准的水泥,其中OPC水泥、矿渣水泥和复合水泥的品种要符合具体工程设计要求。
2. 骨料:选用优质的碎石和砂,具有合适的石粒级配和均匀度,并确保骨料不受污染。
3. 混凝土外加剂:根据具体设计要求选用符合国家标准的混凝土外加剂,并按施工方案正确使用。
4. 水:选用清洁无污染的自然水或符合国家标准的供水。
二、施工工艺要求1. 泵送混凝土:在长距离输送或高架施工时,应使用泵送混凝土,并采取相应的措施保证混凝土质量。
2. 摊铺:摊铺混凝土时,应采用合适的振捣和铺装设备,并严格控制摊铺速度,保证混凝土的均匀性和密实性。
3. 混凝土压实:在摊铺完成后,应及时进行混凝土压实作业,确保路面的牢固和平整。
三、施工要求1. 混凝土路面的厚度、强度和坡度应符合设计要求。
2. 施工现场应保持清洁整齐,各种工具和设备应保养良好,保证施工质量。
3. 混凝土路面施工时,应在气温低于5℃或高于35℃的情况下停止施工。
4. 施工过程中,应按设计要求进行坑槽和接缝的处理,确保混凝土路面的平整度和平整度。
5. 施工完成后,应及时对路面进行养护,保证混凝土的持久性和耐久性。
四、质量控制和检验1. 施工单位应建立健全的质量管理体系,并按照设计要求和相关规范进行施工。
2. 施工过程中应严格按照施工工艺流程进行施工操作,确保混凝土路面的质量。
3. 对于混凝土材料的抽检和施工过程的检验,应有相应的检测和监测机构进行,确保混凝土路面的质量达到设计要求。
综上所述,混凝土路面施工规范是保证混凝土路面质量的重要依据,通过严格遵守规范要求,提高施工质量和路面的使用寿命。
希望以上内容能对您有所帮助。
混凝土路面施工规范

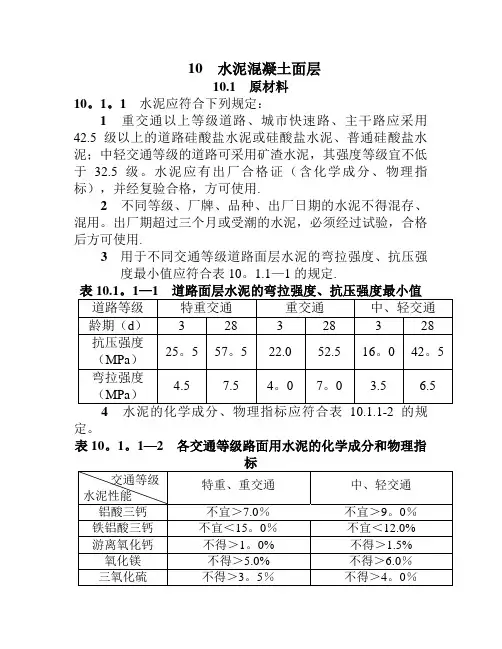

10水泥混凝土面层10.1原材料10。
1。
1水泥应符合下列规定:1重交通以上等级道路、城市快速路、主干路应采用42.5级以上的道路硅酸盐水泥或硅酸盐水泥、普通硅酸盐水泥;中轻交通等级的道路可采用矿渣水泥,其强度等级宜不低于32.5级。
水泥应有出厂合格证(含化学成分、物理指标),并经复验合格,方可使用.2不同等级、厂牌、品种、出厂日期的水泥不得混存、混用。
出厂期超过三个月或受潮的水泥,必须经过试验,合格后方可使用.3用于不同交通等级道路面层水泥的弯拉强度、抗压强度最小值应符合表10。
1.1—1的规定.表10.1。
1—1道路面层水泥的弯拉强度、抗压强度最小值定。
表10。
1。
1—2各交通等级路面用水泥的化学成分和物理指准《道路硅酸盐水泥》GB 13693.10.1。
2粗集料应符合下列规定:1粗集料应采用质地坚硬、耐久、洁净的碎石、砾石、破碎砾石,并应符合表10。
1。
2-1的规定。
城市快速路、主干路、次干路及有抗(盐)冻要求的次干路、支路混凝土路面使用的粗集料级别应不低于Ⅰ级。
Ⅰ级集料吸水率不应大于1。
0%,Ⅱ级集料吸水率不应大于2.0%。
10.1.2—2的规定表10.1。
2-2 人工合成级配范围碎石不得大于31.5mm,砾石不宜大于19.0mm;钢纤维混凝土粗集料最大粒径不宜大于19.0mm。
10。
1。
3细集料应符合下列规定:1宜采用质地坚硬、细度模数在 2.5以上、符合级配规定的洁净粗砂、中砂。
2砂的技术要求应符合表10.1。
3的规定。
验砂磨光值,其值宜大于35,不宜使用抗磨性较差的水成岩类机制砂。
4城市快速路、主干路宜采用一级砂和二级砂。
5海砂不得直接用于混凝土面层。
淡化海砂不得用于城市快速路、主干路、次干路,可用于支路.10.1。
4水应符合国家现行标准《混凝土用水标准》JGJ 63的规定。
宜使用饮用水及不含油类等杂质的清洁中性水,PH 值为6~8.10。
1.5外加剂应符合下列规定:1外加剂宜使用无氯盐类的防冻剂、引气剂、减水剂等。
混凝土路面的规范施工

混凝土路面的规范施工一、前言混凝土路面作为公路交通的重要组成部分,其质量的好坏直接影响着道路的使用寿命和行车安全。
因此,规范施工是确保混凝土路面质量的重要前提。
本文将从材料选用、施工准备、施工工艺等方面详细阐述混凝土路面的规范施工标准。
二、材料选用1.水泥:应选用符合国家标准的普通硅酸盐水泥或矿物掺合料水泥。
2.骨料:应选用符合国家标准的天然骨料或机制砂,骨料应具有一定的坚硬度和稳定性,不得含有过多的粉状物质。
3.粉煤灰:应选用符合国家标准的粉煤灰,粉煤灰掺量应根据地区气候条件、材料性能等因素确定。
4.膨胀剂:应选用符合国家标准的膨胀剂,掺量应按照材料性能和地区气候条件确定。
5.水:应选用清洁、无杂质的自来水或地下水。
三、施工准备1.检查工作:在施工前应对道路基础进行全面检查,确保基础平整、无明显缺陷,基础强度符合要求。
2.道路标志:在施工前应按照规定对道路进行标志,包括道路中心线、边线、桥梁、隧道等标志。
3.施工设备:应选用符合国家标准的混凝土搅拌机、压路机、平板振动器等设备,设备应保持良好,操作人员应具备相应的技能和经验。
四、混凝土路面施工工艺1.摊铺:混凝土应在尽可能短的时间内摊铺到道路上,并采用搅拌机、输送泵等设备进行输送。
2.振捣:振捣应在摊铺完成后立即进行,振捣时间应根据混凝土性质和厚度而定,通常为20-30秒。
3.初养护:振捣完成后,应在混凝土表面喷水或覆盖湿布进行初养护,时间应根据气温和湿度而定。
4.割缝:混凝土路面应按照规定进行割缝,割缝距离和深度应符合规定要求。
5.终养护:混凝土路面施工完成后,应进行终养护,时间应根据气温和湿度而定,一般为7-14天。
五、混凝土路面质量验收1.混凝土路面表面平整度应符合规定要求,不得有波浪、垫肩、裂缝等缺陷。
2.混凝土路面强度应符合规定要求,不得有剥落、开裂等缺陷。
3.混凝土路面割缝应符合规定要求,割缝距离和深度应符合规定要求。
4.混凝土路面养护应符合规定要求,养护时间应符合规定要求。
砼路面工程施工规范

砼路面工程施工规范一、材料准备1.1 选用优质水泥、砂、石料等原材料,确保其符合相关标准要求。
1.2 在施工前应对所有原材料进行检验,并对合格的原材料进行分类储存。
1.3 在施工现场应设置专门的材料堆放区,材料应远离湿地和潮湿场地,避免受潮。
二、基层处理2.1 在进行砼路面工程施工前,必须对基层进行全面的检查,确保基层平整、无裂缝、承载能力符合要求。
2.2 基层表面应清理干净,去除任何松散物质,确保砼层与基层间的粘结牢固。
2.3 如发现基层有不满足要求的地方,必须进行修复和加固。
三、砼配合比设计3.1 砼路面工程的砼配合比必须按照设计要求进行配制,不得擅自调整。
3.2 砼搅拌应均匀,搅拌时间不得少于2分钟,确保砂浆和石料充分混合。
四、施工工艺4.1 砼浇筑前应将浇筑部位和模板进行清洁,保证模板表面光滑,涂抹凡士林或脱模剂。
4.2 砼浇筑工艺应根据设计要求采取合适的方法,避免空鼓、松动等质量问题。
五、砼路面养护5.1 砼路面浇筑后,必须立即进行养护,保持砼保湿,避免裂缝和空鼓。
5.2 养护期间应禁止车辆和人员在路面上通行,避免对砼路面造成损坏。
六、验收与验收标准6.1 砼路面施工完成后,必须进行全面的验收,确保其质量达标。
6.2 砼路面验收标准应参照相关行业标准和规范,对砼路面的平整度、强度等进行检测。
七、质量保证7.1 砼路面工程施工单位应建立健全质量管理体系,确保施工质量符合相关标准。
7.2 如发现施工质量问题,应及时进行整改和处罚,确保砼路面工程的质量。
总的来说,砼路面工程的施工规范对于保障城市道路的安全和畅通起着至关重要的作用。
施工单位必须严格按照相关规范要求进行施工,确保砼路面工程的质量和安全。
只有做到严格按照规范要求施工,才能保障城市道路的安全和舒适性,为市民提供更好的出行环境。
混凝土路面设计标准与施工规范

混凝土路面设计标准与施工规范一、前言混凝土路面是道路工程中常见的路面类型之一,具有耐久性、平整度高、易于维护等优点,因此在城市道路、高速公路、机场等场所应用广泛。
本文将从混凝土路面的设计标准和施工规范两个方面进行详细的介绍和阐述。
二、设计标准1. 路面长度和宽度混凝土路面的长度和宽度应根据实际情况进行设计,一般来说,城市道路的宽度为9m~15m,高速公路的宽度为15m~45m,机场跑道的宽度为45m~60m。
此外,为了保证交通的流畅,路面的长度应尽量减少转弯,尽可能保持直线。
2. 路面纵坡和横坡路面的纵坡是指路面在前进方向上的坡度,横坡是指路面在横向上的坡度。
混凝土路面的纵坡应根据道路的类型和交通量进行设计,一般来说,城市道路的纵坡应小于5‰,高速公路的纵坡应小于3‰,机场跑道的纵坡应小于2‰。
横坡是为了排水而设置的,一般来说,城市道路的横坡应小于2‰,高速公路的横坡应小于1‰,机场跑道的横坡应小于0.5‰。
3. 路面厚度混凝土路面的厚度应根据道路的类型、交通量和地质条件等进行设计,一般来说,城市道路的厚度为20cm~30cm,高速公路的厚度为30cm~40cm,机场跑道的厚度为40cm~50cm。
此外,路面的厚度应根据不同部位进行分别设计,例如路面中央和边缘的厚度可以不同。
4. 材料选择混凝土路面的材料应符合国家相关标准,一般来说,水泥的标号应不低于P.O 42.5,骨料应选择硬质、坚固、耐磨、抗压强度高的石料。
此外,混凝土的配合比应根据不同的使用环境进行设计,例如高速公路和机场跑道的混凝土强度应较高,耐久性应较好。
三、施工规范1. 基础处理混凝土路面的基础处理是保证路面使用寿命的关键,一般来说,混凝土路面的基础应进行加固处理,例如采用碎石、沥青等材料进行加固。
此外,基础的平整度应符合国家相关标准,基础的厚度应根据设计要求进行施工。
2. 混凝土浇筑混凝土浇筑前应进行充分的准备工作,例如清理基础表面、铺设隔离膜、设置伸缩缝等。
水泥混凝土路面施工技术规范

水泥混凝土路面施工技术规范一、前期准备1.路面设计:根据工程要求,路面设计应符合设计标准,设计要考虑路基土质情况、交通流量、车辆类型、气候条件等因素。
2.材料准备:水泥、砂、碎石、级配合适的骨料等原材料应按照施工计划提前准备,同时要对原材料进行质量检验。
3.施工人员:施工人员应具有相关技能和经验,施工前要进行技术培训和安全教育。
4.机械设备:施工中需要使用的机械设备如振动压路机、平地机、水泥搅拌车、拖泵等应提前准备。
二、施工工艺1.基层处理:路基表面应清理干净,去除杂物、泥土等,然后进行压实。
2.水泥混凝土底基层:底基层的厚度应符合设计要求,底基层的材料应使用C15或C20的水泥混凝土,混凝土应分层浇筑压实。
3.水泥混凝土面层:水泥混凝土面层应在底基层浇筑并压实后进行浇筑,浇筑厚度应符合设计要求。
4.浇筑和压实:浇筑水泥混凝土时,应按设计要求分层浇筑,每层浇筑后应进行振动压实,压实应均匀,避免出现裂缝和不平整现象。
5.养护:水泥混凝土路面浇筑后应立即进行养护,养护时间应不少于14天,养护期间要保持路面湿润。
三、施工注意事项1.施工现场要做好安全防护措施,特别是在施工机械设备运行时要注意安全。
2.施工人员要严格执行施工规范,保证施工质量。
3.施工过程中要注意控制水泥混凝土的水灰比,避免出现过多水分或灰分不足的情况。
4.施工过程中要注意路面的平整度和水平度,避免出现不平整的现象。
5.施工完毕后要进行验收,确保路面质量符合设计要求。
四、施工质量检验1.原材料检验:对水泥、砂、碎石等原材料进行质量检验,必须符合相关标准。
2.浇筑质量检验:对浇筑后的水泥混凝土路面进行检验,检查路面的平整度、水平度、压实度等指标是否符合设计要求。
3.养护质量检验:对养护期间的路面保持情况进行检查,必须保持路面湿润,防止出现龟裂等情况。
4.验收:对施工完毕的路面进行验收,必须符合设计要求和相关标准。
五、施工后维护1.施工完毕后应立即对路面进行养护,保持路面湿润。
混凝土路面设计与施工规范

混凝土路面设计与施工规范一、前言混凝土路面是城市交通道路和公路上常见的路面类型,具有耐久性、抗压强度高、不易变形、平坦度好等特点。
本文旨在详细介绍混凝土路面设计和施工规范,以保证混凝土路面的安全性和稳定性。
二、路面设计1. 设计要求混凝土路面的设计要求包括以下几方面:(1)承载力:路面承载力要满足车辆行驶和停放的要求,根据路面使用情况和设计速度确定路面承载力等级。
(2)平整度:混凝土路面的平整度要满足行车舒适性和安全性的要求,根据道路等级和设计速度确定平整度等级。
(3)耐久性:混凝土路面要求长期使用,需要具有一定的耐久性,根据使用环境和设计寿命确定混凝土配合比,并采用耐久性好的材料。
(4)防滑性:路面的防滑性能对行车安全至关重要,需要根据道路等级和设计速度确定路面防滑性等级,并采用防滑性能好的材料。
2. 设计参数混凝土路面的设计参数包括以下几方面:(1)路面厚度:根据设计速度、车辆荷载和使用寿命确定路面厚度,一般情况下,城市道路厚度为200mm,高速公路厚度为300mm。
(2)配合比:混凝土配合比是混凝土路面设计的重要参数,需要根据使用环境和设计寿命确定,一般情况下,采用C30-C50的混凝土配合比。
(3)材料:混凝土路面的材料包括水泥、砂、石子、水和外加剂等,需要根据使用环境和设计寿命选择合适的材料。
3. 设计流程混凝土路面的设计流程主要包括以下几个步骤:(1)确定设计要求和参数;(2)确定路面厚度和配合比;(3)确定材料种类和性能;(4)制定施工方案。
三、施工规范1. 施工前准备混凝土路面施工前需要进行以下几项准备工作:(1)现场勘测:根据设计图纸和路面实际情况进行现场勘测,确定路面线型和标高。
(2)标志测量:根据设计要求确定路面中心线和边线的位置,进行标志测量,确保路面线型符合设计要求。
(3)土方开挖:根据设计要求进行路面基础土方开挖,确保基础平整、排水畅通。
(4)管线布置:根据设计要求进行管线布置,确保管线不影响路面的平整度和稳定性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、混凝土配合比及搅拌
1、施工前必须对砼路面用的砂、石、水泥等原材料取样试验分析,不合格的材料不得进场。
2、按设计要求对混凝土抗压、抗折强度进行混凝土配比设计试验,并通过试验得出混凝土配合比数据报告,结果报监理批准后方可施工。
3、施工前必须对混凝土路面基层进行复查,各项技术指标均应合符国家标准、规范的规定。
4、材料要求
4.1水泥
采用32.5级普通硅酸盐水泥,进场必须有产品合格证及化验单,并对品种、标号、包装、出石日期进行检查,不同标号、厂牌、品种、出厂日期的水泥不能混合堆放和混合使用,出厂日期超过三个月或受潮水泥须经试验确定标号。
4.2砂
采用洁净、坚硬、符合级配要求,细度模数在2.5能上能下的中、粗砂;含泥量不大于3%。
4.3碎石
质地坚硬无风化,符合级配要求,最大粒径不超过40mm,其余指标均应符合有关的规定。
混凝土搅拌及养护用水采用清洁饮用水或符合要求之水源。
5、混凝土拌制
混凝土的配合比应通过计算及试验室试配确定,其水灰比不大于0.50,单位水泥用量不小于379kg/m3,塌落度宜为10-25mm。
施工中应测定现场骨料的含水率,将理论配合比换算为施工配合比,作为施工配料依据。
混凝土拌和物采用JS500强制式搅拌机集中拌和,砂、石及散装水泥经过电子配料机秤量,严格控制加水量;加料顺序为砂——水泥——碎石,进料后边搅拌边加水,搅拌最长时间不得超过最短时间的三倍。
二、混凝土板的施工工艺为安装模板、混凝土运输、混凝土摊铺和振捣、表面修整、接缝处理、混凝土养护。
1. 安装模板
模板采用钢模板,模板应无损伤,有足够的强度,内侧和顶、底面均应光洁、平整、顺直,局部变形不得大于3mm,高度应与混凝土路面板厚度一致,测量放线后,模板立支用长度350mm 钢筋桩与三角支撑固定于路基。
2. 混凝土运输
用自卸汽车运输,车厢严密不漏浆,落料高度不超过1.5M, 运输时间不得超过初凝时间,若有离淅现象用人工二次拌合。
3. 摊铺和振捣
对于半干硬性现场拌制的混凝土一次摊铺容许达到的混凝土路面板最大板厚度为22~24cm。
本工程混凝路面设计厚度为20cm可做一次摊铺完成,摊铺采用滚轴式摊铺机人工配合,首先人工用铁扒、铲把混凝土铺匀高出模板2—3cm,用插入式振捣器梅花形状均匀振捣密实,人工再用铲添料找平,然后用滚轴式摊铺机滚压、振捣赶平直到平整无坑凹,再修整、抹平。
每次混凝土的摊铺、振捣、整平、抹面应连续施工,如需中断,应设施工缝。
4. 锯缝
混凝土应达到5~10Mpa强度后方可进行,一般在第二天混凝土硬结后锯成,也可由现场试锯确定。
锯缝必须及时,在夏季施工时,宜每隔3~4块板先锯一条,然后补齐;每隔3~4块板先锯一条缩缝,以防止混凝土板未锯先裂。
5.表面修整和抹面
水泥混凝土路面面层混凝土浇筑后,当混凝土终凝前必须用人工或机械将其表面抹平。
当采用人工抹光时有较高的干缩性和其劳动强度大,本工程采用抹浆机抹面提浆粗光,叶片式抹光机进行面层精光,从而达到密实提高耐磨性能。
5. 混凝土养护
混凝土板做面完毕应及时进行养护,使混凝土中拌合料有良好的水化、水解强度发育条件以及防止收缩裂缝的产生。
养护时间一般约为7~2ld。
且在养护期间和封缝前,禁止车辆通行,在达到设计强度的40%时允许行人通行。
在规定的养生期间,每天应均匀洒水数次,使其保持潮湿状态。
6、混凝土路面施工过程中,按规定设专人负责每工作台班取一组抗弯拉强度试件,28天后进行抗弯拉强度试验。
精品文档word文档可以编辑!谢谢下载!。
