水池池体施工方案

合集下载

清水池工程施工方案(3篇)

清水池工程施工方案(3篇)

第1篇一、工程概况本工程为某地区供水工程的一部分,主要建设内容包括一座清水池及其配套设施。

清水池主要用于储存和调节水质,满足周边居民生活用水需求。

工程总投资为XX 万元,预计工期为XX个月。

二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工现场管理机构:设立项目经理部,下设施工技术组、质量安全管理组、材料设备组、财务组等。

3. 施工人员:根据工程需要,招聘具有相应资质和经验的施工人员。

三、施工进度计划1. 施工准备阶段:1个月2. 地基处理阶段:1个月3. 混凝土结构施工阶段:3个月4. 防水施工阶段:1个月5. 内部装饰施工阶段:1个月6. 设备安装阶段:1个月7. 竣工验收阶段:1个月四、施工方法及工艺1. 地基处理(1)采用机械开挖,挖除地基上层松散土,达到设计要求。

(2)采用级配碎石作为地基基础,厚度为XX厘米。

(3)对地基基础进行压实,确保地基稳定。

2. 混凝土结构施工(1)模板工程:采用组合钢模板,确保模板的刚度、稳定性。

(2)钢筋工程:采用绑扎、焊接等方式,确保钢筋的连接质量。

(3)混凝土工程:采用商品混凝土,确保混凝土的强度、耐久性。

3. 防水施工(1)采用SBS改性沥青防水卷材,厚度为XX毫米。

(2)施工前对基层进行处理,确保基层平整、干燥。

(3)施工过程中,注意防水卷材的搭接、焊接质量。

4. 内部装饰施工(1)墙面、地面采用瓷砖铺设,确保美观、耐用。

(2)门窗采用不锈钢材质,具有良好的耐腐蚀性。

5. 设备安装(1)设备进场前,进行检验、调试。

(2)设备安装过程中,确保设备与管道连接牢固、密封。

(3)设备运行调试合格后,方可投入使用。

五、质量保证措施1. 严格执行国家及行业相关施工规范和标准。

2. 施工过程中,对关键工序进行质量控制,确保施工质量。

3. 定期对施工人员进行质量意识培训,提高施工人员质量意识。

4. 加强材料设备管理,确保材料设备质量。

5. 施工过程中,对质量进行跟踪、检查,发现问题及时整改。

大型调节水池专业施工方案(3篇)

大型调节水池专业施工方案(3篇)

第1篇一、工程概况本工程为某大型水利枢纽项目中的调节水池施工,位于XX地区,占地面积约XX平方米,容积约XX立方米。

调节水池的主要功能是调节上下游水位,保障水利枢纽的正常运行。

水池结构为钢筋混凝土结构,主要包括池体、进出水口、溢流堰等部分。

本方案旨在确保调节水池施工质量,确保工程顺利进行。

二、施工准备1. 组织准备- 成立项目施工管理团队,明确各岗位职责。

- 组织施工人员进行技术培训,确保掌握施工工艺和操作规程。

- 编制详细的施工组织设计,明确施工进度、质量、安全等要求。

2. 材料准备- 钢筋:按设计要求采购,确保材质合格。

- 混凝土:选用优质水泥、砂、石子,确保混凝土强度和耐久性。

- 防水材料:选用符合国家标准的防水材料,确保水池的密封性。

- 施工机具:配置足够的施工机具,如混凝土搅拌机、泵车、振捣器等。

3. 场地准备- 清理施工现场,确保场地平整、排水畅通。

- 设置施工围挡,隔离施工现场,保障交通安全。

- 建设临时设施,如办公室、宿舍、食堂等。

三、施工工艺1. 基础处理- 对地基进行地质勘察,确保地基承载力满足设计要求。

- 清除地表杂物,平整场地,铺设砂垫层。

- 设置排水沟,确保场地排水畅通。

2. 模板工程- 根据设计图纸,制作符合要求的模板。

- 模板安装前,进行试拼,确保模板的平整度和垂直度。

- 模板安装后,进行加固,确保模板稳定。

3. 钢筋工程- 钢筋加工:根据设计要求,对钢筋进行加工,确保尺寸和形状符合要求。

- 钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋间距和位置准确。

- 钢筋保护层:在钢筋外侧设置保护层,确保保护层厚度符合要求。

4. 混凝土工程- 混凝土浇筑:采用泵车浇筑混凝土,确保混凝土均匀密实。

- 振捣:采用振捣器进行振捣,确保混凝土密实度。

- 养护:混凝土浇筑完成后,进行养护,确保混凝土强度和耐久性。

5. 防水工程- 防水材料铺设:按照设计要求,铺设防水材料,确保防水层的连续性和密封性。

储水池施工方案(3篇)

储水池施工方案(3篇)

第1篇一、项目概述本项目为某地区新建储水池工程,位于XX市XX区XX街道,占地面积约为500平方米,设计容量为1000立方米。

储水池主要用于收集和储存雨水,为周边居民生活用水提供保障。

本工程包括储水池主体结构、进出水管路、配套设施等建设内容。

二、施工组织与管理1. 施工组织机构为确保工程顺利进行,成立以下施工组织机构:(1)项目经理部:负责整个工程的施工组织、协调和管理。

(2)工程技术部:负责施工图纸的审核、施工方案编制、施工技术指导等工作。

(3)质量保证部:负责工程质量检查、验收和整改工作。

(4)安全环保部:负责施工现场的安全、环保和文明施工工作。

(5)物资供应部:负责工程所需物资的采购、供应和管理工作。

2. 施工进度计划根据工程实际情况,制定以下施工进度计划:(1)施工准备阶段:1个月(2)基础施工阶段:2个月(3)主体结构施工阶段:3个月(4)配套设施施工阶段:1个月(5)竣工验收阶段:1个月三、施工方案1. 基础施工(1)施工方法:采用天然地基基础,先进行土方开挖,然后进行地基加固处理。

(2)施工步骤:1)测量放线:根据设计图纸进行测量放线,确保基础位置准确。

2)土方开挖:采用挖掘机进行土方开挖,确保开挖深度符合设计要求。

3)地基加固:采用水泥搅拌桩进行地基加固,提高地基承载力。

4)垫层施工:铺设C15混凝土垫层,厚度为100mm。

2. 主体结构施工(1)施工方法:采用现浇钢筋混凝土结构,分为池壁、池底和池顶。

(2)施工步骤:1)模板制作与安装:根据设计图纸制作模板,并进行安装。

2)钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度等符合规范。

3)混凝土浇筑:采用混凝土搅拌车运输混凝土,使用插入式振捣器进行振捣。

4)养护:混凝土浇筑完成后,进行养护,保证混凝土强度。

3. 进出水管路施工(1)施工方法:采用PVC管材,进行埋地敷设。

(2)施工步骤:1)测量放线:根据设计图纸进行测量放线,确定管道走向。

水池施工方案(3篇)

水池施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区游泳池施工项目,位于小区中心区域。

游泳池总面积为800平方米,包括竞赛区、休闲区、儿童区及配套设施。

本方案旨在确保施工质量、安全、进度和成本控制,实现游泳池的顺利完工。

二、施工准备1. 组织准备- 成立项目经理部,明确各岗位职责。

- 组织施工人员进行技术培训和安全教育。

- 制定详细的施工计划,包括进度安排、人员安排、物资调配等。

2. 技术准备- 查阅相关设计图纸、规范和标准。

- 制定详细的施工方案,包括施工工艺、施工顺序、质量控制措施等。

- 准备必要的施工设备和工具。

3. 物资准备- 购买或租赁施工所需的材料和设备,如钢筋、混凝土、模板、防水材料、排水设备等。

- 确保材料的质量符合国家标准。

4. 现场准备- 清理施工现场,确保场地平整、排水畅通。

- 设置临时施工设施,如办公室、仓库、施工现场围挡等。

三、施工工艺1. 基础施工- 土方开挖:按照设计要求进行土方开挖,确保基础尺寸准确。

- 土方回填:采用分层回填、分层夯实的方法,确保基础稳定。

- 基础垫层:铺设C15混凝土垫层,厚度为100mm。

2. 钢筋工程- 钢筋加工:根据设计图纸进行钢筋加工,确保钢筋尺寸、形状和位置准确。

- 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋间距、位置和连接牢固。

- 钢筋保护层:在钢筋外侧铺设防水保护层,厚度为50mm。

3. 模板工程- 模板制作:根据设计图纸制作模板,确保模板尺寸、形状和稳定性。

- 模板安装:按照设计要求进行模板安装,确保模板平整、牢固。

- 模板拆除:混凝土强度达到设计要求后,按照规定程序拆除模板。

4. 混凝土工程- 混凝土浇筑:按照设计要求进行混凝土浇筑,确保混凝土均匀、密实。

- 混凝土养护:混凝土浇筑完成后,进行养护,确保混凝土强度和耐久性。

5. 防水工程- 防水材料:选用符合国家标准的防水材料。

- 防水施工:按照设计要求进行防水施工,确保防水层严密、无渗漏。

浅水池工程施工方案

浅水池工程施工方案

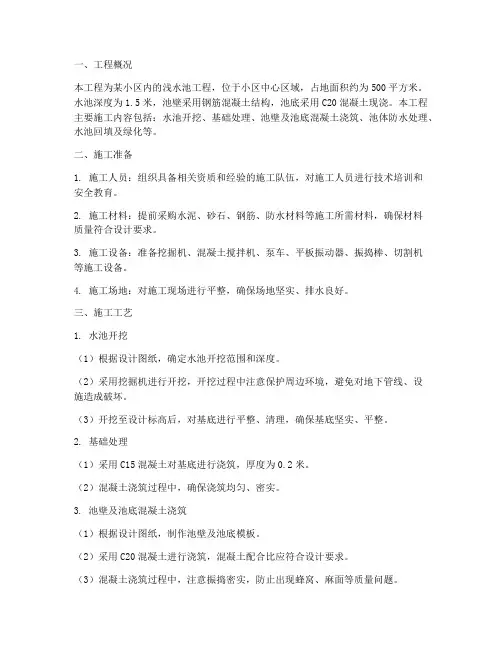

一、工程概况本工程为某小区内的浅水池工程,位于小区中心区域,占地面积约为500平方米。

水池深度为1.5米,池壁采用钢筋混凝土结构,池底采用C20混凝土现浇。

本工程主要施工内容包括:水池开挖、基础处理、池壁及池底混凝土浇筑、池体防水处理、水池回填及绿化等。

二、施工准备1. 施工人员:组织具备相关资质和经验的施工队伍,对施工人员进行技术培训和安全教育。

2. 施工材料:提前采购水泥、砂石、钢筋、防水材料等施工所需材料,确保材料质量符合设计要求。

3. 施工设备:准备挖掘机、混凝土搅拌机、泵车、平板振动器、振捣棒、切割机等施工设备。

4. 施工场地:对施工现场进行平整,确保场地坚实、排水良好。

三、施工工艺1. 水池开挖(1)根据设计图纸,确定水池开挖范围和深度。

(2)采用挖掘机进行开挖,开挖过程中注意保护周边环境,避免对地下管线、设施造成破坏。

(3)开挖至设计标高后,对基底进行平整、清理,确保基底坚实、平整。

2. 基础处理(1)采用C15混凝土对基底进行浇筑,厚度为0.2米。

(2)混凝土浇筑过程中,确保浇筑均匀、密实。

3. 池壁及池底混凝土浇筑(1)根据设计图纸,制作池壁及池底模板。

(2)采用C20混凝土进行浇筑,混凝土配合比应符合设计要求。

(3)混凝土浇筑过程中,注意振捣密实,防止出现蜂窝、麻面等质量问题。

4. 池体防水处理(1)在池壁及池底混凝土浇筑完成后,进行防水层施工。

(2)防水层施工前,对施工面进行清理、打磨,确保表面平整。

(3)采用防水涂料进行施工,涂料厚度应符合设计要求。

5. 水池回填及绿化(1)水池回填采用素土分层回填,每层厚度为0.3米。

(2)回填过程中,注意排水,防止积水。

(3)回填完成后,进行绿化种植,美化环境。

四、施工进度计划1. 施工准备:10天2. 水池开挖:5天3. 基础处理:3天4. 池壁及池底混凝土浇筑:7天5. 池体防水处理:3天6. 水池回填及绿化:5天总计:33天五、质量控制与安全管理1. 质量控制:严格按照设计要求和施工规范进行施工,确保工程质量。

水池施工方案

水池施工方案

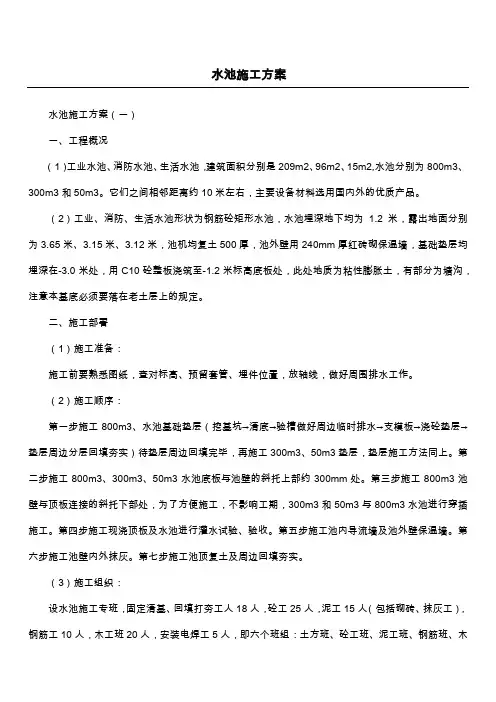

水池施工方案水池施工方案(一)一、工程概况(1)工业水池、消防水池、生活水池,建筑面积分别是209m2、96m2、15m2,水池分别为800m3、300m3和(2为3.65埋深在(1(2二步施工800m3池施工。

第四步施工现浇顶板及水池进行灌水试验、验收。

第五步施工池内导流墙及池外壁保温墙。

第六步施工池壁内外抹灰。

第七步施工池顶复土及周边回填夯实。

(3)施工组织:设水池施工专班,固定清基、回填打夯工人18人,砼工25人,泥工15人(包括砌砖、抹灰工),钢筋工10人,木工班20人,安装电焊工5人,即六个班组:土方班、砼工班、泥工班、钢筋班、木工班、安装班。

(4)机械设备:1m3反铲1台、推土机1台、电动打夯机5台、机动翻斗车3台、5T自卸车4辆、电动葫芦2台、砼搅拌机、砼输送泵、拦灰机统一调配。

(5)施工进度:5天,回填=22天)。

12B=式中B1b1每侧工作面宽b2可变数(设临时排水或需设挡土板宽度)边坡坡度按硬塑粘性土类,放坡系数为1:0.75计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层500mm外)。

再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高。

3、验槽根据图纸要求,不同土质情况有不同的地基处理,在开挖基坑时,及时会同设计、监理方确认土质情况,并对基础形式作业决定。

基坑底高程的允许偏差为±20mm。

4、施工排水56300mm7两层砼的浇灌间隙时间,在浇灌前要浇水湿润,先铺10cm水泥砂浆(同强度等纺的砼,除去石子)再倒入砼。

8、钢筋绑扎施工按施工图纸施工,严格控制保护层厚度,钢筋遇到孔洞时应尽量绕开,不得截断,如必须截断时,应与孔洞加固环钢筋焊接锚固,钢筋搭接接头应相互错开,搭长按图纸要求施工,同截面处钢筋接头数量应不大于总数量的25%。

清水池水池施工方案

清水池水池施工方案

清水池水池施工方案一、项目概述这次施工的清水池位于我国某大型园林景区内,占地面积约500平方米,主要功能是为景区内的湖泊提供补给水源,同时起到美化环境的作用。

水池的设计风格要与周围景观相协调,营造出一个自然、宁静的氛围。

二、施工目标1.确保水池施工质量,满足使用功能。

2.注重环保,减少对周边环境的影响。

3.保障施工安全,确保施工顺利进行。

三、施工准备1.技术准备:组织技术人员研究设计图纸,明确施工要求,制定施工方案。

2.物资准备:采购水池施工所需的材料、设备等。

3.人员准备:选拔具有丰富经验的施工队伍,进行施工前的培训。

4.施工现场准备:清理施工现场,搭建临时设施。

四、施工流程1.土建施工:按照设计图纸,挖掘水池基础,浇筑混凝土基础。

2.防水施工:在混凝土基础干燥后,进行防水层施工,确保水池不渗水。

3.砌筑施工:采用环保材料,砌筑水池壁,注意美观与牢固。

4.水池内部施工:安装给水、排水管道,设置过滤设备,保证水质清洁。

5.水池外部施工:铺设景观石材,种植绿化植物,营造自然氛围。

6.调试与验收:施工完成后,进行水池调试,确保各项指标达标,组织验收。

五、施工要点1.防水施工:防水层施工是关键环节,要选用优质防水材料,确保施工质量。

2.砌筑施工:水池壁砌筑要平整、牢固,注意美观与实用相结合。

3.水池内部施工:管道安装要规范,过滤设备要选用高效、环保的产品。

4.水池外部施工:景观石材要选用环保、耐用的材料,绿化植物要选择适应性强、生长迅速的种类。

六、施工安全与环保1.施工现场设立安全警示标志,加强安全宣传教育,提高施工人员的安全意识。

2.定期对施工现场进行环保检查,确保施工过程中不对环境造成污染。

3.严格执行施工方案,确保施工质量,减少返工次数,降低安全事故发生的概率。

七、施工进度安排1.技术准备:1周内完成。

2.物资准备:2周内完成。

3.人员准备:1周内完成。

4.施工现场准备:1周内完成。

5.土建施工:3个月内完成。

水池施工方案及实例

水池施工方案及实例

水池施工方案及实例一、施工前准备在施工前,必须进行全面而细致的准备工作,以确保施工过程的顺利进行。

具体准备工作包括:现场勘查:了解施工现场的地形、地质、水文条件等,为设计提供基础数据。

制定施工方案:根据设计要求、工程规模、工期限制等条件,制定合理的施工方案。

施工材料采购计划:按照设计要求及施工进度计划,提前制定材料采购计划,确保材料供应及时。

施工设备准备:根据施工方案,准备必要的施工设备,如挖掘机、搅拌机、泵车等。

人员组织:组建专业的施工队伍,明确各岗位职责,确保施工过程中的协作与沟通。

二、水池设计概述水池设计应遵循安全、经济、实用的原则,满足使用功能的要求。

设计内容包括水池的形状、尺寸、容量、进出水方式、结构形式等。

设计时应考虑地基承载能力、气候条件、水质要求等因素。

三、材料选择与采购水池施工所需的材料主要包括水泥、砂、石、钢筋、防水材料、防腐材料等。

材料的选择应遵循国家相关标准,确保材料质量合格。

采购过程中应货比三家,选择信誉良好的供应商,签订正式的购销合同,明确材料的质量标准、供应时间等条款。

四、基础施工要点基础施工是水池施工的关键环节,必须严格按照设计要求进行。

基础施工要点包括:清理现场:清除施工现场的杂物、垃圾等,确保施工环境整洁。

地基处理:根据地质条件,采取适当的地基处理措施,如换填、夯实等,确保地基承载能力满足设计要求。

基础浇筑:按照设计要求进行基础混凝土浇筑,确保混凝土质量及浇筑过程的规范性。

五、水池主体施工水池主体施工包括水池壁、池底、顶板等部分的施工。

施工过程中应注意以下几点:钢筋骨架搭设:按照设计要求搭设钢筋骨架,确保钢筋的型号、间距、保护层厚度等符合设计要求。

模板支设:采用合格的模板材料,按照设计要求进行模板支设,确保模板的平整度、稳定性及密封性。

混凝土浇筑与养护:采用合格的混凝土材料,按照施工规范进行混凝土浇筑,确保混凝土的密实度及强度。

浇筑完成后应进行适当的养护措施,防止混凝土开裂。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一节池体施工1、施工总要求采用级普通硅酸盐水泥,并尽量减小水灰比,使水灰比≤。

混凝土的浇筑和振捣。

在确定混凝土的浇筑方案时,尽量减少施工次数。

水池的主体部分分2次施工,即池底一次,池壁和顶板一次。

浇筑混凝土时要先低处后高处,先中部后两端连续进行,避免出现冷缝。

应确保足够的振动时间,使混凝土中多余的气体和水分排出,对混凝土表面出现的泌水应及时排干,池底表面在混凝土初凝前须压实抹光。

混凝土养护。

应保持湿润环境14d,防止混凝土表面因水分散失而产生的干缩裂缝和减少混凝土的收缩量。

精心处理施工缝。

水池的施工缝均应留在池壁上,在选择施工缝位置时,应符合温度应力计算所选择的位置,留在混凝土受力较小的部位上。

在施工时,要尽量缩短施工缝上、下两段混凝土的浇筑间隙时间,在继续浇筑混凝土时,应先铺10cm厚的水泥砂浆(同强度等级的混凝土除去石子),再倒入混凝土。

2、水池施工要点底板施工要点&⑴钢筋混凝土底板浇筑前,应当检查土质是否与设计资料相符或被扰动。

如有变化时,须针对不同情况加以处理。

如基土为稍湿而松软时,可在其上铺以厚100mm的砾石层,并加以夯实,然后浇筑混凝土垫层。

⑵混凝土垫层浇完隔1-2d(应视施工时的温度而定),在垫层面测定底板中心,然后根据设计尺寸进行放线,定出柱基以及底板的边线,画出钢筋分布线,依线绑扎钢筋,接着安装柱基和底板外围的模板。

⑶在绑扎钢筋时,应详细检查钢筋的直径、间距、位置、搭接长度、上下层钢筋的间距、保护层及埋件的位置和数量,均应符合设计要求。

上下层钢筋均用铁撑(铁马凳)加以固定,使之在浇捣过程中不发生变位。

⑷底板应一次连续浇完,不留施工缝。

⑸底板与池壁连接处的施工缝可留在基础上口200mm处。

⑹池底与池壁的水平施工缝加金属钢板止水带。

⑺混凝土浇捣后,其强度未达/mm2时禁止振动,不得在底板上搭设脚手架、安装模板和搬运工具,并做好混凝土的养护工作。

池壁施工要点)⑴池壁混凝土每立方米水泥用量不少于320kg,含砂率宜为35%-40%;灰砂比为1:2-l:;水灰比不大于。

⑵固定模板用的铁丝和螺栓不宜直接穿过池壁。

当螺栓必须穿过池壁时,需采取螺栓上加焊止水环。

止水环应满焊。

⑶在池壁混凝土浇筑前,应先将施工缝处的混凝土表面凿毛,清除浮粒和杂物,用水冲洗干净,保持湿润。

再铺上一层厚20-25mm的水泥砂浆,水泥砂浆所用的材料的灰砂比应与混凝土材料的灰砂比相同。

⑷浇筑池壁混凝土时,应连续施工,一次浇筑完毕,不留施工缝。

池壁有密集管群穿过、预埋件或钢筋稠密处浇筑混凝土有困难时,可采用相同抗渗等级的细石混凝土浇筑。

⑸池壁上有预埋大管径的套管或面积较大的金属板时,应在其底部开设浇筑振捣孔,以利排气、浇筑和振捣。

池壁混凝土凝结后,应立即进行养护,并充分保持湿润,养护时间不得少于14昼夜。

拆模时池壁表面温度与周围气温的温差不得超过15℃。

⑹每施工段底板砼一次浇筑完成,底板与池壁的施工缝在池壁下八字以上15—20cm 处,水池池壁竖向一次浇到顶板八字以下10—15cm,。

!⑺池壁钢筋混凝土清除池壁钢筋上水泥浆→施工缝凿毛→拆除池壁跟部吊模→绑扎池壁钢筋→验收钢筋→安装池壁模板→验收→准备工作→浇筑池壁砼→养护→拆除池壁侧模→继续养护。

⑻池壁钢筋池壁钢筋绑扎关键是控制好钢筋的搭接长度与搭接位置,控制池壁的钢筋顶部的高度,控制好池壁内外层钢筋的净距尺寸,保证整体钢筋的稳固。

⑼池壁模板池壁模板的质量,直接影响池壁混凝土的质量水平,池壁模板设计、模板的支搭高度与浇筑方式、对模的强度、测度、稳定性进行计算,构造合理,结构稳定,易于装拆,操作方便。

正常厚度的池壁,池壁模板顶板腋角以下20—30cm 左右。

⑽池壁砼浇筑掺加剂的泵送混凝土的坍落度不宜大于150mm,混凝土的供应运输、浇灌、振捣等各个环节应协调一致,以保证砼的连续浇灌。

、施工缝应事先清除干净,保持湿润,但不得积水,浇筑前施工缝应先铺15—20mm 厚的与混凝土配合比相同的水泥砂浆,所铺的水泥砂浆与混凝土的浇筑的相隔时间不应过长。

池壁混凝土应分层连续浇筑完成,每层厚度不应超过40cm,沿池壁高度均匀摊铺,每层水平高差不超过40cm,插入式振捣器的移间距不大于30cm 振捣棒要特入到下一层混凝土内5—10cm,使下一层未凝固的混凝土受到二次振捣。

每层混凝土的间歇时间不宜大于1h。

池壁混凝土浇到顶部应停水,待混凝土下沉收缩后再作二次振捣,以消除因沉降而产生的顶部裂缝。

浇筑后的混凝土应及时覆盖和洒水养护。

⑾柱钢筋砼为了加快施工速度与节约模板加工、柱的施工时间应与水池池壁的施工时间同步进行,柱模板配一个施工段柱模板数。

柱体分为两次浇筑,第一次浇筑根柱混凝土,第二次浇到柱帽顶或梁底。

⑿柱的施工程序柱轴线及边线放线→施工缝凿毛与清刷→绑扎柱根钢筋(调整)→安装柱根模板→验收→浇筑混凝土→养护→柱根顶部凿毛→绑扎柱身钢筋→安装柱身(包括柱帽)模板→绑扎柱帽钢筋→验收→浇筑混凝土→养护。

柱模板采用18mm 胶合板。

柱身混凝土浇筑应一次到顶,浇前施工缝应充分湿润,应铺垫与混凝土配合比相同的水泥砂浆。

混凝土坍落度不宜大于80mm,分层浇筑与振捣。

为使混凝土沉实,浇到柱帽底部时应暂停后作二次振捣,待全部浇完后,再作二次振捣。

:水池顶板的施工程序拆除池壁及柱模板→清理池底→放线(柱轴线,测池顶各部高程控制线)→支搭池顶支架及模板→池壁顶部混凝土施工缝凿毛清理→绑扎顶板钢筋→支搭池壁与顶板腋角的模板→验收→混凝土准备→浇顶板混凝土→养护→拆除模板。

⑴顶板模板模板支架采用工具式或支架体系。

支架立柱下端螺旋支座可调整高程,支架上摆置大龙骨(50×100方木)大龙骨上架设小龙骨,小龙骨上铺18mm胶合板。

支架间距800-1200mm,大龙骨600-1200mm,小龙骨400-600mm。

⑵顶板钢筋顶板钢筋应根据配筋情况设置架立主筋。

其作法是用双层钢筋作为架立水平筋,排架立筋的间距一般取60-80cm,钢筋保护层的垫块位置应与排架的立筋位置相对应。

排架作法与底板排架作法一样。

绑扎后钢筋直径,接头作法,间距,特别是保护层厚度,应认真检查与调整。

顶板混凝土的准备工作中,最重要一点是对顶板钢筋的保护要铺设操作脚手板,禁止踩踏钢筋。

顶板混凝土的浇筑顺序,应在较短的一侧开始分条浇筑,先浇低处,分条宽度应根据混凝土的供应量与接茬间歇时间决定。

顶板混凝土养护,初期采取覆盖洒水养护。

一天后沿池顶周边围土充水养护不少于14d。

:顶板强度达到设计规定的拆模强度时始准许拆除支架。

3、工程质量要求和试水工程质量要求⑴钢筋混凝土壁板和壁槽灌缝之前,必须将模板内杂物清除干净,用水将模板湿润。

⑵池壁模板不论采用无支撑或有支撑法,必须将模板紧固好,防止混凝土浇筑时,模板发生变形。

⑶防渗混凝土掺用木素磺酸钙减水剂,掺用减水剂配制的混凝土,耐油、抗渗性好,而且节约水泥。

⑷钢筋混凝土水池,由于工艺需要,长度较长,在底板、池壁上设有伸缩缝。

施工中必须将止水钢板或止水胶皮正确固定好,并注意浇筑,防止止水钢板移位。

⑸水池混凝土的强度好坏,养护是重要一环,底板浇筑完后,在施工池壁时,应注意养护,保持湿润。

池壁混凝土浇筑完后,在气温较高或干燥情况下,过早拆模会引起混凝土收缩产生裂缝。

因此,应继续浇水养护,底板、池壁和池壁灌缝的混凝土的养护期应不少于14d。

:水池满水试验⑴水池满水试验准备①水池在施工完毕,砼强度达到设计要求时,方可进行闭水试验;②将水池内的垃圾、浮土、浮渣清理干净,并对水池进行清洗、消毒;③清洗、消毒达到规范要求后,即可进行闭水试验;⑵闭水试验要求①向池内充水时,水位上升速度不宜超过2m/d;②充水分三次进行:第一次达到设计水深的1/3,第二次达2/3,第三次达到设计水位。

为及时检查底板的抗渗质量,先充水至底板与池壁的施工缝以上观测,如无明显渗漏,再继续充水至第一次充水深度;¥③第一次、第二次和第二次与第三次的充水时间应不小于24 小时,并可测读24 小时的水位下降值,计算相应水位时的渗水量;④每次充水过程和充水后,应对水池作外观检查,如发现明显渗水或其它异常现象,应停止充水并分析原因,作出处理后方可继续充水;⑤钢筋砼水池的渗水量标准不应大于Q 渗≤2L/。

⑶水位观测①充水时的水位可用水位标尺测量;②充水至设计水深进行渗水量测定时,应采用水位测针测读水位,水位测针的精度应达1/10mm;③充水至设计深后至开始进行渗水量测定的间隔时间,应不小24 小时;④测读水位的初数与末读数之间的间隔时间,应为24 小时;⑤连续测定的时间可依实际情况而定,如第一天测定的渗水量符合标准,应再测一次;如第一天测定的渗水量超过允许标准,而以后的渗水量逐渐减少,可继续延长观测。

⑷蒸发量测定①现场测定蒸发量的设备,可采用直径约为50cm,高约30 cm 的敞口钢板水箱,并设有测读水位的测针。

水箱检验,不得渗漏;②水箱固定在水池中,水箱中充水深度可在20cm 左右;③测读水池中水位的同时,测定水箱中的水位。

相关文档
最新文档
