流水施工作业法

合集下载

第九章流水作业法

第九章流水作业法

✓分别流水作业法
施工对象包含若干个施工过程,或相同施工过 程的施工方法,施工期限不同时,各个施工过程按 流水段法或流水线法组成独立流水,然后在按照施 工工序的逻辑关系依次接入形成完整的施工对象流 水。
二、流水作业参数
流水作业参数:用于反映各个施工过程在工艺 流程、空间布置和时间安排等方面的状态和相互 关系的参数。
3、计算各施工过程的流水节拍ti
依据成倍节拍流水特点,用式(9-3)~(9-6) 计算流水节拍的数值ti,调整流水强度,使各个流 水节拍ti值之间存在整数倍关系。
4、计算流水步距K
成倍节拍流水流水步距K为各施工过程流水节 拍ti值的最大公约数(非1)
5、计算各施工过程的专业施工队数bj和专业施工 队总数n1:
挖土
砌基础

砌墙身

回填土

四、应用示例
某项工程的施工依次为由A、B、C、D四 道工序组成,划分为两个施工层组织全等节 拍流水施工。工序B完成后需养护并进行检 测,4天后C工序才能施工,施工层之间的技 术间歇为2d ,各工序的流水节拍为2d。试 确定施工段数,计算总工期,绘制施工进度 图。
解:已知n=4,t=2,r=2,∑Z1 =4,Z2=2。 (1)确定流水步距K, 等节拍流水,各工序ti=2,ti=K=2. (2)确定施工段数m,
➢ 工程项目流水:又称大流水或群体工程流水, 是若干个相互关联的单位工程之间组织起来的流水, 最终完成一个工程项目的施工任务。
2、流水作业的基本形式
✓流水段法
将施工对象在平面上划分成若干段落,各段的施 工过程相同,主要工程数量和所需劳动力资源基本 相等。多适用于集中工程。
✓流水线法
根据施工对象的工程特点和施工技术方案,组织 若干个在工艺上密切联系的专业施工按工序的连接 关系相继投入施工,各专业队以某一固定的施工速 度推进。适用于线性工程中的分项工程和分部工程。

施工现场流水作业

施工现场流水作业

2。

3施工现场流水作业
为保证在工期之内完工满足施工进度与要求,本工程施工现场进行流水作业。

①土方开挖:流水作业从土方开挖开始,按施工组织设计要求,先开挖一体化设备用地的土方,再开挖预处理阶段土方,最后开挖中水回用土方。

②基础施工:土方开挖完成后,先进性一体化处理设备的基础施工,后进行预处理工艺的基础施工,最后进行中水回用以及其他工艺过程的基础施工.
③主体施工:先进性一体化处理设备的主体施工,后进行预处理工艺的主体施工,最后进行中水回用以及其他工艺过程的主体施工。

主体施工的同时同时进行管道的安装工作.
④设备安装:在主体施工后半段开始设备安装工作,实行由里到外的安装方式.
⑤设备调试:实行设备安装完一台单机调试一台,以确保在工期内完工。

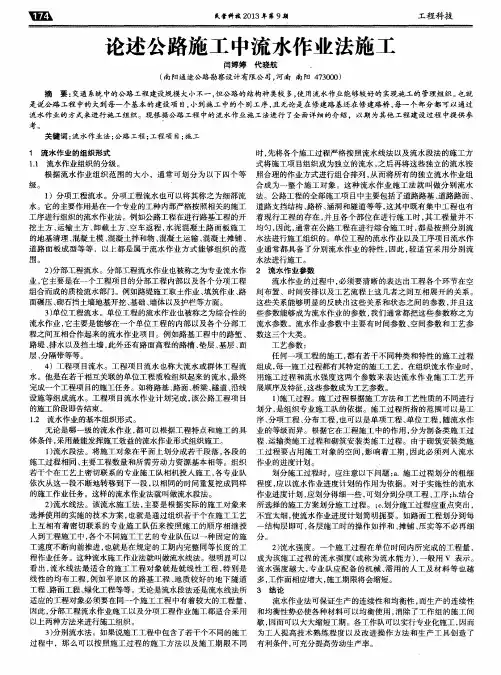

论述公路施工中流水作业法施工

论述公路施工中流水作业法施工
4 )工程项 目流水 。工程项 目流水也称 大流水 或群体工程流 水。他是在若 干相 互关联 的单位工程质检组织起来 的流水 , 最终 完成一个工程项 目的施工任务 。如将路基 、 路面、 桥梁 、 隧道 、 沿线 设施 等组 成流水 。工程项 目流水 作业计划完成 , 该公路工程项 目 的施工 阶段 即告结束。 1 . 2 流水作业 的基本组织形式。
组成 , 每一施工过程都有其特定 的施工工艺。在组织流水作业 时 , 用施 工过程和流水强 度这两个参数 来表 达流水作业 施工工艺 开 展顺序及特征 , 这些参 数成 为工艺参数。
1 ) 施 工过 程 。施 工 过程 根据 施 工 方 法 和 工 艺性 质 的不 同进 行
划分 , 是组 织专业施工 队的依 据。施工过程所指 的范 围可以是工 序、 分项工程 、 分布工程 , 也可以是单项工程 、 单位工程 , 随流水作 无论 是哪一级 的流水作 业 , 都 可以根据工程特点和施工 的具 业 的等级而异 。根据它在工程施工 中的作 用 , 分 为制 备类 施工过 体条件 , 采用最能发挥施工效益的流水作业形式组织施工 。 程、 运输类施工 过程 和砌 筑安装类施工过程 。由于砌 筑安 装类施 1 ) 流水段 法。将施 工对象在平面上划分成若干段落 , 各段 的 工 过程要 占用施工 对象 的空 间 , 影 响着工期 , 因此必 须列入 流水 施工过程相同 、 主要工程数量 和所需 劳动力资源基本相等 。组织 作业 的进度计 划。 若干个在工艺上密切联 系的专业施工 队相机投入施工 , 各专业 队 划分施工过程时 ,应注意以下问题 : a .施工过程划分的粗细 依次从这一段不断地转移到下一段 , 以相同的时间重复挖成 同样 程度 , 应 以流水作业进度计 划的作用为依据 。对 于实施性 的流水 的施工作业任务 。这样的流水 作业法就 叫做流水段法 。 作业进度计戈 , 应划分得细一些 , 可划分 到分项工程 、 工序 . b . 结合 2 ) 流水线法。该流水施 工法 , 主要是根据实际的施工对象来 所选择 的施工方案划分施工过程 。; 1 3 . 划 分施 工过程应 重点突出 , 选择使用的实施的技术方案 , 也 就是 通过组织若干个在施工工艺 不宜太细 , 使流水作 业进 度计划简 明扼要 。如路 面工程划分到每 上互相有 着密切联 系的专业施工 队伍来按 照施工 的顺 序相继投 结构层 即可 , 各层施工时的操作如拌和 、 摊铺 、 压实等不必再 细 入到工程施工 中, 各个 不同施 工工艺的专业 队伍 以一种 固定 的施 分 。 工速度不断 向前推进 , 也就是在 规定 的工期 内完整 同等长度 的工 2 ) 流水强度 。一个施工过程在单 位时间 内所完成 的工程量 ,

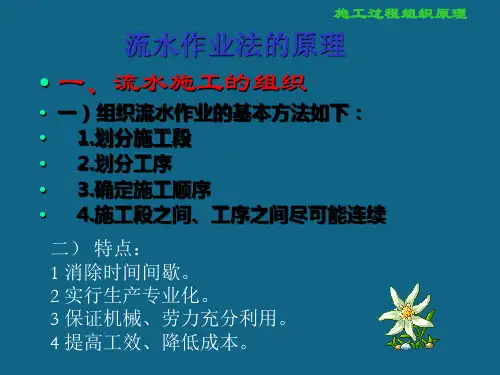

道路施工过程组织原理 流水作业法的原理

道路施工过程组织原理 流水作业法的原理
2.流水步距Bij 1.定义:两个相邻的施工队先后进入第一施工段进行流水施工的时间间隔。如工序数为n,则流水步距总数为(n-1)2. 确定流水步距的目的:保证作业组在不同施工段上连续作业,不出现窝工现象。3.确定流水步距的要求:(1)保证施工工艺的先后顺序:垫层、基层、面层。(2)保持施工的连续性。(3)施工过程最好的搭接,工作面不拥挤。(4)满足工艺、组织、质量的要求。流水开展期:从第一个专业队开始作业起,至最后一个专业队开始作业止的时间间隔。t0=∑Bij
解: t1=3d t2=2d t3=4d t4=5d t2=2<t1=3 计算b12= m(t1- t2)+ t2=5(3-2)+2=7 t3=4>t2=2 取b23=t2=2 d , t4=5>t3=4 取b34=t3=4 d tn=5×5=25d总工期t= t0+ tn= 7+2+4+25=38d 进度图
例:某铲运机铲运土方工程,推土机1台,c=1562.5m3/台班,铲运机3台, c=223.2m3/台班。人工开挖土阶工程:c=22.2m3 /工日 r=5人 解:机械:v=1×1562.5+3×223.2=2232.1m3/台班人工:v=5×22.2=111m3/工日
施工过程组织原理
(二)时间参数 1.流水节拍 流水节拍是某个施工过程(或作业班组)在某个施工段的工作持续时间。
组织间歇
工艺间歇、组织间歇示例
工艺间歇
工艺间歇、组织间歇
(三)空间参数 1.工作面A 工作面的大小可表明施工对象上能安置多少工人操作和布置机械地段的大小。依施工过程、技术要求等确定 2.施工段数m ① 定义:组织流水施工时,通常把施工对象划分为所需劳动量大致相等的若干段,即施工段数。 ② 划分施工段的目的:保证不同工种能在不同作业面上同时工作,为流水作业创造条件。只有划分了施工段才能开展流水作业。 ③ 考虑的因素:结构界限、劳动量大致相同、足够的施工作业面、考虑施工机械、人员、材料、安全等因素。

第三章第二节 流水作业

第三章第二节  流水作业

第二节流水作业一、流水作业法的经济效果通过对顺序作业法、平行作业法、流水作业法的比较,流水作业法是一种比较科学的施工组织方法,它建立在合理分工、紧密协作和大批量生产的基础上。

在公路工程施工过程中,将建筑产品施工的各道工序分配给不同的专业队依次去完成,每个专业队沿着一定的方向移动,在不同的时间相继对各个施工任务(施工段)进行相同的施工,由此形成专业队、施工机械和材料供应的移动路线,称为流水线。

公路工程施工现场规模较大,可容纳各种不同专业的工人、施工机具,在不同的位置进行施工生产,即将施工对象划分为若干个施工段,以流水形式组织施工作业,使整个施工过程始终连续、均衡、有节奏的施工。

公路工程施工任务不论是分部、分项工程,还是基本建设项目,都可以组织流水作业,即小到一道工序大到一个基本建设项目,都可以按流水作业法组织施工。

流水作业的经济效果,可归纳为以下几点:(1)可以缩短工期,尽早交付使用,发挥投资效益;(2)有利于提高劳动生产率;(3)有利于提高工程质量;(4)有利降低成本,提高利润;(5)可以保证机械和劳动力得到充分、合理的利用;(6)可以减少现场管理费和物资消耗,提高综合经济效益。

二、流水作业的分类流水作业可分为:分项工程流水作业、分部工程流水作业、单位工程流水作业和群体工程流水作业等几种形式。

前两种流水作业组织的基本形式。

三、流水作业的基本方法组织流水作业的基本方法如下:1.划分施工段划分施工段就是把劳动对象(工程项目)按自然形成或人为地划分成劳动量大致相等的若干段。

如:一个标段上有若干道小涵洞,可以把每一个小涵洞看作是一个施工段,这就自然形成了若干施工段。

如果把一个标段的路线工程部分,划分成1Km一段,就属于人为地把劳动对象划分成了若干施工段。

2.划分工序划分工序就是把劳动对象(工程项目)的施工过程,划分成若干道工序或操作过程,每道工序或操作过程分别按工艺原则建立专业班组,即有几道工序,原则上就应该有几个专业施工队。

施工组织计划技术之一-流水作业法

施工组织计划技术之一-流水作业法
流水作业法的实施步骤
划分施工段
施工段划分原则
根据工程特点、施工条件和工期要求开 展。
施工段数量确定
根据工程规模和施工力量,确定合理 的施工段数量,确保施工进度和资源 利用效率。
确定施工流程
施工流程规划
根据工程设计和技术要求,确定各施 工段的先后顺序和衔接方式,形成完 整的施工流程。
案例二:道路桥梁施工中的流水作业法
总结词
高效率、高质量、低成本
详细描述
在道路桥梁施工中,流水作业法能够实现高效率、高 质量和低成本的施工目标。通过合理划分施工段,组 织不同工种的施工人员按照一定的顺序进行作业,能 够充分利用施工机械和劳动力资源,提高施工效率, 缩短建设周期。同时,流水作业法能够保证施工过程 的连续性和均衡性,有利于提高工程质量。此外,流 水作业法还能够降低施工成本,提高经济效益。
降低成本
流水作业法能够有效地控制 施工进度,减少不必要的延 误和浪费,从而降低施工成 本。
缺点
适应性差
流水作业法对施工环境和条件的要求较 高,一旦发生变化,需要对施工计划进
行调整,适应性较差。
对管理要求高
流水作业法需要精细化的施工管理, 对管理人员的要求较高,需要具备丰
富的经验和技能。
对工人的技术水平要求高
高效利用资源
当工程需要大量的人力和物力资源时 ,流水作业法能够实现资源的优化配 置和高效利用。
高质量要求
对于对工程质量要求较高的工程项目 ,流水作业法能够通过专业化的生产 和管理,确保工程质量。
连续性需求
对于需要连续施工的工程项目,流水 作业法能够保证施工的连续性和稳定 性。
02
CATALOGUE
流水步距优化
在满足工程要求的前提下,优化流水步距,提高流水作业的效率。

流水作业法在水利施工中的运用

流水作业法在水利施工中的运用

不同、规模不同 ,工程 的设计也就不同。与其他建筑工程不 同的是 ,水利工程在施工建设的过程 中,受水文气象条件 的
制 约 ,施 工 节 பைடு நூலகம் 性 比较 强 ,且 基 于 地 形 条 件 的 现 实 ,对 施 工
果 ,就必须保障整 个施工流程的整体 性,避免施工过程中出
现 中断 ,只有这样 才能达到预计 的施工效果 ,才能在节省施
低工程造价、提高工程效益等都有十分重要的作用。 2水利施工中流水作业法的基本原理及组织原则 . 流水作业 法的实施运用 ,除了结合工程 自身的设计外 , 还 需要在原有 的基础上遵循 一定 的施工原理 及组织 ,这样才
工质量 ,节省施工时间,减少工程的成 本投资 ,在施工的过 程 中,确定作业时间是整个工程顺利 施工 的根本前提。在确 定整个作业时间的过程 中,需要工程负责人对整个工程的施 工程序 以及施工工序进行确定 ,同时结合着工程 的实际施工 人 员进行科学、准确 的划分 、安排 ,在确定完 各个 阶段 的工 程量后 ,将其科学的划 分给每个施工小组 ,以便各个小组的
同一施工 阶段 内,只允许有一个专业队伍进行施工 ,在这个
施工阶段结束后 ,下一组 的施工人员进行下~ 阶段 的施 工程
序。
222 划 分好 施 工 小组 后 ,每 个 小组 只 负 责 同 一 类施 工 _在
任务。无论在什么时候 ,都 只能在 同一施工段上进 行施 工,
坚 决 杜 绝 在两 个不 同的 施 工 段进 行 施 工 。 最 后 ,在 整 个 水利 工 程 施 工 的过 程 中 , 要 想 从 根 本 上 达 到 流 水 作 业 施 工 的效
流 水作 业 法 在 其 使 用 的过 程 中 ,其 根 本 目的在 于 确 保 施

施工现场流水作业

施工现场流水作业

2.3施工现场流水作业
为保证在工期之内完工满足施工进度与要求,本工程施工现场进行流水作业。

①土方开挖:流水作业从土方开挖开始,按施工组织设计要求,先开挖一体化设备用地的土方,再开挖预处理阶段土方,最后开挖中水回用土方。

②基础施工:土方开挖完成后,先进性一体化处理设备的基础施工,后进行预处理工艺的基础施工,最后进行中水回用以及其他工艺过程的基础施工。

③主体施工:先进性一体化处理设备的主体施工,后进行预处理工艺的主体施工,最后进行中水回用以及其他工艺过程的主体施工。

主体施工的同时同时进行管道的安装工作。

④设备安装:在主体施工后半段开始设备安装工作,实行由里到外的安装方式。

⑤设备调试:实行设备安装完一台单机调试一台,以确保在工期内完工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

流水施工作业法
⑴流水施工作业施工区段的划分
工程建筑功能较多,工序工程穿插复杂,施工区段划分是否合理,直接影响到施工质量和施工进度。

根据建筑的平面和结构特点,综合考虑现场运输和周转条件,并便于开展分区劳动竞赛、提高施工质量,现场采取平面分区的流水作业方式进行施工,以设计后浇带为分区界线,基础及地下室施工阶段按后浇带位置划分施工区段,塔楼施工时按楼栋划分施工区,如1#楼为1区,2#楼为2区,各栋楼又可以按变形缝划分子分区。

施工过程中同一楼层内按各区任务平行铺开、区内组织流水、及时交叉穿插的方式进行作业,各区人力、材料、资源单独管理,互不混淆。

⑵施工程序
①整体程序
1) 整体上采取先地下后地上,先结构后装饰的程序,土建尽早为各安装单位提供作业面,并为二次装修工程赢得充裕的工作时间。

土建工程和建筑装饰工程为网络计划关键线路,控制主导工期,各安装专业工程同步穿插施工,不占用主导工期;最后完成室外环境与管网工程施工。

2) 地下室侧壁防水完成后,尽早进行回填土施工,既可确保基坑安全,将基坑对周边建筑的不利影响减至最小,又可提供施工材料的周转、堆放场地。

②分部分项工程施工顺序
1) 基坑工程
土方修整→垫层浇捣→底板侧砖模及外包防水层、保护层→底板结构→-2层竖向结构→-1层梁板→-1层竖向结构→±0.000层梁板→拆模、做侧壁外防水→基坑土方回填→±0.000以下交验。

2) 主体工程
测量抄平、放线→柱、墙钢筋焊接、绑扎→柱、墙钢筋隐蔽验收→柱、墙模板安装→柱、墙混凝土浇捣→柱、墙模板拆除→梁底模及梁单侧模板安装→梁底筋铺放→梁钢筋绑扎、连接→板底模及梁另一侧模板安装→板筋绑扎→水、电安装预留预埋→梁、板钢筋隐蔽验收→梁、板混凝土浇捣→混凝土养护→梁侧模拆除→梁板底模拆除。

3) 砌体围护工程
加气混凝土砌块砌筑
弹线定位(包括构造柱位置)→立皮数杆→排砖→盘角→挂线→砌筑、门窗处预埋件留设、留槎、构造柱处插筋→墙身中部水平系梁施工→上部墙体砌筑→构造柱施工→门窗安装。

4) 室内粗装修
基层清理→顶棚抹灰→门窗框安装→内墙面、踢脚打底抹灰→楼地面打底找平→顶棚、墙面满刮腻子→乳胶漆饰面→固定电器箱盒门窗内扇安装→地面、踢脚贴瓷片或面砖→电灯、卫生器具等设备安装。

5) 屋面工程
ⅰ塔楼上人屋面
钢筋混凝土屋面→20厚1:2.5水泥砂浆找平层→1.5厚威固单组份湿固化聚氨酯防水涂料→15厚2:2.5水泥砂浆保护层→40厚(最薄处)1:8水泥珍珠岩找坡层2%→20厚1:2.5水泥砂浆找平层→55厚挤塑聚苯板保温层→20厚1:2.5水泥砂浆找平层→1.5厚APF405高分子复合自粘防水卷材→干铺无纺聚酯纤维布一层→400×400×30,C20预制细石混凝土板,缝宽5~8,1:1水泥砂浆填缝。

ⅱ不上人保温屋面
钢筋混凝土屋面→20厚1:2.5水泥砂浆找平层→1.5厚威固单组份湿固化聚氨酯防水涂料→15厚2:2.5水泥砂浆保护层→40厚(最薄处)1:8水泥珍珠岩找坡层2%→20厚1:2.5水泥砂浆找平层→55厚挤塑聚苯板保温层→20厚1:2.5水泥砂浆找平层→1.5厚APF405高分子复合自粘防水卷材→干铺无纺聚酯纤维布一层→25厚1:2.5水泥砂浆抹平压光1×1m分格,密封胶嵌缝。

ⅲ坡屋面
钢筋混凝土屋面→15厚1:2.5水泥砂浆找平层→1.5厚威固单组份湿固化聚氨酯防水涂料→55厚挤塑聚苯板保温层→干铺无纺聚酯纤维布一层→40厚C15细石砼找平层,内配фC6@500×500双向钢筋网→屋面瓦。

6) 给排水工程
预制件加工、配合土建预埋→给排水干管安装→管道防腐→管道试压→给排水支管安装→管道防腐→管道试压、冲洗→洁具安装→质检调试。

7) 电气工程
ⅰ配合土建预埋管线→电缆桥架安装、管路或线槽安装→穿线或槽内敷线→绝缘测试→开关插座、灯具安装→通电、测试和检查。

ⅱ配电屏箱安装→绝缘测试→通电、测试和检查。
