某大桥总体施工组织布置及规划教材
广西某大桥总施工组织组织设计.doc

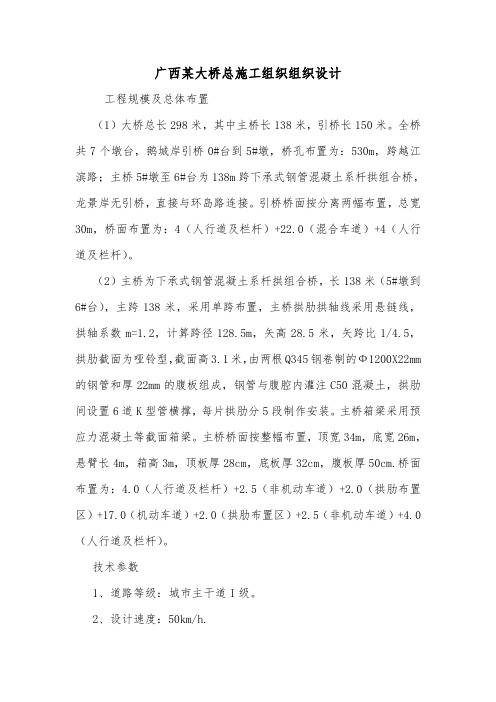

广西某大桥总施工组织组织设计工程规模及总体布置(1)大桥总长298米,其中主桥长138米,引桥长150米。
全桥共7个墩台,鹅城岸引桥0#台到5#墩,桥孔布置为:530m,跨越江滨路;主桥5#墩至6#台为138m跨下承式钢管混凝土系杆拱组合桥,龙景岸无引桥,直接与环岛路连接。
引桥桥面按分离两幅布置,总宽30m,桥面布置为:4(人行道及栏杆)+22.0(混合车道)+4(人行道及栏杆)。
(2)主桥为下承式钢管混凝土系杆拱组合桥,长138米(5#墩到6#台),主跨138米,采用单跨布置,主桥拱肋拱轴线采用悬链线,拱轴系数m=1.2,计算跨径128.5m,矢高28.5米,矢跨比1/4.5,拱肋截面为哑铃型,截面高3.1米,由两根Q345钢卷制的Ф1200X22mm 的钢管和厚22mm的腹板组成,钢管与腹腔内灌注C50混凝土,拱肋间设置6道K型管横撑,每片拱肋分5段制作安装。
主桥箱梁采用预应力混凝土等截面箱梁。
主桥桥面按整幅布置,顶宽34m,底宽26m,悬臂长4m,箱高3m,顶板厚28cm,底板厚32cm,腹板厚50cm.桥面布置为:4.0(人行道及栏杆)+2.5(非机动车道)+2.0(拱肋布置区)+17.0(机动车道)+2.0(拱肋布置区)+2.5(非机动车道)+4.0(人行道及栏杆)。
技术参数1、道路等级:城市主干道I级。
2、设计速度:50km/h.3、桥面总宽:标准断面总宽30m,双向四车道,分幅为4m人行道+22m混合车道+4m人行道。
4、设计荷载:公路-I级;设计洪水频率:1/100.5、设计水位:126.58m.6、航道等级:III(3)级,单孔双向通航,通航净高为10m,通航净宽为114.00m,最高通航水位119.16m(10年一遇),最低通航水位114.40m.7、桥面净高要求:行车道不小于5m,人行道不小于2.5m.8、桥面横坡:行车道双向2%.9、抗震设防标准:按地震基本烈度8度设防。
某大桥施工组织设方案

资料范本本资料为word版本,可以直接编辑和打印,感谢您的下载某大桥施工组织设方案地点:__________________时间:__________________说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容目录第一章工程说明第二章施工总布置及施工准备第三章施工组织第四章资源配置计划第五章施工总进度计划第六章工程施工方案第七章冬雨季施工措施第八章施工质量、工期、安全的保证措施第九章文明施工第十章环境保护第一章工程说明1.1工程概况一标段:电站1座、斗渠0.48公里、节制闸1座、机耕桥7座、地涵5座、度槽2座、农门12座、水泥路3.5公里(塘沟项目区)二标段:衬砌渠2.8公里、机耕桥14座、渠桥6座、地涵22座、度槽3座、涵闸1座、农门17座、水泥路3.47公里(塘沟项目区)三标段:斗渠0.9公里、机耕桥7座、渠桥7座、地涵20座、度槽13座、斗门1座、水泥路3.68公里(周集项目区)四标段:电站2座、斗渠4.78公里、机耕桥6座、渠桥8座、地涵20座、度槽2座、农门15座、斗门1座(周集项目区)五标段:电站2座、斗渠0.71公里、地涵8座、涵闸2座、斗门6座、机耕桥2座、渠桥2座、度槽3座、渠闸1座、水泥路1.95公里(胡集项目区)六标段:电站1座、斗渠1.98公里、埋设管道1道、地涵30座、涵闸2座、斗门14座、机耕桥3座、渠桥6座、度槽1座、节制闸2座、水泥路2.91公里(胡集项目区)七标段:电站1座、斗渠2.5公里、地涵23座、涵闸1座、农门17座、机耕桥3座、渠桥7座、度槽5座、节制闸2座、水泥路4.51公里(胡集项目区)八标段:电站2座、斗渠2.015公里、河道疏浚0.9公里、地涵30座、农门7座、机耕桥6座、渠桥3座、度槽2座、渠闸3座、水泥路1.04公里(胡集项目区)九标段:电站2座、斗渠2.66公里、机耕桥4座、渠桥13座、地涵14座、度槽4座、节制闸1座、农门8座、水泥路2.37公里(陇集项目区)十标段:电站2座、斗渠0.55公里、机耕桥4座、渠桥4座、地涵3座、度槽1座、节制闸1座、分水池1座、农门9座、水泥路4.09公里(陇集项目区)十一标段:电站1座、斗渠3.5公里、机耕桥4座、渠桥4座、地涵7座、度槽5座、农门5座、水泥路1.72公里(刘集项目区)十二标段:电站2座、斗渠0.52公里、渠桥2座、地涵8座、涵闸1座、农门4座、水泥路3.771公里(刘集项目区)认真研究招标文件要求,现场施工条件及我公司预计将投入的施工实力和机械设备等,我公司将按招标文件的要求用150个日历天完成全部工程项目。
某大桥建设施工组织设计方案(DOC 86页)

某大桥建设施工组织设计方案(DOC 86页)目录第一章编制依据及原则第二章工程概况第三章施工组织机构第四章施工部署及施工现场平面布置第五章施工方案及主要技术保证措施第六章质量保证体系及保证措施、检测手段、奖罚措施第七章施工进度计划及工期保证措施第八章冬雨季施工安排及保证措施第九章安全生产体系及安全保证措施第十章文明施工及环境保护措施第十一章回访保修措施附图表:计划开、竣工日期和施工进度计划网络图拟投入的主要施工机械备表劳动力安排表施工总平面图遵循《招标文件》及相关文件的原则,严格按招标文件中有关工期、质量、安全、环保等要求编制施工组织设计,确保业主各项要求均得到满足。
遵循设计文件的原则,深刻理解设计意图,掌握设计标准,严格按设计原则编制施工组织设计,使选定的施工方法和工艺达到设计标准,满足设计要求。
遵循现行施工技术规范和验收标准的原则,在编制施工组织设计时,严格按照施工技术规范和验收标准指定各项质量保证措施,确保实现创优目标。
遵循安全第一、预防为主的原则,施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,设置各种明显的安全警示牌,在安全措施落实到位,确保万无一失的前提下组织施工。
遵循优质高效的原则,加强领导,强化管理,优质高效。
根据施工组织设计中明确的质量目标,贯彻执行I S O9002质量体系标准,积极推广使用新技术、新方法,确保质量目标的实现。
遵循工期目标的原则,根据招标书对本合同段的工期要求,编制科学、合理、周密的施工方案。
采用信息化技术,合理安排工程进度,实行网络控制,搞好工序衔接,实施进度监控,确保实现工期目标,满足业主要求。
遵循方案优化的原则,科学组织,合理安排,优化施工方案是工程施工管理的行动指南。
在施工组织设计编制中,针对本合同段路线短,各地段工程任务分布的情况,在技术及安全保障可行的前提下,择优选用最佳方案。
遵循科学配置的原则,根据本标段的工程量大小及各项管理目标的要求,在施工组织中实行科学配置,选派有施工经验的管理人员,技术人员,进场专业化施工队伍,投入高效先进的施工设备,确保流动资金的周转使用,并做到专款专用。
某大桥建设施工组织设计方案

某大桥建设施工组织设计方案目录第一章编制依据及原则第二章工程概况第三章施工组织机构第四章施工部署及施工现场平面布置第五章施工方案及主要技术保证措施第六章质量保证体系及保证措施、检测手段、奖罚措施第七章施工进度计划及工期保证措施第八章冬雨季施工安排及保证措施第九章安全生产体系及安全保证措施第十章文明施工及环境保护措施第十一章回访保修措施附图表:计划开、竣工日期和施工进度计划网络图拟投入的主要施工机械备表劳动力安排表施工总平面图施工组织设计我方已对开县竹溪镇灵溪大桥招标文件、施工图纸及设计变更进行了认真阅读和分析,并详细踏勘了施工现场。
我方承诺,若我方中标,将实行项目经理负责制,成立工程施工项目部,建立质量、安全保证体系,编制科学、合理、可行的施工进度计划网络图,精心组织施工,合理安排工期,优质、高效、安全、文明的完成合同施工任务,为开县基础设施建设交一份满意的答卷。
第一章编制依据及原则1、编制依据业主提供的招标文件。
现行市政道路、雨污水施工规范及技术标准。
我公司对现场实地勘察、调查资料了解的具体情况。
我公司现有施工能力及历年来进行道路技术总结、Q C 等科技成果及设备状况,管理水平及类似工程施工经验。
国家、建设部及省市颁布的有关环保、水保、文保、土地、质量、合同等方面的法律法规。
我公司可调用到该项目的各类资源。
2、编制原则遵循《招标文件》及相关文件的原则,严格按招标文件中有关工期、质量、安全、环保等要求编制施工组织设计,确保业主各项要求均得到满足。
遵循设计文件的原则,深刻理解设计意图,掌握设计标准,严格按设计原则编制施工组织设计,使选定的施工方法和工艺达到设计标准,满足设计要求。
遵循现行施工技术规范和验收标准的原则,在编制施工组织设计时,严格按照施工技术规范和验收标准指定各项质量保证措施,确保实现创优目标。
遵循安全第一、预防为主的原则,施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案,设置各种明显的安全警示牌,在安全措施落实到位,确保万无一失的前提下组织施工。
大桥工程施工组织设计方案

大桥工程施工组织设计方案
一、项目概述
本项目是一座大跨度混凝土斜拉桥,桥长1700米,桥面宽
28.5米,主跨长750米。
本项目的施工包括大桥基础施工、桥墩施工、主体结构施工、吊装工程、索力调整等。
二、施工组织设计
1、总体施工方案
本项目采用分期分步施工的方式进行,总分为五个阶段,包括
基础施工阶段、桥墩施工阶段、主体结构施工阶段、吊装工程阶段、索力调整阶段。
每个阶段施工任务单一,施工周期较短,施工难度
较小,有利于施工组织管理。
2、基础施工
(1)测量确定基础位置及控制点,进行土方开挖、回填等作业,确保基础平整。
(2)在基础上进行桥墩定位架设,采取大型移动式起重机进行。
现场调整桥墩位置,确保水平度和垂直度符合设计要求。
(3)基础施工完毕后,进行混凝土浇筑及养护。
浇筑过程中采
用预应力钢筋,同时采用自流平混凝土。
3、桥墩施工
(1)桥墩砌筑,采用模板法,协调各施工工种,确保模板、钢筋、混凝土施工质量达到设计要求。
某大桥施工组织设计方案

目录第一章工程概况第二章工程所在地自然地理及地质条件第一节水文第二节地形地貌第三节地质条件第三章施工规划总说明第一节主要工程项目与工程量第二节总体安排第三节分部分项工程施工目标管理第四节施工顺序第四章施工总平面布置第一节施工平面布置第二节施工平面管理第五章主要工程项目及施工总进度说明第六章分部分项工程施工方案及施工方法第一节水泥土防渗墙(深层搅拌桩工法)施工方案. 工程概况. 深层搅拌桩施工特点. 水泥土防渗墙施工. 水泥浆固化剂配制. 工程进度计划及保证措施. 施工平面布置及管理第二节塑性砼防渗墙施工方案. 工程概况. 射水法成墙施工第三节土方开挖工程施工方案. 设备及人员安排. 施工准备. 土方开挖. 基槽检查、处理与验收. 开挖渣料的堆放、利用与处理第四节锁口梁混凝土工程施工方案. 工程概况. 施工准备工作. 施工前质量保证措施. 砼施工资料管理. 伸缩缝的设置. 砼锁口梁施工第五节复合土工膜铺设施工方案. 施工工作量. 有关技术要求. 复合土工膜铺设. 复合土工膜连接质量保证. 检验第六节土方回填施工方案. 工程量及设备人员简介. 施工前准备工作. 土方填筑施工及技术要求. 雨季施工保证质量措施. 填筑质量控制第七节关键工序(部位)施工方法. 堤身裂缝预防与处理. 防渗墙与交叉建筑物接头处理第七章高喷灌浆、防渗墙与黄柏山闸以及接头部位的防渗处理采用高喷墙,工程量为【梦龙】。
第一节简介第二节质量管理第三节质量监控. 工程质量控制措施及办法. 监控依据与执行标准:第四节管理制度. 计量器具管理制度. 技术质量交底管理制度. 材料管理制度. 不定期抽查和定期检查管理制度. 工程质量优劣奖罚管理制度. 特殊过程的质量控制制度. 施工过程质量的检验评定制度. 过程技术资料管理制度. 用户回访服务制度第五节施工质量检测方法. 质量检测组织与程序. 检测方法第八章工期保证措施第九章安全生产和现场文明施工及环保措施第一节安全生产措施. 安全生产目标. 安全保证体系. 安全管理制度. 安全技术措施第二节文明施工措施及环境保护措施. 环境保护措施. 文明施工措施第十章施工组织措施第一节临时设施用地计划表第二节投标人劳务计划表第三节投标人组织机构第一章工程概况、【恒智天成】大堤位于【恒智天成】,【恒智天成】市境内,上起自【恒智天成】,下止于【恒智天成】,由【恒智天成】个相对独立堤所组成,各段堤线合计总长大约【恒智天成】,为【恒智天成】干流级堤防。
某大桥施工组织设计方案
某大桥施工组织设计方案一、项目概况大桥位于省市,全长1000米,是连接两个重要的交通要道的关键性桥梁工程。
该大桥设计为双向六车道的高速公路桥,主跨采用预应力混凝土连续梁,边跨采用钢桁梁。
本方案旨在提供一种合理的施工组织设计,确保工程按照计划、质量和安全完成。
二、项目组织1.项目管理机构本项目设立项目管理组,负责统筹协调各专业施工计划、项目投资及施工进度、质量管理等工作。
2.项目组织结构项目组织结构分清晰,各层级分工明确,包括项目经理、设计师、工程师、施工队等。
项目经理负责对项目进度和工程质量进行全面监督和控制,设计师负责编制施工图纸和技术方案,工程师负责协调施工现场进展和解决技术问题,施工队负责具体施工。
3.项目资源组织根据工程进度和需求,合理安排项目资源的使用和调配,确保施工的顺利进行。
包括人力资源、物资资源、设备资源等。
三、施工技术1.桥梁基础施工桥梁基础以钢筋混凝土桩和沉井基础为主,按照设计要求,采用振动沉桩和桩基灌注桩施工方法。
先进行地质勘测和试验,确定桩的具体位置和尺寸。
然后进行地表土方开挖,清理坑底,安装振动器,并进行振动沉桩作业。
沉桩完成后进行桩顶砼浇筑,形成桩基础。
接着进行沉井基础,包括井壁清理、模板安装、钢筋加工和混凝土浇筑。
2.主跨连续梁施工主跨连续梁采用预制预应力混凝土梁段,通过合理的施工组织,保证梁段的准确安装和接缝的牢固连接。
首先,对现场进行准备工作,包括地平整和梁段存放区的设立。
然后,进行浇筑保护层和底板混凝土,保证梁段平整和稳固。
接着,进行梁段的吊装和安装,采用专业吊装设备和工艺,确保梁段的垂直度和安全。
最后,进行梁段的预应力张拉和固定,在预应力张拉过程中,严格控制预应力的力度和应变,保证梁体的受力性能。
3.边跨钢桁梁施工边跨采用钢桁梁,先将现场准备工作完成,包括底板清理和钢桁梁存放区的设立。
然后进行钢桁梁的焊接和制造,根据设计图纸和要求进行焊接和组装,确保钢桁梁的质量和强度。
大桥方案施工组织设计四
目录一、工程概况二、施工总体布置及规划三、施工进度计划安排四、劳动力计划安排五、主要施工机械设备配备六、主要材料供应进度计划七、分项工程施工方案八、保证工期的主要措施九、保证安全、文明施工及环境保护等措施十、保证安全、文明施工及环境保护等措施附图表:施工进度计划网络图拟投入的主要施工机械备表劳动力安排表施工总平面图施工临时用地表施工组织设计一、工程概况1、工程内容及范围①本标工程位于开县竹溪镇,箱型桥梁,长113米,5孔*20米,桥宽7米,计划工期9个月。
②工程内容及范围:桥梁全长113米,上部结构采用5-20米跨径的预应力砼简支空心板;下部结构采用双柱式墩,重力式U型桥台,明挖扩大基础和钻孔桩基础。
2、建筑结构①设计标准:(一)技术标准1.荷载:公路-Ⅱ级2.设计洪水频率:1/50。
3.设计安全等级:一级4.桥面宽度:0.5m防撞护栏+6m+0.5m防撞护栏,全宽7m 5.地震基本烈度:度,按Ⅶ度设防6.通航等级:不通航(二)设计技术规范交通部部颁《公路工程技术标准》 B01—2019;交通部部颁《公路桥涵设计通用规范》 D60—2019;交通部部颁《公路圬工桥涵设计规范》 D61—2019;交通部部颁《公路钢筋混凝土及预应力砼桥涵设计规范》 D62—2019;交通部部颁《公路桥涵施工技术规范》 041—2000;中华人民共和国《工程建设标准强制性条文》(公路工程部分)。
②桥梁布置:桥梁全长113米,上部结构采用5-20米跨径的预应力砼简支空心板;下部结构采用双柱式墩,重力式U型桥台,明挖扩大基础和钻孔桩基础。
③建筑结构:混凝土预制空心板采用C40砼。
现浇企口缝采用C40小石子砼。
桥面铺装采用8~14厘米厚C40防水砼,盖梁、桥墩墩身、桩基、防撞护栏采用C30砼,桥台台身采用M7.5砂浆砌40块石,桥台扩大基础采用C25片石砼。
钢筋普通钢筋采用符合国家标准《钢筋混凝土用钢第1部分:热轧光圆钢筋》( 1499.1-2019)的R235钢筋和符合国家标准《钢筋混凝土用钢第2部分:热轧带肋钢筋》( 1499.2-2019)的335钢筋。
某大桥工程施工组织设计方案
目录第一章编制依据第二章工程概况一、项目地点二、工程技术标准三、工程内容四、交通条件和服务设施五、重点和难点工程的施工方法及其措施六、中标承建本工程的设想第三章施工部署一、施工部署指导思想二、施工总体部署原则三、施工总程序四、施工总进度计划五、部署方案六、设备、人员动员周期和设备、人员、材料运到施工现场的方法第四章施工准备第五章主要项目及其分项工程的施工方案、施工方法第六章质量管理体系第七章施工质量保证措施第八章安全生产及环境保护措施第九章保证工期的主要措施第十章冬、雨季及农忙季节施工措施第十一章文明施工措施第十二章三大质量通病防治措施第十三章“三度一排”技术措施第十四章廉政建设第十五章其他应说明的事项施工组织设计第一章编制依据本工程施工组织设计的编制依据为:开县高桥至天和段公路改建工程招标文件开县竹溪镇灵溪大桥工程招标文件初步设计图纸开县竹溪镇灵溪大桥工程招标文件补遗书公路工程施工及验收技术规程:一、《工程测量规范》(GB50026-93)二、《公路工程技术标准》(JTGB01-2003)三、《公路勘测规范》(JTJ061-99)四、《混凝土结构工程施工质量验收规范》(GB50204-2002)五、《水泥混凝土路面施工验收规范》(GB198-87)六、《建筑工程施工质量验收统一标准》(GB50300-2001)七、《预测混凝土构件质量检验评定标准》(GBJ321-90)八、《公路工程质量检验评定标准》(JTGF80/1-2004)九、《锚杆喷射混凝土支护技术规范》(GB50086-2001)十、《公路工程施工安全技术规程》(JTJ076-95)十一、《公路工程施工安全技术规程》(JTJ076-95)十二、《建筑工程文件归档整理规范》(GB/T50328-2001)十三、根据甲方提供的施工图纸以及施工合同的要求第二章工程概况一、工程简介灵溪大桥为纵贯重庆开县竹溪镇地区主要干线的桥路面工程,连接镇安镇至临江镇公路。
某大桥建设施工组织设计方案
目录
第一章编制依据及原则
第二章工程概况
第三章施工组织机构
第四章施工部署及施工现场平面布置
第五章施工方案及主要技术保证措施
第六章质量保证体系及保证措施、检测手段、奖罚措施第七章施工进度计划及工期保证措施
第八章冬雨季施工安排及保证措施
第九章安全生产体系及安全保证措施
第十章文明施工及环境保护措施
第十一章回访保修措施
附图表:
计划开、竣工日期和施工进度计划网络图
拟投入的主要施工机械备表
劳动力安排表
施工总平面图
施工组织设计
我方已对开县竹溪镇灵溪大桥招标文件、施工图纸及设计变更进行了认真阅读和分析,并详细踏勘了施工现场。
我方承诺,若我方中标,将实行项目经理负责制,成立工程施工项目部,建立质量、安全保证体系,编制科学、合理、可行的施工进度计划网络图,精心组织施工,合理安排工期,优质、高效、安全、文明的完成合同施工任务,为开县基础设施建设交一份满意的答卷。
第一章编制依据及原则
1、编制依据
业主提供的招标文件。
现行市政道路、雨污水施工规范及技术标准。
我公司对现场实地勘察、调查资料了解的具体情况。
我公司现有施工能力及历年来进行道路技术总结、Q C 等科技成果及设备状况,管理水平及类似工程施工经验。
国家、建设部及省市颁布的有关环保、水保、文保、土地、质量、合同等方面的法律法规。
我公司可调用到该项目的各类资源。
2、编制原则。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1 总体施工组织布置及规划21.1工程概况21.2施工特点、难点和重点分析及主要对策21.3项目管理组织机构41.4施工布置62 主要项目方案、方法和技术措施82.1钻孔灌注桩施工82.2承台及桥墩施工112.3T梁预制施工112.4T梁安装施工142.5伸缩缝安装及桥面铺装152.6城南大桥旧桥拆除163 施工进度计划和资源配置173.1施工进度计划173.2工期保证体系183.3工期保证措施183.4资源配置计划194 工程质量管理体系及保证措施204.1质量规划204.2施工质量管理组织机构214.3质量保证体系及框图214.4质量保证措施225 安全生产管理体系及保证措施235.1安全管理目标235.2施工安全管理组织机构235.3安全保证体系245.4安全保证措施246 环境保护、水土保持保证体系及保证措施266.1防止扰民与污染266.2搞好空气质量的保护266.3加强水质保护266.4加强噪声控制276.5污水、废泥、弃渣处理措施277 文明施工保证体系及保证措施277.1文明施工组织机构287.2文明施工实施措施281 总体施工组织布置及规划1.1工程概况泸定城南大桥东北端紧靠泸定客运中心,接泸定成武路;西南端正对县人民医院,接丰碑街。
由于该桥已成危桥,为了确保两岸人员及车辆通行,拟在原址修建新桥。
新桥结构为:主孔L=3×52.3m预应力砼简支梁桥,主孔墩、台均采用钻孔灌注桩基础。
主要设计参数如下:(1)桥梁下部结构桥梁下部从左岸向右岸依次设置1#~4#桥墩。
其中1#桥墩下布置单排2个直径2.2m、深46m圆形桩;2#、3#桥墩下布置双排共4个直径1.8m、深45和50m圆形桩,桩顶设置长9.0×宽7.0×高3.2m承台,承台上部布置单排2个直径2.5m、高9.5和10m圆形墩;4#桥墩下同样布置单排2个直径2.2m、深35m 圆形桩。
(2)桥梁上部结构主桥上部构造为3跨×52.3m预应力简支T梁,引桥上部结构为1×7.75m现浇T梁;桥面宽度:7.5m(行车道)+2×2m(人行道)=11.5m。
全桥主要工程量桩基钻孔m,承台砼浇筑m³,桥墩砼浇筑m³;T梁预制m³,钢筋制安t;1.2施工特点、难点和重点分析及主要对策1.2.1施工特点(1)本工程工期仅有12个月,而且受春节放假和大渡河汛期等因素影响,工期非常紧张,施工高峰强度大且持续时间长。
(2)本工程部分桩基基础位于河中深水区;且地质比较复杂,自上而下分别为漂石土层、粉砂层、粉土层等,灌注桩施工和成孔难度大,孔斜控制要求高。
(3)T梁跨度长达52.3m、单片重量达150t,T梁运输、安装受周边现有建筑界限等因素影响大,安装施工难度大。
(4)本工程受外界因素影响多,与各方的协调力度和难度大。
本合同工程地处泸定县城居民居住集中区,周边有大量居民和民宅,施工过程受外界阻工等不可预见因素影响大,因此施工过程中应加强与当地市民和周围厂区各方的协调工作,避免相互间的工作干扰和冲突,以保证城南大桥改建工程的顺利进行。
1.2.2施工重点和难点分析(1)实现工期目标是本工程的重点和难点。
本项目施工工期紧,工期目标明确,部分施工程序有限定,项目内各部位施工存在干扰,围绕工期目标,制定科学合理的施工程序和严密的进度控制网络计划,配足资源、精心组织施工,是确保本项目工期目标实现的关键。
(2)桩基灌注桩施工是本工程的重点和难点。
在汛期之前快速、高效的完成河中12个灌注桩的造孔并将砼浇筑至水面以上,为汛期继续施工创造安全良好施工作业环境是本工程的重点和难点。
(3)T梁预制和安装施工是本工程施工管理的又一重点。
本项目T梁预制和安装受周边现有建筑界限和道路宽度等因素影响,精心组织T梁运输、安全快速完成安装是本项目施工组织工作重中之重,也是保证城南大桥贯通的关键点之一。
1.2.3主要对策(1)详细周密地组织施工,配备充足的资源,确保按期完工。
选调优秀的管理和技术骨干,全面负责本工程的施工组织领导工作。
同时,根据本工程的实际施工需要,组织足够的性能优良、成龙配套的先进施工机械设备和富有类似工程施工经验、高素质成建制的专业队伍投入本项目施工,确保本工程优质、按期建成。
充分考虑本工程项目的特点,精心研究和动态优化施工总进度计划,做到统筹安排、合理计划、科学组织,紧紧抓住关键施工项目,在生产组织上主要是多开工作面,快速形成多个工作面同时作业的局面,合理安排施工顺序和工作面,减少各部位施工相互干扰。
(2)针对河床的地质条件,采取综合措施,确保桩基顺利成孔。
为了确保灌注桩造孔顺利进行,采取以下综合措施:①以有经验的地质工程师为主,组成地质预测预报小组,亲临现场指导施工。
②采用适合该地质情况的冲击钻造孔,并选派经验丰富的钻机操作手,钻孔过程中采用平底钻锥、控制进程、低冲程、稠泥浆钻进相结合施工方法。
③钻孔过程中加强孔斜观测,勤检查、勤检测,及时反馈信息以指导施工。
(3)高效、优质完成T梁预制和安装施工,确保桥梁上部结构顺利完工。
针对T梁跨度长、重量大等特点,进场后将提前查勘现场,组织讨论、并制定切实可行预制、运输和吊装施工方案,确保此桥顺利施工。
(4)加强施工组织管理,服从工程大局,科学制定严密细致的计划并严格执行,加强与泸定县各部门的协调,服从业主和监理的统一指挥,是确保工程施工顺利进行的关键。
项目部将成立以项目经理为组长的协调领导小组,服从业主、监理的协调指令,按照工程总体目标,统筹安排好各项目施工,互相通报生产计划安排。
1.3项目管理组织机构1.3.1组织机构的设置本工程现场施工实行项目经理负责制,项目经理部按照现代项目法施工原则,从工程实际出发,选聘技术水平高,施工管理经验丰富的人员组成决策层和管理层,具体负责本标工程的项目的实施。
本项目施工组织机构设置见图1-1。
图1-1 施工组织机构图项目部决策层项目部管理层项目部作业层1.3.2项目部决策层项目经理部最高权利代表为企业法人,项目经理部决策层由项目经理、项目副经理和两总师组成。
其中项目经理主要负责项目经理部施工组织、生产管理、进度控制、定期主持召开生产会议等,对工程质量、安全负全面责任;项目副经理主要协助项目经理分管生产和安全文明施工,负责安全保证体系的建立、实施和管理,负责施工设备调配、使用及维护管理,同时负责工程文明施工、环境保护、安全保卫工作;总工程师主要负责项目经理部施工技术和质量管理工作,负责质量保证体系的建立、实施和管理,主持制定工程总体施工技术方案、重大施工技术措施、施工总进度计划及质量、安全技术措施等;总经济师负责项目经理部经营管理工作,对成本控制、计划统计、合同管理等负主要责任。
1.3.3项目部管理层根据本合同工程的规模和各项管理职能的需要,项目部设7部1室,管理部门名称和职能见表1-1。
(2)主要管理人员主要管理人员见表1-2:项目部作业层配备及分工见表1-3。
1.4施工布置1.4.1营地布置项目部管理人员办公、生活营地租用船头村现有场地;施工作业人员生活营地在施工现场就近租用民房,面积约500m2。
1.4.2T梁预制厂根据设计图纸,单片T梁长52.3m、宽2.3m、高2.8m,共需预制15片。
结合现场地形情况,T梁预制场优先考虑布置在城南大桥左岸上游拆迁的空地内,占地面积约4500m2。
考虑到该场地进口通道狭窄,无法满足T梁运输要求,需协调将通道两侧民房进行拆迁。
若上述场地协商无法使用,拟将城南大桥对面右岸停车场和广场改建为T梁预制场,但由于此处场地落差大,需进行挖填处理,挖填工程量约4万m3。
1.4.3砂石骨料及砼拌合系统本工程所需砂、石由武警骨料系统供应。
混凝土由我部布置在咱里HZS90拌合楼拌制,10m3砼搅拌车运输至浇筑部位。
1.4.4施工道路及平台由于城南大桥2#和3#桥墩位于河床中,需修筑施工便道,到达桥墩施工部位。
2#桥墩施工平台及道路拟从城南大桥上游左岸车站进口通达处采用回填石渣方式修筑至施工部位,该道路宽4m、长约150m;3#桥墩施工道路拟从右岸龙吟半岛小区附近河堤处采用回填石渣方式修筑下河施工道路,该道路宽4m,长约500m。
1.4.5 施工供水施工用水主要为钻孔灌注桩和T梁养护用水,拟在需水部位附近安装潜水泵,从大渡河内抽取,抽水管路采用φ50水管就近布置。
1.4.6 施工用电施工用电主要由灌注桩钻机造孔、钢筋加工、T梁预制振捣、架桥机和施工照明等组成,拟在城南大桥左岸上游拆迁的空地内布置一台800KVA变压器,而后采用φ185铝芯电缆架空牵引至工作面,电缆长约525m。
施工用电高压电源接口需县政府协调就近提供。
1.4.7其它附属设施布置城南大桥施工临时设施主要含现场临时办公室、钢筋加工厂、制浆站和循环池。
现场临时办公室就近布置,建设面积50m2。
T梁及桥墩钢筋厂在预制场内布置,灌注桩钢筋笼在桥墩施工平台上就近加工。
根据灌注桩施工实际情况,每个桥墩均需布置一个制浆站和一个2.5×2×1.5m (长×宽×高)循环池(含泥浆池和沉淀池),并就近布置排浆沟。
考虑到本工程位于闹市区,文明施工极为重要,因此对施工及影响区域均采用围栏封闭,围栏根据现场实际,采用彩钢瓦和砖墙结合型式,围栏高1.8m。
在现场入口处设置角钢门牌及值班室,安排专人值班避免无关人员进入现场,在门牌一侧的围栏上按要求贴放“五牌一图”。
1.4.8平面布置图本工程施工总平面布置详见附图01《施工总体平面布置图》。
2 主要项目方案、方法和技术措施2.1 钻孔灌注桩施工2.1.1 施工程序根据施工施工技术总体规划,统筹考虑汛期影响及整体施工进度,钻孔灌注桩优先同步施工河床中央的3#桥台和2#桥墩,而后同步施工1#和4#桥墩。
2.1.2 施工工艺流程钻孔灌注桩施工工艺流程见图框2-1。
图2-1:钻孔灌注桩施工程序框图2.1.3 施工方法2.1.3.1施工道路填筑左右岸下河施工道路均采用石渣回填方式进行,石渣采用1.3m3反铲装20t 自卸车运至现场,3.0m3装载机整平。
2.1.3.2围堰施工根据现场实际及地质情况,2#、3#桥墩承台位于水面以下,为了保证承台施工顺利进行,拟采取筑岛并结合高喷防渗墙方式施做承台施工围堰。
筑岛面积根据承台外围结构尺寸,各边放宽6.85m。
高喷防渗墙轴线沿承台外围扩展1.95m 布置,墙体采用双排旋喷形式,墙宽1m,深12m,孔距按1.0m交错布置。
高喷防渗墙施工届时将以专项方案形式上报。
2.1.3.3测量放样定位钻孔灌注桩施工均用全站仪进行测量定位,利用指定的轴线交点作控制点,采用极坐标法进行放样,桩位方向距离误差不小于5mm。
