九龙生产部厂房、办公楼外墙装修改
厂房办公楼外墙使用氟碳漆翻新修整方案

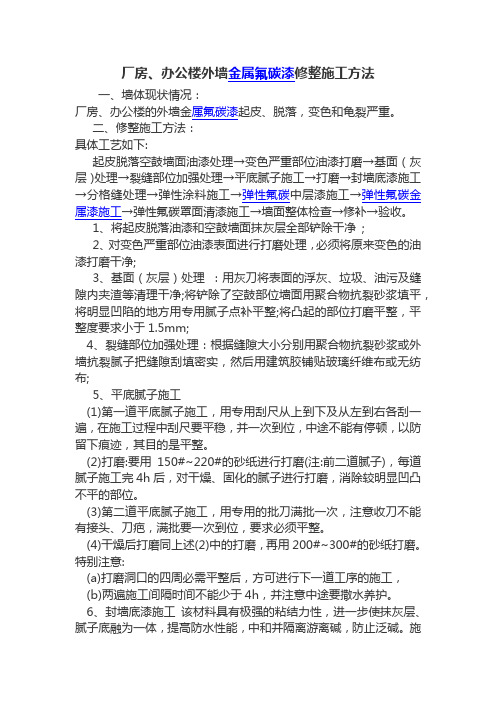

厂房、办公楼外墙金属氟碳漆修整施工方法一、墙体现状情况:厂房、办公楼的外墙金属氟碳漆起皮、脱落,变色和龟裂严重。
二、修整施工方法:具体工艺如下:起皮脱落空鼓墙面油漆处理→变色严重部位油漆打磨→基面(灰层)处理→裂缝部位加强处理→平底腻子施工→打磨→封墙底漆施工→分格缝处理→弹性涂料施工→弹性氟碳中层漆施工→弹性氟碳金属漆施工→弹性氟碳罩面清漆施工→墙面整体检查→修补→验收。
1、将起皮脱落油漆和空鼓墙面抹灰层全部铲除干净;2、对变色严重部位油漆表面进行打磨处理,必须将原来变色的油漆打磨干净;3、基面(灰层)处理:用灰刀将表面的浮灰、垃圾、油污及缝隙内夹渣等清理干净;将铲除了空鼓部位墙面用聚合物抗裂砂浆填平,将明显凹陷的地方用专用腻子点补平整;将凸起的部位打磨平整,平整度要求小于1.5mm;4、裂缝部位加强处理:根据缝隙大小分别用聚合物抗裂砂浆或外墙抗裂腻子把缝隙刮填密实,然后用建筑胶铺贴玻璃纤维布或无纺布;5、平底腻子施工(1)第一道平底腻子施工,用专用刮尺从上到下及从左到右各刮一遍,在施工过程中刮尺要平稳,并一次到位,中途不能有停顿,以防留下痕迹,其目的是平整。
(2)打磨:要用150#~220#的砂纸进行打磨(注:前二道腻子),每道腻子施工完4h后,对干燥、固化的腻子进行打磨,消除较明显凹凸不平的部位。
(3)第二道平底腻子施工,用专用的批刀满批一次,注意收刀不能有接头、刀疤,满批要一次到位,要求必须平整。
(4)干燥后打磨同上述(2)中的打磨,再用200#~300#的砂纸打磨。
特别注意:(a)打磨洞口的四周必需平整后,方可进行下一道工序的施工,(b)两遍施工间隔时间不能少于4h,并注意中途要撒水养护。
6、封墙底漆施工该材料具有极强的粘结力性,进一步使抹灰层、腻子底融为一体,提高防水性能,中和并隔离游离碱,防止泛碱。
施工要求:用短羊毛辊筒滚涂到位,要求无流挂、无漏涂。
7、分格缝处理:先用环氧封墙底漆涂刷分隔缝位置,再用黑色高光氟碳漆刷涂分隔缝。
厂房内外墙面改造施工方案

厂房内外墙面改造施工方案工业厂房作为生产基地的重要组成部分,其内外墙面的装修与改造直接关系到生产环境的整体质量和公司形象的塑造。
在进行厂房内外墙面改造时,需要综合考虑材料选择、工艺流程、施工安全等多方面因素,制定科学合理的施工方案。
本文针对厂房内外墙面改造的具体情况,提出了一套施工方案,希望为厂房改造工程提供参考。
项目背景厂房内外墙面改造工程是为了提升厂房整体形象、增强内外环境的舒适度和安全性,并符合相关法规要求。
目前,厂房内外墙面存在老化、脱落、开裂等问题,急需进行改造。
施工材料1.内墙面施工:–墙面修补:玻璃纤维网格布、石膏粉、玻纤网格布、水性界面剂。
–涂料:乳胶漆、硅藻泥、清水泥。
2.外墙面施工:–外墙保温:聚氨酯喷涂保温材料、EPS板、矿棉板。
–外墙装饰:岩棉板、蜂窝镁板、外墙涂料。
施工工艺流程1.内墙面改造:–清理墙面:清除原有涂层、填缝。
–处理墙体裂缝:使用玻璃纤维网格布进行加固处理。
–基层处理:刮除墙面旧腻子,进行墙体修补。
–涂料施工:完成底漆、中涂、面漆逐层施工。
2.外墙面改造:–外墙清洁:清除外墙表面污垢、松散物。
–外墙保温施工:根据外墙保温要求,选择相应保温材料进行施工。
–外墙装饰施工:根据设计要求,进行外墙装饰处理,完成整体外观。
施工安全措施1.施工现场要设置明显的安全警示标志,保持施工现场整洁。
2.施工人员需佩戴安全帽、安全绳等必要防护用具,正确使用施工工具。
3.施工作业过程中,需遵守相关安全操作规程,杜绝违章操作行为。
4.对装修材料进行妥善管理,避免引发安全隐患。
施工验收标准1.完工墙面表面平整、无裂缝、开裂、脱落现象。
2.室内环境通风、干燥、无异味。
3.外墙保温性能符合设计要求,外墙装饰符合设计效果。
结语通过以上展示的厂房内外墙面改造施工方案,可以有效提升厂房整体形象,改善生产环境,同时保证施工质量和安全。
在实际施工过程中,施工单位应充分考虑具体情况,做好施工前的准备工作,确保施工顺利进行并达到预期效果。
仓库外墙翻新修缮工程解决方案

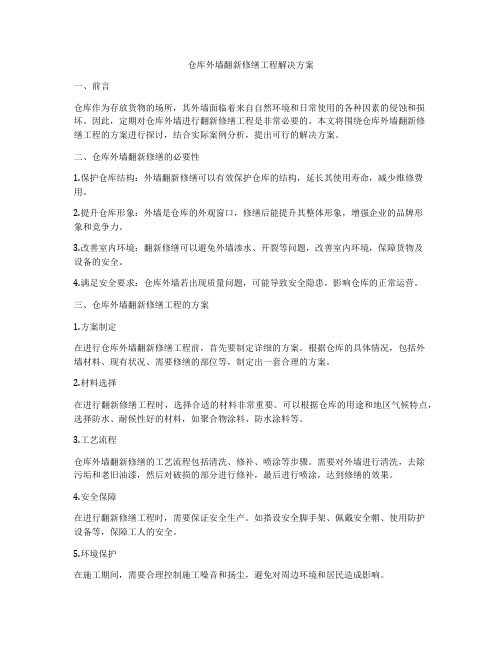

仓库外墙翻新修缮工程解决方案一、前言仓库作为存放货物的场所,其外墙面临着来自自然环境和日常使用的各种因素的侵蚀和损坏。
因此,定期对仓库外墙进行翻新修缮工程是非常必要的。
本文将围绕仓库外墙翻新修缮工程的方案进行探讨,结合实际案例分析,提出可行的解决方案。
二、仓库外墙翻新修缮的必要性1.保护仓库结构:外墙翻新修缮可以有效保护仓库的结构,延长其使用寿命,减少维修费用。
2.提升仓库形象:外墙是仓库的外观窗口,修缮后能提升其整体形象,增强企业的品牌形象和竞争力。
3.改善室内环境:翻新修缮可以避免外墙渗水、开裂等问题,改善室内环境,保障货物及设备的安全。
4.满足安全要求:仓库外墙若出现质量问题,可能导致安全隐患,影响仓库的正常运营。
三、仓库外墙翻新修缮工程的方案1.方案制定在进行仓库外墙翻新修缮工程前,首先要制定详细的方案。
根据仓库的具体情况,包括外墙材料、现有状况、需要修缮的部位等,制定出一套合理的方案。
2.材料选择在进行翻新修缮工程时,选择合适的材料非常重要。
可以根据仓库的用途和地区气候特点,选择防水、耐候性好的材料,如聚合物涂料、防水涂料等。
3.工艺流程仓库外墙翻新修缮的工艺流程包括清洗、修补、喷涂等步骤。
需要对外墙进行清洗,去除污垢和老旧油漆,然后对破损的部分进行修补,最后进行喷涂,达到修缮的效果。
4.安全保障在进行翻新修缮工程时,需要保证安全生产。
如搭设安全脚手架、佩戴安全帽、使用防护设备等,保障工人的安全。
5.环境保护在施工期间,需要合理控制施工噪音和扬尘,避免对周边环境和居民造成影响。
四、外墙翻新修缮工程的案例分析某企业仓库外墙存在龟裂、脱落、漏水等问题,为了保障仓库的使用安全和形象,决定进行外墙翻新修缮工程。
1.方案制定针对仓库外墙的具体情况,选择了使用聚合物涂料进行翻新修缮。
根据外墙的面积和现有状况,制定了详细的施工方案和工艺流程。
2.材料选择选择了具有良好防水性和耐候性的聚合物涂料,以及耐候性好的底漆和涂料。
办公大楼外立面改造技术方案

办公大楼外立面改造技术方案申江集团办公楼外墙立面空鼓、裂缝现象较为严重。
拟采用如下方案修绪:
一、施工工艺
1、墙面龟裂:墙面装饰层有龟裂现象的:
a、铲除装饰层;
b、清理底层重新抹灰粉刷(水泥砂浆标号需提高一级)。
②、墙体抹灰层有开裂现象的:
a、用手提切割机沿裂缝竖向及水平方向切槽,深度为20毫米,至砌体表面,宽度20毫米,槽间距400-600毫米(具体视墙面裂缝大小而定)成网状
b、清理后在基层表面刷素水泥浆二度,用1:3水泥砂浆掺膨胀剂补平成活;
c、喷水养护3天;
d、在新旧抹灰交接处用抹面胶浆粘网格布加强,刷涂302液体界面剂,然后重新抹灰,,按规范恢复装饰层(满批弹性腻子二度,一底二度外墙弹性乳胶漆)。
2、墙体大面积空鼓:
a、用手提切割机沿裂缝切割,,深度为20毫米,至砌体表面,宽度30~150毫米,槽间距600~800毫米(具体视墙面裂缝大小而定)成网状;
b、将市售环氧树脂与固化剂按说明调配后,用毛刷将槽内涂匀,然后在墙体单侧或两侧加钢筋网加固。
C、或采用6mm膨胀螺栓,按每nm2@150植入墙体,将空鼓层与墙体形成整体。
D、再用M10水泥砂浆分层抹平。
E、待砂浆干燥后用小锤敲击检查是否空鼓,用水泥基防水涂膜做好防水措施,再恢复墙面装饰层。
这种方法,利用环氧树脂的粘结作用,一方面使填充墙成配筋体,具备一定的应变能力,提高抗裂性。
另一方面,通过钢筋网(膨胀螺栓)使网格与墙体形成整体,将变形差均匀地分散于整个墙面,以避免或减少裂缝的发生。
工业厂房修缮工程施工方案

工业厂房修缮工程施工方案一、工程概况:本工程是对现有工业厂房进行修缮改造,以提升厂房的使用性能和舒适度。
工程包括外墙、屋面、地面、管道设施等的维修和改造。
二、工程进度安排:1.施工前准备工作:包括确定施工方案、编制施工计划、安排材料采购等,预计耗时2周。
2.外墙修缮:包括清理外墙、防水处理、涂漆等工作,预计耗时3个月。
3.屋面修缮:包括清理屋面、防水处理、重新覆盖屋面材料等工作,预计耗时2个月。
4.地面修缮:包括清理地面、修补裂缝、翻新地面等工作,预计耗时1个月。
5.管道设施改造:包括检修管道、更换老化设备等工作,预计耗时2个月。
6.施工收尾工作:包括清理工地、环保整治、竣工验收等工作,预计耗时1个月。
三、施工方案:1.外墙修缮:1.1清理:清除外墙上的杂物、污渍,修补老化、开裂、脱落的部分。
1.2防水处理:选用高性能防水涂料进行涂刷,确保外墙具有良好的防水性能。
1.3涂漆:根据设计要求,进行外墙的涂漆,确保外墙的美观。
2.屋面修缮:2.1清理:清除屋面上的杂物、污渍,修补老化、开裂、漏水的部分。
2.2防水处理:选用高性能防水涂料或防水卷材进行涂刷或铺设,确保屋面具有良好的防水性能。
2.3重新覆盖屋面材料:根据设计要求,更换老化的屋面材料,提高屋面的使用寿命。
3.地面修缮:3.1清理:清除地面上的杂物、污渍,修补地面裂缝。
3.2修补裂缝:使用专用材料进行地面裂缝的修补,确保地面平整。
3.3翻新地面:根据设计要求,对地面进行翻新,提升地面的使用性能和美观。
4.管道设施改造:4.1检修管道:对老化、漏水的管道进行检修或更换。
4.2更换老化设备:根据需要和设计要求,更换老化的设备,提升工厂的生产效率。
四、安全施工措施:1.加强施工现场管理,进行周边道路、围栏、警示标志等的设置,确保施工现场安全。
2.工人必须佩戴安全帽、防护眼镜、防护口罩等个人防护装备。
3.施工过程中,严禁擅自改动现有设施,必须按照设计要求进行施工。
办公楼外立面改装方案

办公楼外立面改装方案
办公楼外立面改装方案
办公楼外立面是企业形象的窗口,对于办公楼的整体感观和品牌形象起到至关重要的作用。
以下是一个办公楼外立面改装方案,旨在提升办公楼的外观品质和塑造企业形象。
一、外墙涂料选择:选择高品质、长寿命且环保的外墙涂料进行涂装。
建议使用低挥发性有机溶剂涂料,确保涂料对环境和人体健康无害。
外墙涂料的颜色可以与企业的标志色或主题色相搭配,以提升企业的辨识度。
二、玻璃幕墙改造:如果办公楼采用了玻璃幕墙,可以优化幕墙结构,增加隔热层和隔音层,以降低室内能耗和环境噪音。
同时,可以利用特殊的玻璃贴膜技术,以提升建筑立面的效果和品质。
三、照明装饰:在办公楼外立面安装照明设施,通过夜间照明来营造出独特的夜景效果。
可以采用LED灯带或投光灯等照
明设备,通过巧妙的布局和调光控制,打造出温馨而富有个性的建筑外观。
四、植物装饰:在办公楼外墙、阳台或顶部空间设置绿化装饰。
可以选择具有观赏价值和适应力强的植物,如攀援植物、多肉植物等。
植物装饰不仅可以美化建筑外观,还可以降低环境温度、净化空气和改善员工的工作环境。
五、艺术装置:可以在办公楼外立面设置一些具有艺术感和创意性的装置。
可以是雕塑、壁画、镂空装饰等,以丰富建筑的立体感和层次感。
艺术装置的设计要与企业文化和形象相契合,体现出企业的风格和理念。
总之,办公楼外立面的改装方案需要综合考虑建筑结构、企业形象和环境因素等多个方面的因素。
通过选择高品质的建材和装饰材料、合理布局和设计,可以提升办公楼的外观品质,创造出与企业形象相匹配的建筑外观,提升企业的品牌形象和吸引力。
厂房外墙翻新修缮工程方案
厂房外墙翻新修缮工程方案一、工程概述随着工业化进程的加速和城市化建设的不断扩张,厂房作为工业生产和经营的重要场所,具有极为重要的地位。
然而,随着使用年限的增加和外部环境的影响,厂房外墙往往会出现老化、开裂、脱落等问题,直接影响到厂房的使用寿命和外观形象。
因此,对厂房外墙的翻新修缮工程显得尤为重要。
本工程的主要目的是对厂房外墙进行全面的翻新修缮,包括外墙清洗、修补、加固、喷涂等工作,以提升厂房的外观形象和使用寿命,保障厂房的安全和稳定运行。
二、工程范围1. 厂房外墙清洗2. 外墙开裂、脱落处的修补3. 外墙加固处理4. 外墙涂料喷涂三、工程具体方案1. 外墙清洗首先进行外墙清洗工作,清除表面的灰尘、污垢和附着物,为后续的修缮工作提供清洁的施工环境。
清洗技术可以采用高压水枪清洗、化学清洗等方式,确保外墙表面光洁平整。
2. 外墙开裂、脱落处的修补针对外墙出现的开裂、脱落等问题,需要进行修补处理。
首先对开裂处进行清理、切割,并在其中填充专用的环氧树脂胶进行粘接固化,保证其密封牢固;对脱落处进行重新粘接固定,确保外墙材料的稳固性和安全性。
3. 外墙加固处理加固处理是解决外墙老化、开裂等问题的关键,其目的是增强外墙的承载能力和耐久性。
加固工作包括对外墙结构的检测、分析,采用合适的材料和工艺进行加固。
常用的加固材料包括碳纤维布、钢筋混凝土等,施工方式可以采用打孔灌浆、粘贴加固等技术,确保外墙的稳固和牢固。
4. 外墙涂料喷涂最后进行外墙涂料的喷涂工作,选择合适的涂料对外墙进行表面装饰和保护。
涂料应具有良好的抗污性、耐候性和美观性,以保证外墙长期的使用效果和外观形象。
四、工程施工流程1. 踏勘测量:对厂房外墙进行详细的踏勘测量工作,确定外墙的具体情况和问题,制定合理的修缮方案。
2. 材料采购:根据修缮方案确定需要的材料和工具设备,进行采购工作。
3. 施工准备:对施工现场进行准备工作,包括清理、保护、临时设施的设置等。
加强安全管理杜绝安全事故
加强安全管理杜绝安全事故“安全第一”是企业生产的基础和保证,是我们做每项工作的前提条件。
安全生产方面的大道理,谁都能讲一些,但要落实到实处却要下一定的功夫,尽十分的努力。
进入五月份以来,我们对更新厂班组卫生、劳动纪律、工作场所以及设备加强了管理,并有专人不定期的巡回检查。
发现问题和安全隐患,能当场处理的及时解决整改,当场解决不了的,汇报主管工长或在厂调度会上提出,制定整改方案,并对整改的结果监督检查。
我们在不断完善和加强安全管理的同时还积极开展班组安全日活动。
在每周一下午,组织生产骨干和有关人员学习,学习内容由国家有关安全生产的法律法规到各工种和设备的安全操作规程以及系统地学习一些有关安全生产的知识等,并组织大家讨论,结合本工种的实际情况,查找身边的安全隐患和危险源,交流各自在工作中的一些经验和教训。
铆工组工作场地复杂多变,易造成混乱,存在安全隐患较多,安全工作最重要。
我们抓住工作重点,加强安全管理,利用班前会向工人贯彻和宣传安全工作的重要性。
要求每个工作点面上的工人,工作时及时清理、整理现场,将工作中备用材料按种类、规格码放整齐。
多余的材料和下脚料,及时清理出去。
保证工作现场整洁有序。
降低了引发安全事故的几率。
我们在对厂内加强管理的同时,对在厂外施工的各个施工现场也加强了安全管理。
九龙生产部厂房内部装修,外墙刮刷涂料,由于施工环境复杂,工作危险性大,我们派专人盯在现场负责安全工作。
监督、检查各施工队的安全措施贯彻落实情况。
并针对内部装修楼顶抹平,外墙使用吊篮、吊板等危险性大的施工作业,在有安全技术措施的同时,还向施工人员进行了有针对性的安全技术交底;针对外包施工队人员的不固定,流动性大等情况,不但要求新增人员进行岗前安全培训,并贯彻落实本项工程的安全技术措施。
而且在施工中加大了监督检查力度,及时制止违章作业,并对责任人进行安全教育和经济处罚。
同样我们对在马选厂东厂房施工的两个施工队也派有专人在现场负责安全工作。
办公楼外立面改造工程方案
办公楼外立面改造工程方案一、项目背景当前,城市化进程迅猛发展,各种建筑群体也在不断增多,办公楼成为城市重要的建筑类型之一。
随着城市的发展和建筑物的老化,办公楼外立面也需要不断进行改造和升级,以适应时代的潮流和市场需求。
本项目即是一个办公楼外立面改造工程方案,旨在提升办公楼的外观形象和功能性,满足租户和市民对建筑环境的新需求。
二、项目概况项目名称:某办公楼外立面改造工程项目地址:某市中心商业区建设单位:某房地产开发公司设计单位:某建筑设计院施工单位:某建筑施工公司项目规模:办公楼外立面改造约20000平方米工程周期:预计6个月工程总投资:约2000万元三、改造目标1.提升办公楼外立面形象,使其更具艺术感和现代气息,增加建筑观赏价值;2.改善办公环境,增加采光和通风效果,提高办公楼内部舒适度;3.优化办公楼外立面材质和结构,提高建筑节能性和耐久性;4.配套周边设施,打造宜居宜业的城市商业区。
四、改造方案1.外立面设计根据项目规划布局,结合现代建筑风格,采用镂空设计和动态线条,打造独特的外立面造型,增加建筑观赏性。
同时,根据太阳光照射角度,进行立面材料和颜色的设计调整,确保建筑外观色彩鲜艳、持久耐用。
另外,在绿化层进行立面设计,增加植物墙和垂直花园,提高建筑绿化率和绿色环保性。
2.立面材料选用高品质的金属材料、玻璃幕墙和彩钢板等,保证立面质感和品质,同时提高建筑外部防水防风能力。
根据季节气温变化,使用保温隔热材料,提高建筑外立面的节能性和舒适度。
在夜间,利用LED灯光装饰建筑立面,增加夜景效果。
3.通风设计考虑建筑内部空气流通问题,采用通风层设计,增加立面通风孔和排风口,提高办公楼内部通风效果。
应用高效的通风设备和新风系统,保证建筑内部空气质量和舒适度。
4.绿化设计加强建筑周边绿化工程,提高绿化率和城市环境质量。
通过新种植绿化和园林景观设计,打造绿色健康的生活环境。
同时,设立宜居商业区,设置休闲广场和绿化座椅,提供市民和商务人士休憩空间。
办公楼装修改造施工组织设计方案
办公楼装修改造施工组织设计方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (4)二、施工目标与要求 (4)2.1 施工目标 (5)2.2 施工要求 (6)三、施工组织与管理 (7)3.1 组织架构 (8)3.2 管理制度 (9)3.3 施工人员培训与管理 (10)四、施工进度计划 (11)4.1 总体进度计划 (12)4.2 分阶段进度计划 (12)五、施工材料与设备供应 (14)5.1 材料供应计划 (14)5.2 设备供应计划 (16)六、施工工艺技术与方法 (18)6.1 建筑结构改造工艺 (20)6.2 水电改造工艺 (21)6.3 装饰装修工艺 (23)七、施工现场布置与管理 (25)7.1 施工现场平面布置 (26)7.2 施工现场安全管理 (27)八、环境保护与文明施工 (28)8.1 环境保护措施 (29)8.2 文明施工管理 (30)九、风险评估与应对措施 (31)9.1 风险因素识别 (33)9.2 风险应对措施 (34)一、前言随着城市的快速发展和科技的不断进步,办公楼作为现代城市的重要基础设施,其功能和设施需求也在不断提升。
为了满足日益增长的市场需求,许多办公楼需要进行装修改造,以提升其品质、形象和功能性。
本次装修改造施工组织设计方案旨在为项目的顺利实施提供科学指导和技术支持。
本方案基于对现有办公楼的深入调研和分析,结合当前建筑市场的最新趋势和技术手段,明确了改造的目标、原则、内容和实施步骤。
我们充分考虑了施工过程中的安全、质量、进度和成本等因素,制定了相应的管理措施和应急预案,以确保项目的顺利进行和目标的顺利实现。
通过本次装修改造,我们期望能够进一步提升办公楼的品质和形象,为员工和客户创造更加舒适、便捷的工作环境,同时推动相关产业的发展和升级。
1.1 编制依据国家相关法律法规:包括但不限于《中华人民共和国建筑法》、《建设工程质量管理条例》等,确保施工过程中的合法性和合规性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工安全技术措施
项目名称:九龙生产部厂房、办公楼外墙装修工程施工单位(盖章):
主管经理项目经理
安检科技术负责人
施工组长安全负责人
安全组长编制人
2012年5月4日
工作任务:九龙生产部厂房、办公楼外墙装修
工作地点:九龙生产部
1.工作人员在进入施工现场时,必须正确穿戴合格的劳动防护用品,如工作服、安全帽,高空作业时无论时间长短,不分任何工作,都必须正确佩戴安全带及其它防护用品。
熟悉施工现场的周围环境及发生事故的可能因素,作好相应的防控措施。
严禁酒后上岗。
要爱护厂区和施工现场的环境卫生及设施,严禁操作与本工程无关的开关按钮,严格遵守九龙生产部的各项规章制度,如有违反按有关规定处罚。
2.本工程所使用的脚手架搭设要合理、牢靠。
且不得随意拆卸和挪动脚手架上的钢管。
因工作需要拆卸和挪动的,应考虑脚手架的牢固性、安全性后方可拆卸及挪动。
脚手板要用铅丝或绳索固定在脚手架上,以免踩偏坠落伤人事故发生。
脚手架应加装防护网。
3.严禁坐在设备边沿、窗口、升降口和临边等危险处闲谈、联系工作。
工作现场和设备上安置的保护装置、防护栏和施工脚手架必须牢固,不得随意拆卸、挪用。
外墙装修施工时遇有电线电缆时,应联系电工改线或停电,不能停电改线的要采取行之有效的安全防护措施,防止发生人员触电危险。
4.在使用吊篮施工时作业人员的安全带必须悬挂在独立的绳索上,不得悬挂在吊篮上,在使用吊篮施工作业前,要由专业技术人员仔细检查吊篮的安全性能,悬挂是否符合安全要求等,发现安全隐患及时排除,在确认吊篮各项性能符合安全要求后,方可投入使用。
5.使用吊绳、吊板作业时,在施工前必须经过负荷试验,经过试验检查吊绳的安全性能,同时要保证安全系数在允许的范围内,使用时严格控制施工荷载。
6.安全绳系挂后,由安全组长检查安全绳系挂的牢靠程度,保证安全绳正常使用。
由于高处作业,施工时间应避开高温期间。
中午注意休息,保证施工人员精力充沛,四级以上大风天气严禁高处施工作业。
7.施工期间,施工人员不得接打电话,其他人员不得打扰施工。
施工用的涂料桶随施工人员同上下,并且要系挂牢固。
施工过程中,施工用具与材料不得乱
扔乱弃,以防伤及他人。
8.操作绳、安全绳必须分开并绑扎牢固,靠沿口处要加垫软物,防止因磨损而断绳,绳子下端一定要接触地面,放绳人同时也要系安全副绳。
9.施工人员上岗前要穿好工作服,戴好安全帽,上岗时要先系安全带,再系保险锁(安全绳上),然后再系好卸扣(操作绳上),同时坐板扣子要打紧,固定死。
10.下绳时,施工负责人或监护人员要给予指挥和帮助。
操作时辅助用具要扎紧扎牢.以防坠落伤人,同时严禁嘻笑打闹和携带其它无关物品。
11.楼上、地面监护人员要坚守在施工现场.切实履行职责.随时观察操作绳、安全绳的松紧及绞绳、串绳等现象,发现问题及时报告,及时排除。
12.楼上监护人员不得随意在楼顶边沿上来回走动。
需要时,必须先系好自身安全绳,尔后再进行辅助工作。
地面监护人员不得在施工现场看书看报、玩手机,更不得随意脱岗,并要随时制止行人进入危险地段及拉绳、甩绳现象发生。
13.操作绳、安全绳需移位、上下时,监护人员及辅助工人要一同协调安置好,不用时需把绳子打好捆紧。
14.施工人员要落地时,要先察看一下地面、墙壁的设施,操作绳、安全绳的定位及地面存在的其它情况,待地面监护人员处理、调整,同意后方可缓慢下降,直至地面。
15.施工现场如有其他或多个施工单位交叉作业时,要做好协调工作,并根据施工现场的实际情况制定和采取行之有效的安全措施,做到“不伤害自己,不伤害他人,不被他人伤害”。
在外墙装修施工时,应禁止行人在施工处的下方通过,并要有醒目的警示标志牌、拦挡和设专人看护。
16.严禁双层或高空与地面垂直作业,如有不可避免的双层作业时,必须有足够承受坠物冲击的顶板或遮挡,并采取其它行之有效的安全措施。
多人一起操作时,应有专人负责统一指挥,进行协调,现场施工人员要对指挥人员的各种手势、指令信号熟悉明白。
17.在吊运水泥、沙子和涂料等材料时,不得超载和野蛮吊运,应由专人指
挥,上下信号传达应准确到位,将施工处的下方用栏杆或遮挡物圈起,禁止人员通过和停留,防止坠物伤人。
18..工程完工后,清理工作现场,不得将工具及杂物遗留在施工现场,做到文明施工。
19.其他未尽事宜,按《洗煤厂安全规程》、九龙生产部的有关规定和国家的相关法律法规执行。
以上措施在工作开始前,由带班组长组织所有参加本项工程人员,认真学习,并在施工中认真实施。
