空调工程通用吊装方案
空调设备吊装方案

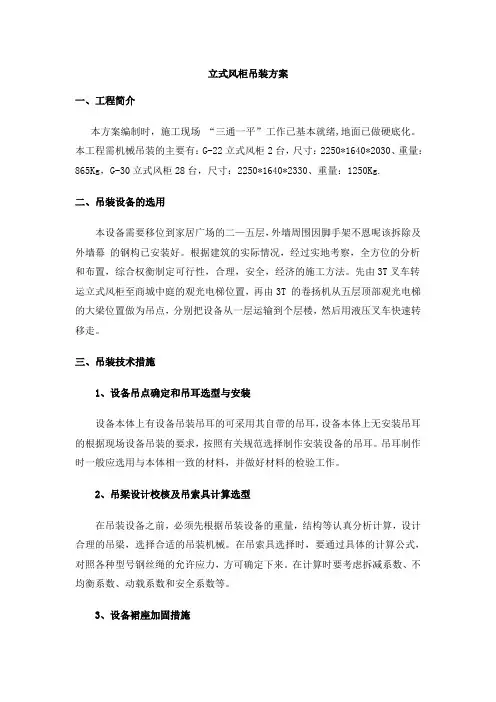

立式风柜吊装方案一、工程简介本方案编制时,施工现场“三通一平”工作已基本就绪,地面已做硬底化。
本工程需机械吊装的主要有:G-22立式风柜2台,尺寸:2250*1640*2030、重量:865Kg,G-30立式风柜28台,尺寸:2250*1640*2330、重量:1250Kg.二、吊装设备的选用本设备需要移位到家居广场的二—五层,外墙周围因脚手架不恩呢该拆除及外墙幕的钢构已安装好。
根据建筑的实际情况,经过实地考察,全方位的分析和布置,综合权衡制定可行性,合理,安全,经济的施工方法。
先由3T叉车转运立式风柜至商城中庭的观光电梯位置,再由3T 的卷扬机从五层顶部观光电梯的大梁位置做为吊点,分别把设备从一层运输到个层楼,然后用液压叉车快速转移走。
三、吊装技术措施1、设备吊点确定和吊耳选型与安装设备本体上有设备吊装吊耳的可采用其自带的吊耳,设备本体上无安装吊耳的根据现场设备吊装的要求,按照有关规范选择制作安装设备的吊耳。
吊耳制作时一般应选用与本体相一致的材料,并做好材料的检验工作。
2、吊梁设计校核及吊索具计算选型在吊装设备之前,必须先根据吊装设备的重量,结构等认真分析计算,设计合理的吊梁,选择合适的吊装机械。
在吊索具选择时,要通过具体的计算公式,对照各种型号钢丝绳的允许应力,方可确定下来。
在计算时要考虑拆减系数、不均衡系数、动载系数和安全系数等。
3、设备裙座加固措施如果设备重量重,体积大,起吊时尾部裙座受力集中。
为了防止吊装过程中裙座的变形,必须对裙座的底部采取加固措施,增加三角支撑架或十字支撑架,减少吊装时裙座的变形,以免影响设备的就位速度。
四、吊装步骤1、设备的进场、上排在各项准备工作完全做好的情况下,就开始组织设备的进场、上排和吊装工作了。
2、吊装前的准备工作设备在吊装前,必须做好全面仔细的检查核实工作。
检查设备吊装基准标记、方位线标记是否正确;检查设备的吊耳是否符合吊装要求。
3、吊装索具的系接主要包括滑车挂上吊耳、电动卷扬机的拉力试验和方位调整、拖排牵引和拖尾系统的设置等。
空调主机吊装方案

空调主机吊装方案
一、前言
本文将详细介绍空调主机吊装方案,主要围绕如何安全、高效
地完成空调主机的吊装展开。
二、准备工作
1. 要提前做好重量的计算工作,确保吊装设备能够胜任主机的
重量;
2. 需要确认吊装现场的环境和具体位置,并提前确定货车卸货
区域和吊装方案;
3. 指定专人负责现场安全操作和管理。
三、实施方案
1. 检查吊装工具的状态,确保吊装设备符合安全要求;
2. 根据实际情况选择合适的吊装工具;
3. 按照吊装图纸进行吊装,并在流程中严格遵守各项安全规定;
4. 安全卸下吊装工具;
5. 完成吊装任务后,将吊装工具进行检查和复位,并对现场进
行整理和清理。
四、注意事项
1. 吊装过程中,严格遵守标准化操作流程,确保作业安全;
2. 现场设置相关警示标识,提示行人和车辆注意安全防护;
3. 要保证吊装工具和设备的完好性,避免出现意外事故;
4. 消除现场因素,保证吊装过程中的安全操作。
五、结论
完善的空调主机吊装方案,可以确保吊装过程中安全、高效、
快捷地完成任务。
指定专人负责操作管理,遵照吊装流程规范操作,同时注意安全和设备完整性,可以有效避免吊装过程中的意外风险。
空调吊装安全专项方案

一、编制目的为确保空调吊装作业过程中的安全,预防事故发生,保障施工人员的人身安全和设备财产安全,特制定本空调吊装安全专项方案。
二、编制依据1. 《建筑工程安全生产管理条例》;2. 《起重机械安全规程》;3. 《建筑工程施工安全检查标准》;4. 《建筑工程施工安全操作规程》;5. 《空调设备吊装施工规范》。
三、施工范围本方案适用于空调设备的吊装作业,包括但不限于以下内容:1. 吊装前准备;2. 吊装作业;3. 吊装后检查。
四、安全组织与管理1. 成立空调吊装安全领导小组,负责吊装作业全过程的安全管理;2. 吊装作业前,组织施工人员进行安全教育培训,提高安全意识;3. 施工现场设置安全警示标志,明确危险区域;4. 施工人员必须穿戴符合安全要求的工作服、安全帽、安全带等个人防护用品。
五、吊装作业安全措施1. 吊装前准备:(1)对吊装设备进行检查,确保设备完好;(2)对吊装现场进行勘察,了解周边环境,确保吊装作业安全;(3)制定吊装方案,明确吊装流程、吊装设备和吊装人员;(4)对吊装设备进行试吊,确保吊装设备稳定可靠。
2. 吊装作业:(1)严格按照吊装方案执行,确保吊装过程安全;(2)吊装过程中,吊车司机应密切注意吊装设备的稳定性,发现异常情况立即停止吊装;(3)吊装过程中,施工人员应保持安全距离,不得靠近吊装设备;(4)吊装设备落地时,应缓慢降落,避免碰撞。
3. 吊装后检查:(1)检查吊装设备是否牢固,确保设备稳定;(2)检查吊装现场,确保无安全隐患。
六、应急处理1. 发生安全事故时,立即启动应急预案,组织人员进行救援;2. 报告上级部门,协助处理事故;3. 对事故原因进行调查,总结经验教训,防止类似事故再次发生。
七、总结本空调吊装安全专项方案旨在确保空调吊装作业过程中的安全,预防事故发生。
各施工人员应严格遵守本方案,确保吊装作业安全顺利进行。
空调吊装运输施工方案(end)

空调吊装运输施工方案(end)
一、前言
在建筑装修或空调设备更换维修时,空调吊装运输是一个重要的环节。
准确、安全、高效地完成空调吊装运输对工程进度和施工质量都具有重要意义。
本文将探讨空调吊装运输的施工方案。
二、施工前的准备工作
1. 确定吊装计划
在开始进行空调吊装运输之前,需要制定详细的吊装计划,包括吊装位置、吊装方式、吊装工具等。
确保吊装计划符合安全规范和实际需求。
2. 检查设备和工具
在施工前,需要检查吊装所需的工具和设备,确保其完好无损,并做好防护措施,以防意外发生。
3. 现场勘察
进行现场勘察,包括测量吊装位置、评估环境条件和通行道路等,确保吊装能够顺利进行。
三、吊装运输过程
1. 安装起重设备
根据前期准备工作,安装好起重设备,确保设备稳固可靠。
2. 吊装操作
根据吊装计划,进行吊装操作,注意吊装过程中的平衡和安全。
3. 运输过程
在吊装后,将空调设备进行运输,确保运输过程平稳、安全。
四、施工结束和验收
1. 完成吊装
根据吊装计划,完成吊装作业,确保吊装位置正确、设备完好。
2. 清理现场
完成吊装后,及时清理现场,确保安全通行和环境整洁。
3. 验收
进行空调设备的验收工作,确保设备安装正确、功能正常。
五、总结
空调吊装运输是一项复杂的工程,需要认真制定施工方案,严格执行吊装计划,确保施工安全、高效。
通过合理的准备工作和细致的施工操作,可以顺利完成空调吊装运输工作。
空调主机吊装安全专项施工方案

空调主机吊装安全专项施工方案一、前言在空调系统的安装与维护中,空调主机的吊装是一项关键且危险的工作环节。
为了确保施工过程安全、高效,特制定本专项施工方案,以指导从业人员进行空调主机吊装过程中的安全操作。
二、施工前准备1. 安全检查在进行吊装操作前,需对相关设备进行全面的安全检查。
确保使用的吊装设备完好无损,且符合相关标准要求。
2. 操作计划制定详细的操作计划,明确吊装的流程、方案及相关责任人。
确保各工作人员充分理解吊装的操作流程。
3. 现场环境检查吊装现场环境,确保吊装区域无障碍物,并标明安全警示标志。
三、吊装操作1. 吊装设备准备确认吊装设备是否牢固、稳定,满足吊装要求。
吊装绳索应符合相关标准,且应有足够的安全系数。
2. 空调主机检查在吊装前,对空调主机进行全面检查,确保其结构完整、重心稳定。
如有异常,应及时进行修复或调整。
3. 吊装方案根据空调主机的重量、尺寸和吊装高度,制定合理的吊装方案,并确定好吊装点。
4. 吊装过程在吊装过程中,应有专人指挥和监督,其他工作人员应根据指挥人员的指示进行操作。
确保吊装过程平稳进行,避免发生意外。
四、吊装完成后1. 空调主机安放吊装完成后,需将空调主机稳固地安放在相应位置,并进行固定,避免因外力震动导致倾倒。
2. 设备接线安放好空调主机后,需进行设备的接线工作。
确保设备接线准确无误,避免出现安全隐患。
五、安全注意事项1.吊装过程中,严禁人员站在吊装物品下方或物品上。
2.注意吊装作业中的安全防护措施,如头盔、安全带等。
3.吊装现场应保持清洁、整齐,避免发生跌倒等意外。
4.定期对吊装设备进行维护保养,确保设备运行正常。
结语以上即为本空调主机吊装安全专项施工方案的内容,希望能够为从事该工作的工作人员提供指导和帮助。
在吊装过程中,务必严格按照规定操作,确保安全第一,保障工作人员的生命财产安全。
室外机吊装方案

时代奥城空调室外机吊装方案一、工程概况时代奥城酒店公寓二期项目空调工程,吊装最高高度91米.本工程需吊装的为空调室外机,吊装位置为:裙楼3层屋面、主楼26层屋面和主楼5层、11层、18层、25层空调机房。
二、吊装设备的选用根据本工程特点,对本工程需要机械吊装的设备选用:塔吊和外挂电梯相结合。
裙楼屋面和主楼26层屋面设备使用塔吊,其余各楼层使用外挂电梯。
三、吊装方法的确定及技术措施1、需吊装的室外机重量及尺寸情况本次吊装的空调室外机组合型共56台,单体模块重量310~360Kg,外形尺寸最大:高*宽*厚2048*1350*720㎜.2、吊装前的准备设备在吊装前,必须做好全面仔细的检查核实工作。
检查设备安装基准标记、方位线标记是否正确;①确保吊装机械正常运转;②备好安全劳保用品,如安全带、安全帽等。
③信号畅通:用总包(配合我方)的对讲机做通讯信号。
④外挂电梯笼门升降1.6m,我司空调室外机的高度为2.1m,我司做好支架将升降门托起,待设备完全进入升降笼内恢复电梯笼门(需要总包配合)⑤在主楼5、11、18、25层,电梯口的脚手架高度为1.8m,低于室外机的高度,致使机空调室外机不能进入楼层,在设备吊装前将以上楼层电梯口的脚手架(影响室外机搬运)拆除,吊装完毕后我司恢复(我司和总包沟通)。
四、吊装步骤1、设备的进场在人力、吊装机械、安全等各项准备工作完全做好的情况下,开始组织空调室外机的进场。
2、塔吊吊装(需要总包配合)①现场备出足够的操作空间,设备进场后,装货车辆直接停放在塔吊工作区,设备外机直接从货车上吊至主楼和主楼26层屋面。
吊至屋面后由地牛(拖车)运至外机安装位置。
②26层空调外机基础正在制作中,尚未完工,以及吊兰正在该区域使用,楼面正在做混凝土施工我司外机在设备基础旁就近放置,待基础完工后就位安装。
3、外挂电梯的吊装(需要总包配合)先用塔吊将空调室外机从货车卸至外挂电梯附近,然后用地牛运到电梯内,其间用支架将升降门支撑出足够的进出空间(高度需2.2m),设备进入笼内,升降门恢复,送至各层(5、11、18、25层)。
空调工程管道吊装方案

空调工程管道吊装方案一、前言空调工程管道的吊装是整个空调工程中非常重要的繁重任务之一。
它直接关系到整个工程的质量和安全。
因此,在进行管道吊装时,必须认真制定合理的方案,重视安全措施,严格遵守施工规范,确保吊装过程的安全和顺利进行。
二、施工前的准备工作在进行管道吊装前,必须对施工现场进行充分的准备,以确保吊装作业的安全和顺利进行。
1. 工程资料的搜集和整理在进行管道吊装前,必须充分了解设计图纸和相关的工程规范标准,对管道吊装的重量、尺寸、数量等进行仔细核对和计算,明确吊装工程的具体要求和施工标准。
2. 施工现场的勘察和准备在进行吊装作业前,必须对施工现场进行充分的勘察和准备工作。
包括施工现场的地理环境、地基条件、地面平整度、周围建筑物的情况等进行全面调查,以便制定合理的吊装方案。
3. 吊装设备的准备在进行管道吊装前,必须充分准备所需的吊装设备,包括起重机、吊索、吊钩、卷扬机、滑轮等。
要对吊装设备的使用性能和安全性能进行检查和测试,以确保在吊装作业过程中能够正常运行。
4. 人员的准备在进行吊装作业前,必须充分培训和安全教育吊装作业人员,确保他们了解吊装作业的特点和要求,掌握吊装设备的操作技能和安全操作规程。
5. 安全措施的制定和实施在进行管道吊装前,必须制定详细的安全措施方案,包括设备的安全检查、操作规程、事故应急预案等,并严格执行这些安全措施,确保吊装作业的安全进行。
三、管道吊装工程的具体方案1. 确定吊装方案在进行管道吊装前,必须根据设计要求和实际情况,确定吊装方案。
包括吊装位置、吊装方式、吊装设备的选用、吊装工艺等。
吊装方案必须充分考虑吊装作业的安全性、稳定性和可靠性。
2. 准备好吊装设备在进行管道吊装前,必须将所需的吊装设备进行检查和测试,并做好相关的记录。
吊装设备必须符合相关的标准规定,具备良好的使用性能和安全性能。
3. 安装吊装设备在进行管道吊装前,必须将吊装设备进行安装,并进行验收和调试,以确保吊装设备在吊装作业过程中能够正常运行。
空调吊装专项施工方案

一、工程概况本工程涉及空调设备的吊装,包括但不限于空调机组、风机盘管、风机等。
为确保施工安全、高效,特制定本专项施工方案。
二、施工准备1. 技术准备:熟悉施工图纸、设备说明书,了解设备性能、重量、尺寸等信息,确保施工方案的合理性和可行性。
2. 人员准备:组织专业施工队伍,明确施工人员职责,进行安全技术交底。
3. 材料准备:准备吊装设备、工具、安全防护用品等,确保施工过程中所需材料齐全。
4. 施工现场准备:确保施工现场平整、清洁,满足吊装作业要求。
三、施工工艺1. 吊装设备:根据设备重量、尺寸及现场环境,选择合适的吊装设备,如汽车吊、履带吊等。
2. 吊点设置:根据设备重量、重心位置,确定吊点位置,确保吊装过程中设备平衡。
3. 吊装程序:(1)吊装前,对吊装设备进行试吊,检查设备运行状态;(2)将设备吊至预定位置,缓慢放下,确保设备平稳就位;(3)检查设备就位情况,确认无误后,拆除吊装设备。
4. 安全措施:(1)吊装过程中,确保吊装设备运行平稳,避免发生倾斜、摇摆等现象;(2)施工人员必须穿戴安全帽、安全带等防护用品;(3)吊装过程中,设置专人指挥,确保施工安全。
四、施工进度安排1. 施工前:完成施工图纸、设备说明书等技术准备工作,组织施工队伍,进行安全技术交底。
2. 施工中:按照施工方案,确保吊装作业顺利进行。
3. 施工后:检查设备就位情况,确保设备安装质量。
五、质量控制1. 严格按照施工图纸、设备说明书进行吊装作业,确保设备安装位置准确。
2. 对吊装设备进行检查,确保其运行状态良好。
3. 施工过程中,加强安全防护措施,确保施工安全。
4. 施工完成后,对设备进行验收,确保设备安装质量。
六、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。
2. 施工过程中,加强环保措施,减少施工对环境的影响。
3. 施工人员应遵守施工现场规章制度,保持施工现场整洁。
本方案为空调吊装专项施工方案,具体实施过程中,可根据实际情况进行调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
空调工程通用吊装方案
一、引言
空调作为室内舒适性和温度控制的重要设备,其安装调试工程也显得尤为重要。
随着建筑结构的不断发展和变化,“地热开挖”技术的广泛应用,也对空调工程的施工方式提出了更高的要求。
在传统的施工方式下,地热挖掘无疑给空调设备吊装工程带来了困难。
因此,为了适应施工的发展和变化,提高工程的施工效率,本文针对空调工程的通用吊装方案进行了深入分析和研究,以期对工程实践具有一定的指导意义。
二、空调工程吊装方案的基本原则
1. 安全第一
吊装过程中,安全是第一位的。
在吊装前,需严格按照设计要求进行验收,确保设备的质量符合要求。
同时,对吊装设备和工作人员的安全进行全面检查和培训,确保吊装过程中不发生任何安全事故。
2. 吊装方式选择
根据实际情况,选择合适的吊装方式。
常见的吊装方式有起重机吊装、吊索吊装、气垫吊装等。
需要根据设备的重量、尺寸、材料等方面的特点来选择合适的吊装方式。
3. 吊装设备选择
应根据吊装对象的具体情况,选择合适的吊装设备,如吊车、起重机、气垫等。
并且要确保吊装设备的性能稳定、操作简便。
4. 吊装环境检查
在吊装前,需要对吊装环境进行全面检查,确保吊装现场的平整度、承重能力等情况符合吊装要求。
5. 吊装计划制定
需要在吊装前制定详细的吊装计划,包括吊装流程、安全措施、吊装设备选择等内容。
同时,要与工程其他相关部门(如设计部门、安全监督部门等)进行充分的沟通,确保吊装计划的合理性和可行性。
三、空调工程吊装方案的具体操作
1. 吊装前准备
(1)吊装现场清理
在吊装前,需要对吊装现场进行全面的清理,清除杂物和障碍物,确保吊装现场的安全及整洁。
(2)吊装设备检查
对吊装设备进行全面的检查和测试,确保吊装设备的性能完好,能够满足吊装要求。
(3)吊装人员培训
对吊装人员进行全面的培训和指导,确保吊装人员熟悉吊装设备的操作流程及相关安全措施。
2. 吊装操作流程
(1)吊装计划制定
根据空调设备的具体情况,制定详细的吊装计划,包括吊装方式选择、吊装设备选择、吊装时间安排等。
(2)吊装设备选择
根据吊装计划,选择合适的吊装设备,确保吊装设备能够满足吊装要求。
(3)吊装现场布置
在吊装前,需将吊装现场按照吊装计划进行布置,确保吊装现场平整、无障碍物等情况。
(4)吊装设备安装
将吊装设备根据吊装要求进行安装,确保吊装设备的性能稳定、操作简便。
(5)吊装操作进行
根据吊装计划,进行吊装操作,确保吊装过程安全、稳定。
(6)吊装完成
吊装完成后,需对吊装现场进行清理,确保吊装现场的安全及整洁。
四、空调工程吊装方案的注意事项
1. 吊装设备选型
根据吊装对象的具体情况,选择合适的吊装设备。
需根据设备的重量、尺寸、材料等方面的特点来选择合适的吊装设备。
2. 吊装过程监控
吊装过程中,需进行全程监控。
严格按照吊装计划进行操作,确保吊装过程的稳定和安全。
3. 吊装现场安全
在吊装过程中,需严格遵守吊装现场的安全规定,确保吊装现场的安全及整洁。
4. 吊装操作规范
吊装操作需严格按照吊装计划进行,确保吊装操作的规范和稳定。
五、结语
空调工程作为建筑工程中的重要组成部分,其吊装工程的顺利进行对工程的顺利进行具有
重要的意义。
本文针对空调工程吊装方案进行了详细的分析和研究,希望能为工程实践提
供一定的参考价值。
在实际施工中需根据具体情况进行具体操作,确保吊装工程的顺利进行。
