合集下载

工程试验检测方案交底

工程试验检测方案交底

工程试验检测方案交底一、前言工程试验检测是工程建设过程中的重要环节,其结果直接关系到工程质量的稳定性和可靠性。

因此,要求对试验检测方案进行充分的交底和沟通,确保每一项试验检测都能够按照标准要求进行,并获得准确可靠的数据。

为了做好本次工程试验检测工作,特制定本交底方案,希望各相关人员认真阅读和理解,并严格按照要求执行。

二、施工单位本次工程试验检测工作由施工单位负责组织实施,负责人为XXX,联系电话为XXXX。

三、试验检测人员1. 试验检测工作由负责试验检测的专业人员执行,具体包括试验监测工程师、试验工程师及相关技术人员。

2. 试验检测人员应严格按照相关规定进行操作,如有违规行为将受到相应的处罚。

四、试验检测设备及仪器1. 本工程试验检测所需设备及仪器应具备相关的国家标准认证,并且定期进行校准和维护,保证其准确可靠。

2. 试验检测设备及仪器的使用人员应具备相关的专业知识和技能,确保操作安全和准确性。

3. 在进行试验检测前,必须对设备及仪器进行检查和试验,确保其正常运转。

五、试验检测过程1. 施工单位应根据工程实际情况编制详细的试验检测方案,并报经建设单位审核。

2. 试验检测工程师应认真学习和掌握相关的国家标准和规范标准,确保试验检测方案的正确性和可靠性。

3. 在进行具体试验检测前,应对施工现场进行安全检查,确保试验检测操作人员的安全。

4. 试验检测工程师应根据实际情况调配好相关的人员和设备,确保试验检测的顺利进行。

5. 在试验检测过程中,应严格执行操作规程,防止操作失误导致试验数据的不准确性。

六、试验检测结果处理1. 试验检测结果应及时整理和归档,确保数据的完整性和准确性。

2. 施工单位应根据试验检测结果进行合理的数据分析和处理,并及时向建设单位报告。

3. 如发现试验检测结果存在异常情况,须及时通知建设单位,进行相应的处理措施。

七、试验检测记录及报告1. 试验检测人员应认真填写试验检测记录,并及时整理、签字、盖章。

试验检测安全技术交底模板

试验检测安全技术交底模板

一、工程概况1. 工程名称:________________________2. 工程地点:________________________3. 工程规模:________________________4. 施工单位:________________________5. 监理单位:________________________二、试验检测内容1. 试验检测项目:________________________2. 试验检测标准:________________________3. 试验检测方法:________________________4. 试验检测设备:________________________三、安全技术措施1. 人员安全:(1)试验检测人员应具备相应的专业技能和操作资格。

(2)作业人员必须穿戴符合安全要求的个人防护用品,如安全帽、工作服、防护眼镜、手套等。

(3)试验检测人员应接受安全教育培训,熟悉本工程的安全技术要求。

2. 设备安全:(1)试验检测设备应定期检查、维护和保养,确保设备运行正常。

(2)操作设备时,应严格按照设备操作规程进行,避免误操作。

(3)设备操作人员应具备相应的设备操作资格。

3. 环境安全:(1)试验检测现场应保持整洁、有序,避免发生安全事故。

(2)试验检测现场应配备消防器材,如灭火器、消防砂等。

(3)试验检测现场应设置警示标志,提醒作业人员注意安全。

4. 作业安全:(1)试验检测作业前,应进行全面的安全检查,确保作业环境安全。

(2)试验检测作业过程中,应严格遵守操作规程,避免发生安全事故。

(3)试验检测作业结束后,应清理现场,确保无安全隐患。

四、应急处置措施1. 人员伤亡事故:(1)立即组织人员抢救受伤人员,并拨打急救电话。

(2)立即报告相关部门,启动应急预案。

(3)对事故现场进行保护,配合调查。

2. 设备故障:(1)立即停止设备运行,切断电源。

(2)通知设备维修人员进行检查、维修。

检验检测机构安全技术交底模板

检验检测机构安全技术交底模板

一、交底目的为确保检验检测工作的顺利进行,提高检验检测质量,保障检验检测人员的安全,特进行安全技术交底。

二、交底内容1. 工作现场环境(1)现场环境应保持整洁、宽敞,通风良好,确保检验检测人员的安全。

(2)现场应设置明显的安全警示标志,提醒检验检测人员注意安全。

2. 设备操作安全(1)操作设备前,必须熟悉设备性能、操作规程和注意事项。

(2)严格遵守设备操作规程,不得擅自改变设备结构或调整参数。

(3)操作过程中,注意观察设备运行状态,发现异常情况立即停止操作,并向负责人报告。

3. 人员安全(1)检验检测人员应穿戴合适的个人防护用品,如安全帽、防护眼镜、防护手套等。

(2)操作高空作业设备时,必须系好安全带,并采取防坠落措施。

(3)上下楼梯、平台等高处作业时,应保持注意力集中,防止滑倒、坠落。

4. 物料安全(1)妥善保管检验检测用物料,避免交叉污染和误用。

(2)操作化学试剂、有毒有害物质时,应采取防护措施,如佩戴防护手套、口罩等。

(3)废弃物处理应按照国家相关规定执行,不得随意丢弃。

5. 应急处置(1)熟悉应急处置预案,了解应急物资的存放位置。

(2)遇到突发事件,应立即采取应急措施,并迅速报告负责人。

(3)确保检验检测工作正常进行,降低事故损失。

三、交底要求1. 检验检测人员应认真听取安全技术交底,并做好记录。

2. 交底内容应结合实际工作,确保检验检测人员掌握相关安全知识。

3. 检验检测人员应自觉遵守安全规定,提高安全意识。

4. 检验检测机构应定期组织安全技术交底,确保检验检测工作安全有序进行。

四、交底时间本次安全技术交底时间为____年____月____日,请检验检测人员务必参加。

五、交底负责人本次安全技术交底由____(负责人姓名)负责,如有疑问,请及时与负责人沟通。

六、附件1. 检验检测设备操作规程2. 个人防护用品使用说明3. 应急处置预案4. 国家相关规定请各位检验检测人员认真学习以上内容,确保检验检测工作安全、顺利进行。

道路试验检测安全技术交底模板

道路试验检测安全技术交底模板

一、交底目的为确保道路试验检测工作的顺利进行,保障检测人员的人身安全和试验检测数据的准确性,特制定本安全技术交底。

二、交底对象全体参与道路试验检测的工作人员。

三、交底内容1. 安全生产责任制(1)明确各岗位的安全职责,确保人人有责、责任到人。

(2)建立健全安全生产责任制,落实各级领导的安全责任。

2. 安全操作规程(1)严格遵守国家有关安全生产的法律、法规和标准。

(2)按照试验检测项目的技术规范和操作规程进行操作。

(3)熟悉检测设备、仪器和工具的使用方法,确保操作安全。

3. 安全防护措施(1)佩戴必要的安全防护用品,如安全帽、防尘口罩、防护眼镜等。

(2)在进行现场试验检测时,应确保检测区域安全,设置安全警示标志。

(3)对检测设备、仪器和工具进行定期检查、维护,确保其处于良好状态。

4. 道路交通安全(1)遵守道路交通安全法律法规,确保行车安全。

(2)在道路试验检测过程中,车辆应按照规定路线行驶,不得随意变道、超车。

(3)驾驶人员应保持良好的驾驶习惯,避免疲劳驾驶。

5. 环境保护(1)遵守环境保护法律法规,确保检测过程中的环境安全。

(2)妥善处理试验检测产生的废弃物,防止污染环境。

(3)加强检测区域的环境监测,确保检测数据准确可靠。

6. 应急处置(1)熟悉应急处置流程,掌握应急措施。

(2)遇到突发情况,立即启动应急预案,确保人员安全。

(3)加强应急演练,提高应急处置能力。

四、交底要求1. 各部门要高度重视,认真组织安全技术交底,确保全体人员熟悉并掌握安全操作规程。

2. 检测人员要严格遵守安全技术交底内容,确保自身安全。

3. 安全生产管理人员要加强对试验检测现场的安全监管,及时发现和消除安全隐患。

4. 定期对安全技术交底进行总结和评估,不断改进和完善安全管理工作。

五、附则1. 本安全技术交底自发布之日起执行。

2. 本安全技术交底如有变更,以最新版本为准。

3. 本安全技术交底由安全管理部门负责解释。

(完整版)试验技术交底记录

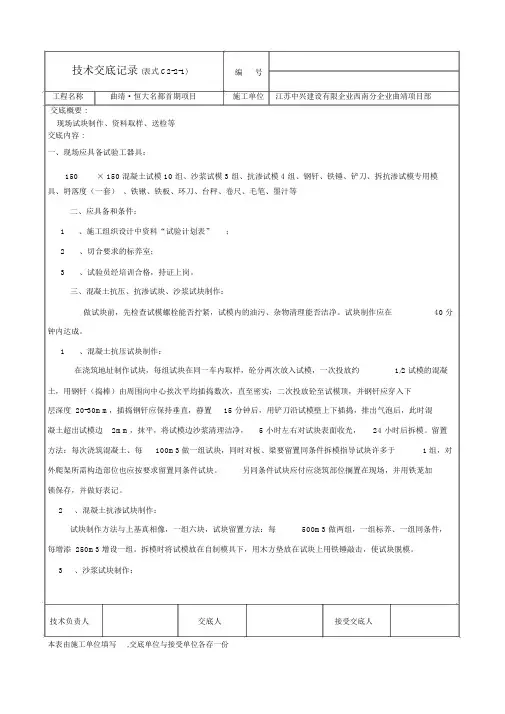

(完整版)试验技术交底记录

工程名称曲靖·恒大名都首期项目施工单位江苏中兴建设有限企业西南分企业曲靖项目部交底概要 :现场试块制作、资料取样、送检等交底内容 :一、现场应具备试验工器具:150× 150 混凝土试模 10 组、沙浆试模 3 组、抗渗试模 4 组、钢钎、铁锤、铲刀、拆抗渗试模专用模具、坍落度(一套)、铁锹、铁板、环刀、台秤、卷尺、毛笔、墨汁等二、应具备和条件:1、施工组织设计中资料“试验计划表”;2、切合要求的标养室;3、试验员经培训合格,持证上岗。

三、混凝土抗压、抗渗试块、沙浆试块制作:做试块前,先检查试模螺栓能否拧紧,试模内的油污、杂物清理能否洁净。

试块制作应在40 分钟内达成。

1、混凝土抗压试块制作:在浇筑地址制作试块,每组试块在同一车内取样,砼分两次放入试模,一次投放约1/2 试模的混凝土,用钢钎(捣棒)由周围向中心挨次平均插捣数次,直至密实;二次投放砼至试模顶,并钢钎应穿入下层深度 20-30mm,插捣钢钎应保持垂直,静置15 分钟后,用铲刀沿试模壁上下插捣,排出气泡后,此时混凝土超出试模边2mm,抹平,将试模边沙浆清理洁净, 5 小时左右对试块表面收光,24 小时后拆模。

留置方法:每次浇筑混凝土、每100m3做一组试块,同时对板、梁要留置同条件拆模指导试块许多于 1 组,对外爬架所需构造部位也应按要求留置同条件试块。

另同条件试块应付应浇筑部位搁置在现场,并用铁茏加锁保存,并做好表记。

2、混凝土抗渗试块制作:试块制作方法与上基真相像,一组六块,试块留置方法:每500m3 做两组,一组标养、一组同条件,每增添 250m3增设一组。

拆模时将试模放在自制模具下,用木方垫放在试块上用铁锤敲击,使试块脱模。

3、沙浆试块制作:技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受单位各存一份工程名称曲靖·恒大名都首期项目施工单位江苏中兴建设有限企业西南分企业曲靖项目部交底概要 :现场试块制作、资料取样、送检等交底内容 :每层做一组,取样在施工现场起码从3 个不一样部位取样,一组六块,试块制作时将试模摆放平坦,捣实、抹平,后压光,送到标养室。

试验检测安全技术交底范本模板

试验检测安全技术交底范本模板

一、一、项目名称二、二、工程概况三、三、试验检测内容四、四、安全技术措施一、一、安全操作规程1. 作业人员必须熟悉本范本内容,并严格按照规程操作。

2. 作业前应进行安全检查,确保试验检测设备、仪器、工具完好。

3. 作业过程中,应遵守以下安全操作规程:(1)进入试验检测现场,必须佩戴安全帽、防护眼镜、手套等个人防护用品。

(2)操作试验检测设备时,应严格按照设备操作手册进行。

(3)使用电气设备时,应确保电源线绝缘良好,并定期检查。

(4)试验检测过程中,严禁触摸高温、高压、易燃、易爆等危险物品。

(5)试验检测现场应保持整洁,不得堆放杂物,确保通道畅通。

二、二、现场安全措施1. 试验检测现场应设置明显的安全警示标志,非作业人员不得进入。

2. 试验检测区域应设有安全防护设施,如围栏、警示灯等。

3. 试验检测现场应配备灭火器、急救箱等应急设施。

4. 试验检测现场应设有专人负责现场安全管理,确保作业安全。

三、三、紧急情况处理1. 发生火灾时,立即切断电源,使用灭火器进行灭火,并迅速撤离现场。

2. 发生触电事故时,立即切断电源,用绝缘物将触电者与电源隔离,并迅速进行急救。

3. 发生人员受伤时,立即进行急救,并迅速联系医院。

4. 发生设备故障时,立即切断电源,由专业人员进行维修。

四、四、试验检测注意事项1. 试验检测过程中,严禁擅自更改试验检测参数和设备设置。

2. 试验检测过程中,严禁将试验检测样品与无关物品混合。

3. 试验检测完成后,应将试验检测设备、仪器、工具整理归位,并清理现场。

4. 试验检测过程中,应做好记录,确保试验检测数据的准确性。

五、五、试验检测人员职责1. 试验检测人员应熟悉本范本内容,并严格按照规程操作。

2. 试验检测人员应定期参加安全培训,提高安全意识。

3. 试验检测人员应严格遵守试验检测纪律,确保试验检测数据真实可靠。

4. 试验检测人员应积极配合现场安全管理,确保试验检测作业安全。

六、六、试验检测现场环境要求1. 试验检测现场应保持整洁,不得堆放杂物,确保通道畅通。

002长螺旋引孔技术交底

002长螺旋引孔技术交底
⑤长螺旋桩机取土深度根据根据静压桩机试打情况进行调整。
⑥在施工中须加强监测,随时注意周边环境情况和基桩的标高和位置,施工速度不宜过快,否则会加剧挤土效应,造成桩的上浮和位置偏移。一旦有异常情况,须及时汇报建设单位以及相关单位,由建设单位主持协调相关关系和处理方案。
(3)长螺旋引孔取出土方的处理
桩基施工前,须对桩位进行预钻孔引孔取士处理,这样会带出大量的地下土方对这部分土方的处理,应先准备挖掘机和装载机对每孔土方进行及时收集和清除。土方可根据现场的实际情况圈定不影响施工的区域,进行堆放,再视施工当时的情况,可以在某些地段进行干燥处理,或者在施工完的单体构筑物附近堆放。如果不能堆放,则利用自卸汽车外运出现场,不能影响现场的施工。
技术交底记录
编号:002
工程名称
第七八水质净化厂子项目
施工单位
贵州建工集团有限公司
分部工程、部位及范围
基坑支护
交底日期
2019年月20日
分项工程(作业)名称
长螺旋引孔
交底内容:
长螺旋桩机取土的技术要求
根据试桩情况及地质勘察资料并结合施工现场周边环境的实际情况,在本项目中要确保周边环境不被破坏或受到影响减小以及桩基础施工能够满足设计要求,必须对施工桩位采用长螺旋引孔取土施工。通过长螺旋引孔后,对中间硬土层进行挠动、取土,为管桩施工创造条件、保证施工有效桩长,并提高单桩沉桩质量同时也对周边的建筑物和构筑物起到保护作用。
(1)桩长的确定
桩基技术规范要求在施打大面积密集桩群时,为减轻挤土效应带来的影响,须采用预钻孔的辅助措施,钻孔长度约为1/3桩长,具体钻孔长度由现场甲方、监理、施工方根据地质实际情况确定,因此即使在基桩施工能到位的情况下,采取引孔取土措施。
对场地地质情况较为复杂的地段,特别是地下存有普遍的粉士、粉砂、砾石或胶结块等硬夹层透镜体,而这些硬夹层透镜体在桩基施工时又难以穿透,且设计持力层又位于硬夹层透镜体下部时,则引孔取土施工时就必须引穿这些硬夹层透镜体,以保证沉桩施工时能顺利到达持力层,保证有效桩长。在这种情况下引孔深度就要根据硬夹层透镜体的位置而定。

公路试验检测安全技术交底模板

公路试验检测安全技术交底模板

一、交底目的为确保公路试验检测工作的顺利进行,提高试验检测人员的安全意识和操作技能,预防安全事故的发生,特进行安全技术交底。

二、交底对象本次安全技术交底对象为所有参与公路试验检测工作的相关人员。

三、交底内容1. 安全生产方针认真贯彻“安全第一、预防为主、综合治理”的安全生产方针,强化安全生产责任,落实安全生产措施。

2. 安全生产责任制(1)试验检测单位负责人对本单位安全生产负总责;(2)试验检测项目负责人对本项目安全生产负直接责任;(3)试验检测人员对本岗位安全生产负直接责任。

3. 安全生产规章制度(1)严格遵守国家有关安全生产的法律、法规和标准;(2)严格执行试验检测单位制定的各项安全生产规章制度;(3)认真落实安全生产操作规程。

4. 安全生产措施(1)试验检测现场应设置明显的安全警示标志;(2)试验检测人员应佩戴必要的劳动防护用品;(3)试验检测设备应定期检查、维护,确保设备安全运行;(4)试验检测现场应保持整洁,消除安全隐患;(5)试验检测人员应掌握应急处理措施,提高自救互救能力。

5. 试验检测现场安全操作(1)进入试验检测现场,应遵守现场安全规定,不得擅自改变试验检测设备的布置和运行状态;(2)试验检测人员应熟悉试验检测设备操作规程,确保操作安全;(3)试验检测过程中,应密切注意设备运行情况,发现异常情况立即停机检查;(4)试验检测人员应保持试验检测现场整洁,不得随意摆放物品;(5)试验检测过程中,应确保试验检测设备安全运行,不得违规操作。

6. 试验检测人员安全注意事项(1)试验检测人员应遵守交通规则,不得酒后驾驶、疲劳驾驶;(2)试验检测人员应遵守施工现场的安全规定,不得在施工现场追逐打闹;(3)试验检测人员应遵守消防安全规定,不得在施工现场吸烟、乱扔烟头;(4)试验检测人员应遵守个人卫生规定,保持个人卫生,不得在施工现场随地吐痰、乱扔垃圾。

四、交底要求1. 试验检测人员应认真学习本次安全技术交底内容,确保掌握安全操作技能;2. 试验检测人员应将本次安全技术交底内容传达给本岗位相关人员,确保安全意识深入人心;3. 试验检测单位应定期组织安全技术交底,不断提高试验检测人员的安全意识和操作技能。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

惠水至安顺高速公路普定至安顺段暨安顺西绕城高速公路
工程第二合同段第五工区
桥梁施工技术交底
有效性标识:PAXX-05-SYJC-001
编制:一一一地
审批:一一一地
实施日期:一一一地
施工单位:贵州路桥集团有限公司
监理单位:贵州省交通建设监理咨询有限公司
二○一○年五月
贵州路桥集团普安高速总承包项目经理部第五工区技术交底记录
试验检测技术交底
一、试验项目
1、施工队负责压实度检测、地基承载力试验、原材料取样、结构物试件制作及
会同监理进行砼、砂浆抗压试验。

2、施工队应做好各结构物的试件跟踪,认真填写各种试验台帐,保证实现对工程
质量的可追溯性。

二、试验检测
1、原材料取样:
(1)、水泥取样:同生产厂家、同品种、同强度等级、同批号、同出厂日期且连续进场的水泥,散装水泥每500t为一批,当不足上述数量时,也按一批计。

散装水泥可从运输车任一位置取样,袋装从20袋内抽取。

每份试样至少12kg。

(2)、细集料取样:同产地、同品种且连续进厂的材料,每400m3或600t为一批,不足400m3或600t也按一批计。

在料堆取样时,试样可从料堆自上而下,不同方向均匀抽取,每份试样不少于60kg。

(3)、粗集料取样:同产地、同规格且连续进场的材料每400m3或600t为一批,不足400m3或600t也按一批计。

在料堆取样时,取样部位应均匀分布。

取样前先将取样表面铲除,然后在料堆的顶部、中部和下部各由均匀分布的五个不同部位取得。

(4)、外加剂:同生产厂家、同批号、同品种、同出厂日期且连续进场的外加剂,掺量小于1%时,每50t为一批,不足50 t时,也按一批计。

掺量大于1%时,可按100T一批,样品必须是混合样。

每一编号的取样量不少于0.2 t水泥所需用的外加剂量。

(5)、粉煤灰:同厂家、同等级、同种类的粉煤灰,每100t为一批号,不足100t时也按一批计。

粉煤灰的质量按干灰(含水量小于1%计)的质量计算。

取样应有代表性,可连续取,也可从10个不同部位取等量样品,总量至少3kg。

(6)、钢筋取样:同厂家、同牌号、同炉号、同规格、同交货状态的钢筋,每60t为一批,不足60t时也按一批计。

原材料取样时做拉伸和冷弯试验时,取样数量各两根,分别从两根钢筋上取得,但要距端部至少一米,可连续取一根拉伸和一根冷弯试件。

焊接钢筋以300个同类型接头为1批次,不足300个时仍作为一批。

取样长度为:盘条:拉伸试件为10d+200mm 冷弯试件为10d+150mm
光圆和带胁钢筋:拉伸试件为5d+200mm 冷弯试件5d+150mm。

焊接试件拉力试验最短试件长度为焊缝长度+10d+200mm
闪光对焊试件冷弯试验试件长度为 5d+150mm
材料抽样试验由施工队试验员会同监理进行,取样后的样品应按样品的要求进行编号、标识、登记并对其状态做出详细的描述和记录,按要求送往项目部试验室。

4、混凝土试件制作:
(1)混凝土试件制作由施工队试验人员负责制作,预制构件在预制场制作。

(2)混凝土试件的组数应根据结构、部位、浇灌数量、指导施工需要确定。

具体取样数量如下:(<按公路工程质量检验评定标准>JTGF80/1-2004)
a.桩基浇筑,每桩取3~5组,其中7天1组,监理1组,剩余为28天。

接桩头,每单元3组,指导施工1组,监理1组,剩余为28天。

b.承台、系梁、墩柱、盖梁等每单元或每台班取3组,监理1组,剩余为28天。

单个构件每超过200m3,增加2组。

需指导施工时增加1~2组。

c.现浇箱梁,每片每工作班5组,其中7天1组,监理1组,剩余为28天。

需指导施工时增加组数由各工区根据需要自己增加数量。

d.构筑物(小桥涵、挡土墙)每部位每工作台班制3组,监理1组,剩余为28天。

(3)现浇箱涵、箱通、基础等每工作班3组,监理1组,剩余为28天。

需指导施工时增加1组。

(4)现浇其它小型构件,同强度等级每工作班可合并制取试件,每工作班3组,监理1组,剩余为28天。

(5)预制空心板梁,小箱梁等梁长30m取3组,梁长50m以下取4组,50m以上取5组,监理1组,剩余为28天。

需指导施工时增加组数由工区根据需要自己增加数量。

(6)预制小型构件,同强度等级每工作班可合并制取试件,每工作班3组,监理1组,剩余为28天。

指导施工指:预应力钢筋、钢绞线张拉,在新浇混凝土上继续施工,以及在28天龄期内需要了解混凝强度时增加的试件。

指导施工的试件必须和构件同条件养护。

6、混凝土养生及标识:
A、试件制作完毕,必须复盖,以免表面失水。

除同条件养试件外可移至室内。

24小时即可拆模,拆模后除同条件养护在现场养护外,监理抽检试件和自检的7天,28天的试件均应进行标养。

B、试件标示:试件拆模前应予以标示,在试件上面标明结构或构件名称、编号,强度等级,制件时间,组号,并分别注明监理,监理试件请注明“监抽”字样,7天、28天或同条件,填写试件时必须用不易褪色的墨汁或油漆。

三、路基填筑:
A、路基填筑前,必须对原地面土质及用于填筑的材料进行标准试验,确定最大干密度,最佳含水量,以及毛体积密度等,原地面压实每公里至少到2个点,土质变化时,增加取样点数。

B、原材料变化时,每5000m3应重新进行标准试验。

C、现场压实度检测:每段每层压完后,施工队试验员应及时进行压实度检测,并如实出具试验报告。
